KI様邸 知多市/知多半島
建築中レポート
- 1.2015年11月04日
-
草刈り
新たに始まりました知多市新舞子での家造り!
工事開始は年明けからになりますが、奥行の深い大きい敷地なので、
まずは敷地の奥まで侵入し現場内を確認できるよう、地盤調査が出来るよう、

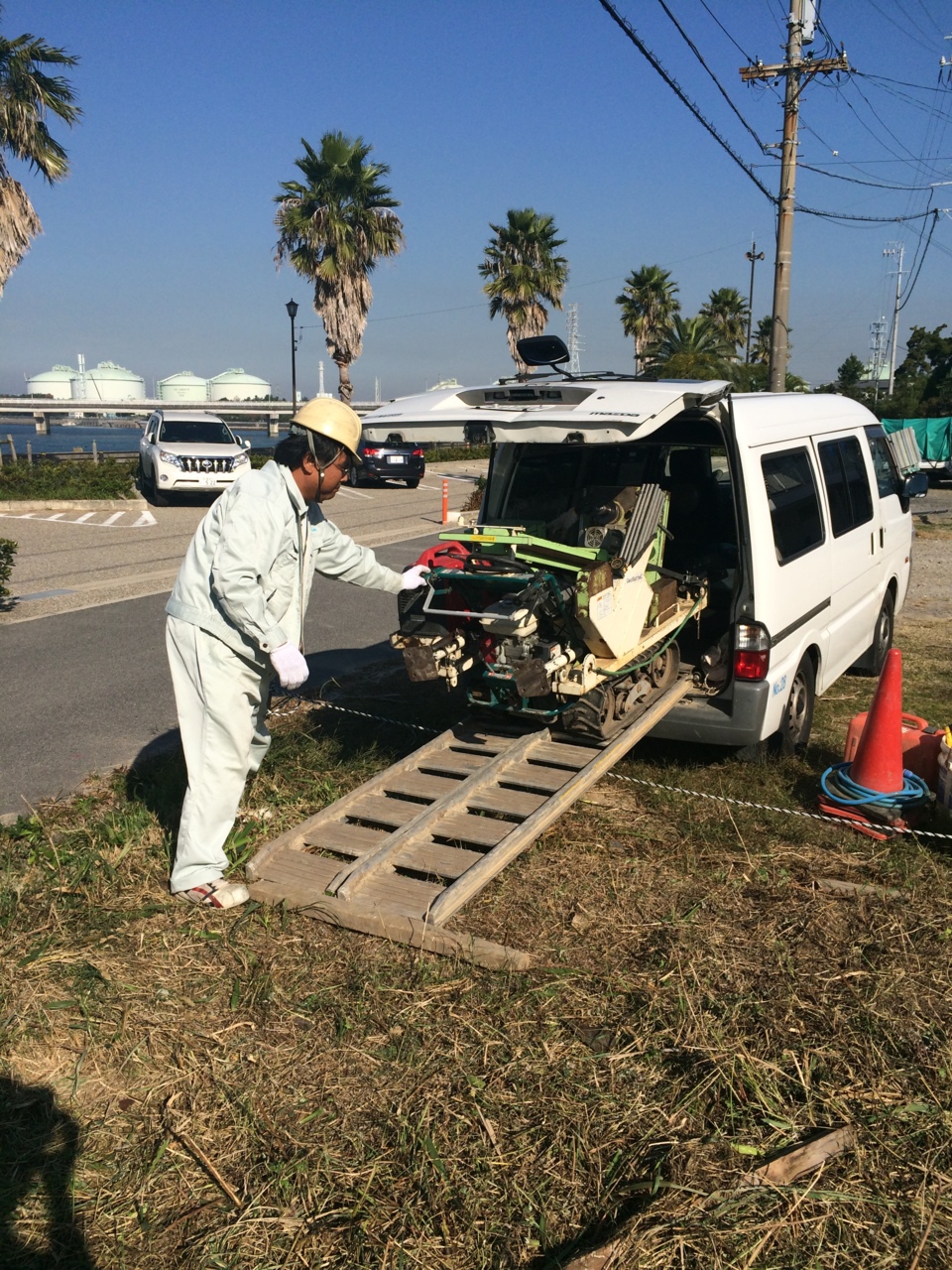

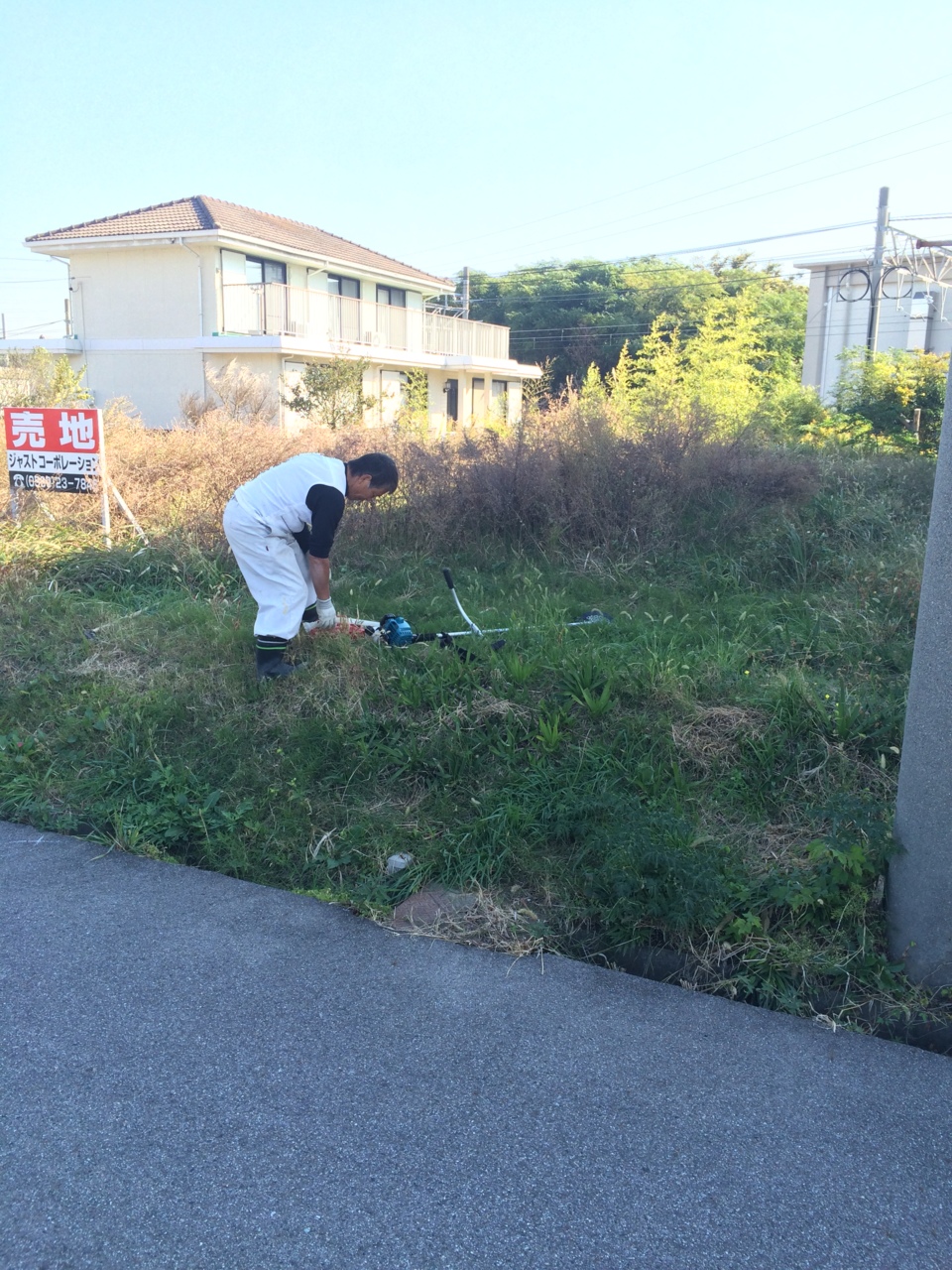

山本さんと一緒に草刈りから開始です。
- 2.2015年11月04日
-
草刈り本日はここまで。
昼過ぎまでかかり、ようやく半分くらいまで終了。
途中から会話もなくなるほどきつかったです。
敷地の奥には、竹やゴミや大木などが沢山眠っています・・・・・
続きはまた今度。とりあえずこれで明日の地盤調査は出来るはず!!
努力が報われて調査結果が良い事を願います(>_<)
- 3.2015年11月05日
-

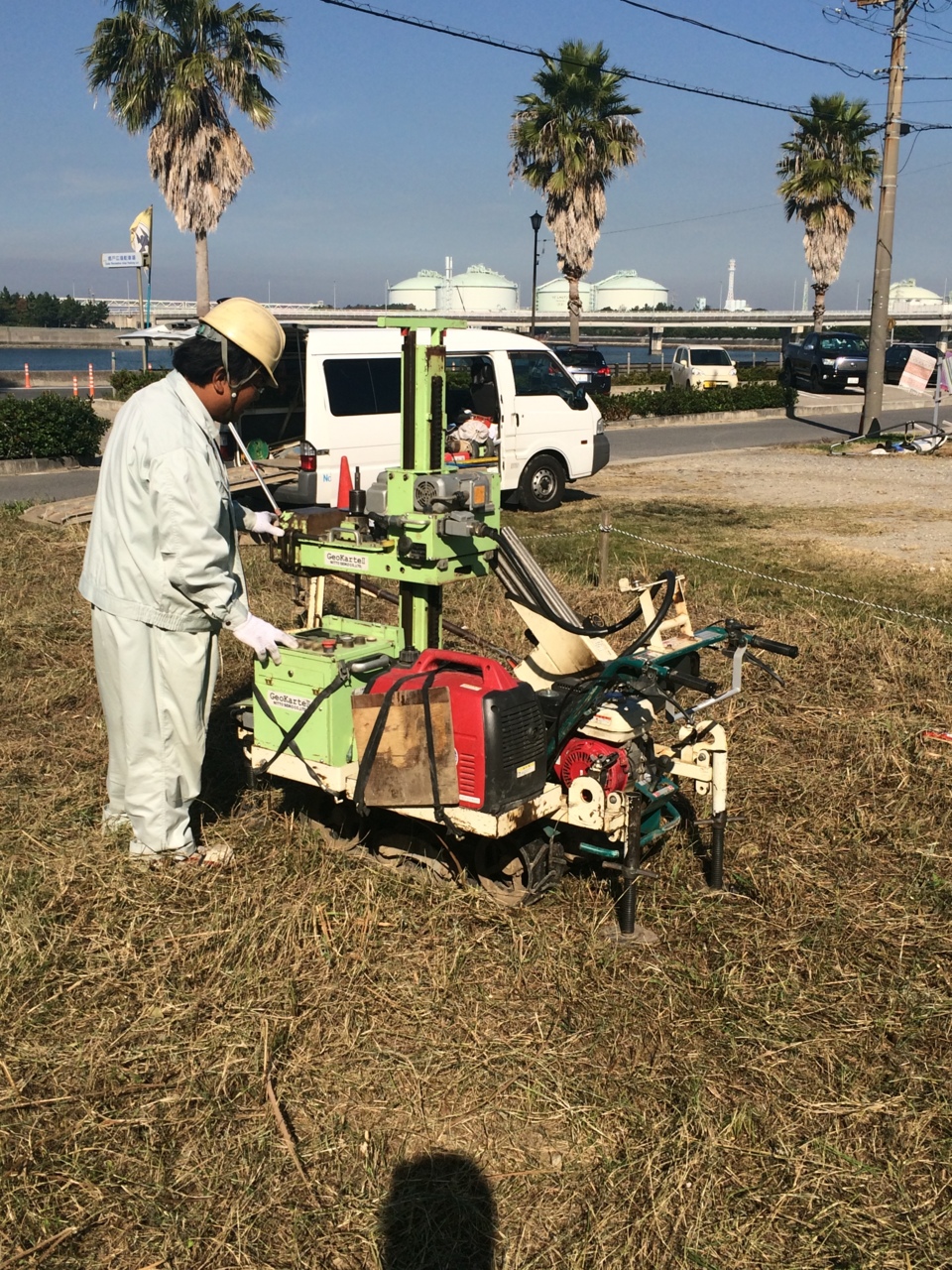

地盤調査

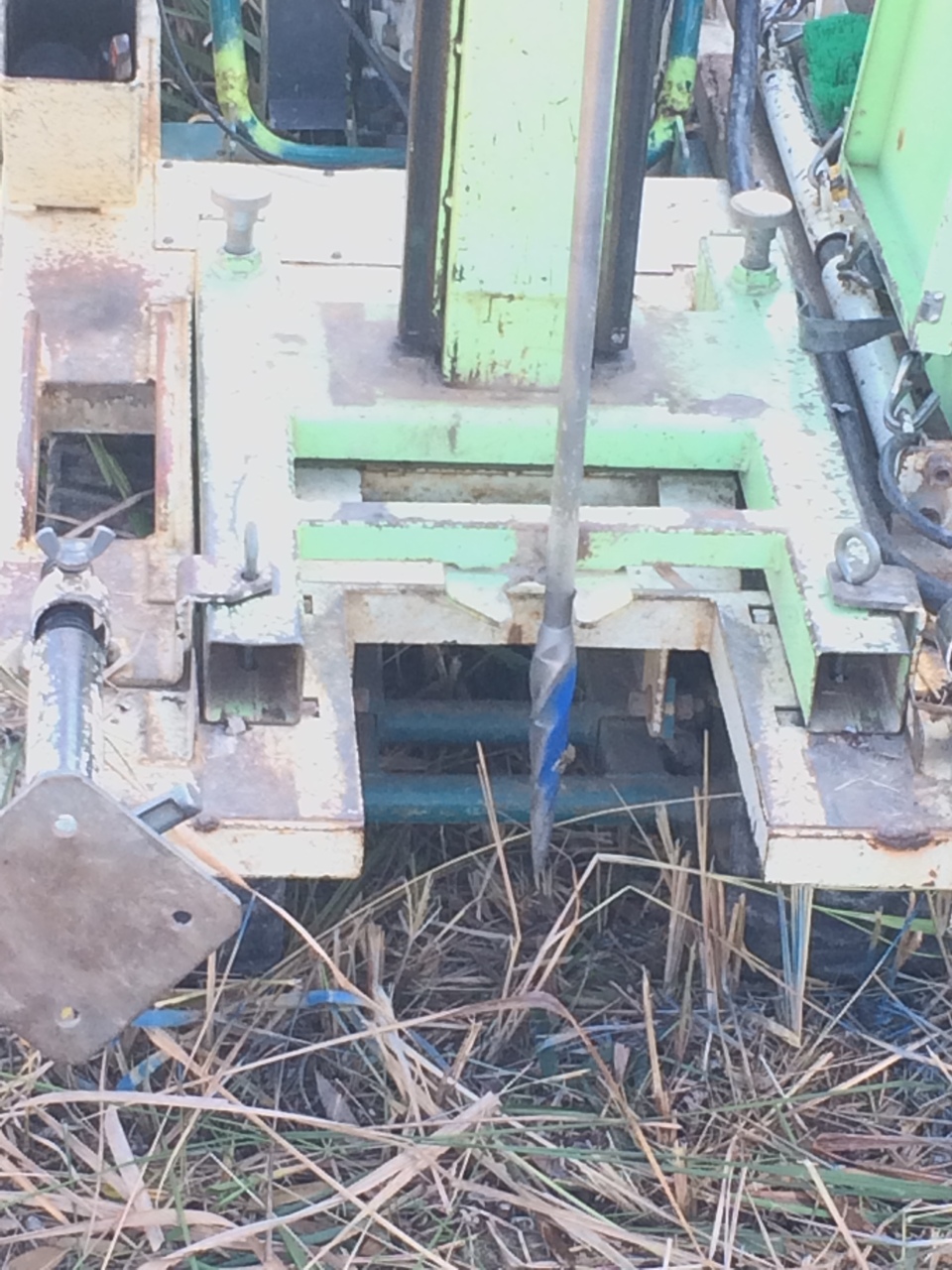

好天の中、地盤調査の機械も到着しこれから調査開始です。
調査方法は、住宅では一般的なスウェーデン式サウンディング試験です。
- 4.2015年11月05日
-
地盤調査
調査風景
- 5.2015年11月05日
-
地盤調査
写真のように先のとがったスクリューに荷重と回転を与えて
貫入する深さと回転数で、地盤の硬軟の判定をしていくのです。
- 6.2015年12月18日
-
地鎮祭
本日の地鎮祭に先駆け事前準備として、自社保有の山から竹を切って持っていきます。
こんな事もやれるのでやりがいありますね。
- 7.2015年12月18日
-
地鎮祭
現場は新舞子の海岸の横。
ヤシの木が生え、横にはサーフショップもあります!
お施主さんのこだわりの土地で、サーフィンやるのかと思いきやそうではなく、
海に向かった超大型バルコニーから海を眺めるらしいです!!
- 8.2015年12月18日
-
地鎮祭
いい家が出来ますように!!と神頼みです(^_-)-☆
- 9.2016年01月07日
-
基礎着工

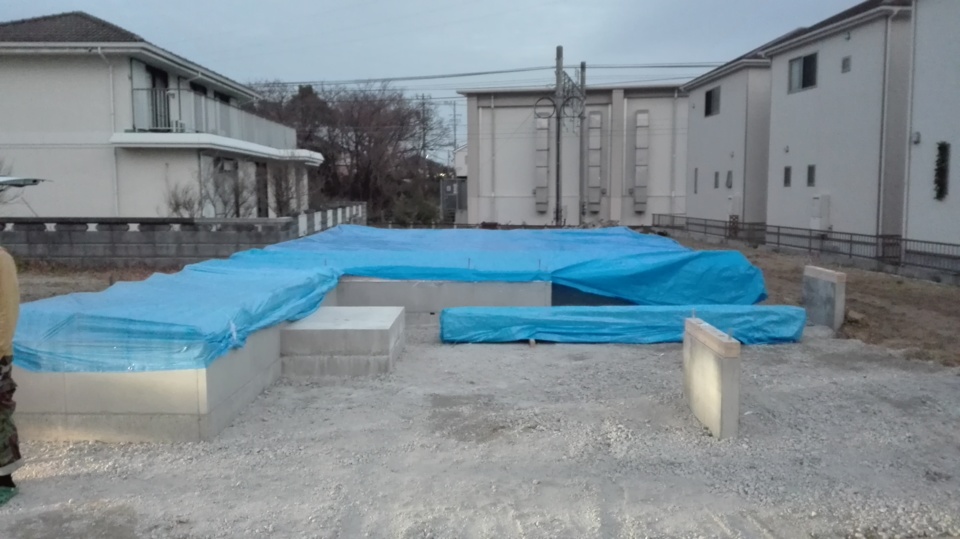

知多市K様邸、基礎着工しました!!
お施主様が横浜在住の為、打合せの度に遠路はるばるお越し頂いてました。
海の見える立地で、海に向かって超大型のバルコニーを計画。
完成が楽しみです。完成見学会実施予定です。
まずは土の掘削と、建物の位置、高さを出しています。

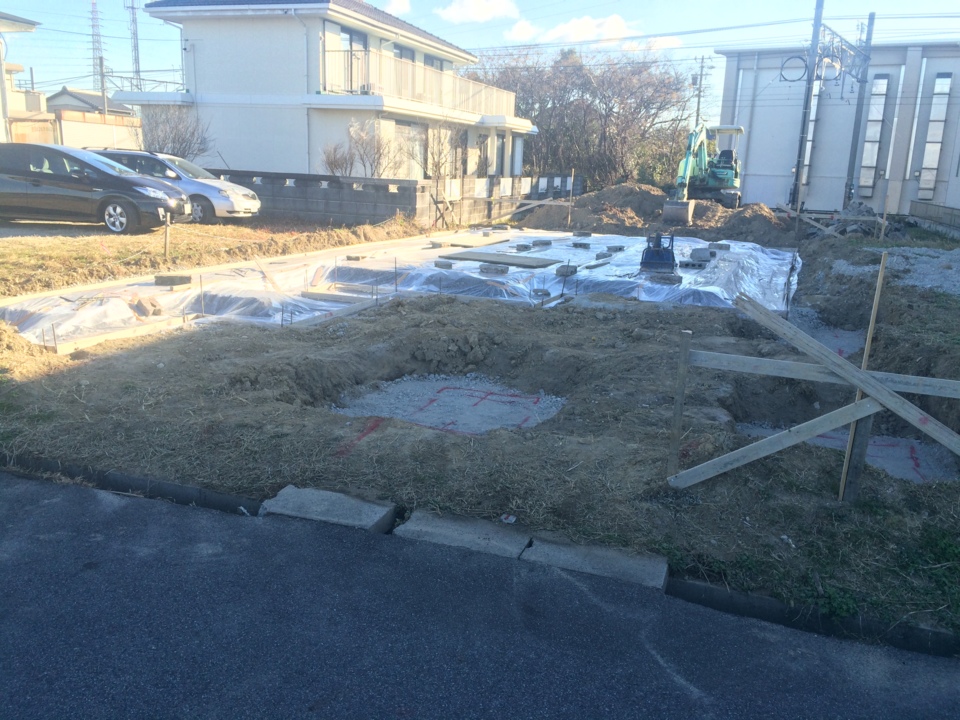

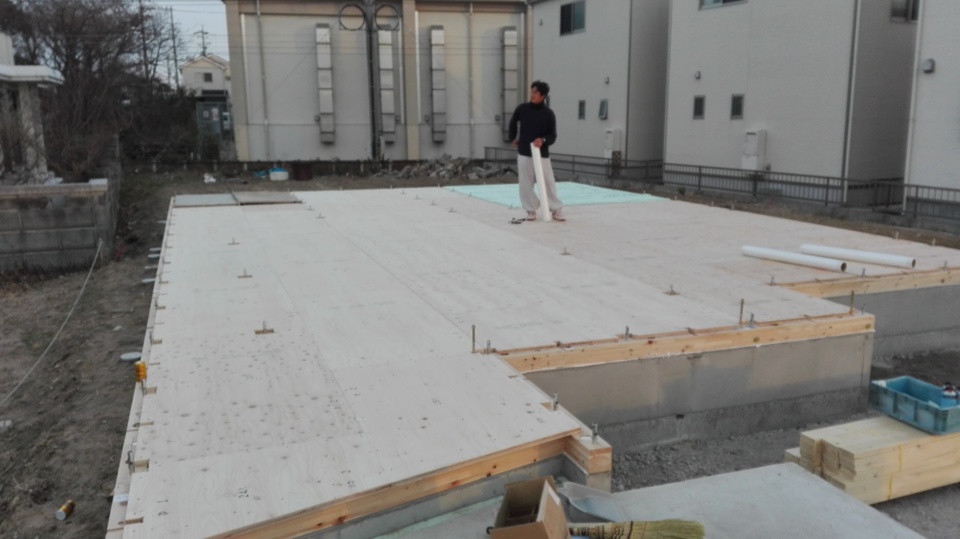

- 10.2016年01月09日
-
基礎工事
基礎工事の方は、捨コン前の防湿シートまで完了しています。
写真のビニール製の物がそれに当たります。
本日夕方頃に、防湿シートの縁の方に捨コンが施工されます。
- 11.2016年01月09日
-
基礎工事
基礎工事の方は、捨コン前の防湿シートまで完了しています。
写真のビニール製の物がそれに当たります。
本日夕方頃に、防湿シートの縁の方に捨コンが施工されます。
- 12.2016年01月09日
-
基礎工事

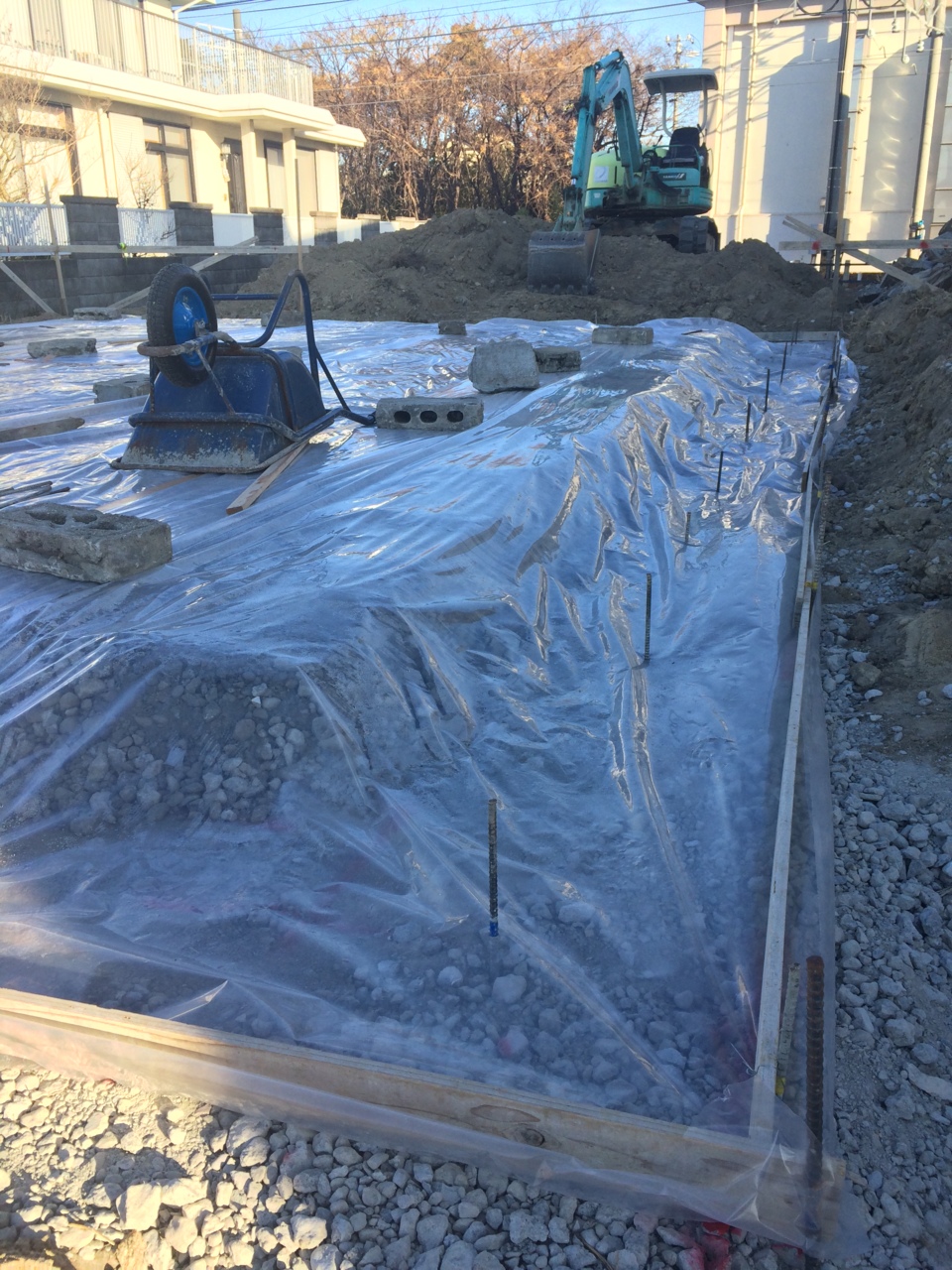

捨コン打設前の状況です。
- 13.2016年01月09日
-
基礎工事
捨コン打設前の状況です。
- 14.2016年01月12日
-
基礎工事

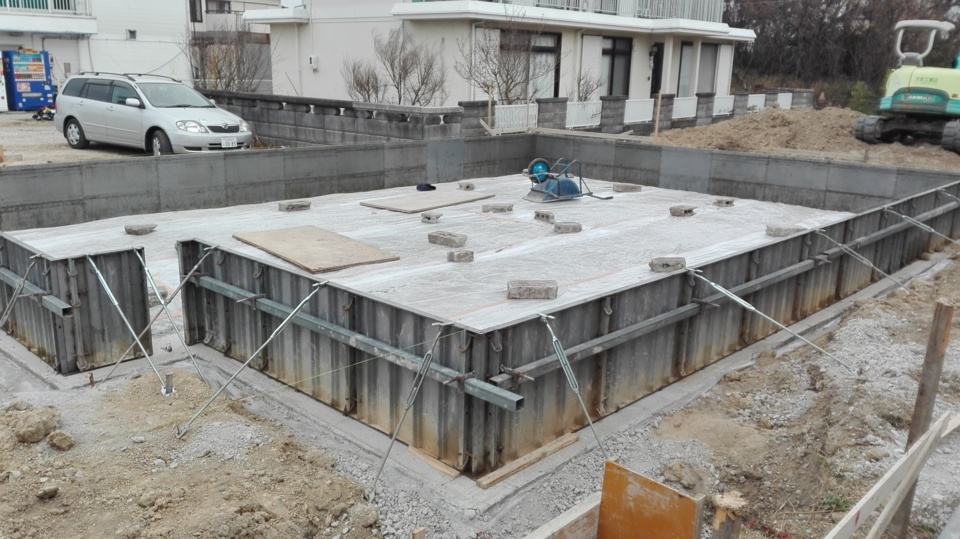

捨コン打設が完了し、その上に型枠が設置されています。
外周の型枠は、立ち上がりの打設までそのままスライドせずに使えるので、
打継面が綺麗になります。
- 15.2016年01月12日
-
基礎工事

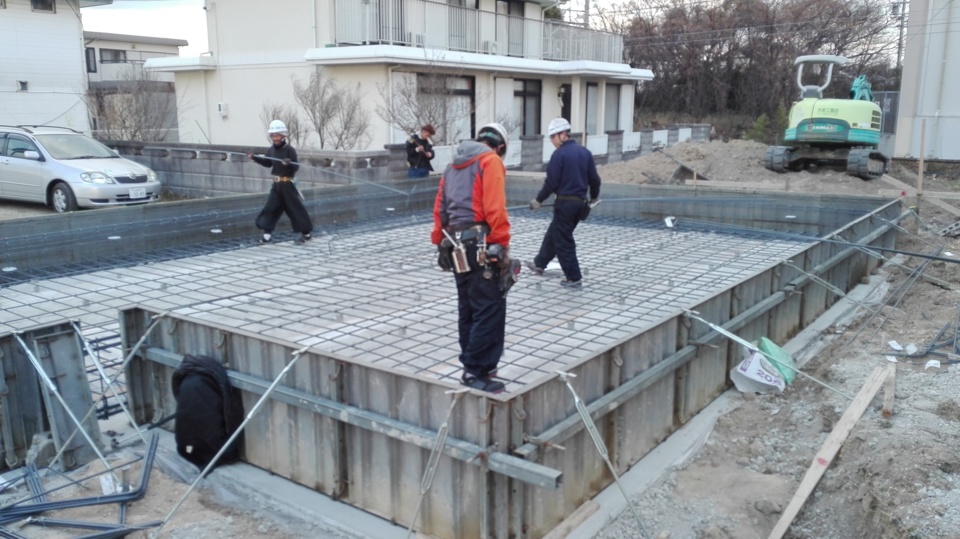

内部立ち上がりの型枠も現場には搬入済みです。
13,14でベースの鉄筋組を行い、15日にはベースコンクリートの打設を行う予定です。
工事は順調に進んでいます。
- 16.2016年01月14日
-
基礎工事
基礎工事の方は、本日鉄筋組の工事を行っております。
- 17.2016年01月14日
-
基礎工事

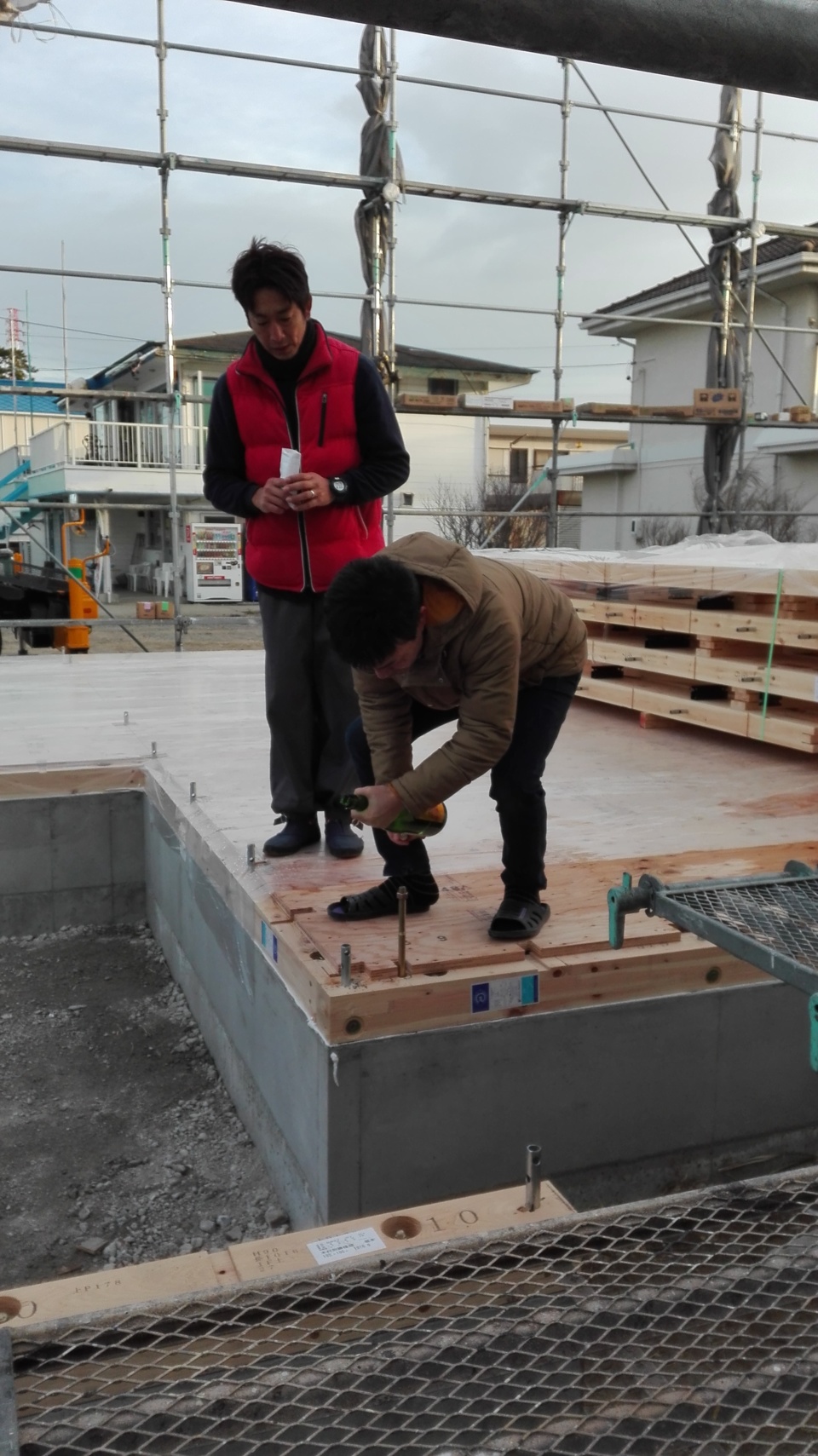

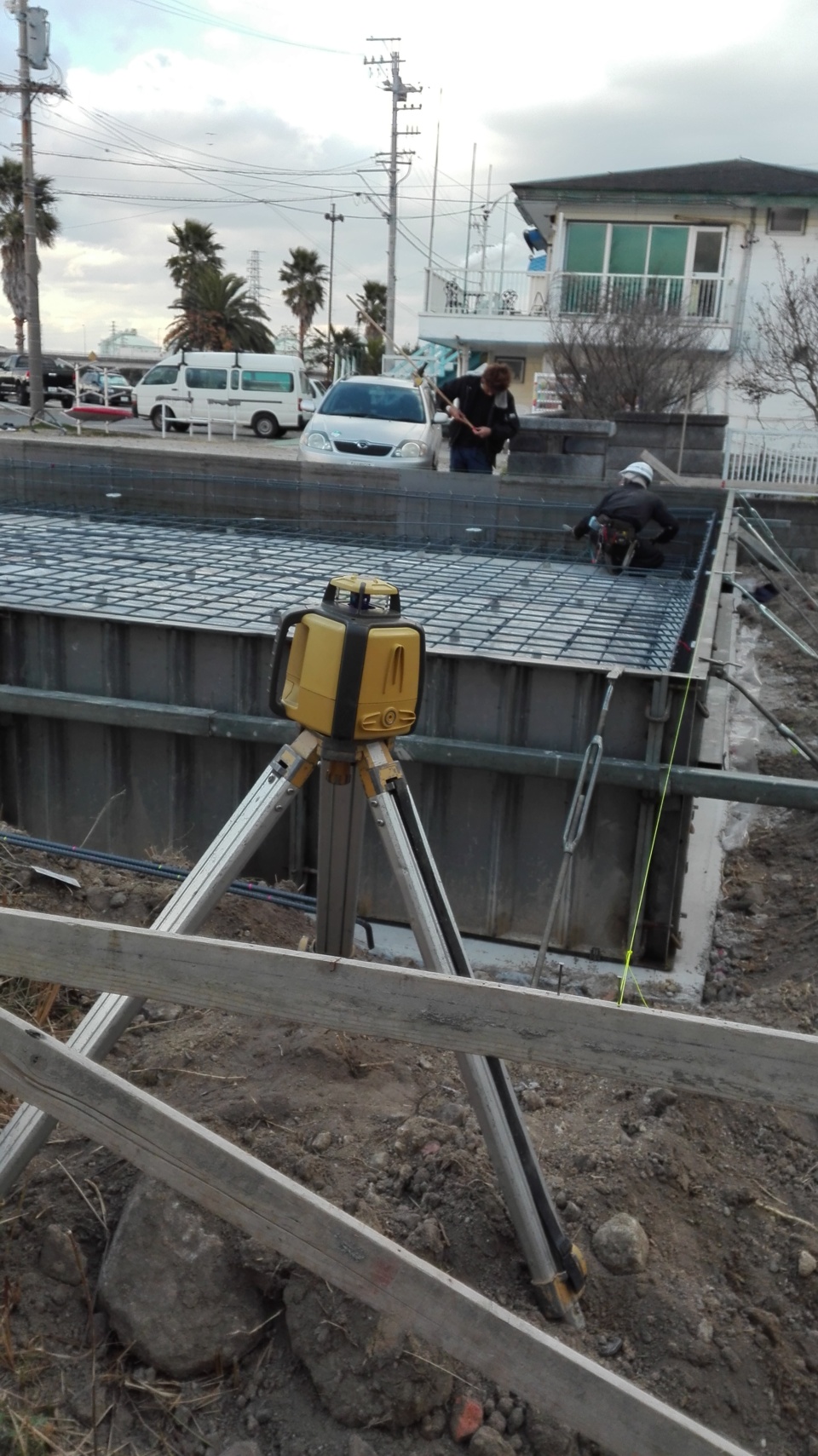

明日のベースコンクリート打設に向けて、打設の高さをレベルを測りながらしるしを付けています。
- 18.2016年01月15日
-
基礎工事

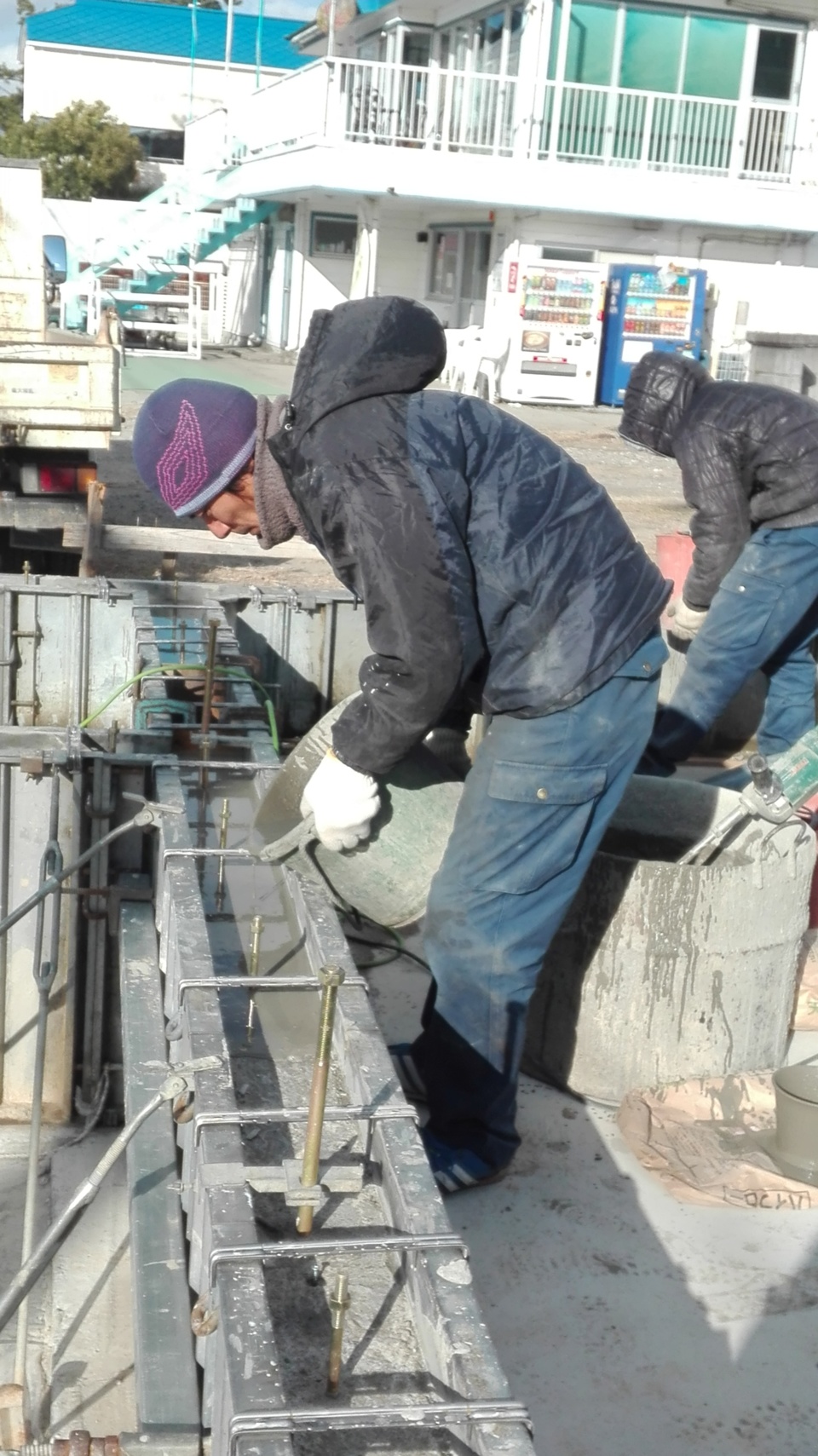

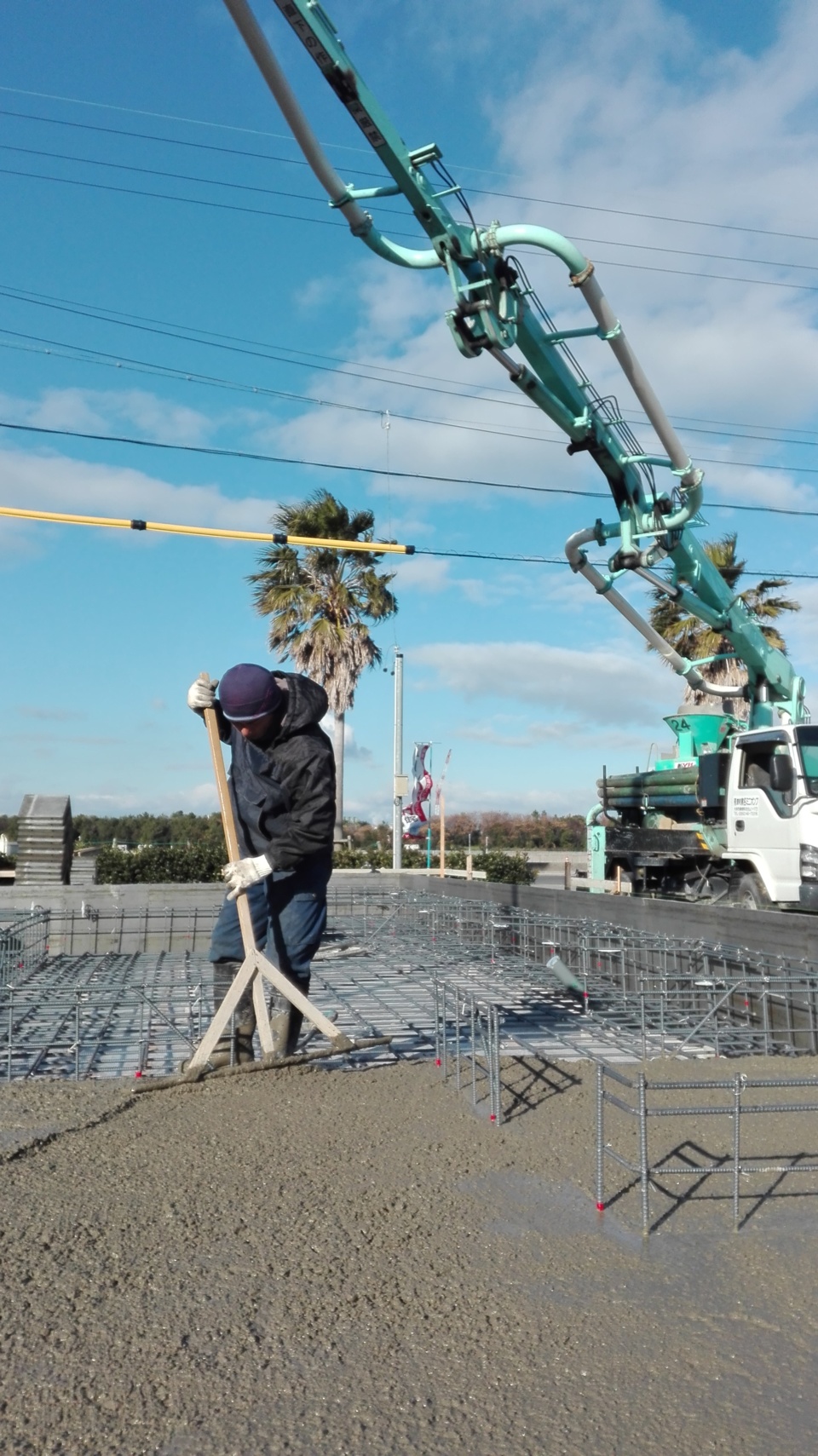

本日はベースコンクリートの打設です。
これらのベースの鉄筋や、給排水管などは本日で見納めとなってしまいます。
- 19.2016年01月15日
-
基礎工事
打設前の状況です。
- 20.2016年01月15日
-
基礎工事

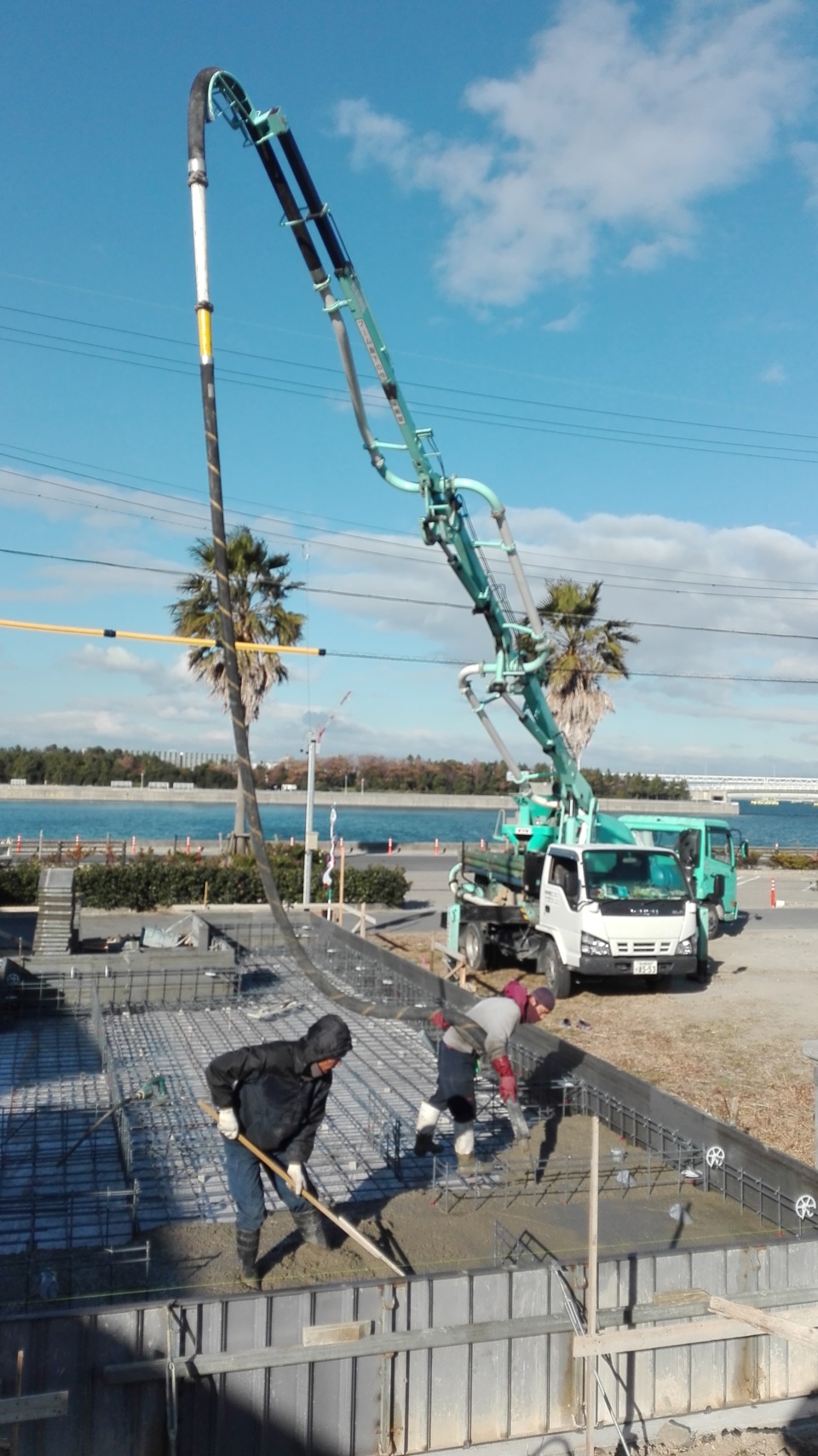

オーシャンビューの中でのコンクリートの打設。
なかなかにつかわないですけどね。
- 21.2016年01月15日
-

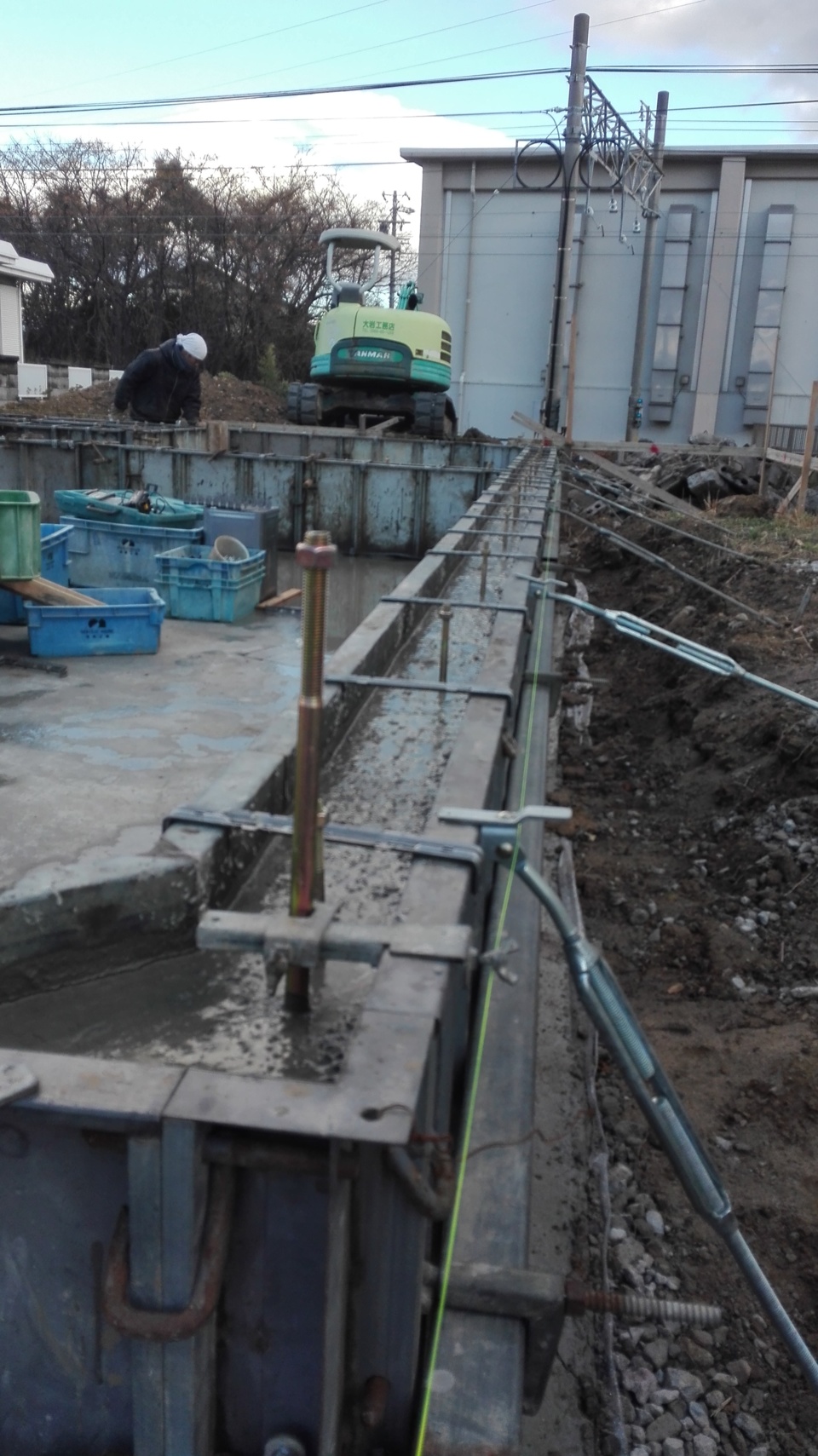

基礎工事
打設状況です。
- 22.2016年01月18日
-

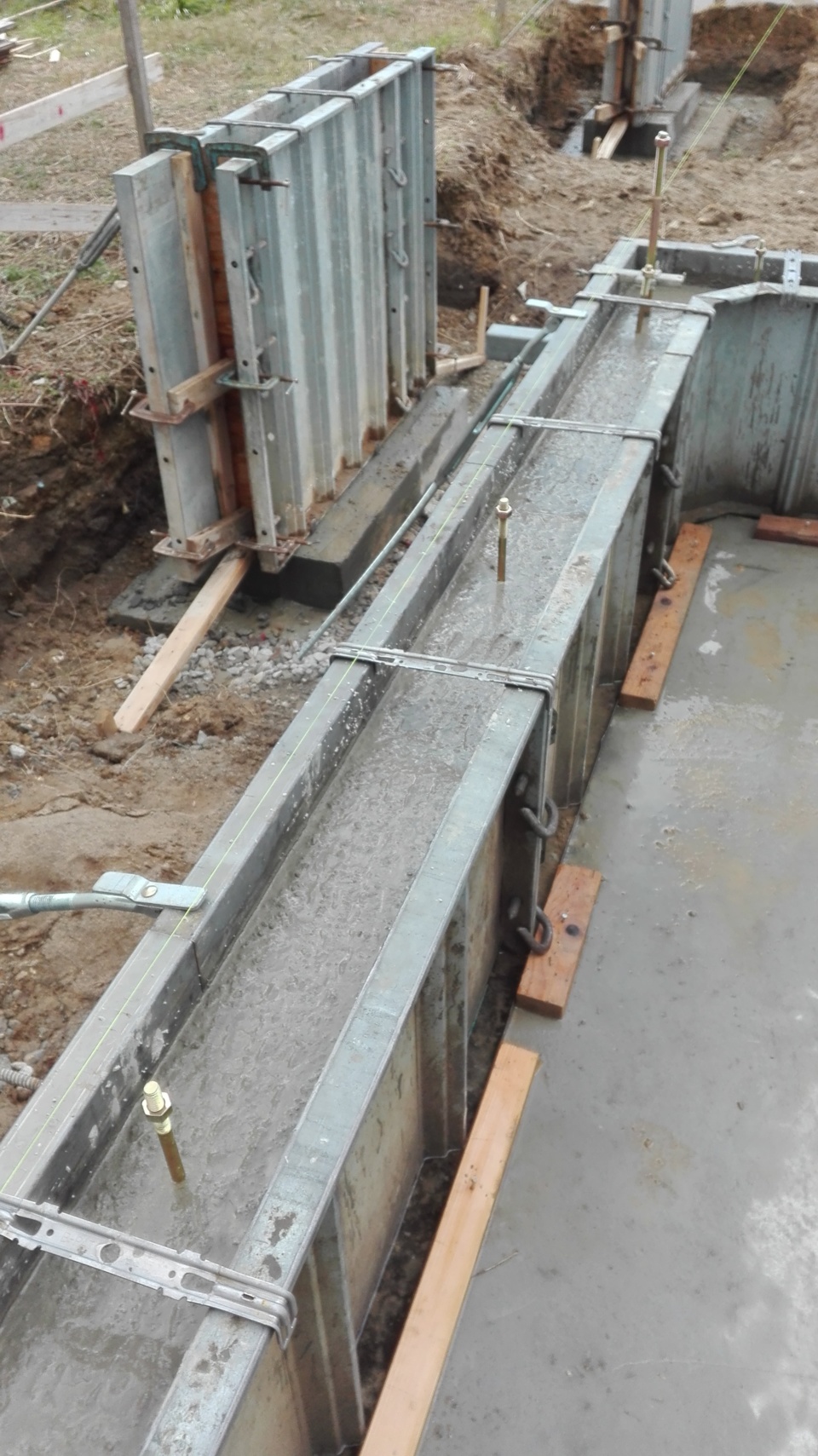

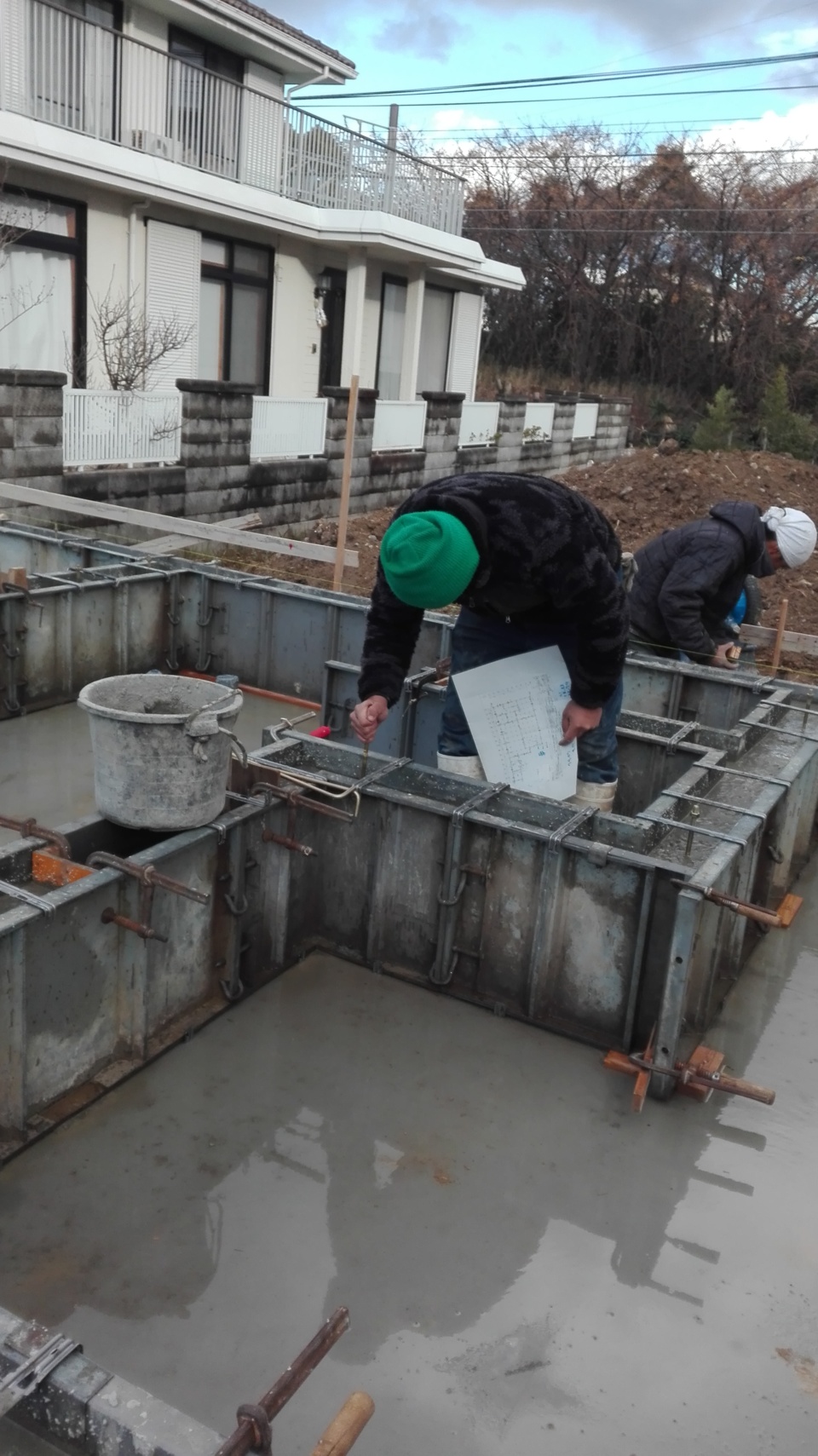

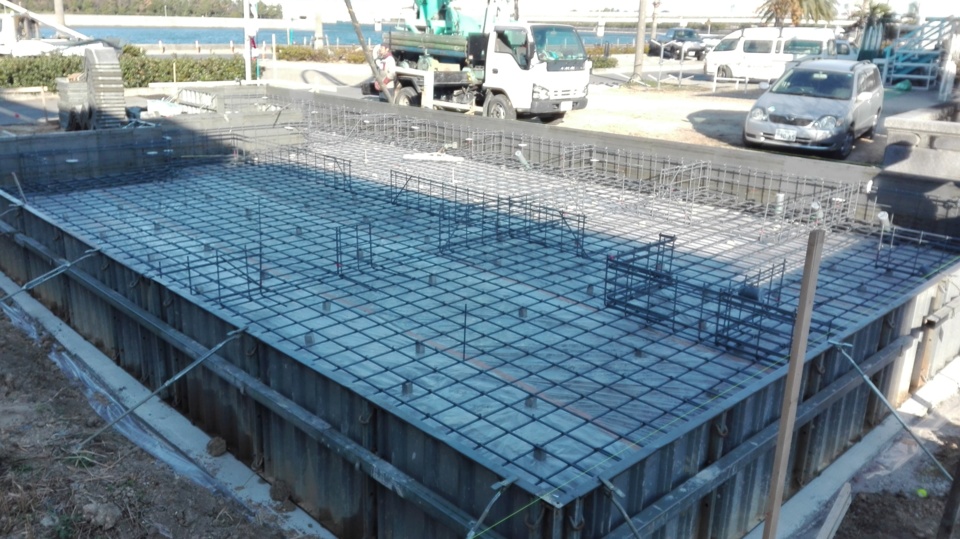

基礎の立上りコンクリート打設

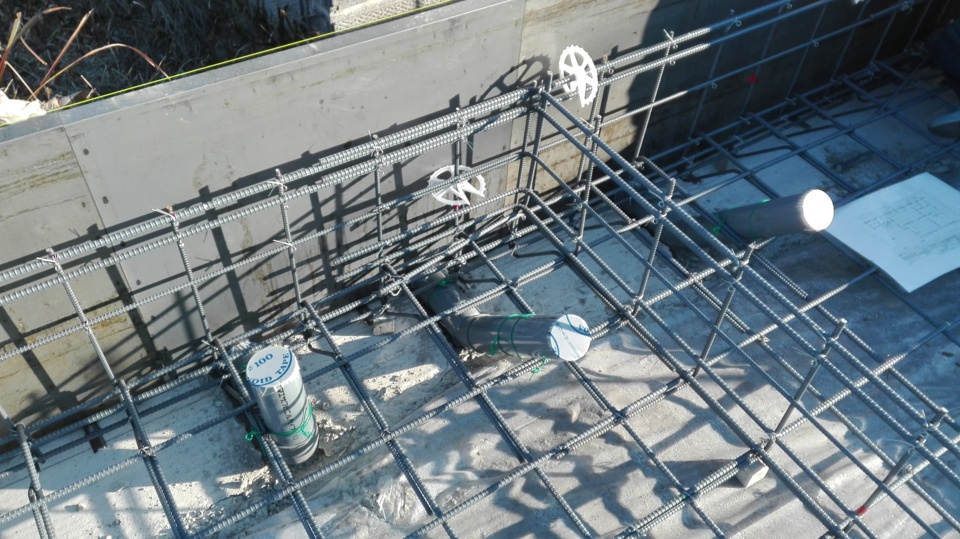

本日、基礎の立上りコンクリートの打設を行いました。

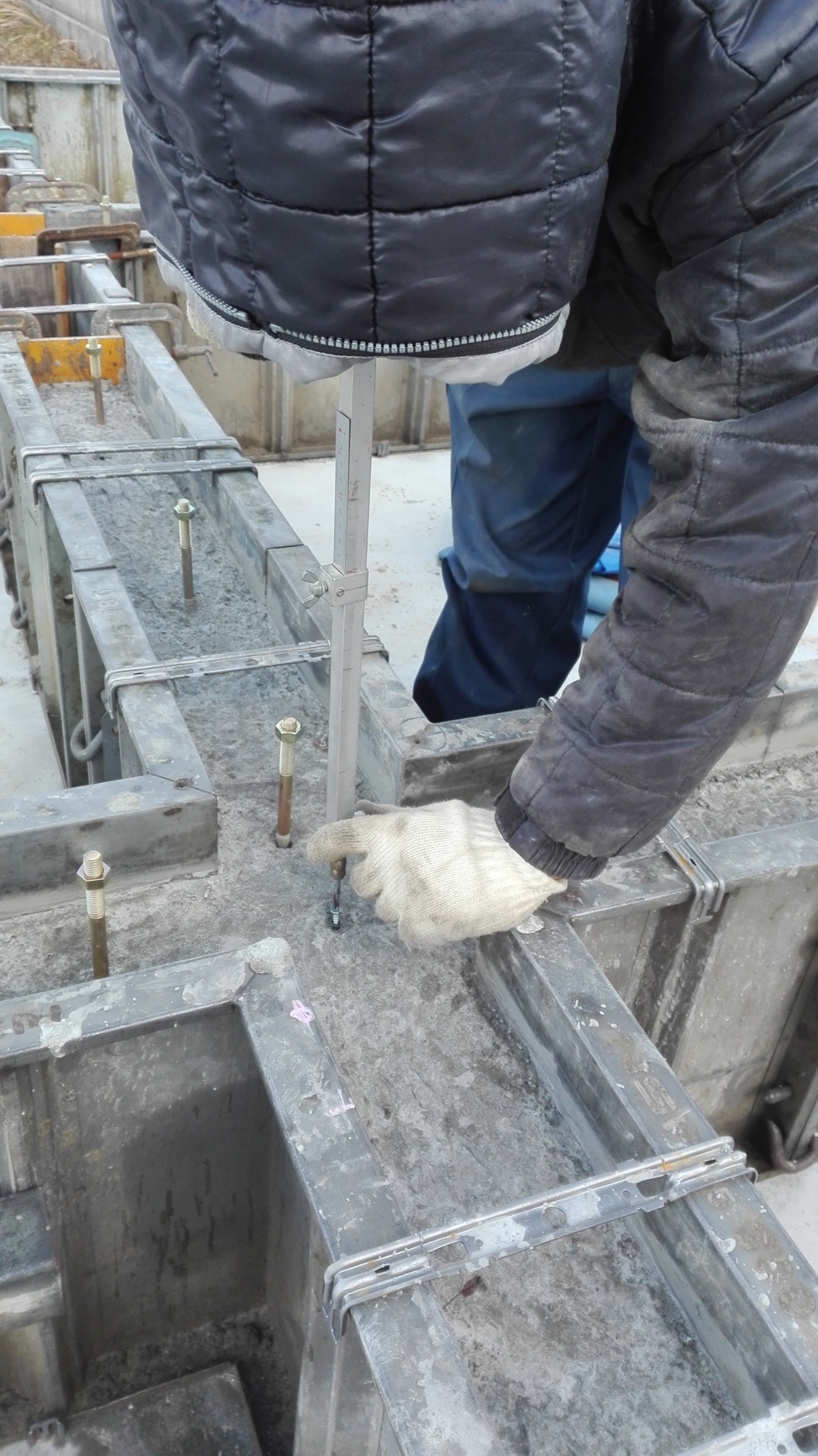

写真の型枠で囲まれた部分の生コン打設と、アンカーボルト(基礎と土台を緊結
する為のボルト)の施工も行いました。
- 23.2016年01月18日
-
基礎工事
生コン打設、アンカーボルト、ホールダウン金物施工状況です。
長いボルトが基礎と柱を緊結するホールダウン金物です。
- 24.2016年01月18日
-
基礎工事
図面を確認しながらの、アンカーボルト敷設状況です。
- 25.2016年01月19日
-

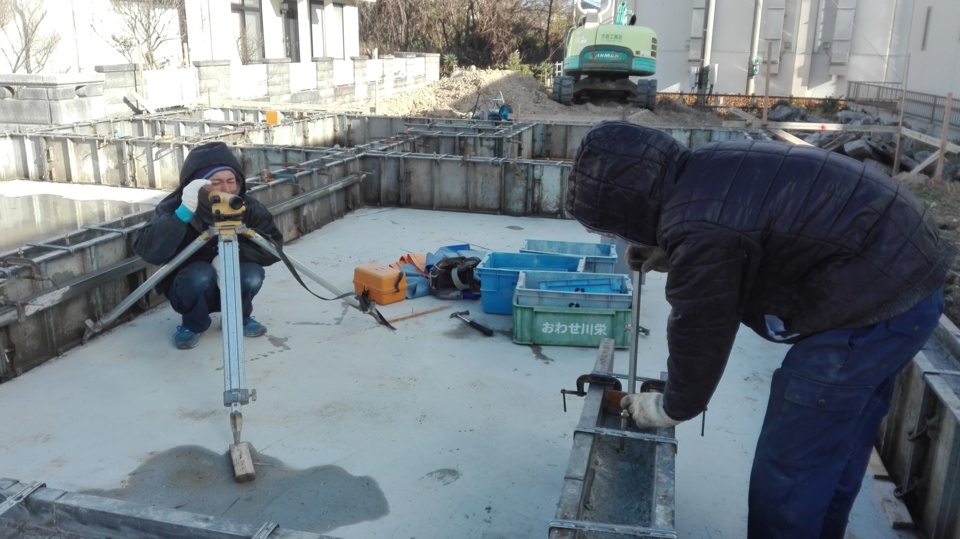

基礎工事
基礎の天端を平滑にする、天端レベラー施工前に、
施工時の高さを出す為に基準となるビスの高さを測っています。
100ヶ所以上測り慎重に調整しています。
大事な作業です。
- 26.2016年01月19日
-
基礎工事
このように一本一本慎重に調整しています。
レベラー前の基礎天端はガタガタですが、レベラーにて平滑になります。
- 27.2016年01月19日
-
基礎工事
レベラー材を流し込んでいる所です。
さきほどの写真で調整したビスの頭に高さを合わせて流し込みます。

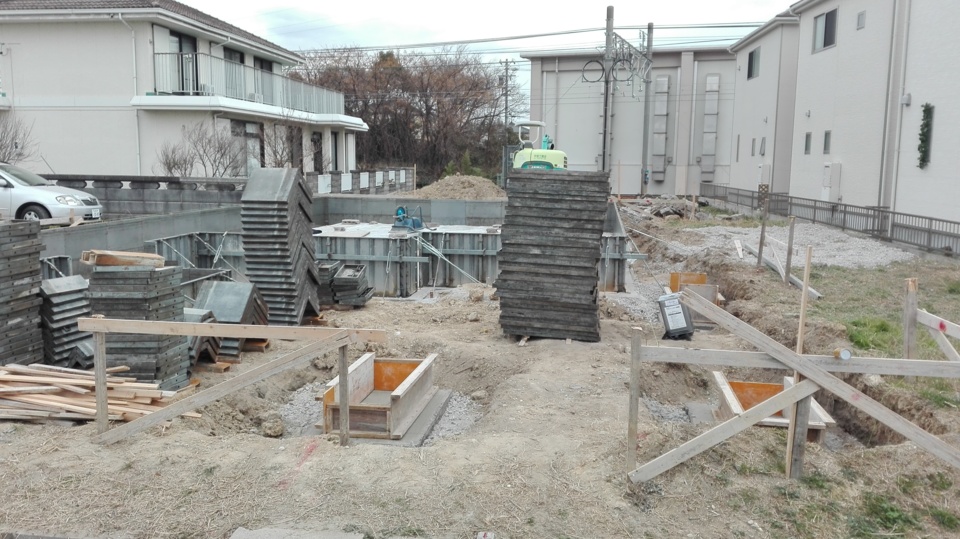

- 28.2016年01月24日
-
基礎工事
型枠のバラシも完了し、全景がお披露目となりました。
- 29.2016年01月24日
-
基礎工事
玄関ポーチ部分と、土間収納部分です。
断熱材施工、増し打ちとも完了です。
- 30.2016年01月24日
-
基礎工事

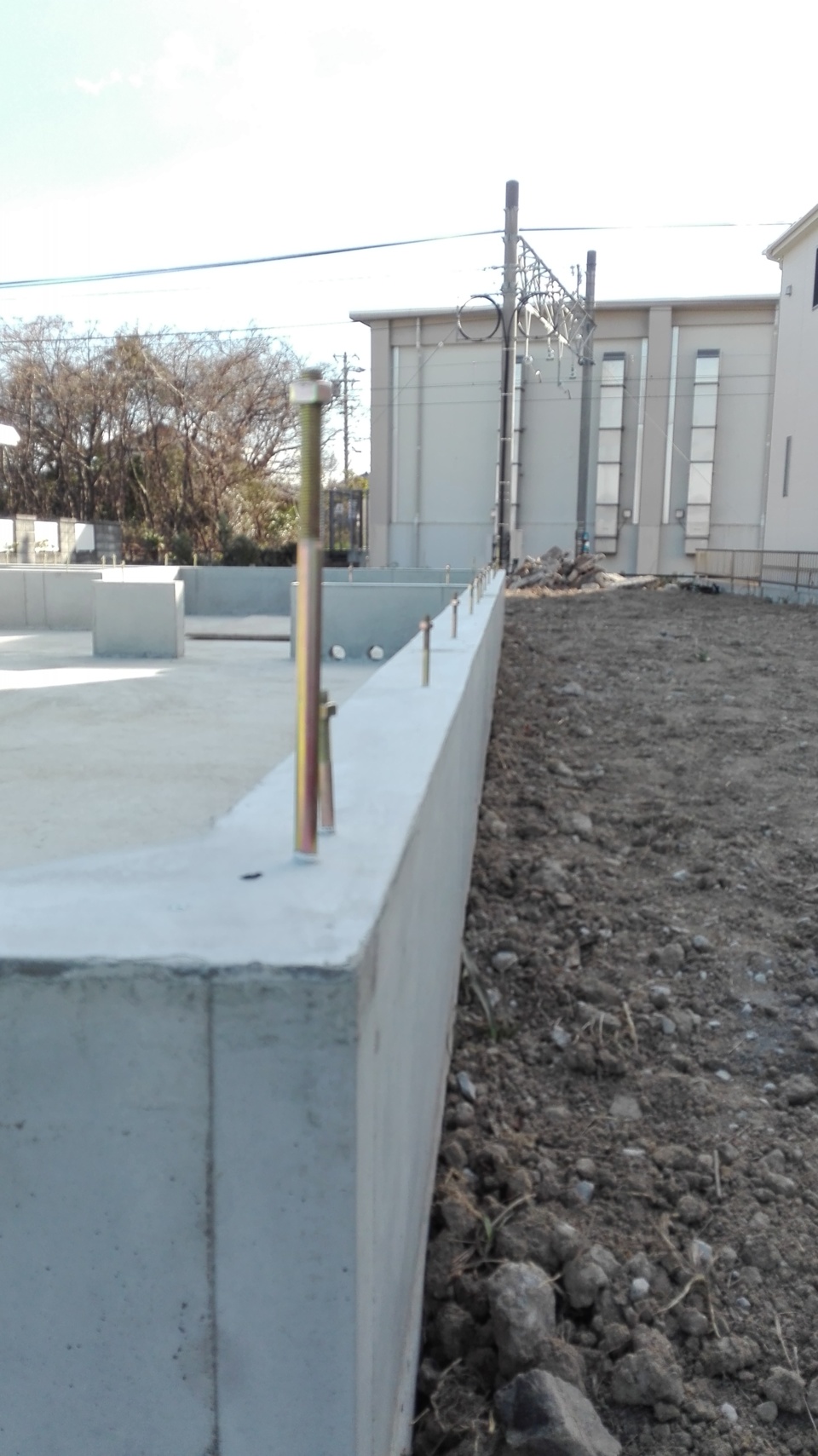

基礎と柱を緊結するホールダウン金物が手前、
奥の短い金物が、基礎と土台を緊結するアンカーボルトです。
アンカーボルトには、地震の揺れを半分に抑えるUFO金物を取付予定です。

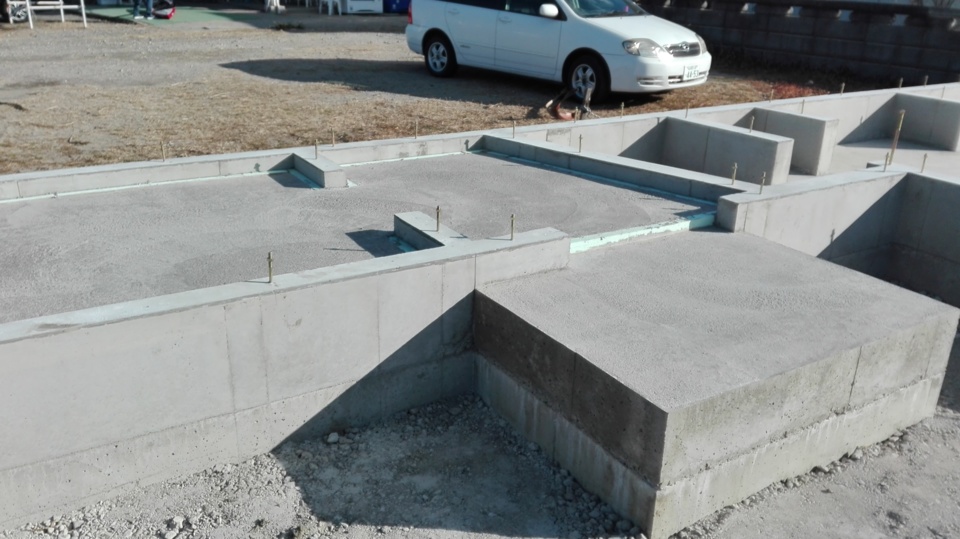

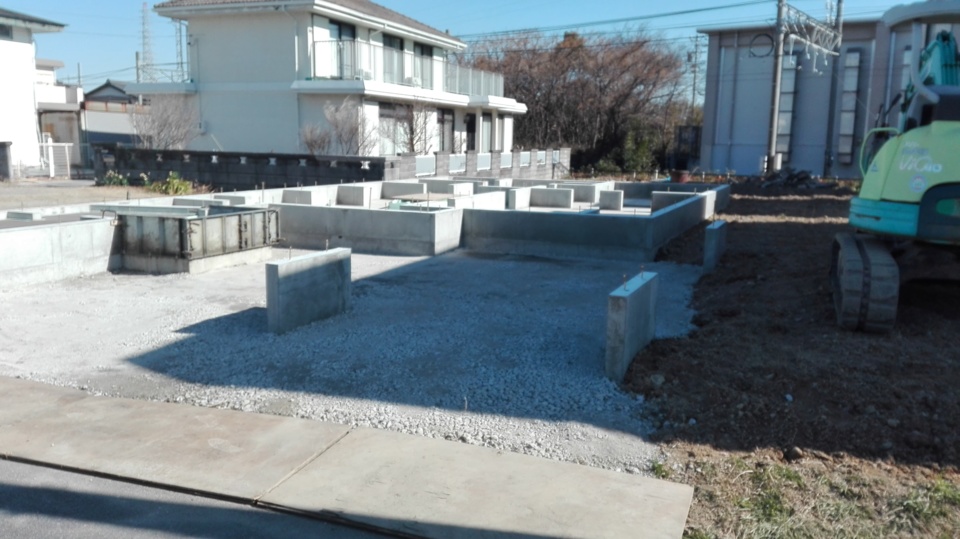

- 31.2016年01月26日
-
基礎工事

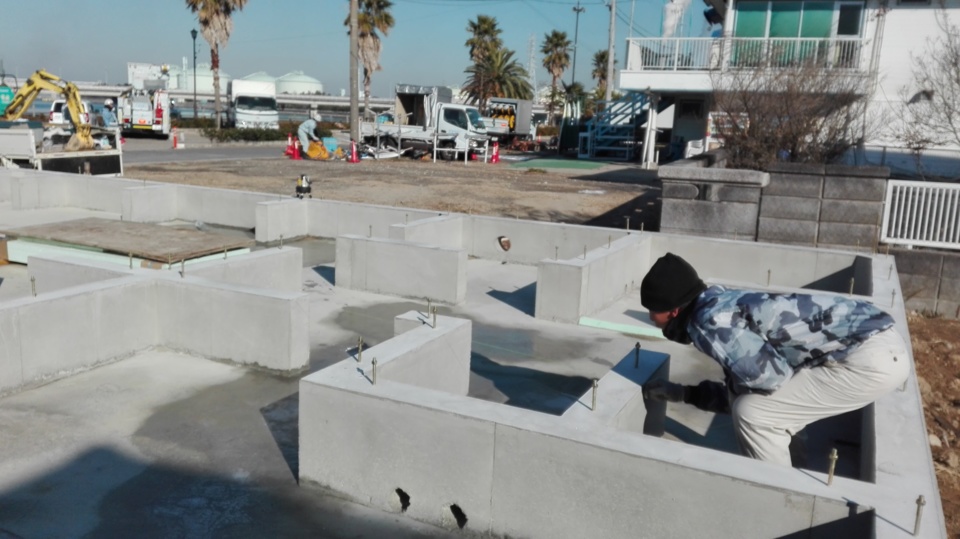

基礎工事完了し、本日山本さんにて、高さの最終確認を行いました。
仕上がりはバッチリです!!
- 32.2016年01月26日
-

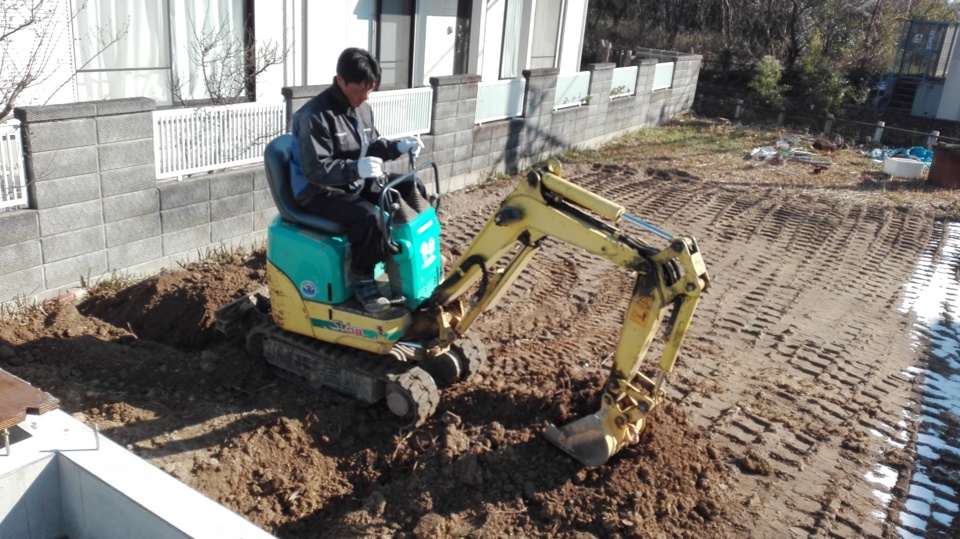

水道工事
本日は水道屋さんが入り、建物廻りの外部給排管工事を行っています。
これが噂の、小学生にちっちぇ!と言われているミニユンボです。
- 33.2016年01月26日
-
電線工事
本日は、トーエネックさんが電線工事に来ています。
中電との決めた予定は1/31だったのですが、何故か今日・・・・・??
内容は、敷地内に電線がいっぱい入っていたので、道路側に出してもらう工事です。
- 34.2016年01月27日
-

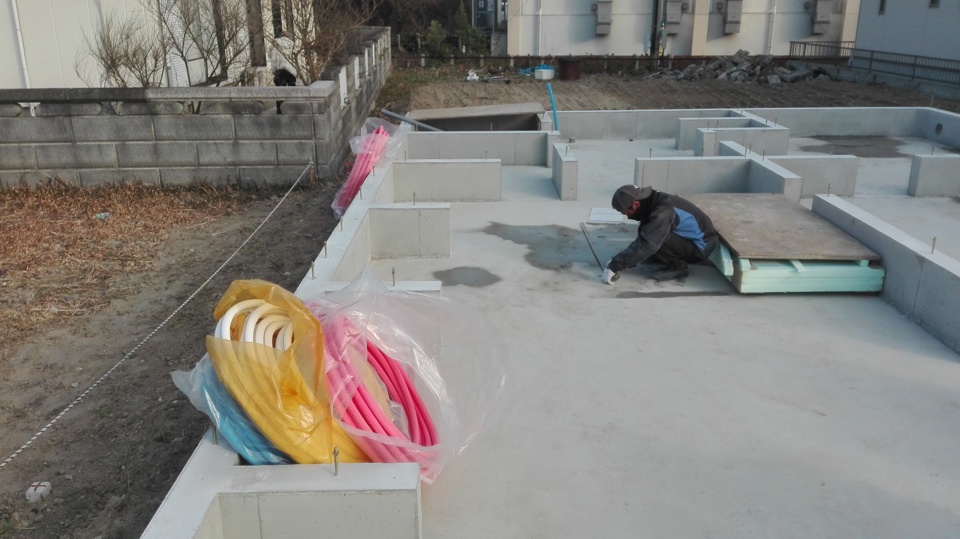

水道工事
今日は、昨日に引き続き水道屋さんが入っておりますが、本日は基礎の内部です。
明日、土台伏せ工事が行われ床下の作業が今後しにくくなる為、本日床下配管工事です。
写真に写っているのが、お湯や水が通る給水の管になります。
- 35.2016年01月27日
-
仮設工事

今日はゴミ缶の設置もありました。
明日から現場から出るゴミも増えるので・・・・
- 36.2016年01月27日
-

のぼりが破れた
海岸沿いで、先日の日曜日は特に強風でのぼりが破れてしまい、
新品へ交換です。
- 37.2016年01月28日
-

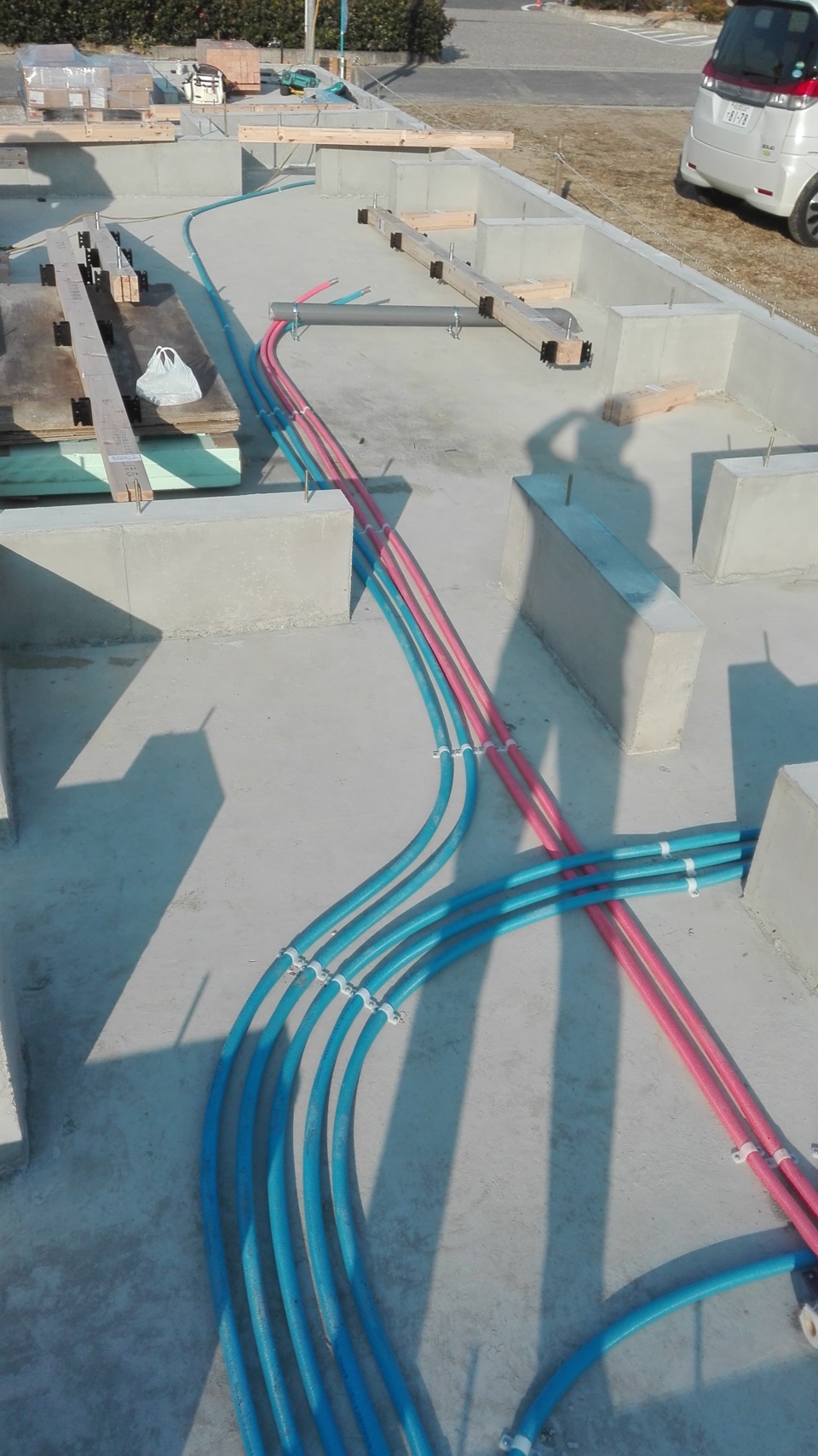

水道工事
昨日完了した、床下の先行給排水配管工事です。
お湯と水で色分けされた給水管っで綺麗に施工されています。
床下は見えなくなりますが、見えなくなる部分でも綺麗になってますよ!
- 38.2016年01月28日
-

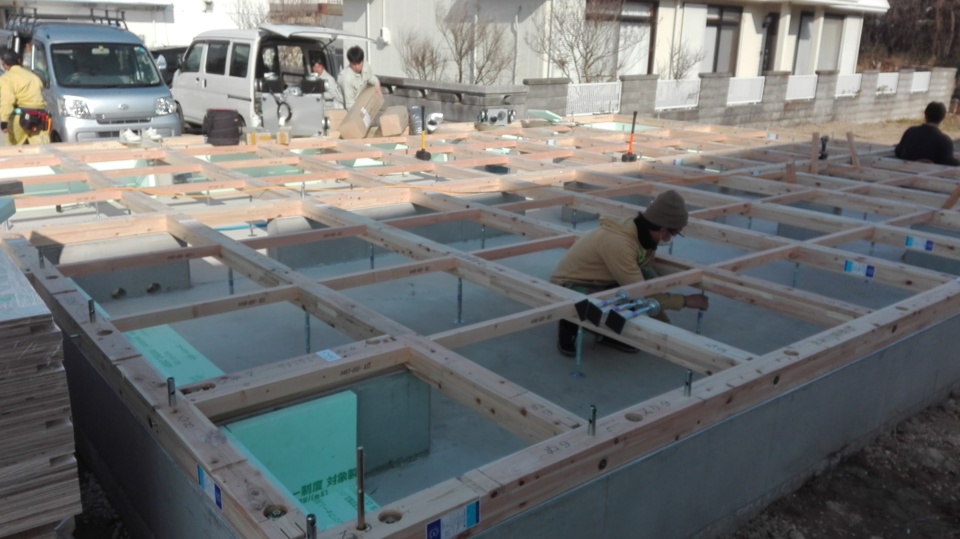

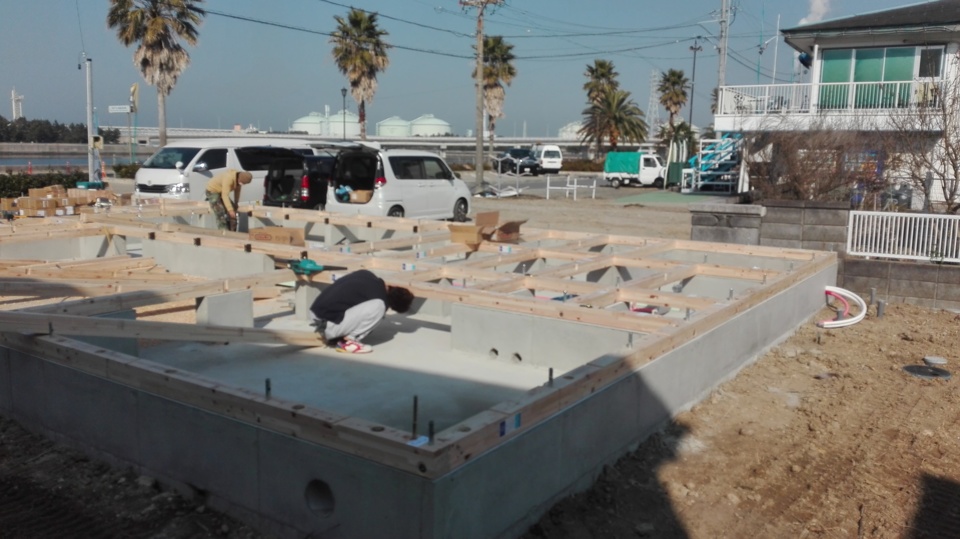

土台伏せ工事
本日から大工さんが入り、土台伏せ工事を行います。
途中電気工事で、床下にエコアイ換気を設置する予定です。
担当しますのは、二階堂棟梁と木下大工です。
- 39.2016年01月28日
-
土台伏せ工事
土台伏せ工事の状況です。
- 40.2016年01月28日
-
土台伏せ工事
電気屋さんも到着し、エコアイ換気システムの本体、ダクトを床下に設置です。
- 41.2016年01月28日
-
土台伏せ工事

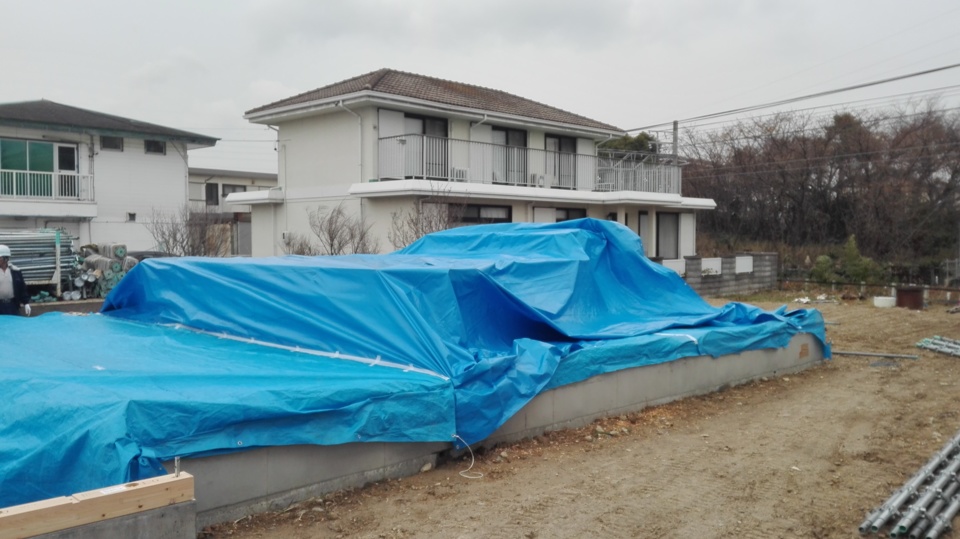

床の合板まで完了し、明日の雨に備えて養生します。
- 42.2016年01月28日
-
土台伏せ工事
養生完了です。
- 43.2016年02月01日
-
建前前日
本日は、足場の設置と、建前の時に朝一番に使う木材の搬入を行いました。
足場を設置してからでは、中に材料が入れられないので、まず先に木材を入れ再び養生です。
- 44.2016年02月01日
-

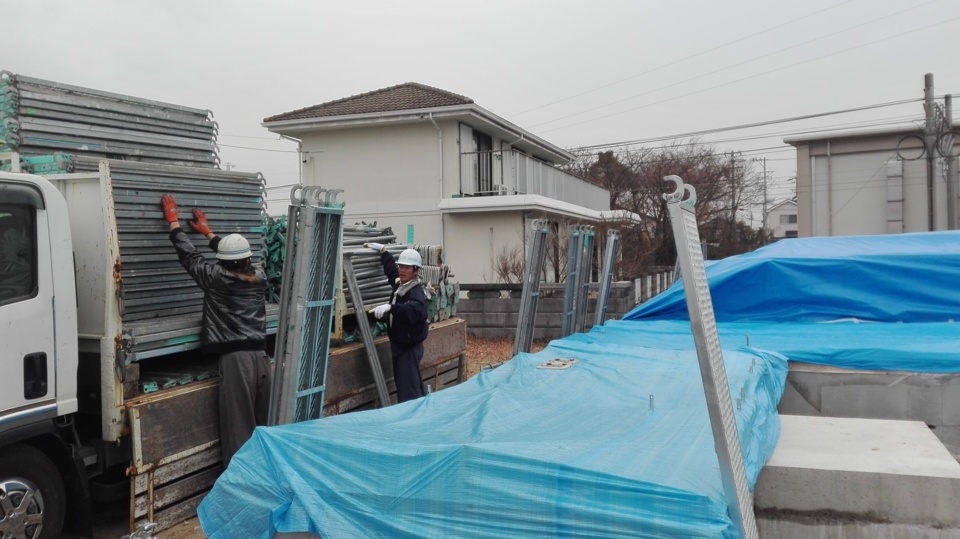

足場工事
足場の設置開始デス。
すごい量の足場です。
- 45.2016年02月01日
-
足場工事
足場の設置完了です。
- 46.2016年02月02日
-

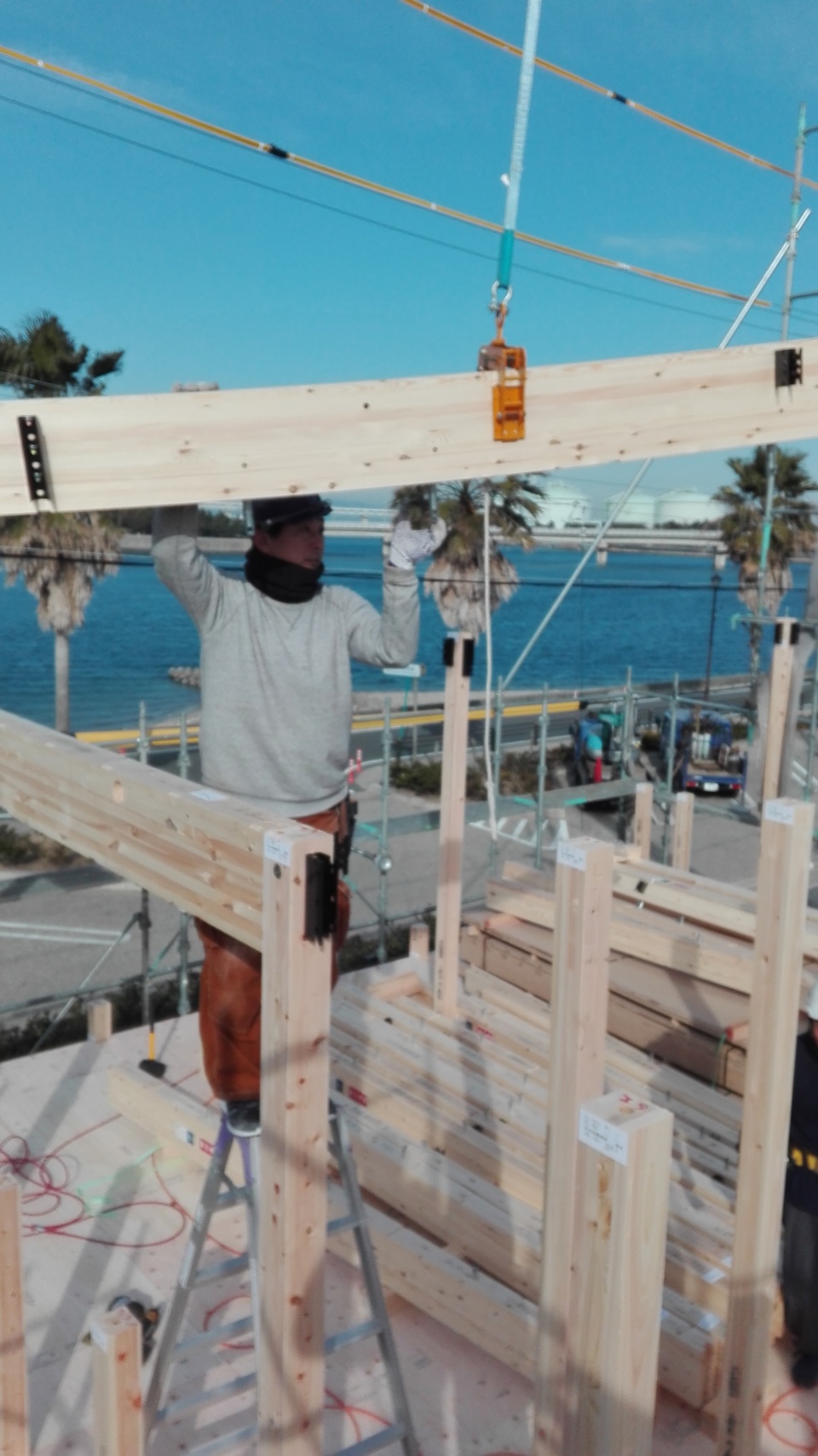

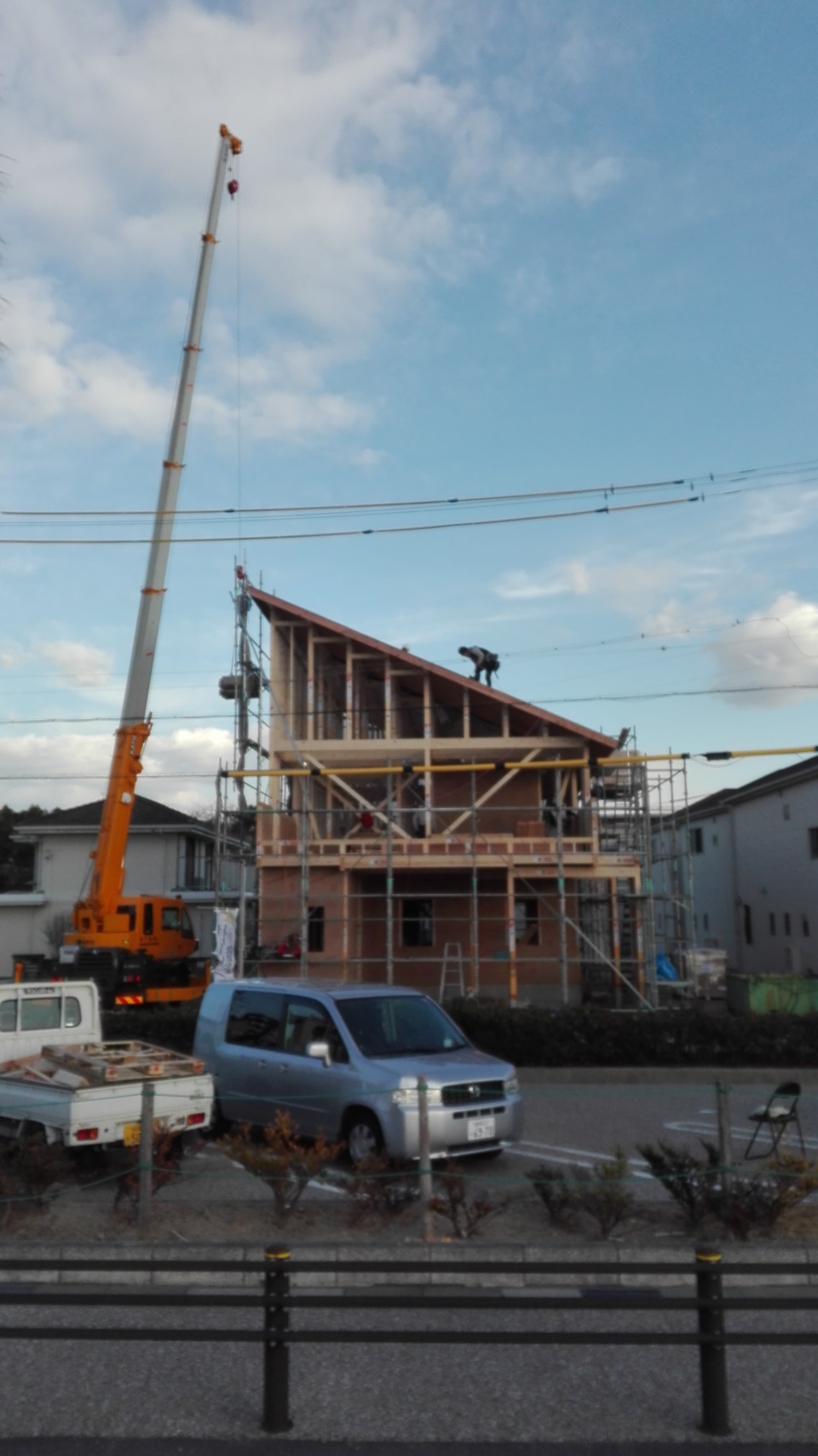

建前
本日は、上棟日和の中建前を迎えます。
まずは、建物のお清めをお施主様と棟梁で行っています。
- 47.2016年02月02日
-

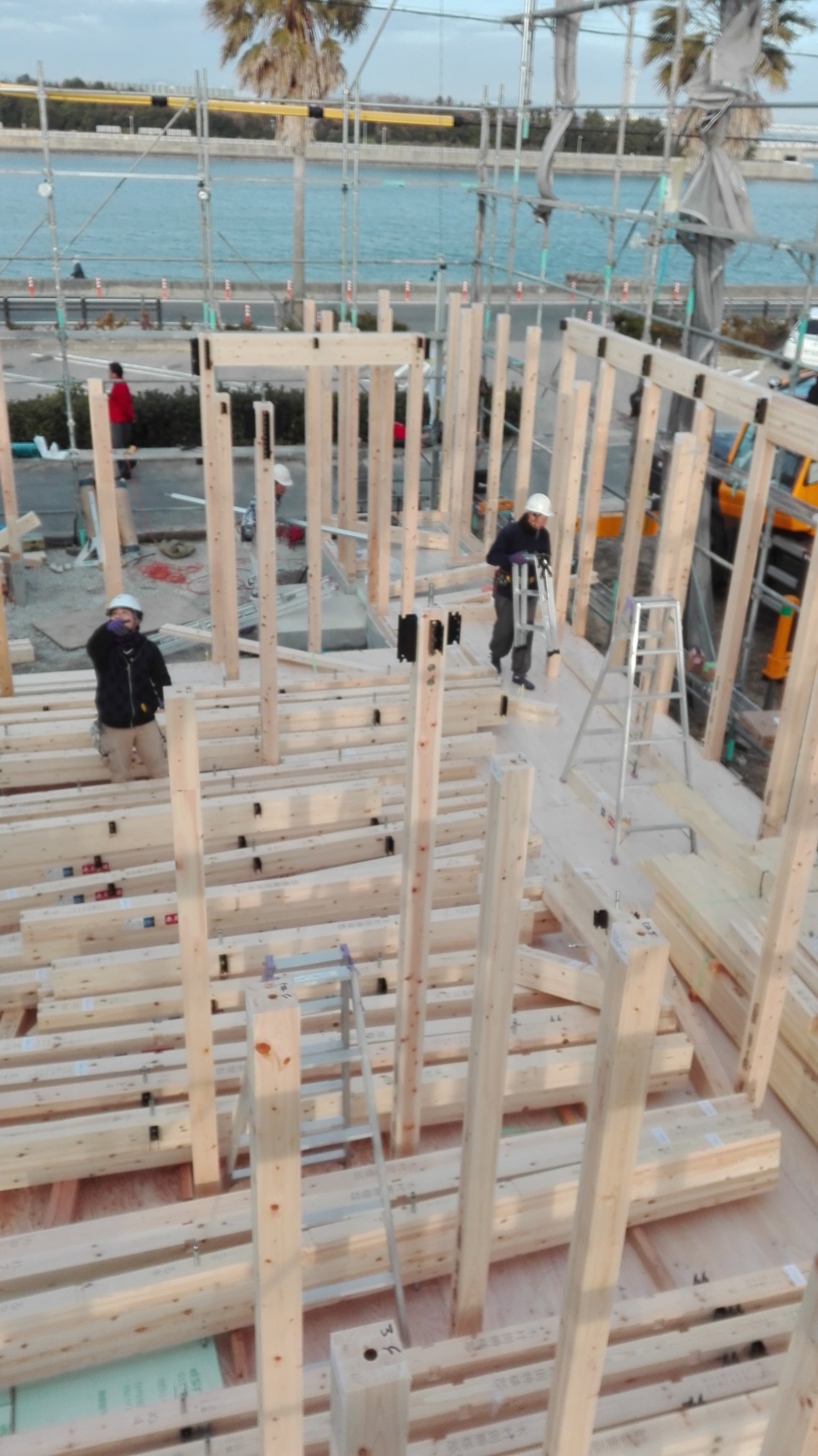

建前
建前状況です。
まずは1階の柱を建てている所です。
- 48.2016年02月02日
-

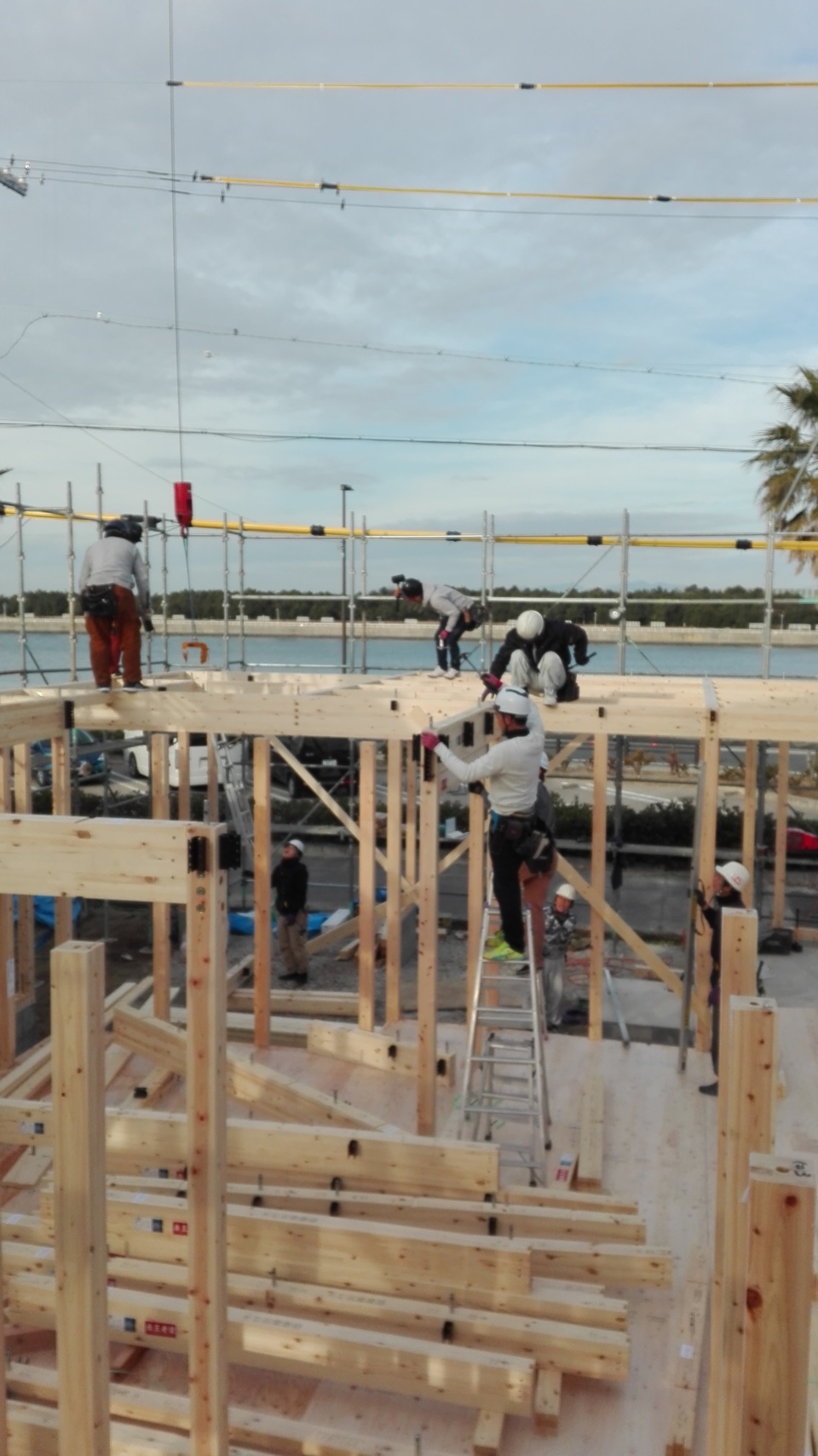

建前
海の見える立地での建前。
いつも以上にバックの海により、大工さんが映えます。(^_-)-☆
- 49.2016年02月02日
-
建前

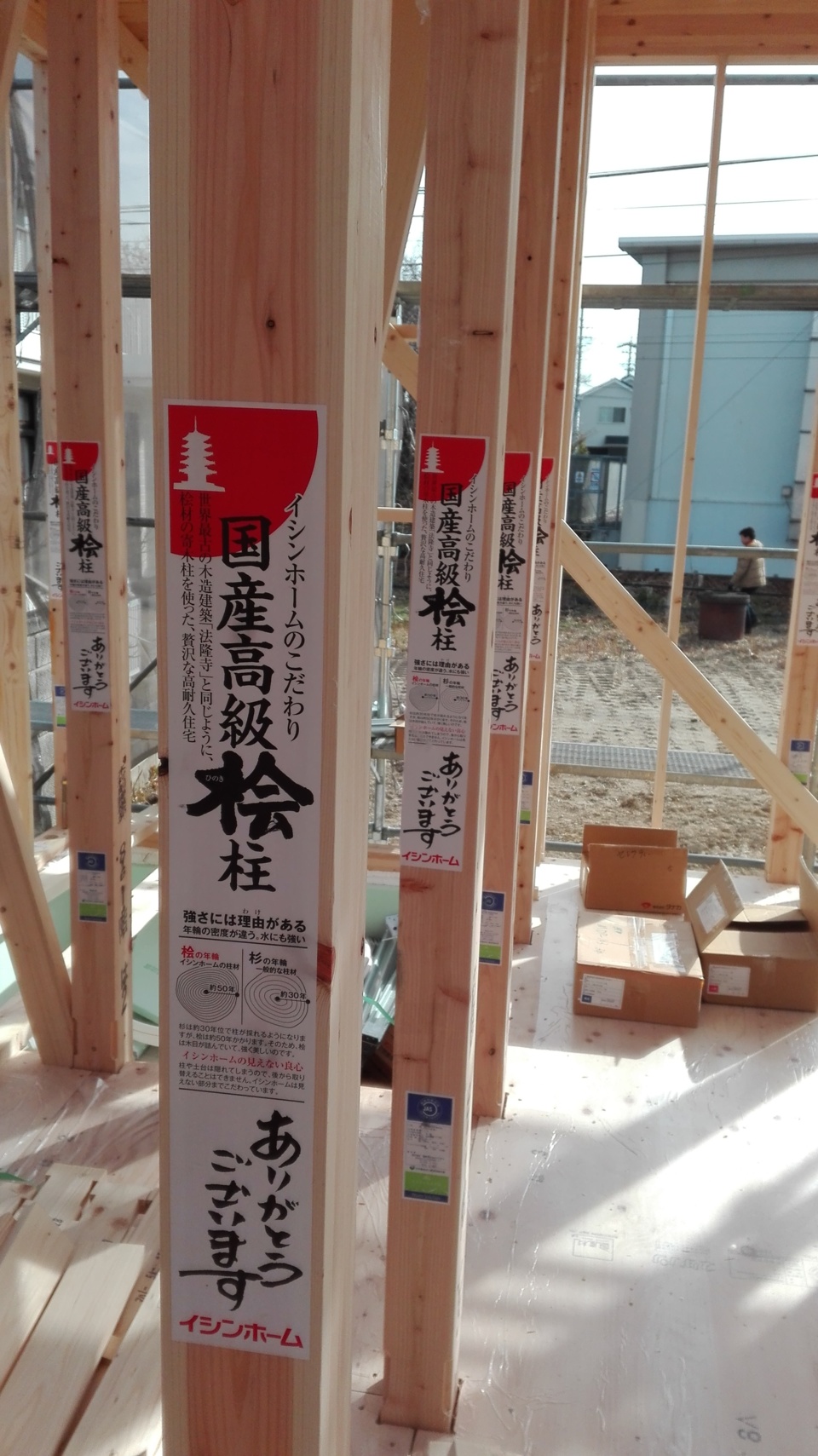

柱は標準仕様でのある、国産ヒノキの集成材を採用!(^^)!
強度、耐久性ともばっちりです;。
- 50.2016年02月02日
-
建前
建前状況。
海と大工さん。
- 51.2016年02月02日
-
建前
建前終盤です。
実際の面積以上にかなり大きい為、
いつもよりは進みが遅いですね。

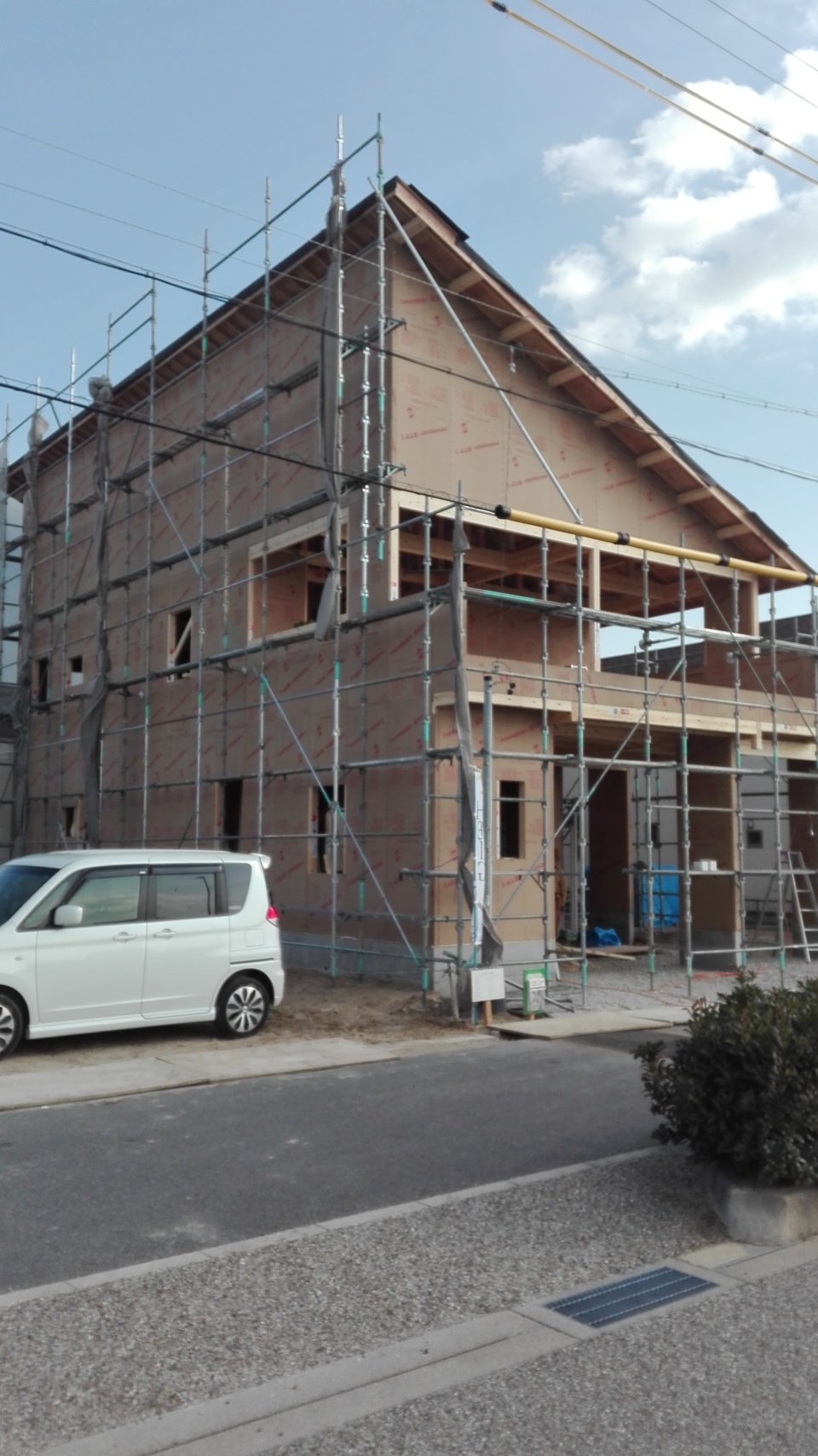

- 52.2016年02月04日
-
大工工事
上棟から2日後。
耐力壁のノボパンが大分終わってきました。
建前の時は、前を通る人が、大きな建物だね、店舗か何かなの?
というので一般の住宅ですよ!!というと、へーーーー、おっきい家だね!!
という会話を何度も・・・・・
見かけは60坪くらいに見えますが、実際の延べ床面積は35坪くらいなんです。
組み込みのガレージと、超大型のバルコニーがあり、屋根もかかっているため
本当に大きく感じますね
- 53.2016年02月04日
-
大工工事
バルコニーの下地を本日二階堂棟梁が作りました。
LDKより広いバルコニー。海に面していて見晴らしは最高ですよ。
- 54.2016年02月04日
-
大工工事
バルコニー下地の完了です。
- 55.2016年02月04日
-
大工工事
これから、バルコニーへの掃出しサッシと、バルコニーへ出るテラスドアの開口を作ります。
- 56.2016年02月06日
-

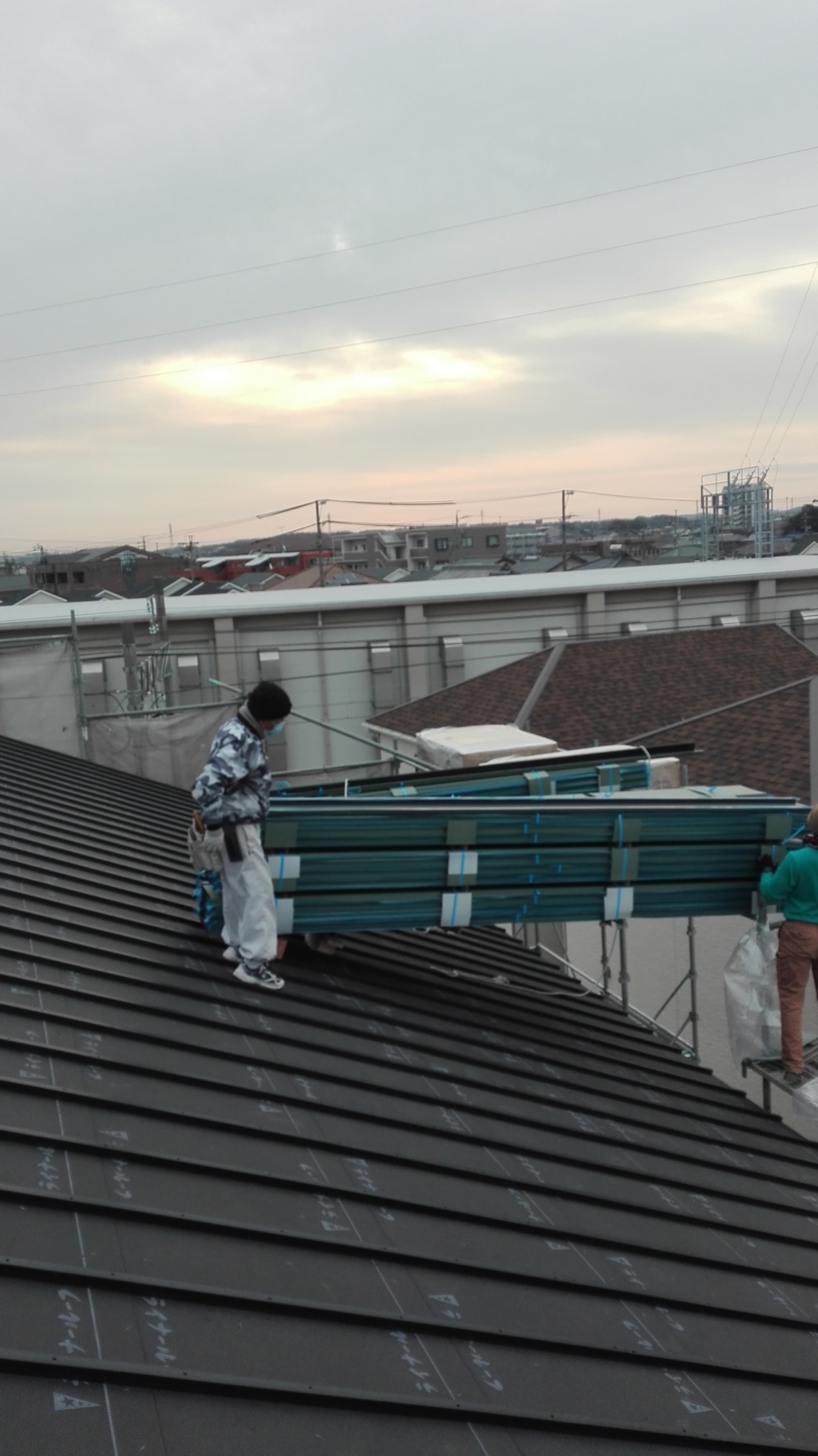

屋根工事
本日は僕も参戦し、屋根工事を行いました。
SIソーラーの太陽光パネルを設置するので、専用のアンダールーフと呼ばれる
塩害対策を施したガルバニウム鋼板屋根になります。
- 57.2016年02月06日
-
バルコニー防水工事
海側に面した22帖の超大型のバルコニーは、
本日奥津ボートさんにより、FRP防水工事が施されました。
- 58.2016年02月09日
-
防水紙工事
中間検査も完了し、本日外部は外壁屋さんにより
遮熱効果のある防水紙、タイベックシルバーの施工を行っております。
遮熱効果80%の遮熱性、耐久性とも抜群の商品です。
この防水紙よって家を雨から守る事になります。
- 59.2016年02月09日
-

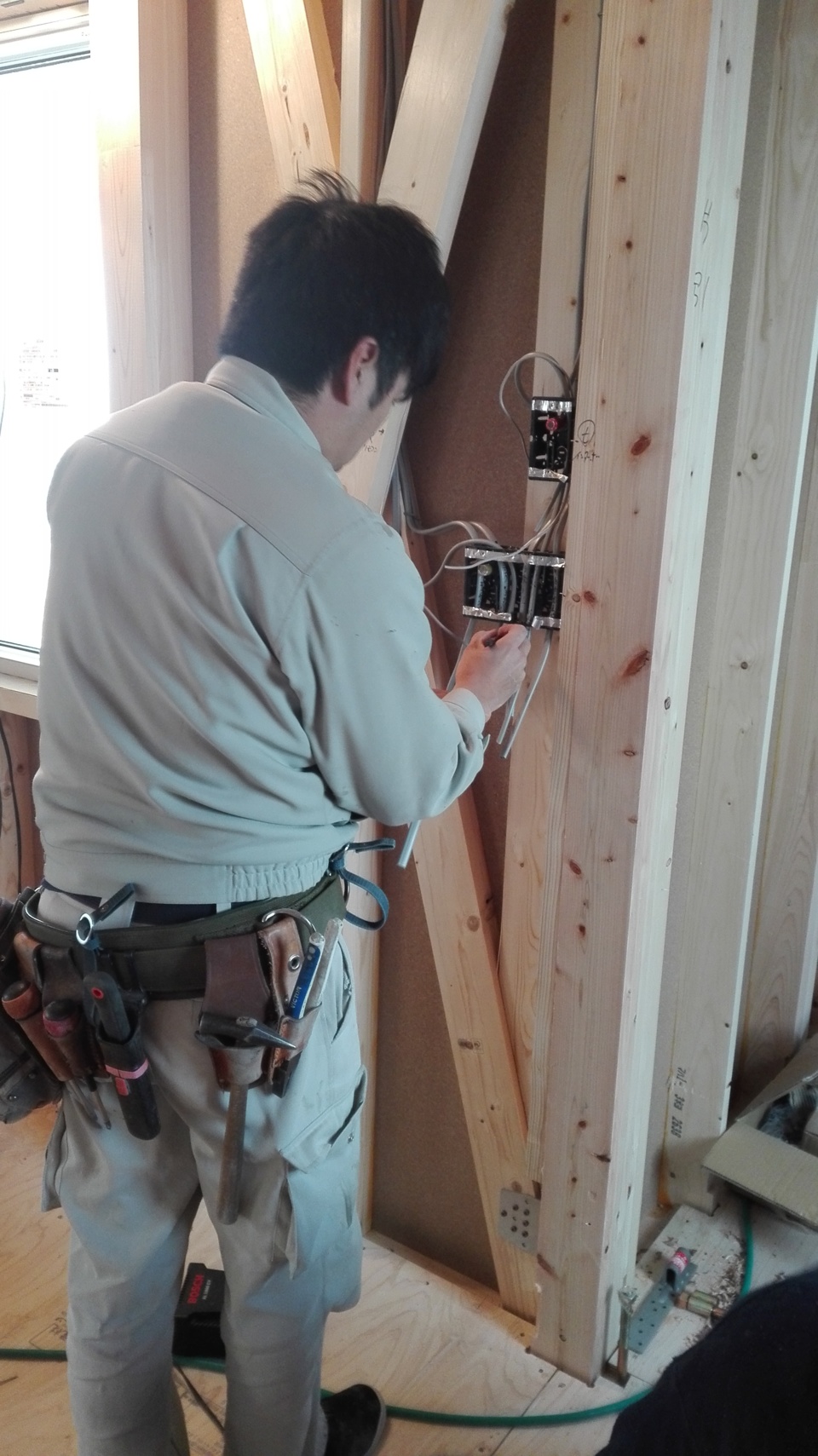

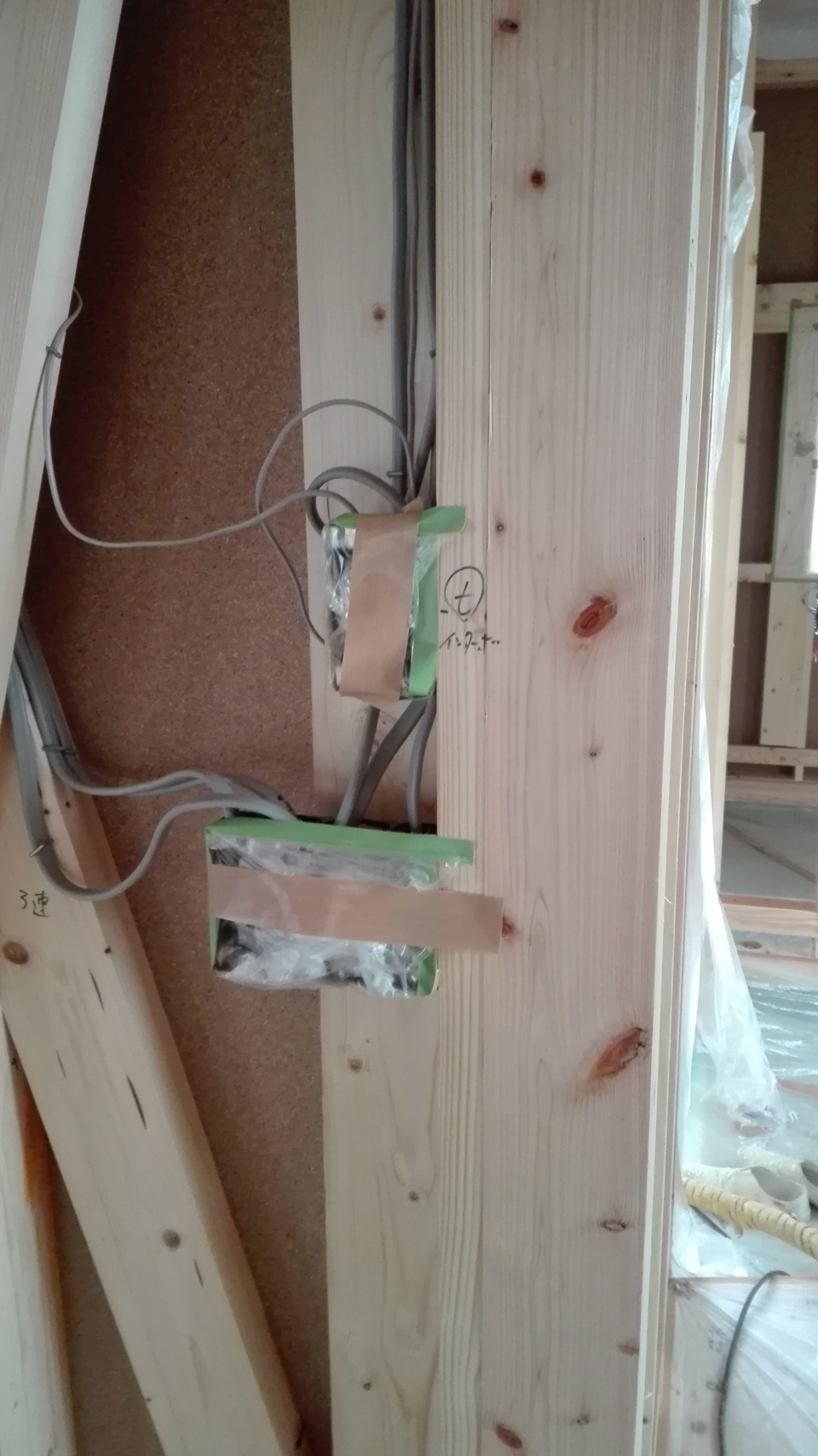

電気配線工事
昨日から電気工事担当藤本電気さんによって、電気の配線工事が進められています。
12日に吹付けの断熱工事を予定しているので、それまでに断熱材を施工する外周部は
必ず配線を終えないといけません。急ピッチで進んでいます。
配線工事は明日までの予定です。
- 60.2016年02月12日
-

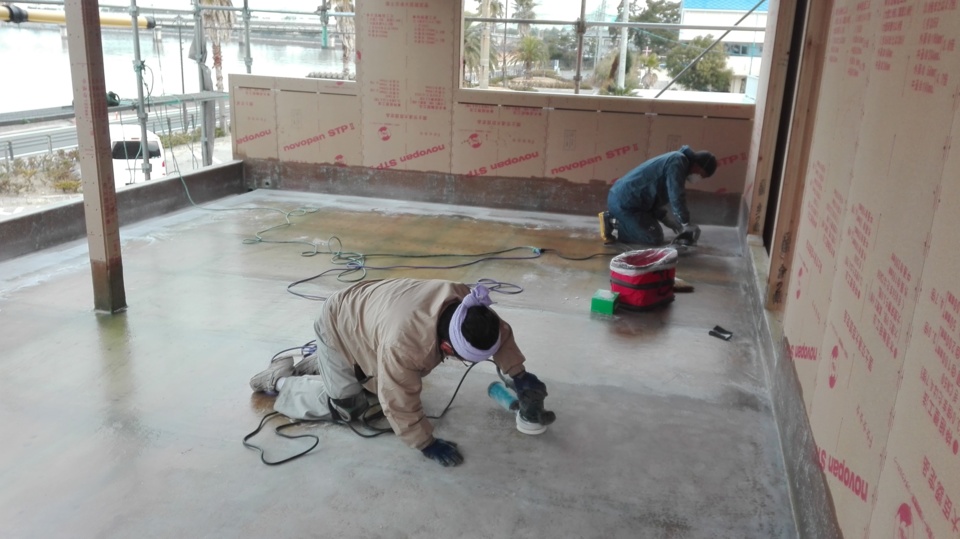

現場発泡ウレタン吹付け断熱工事
本日は、現場発泡ウレタン吹付け断熱工事を行っています。
吹付け担当1名と、断熱材をカットする担当2名の3名体制です。

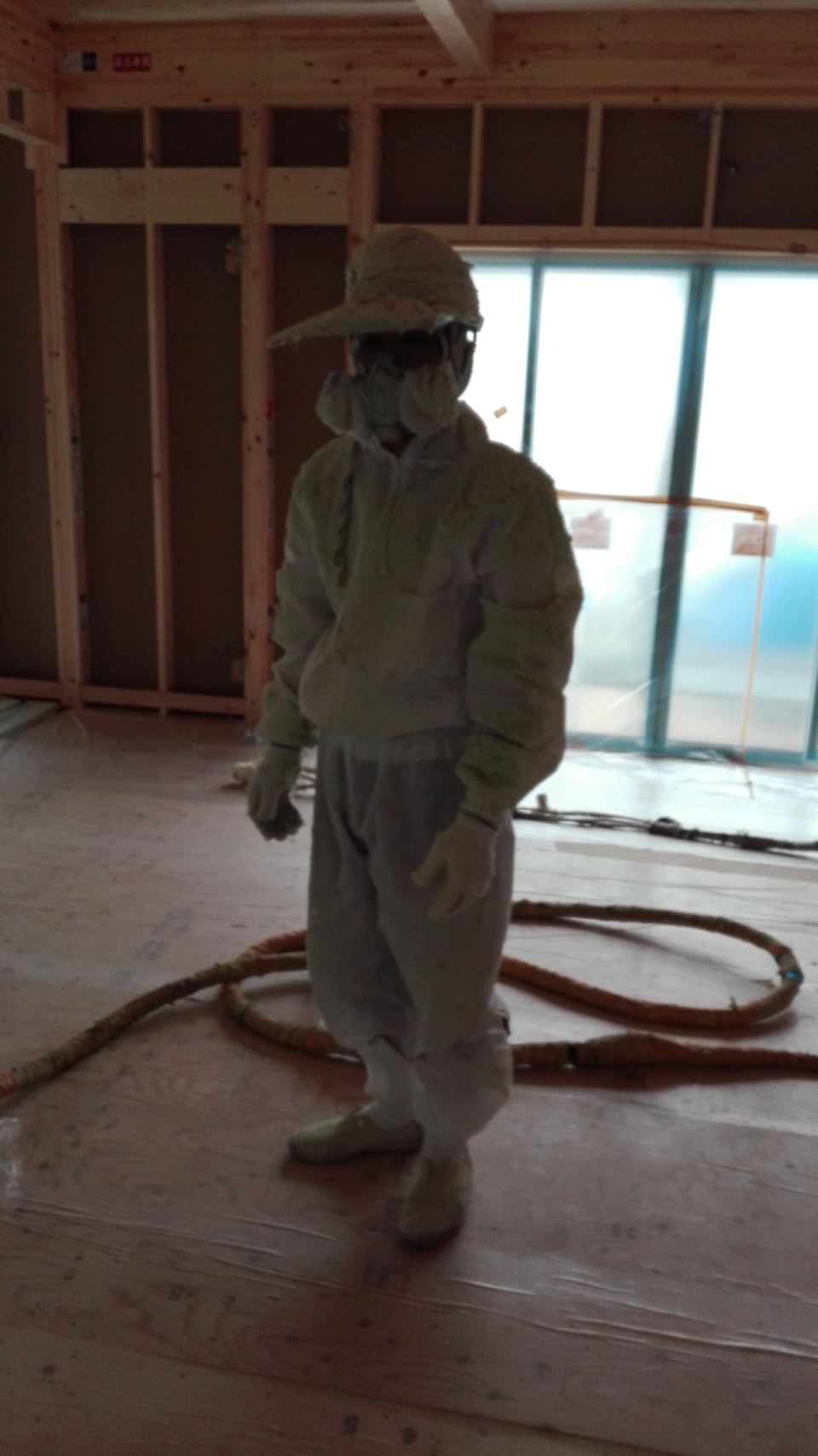

吹付け担当はこんな恰好で行います。吹付けの液体が体に付くと
取れないからです。(僕も我が家の時に知らずに新品のジャージをやってしまいました)
- 61.2016年02月12日
-
現場発泡ウレタン吹付け断熱工事
吹付け工事は、コンセントやスイッチの周りまで隙間なく施工する事が可能な事もうりなので、
スイッチやコンセントのBOX,窓には養生を行います。
- 62.2016年02月16日
-

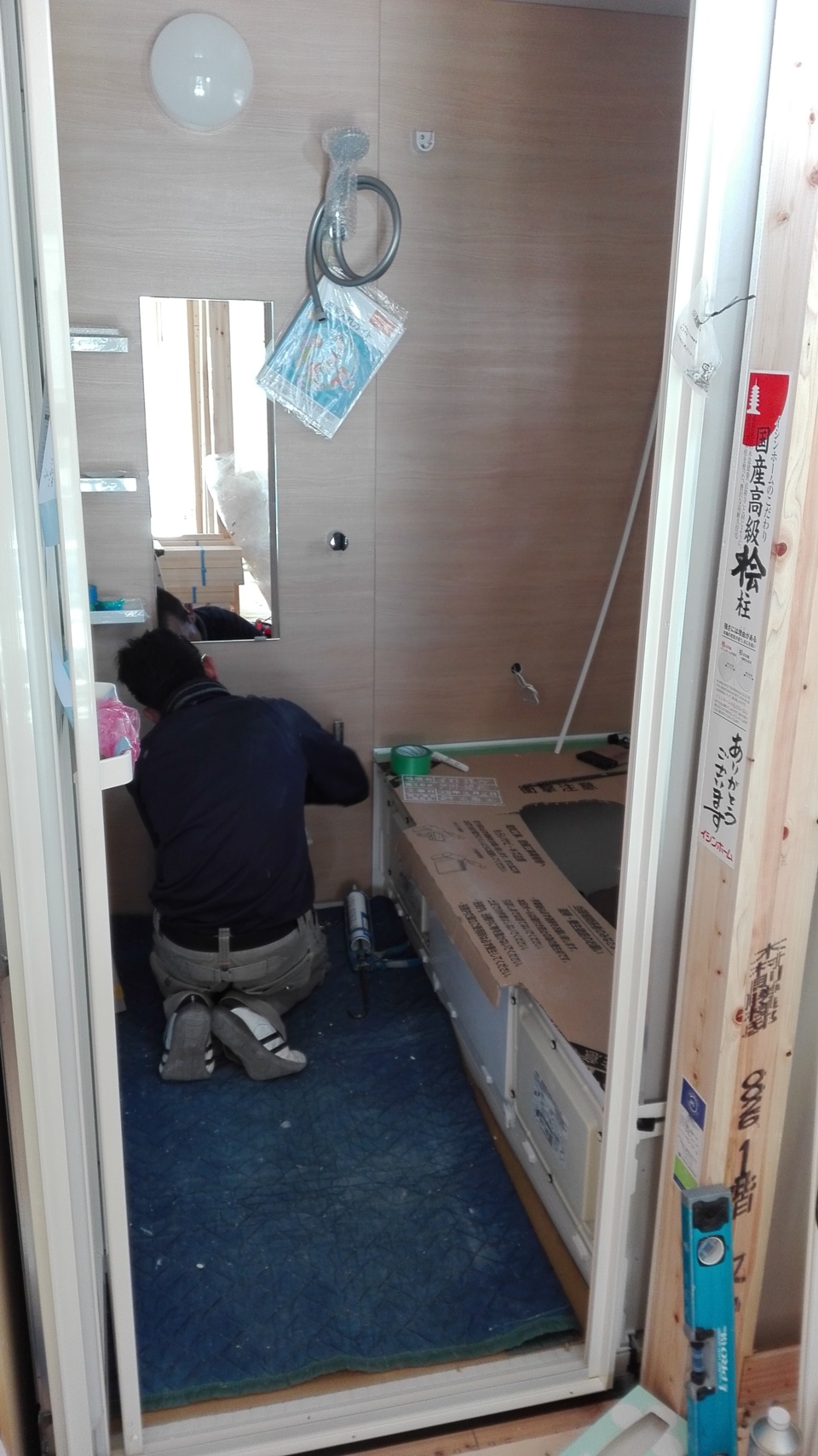

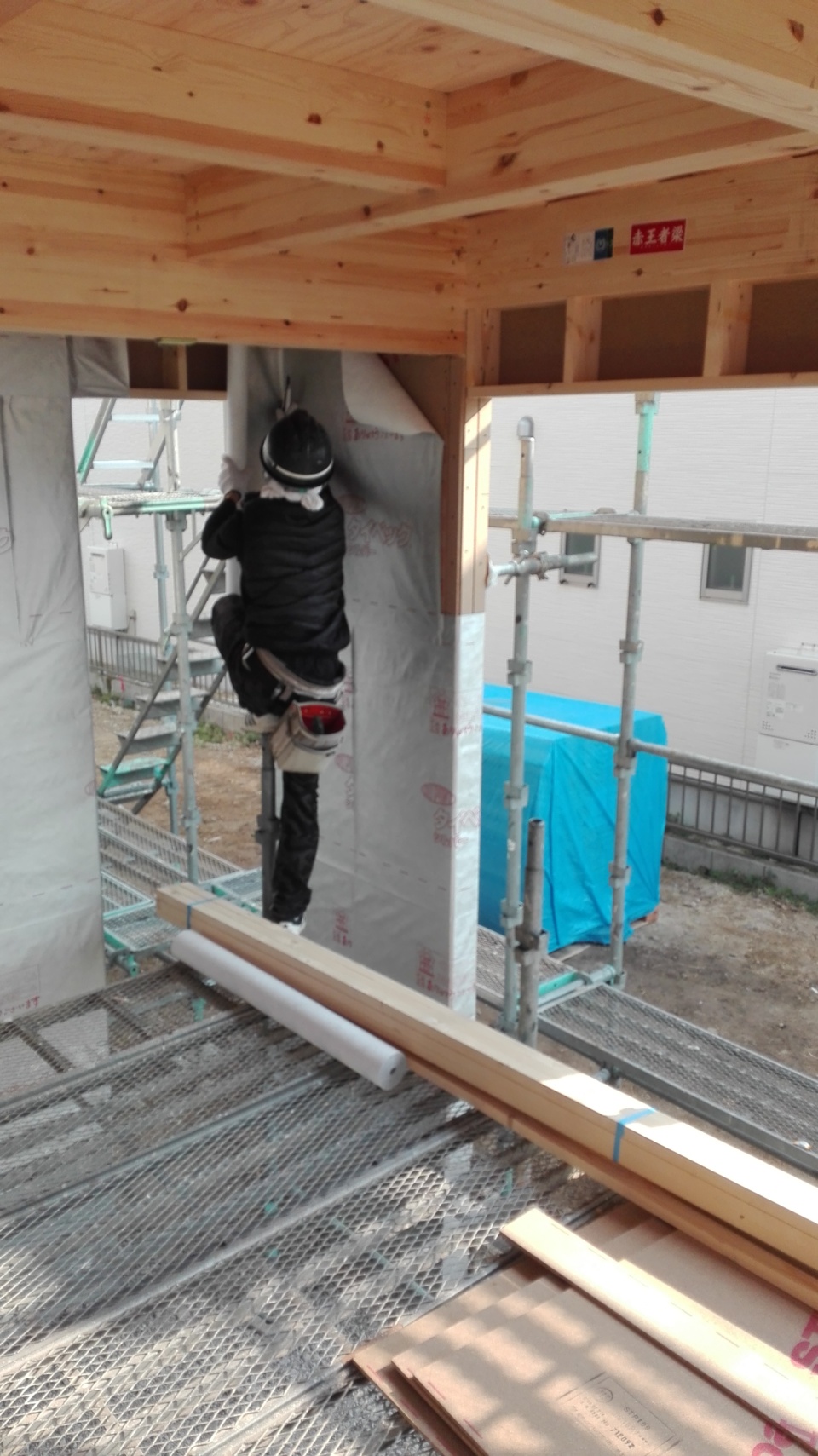

ユニットバス設置
本日は鈴木施工さんにより、LIXIL製のユニットバスの設置を行ってます。
いつも丁寧、人柄もいい、鈴木夫妻です。
ナチュラルな色合いの浴室になっています。
- 63.2016年02月16日
-
会社の宣伝
風が強かったので、一次的に撤去していましたが、
堀本住宅のイメージシートを再度、足場に設置しました。
常滑市の堀本住宅です。是非お見知りおきを!!デス。
- 64.2016年02月22日
-
大工工事

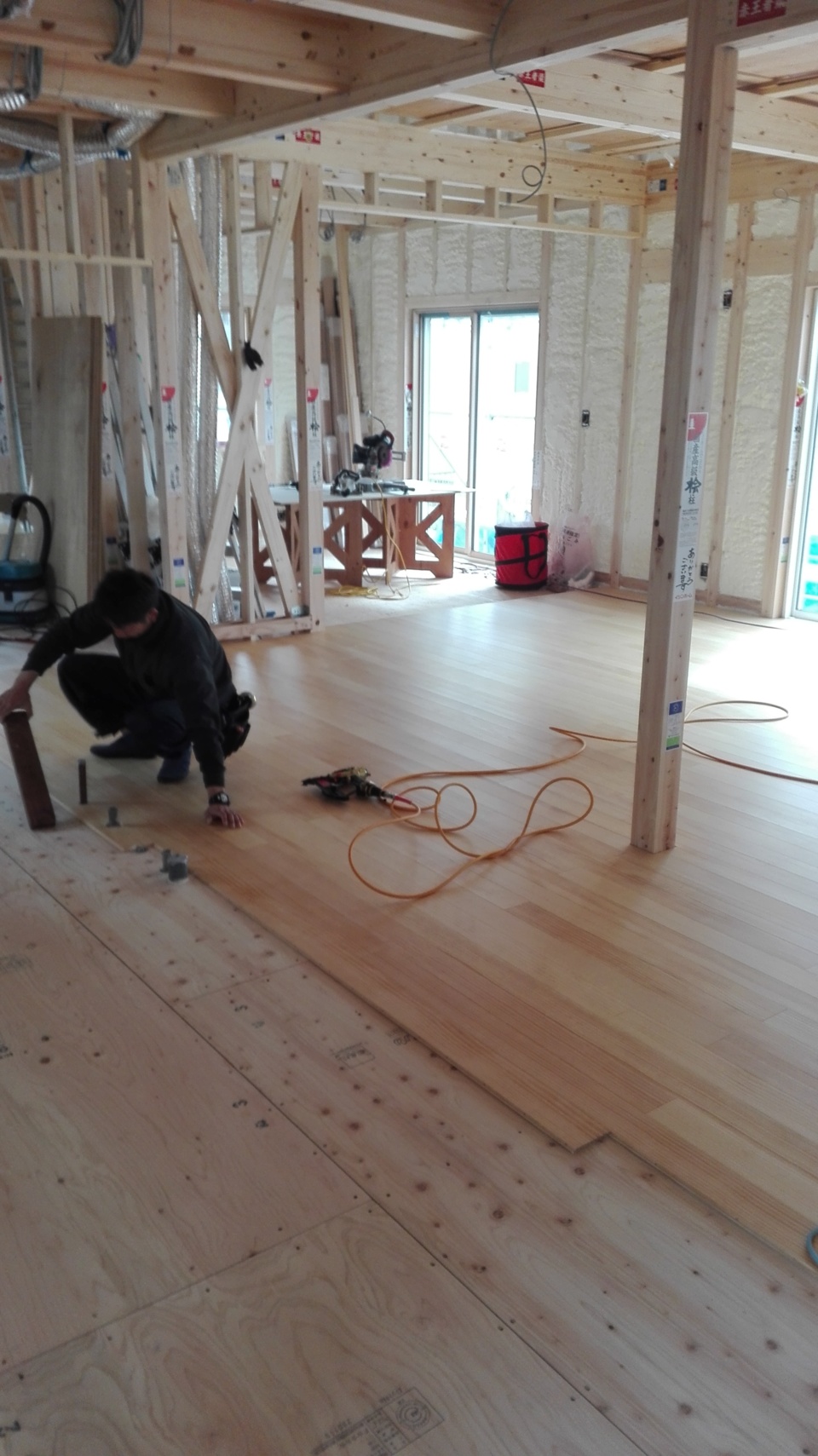

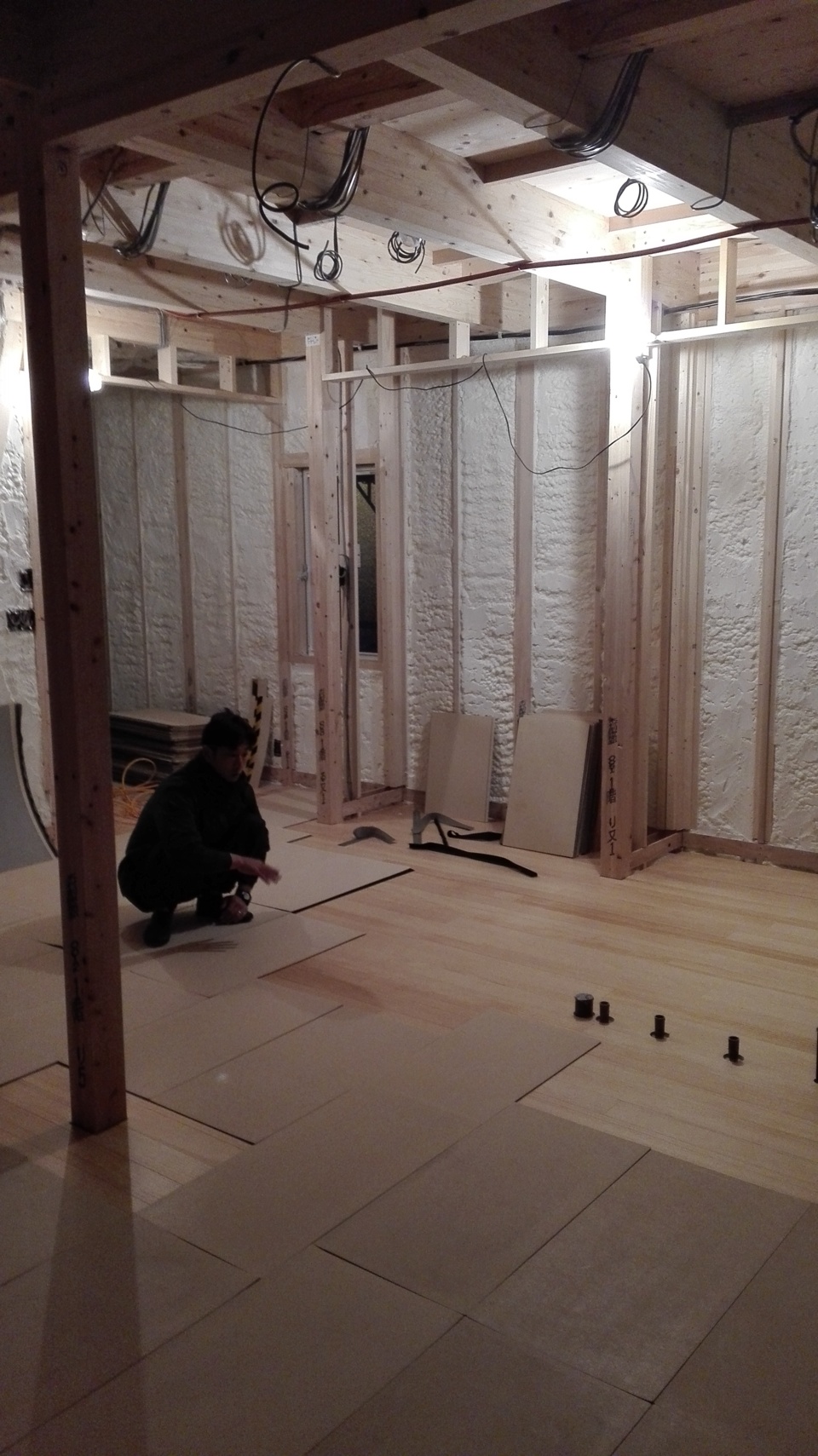

今日は二階堂棟梁が、1階の無垢床の施工を行っています。
無垢床は、普通のフローリングと違い、1枚1枚貼っていかないといけないので、
進みが3倍くらいは遅くなり、大変な工程ですね
- 65.2016年02月22日
-
大工工事
無垢床を貼っていったところから、順次養生をしていっています。
養生する事により、ほとんど床が見えなくなりますが、傷の防止の為仕方ありません。
クリーニング工事の直前に剥がす事になります。それまでのお楽しみです。
- 66.2016年02月25日
-

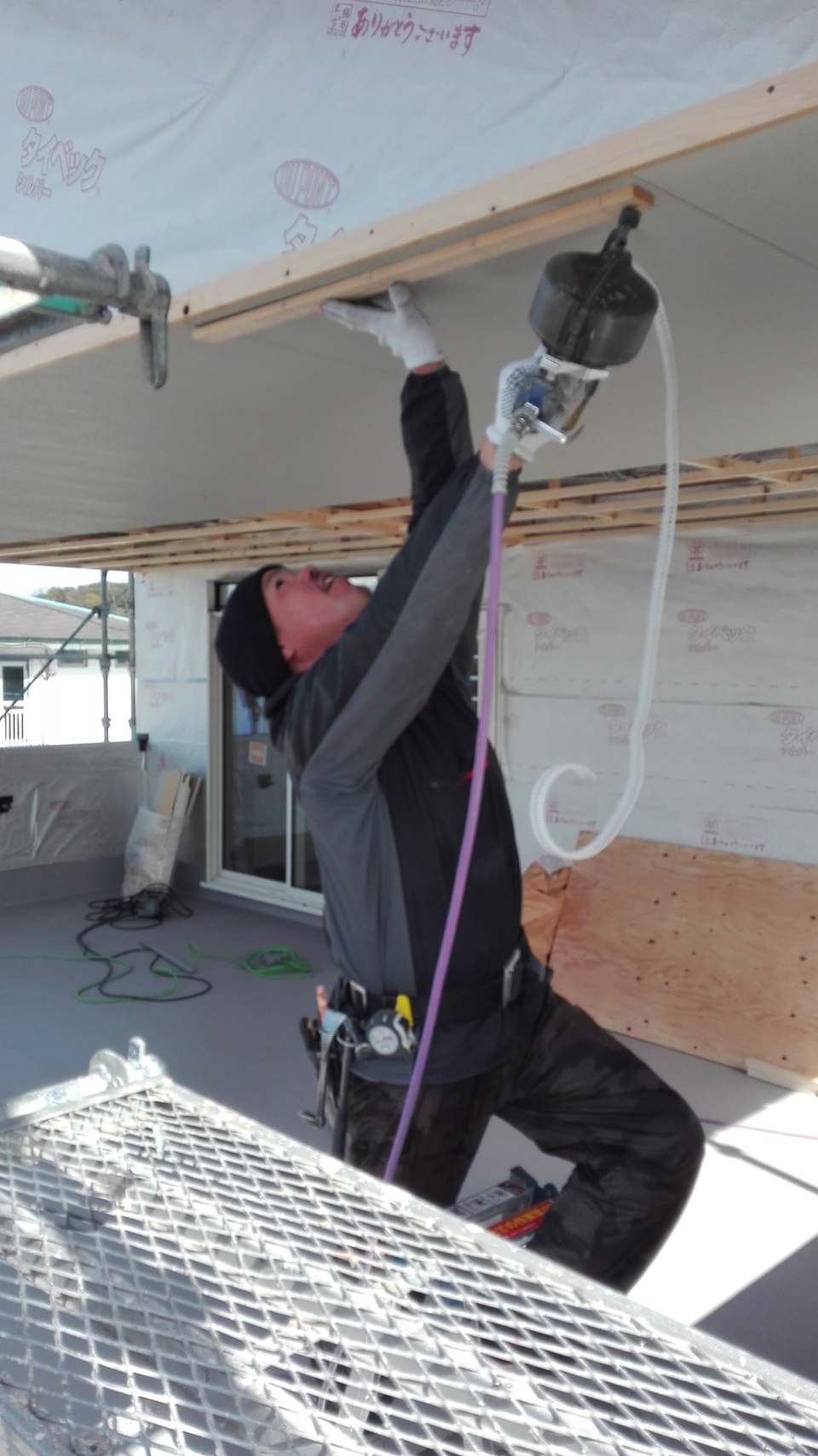

大工工事
本日は大工さん2人、外壁屋さん1人の計3人でした。
写真は、二階堂さんが取付した玄関の框です。
框を付けると玄関も締まりますね!!

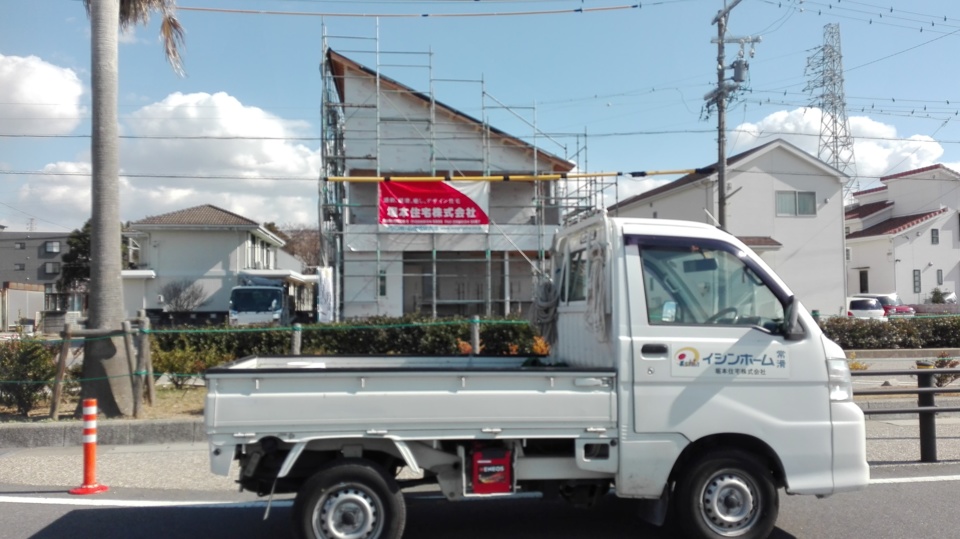

- 67.2016年02月25日
-

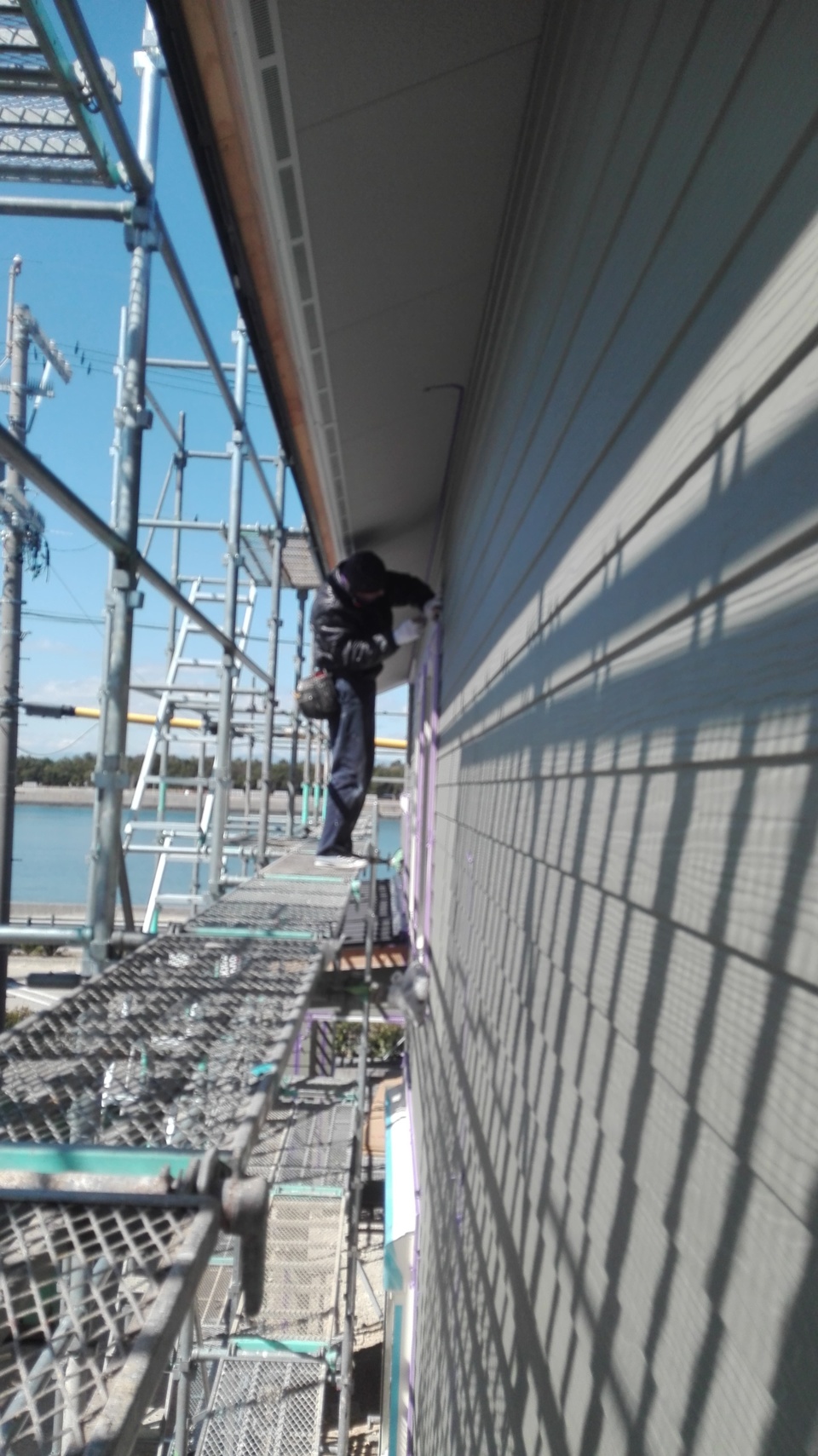

外壁工事
外壁工事の方も始まっております。
担当しますのは、エスディ中部サービスの横山さんです。
写真は、超大型バルコニーの軒天を貼っている所です。
- 68.2016年03月02日
-
外壁工事
外壁工事の方も着々と進んでいますが、
これら全てなくならないと工事は終わりません。
まだまだ先は長いです。
- 69.2016年03月05日
-
外壁工事
大分終わりが近づいてきました。
3/9頃には終わりそうです。
その頃には、太陽光パネルの設置も行われます。

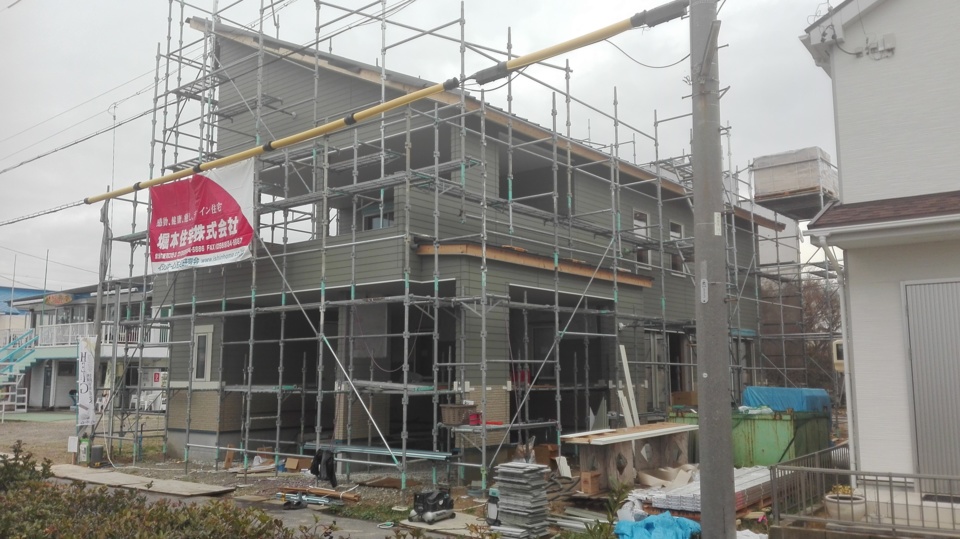

- 70.2016年03月07日
-

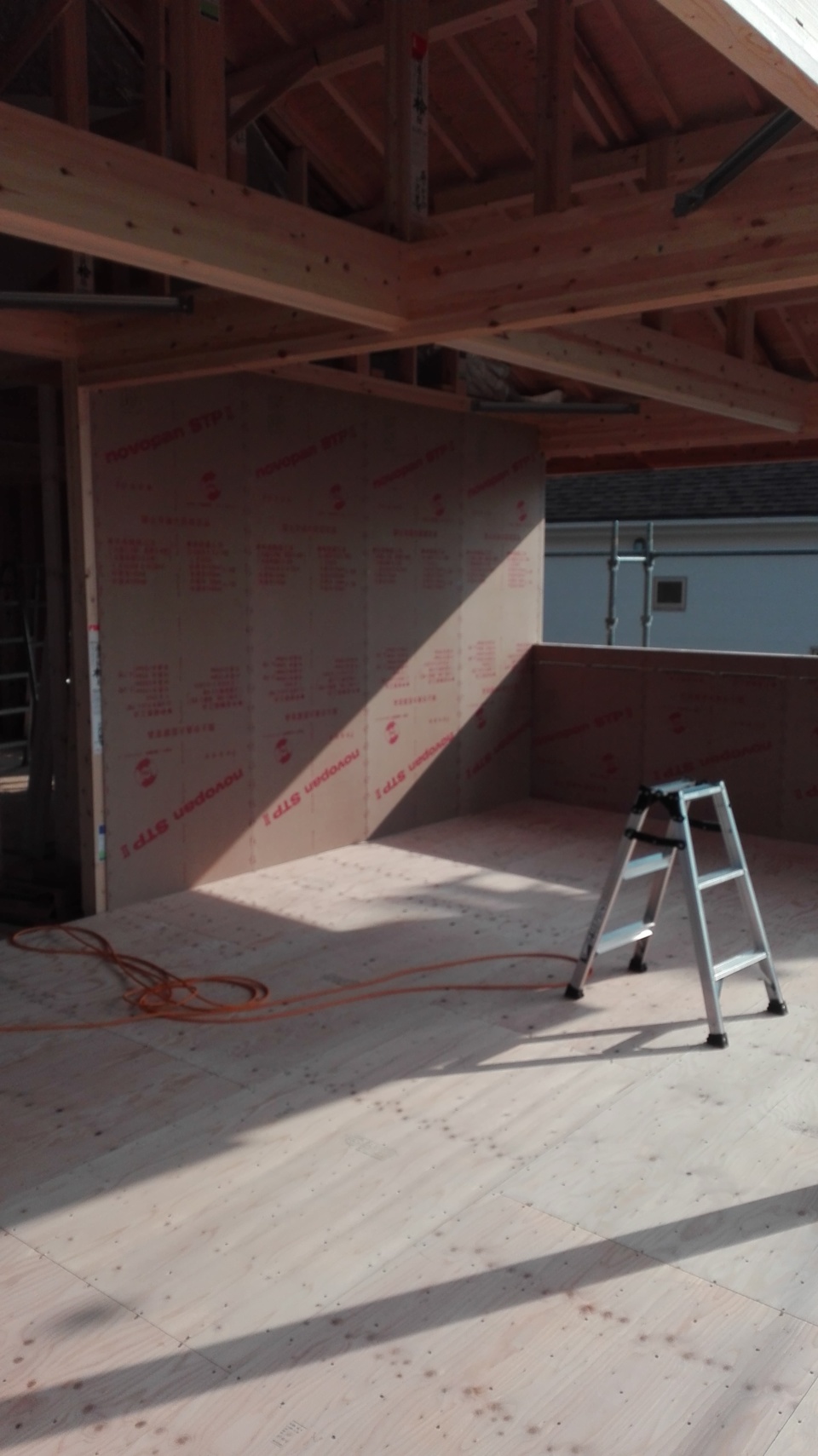

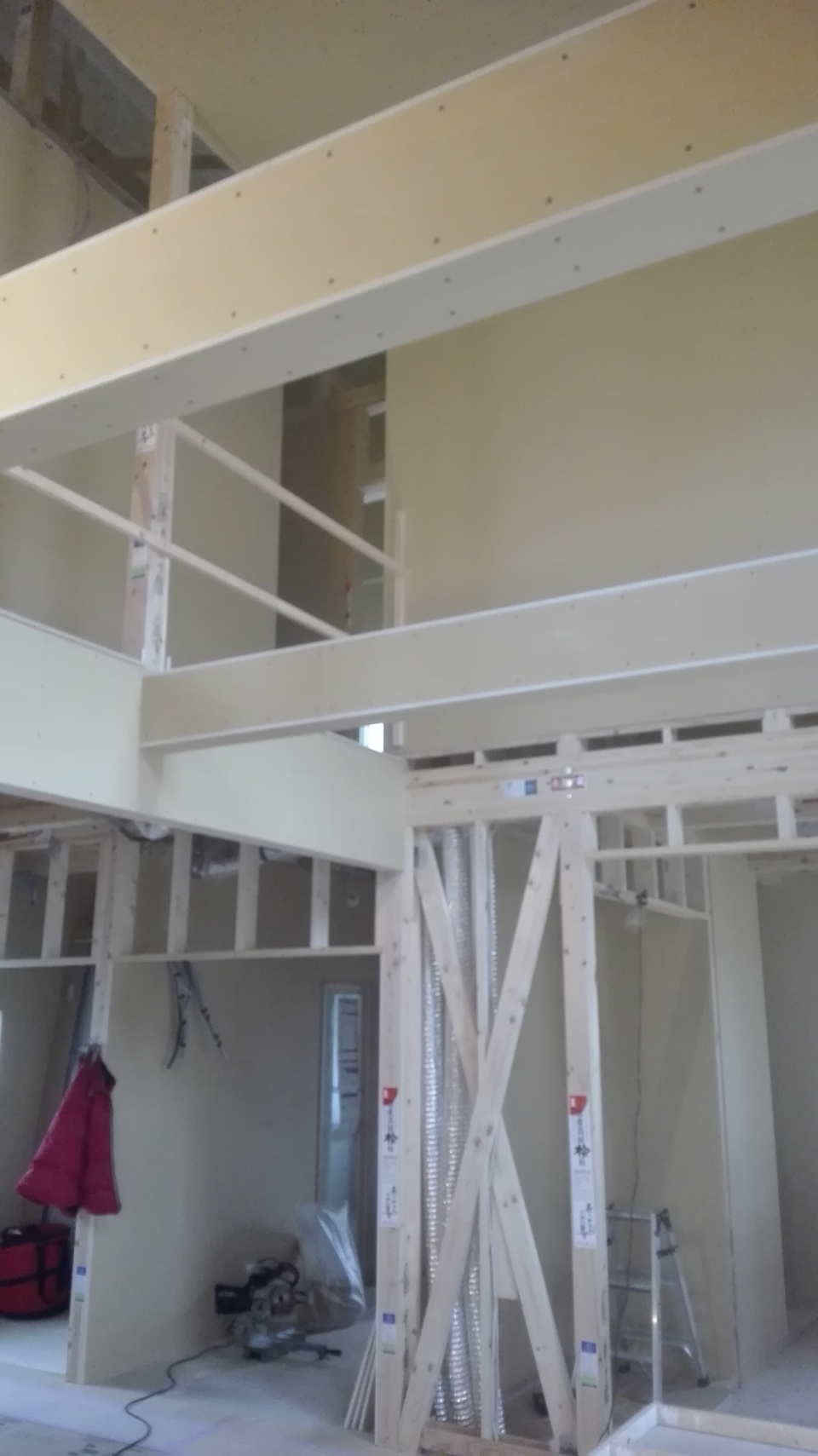

大工工事

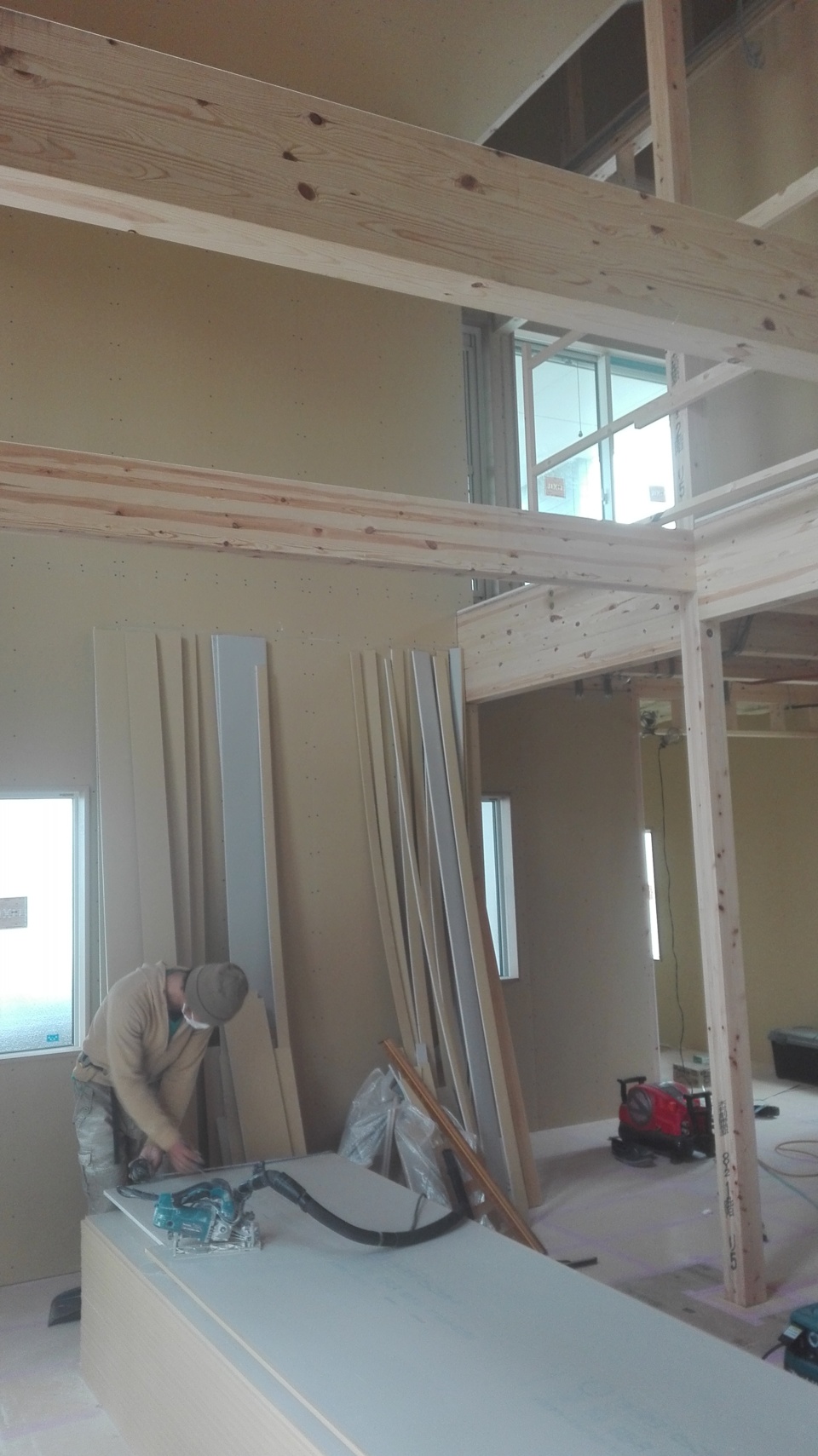

内部の大工工事も1階の方は大分進んできました。
大きな吹抜けのあるリビングで木の下大工ボードのカットを行っています。
- 71.2016年03月08日
-

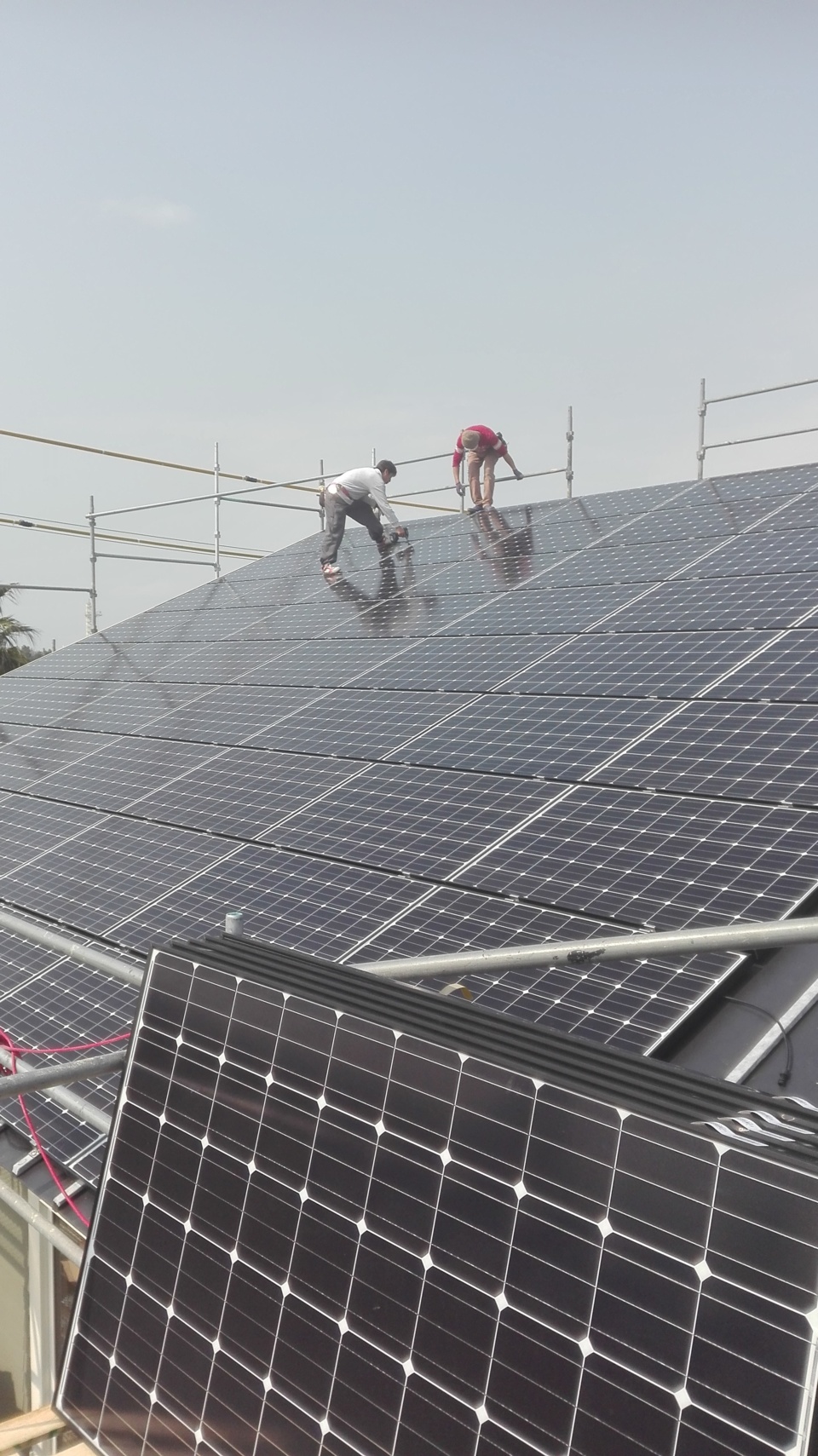

太陽光パネル工事

本日は、22.68Kwの大型太陽光パネルの設置を行っています。
電気屋さん、大工さん、合計6人体制で行っています。
明日からまた雨予報なので本日出来て良かったです。
風もそれほど強くなく。
- 72.2016年03月08日
-
全景
パネル設置後の全景です。
海からはこんな風に見てます。
- 73.2016年03月09日
-
リビング吹抜け
リビングの吹抜けの写真です。
かなり大きな吹抜けです。
仕上がりが楽しみ。
- 74.2016年03月09日
-
大工工事
K様邸を担当しています、二階堂棟梁です。
自分で柄のの部分を作ったと、嬉しそうでした。
もう、触らせない、とも言っていました。
- 75.2016年03月12日
-

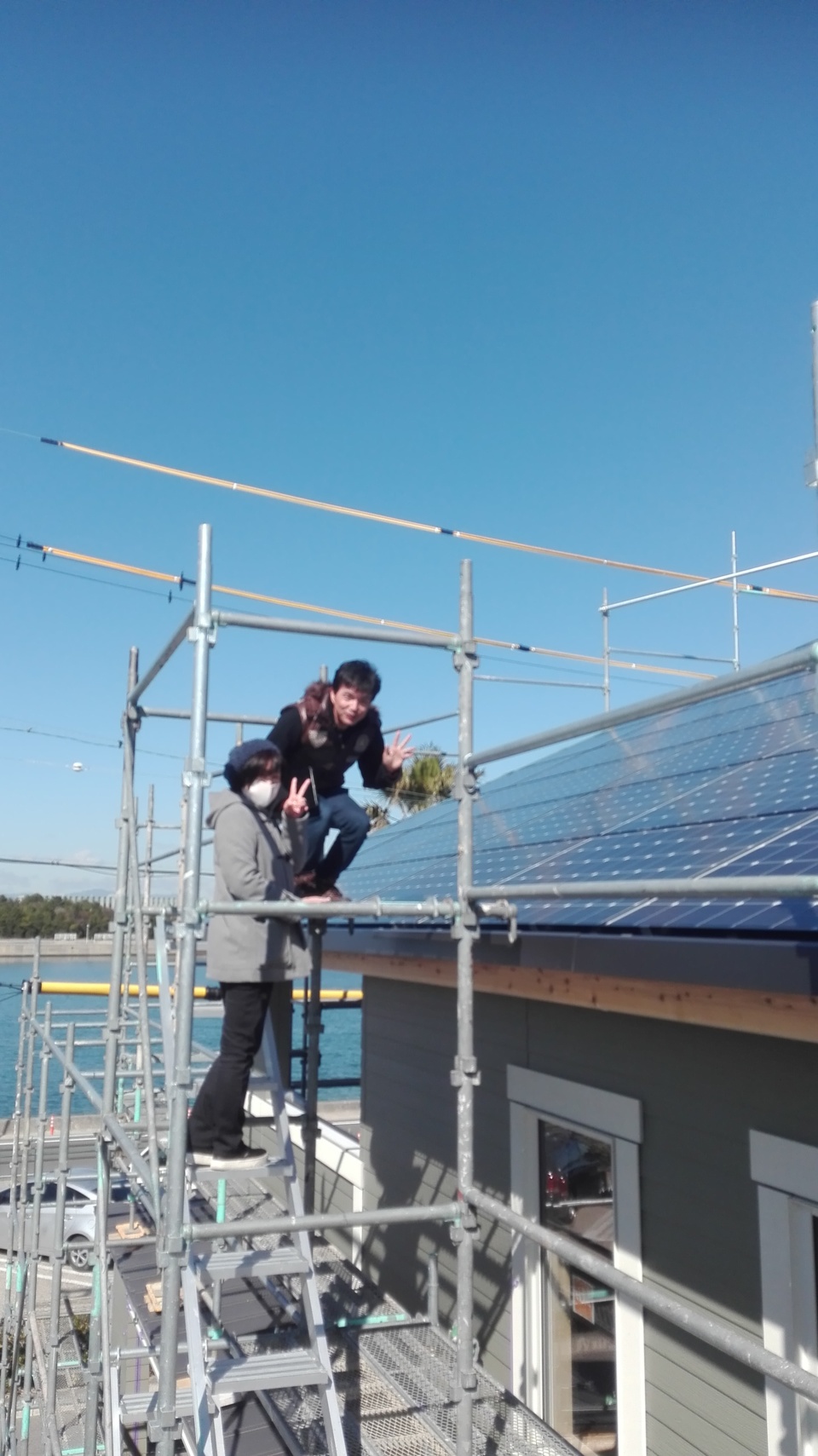

お施主様現場案内
足場の解体が近づき、解体前にこれから長年にわたり恩恵を受けるであろう、
太陽光パネルを見て頂きました。青い空に、バックには海、でもこんな写真を
もう取る事は出来なくなりますね。
- 76.2016年03月12日
-
外部コーキング工事
外壁サイディング貼りが終わり、コーキング工事を行っています。
K様邸は、窓廻りにモールが巻いてある為、コーキングやそれを行う前準備の
マスキングテープの量も半端なく多いです。
- 77.2016年03月29日
-
ガレージ
車も無事に止まります。ドアをあける部分には、壁はないので開け閉めのストレスもありませんでした。
- 78.2016年04月26日
-
バルコニーからの眺め
海の横のK様邸。
バルコニーからの眺めはこんな感じです。
セレブなK様夫妻にぴったりです。
- 79.2016年04月26日
-
完成写真
リビングから
- 80.2016年04月26日
-
完成写真
デザイン階段
- 81.2016年04月26日
-
完成写真
リビング吹抜け上のシーリングファン。
これは、外に見える風力発電の羽とデザインを合わせたもの。
- 82.2016年04月26日
-
完成写真
階段から和室を望む
- 83.2016年04月26日
-
完成写真
海のイメージにぴったりの主寝室の内装。
- 84.2016年04月26日
-
完成写真
デザイン手摺を使った、2階廊下。
- 85.2016年04月26日
-
完成写真
アクリル扉のカップボードと
フルフラットのアイランドキッチン。
- 86.2016年04月26日
-
完成写真
LDK入口から和室扉を望む
- 87.2016年04月26日
-
完成写真
外観写真。海の横のリゾートのイメージにぴったり。
屋根にはやはり大容量22.68Kwの太陽光発電が。
- 88.2016年04月26日
-
完成写真

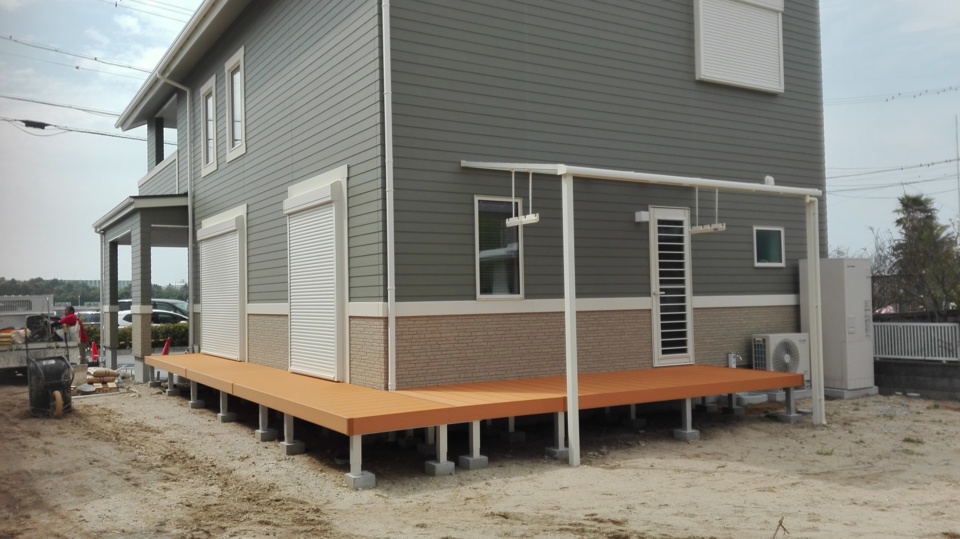

ウッドデッキと選択物干しテラスも設置。
- 89.2019年09月26日
-
完成写真
- 90.2019年09月26日
-
完成写真
- 91.2019年09月26日
-
完成写真
- 92.2019年09月26日
-
完成写真
- 93.2019年09月26日
-
完成写真
- 94.2019年09月26日
-
完成写真
- 95.2019年09月26日
-
完成写真
- 96.2019年09月26日
-
完成写真
- 97.2019年09月26日
-
完成写真
- 98.2019年09月26日
-
完成写真
オーシャンビューのインナーバルコニーでは、バーキューをよくやるそうです
- 99.2019年09月26日
-
完成車sン
- 100.2019年09月26日
-
完成写真
- 101.2019年09月26日
-
完成写真
