完成現場レポート
地域別にみる|すべて
HI様邸 常滑市/知多半島
建築中レポート
- 1.2021年03月19日
-
現場清掃

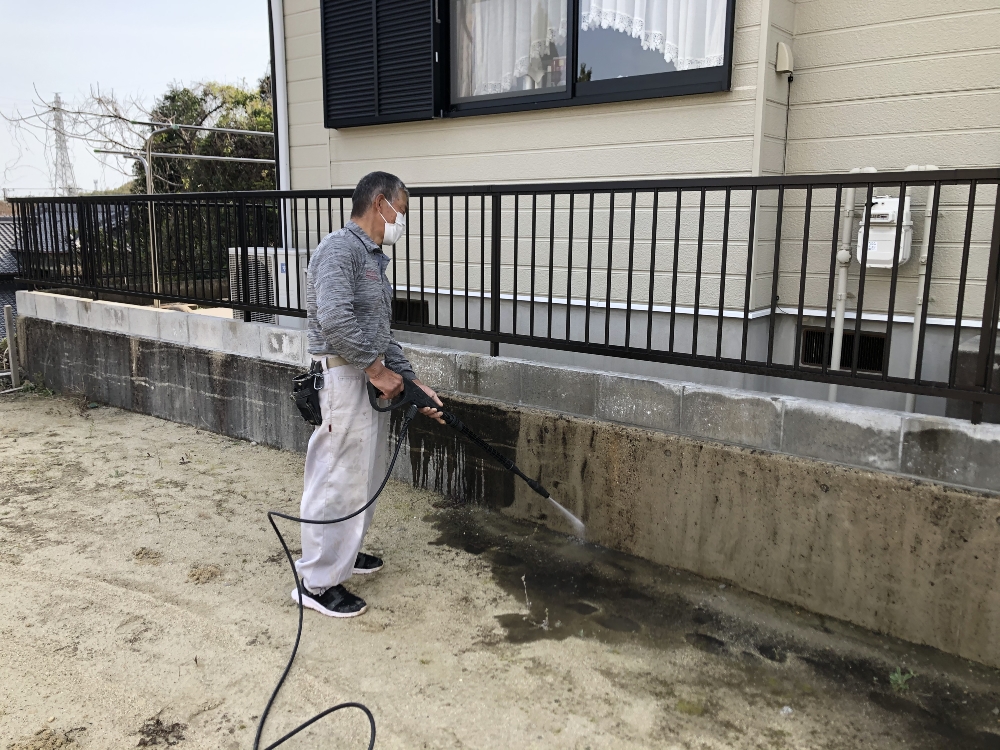

山本さんが、外周部の擁壁等の清掃をしてくれました!
高圧洗浄で結構きれいになりました(言わないと気付かないと思いますけど・・・・)
- 2.2021年04月22日
-

地盤調査

土地の引渡しはまだですが、弊社の土地なので先に地盤調査を行いました!
- 3.2021年09月05日
-
祝!地鎮祭
本日は好天の中、地鎮祭を執り行いました!
雨かも知れない予報が、前日に曇りになり、当日結構晴れていました・・・・
- 4.2021年09月07日
-

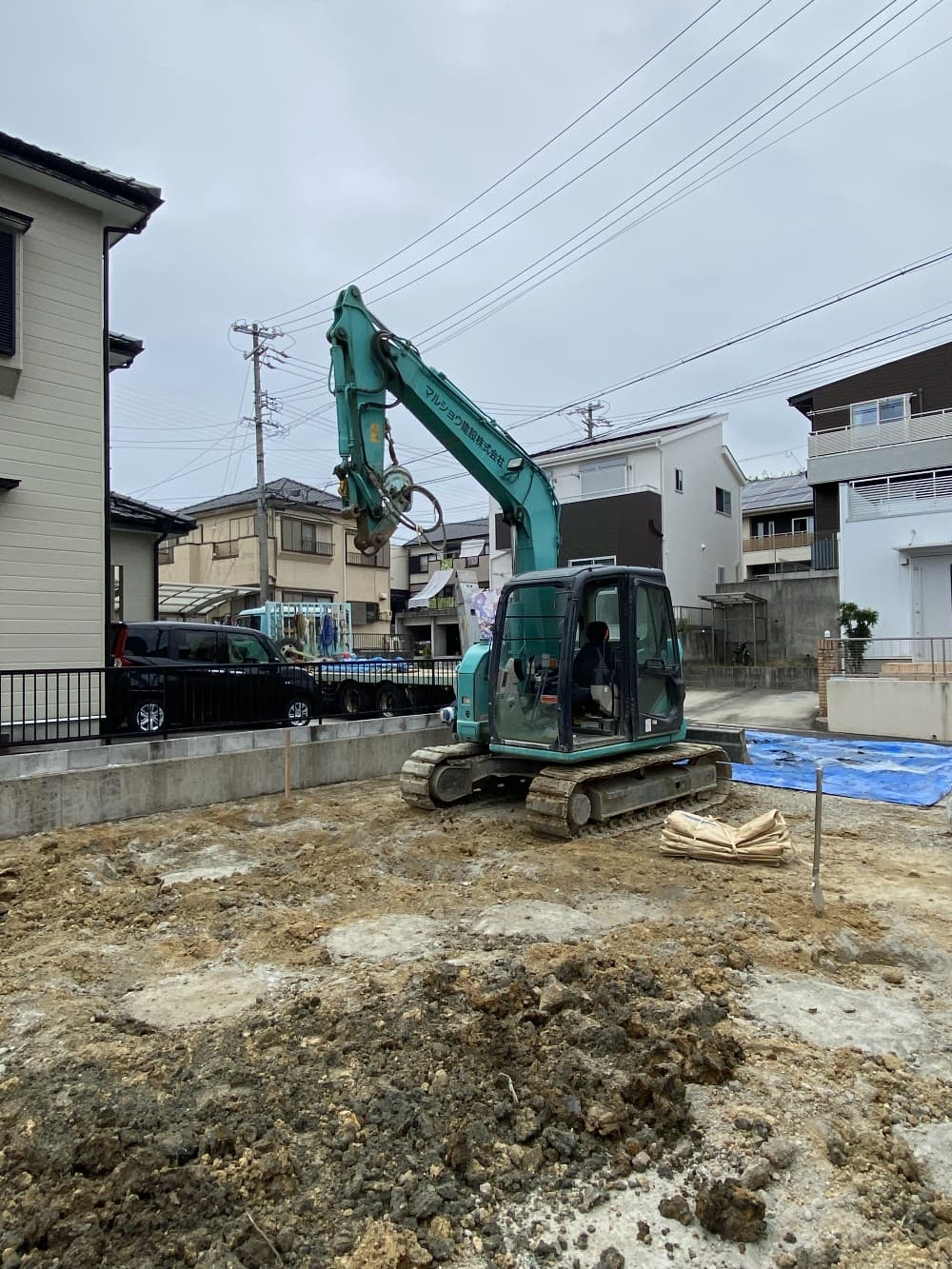

地盤改良工事
本日は1日かけて、地盤改良工事を行いました!
改良工事に水が必要で、9/2に水道の引込工事を行い、昨日の午後に仮設水道を建ててギリギリで水が出るように間にありました!
- 5.2021年09月07日
-
地盤改良工事
改良工事後の改良体です!
- 6.2021年09月10日
-
基礎工事
今日から基礎工事の開始です!
いつもの大拓さん親子が行っております(^_-)-☆

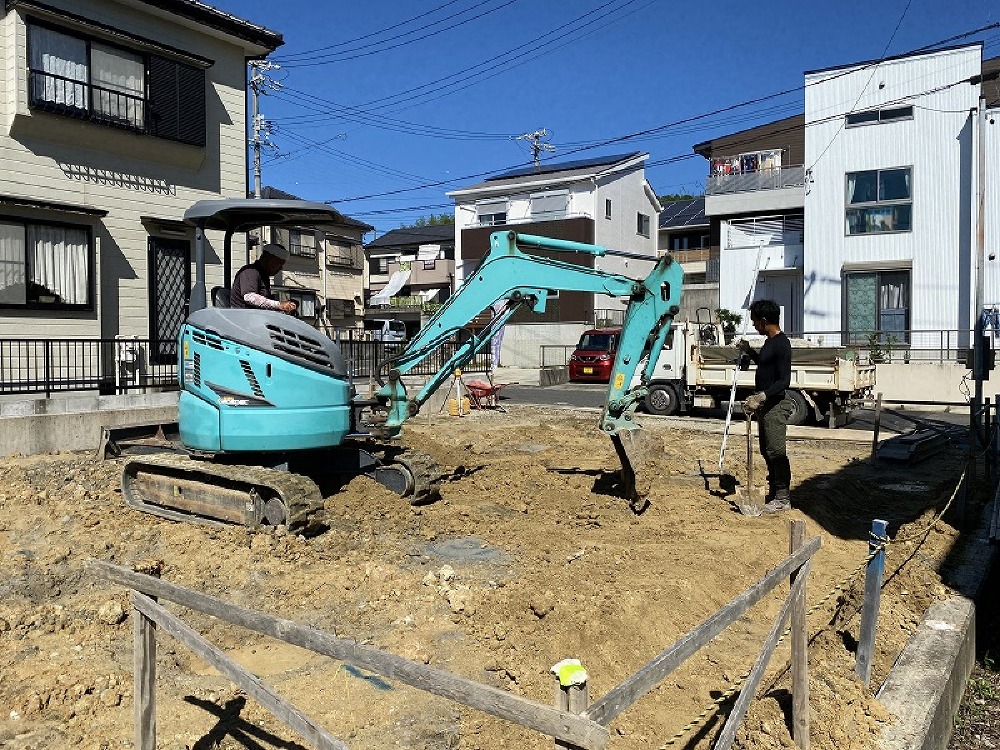

丁張が終わり、掘削を行っている所です。
- 7.2021年09月11日
-
シロアリ薬剤塗布
今日は土壌へのシロアリ薬剤の塗布を行っております。
僕は行けず、基礎屋さんが撮ってくれました(^_-)-☆
土壌に対して行うのは、このタイミングしか出来ないのです。
- 8.2021年09月17日
-

基礎工事

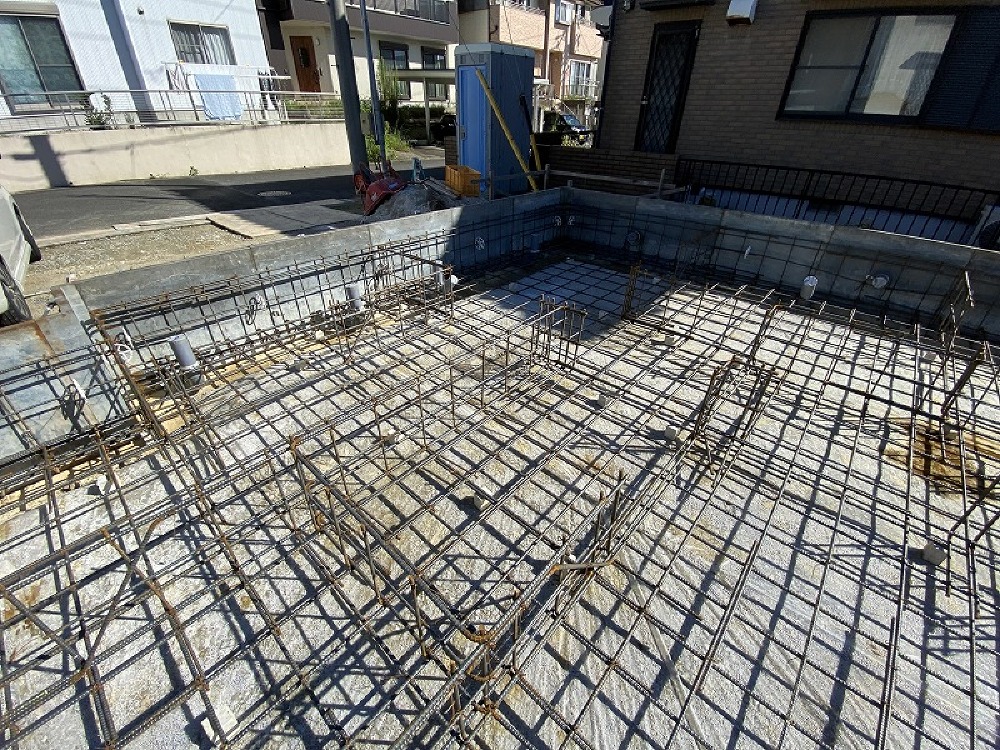

今日は基礎の配筋工事を行っております( ゚Д゚)
昼頃の様子ですが、午後から天気が怪しそう・・・・
- 9.2021年09月18日
-
水道工事

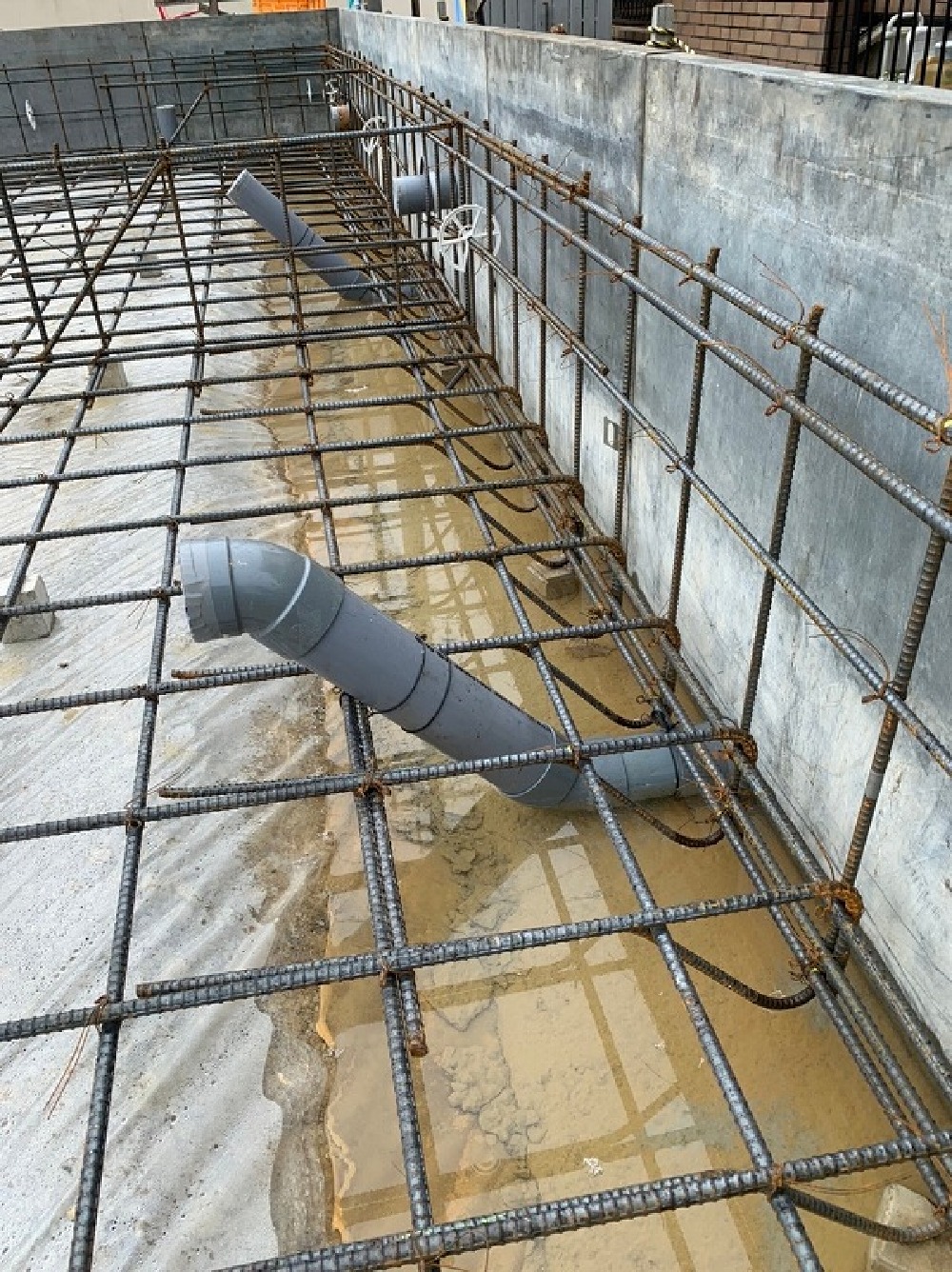

本日は、水道屋さんが入り土間逃げ配管工事を行っております!
土間逃げ配管工事とは、基礎コンクリートを貫通するスリーブ工事の事を言います!
これもこのタイミングしか出来ない工事(^^♪
- 10.2021年09月19日
-

基礎工事
明後日のベースコンクリート打設工事に向けて、
一昨日に施工した鉄筋の検査を行いました!
ぱっと見も凄い量の鉄筋です!!
- 11.2021年09月21日
-

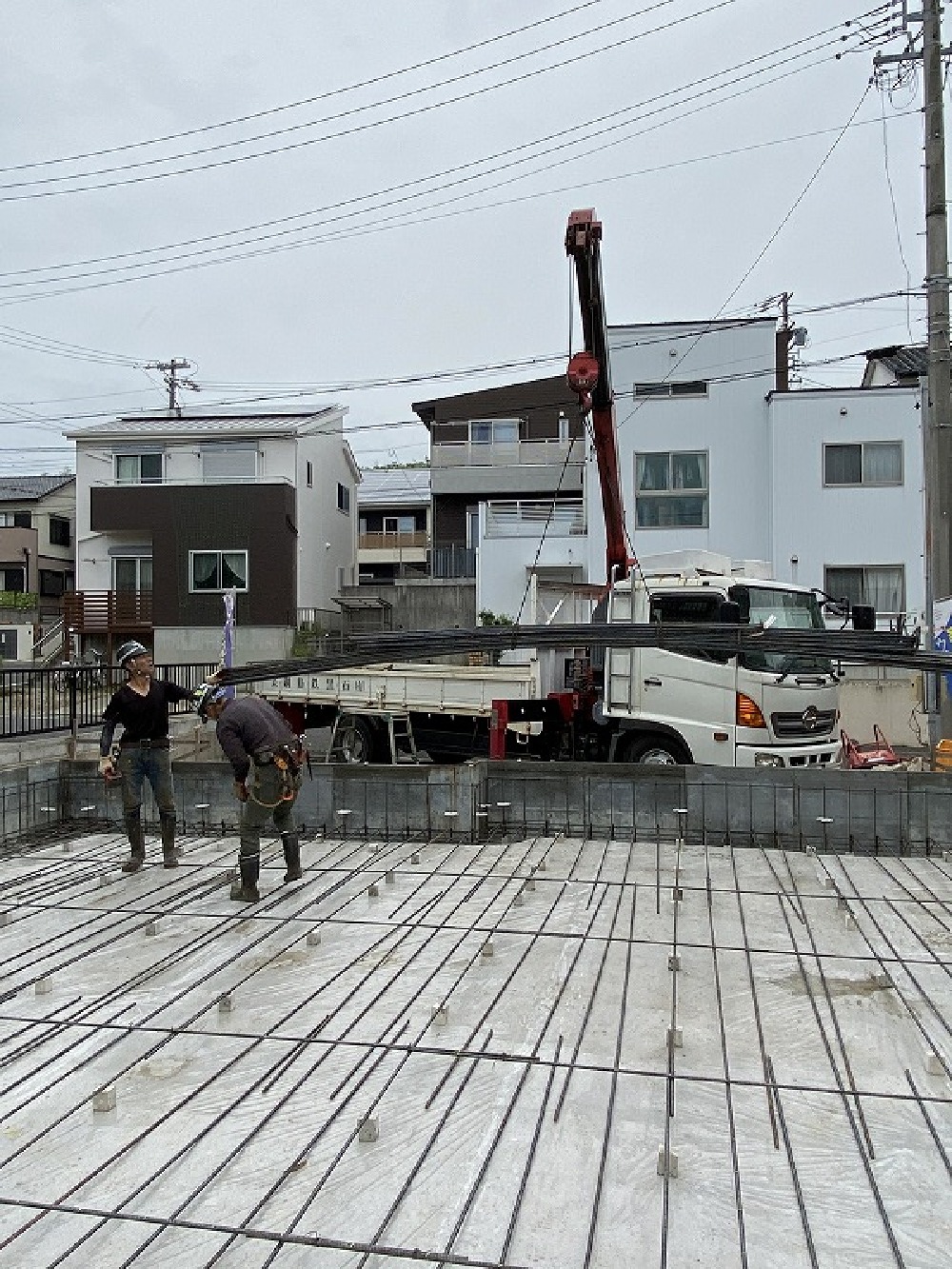

基礎工事

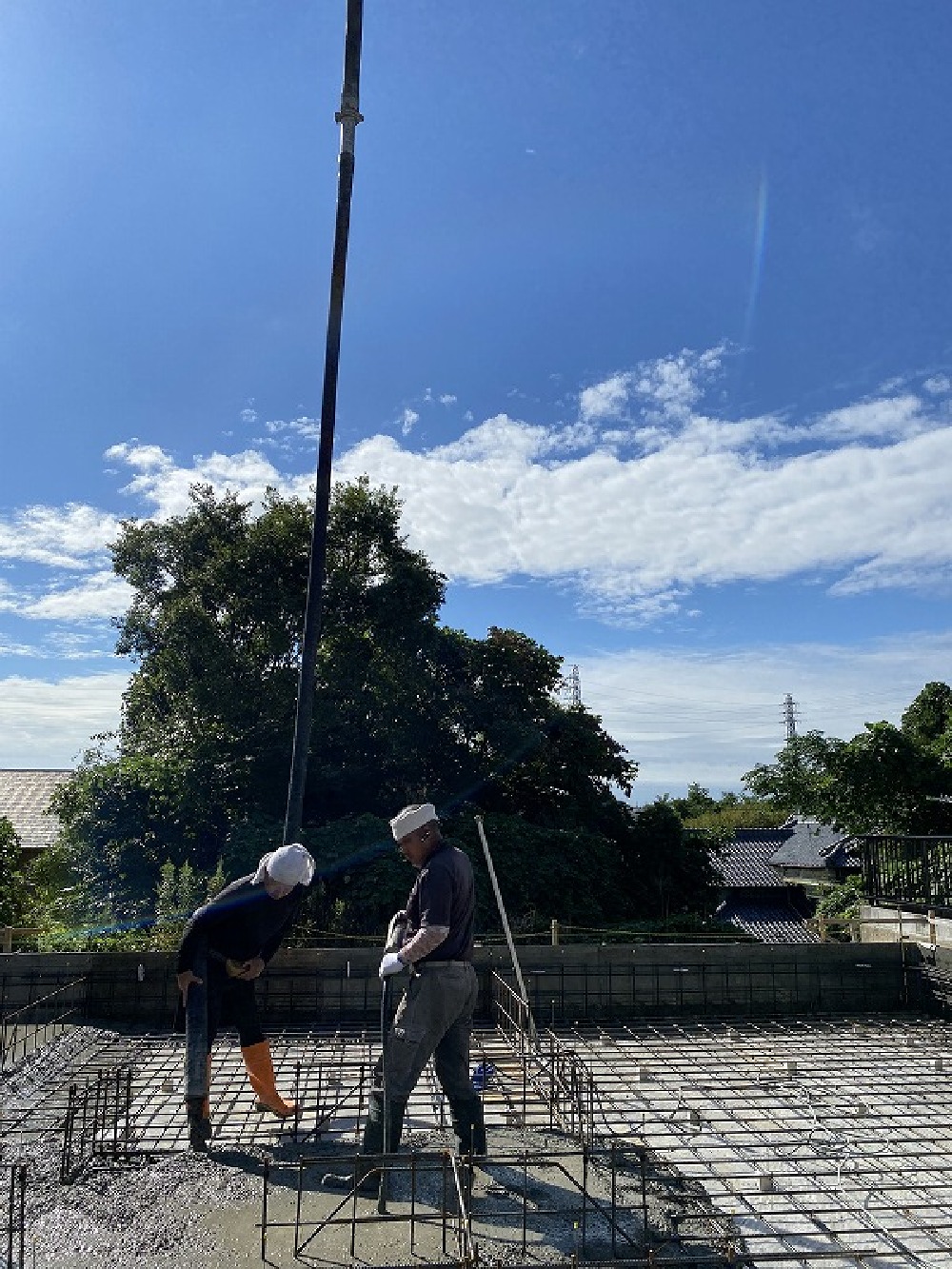

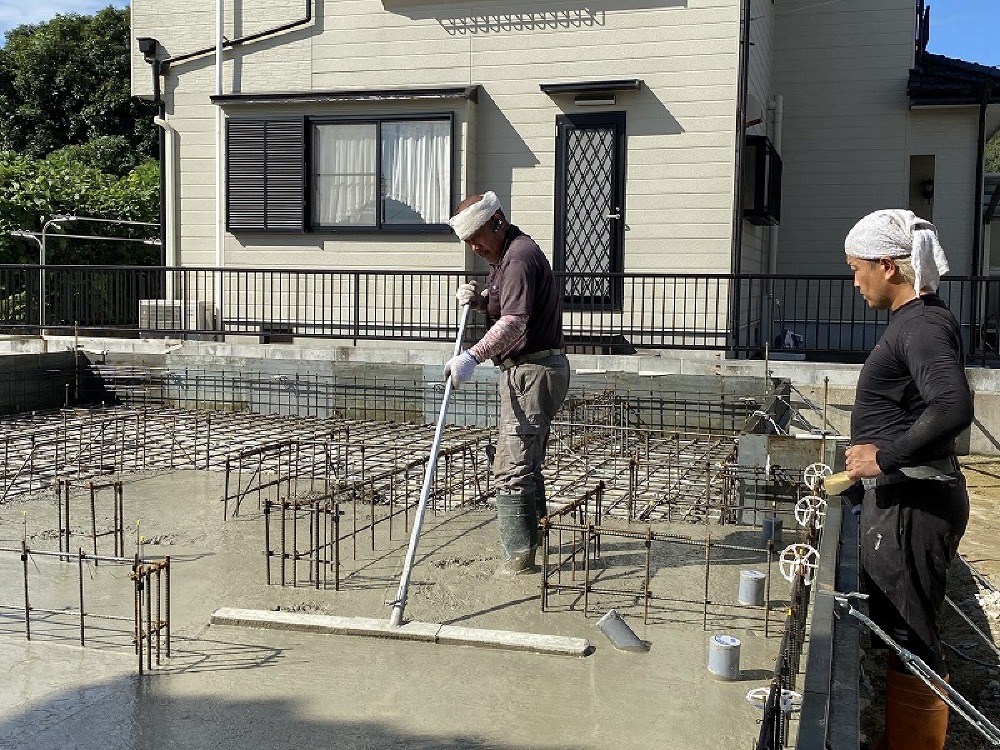

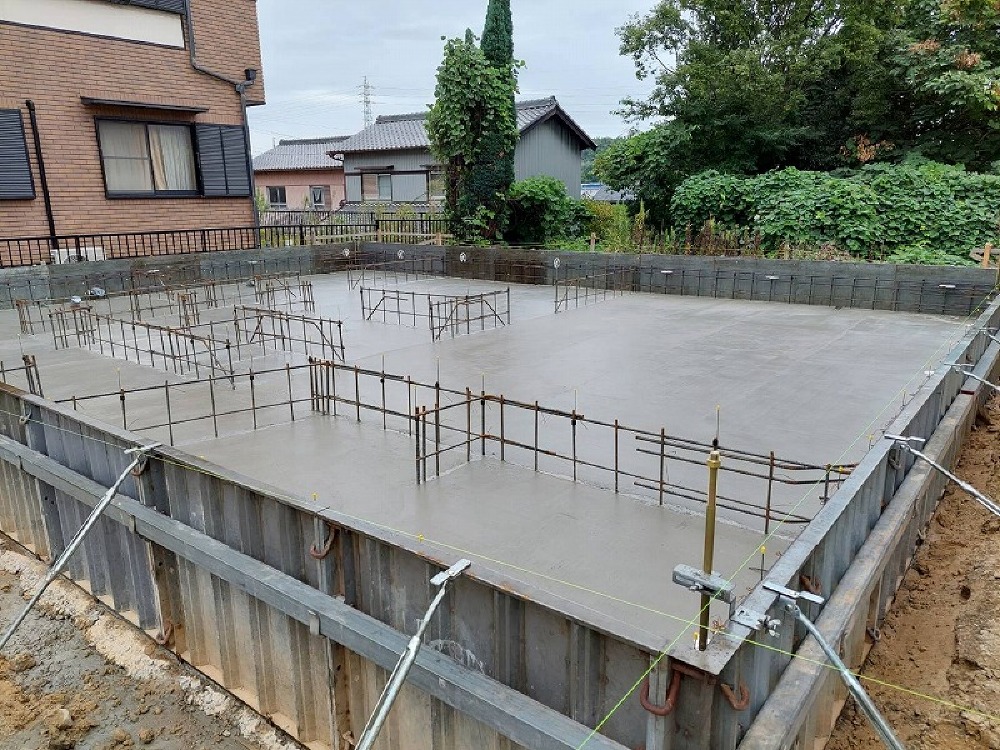

ベースコンクリートの打設を行っております。
空が青いとついつい空も入れたくなってしまう、今日この頃。
生コン車とポンプ車とオジサンとちょっとオジサン。
- 12.2021年09月21日
-

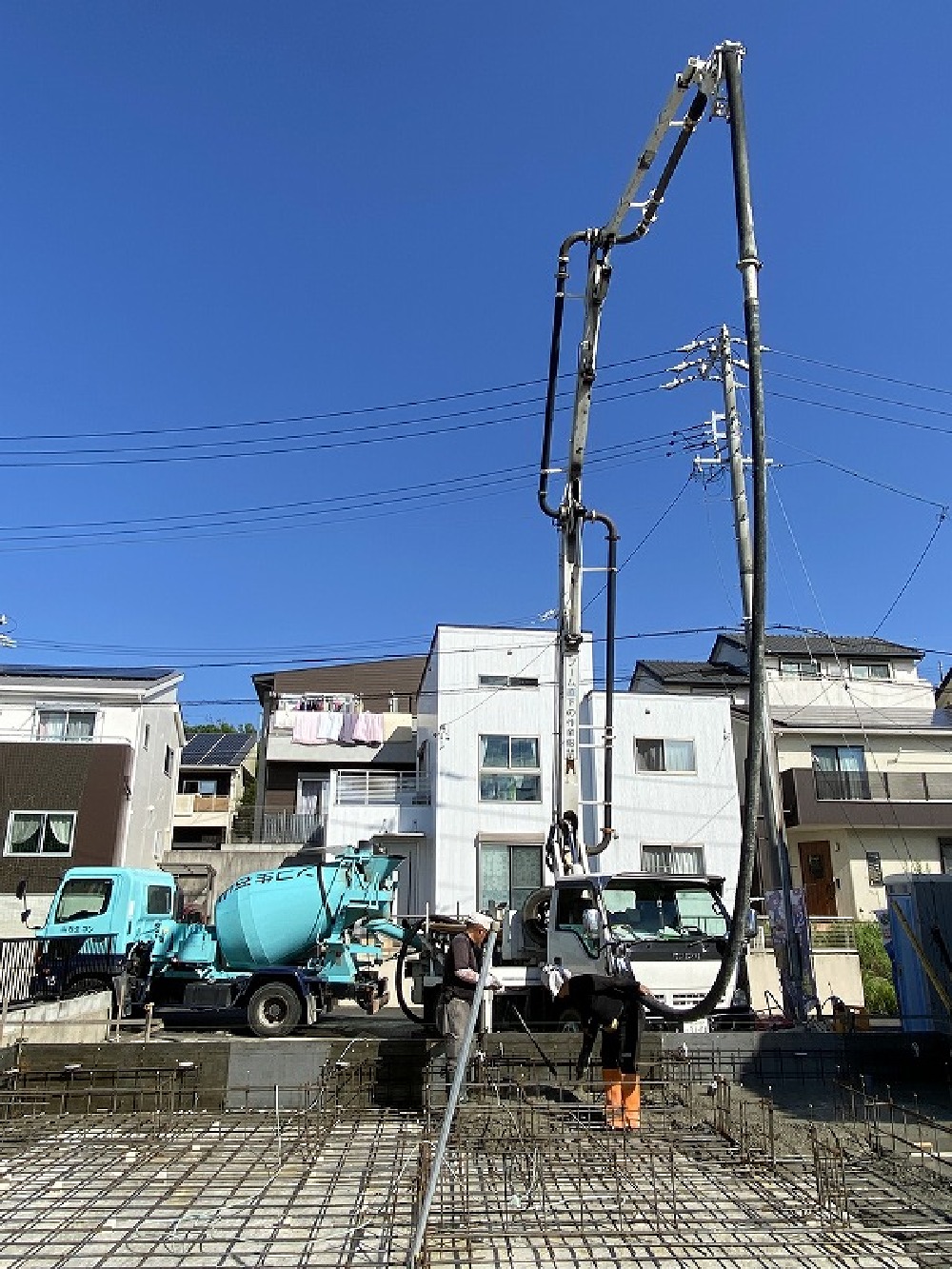

基礎工事
ベースコンクリート打設状況。
- 13.2021年09月21日
-
基礎工事
ベースコンクリート打設完了です!
- 14.2021年09月21日
-
基礎工事
打設状況。
左のおじさんに近いお兄さんが、生コンを解き放ち?(まき散らし?)右の本格的なおじさんが、バイブレーターの振動でコンクリートの空隙を抜いています!
- 15.2021年09月23日
-

基礎工事

本日は、内部の型枠及び、アンカーボルトの設置を行いました!
明後日25日に型枠の中にコンクリート打設予定です(^^)/
- 16.2021年09月23日
-
基礎工事
型枠やアンカーボルトです。
- 17.2021年09月25日
-
基礎工事
今日は立ち上がりコンクリートの打設を行っております!
- 18.2021年09月25日
-
基礎工事
打設が完了し、ブルーで天端の養生を行っております!
- 19.2021年09月30日
-
基礎工事

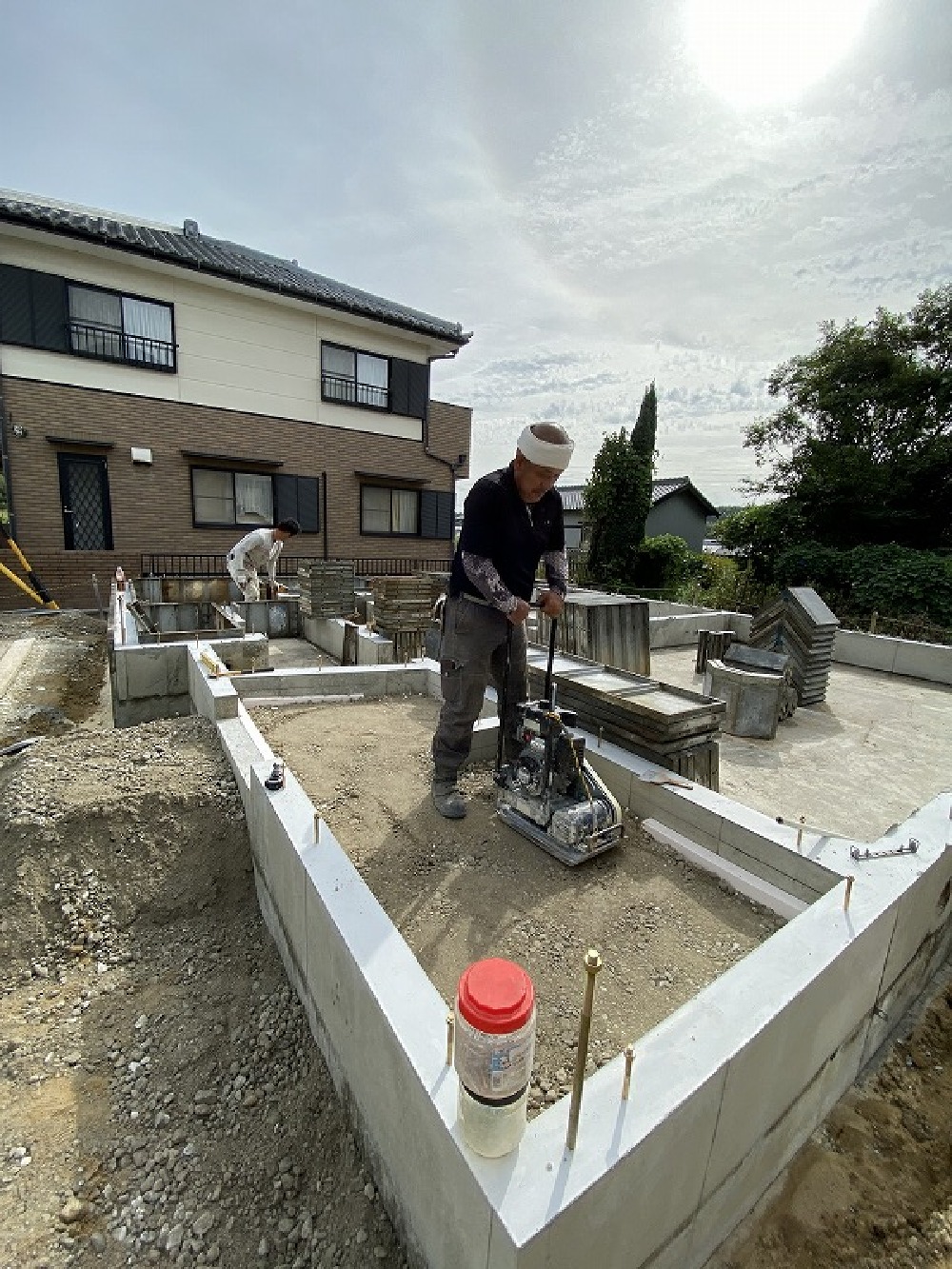

本日型枠のバラシを行い、今はポーチ内外の土間下地を作っている所です。
砕石で埋め戻しを行い、プレート転圧を行っております(^^♪
- 20.2021年09月30日
-
基礎工事
ポーチ内外の増し打ちコンクリート打設完了の写真です。
- 21.2021年10月02日
-
水道工事

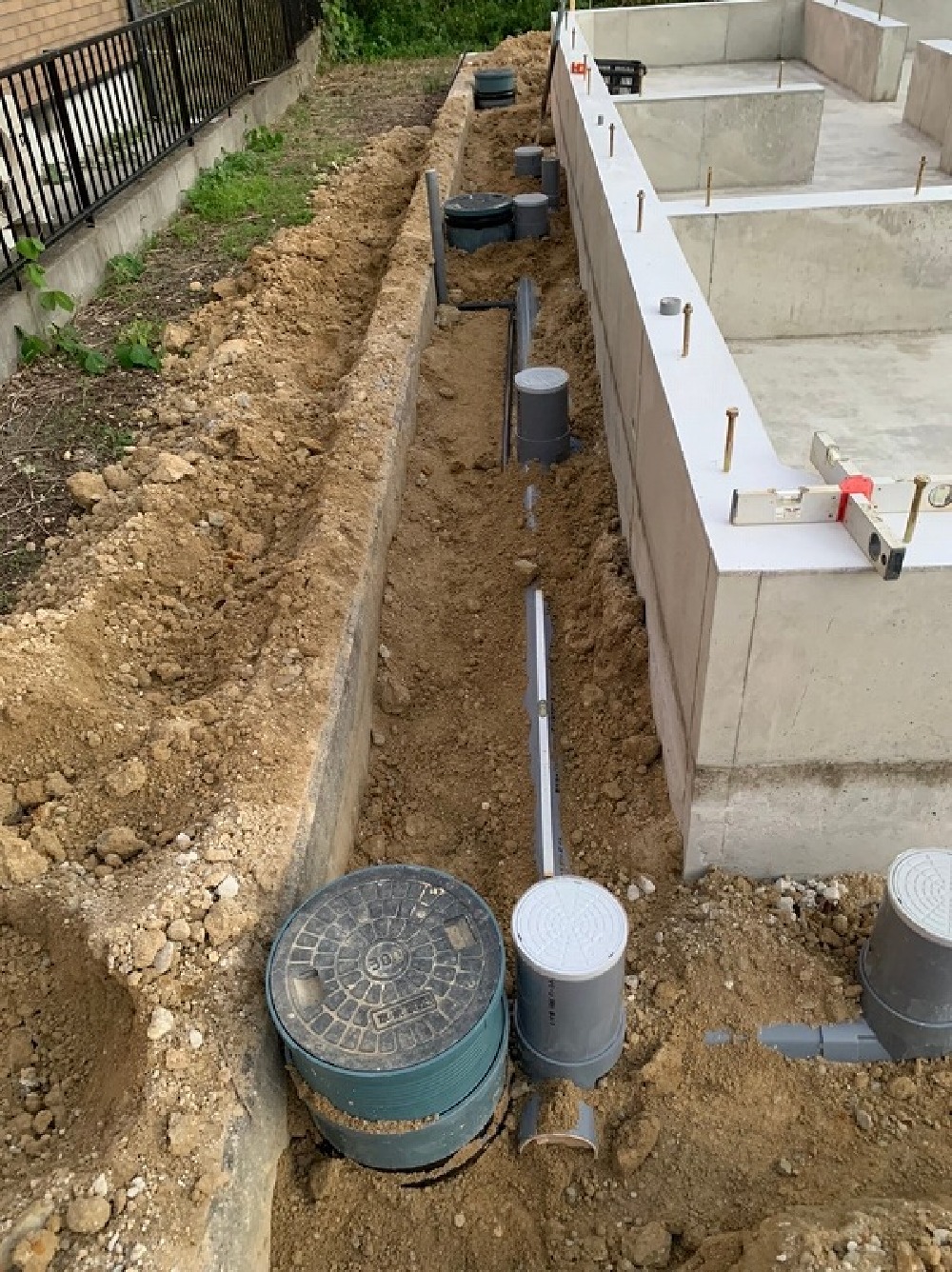

水道屋さんが入り、外部の給排水の排管敷設工事を行いました!
写真は、汚水と雨水の排水管の状況です。(^^)/
- 22.2021年10月06日
-
水道工事
水道屋さんが床下暖房の放熱器と温水循環配管を施工した所です。
イシンホームの床下暖房は、床下空間を温めて、換気システムの循環を利用して家中に温めた空気を送るシステムです。
- 23.2021年10月06日
-

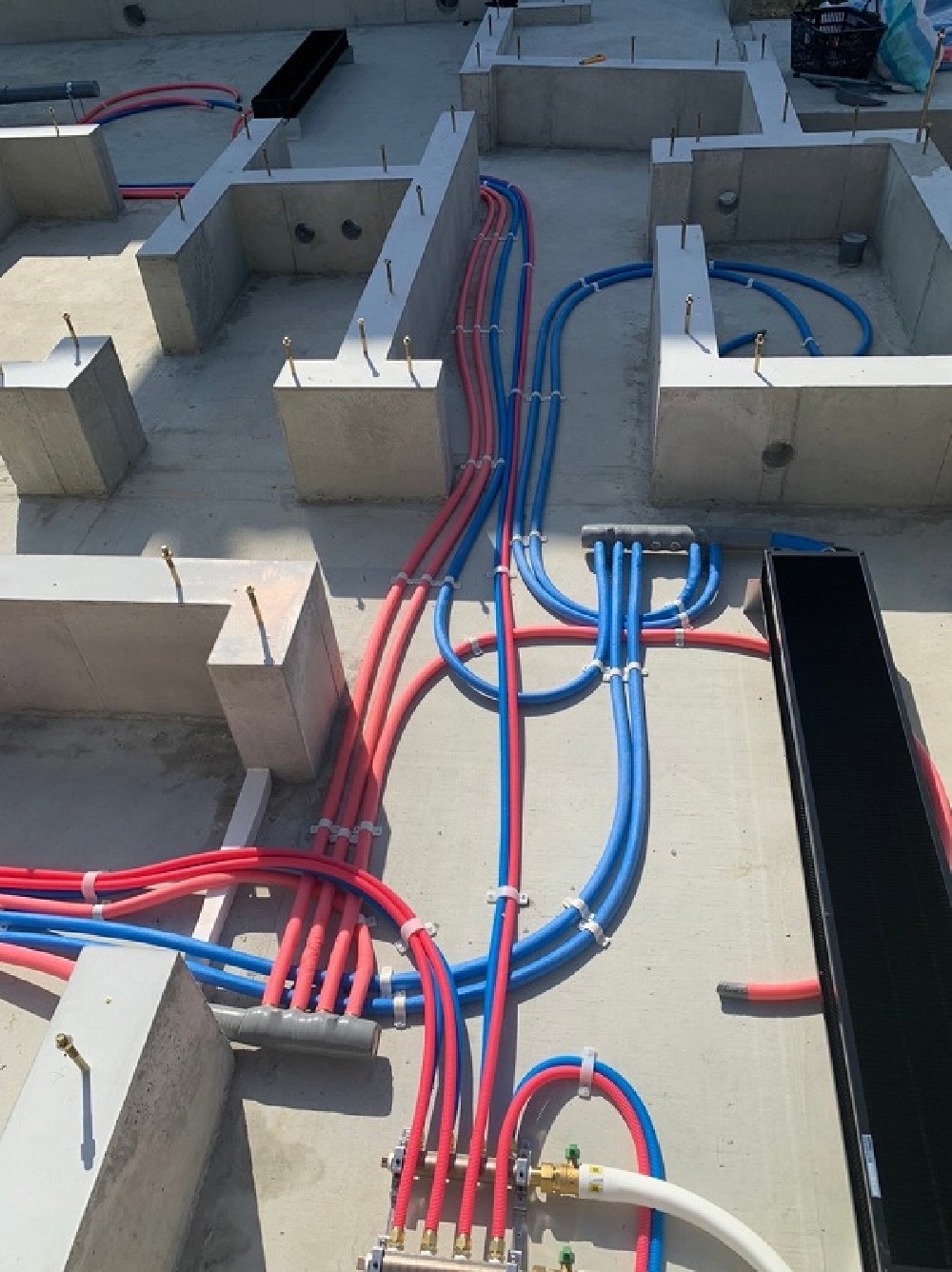

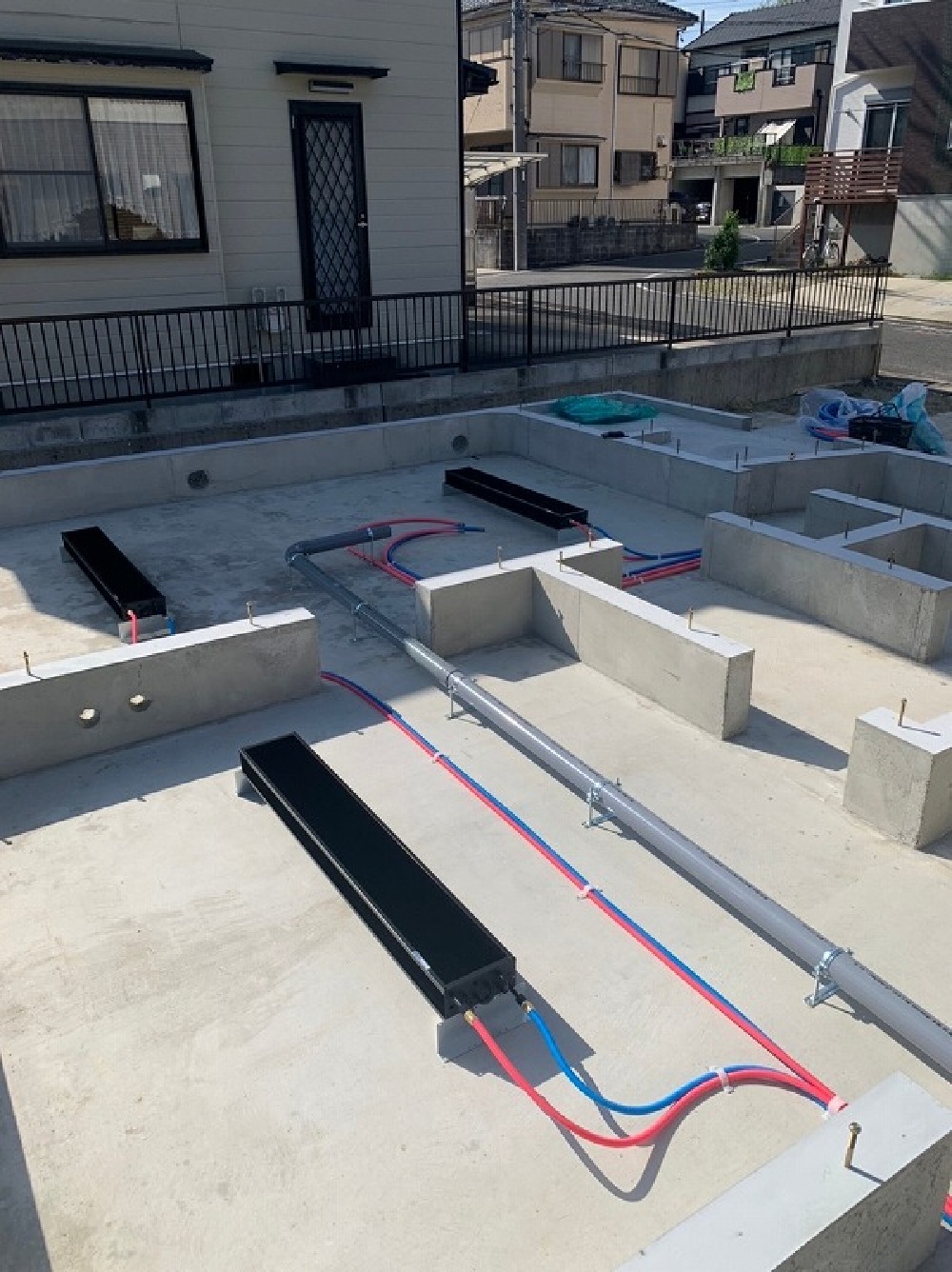

水道工事

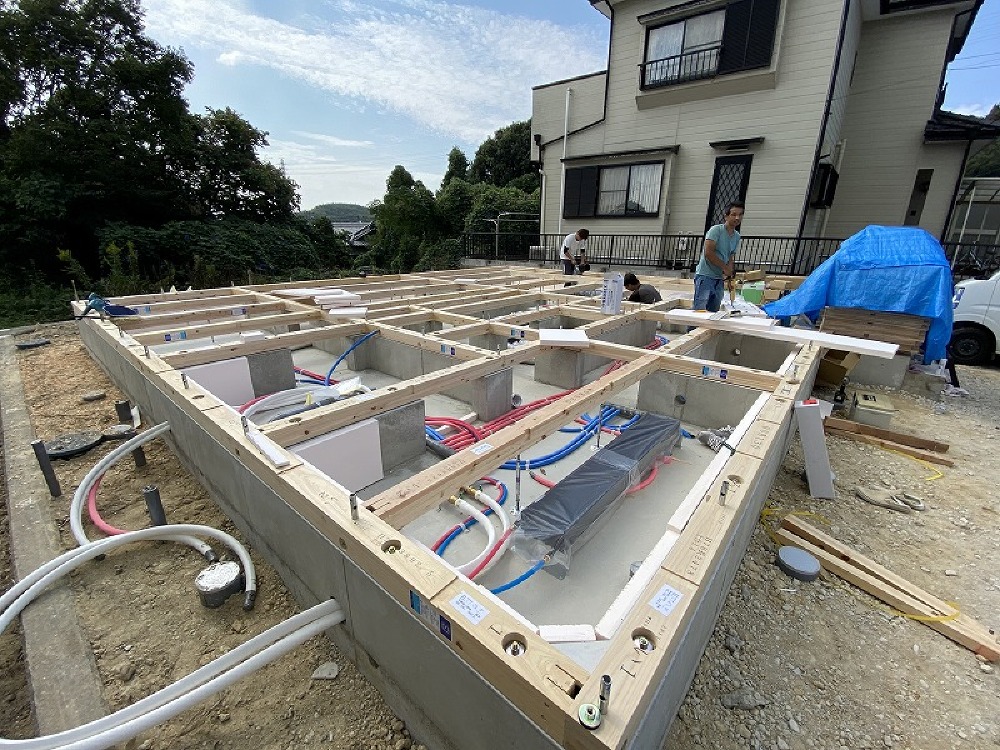

基礎内部の給水給湯配管の施工も行っております。
ピンクが温水で、ブルーが給水、見えにくいですが白がエコキュートへ行く配管になります。
- 24.2021年10月07日
-
土台伏せ工事

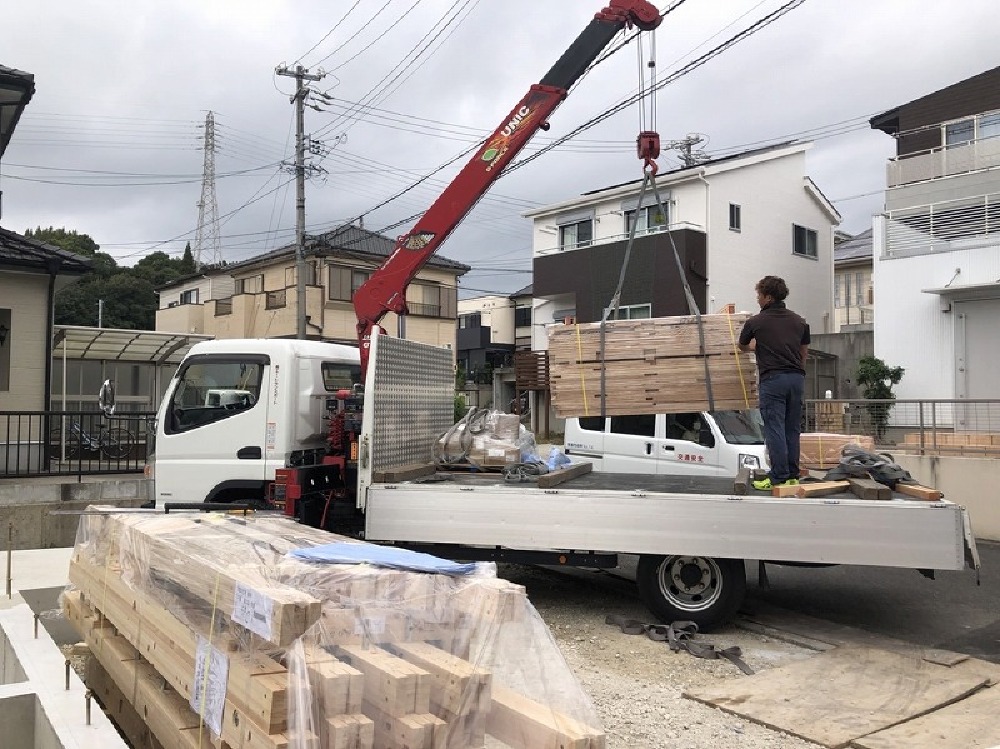

今日は、明日の土台伏せ工事に先駆け、材料の搬入を行いました!
- 25.2021年10月08日
-
土台伏せ工事
今日は、修一棟梁が入り、土台伏せ工事を行っております。
左手に持っている断熱材を貼っている所です。
- 26.2021年10月08日
-

電気工事

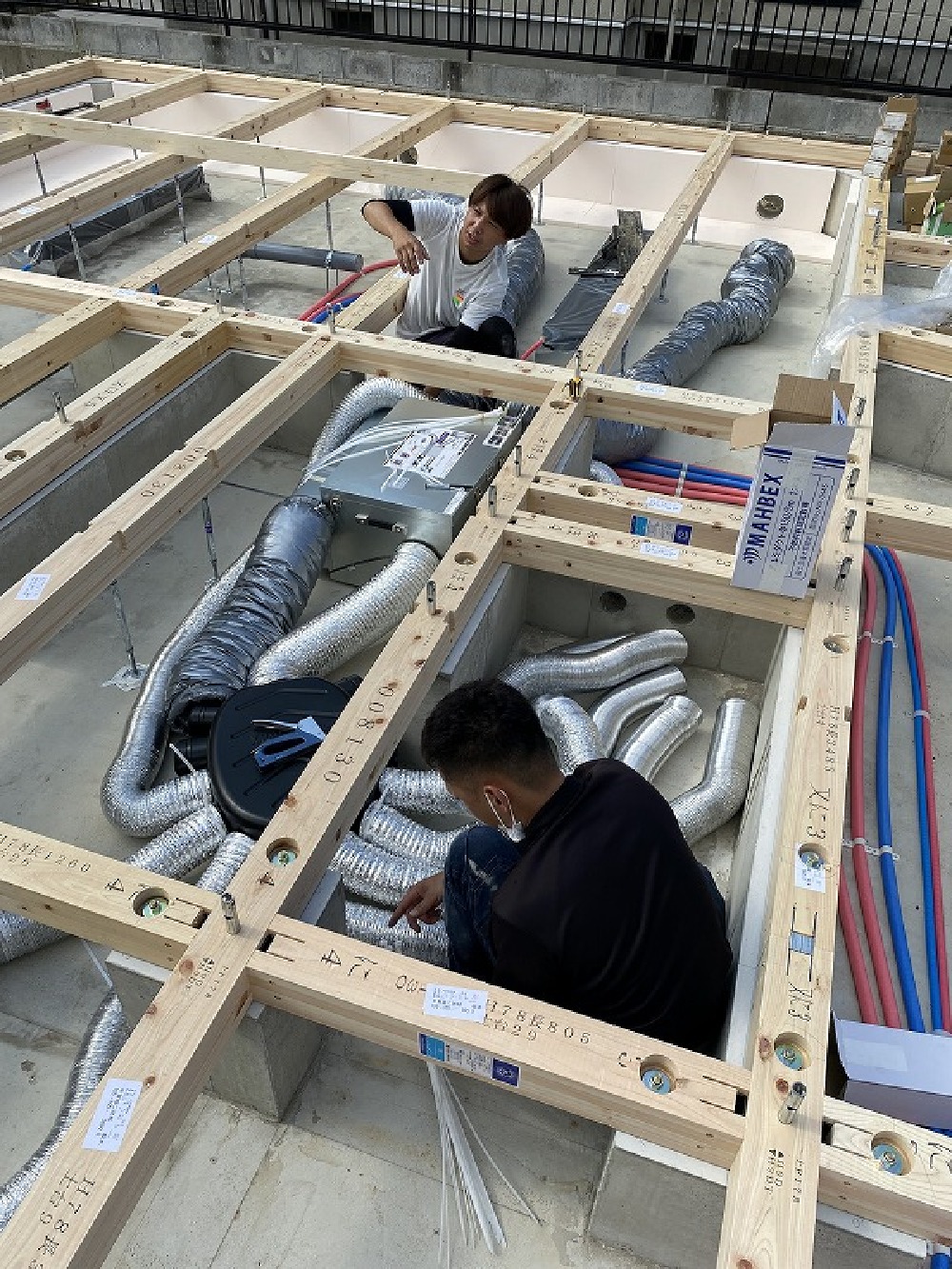

土台伏せ工事途中の10時過ぎには電気屋さんも来て、床下にエコアイ24時間換気システムの熱交換器本体及び、チャンバー(くろいやつ)の設置を行っております。チャンバーからはダクトが沢山出ていて、家じゅうから捨てる空気をシルバーのダクトで集めてきて、黒のチャンバーでまとまって、熱交換器で熱の交換をして、外部へ排気されるという流れになります。
- 27.2021年10月08日
-
土台伏せ工事
途中こんな感じです(^_-)-☆
- 28.2021年10月08日
-

大工工事

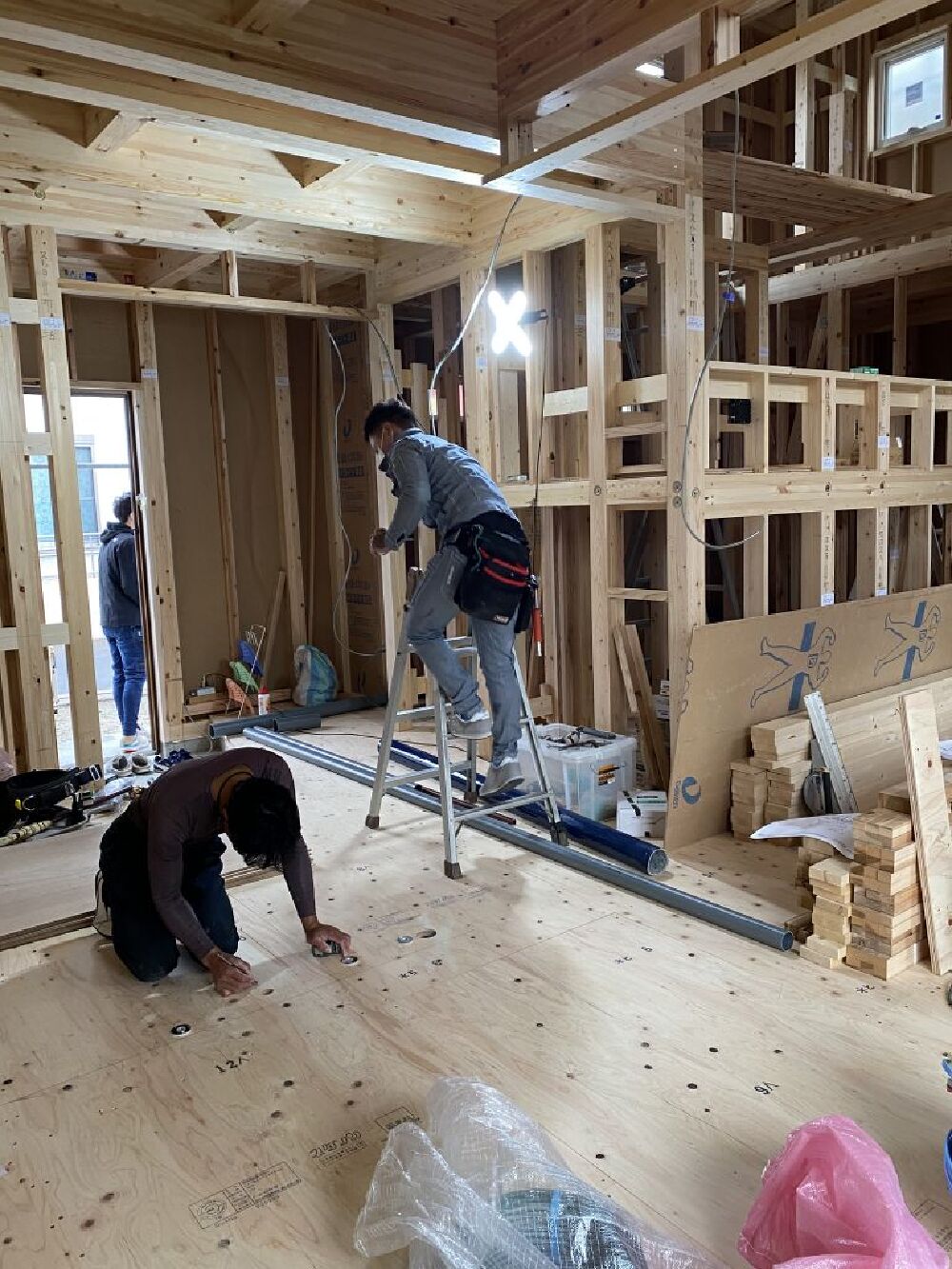

壁のボードが大分貼られてきました!
順調に進んでおります
- 29.2021年10月13日
-

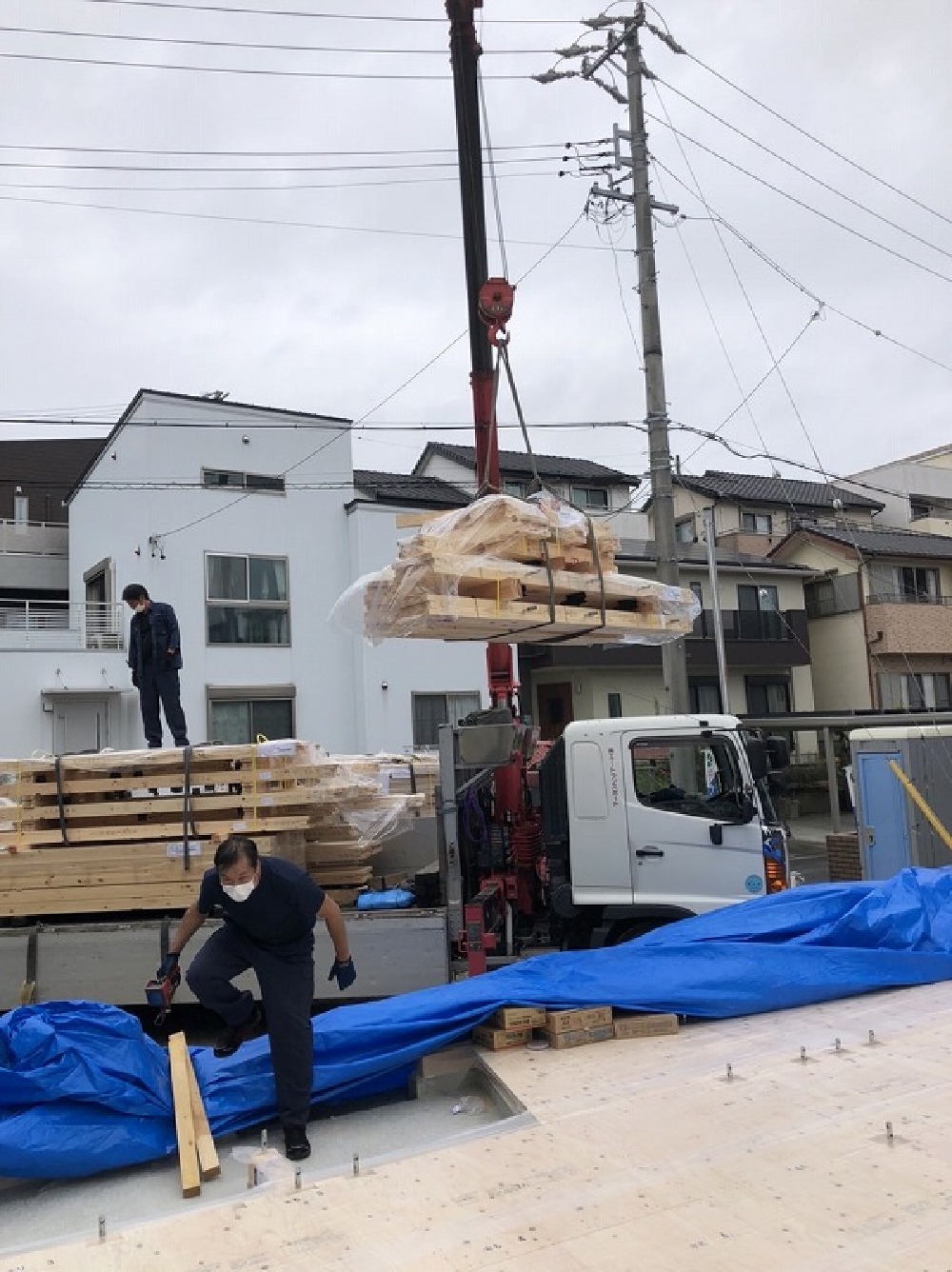

建前材料搬入
今日は、建前材料の搬入を行いました。
覆っていたブルーシートをめくり、材料を入れてまたブルーシートで被うという感じです!
- 30.2021年10月13日
-
建前

床上に材料を入れて、ブルーシートで再び覆って完了です!
明日は足場設置を予定しております!
- 31.2021年10月13日
-
祝上棟

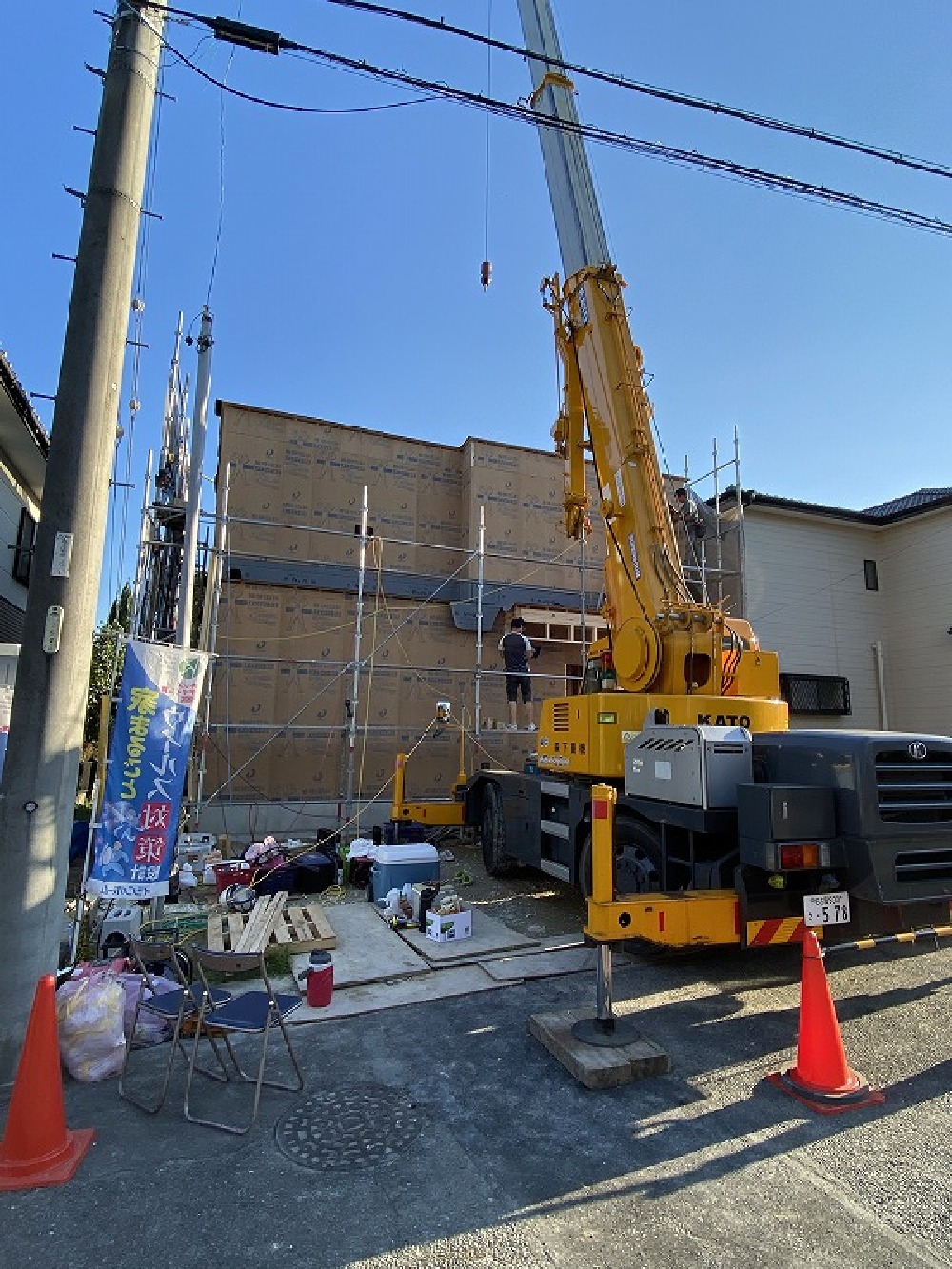

- 32.2021年10月15日
-

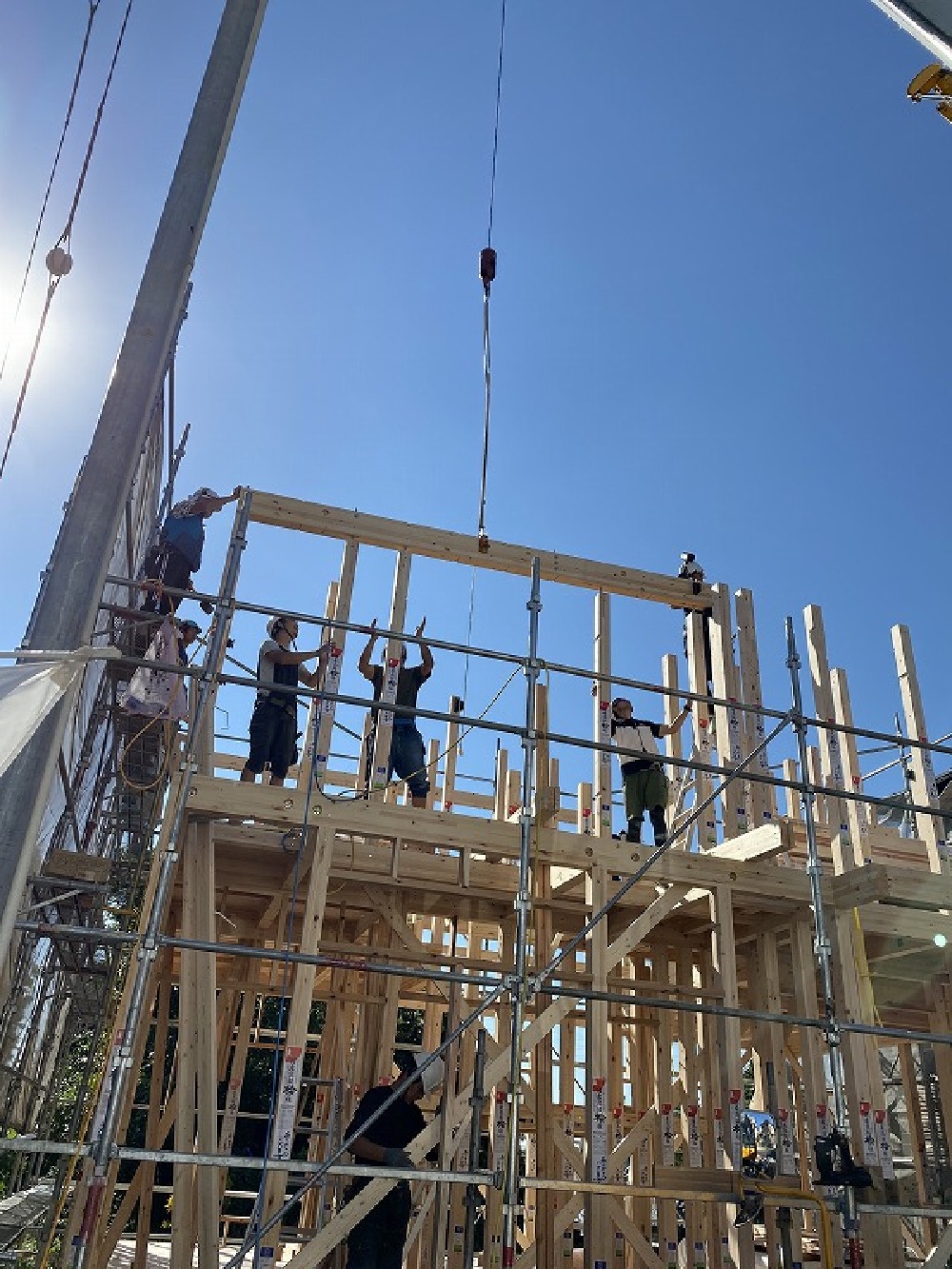

祝上棟

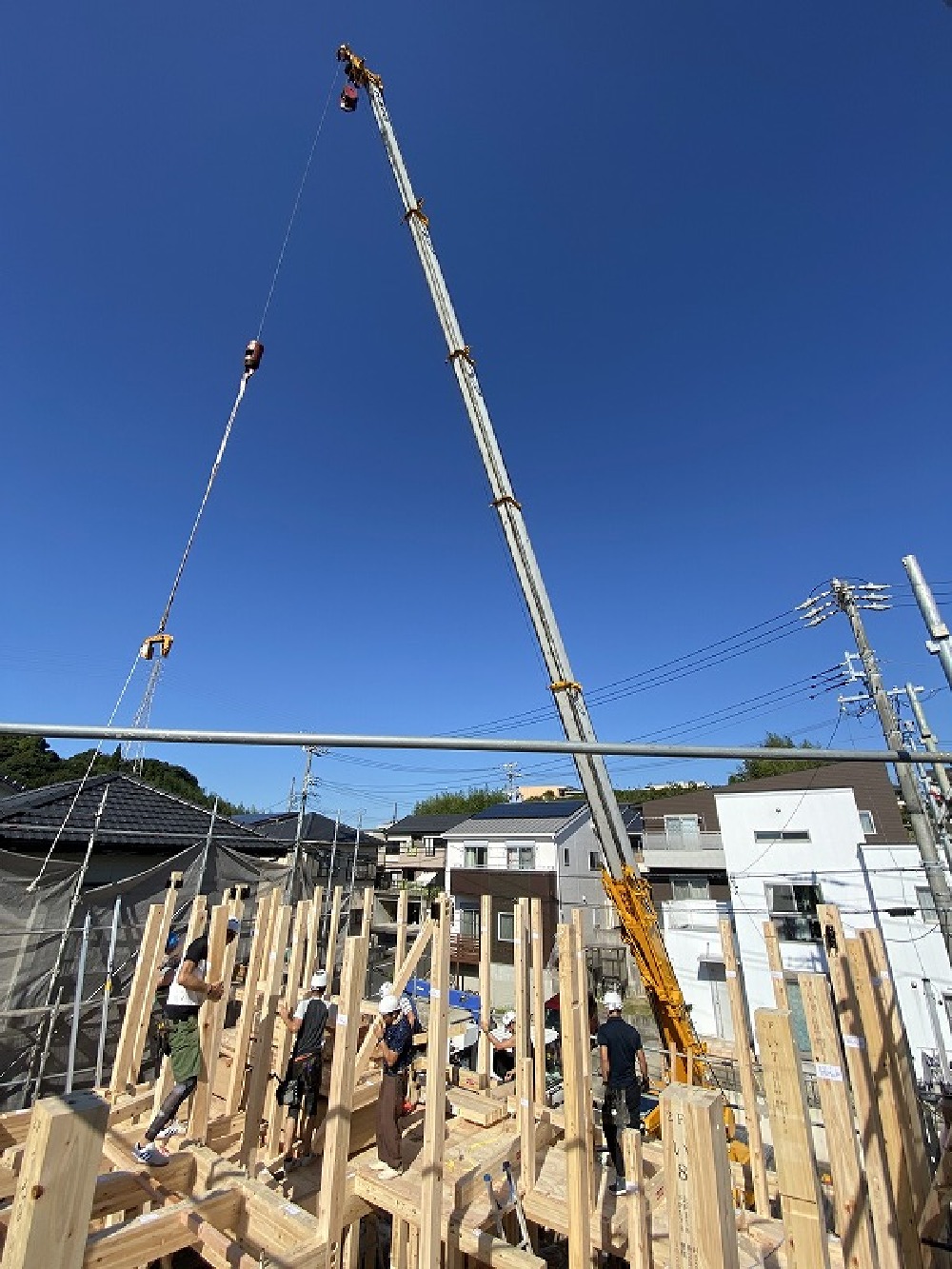

本日は好天の中での建前です~。

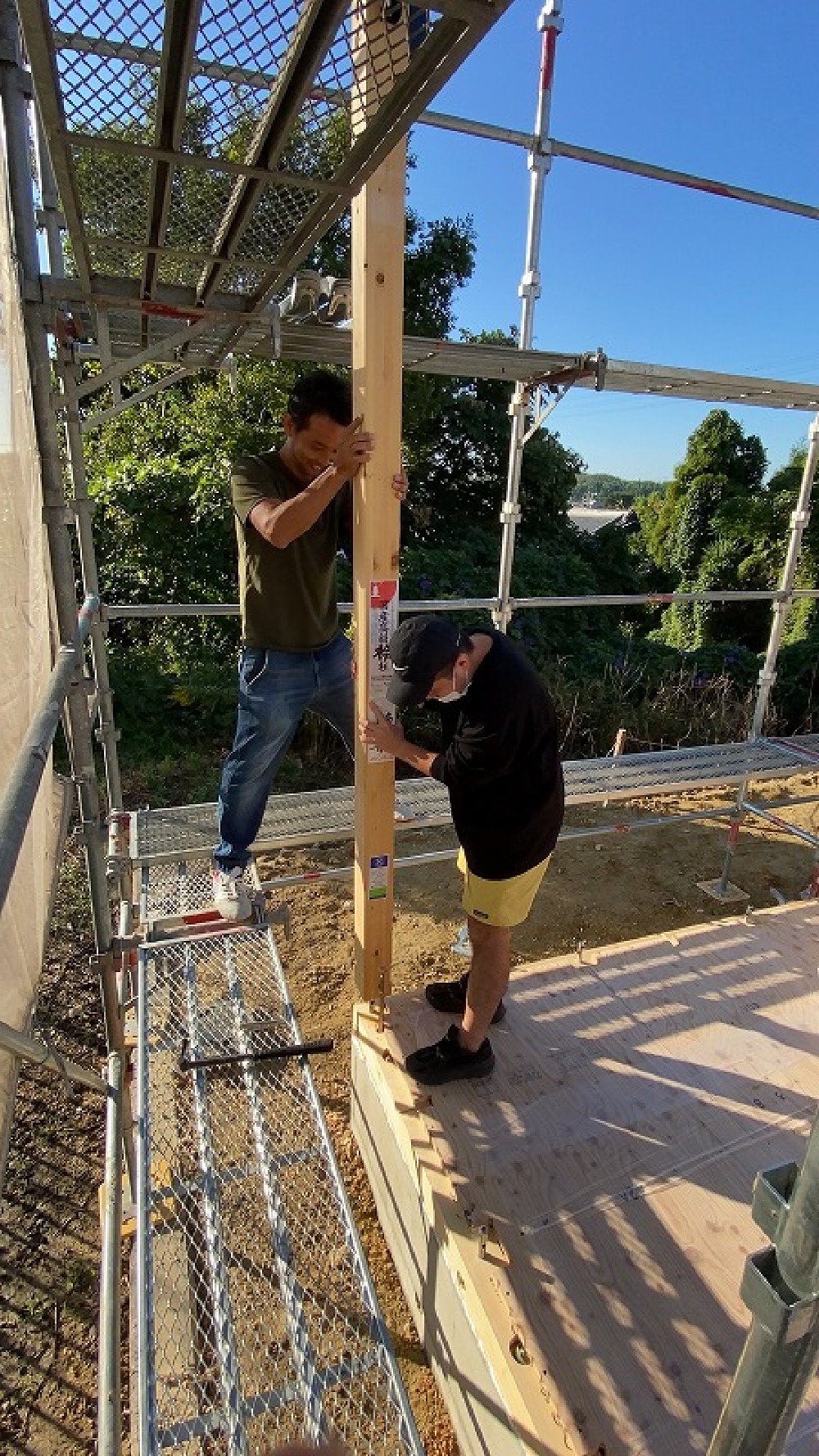

お施主様と棟梁によって、1本目の柱を建てております(^^)/
- 33.2021年10月15日
-
祝上棟
- 34.2021年10月15日
-
祝上棟

レッカーで吊っての作業です。
空あおい~
- 35.2021年10月15日
-

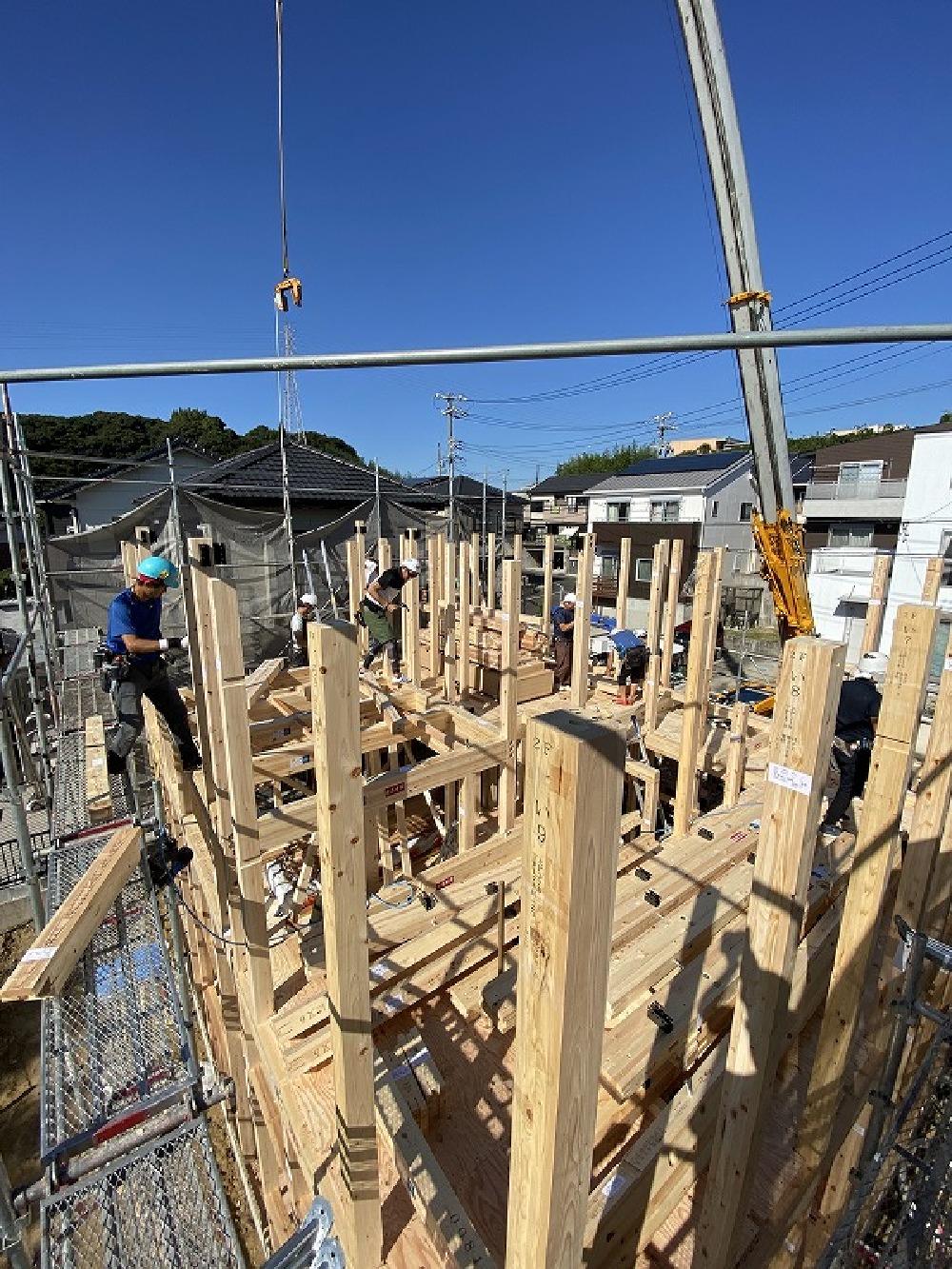

祝上棟

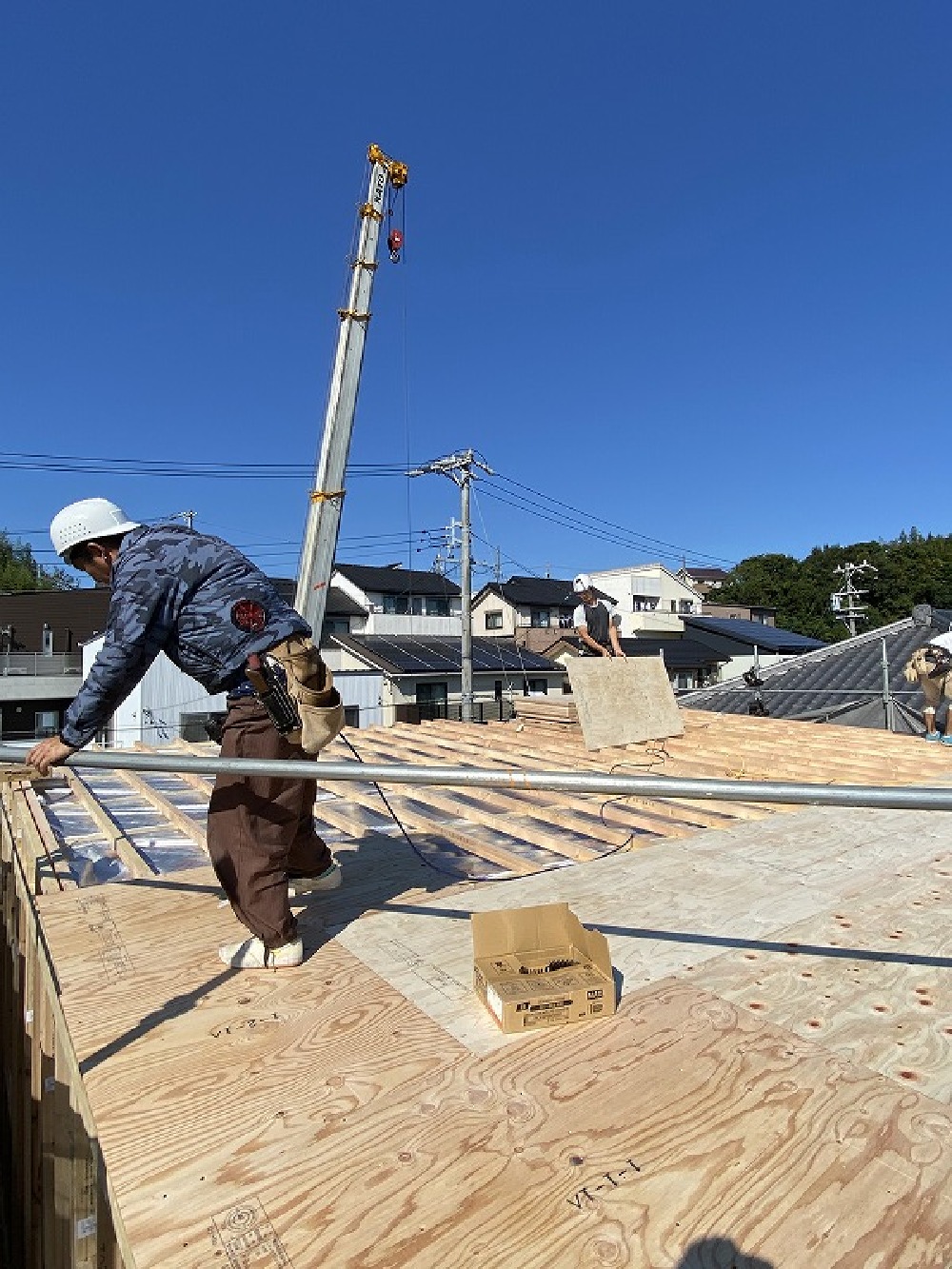

順調に進み、屋根の野地板を貼っております。
- 36.2021年10月15日
-
祝上棟
窓の開口はこれから開けますが、外周の耐力面材貼りまで終わりました!!
- 37.2021年10月16日
-
大工工事

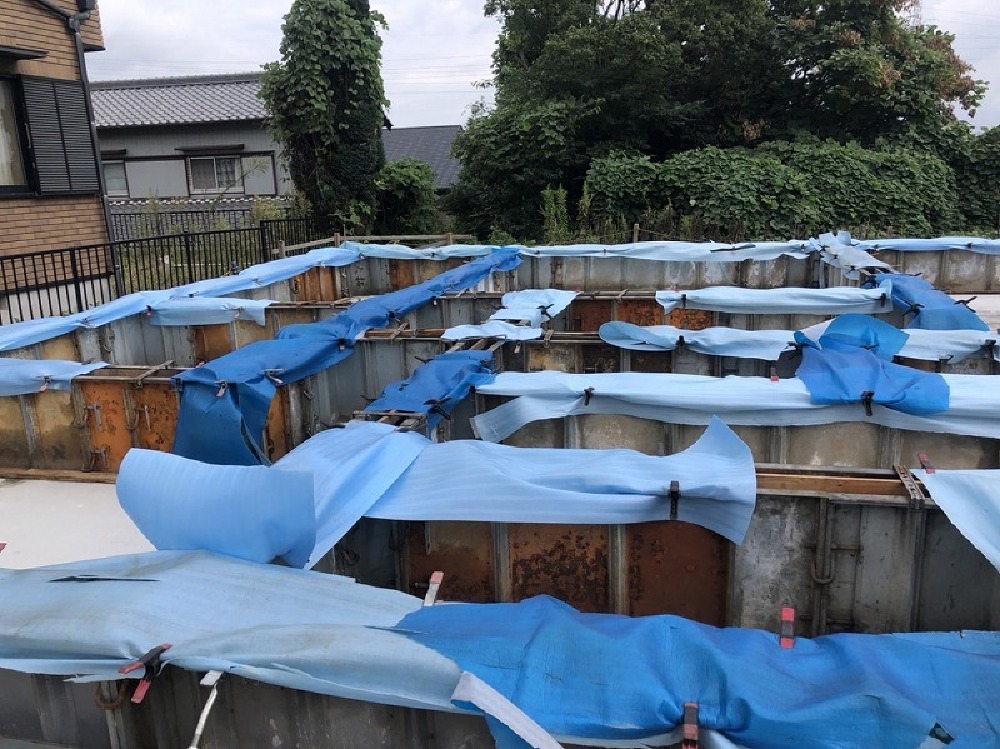

夜に雨予報があるので、ブルーで養生を行いました!
- 38.2021年10月18日
-

祝上棟

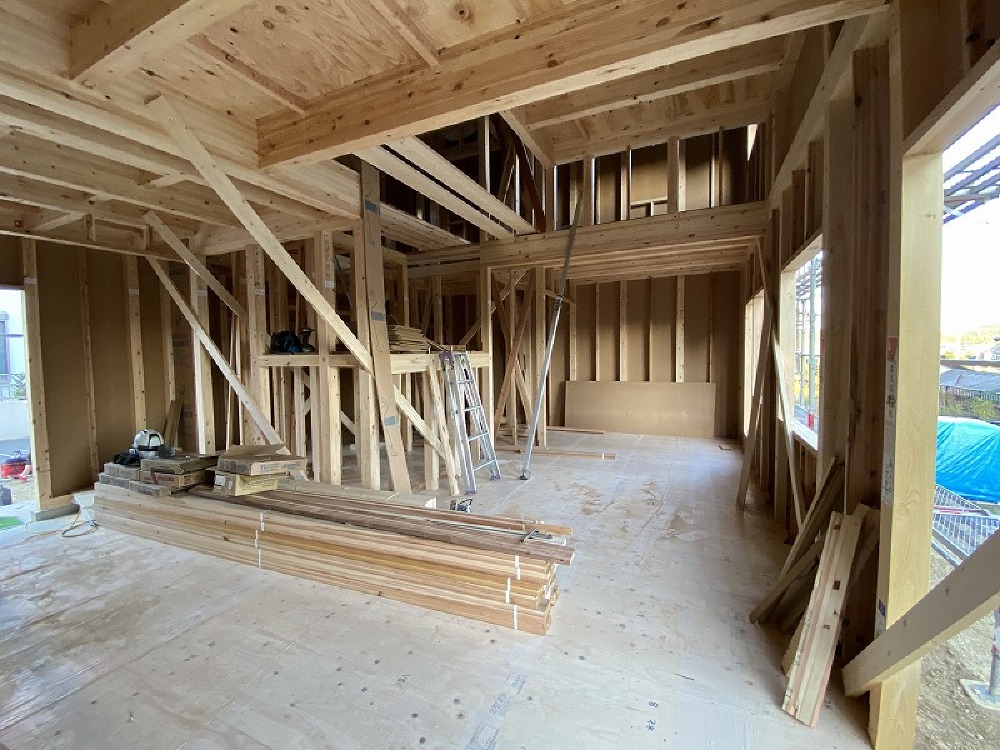

上棟後の内部写真です。
上の方には吹抜けがあります!
- 39.2021年10月18日
-
仮設工事
今日は現場に設置するゴミ缶の設置を行いました!
家一軒造るのに、本当にいろんな工程がありますね($・・)/~~~

- 40.2021年10月18日
-

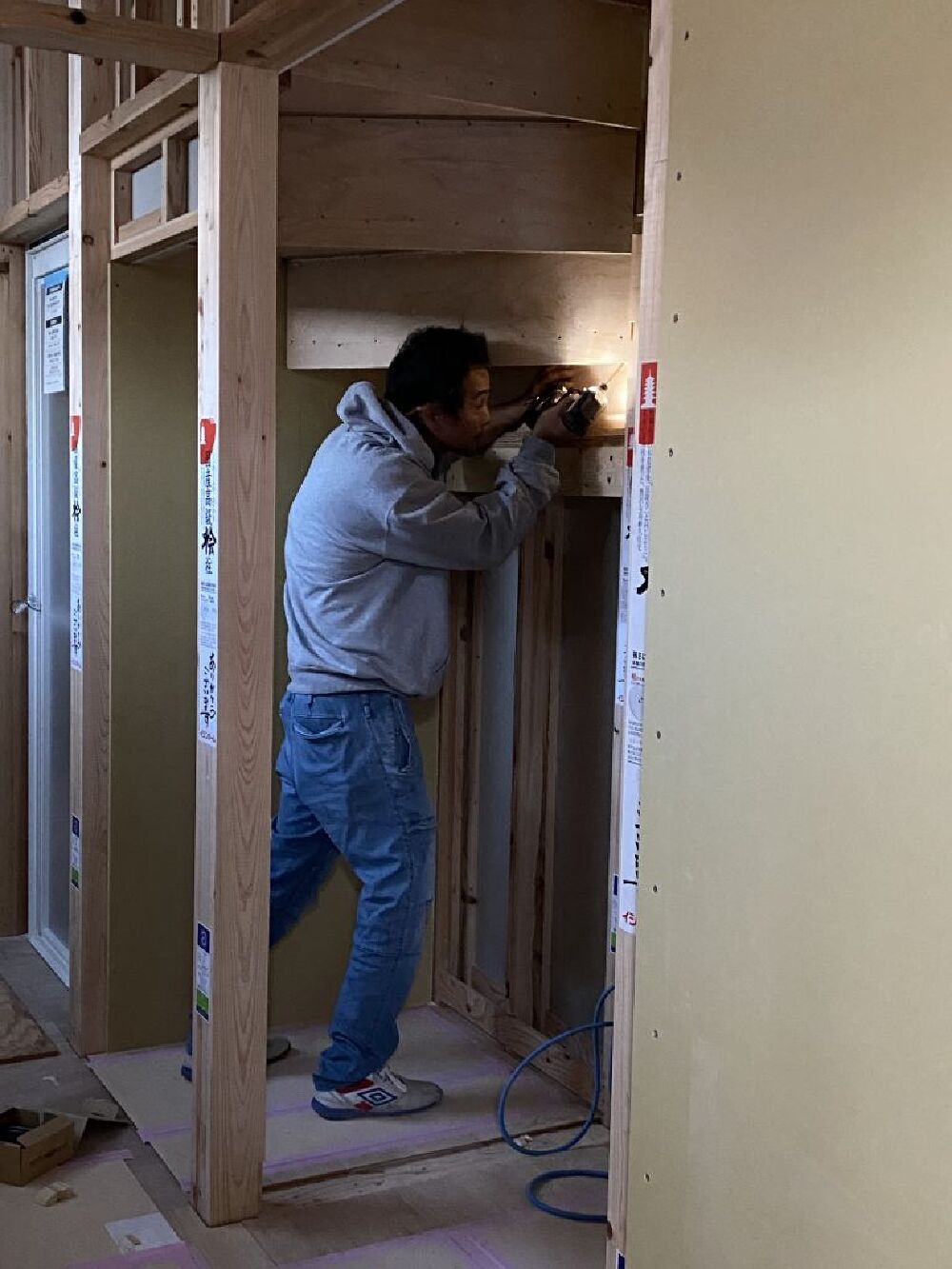

大工工事

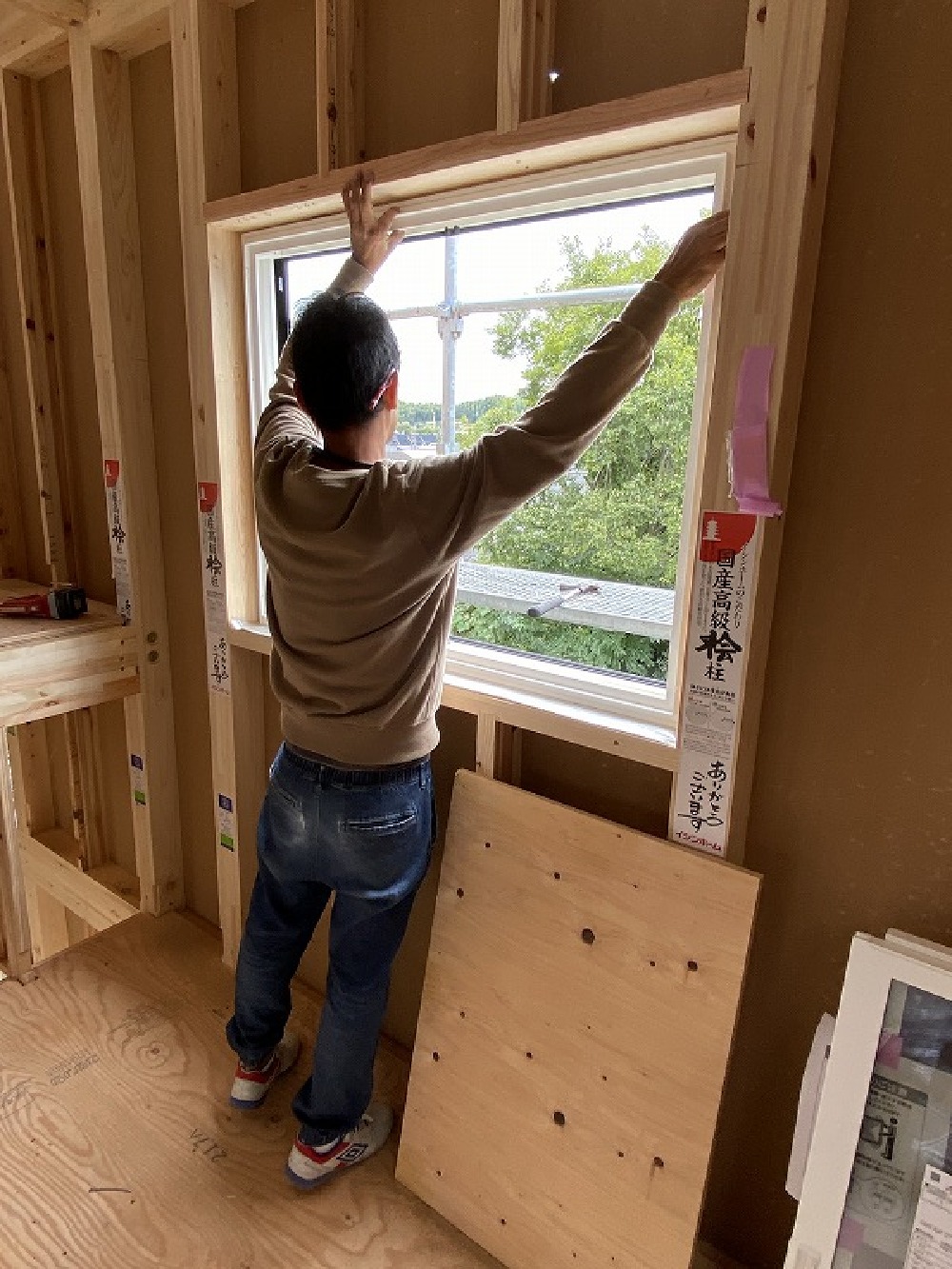

今日の修一棟梁は、窓の取付を中心に行いました!
- 41.2021年10月18日
-
大工工事
養生をめくりながらの窓の取り付けで、忍者ハットリくんのようになっております!(年代がバレてしまう)
- 42.2021年10月19日
-
現場打合せ
今日は、問屋さん、棟梁、僕の3人で現場での納まりや材料の打合せを行いました!
スムーズに最適な材料が納品されるよう大切な工程です($・・)/~~~
- 43.2021年10月20日
-

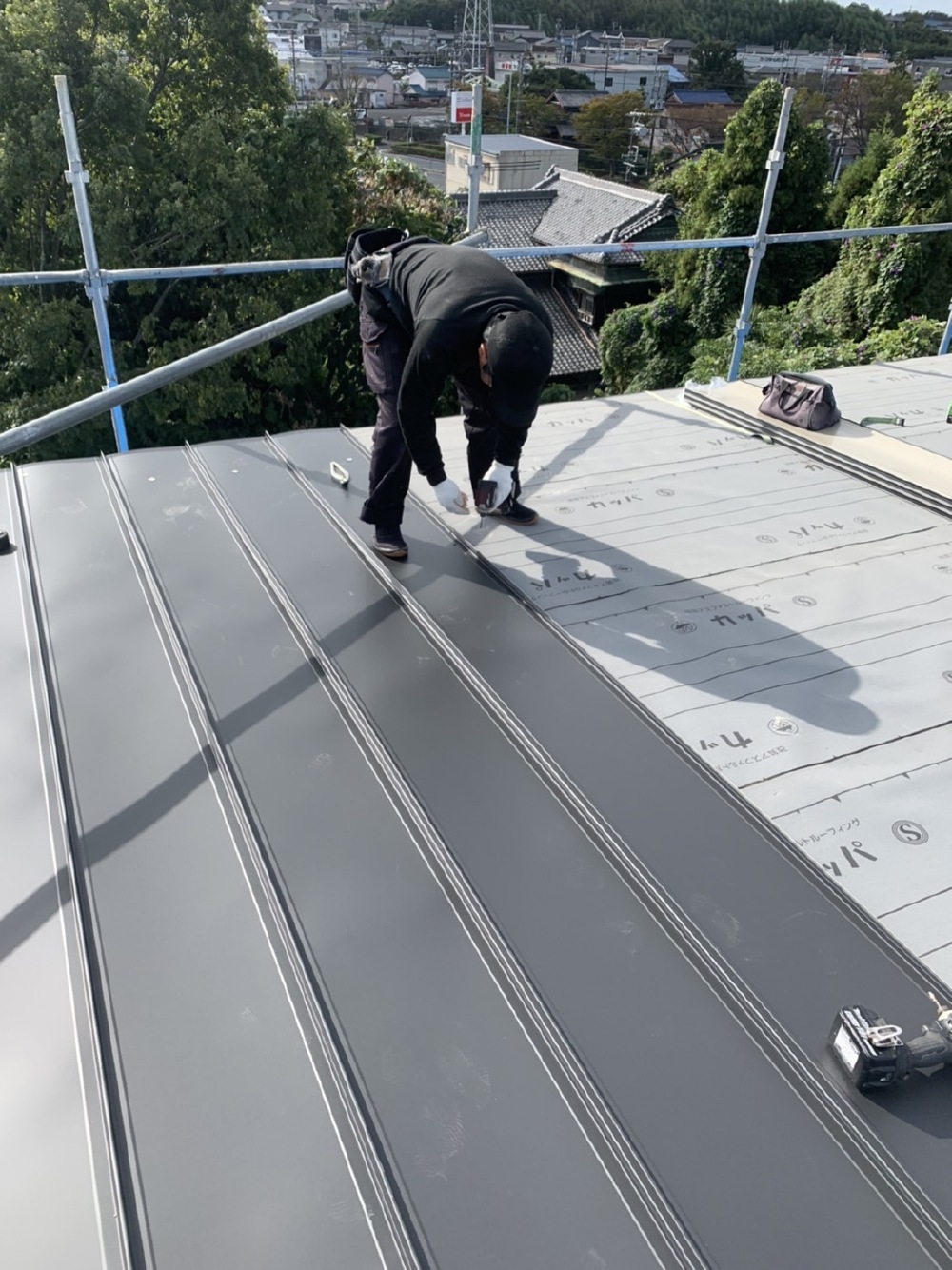

鈑金工事
今日は屋根屋さんが来て、ガルバニウム鋼板葺きを行いました!
屋根の勾配に沿って貼っていくので、水も良く流れます。
この上にソーラーパネルを設置していきます(^^)/
- 44.2021年10月22日
-
外壁工事

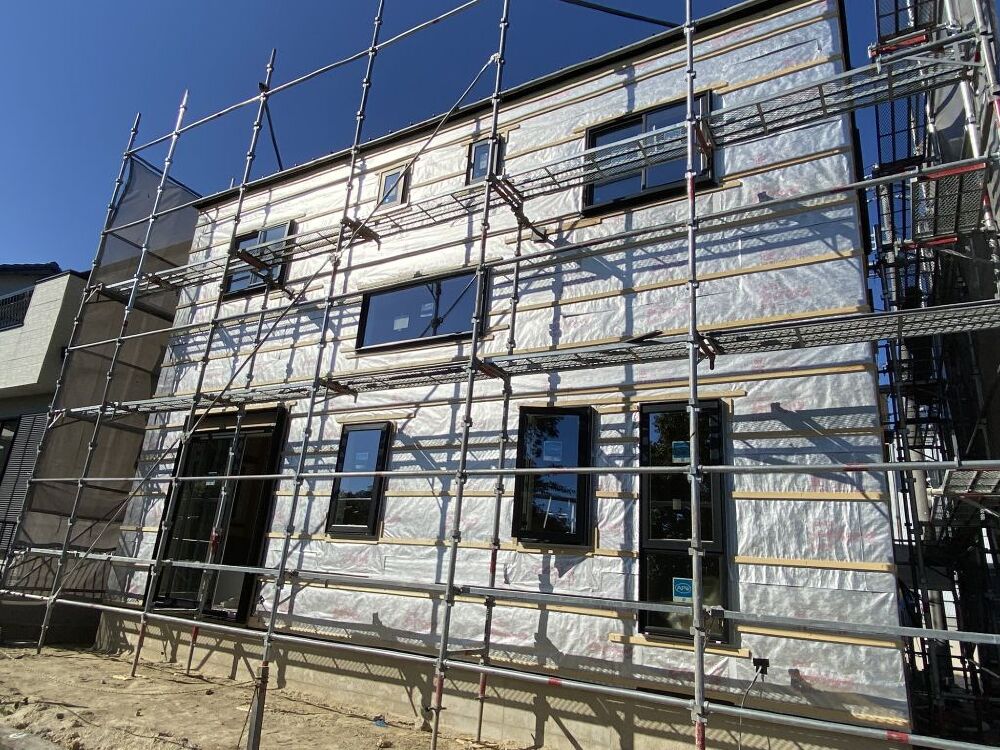

外壁前の防水紙の施工が終わりました!
イシンホームの防水紙は、赤外線を80%以上反射する遮熱効果付きの防水紙です(^_-)-☆
- 45.2021年10月24日
-

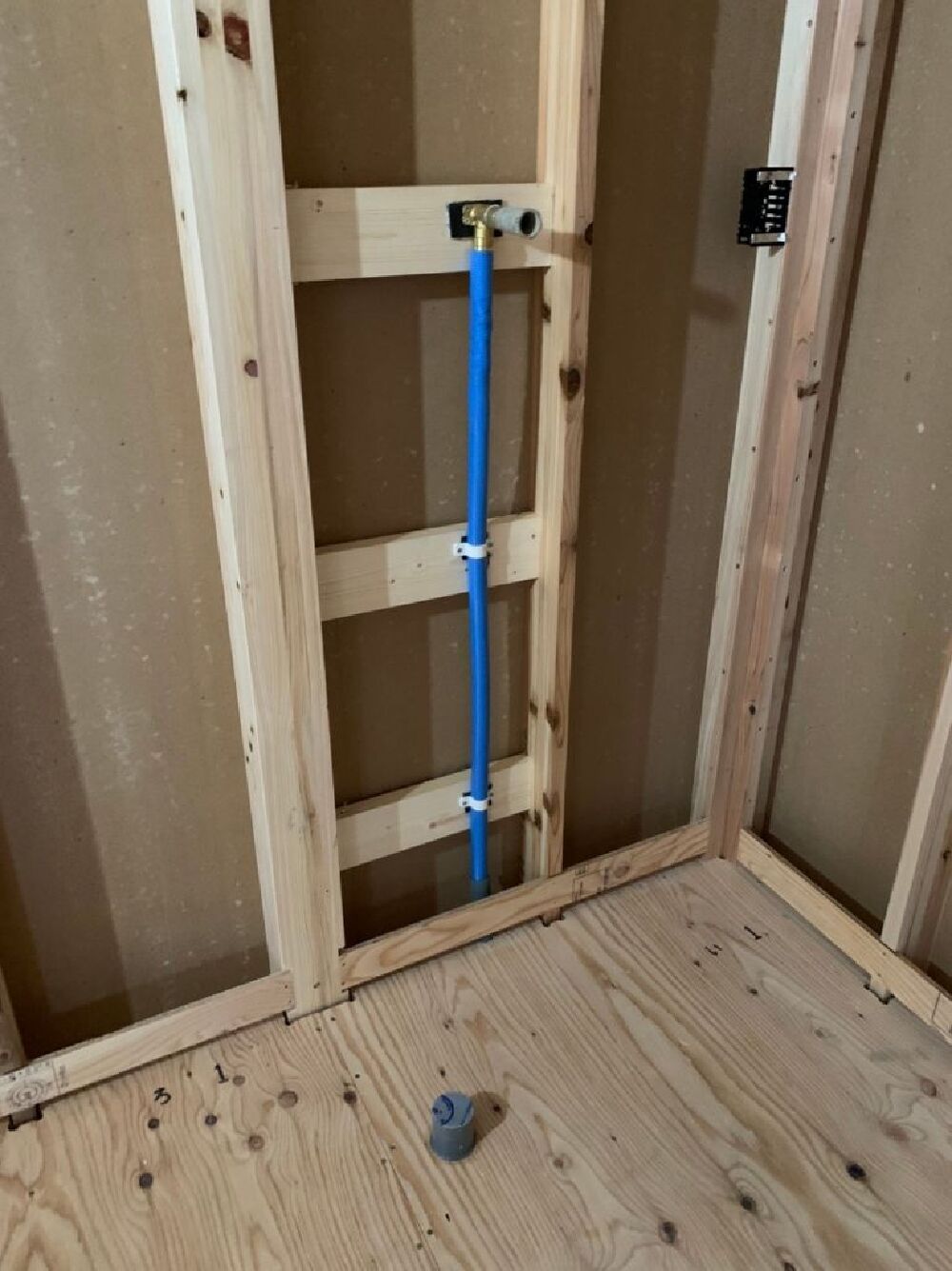

水道工事
写真は水道屋さんが行いました、2Fトイレの排水管です。
防音材が巻いてあります。奥の鮮やかなブルーの細い管はトイレへの給水管となっております
- 46.2021年10月25日
-
いろんな工事
今日は、大工さん、電気屋さん、水道屋さんと沢山の業者さんが入って現場が活気に溢れております(^_-)-☆
- 47.2021年10月25日
-

電気工事
電気屋さんはこれの倍以上の配線工事を行っていきます"(-""-)"
- 48.2021年10月25日
-
水道工事
洗濯機の壁の中になります。
壁から出ているのが洗濯機への給水管で、その右側が洗濯機のコンセント、
床から出ているグレーが洗濯機の排水管になります(^^♪
- 49.2021年10月28日
-

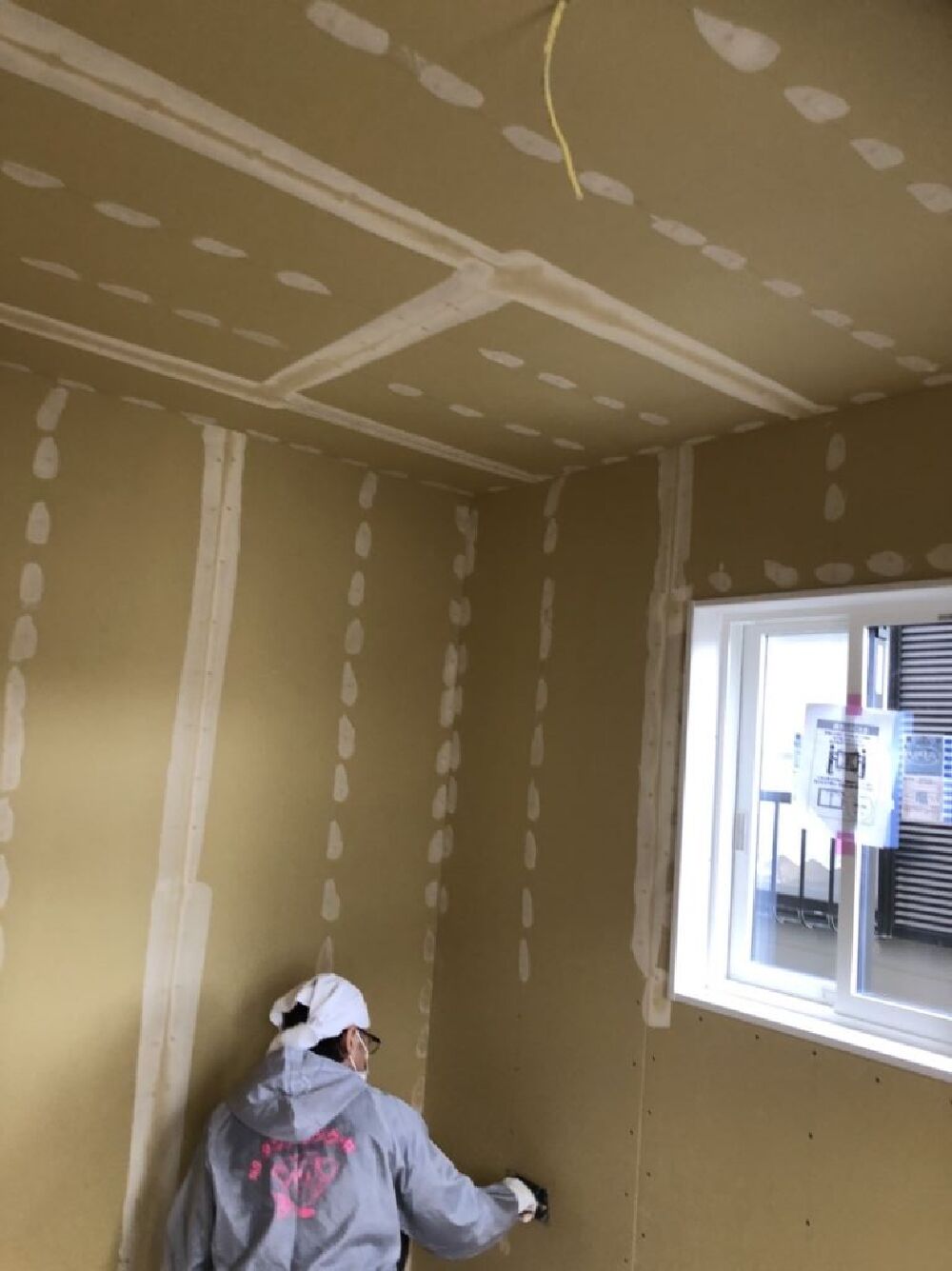

吹付断熱工事

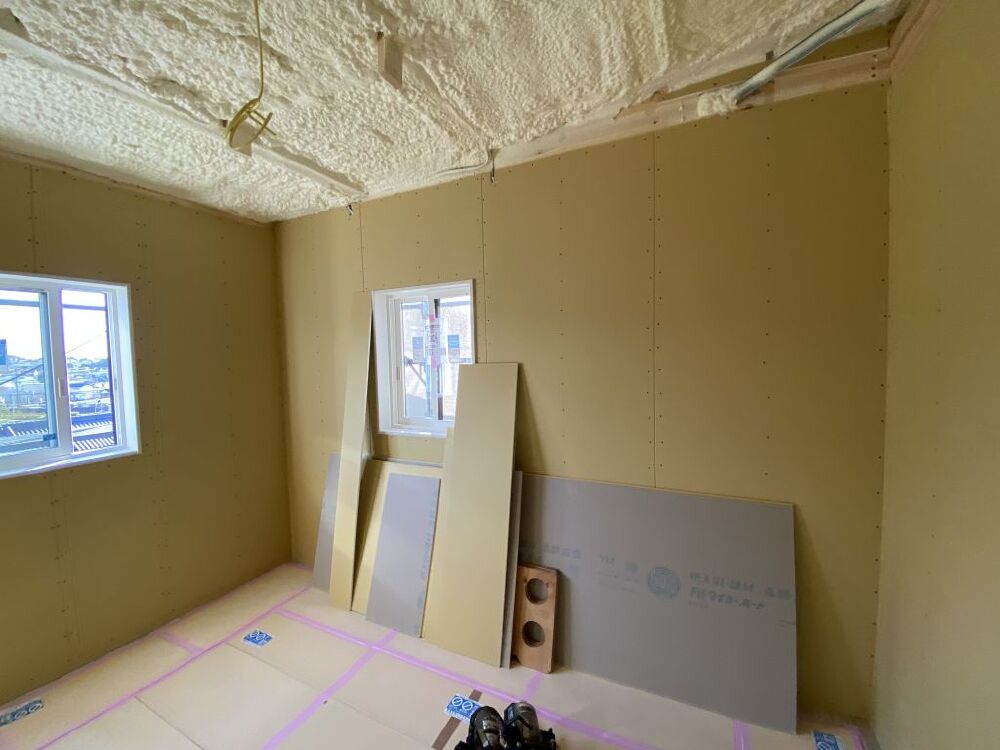

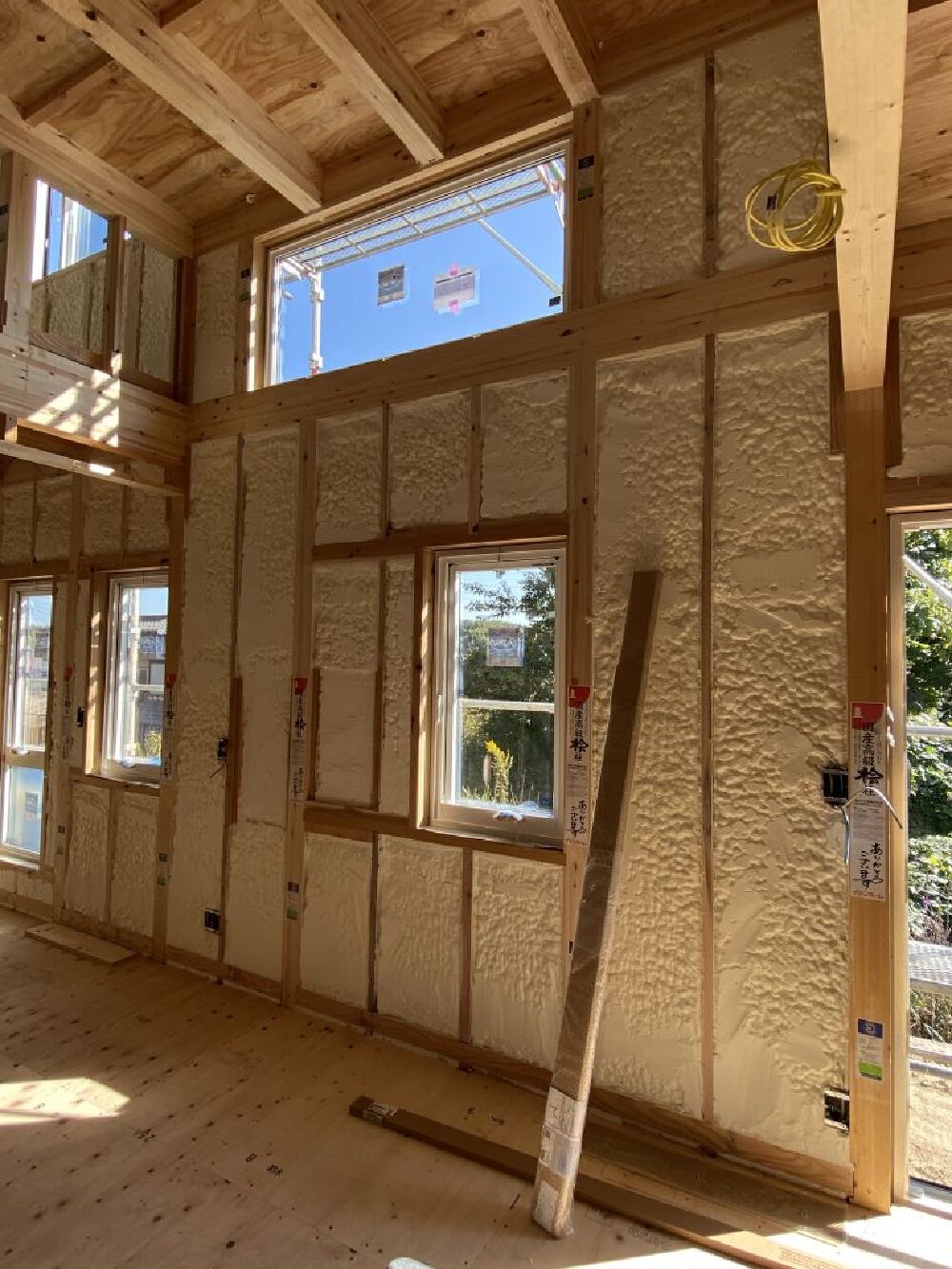

発泡ウレタンの吹付断熱工事が完了しました!
リビングの写真になります。

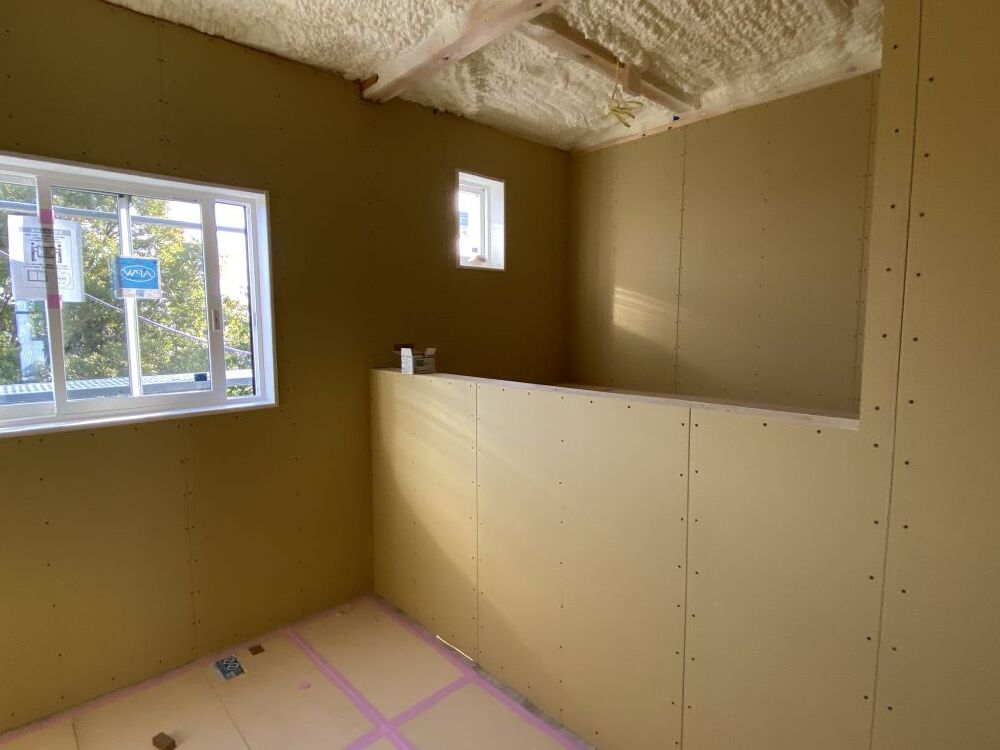

きちんと隙間なく施工されており、断熱性が高くなります!
- 50.2021年10月28日
-
大工工事

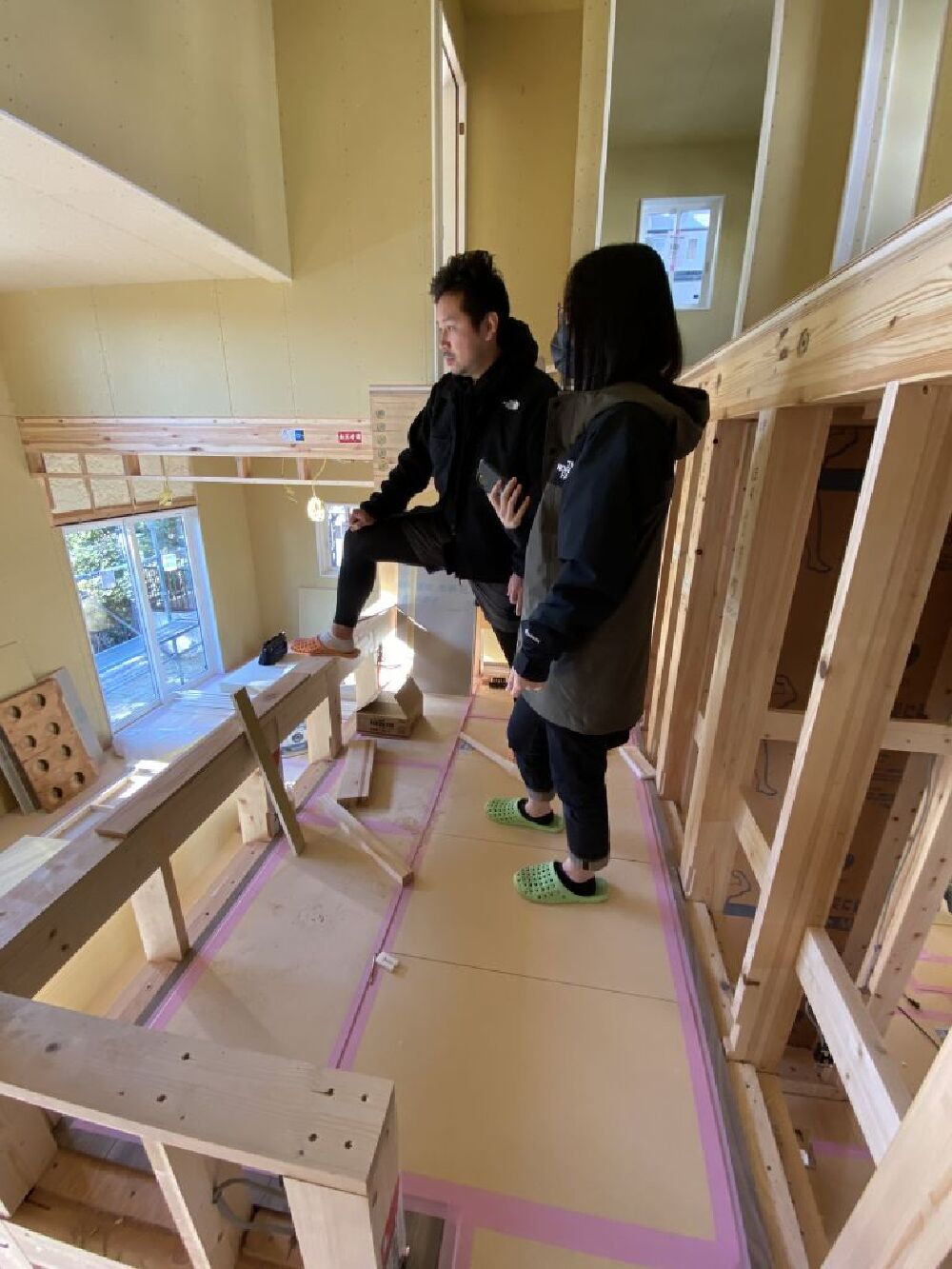

吹抜けの上に仮床を組みその上でフロアーの加工を行っております!
- 51.2021年11月03日
-
外壁工事
南側の写真になります。
窓が沢山配置されており明るい家になりそうです(#^.^#)
- 52.2021年11月03日
-
鈑金工事
鈑金屋さんが外壁のガルバニウム鋼板を加工中です!
黒のガルバ、楽しみです!
- 53.2021年11月11日
-

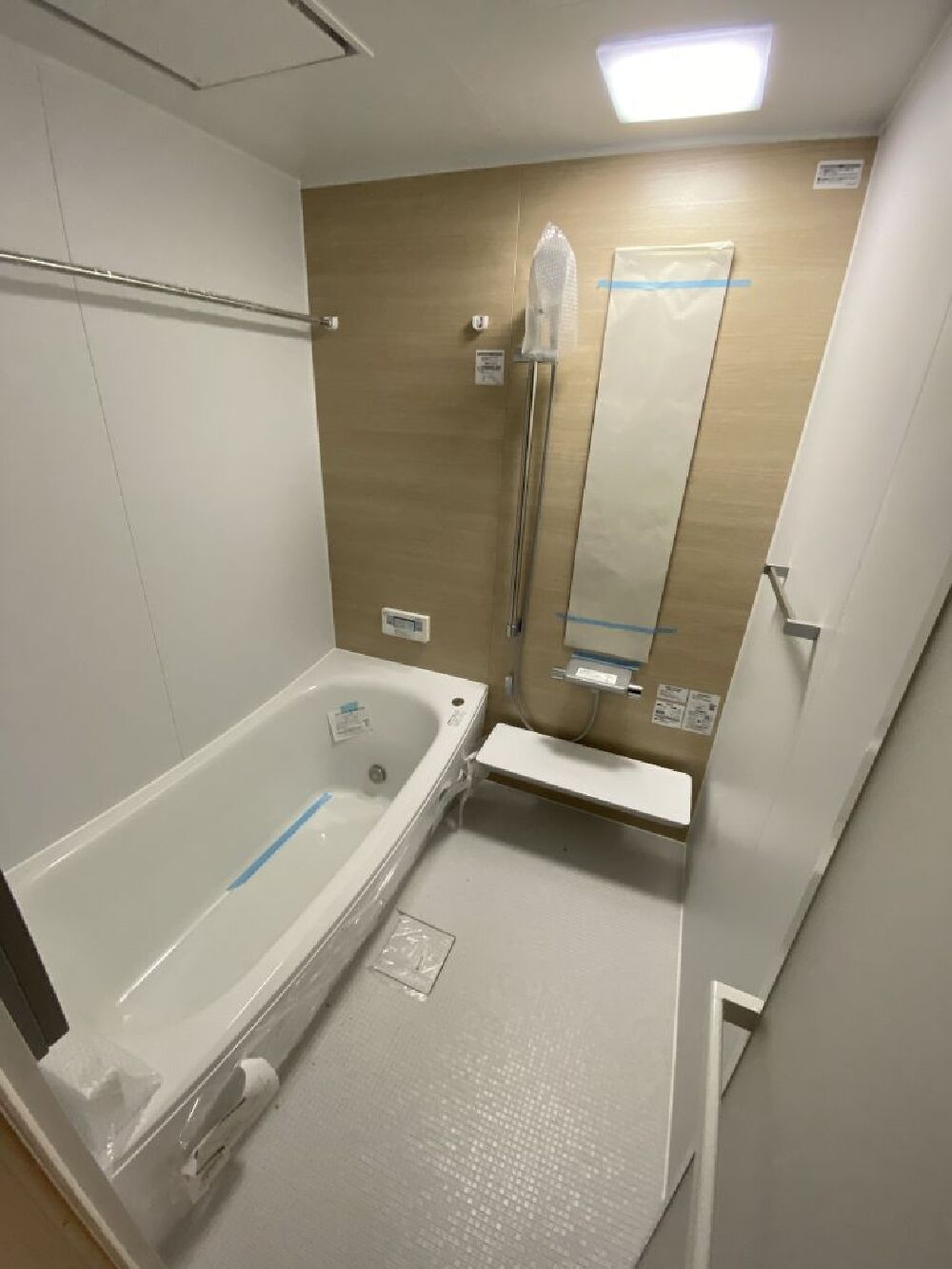

浴室施工
今日は、楽しみの一つの浴室施工を行っております。
浴室は住宅設備の中で一番最初に行われる工事になります。
理由は浴室自体が大きいのに、狭い空間へ設置する為、大工さんが壁などを作っていく前に行わないといけないからなのです。
- 54.2021年11月11日
-
外壁工事

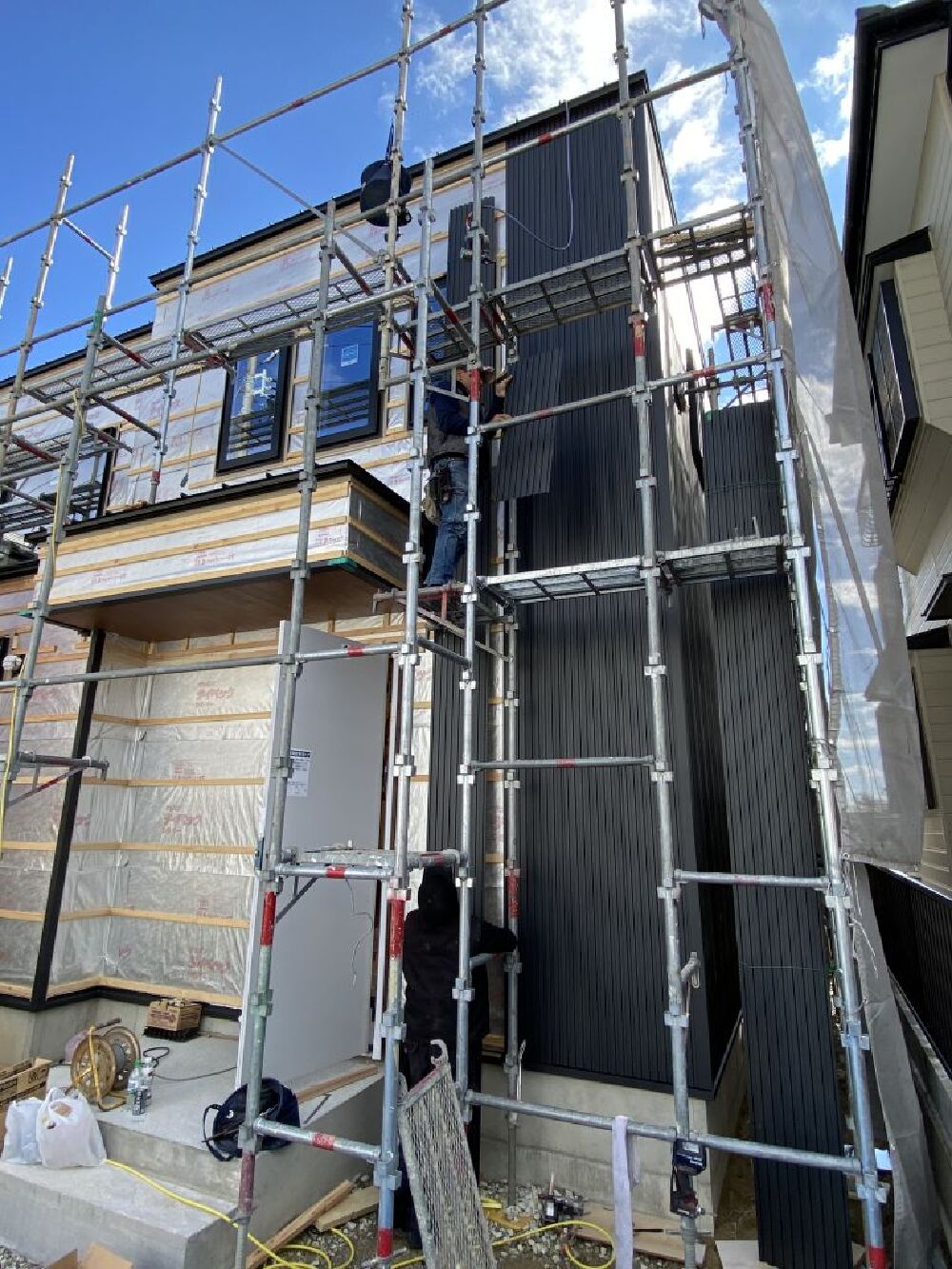

お施主さんの拘りの一つのガルバニウム鋼板の外壁も進んでおります。
- 55.2021年11月13日
-
お施主様来訪
写真は中二階の書斎部分になります。
我が家の完成を楽しみにしておられます。
- 56.2021年11月17日
-

大工工事
棟梁「疲れた~」
- 57.2021年11月17日
-
大工工事
気を取り直して、階段を下側から固定を行っております!
- 58.2021年11月26日
-
大工工事
棟梁、窓枠を加工中です!
- 59.2021年11月29日
-

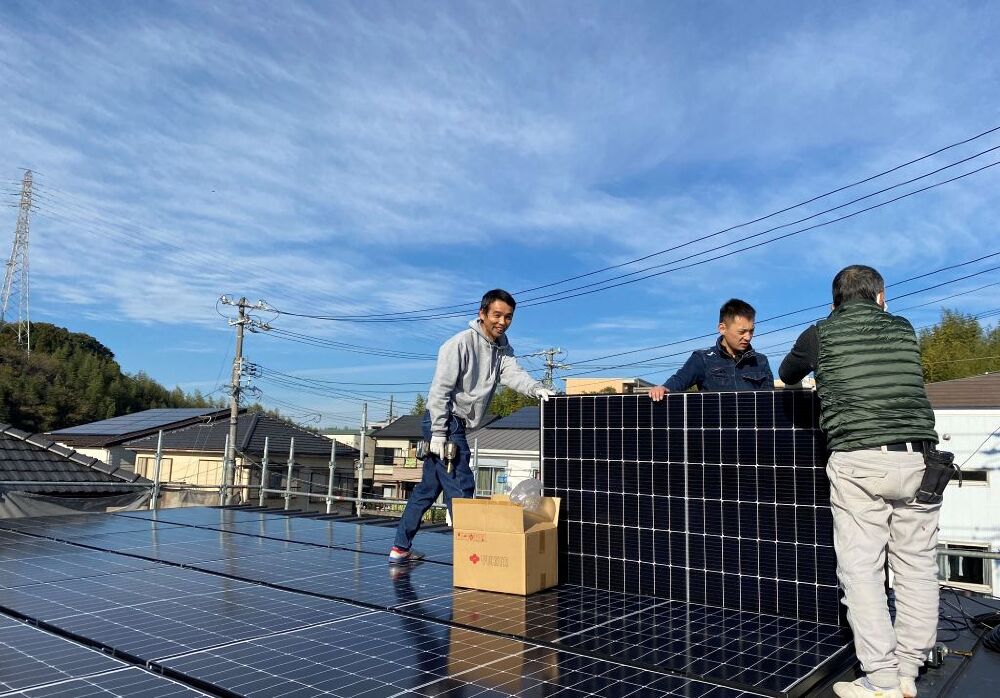

太陽光発電工事
今日は太陽光パネルの設置を行いました!
大工さん、電気屋さん、山本さん、僕。僕はパネルを運ぶだけですが・・・・
20枚のパネルで7.4kwの太陽光発電システムです!!
沢山発電してください!!
- 60.2021年12月06日
-
外壁工事

そうこうしているうちに、ガルバニウム外壁は完了し、足場の解体まで終わりました!!!
- 61.2021年12月06日
-
電気工事
今日は電気屋さんが、コンセントやスイッチの穴あけを行っております!
明日からクロス屋さんが入ってきますので、その前に行わないといけないのです
- 62.2021年12月06日
-
室内足場

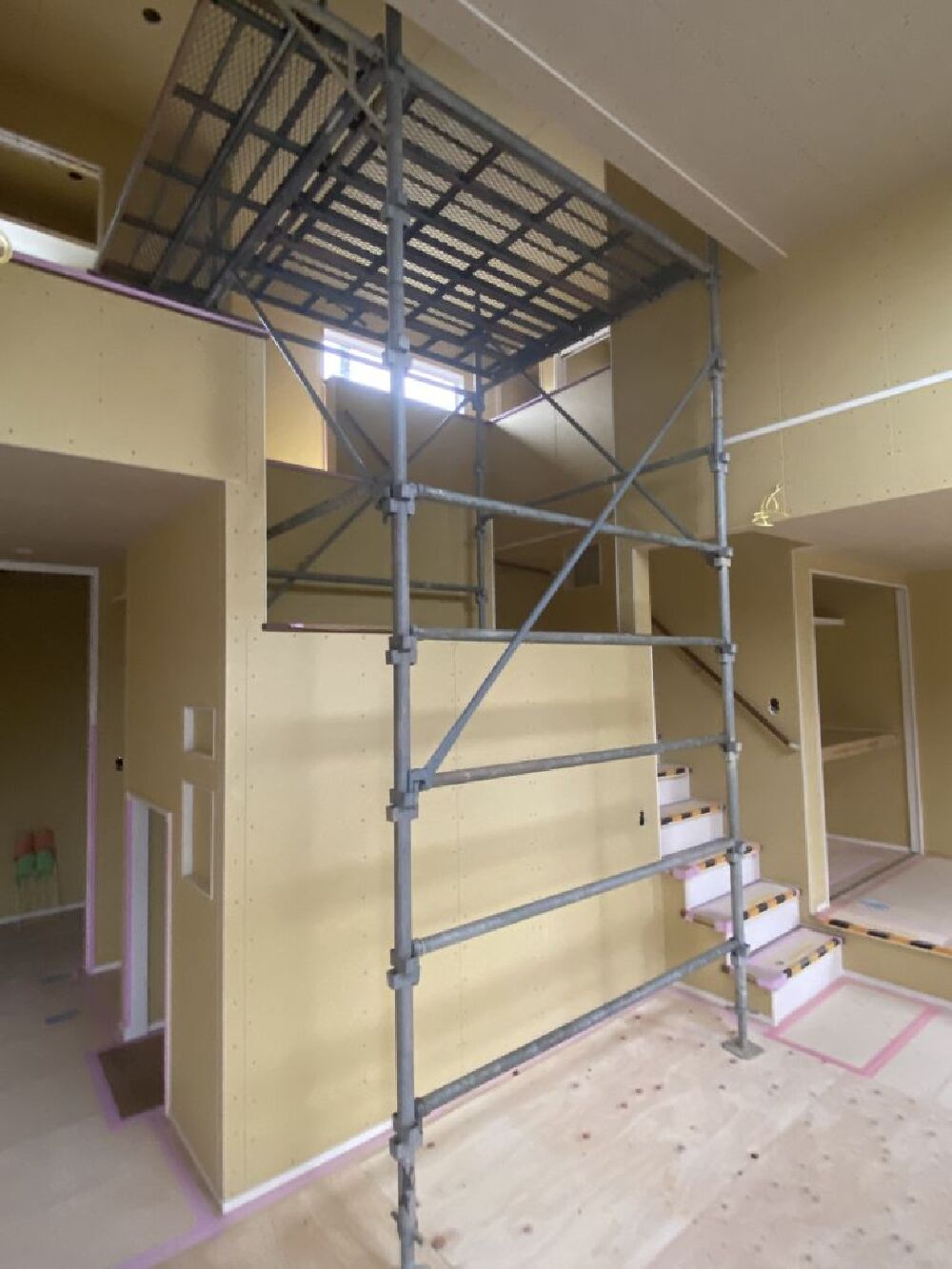

HI様邸は高さが異なる吹抜けがありますので、クロス工事前に室内に足場を設置しました!
山本さんと僕とで行いました!こういう足場も組むのも頭も体も使いますね!
山本さんが材料を準備したのですが、量がばっちりでさすがです!!
- 63.2021年12月08日
-

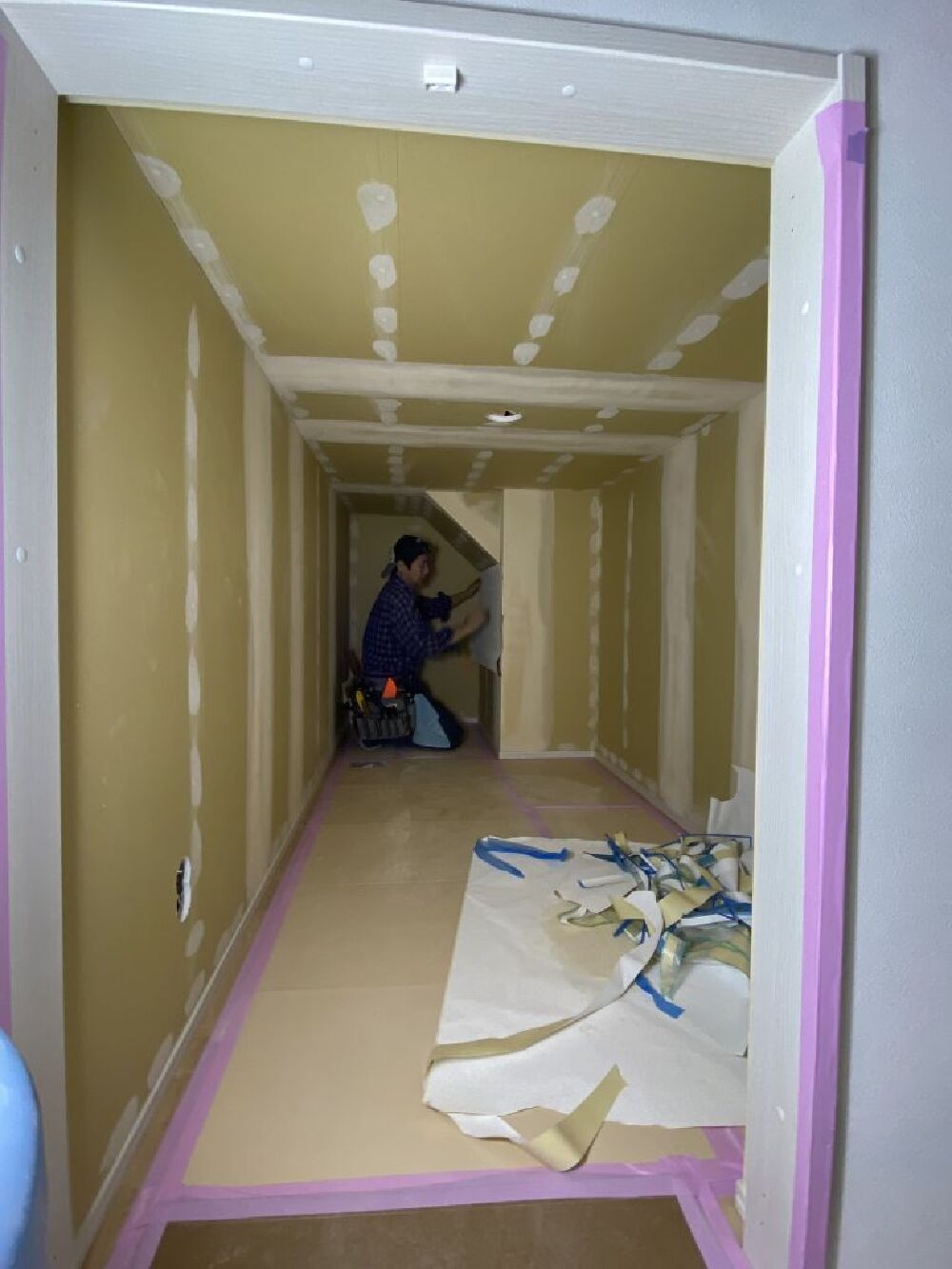

クロス工事
クロス工事が始まっております。
まずは落書き・・・・・・ではなく、パテ打ちを行っております。
- 64.2021年12月10日
-
クロス工事
パテ打ち後はこんな感じです!
- 65.2021年12月13日
-
クロス工事

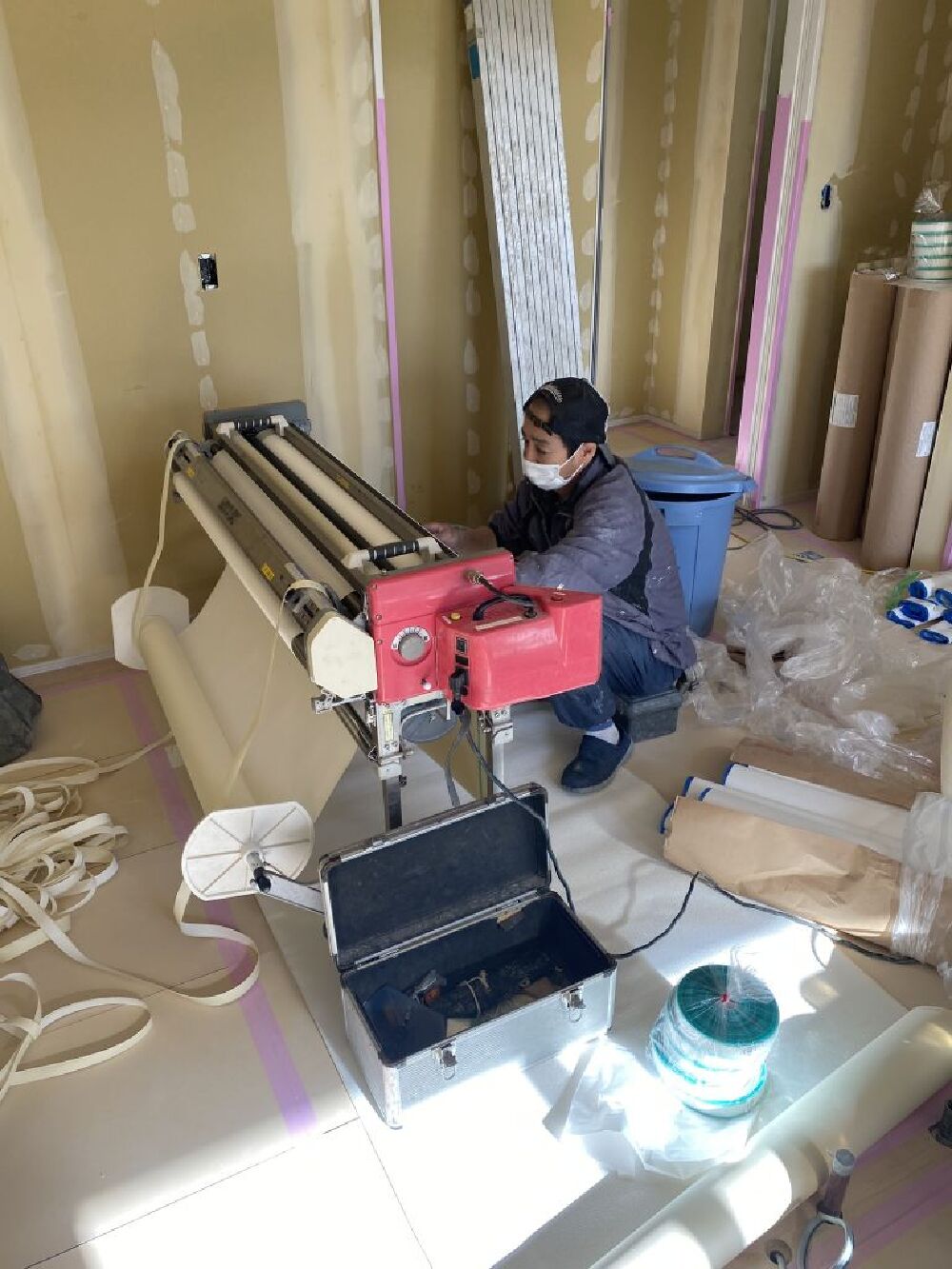

糊付け器を使って、壁紙の裏面に糊を付けております。
機織機?、みたいなイメージでしょうか??
- 66.2021年12月15日
-
クロス工事

トイレのアクセントクロスです。
小さい窓ですが、明かりは十分でした!(^^)/
- 67.2021年12月17日
-
クロス工事
奥様セレクトのクロスです。

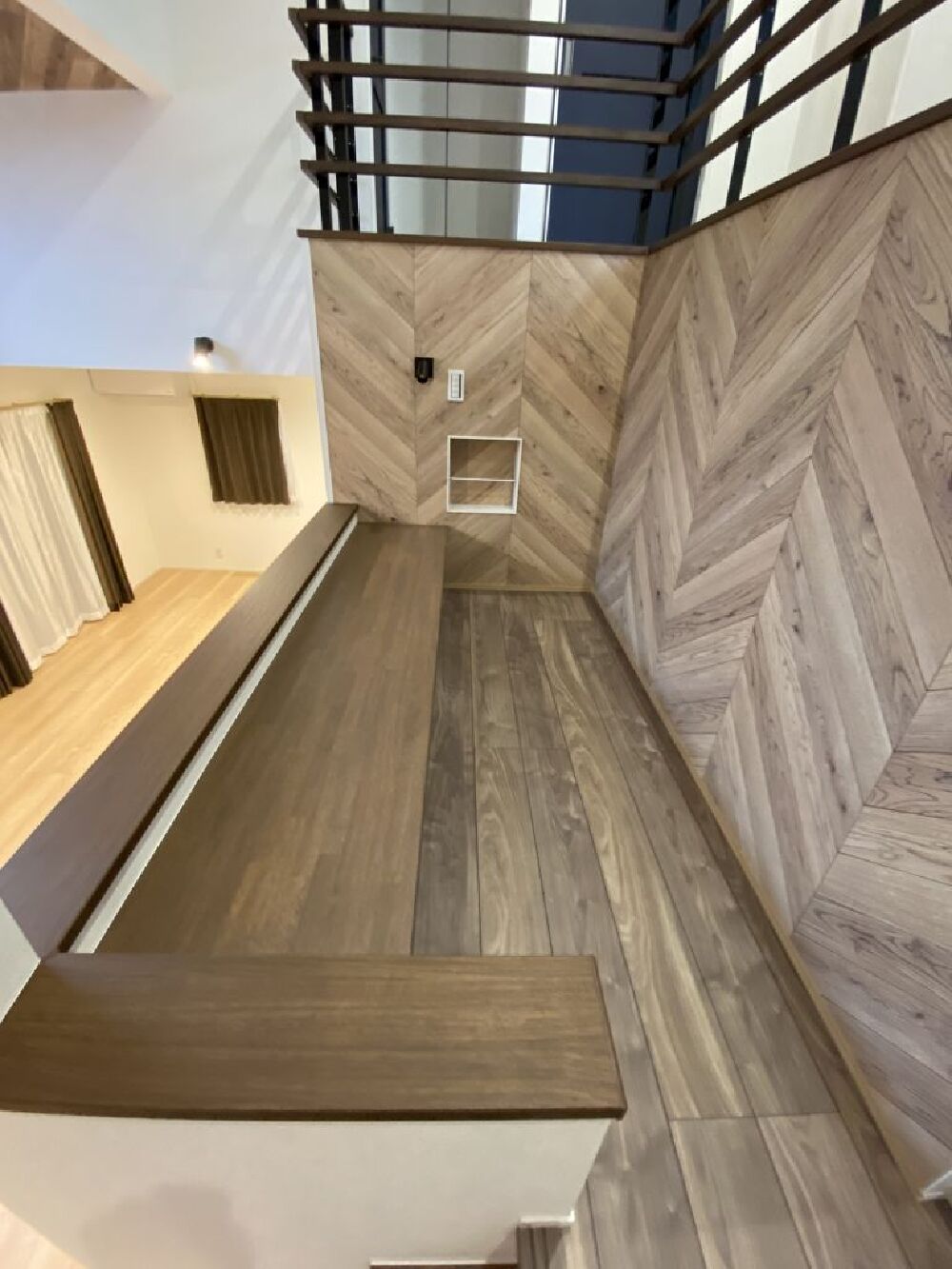

吹抜けの天井と、段上がりの壁のデザインを合わせ、見事成功!!!
- 68.2021年12月17日
-
クロス工事
中2階下の納戸です。
多目的に使えそう”
- 69.2021年12月20日
-
左官工事

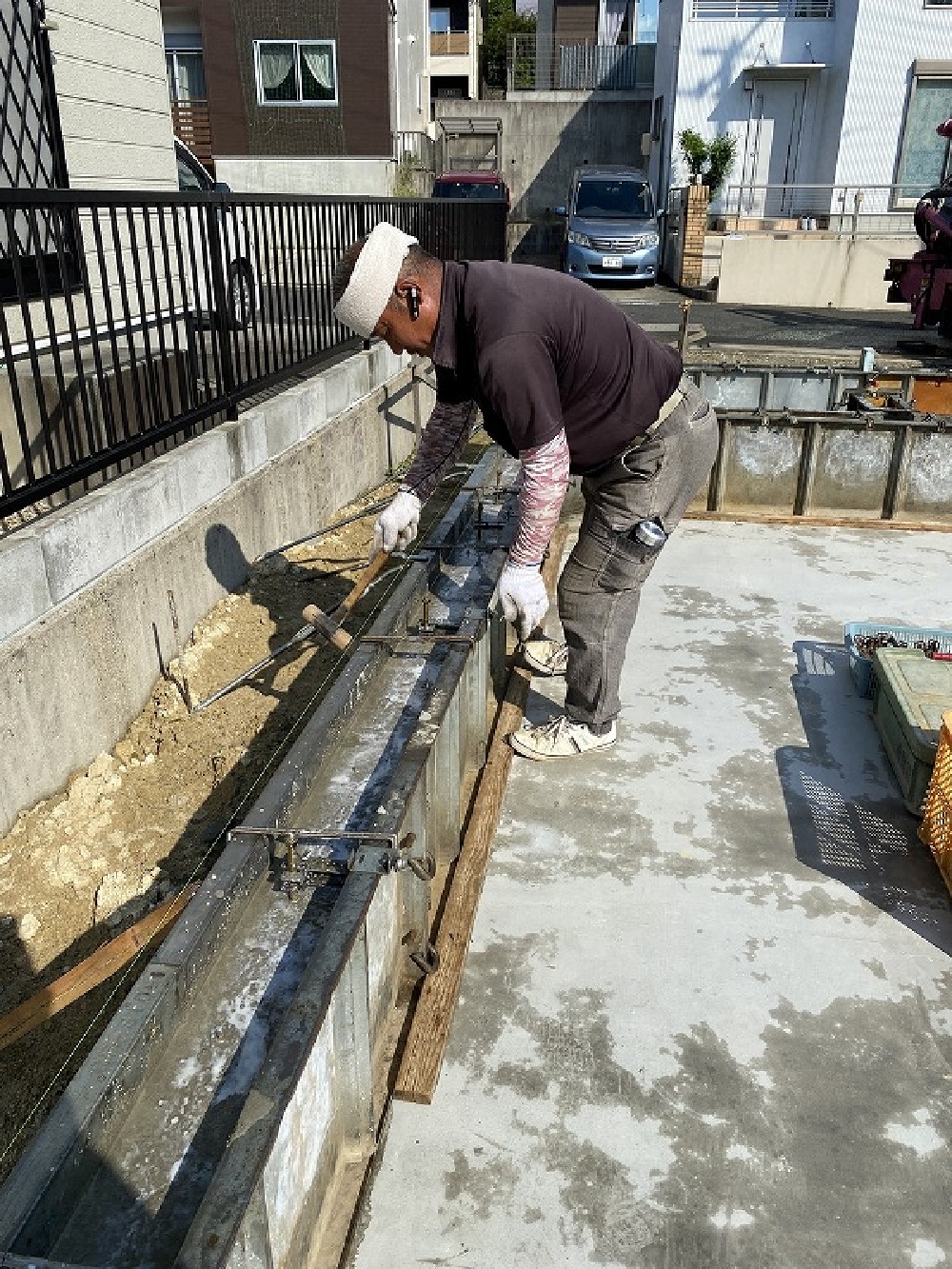

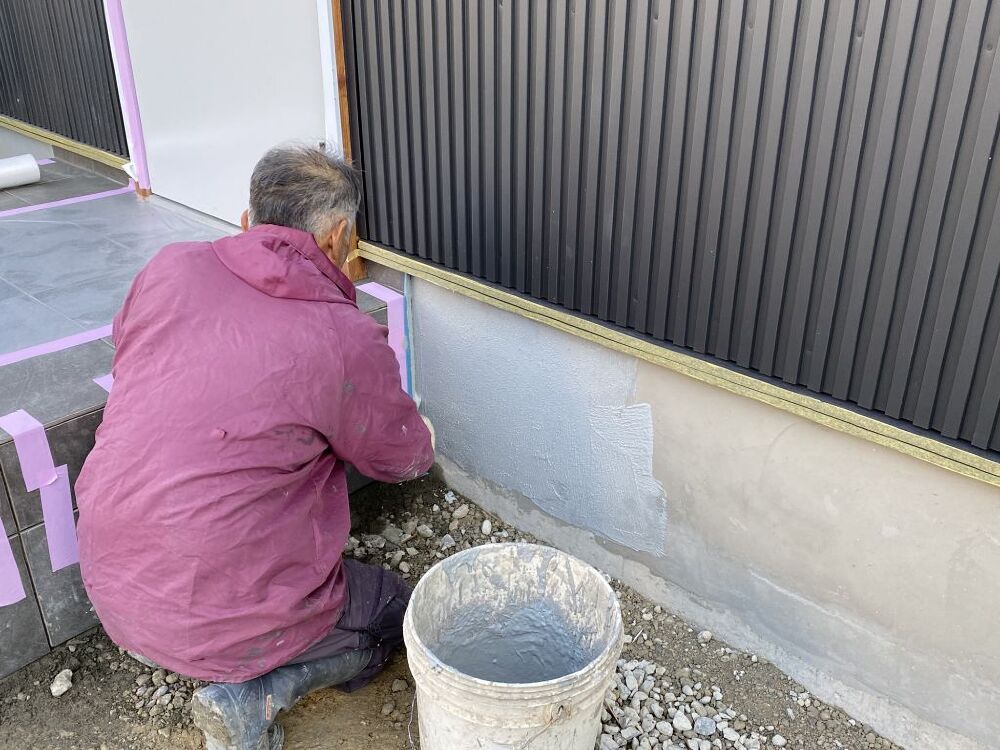

左官屋さんが基礎の化粧を行っております!
- 70.2021年12月21日
-

キッチン工事

今日はキッチン工事です。
カップボード+キッチンだったため、残業仕事となってました。

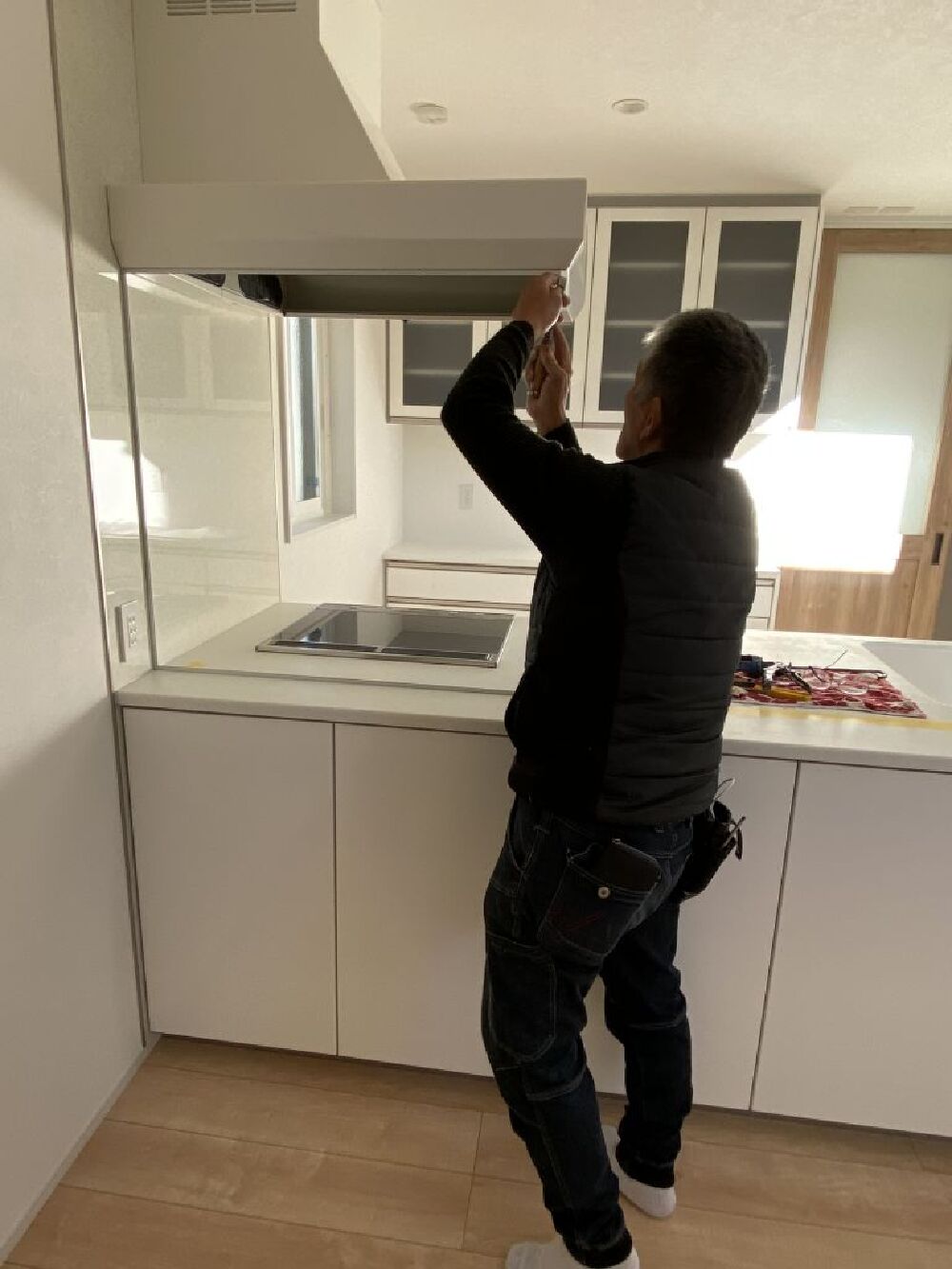

写真はレンジフードの取付を行っている所です”
- 71.2021年12月23日
-
大工工事
大工さんも再び戻ってきて、仕上げの工事を行っております。
吹抜けの手すりを付けている所です。

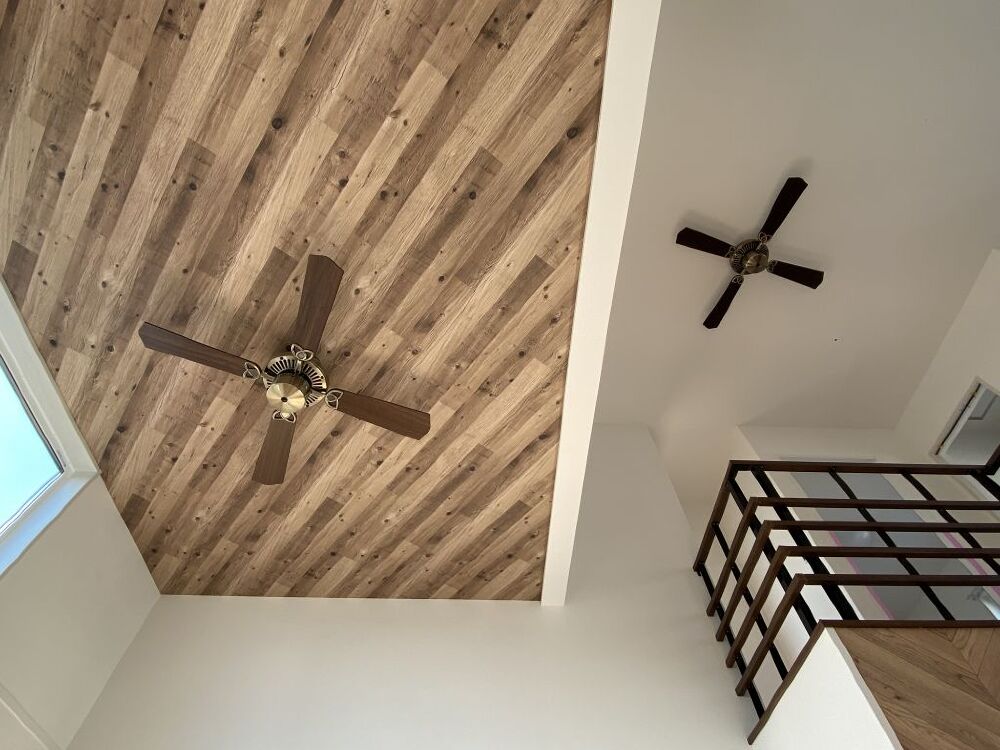

- 72.2021年12月24日
-
電気工事

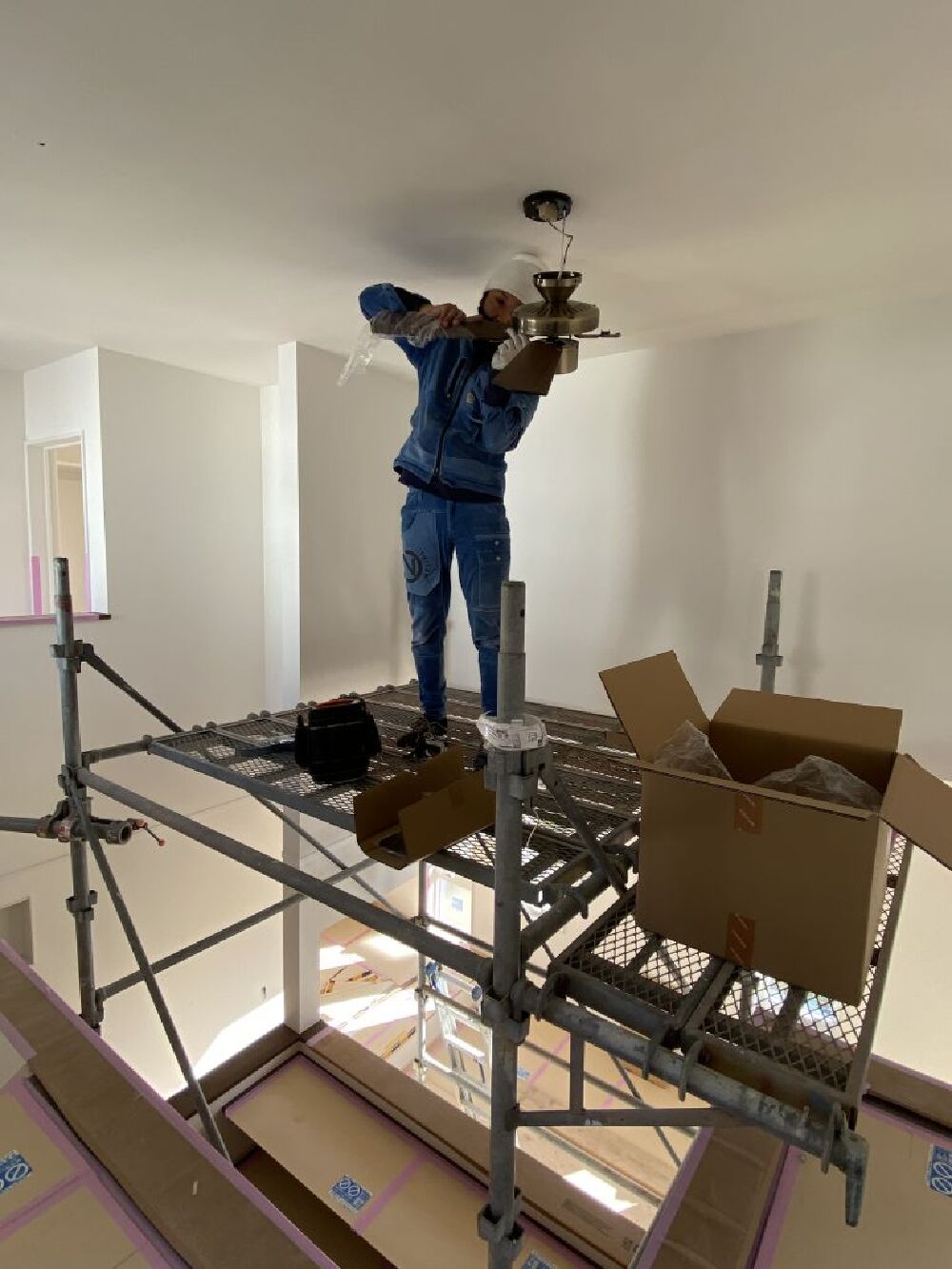

吹抜けのシーリングファンが2つ目も付きました。
種類は同じなのですが、羽の色を変えました。
高さも2.5mくらい差があるのです。
- 73.2021年12月24日
-

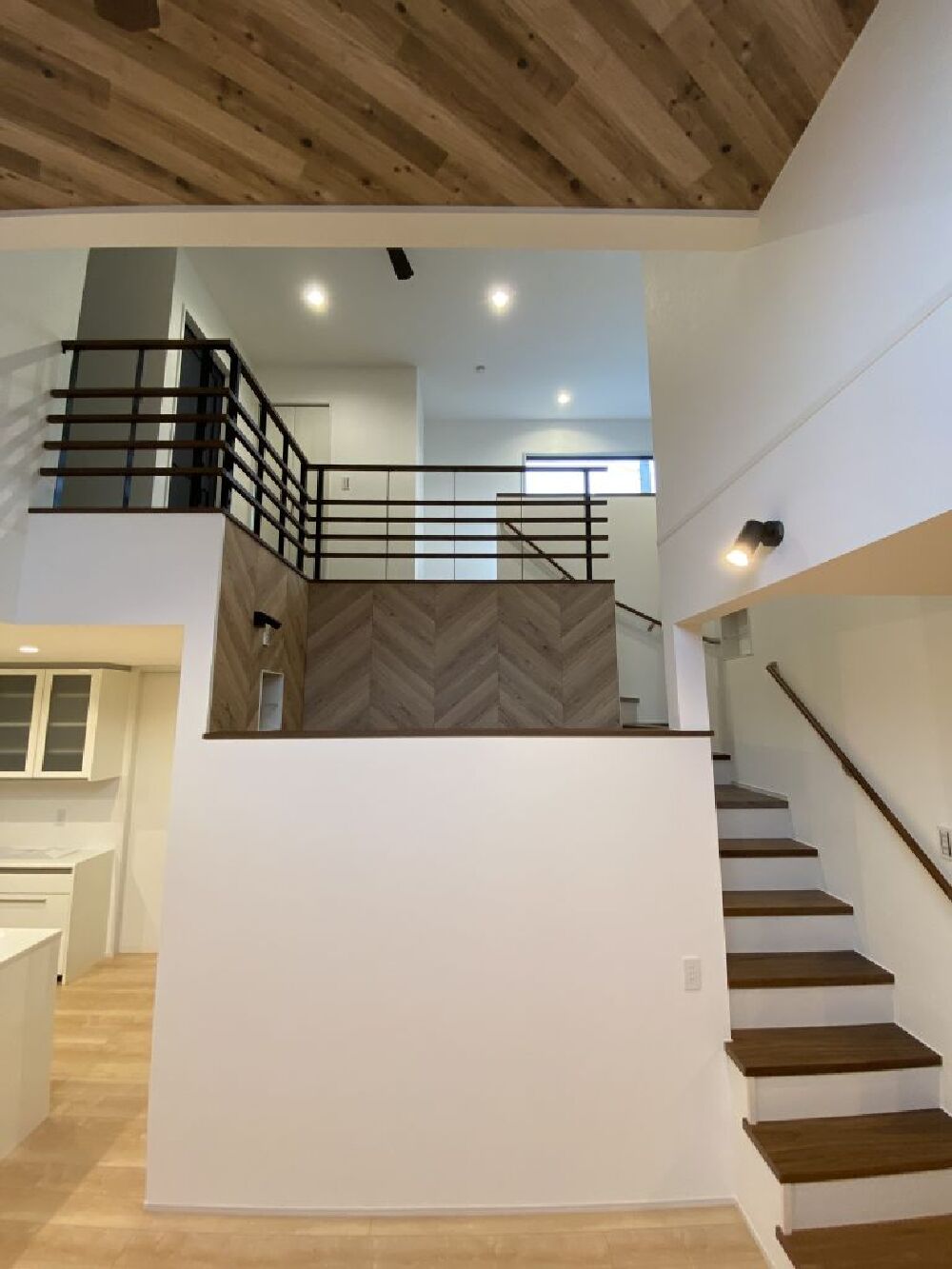

仕上げ工
リビングから見た中二階書斎と吹抜けです、
- 74.2021年12月24日
-
大工工事
棟梁は、子供室のロフトベットの梯子を作っています。
沢山作ってきたので、大分慣れてきました!
- 75.2021年12月26日
-
電気工事
クロス工事が終わり、電気屋さんが山本さんと僕の力作足場を使って、シーリングファンの取付を行っております。
仕上がっていく一つ一つの工程が感激です!
- 76.2021年12月27日
-
水道工事

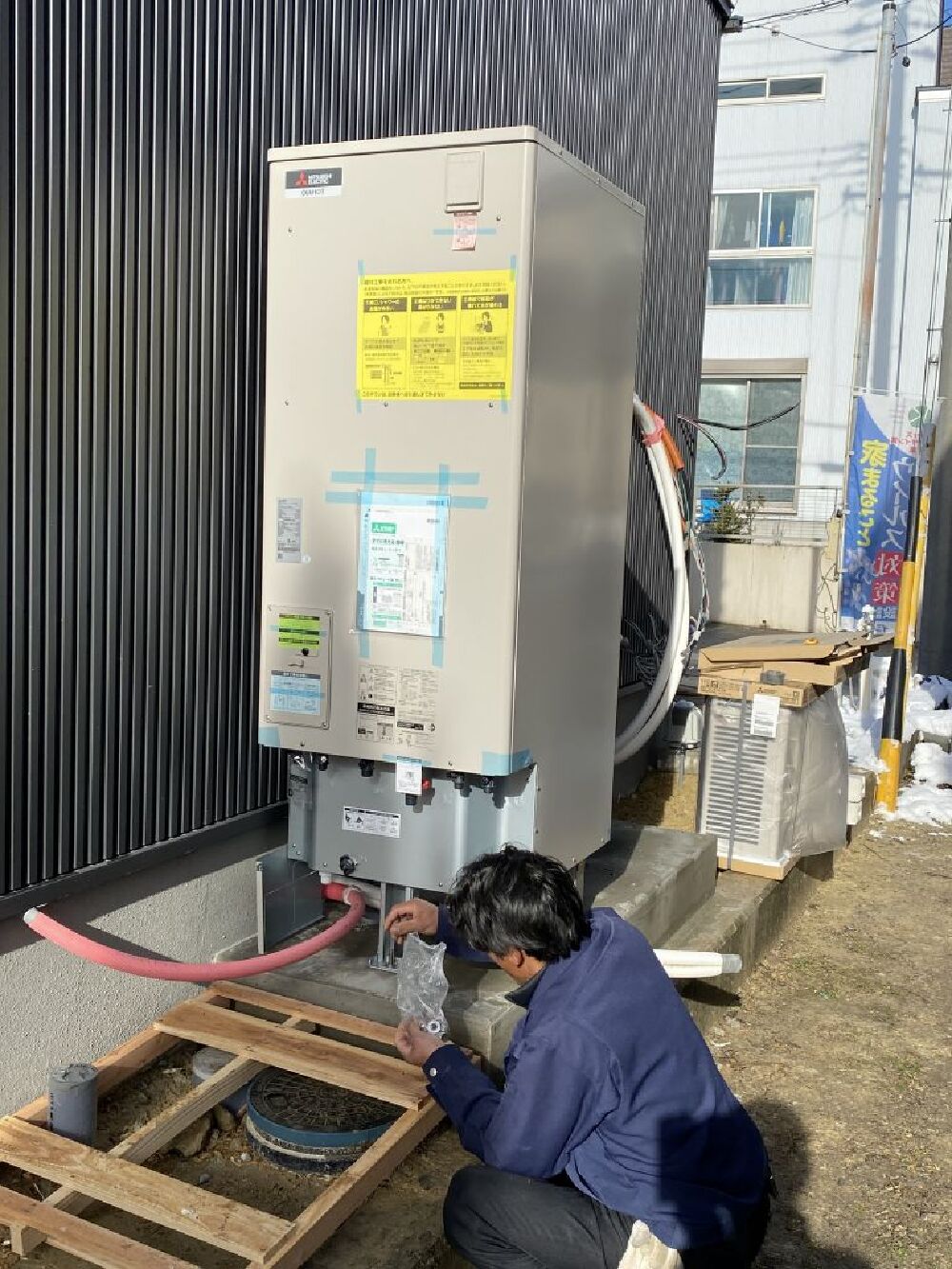

今日はエコキュートの搬入と取付がありました!
1人では運べないので、僕も運ぶのを手伝いました!
ちょっと手伝うだけでも、作った!感じになって楽しいですね!
業者さんに言うとどんどん手伝わされるので言いませんが( ゚Д゚)
- 77.2021年12月28日
-

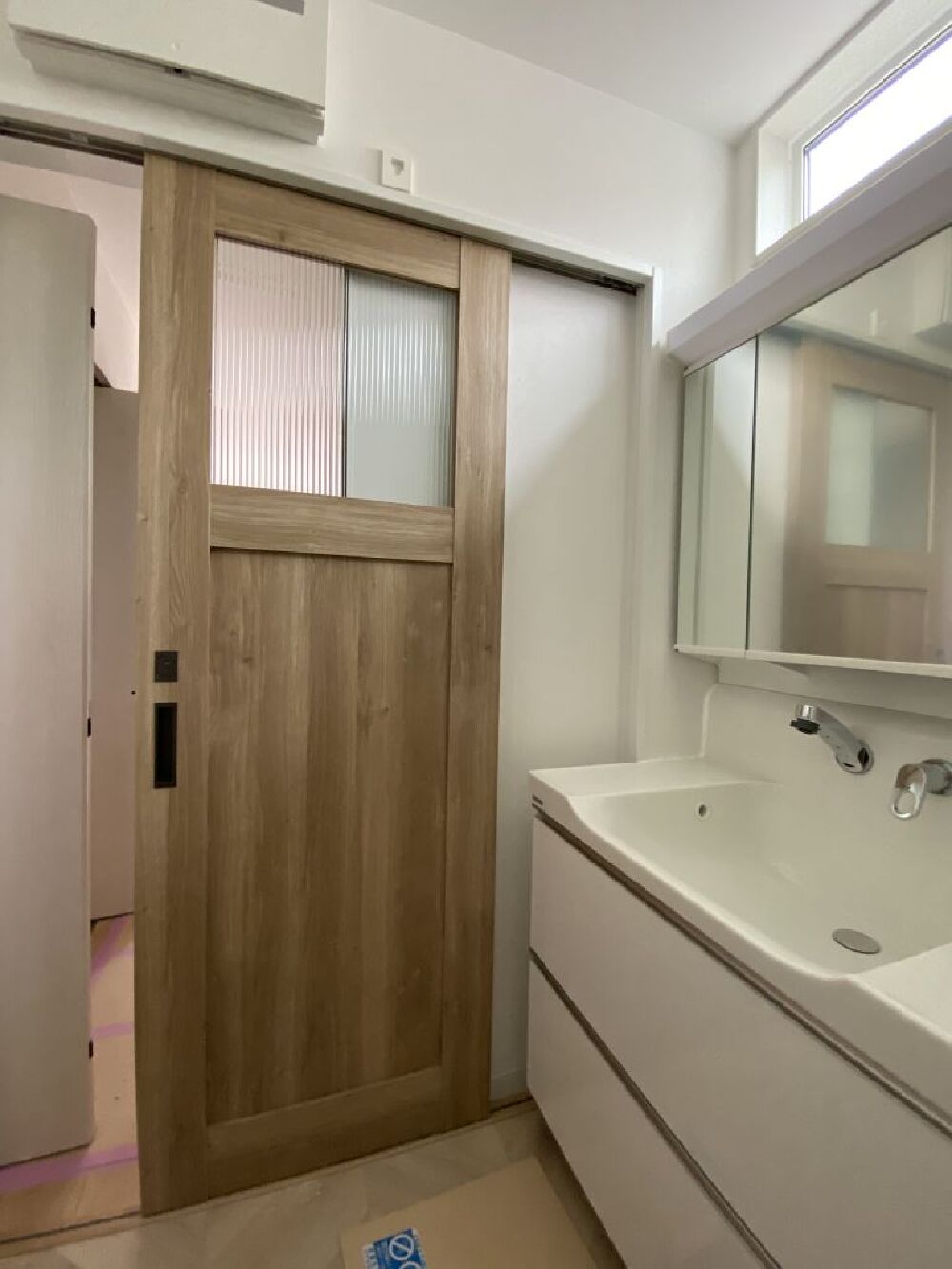

室内建具設置

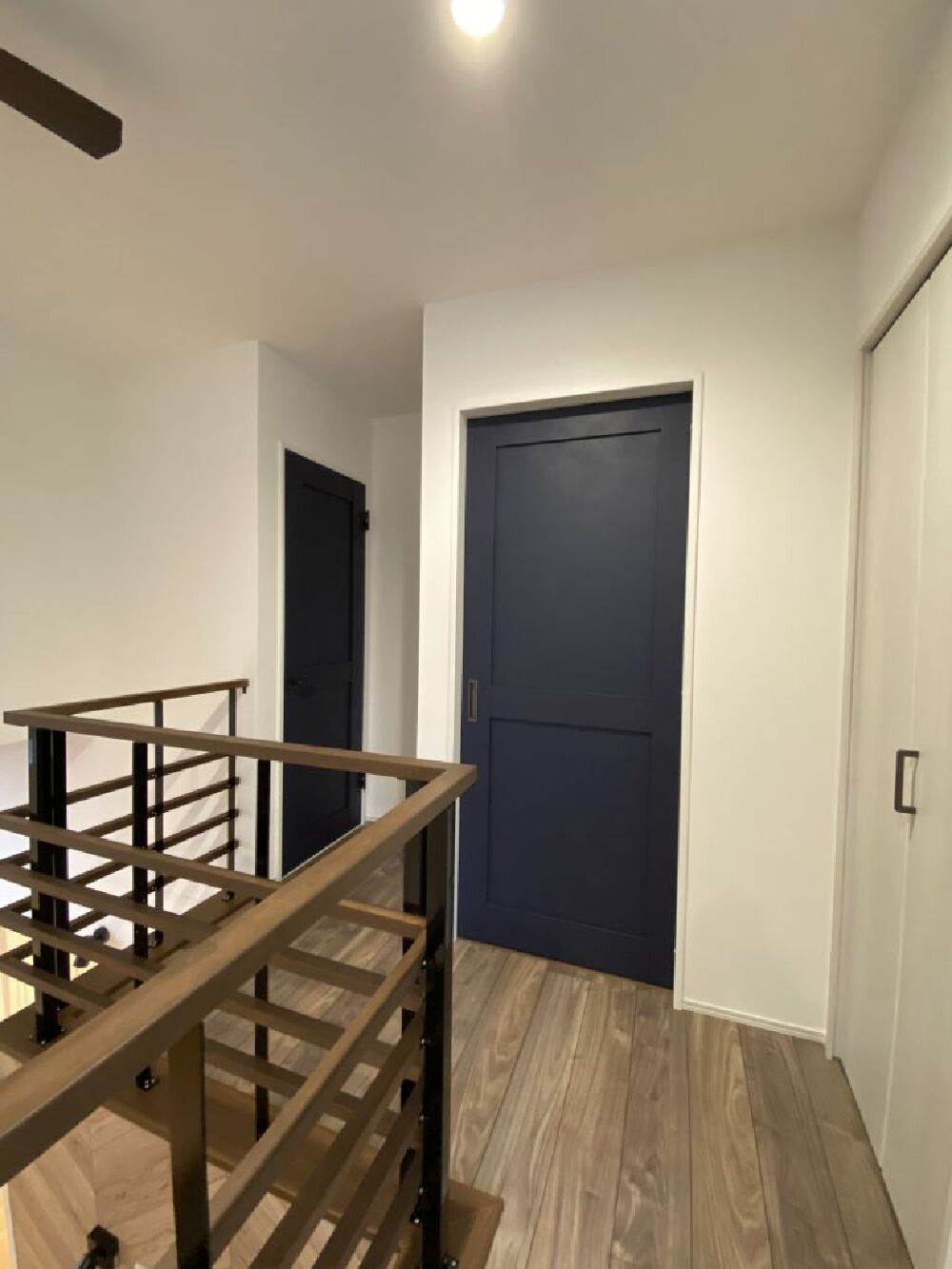

内部の建具も取りつきました”
- 78.2021年12月28日
-
残工事
明日がクリーニングの為、夜までバタバタとなりました。
でもこの床養生をめくって、家が姿を現すタイミングがたまりません!!!!!

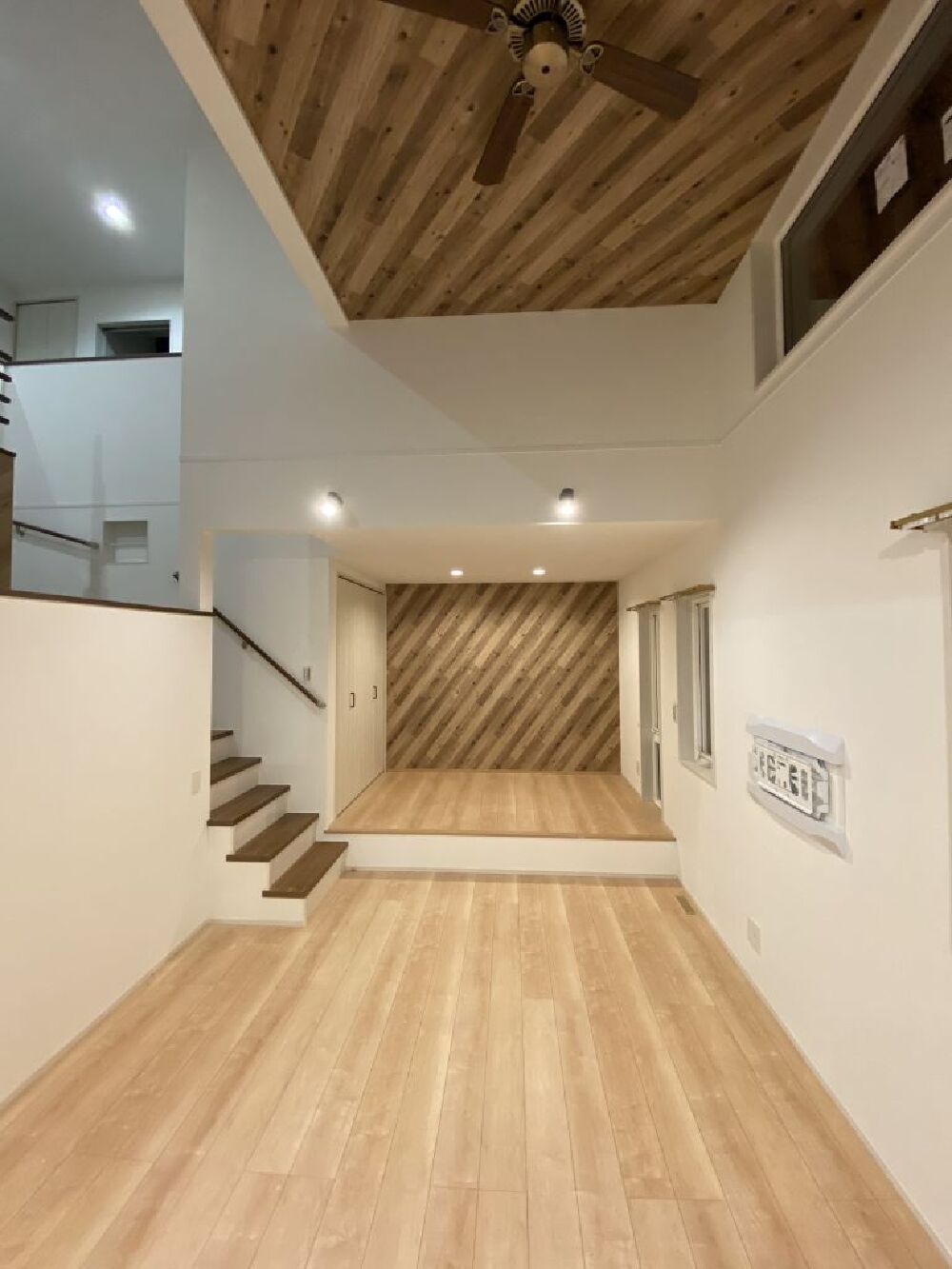

- 79.2021年12月29日
-

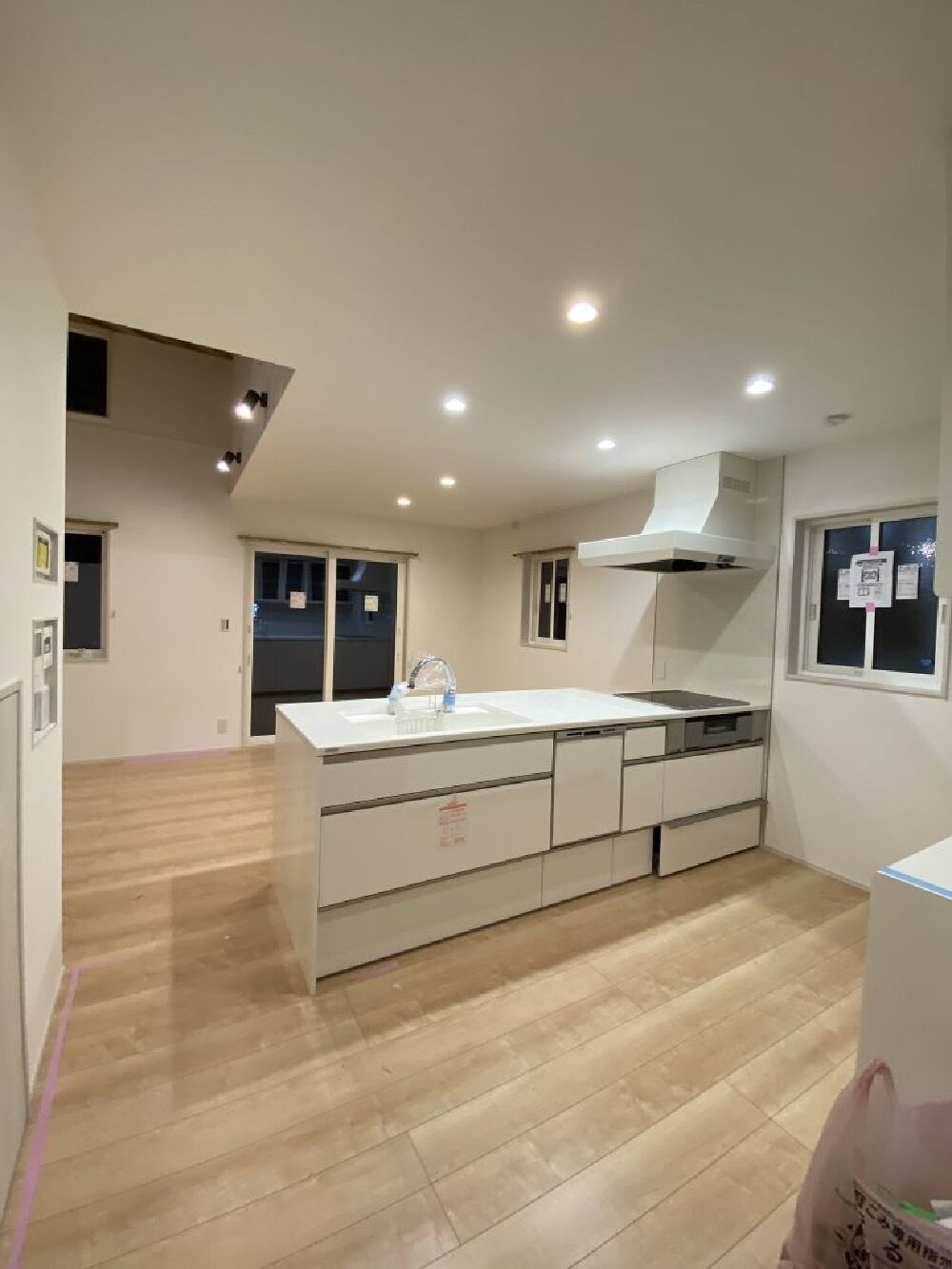

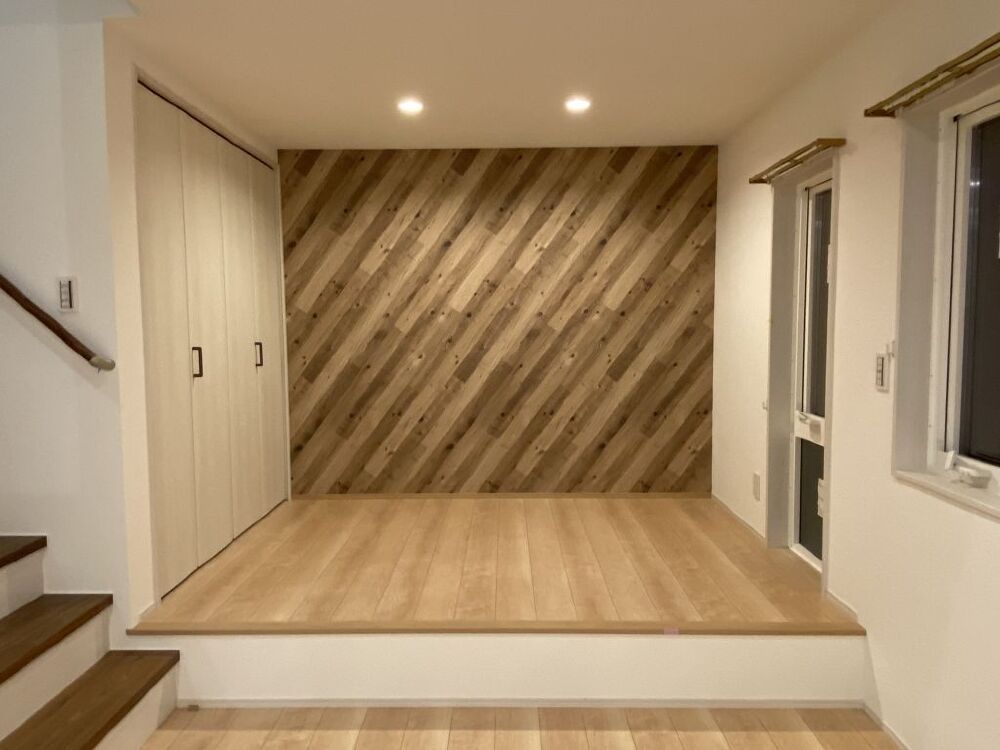

完成写真
- 80.2021年12月29日
-
完成写真
- 81.2021年12月29日
-
完成写真
- 82.2021年12月29日
-
完成写真
- 83.2021年12月29日
-
完成写真

- 84.2022年01月07日
-
完成写真じゃなかった
山本さんに、アクリルパネルを付けてもらいました!!
- 85.2022年01月11日
-
完成写真
- 86.2022年01月11日
-
完成写真

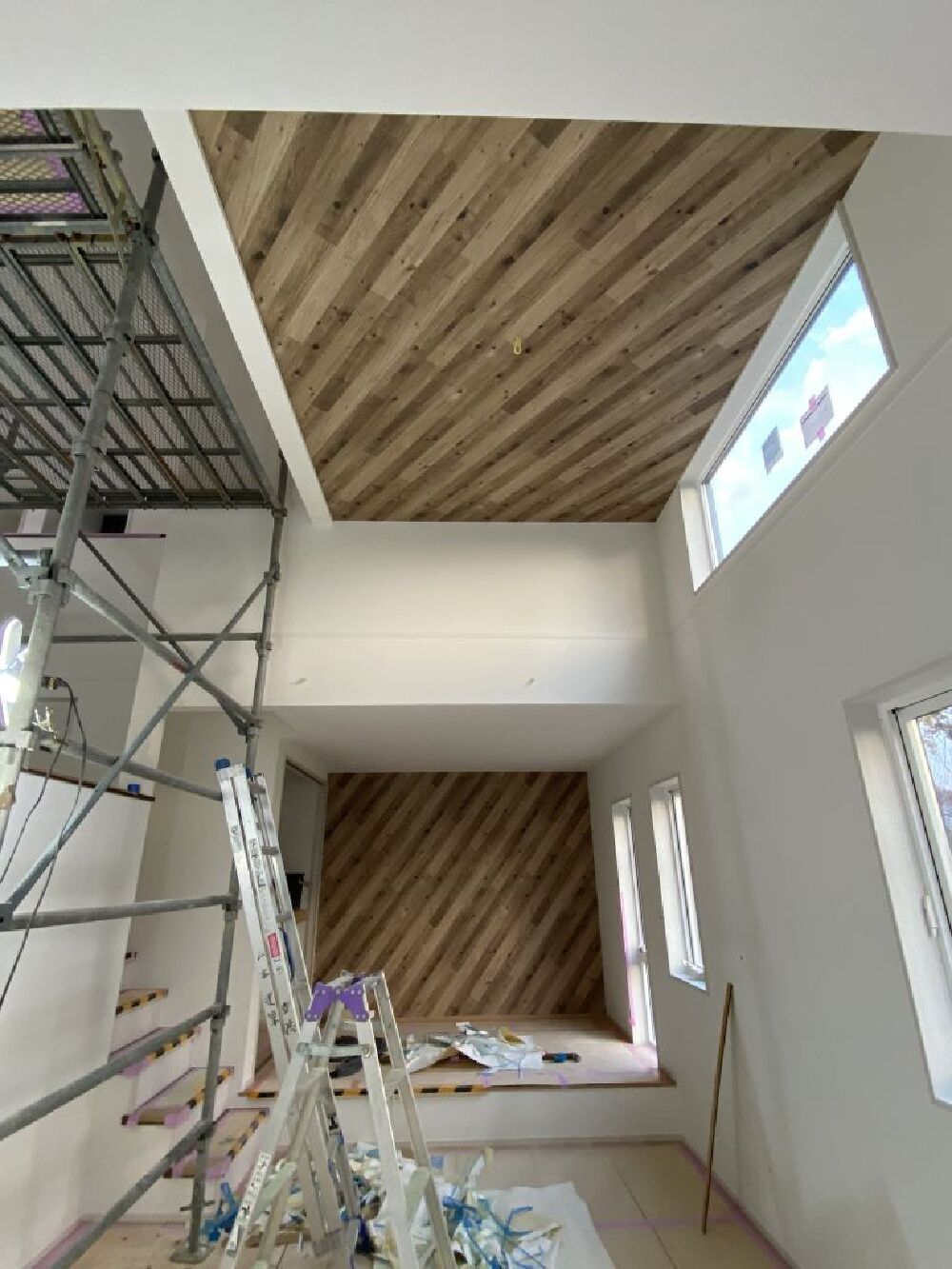

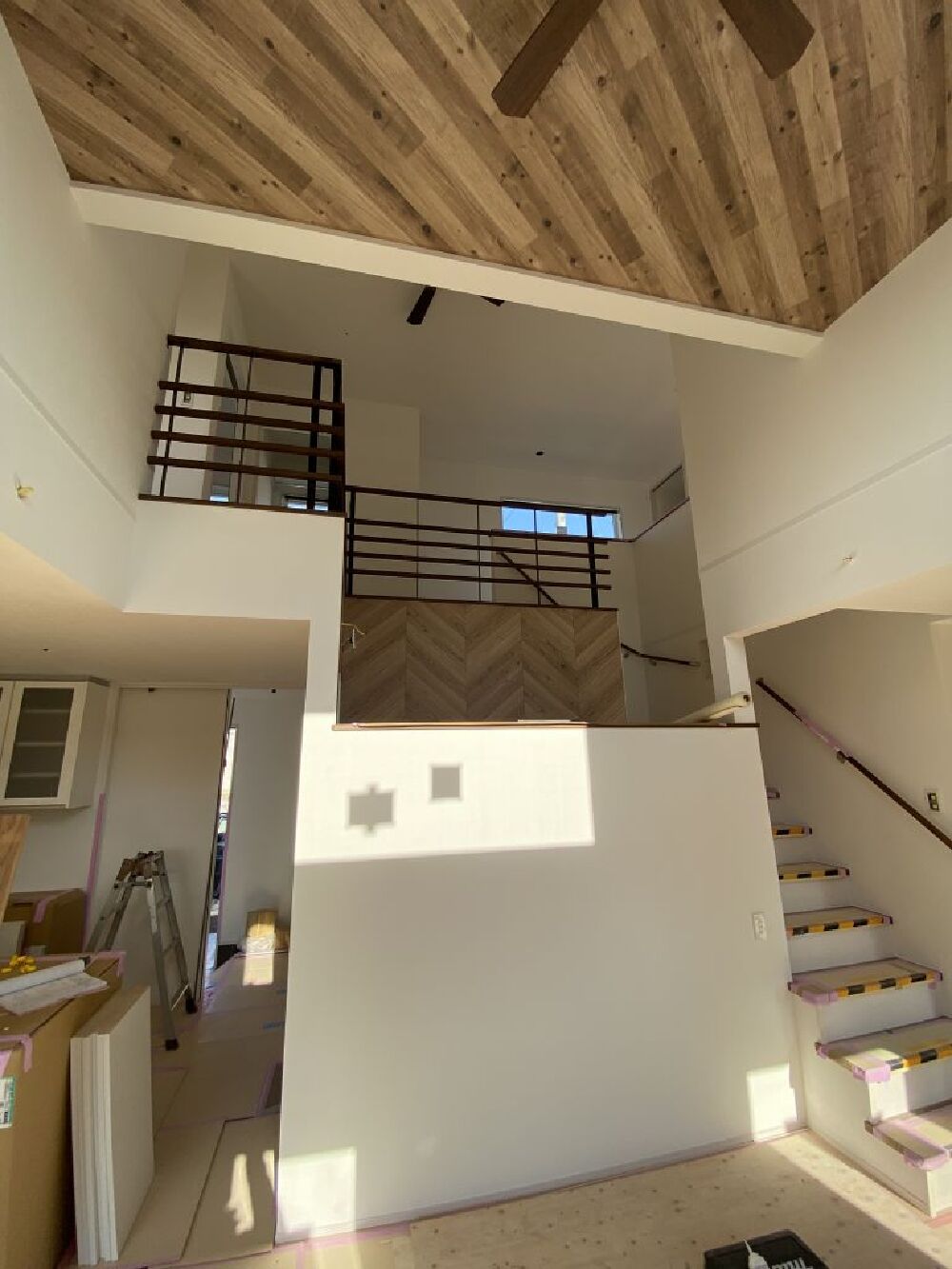

中2階書斎です。
- 87.2022年01月11日
-
完成写真
- 88.2022年01月11日
-
完成写真
- 89.2022年01月11日
-
完成写真
- 90.2022年01月11日
-
完成写真がなかった
子供室のロフトベット(梯子もまだない写真しか・・・・)無念
- 91.2022年01月15日
-
完成写真じゃなかった
引渡し10分前の工事。
