完成現場レポート
地域別にみる|すべて
YO様邸 知多市/知多半島
建築中レポート
- 1.2018年03月07日
-
敷地初見参
Y様邸候補地へ初めて来ました。
土地は大分探しましたが、なかなかいい土地がなく・・・・
120坪!南道路!敷地がやや細長いですが、条件的にはとても良い
- 2.2018年09月03日
-

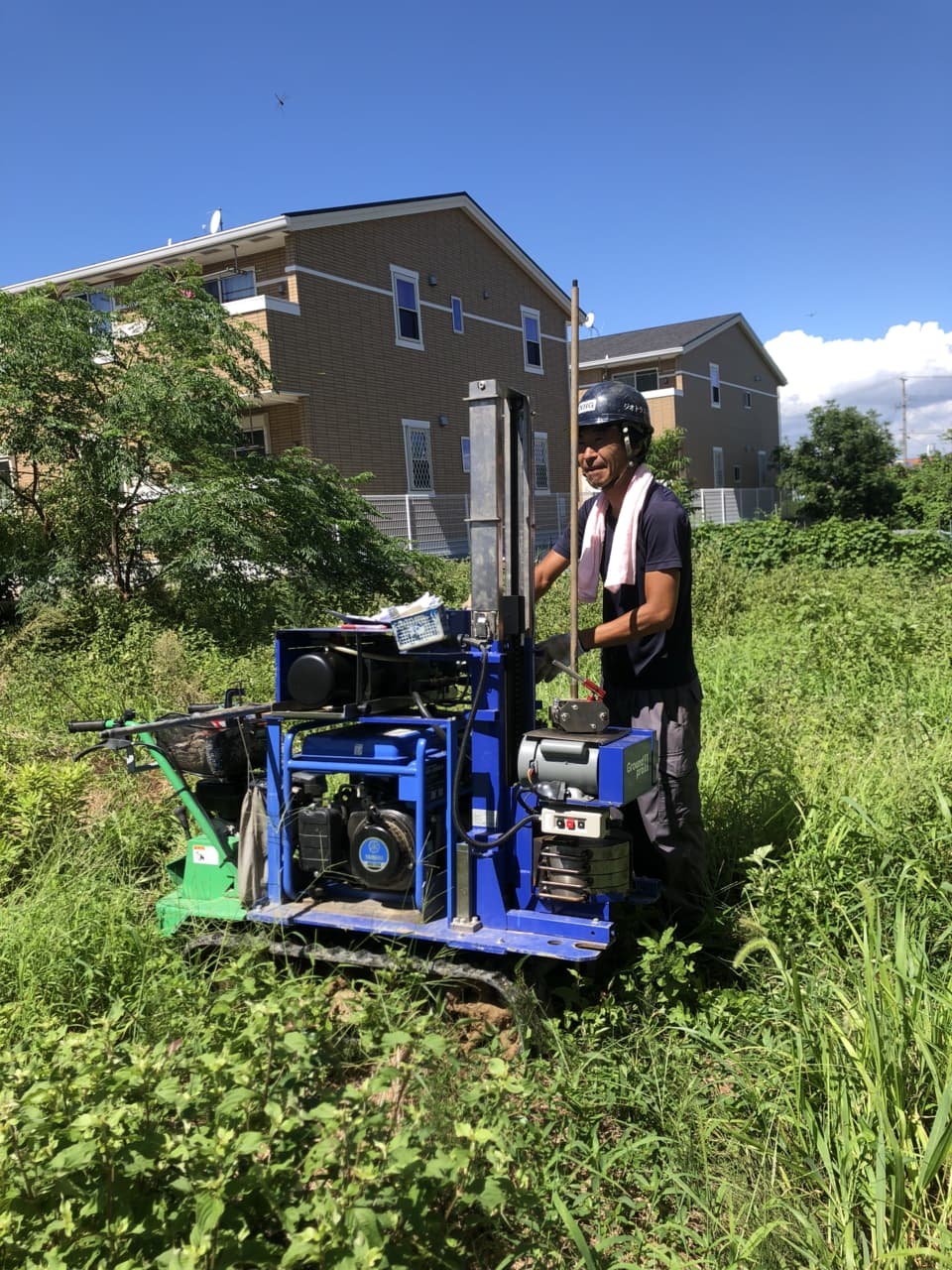

地盤調査
敷地の購入目途が付き、地主さんのご厚意により地盤調査をさせて頂けました!
結果は、地盤補強工事は不要との判定!!
- 3.2018年09月24日
-

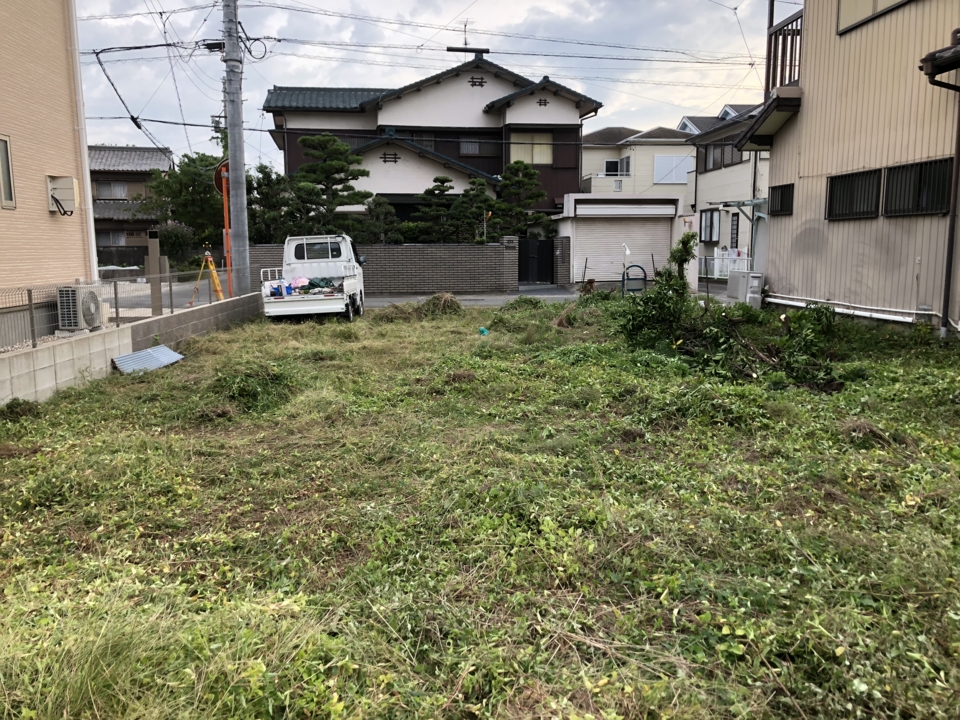

草刈り
結構草も生えていたため、社員の山本さんに手伝ってもらい草刈りを行いました。
120坪の土地、樹木もあり、ハチの巣もあり、かなり大変ですが、10/7の地鎮祭を控えているので、それまでに何とかせねば・・・・
- 4.2018年10月07日
-
祝!地鎮祭
直近まで台風のうわさもあったのですが、雨はセーフでした!
- 5.2018年10月07日
-
祝!地鎮祭
無事に、良い家が完成し、家族全員仲良く、健康で過ごせますよに!(勝手に想像)
- 6.2018年10月12日
-

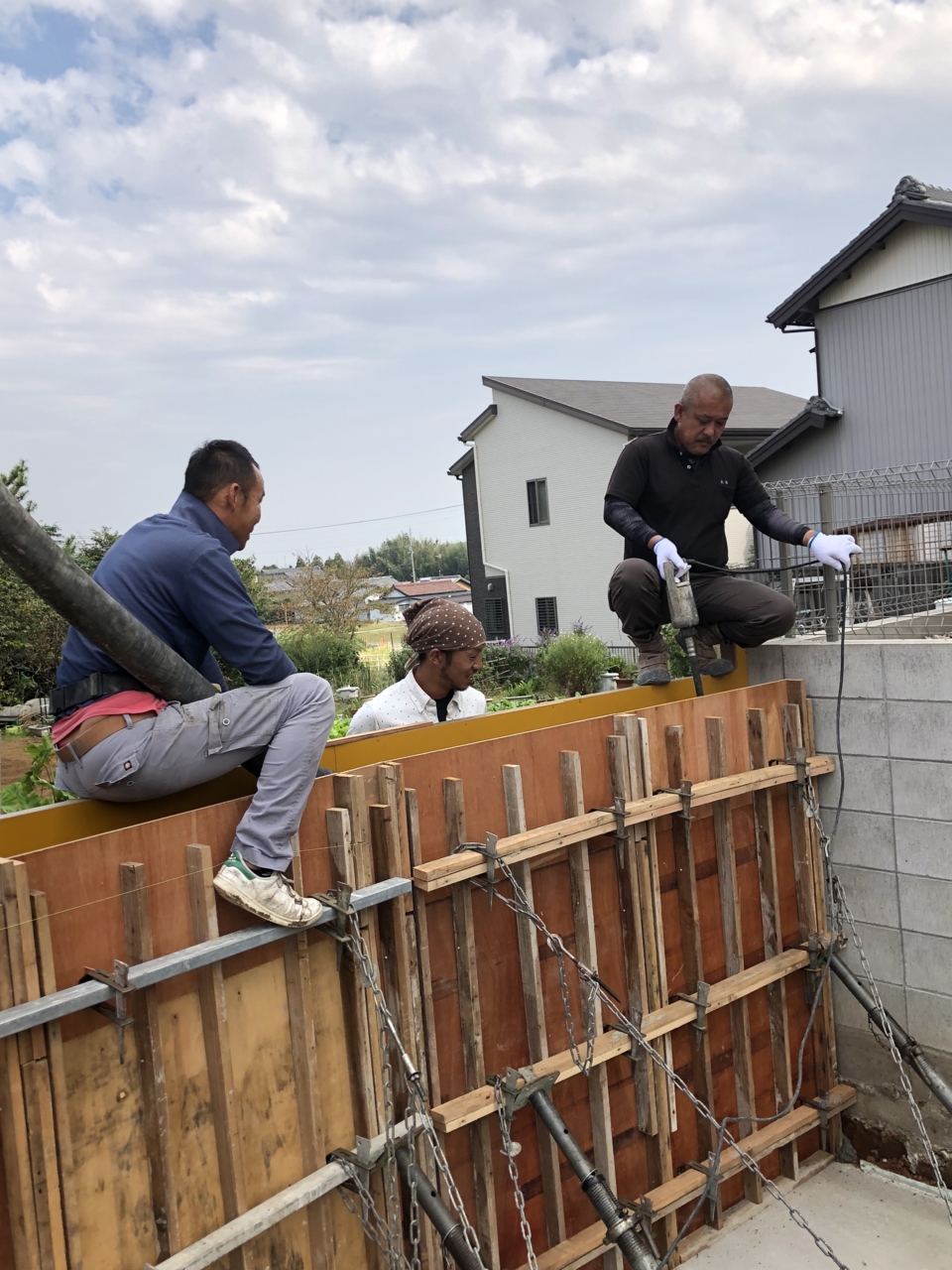

造成工事
敷地は奥に行くに連れて低くなっているので、道路より敷地が高くなるように、擁壁を建てて土を入れる造成工事を行っています。写真は擁壁の捨てコンと型枠を組んでいる所です。
- 7.2018年10月15日
-
造成工事
擁壁の鉄筋組です。
- 8.2018年10月19日
-
造成工事
型枠の中にコンクリートを打設しています。
- 9.2018年10月23日
-
造成工事

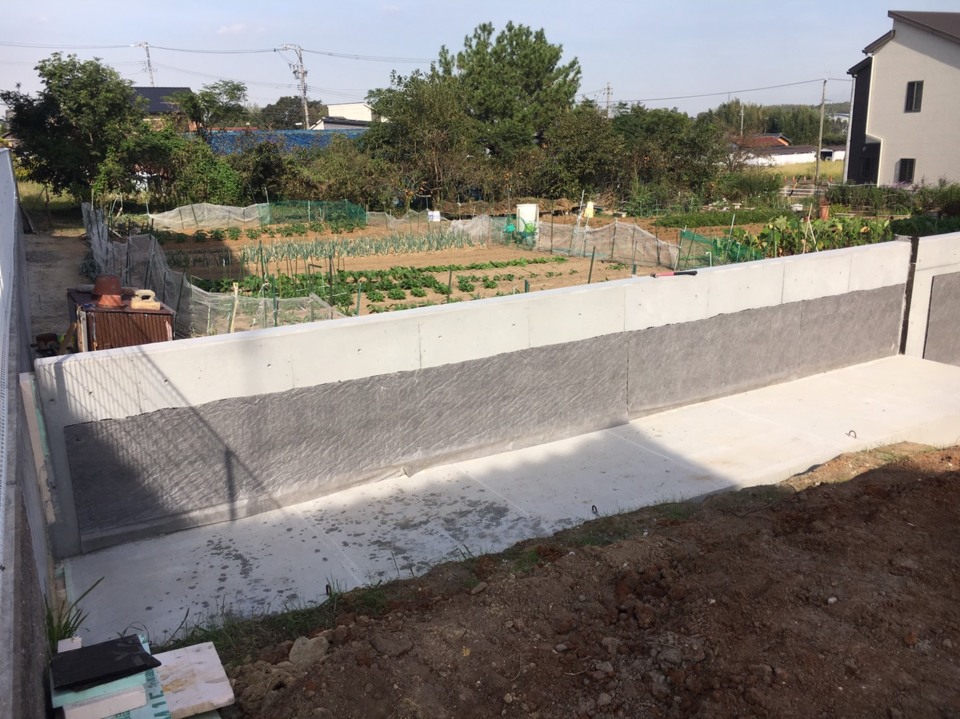

擁壁完了です!!(^_-)-☆
- 10.2018年10月23日
-
造成工事

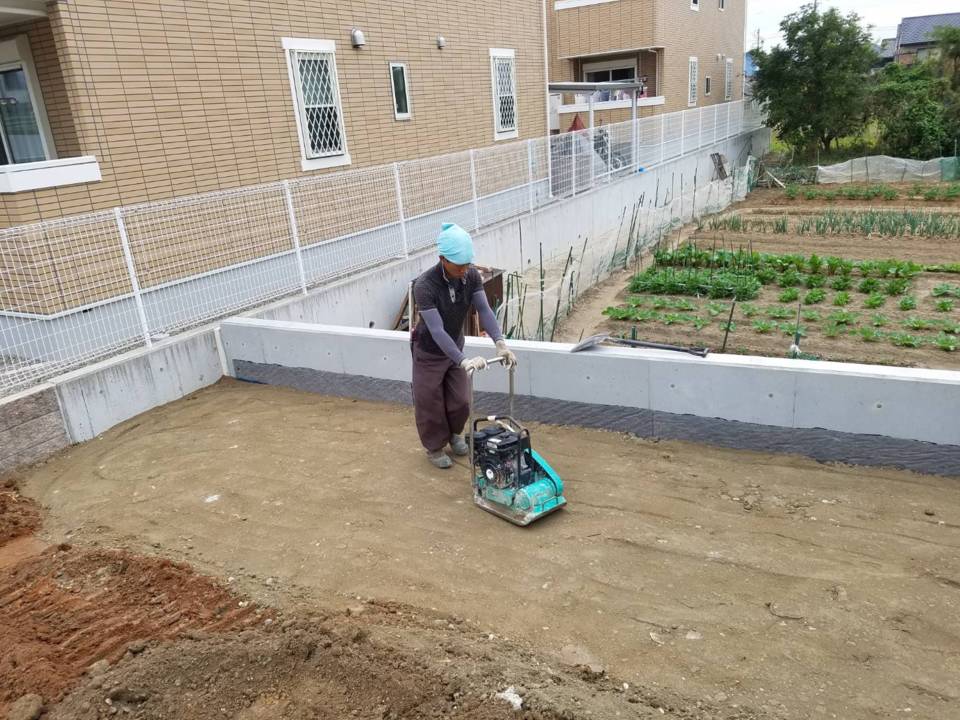

30㎝ごとに転圧を行いながら、土入れ作業を行っています。
- 11.2018年10月23日
-

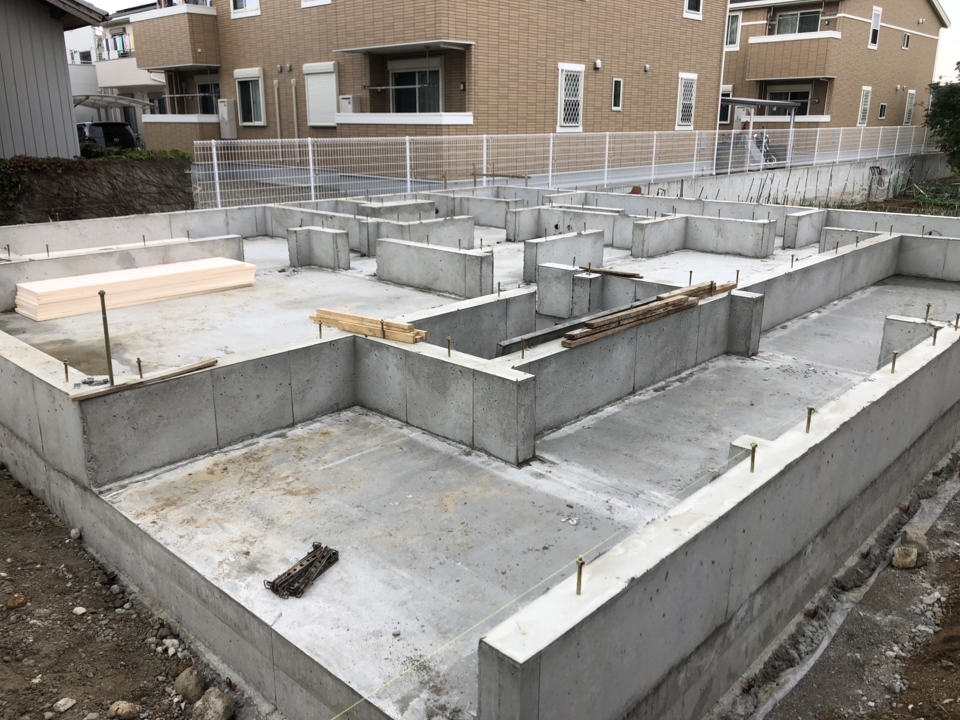

基礎工事
建物回りまで土入れが終わり、基礎工事も始まりました。
建物の形に合わせて掘削が終わりましたので、明日は土壌に対してシロアリ薬剤塗布を行います。
- 12.2018年10月24日
-
基礎工事
昨日にシロアリ薬剤塗布が完了し、今日は防湿シートと基礎外周部の捨てコンの施工を行いました。次の工程は型枠組みになります。
- 13.2018年10月27日
-

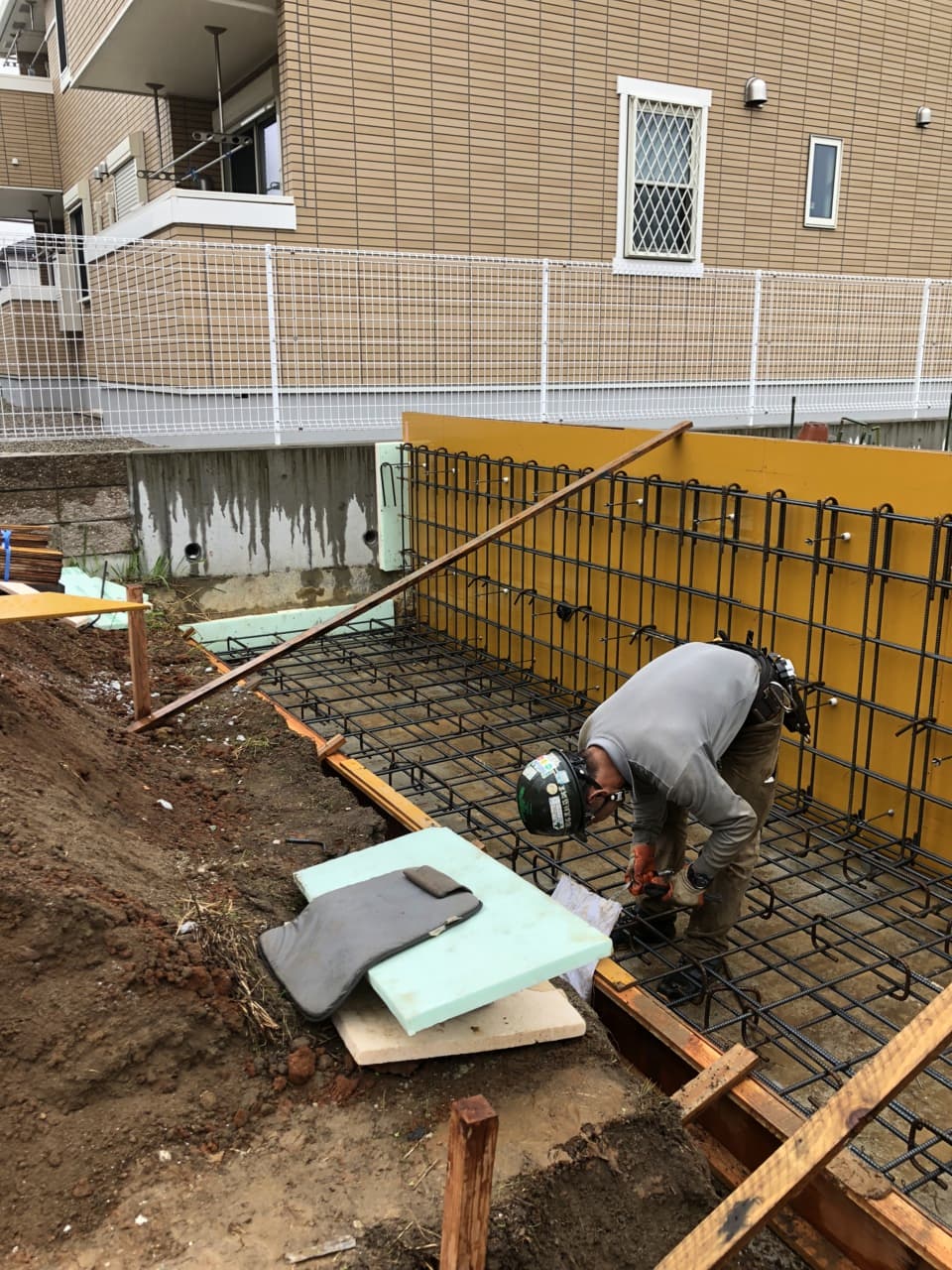

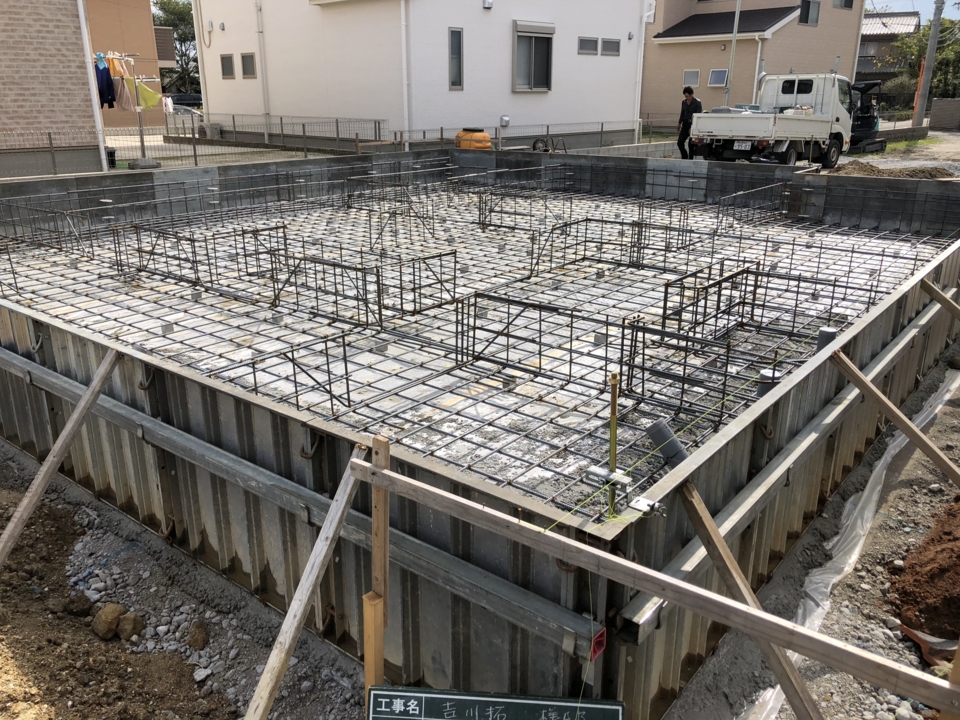

基礎工事
基礎外周部の型枠組みと、内部の鉄筋組みが完了し、本日基礎配筋の検査を行いました(^^)/
- 14.2018年10月27日
-
水道工事

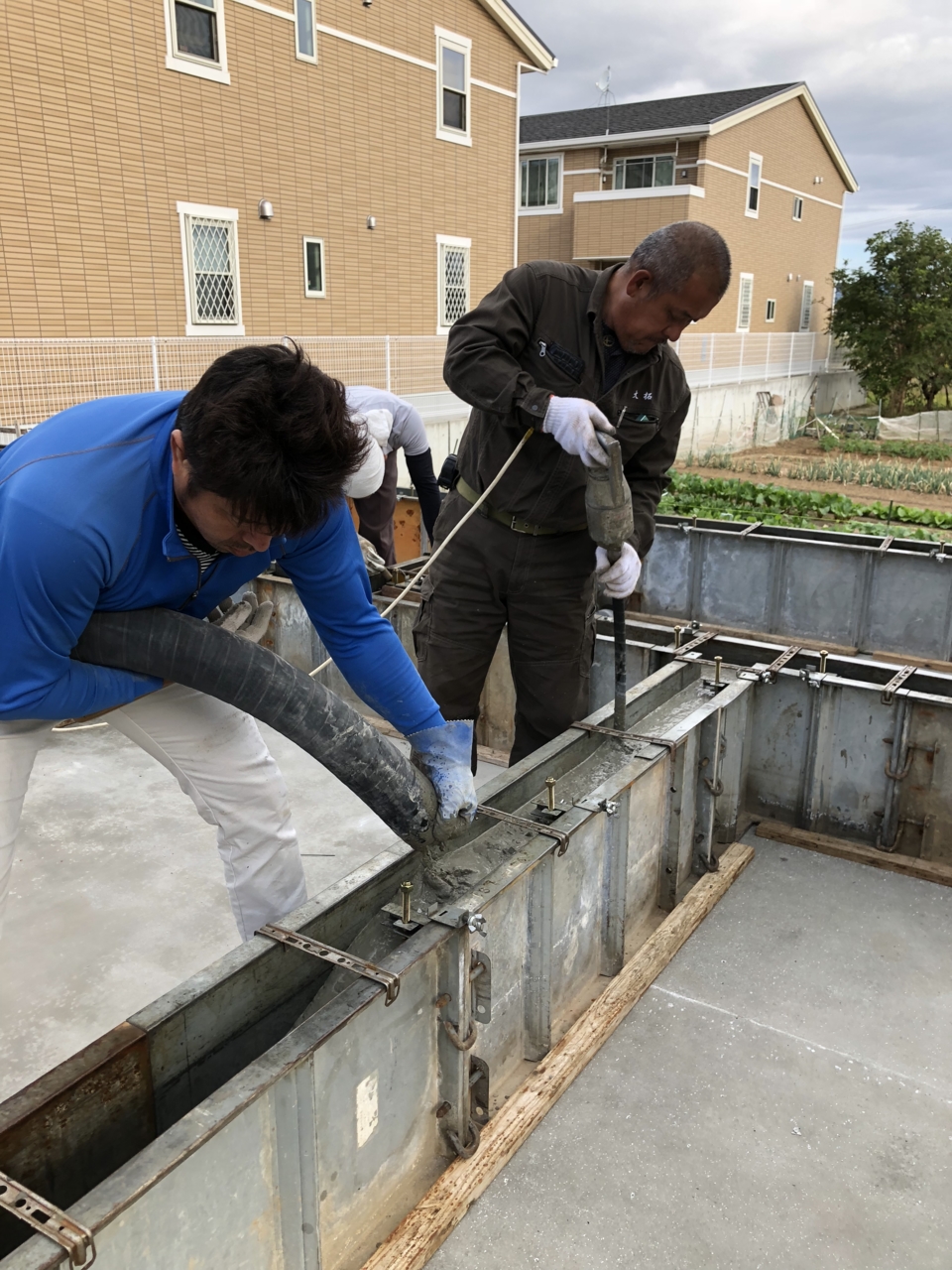

月曜日にコンクリートの打設を行いますので、今日は水道屋さんも入り、
土間逃げの配管工事を行いました!土間逃げ配管とは、コンクリート打設後には出来なくなってしまうコンクリート貫通管の工事を打設前に行う事です。今はスケルトンで配管も見えていますが、打設後は見えなくなってしまいます

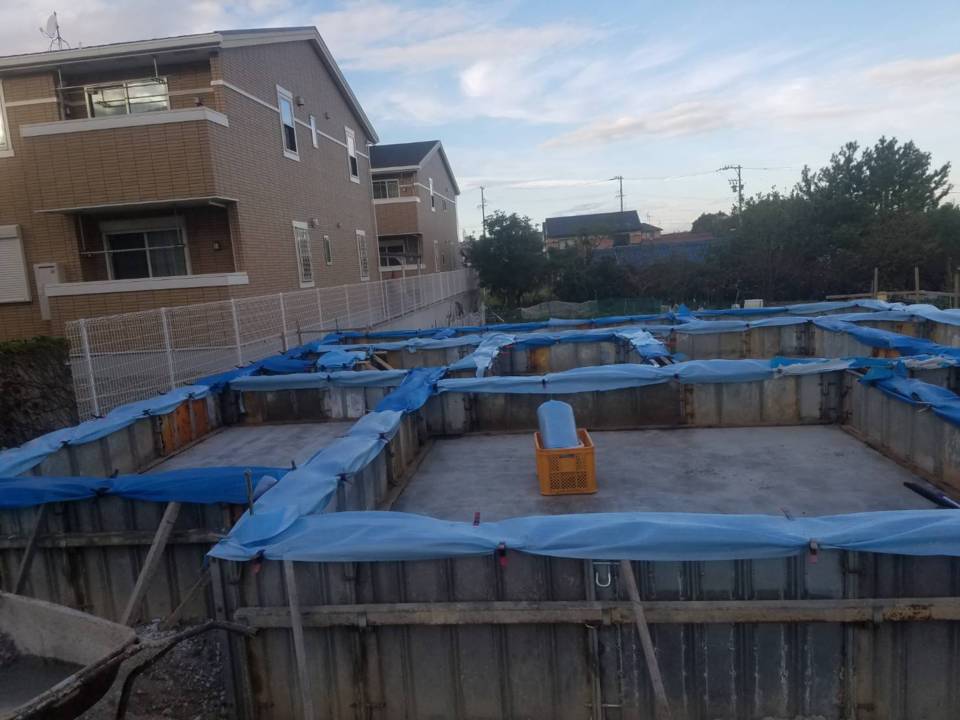

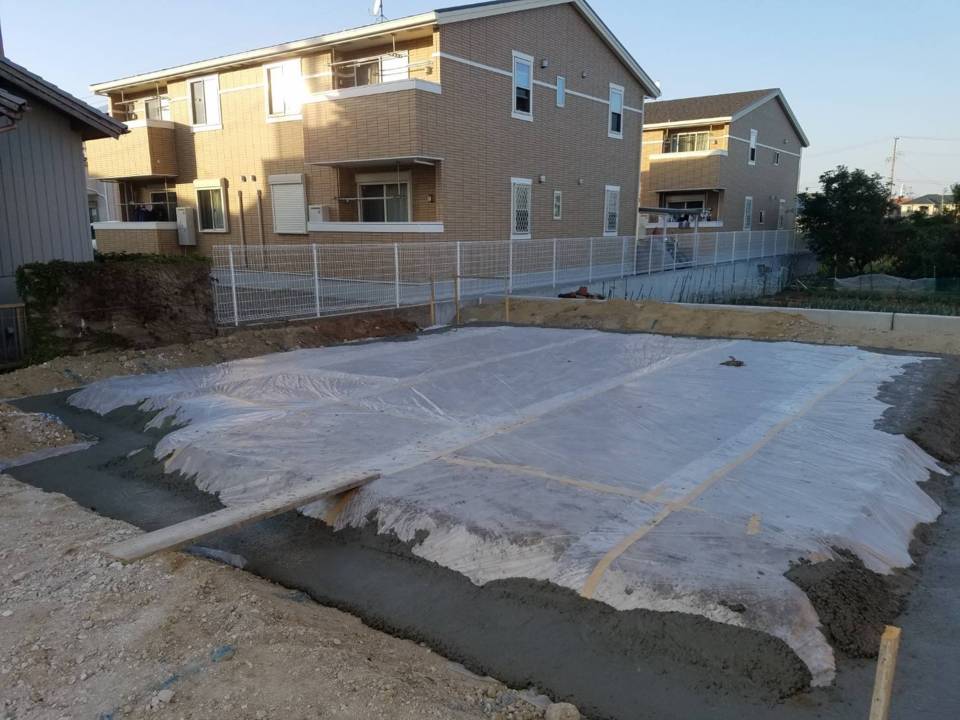

- 15.2018年10月29日
-

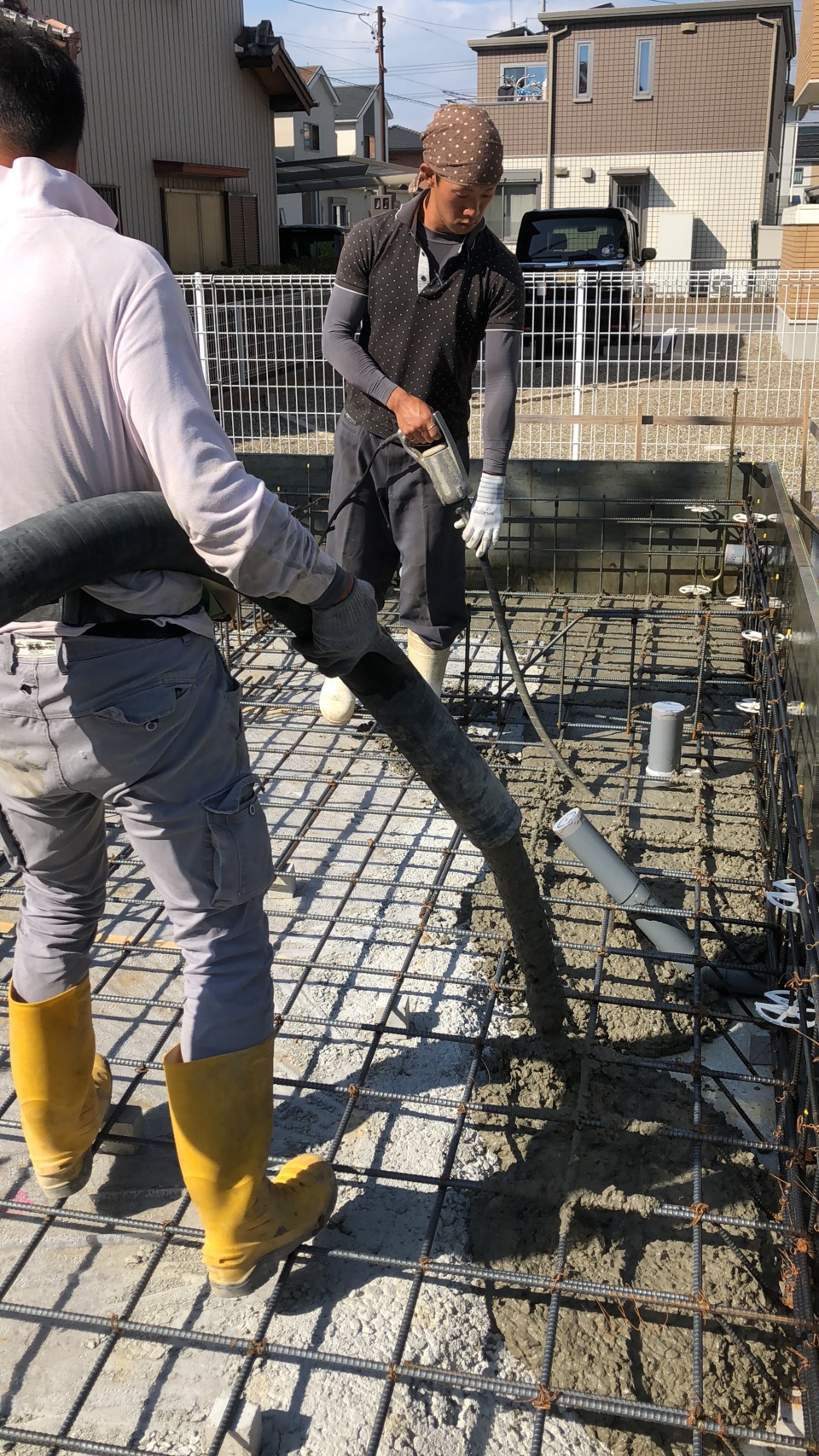

基礎工事

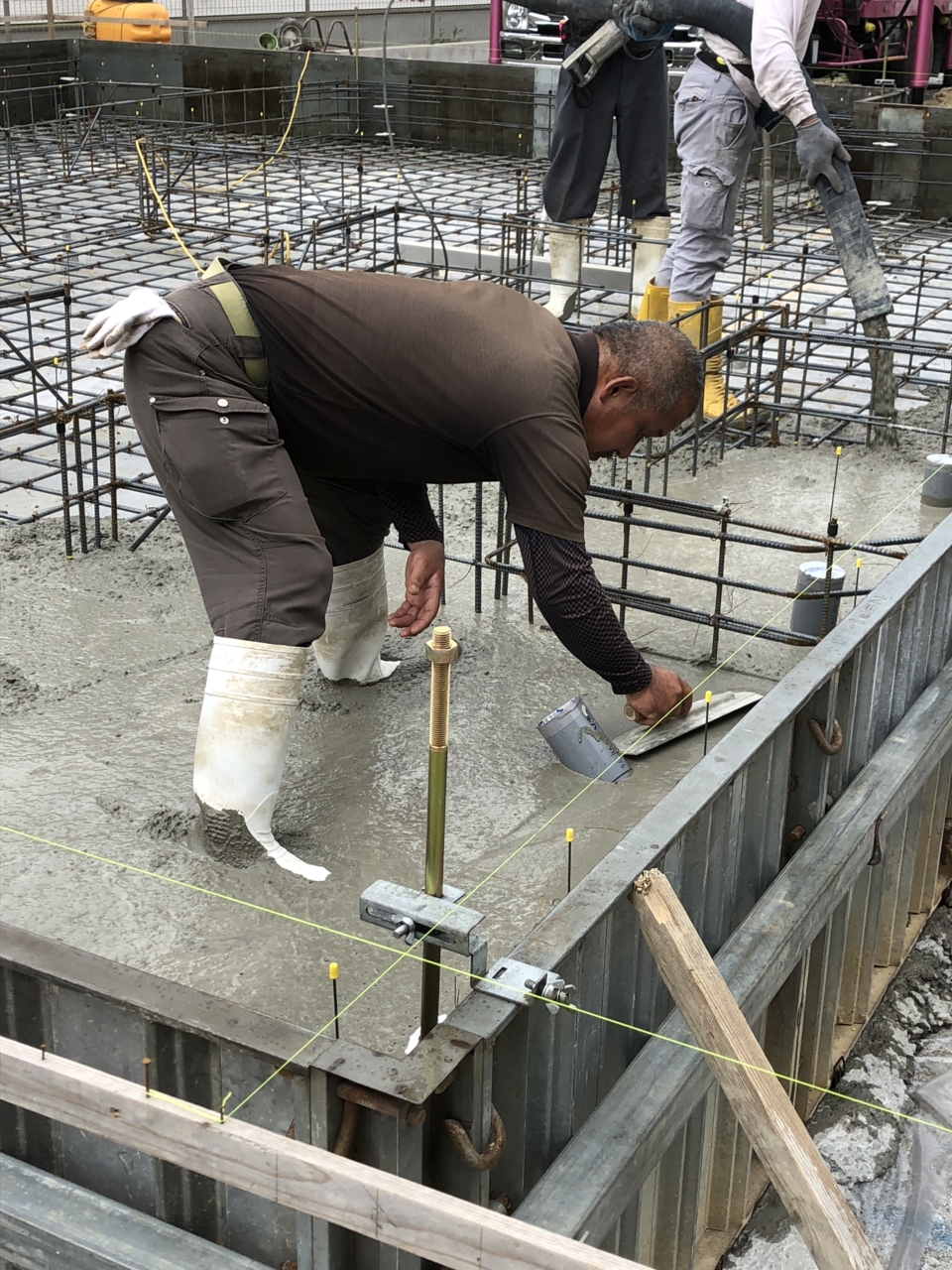

本日は、べた基礎部分の生コンの打設を行っています。
床に敷かれている鉄筋が隠れてその上5㎝はコンクリートが被る様に打設を行います。
- 16.2018年10月29日
-
基礎工事

ベースコンクリートの仕上げは、金鏝仕上げで行っています!
コテで仕上げない方が簡単ではあるのですが、床下スペースも建物内部と同じ条件とするイシンの家と、将来的なメンテナンスの時に床下に潜る事も考えて、金鏝仕上げを行っています。
- 17.2018年10月30日
-

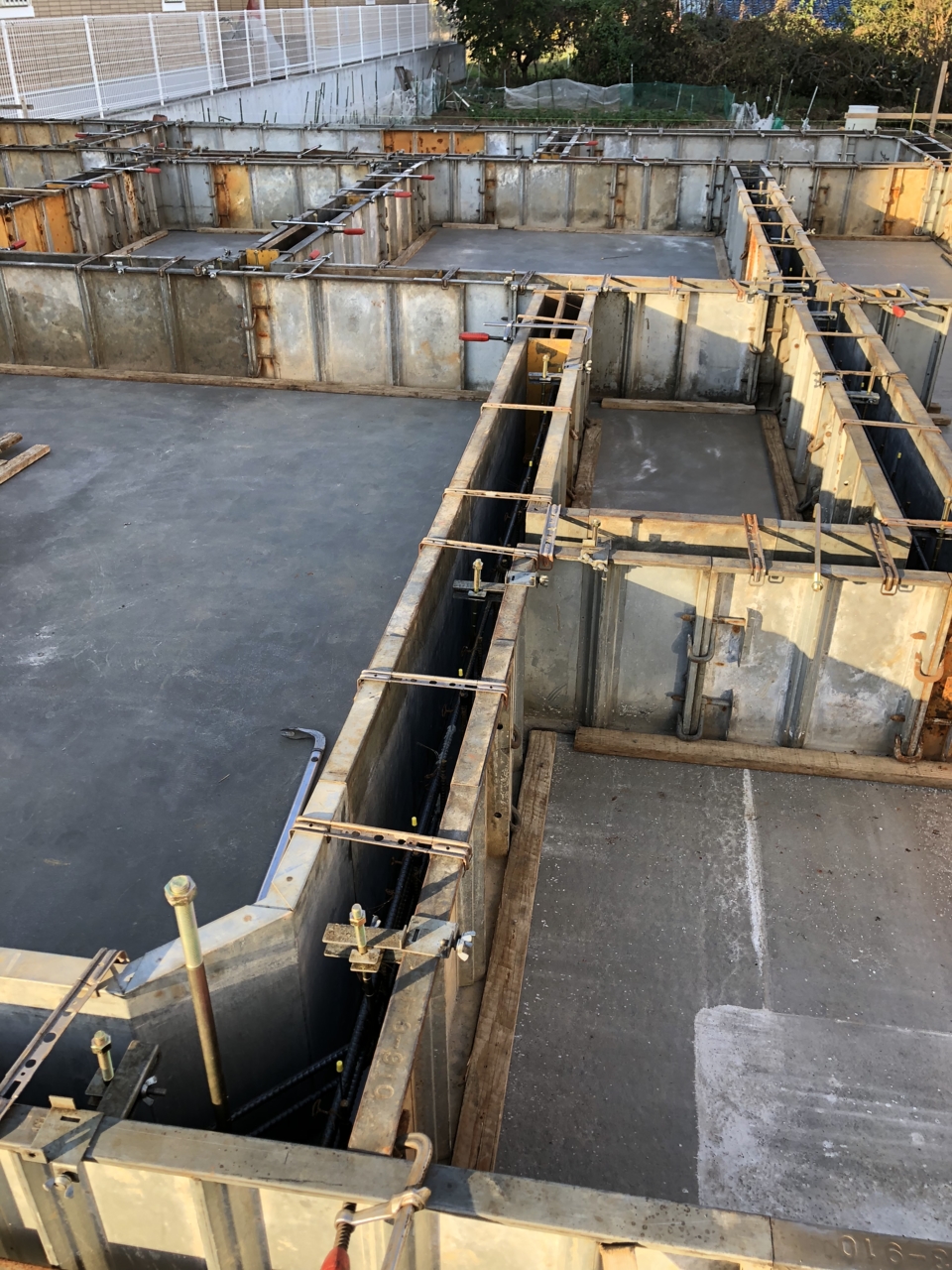

基礎工事
ベースコンクリートの打設が昨日完了し、本日は内部の型枠の設置と、アンカーボルト、ホールダウン金物の設置を行いました!明日は、型枠の間にコンクリートを流し込む、立ち上がりコンクリートの打設がありますので、本日、型枠、アンカーボルト、ホールダウン金物等々の検査を行いました。(^^♪
- 18.2018年10月31日
-
基礎工事
立ち上がりコンクリートの打設を行っています。
右の親方が持っているのがバイブレーターで、コンクリートに振動を与え、内部の空隙をなくしています。バイブレーターをかけると一気にコンクリートが下がっていくので、楽しいそうです。
- 19.2018年10月31日
-
基礎工事

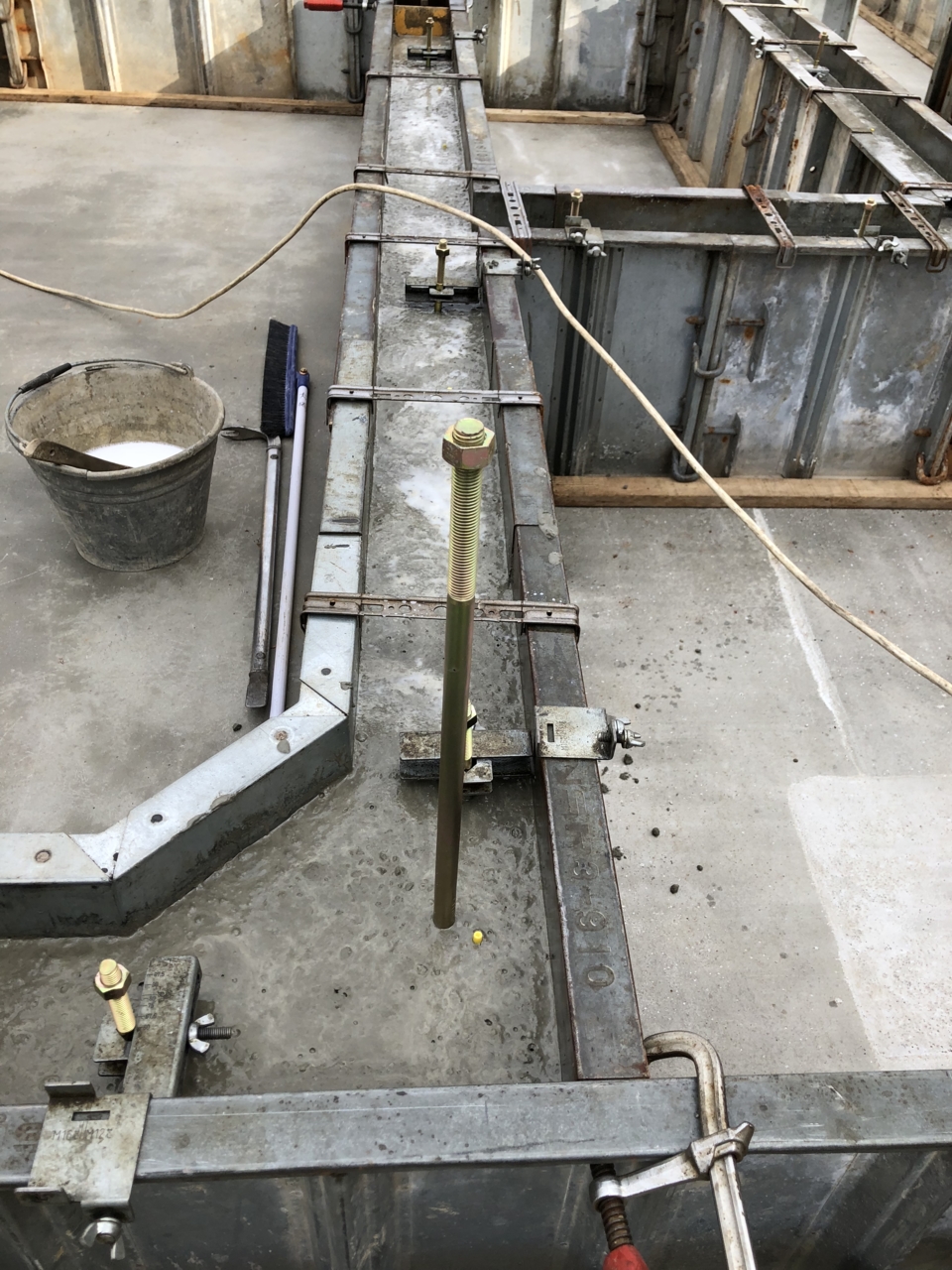

立ち上がりコンクリートの打設が終わり、これから基礎の天端を平滑にするレベラーを行います。
- 20.2018年10月31日
-
基礎工事
レベラーの工程を終えて、養生まで完了しています。
基礎コンクリートはゆっくりと乾く事によって強度が出ますので、
なるべく空気や風と接触して急激に乾燥する事を防ぐようにしています。
- 21.2018年11月05日
-
基礎工事
養生期間を経て、型枠バラシを行っています。
出来立てほやほやの基礎ちゃんの誕生です。(^_-)-☆
- 22.2018年11月07日
-
造成工事

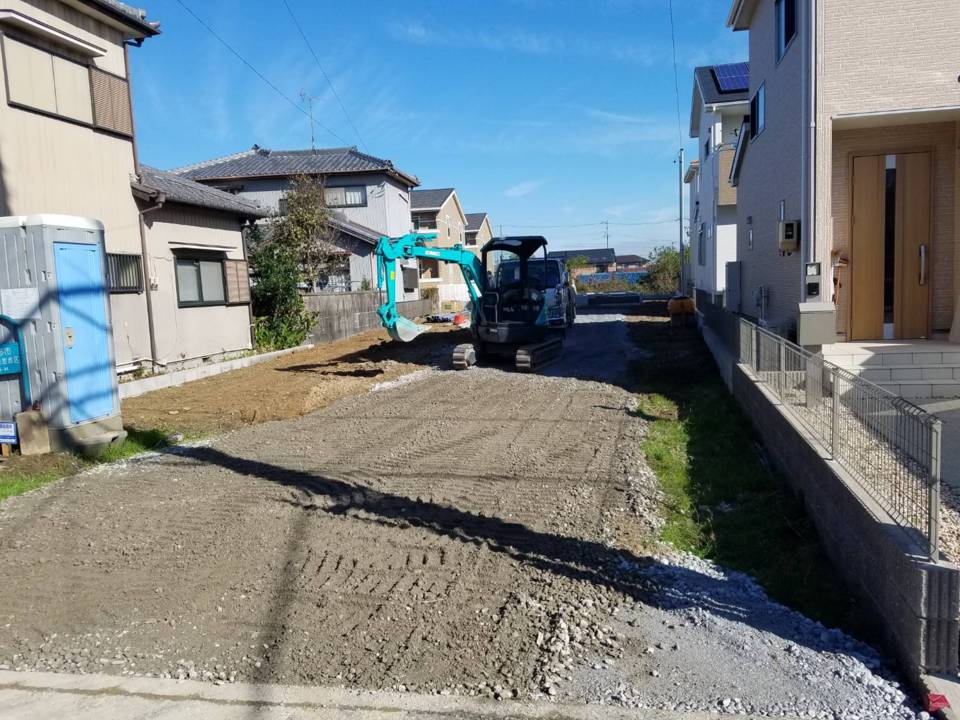

建物部分から道路まで20m近くあるのですが、その部分の土入れも完了し、造成工事も完了しました!
- 23.2018年11月12日
-

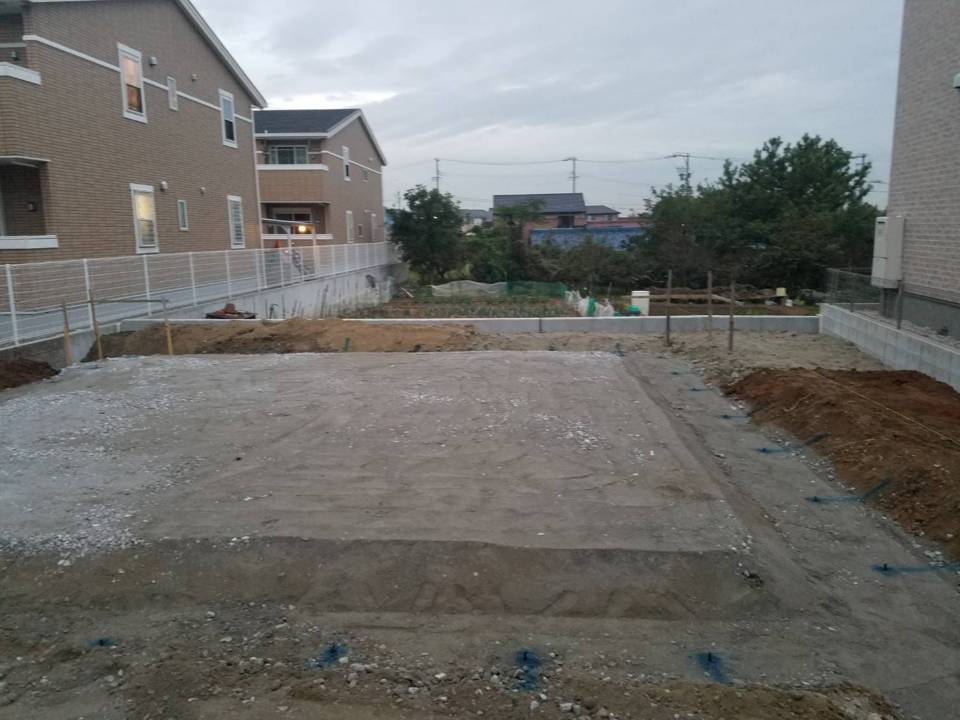

水道工事

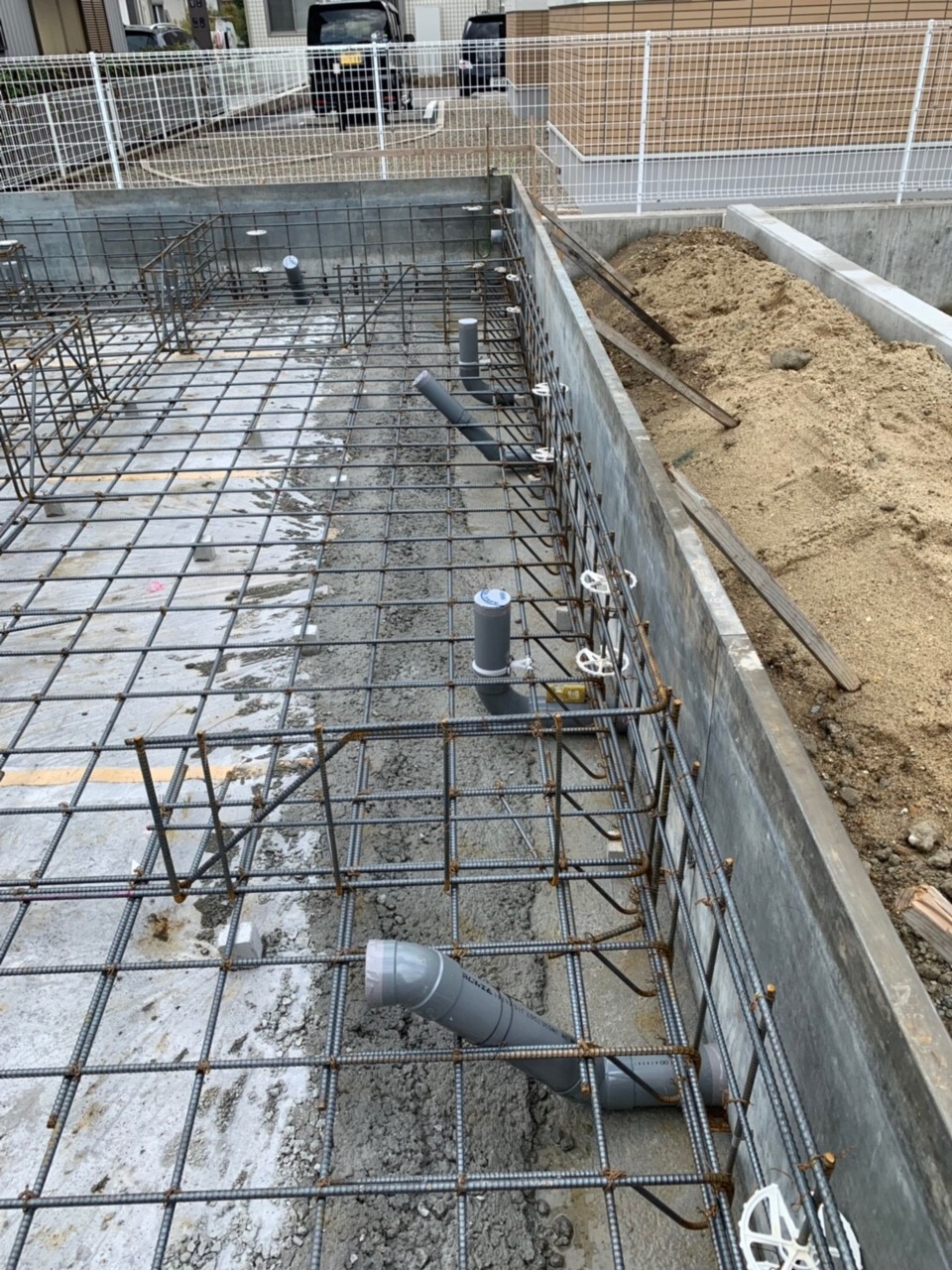

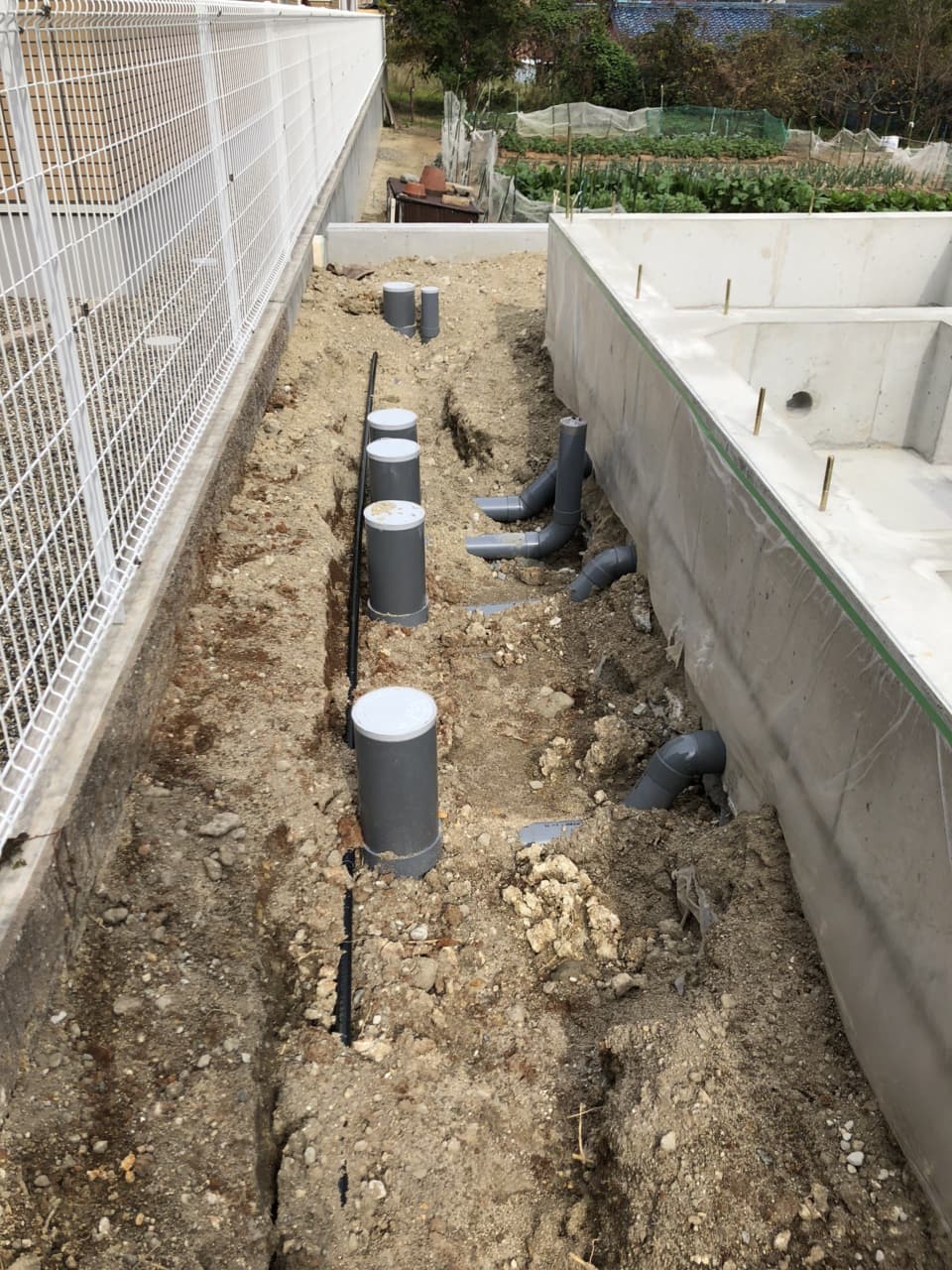

建物廻りの先行外部配管工事を行っています。
写真に写っているのは、汚水の桝と排水管になります。
工事後は土の中に埋まってしまうので、見られるのは今だけですね。
- 24.2018年11月12日
-
水道工事

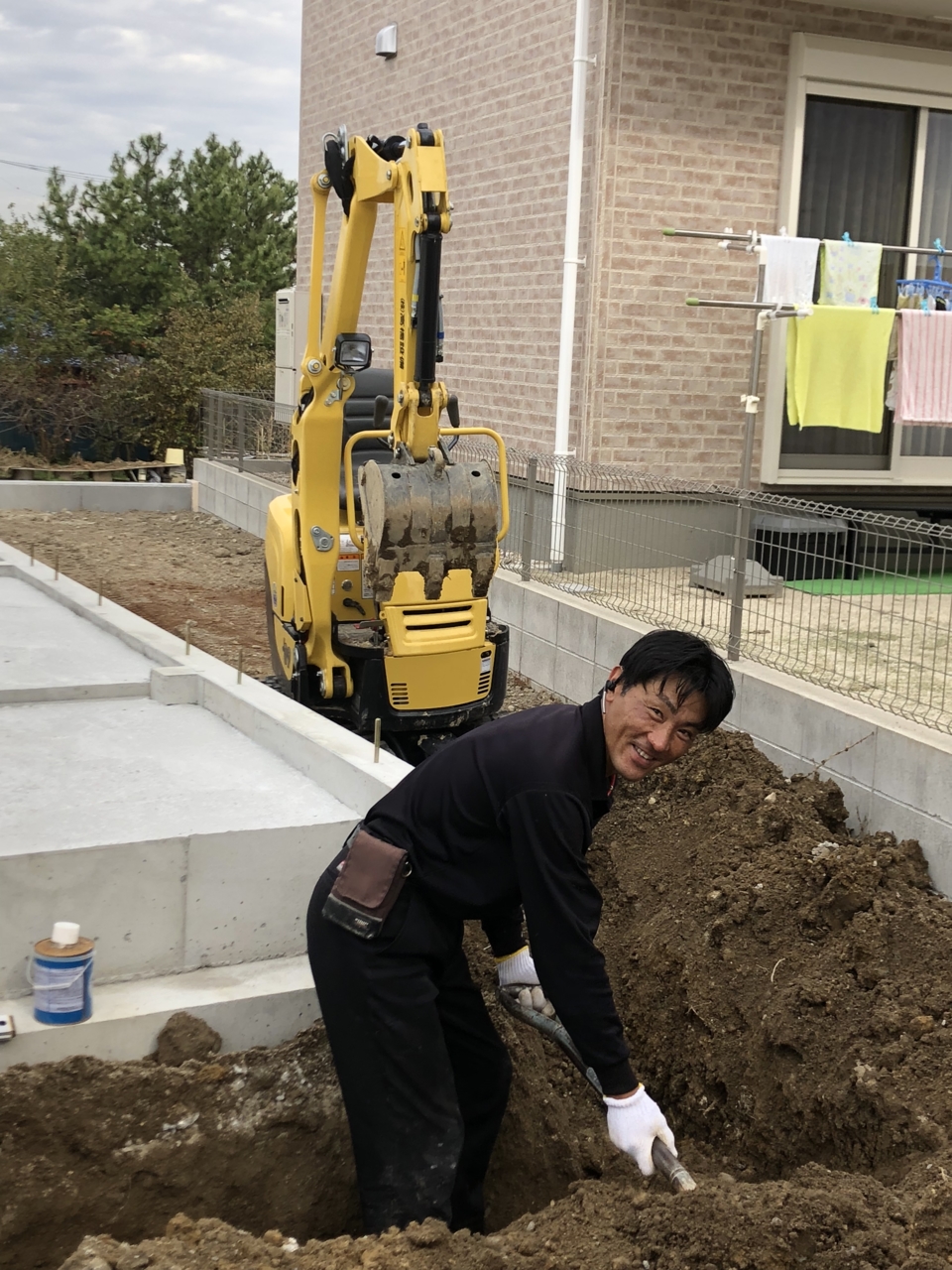

後ろに控える新車のミニユンボを駆使しながら、先行外部配管工事を行っています(^_-)-☆
- 25.2018年11月13日
-
水道工事

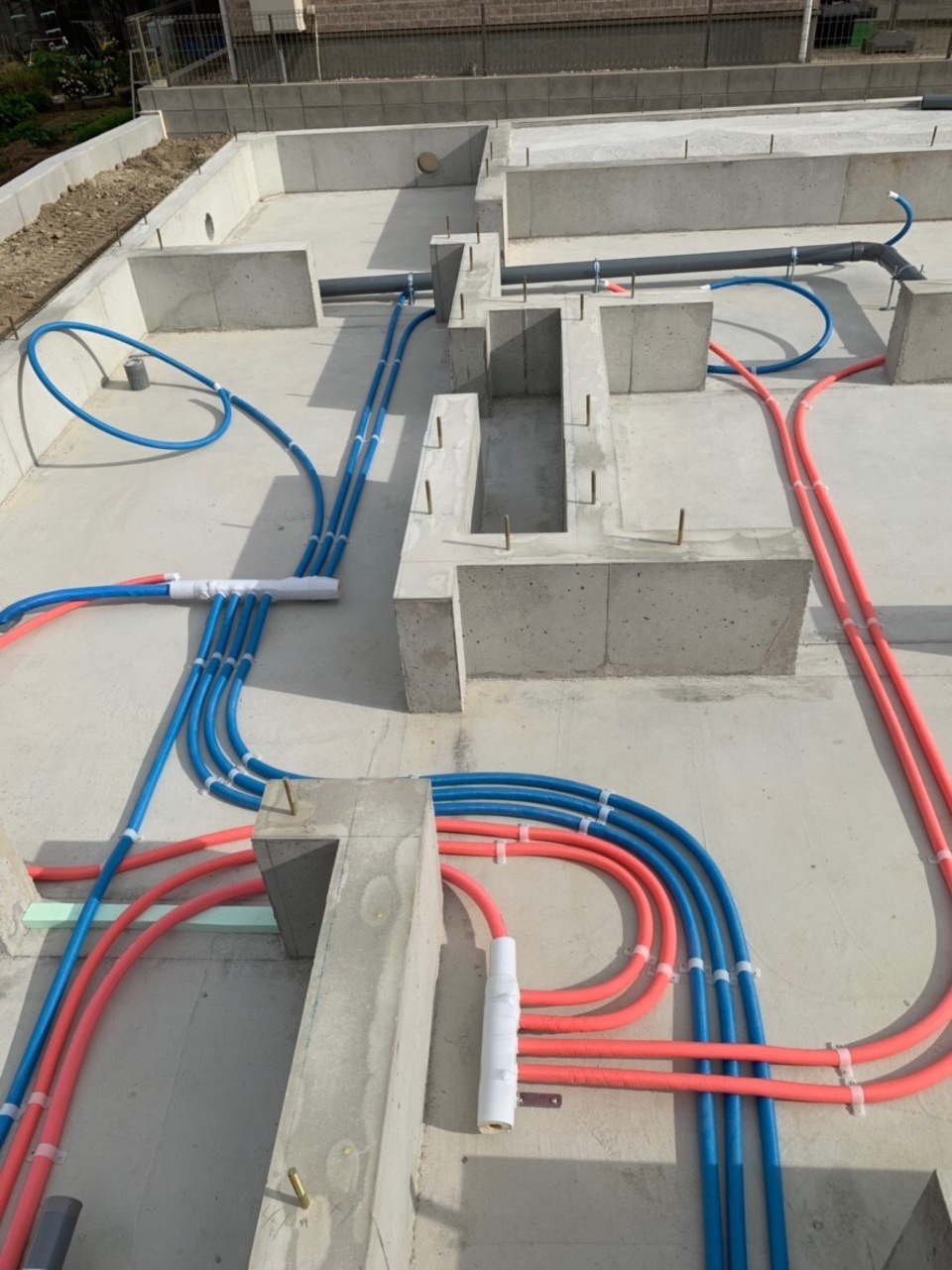

基礎の中には、水道業者により宅内の給水給湯管が設置されました。
色分けしてあり、予想は付くかと思いますが、
青が水、ピンクがお湯、となっています。
白くなっているヘッダーという部分から、水・お湯それぞれ分岐しているため、
出す場所によって水圧が変わったりする事がないようにしています。
- 26.2018年11月13日
-
明日土台伏せ
明日、大工さんが入り土台伏せ工事が行われますので、

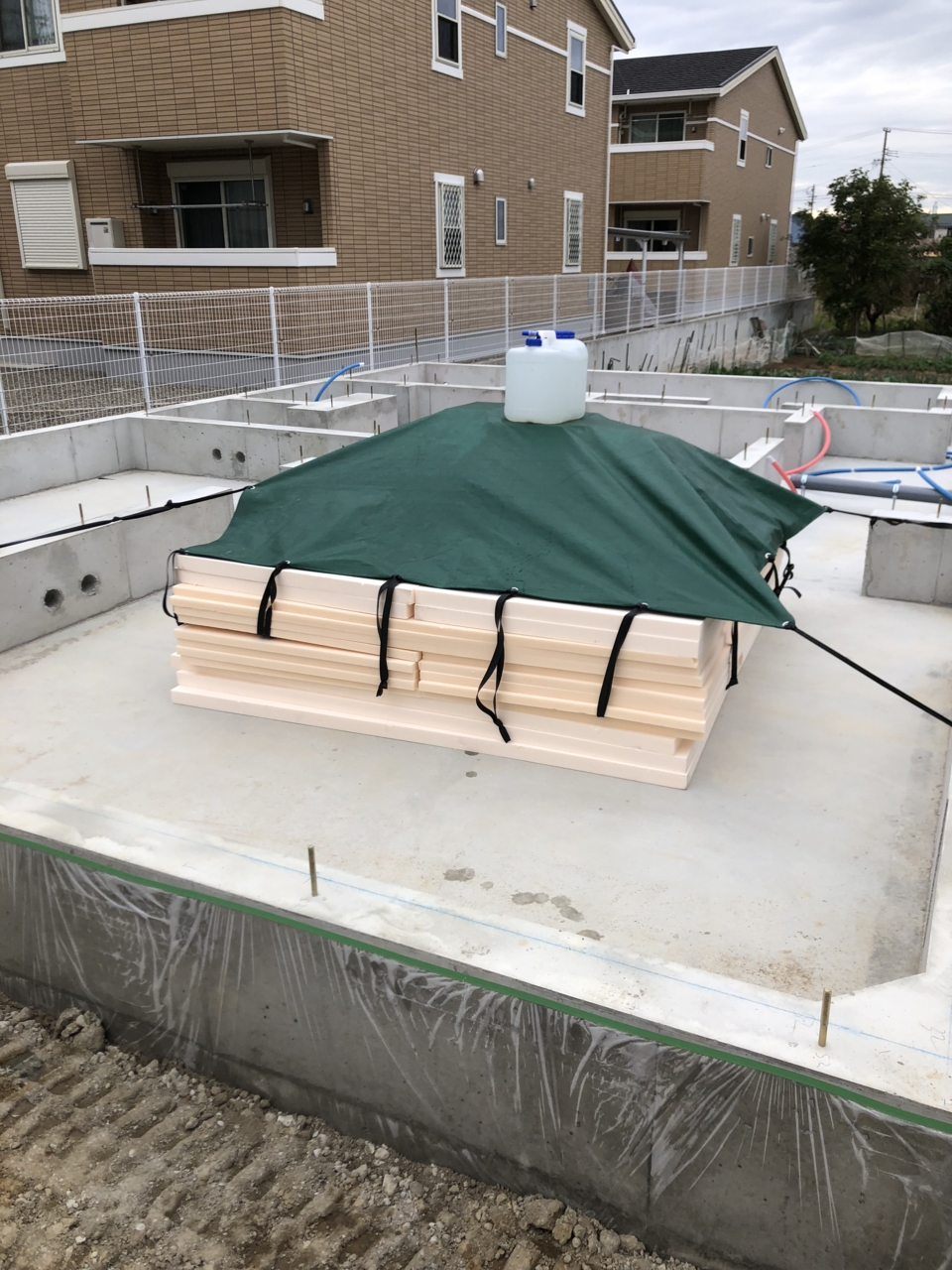

今日は、断熱材や釘や特殊金物などの搬入を行いました。(僕)
- 27.2018年11月14日
-
土台伏せ
明日、明後日の二日間で、土台伏せ工事を行います。
担当は、山本修一棟梁です。
- 28.2018年11月15日
-
土台伏せ工事
施主様見守る中、修一棟梁土台伏せを進めています。・・・・(僕もばっちり手伝わされております。)
土台をはめ込んでいる所です。
- 29.2018年11月16日
-

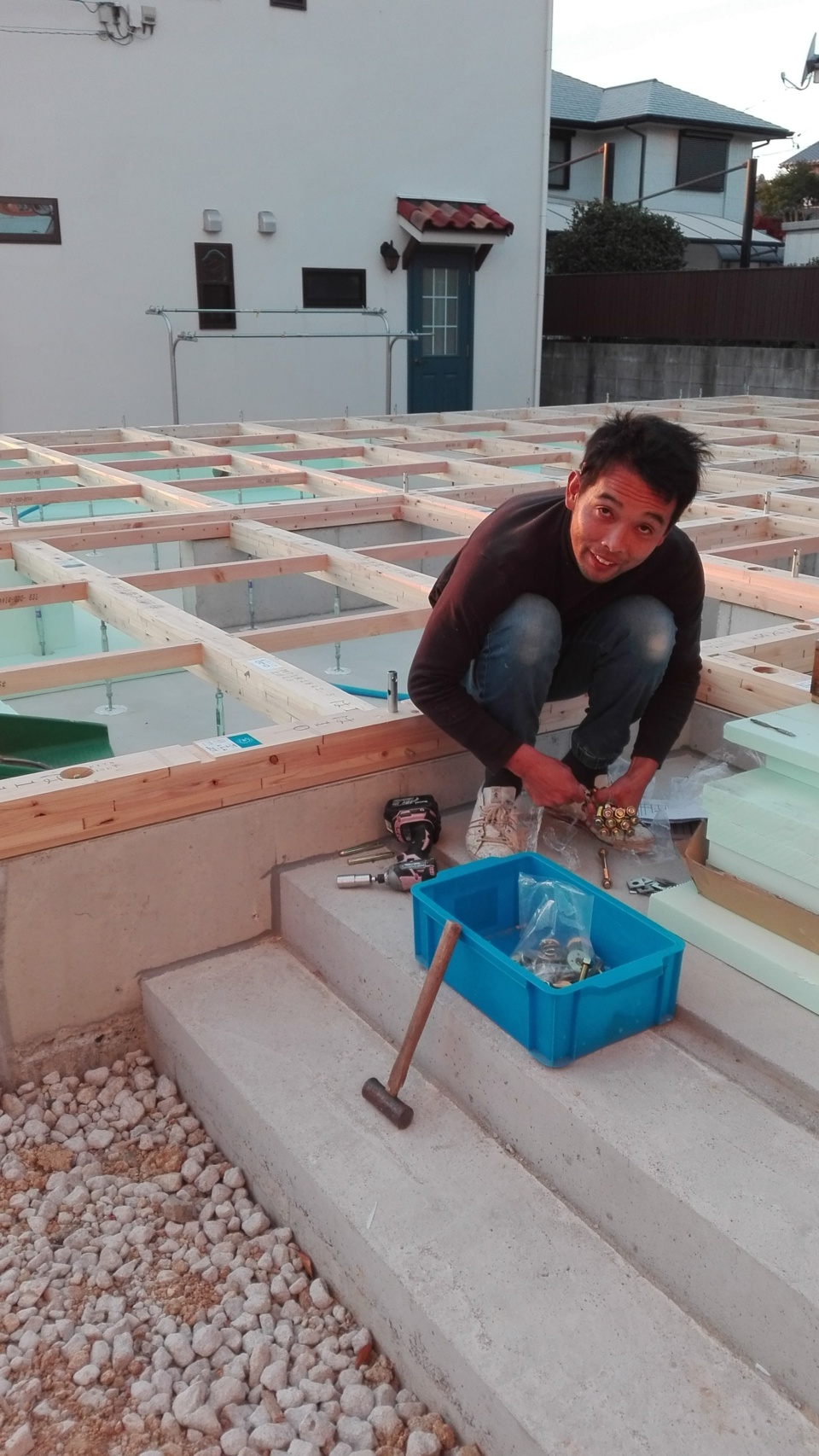

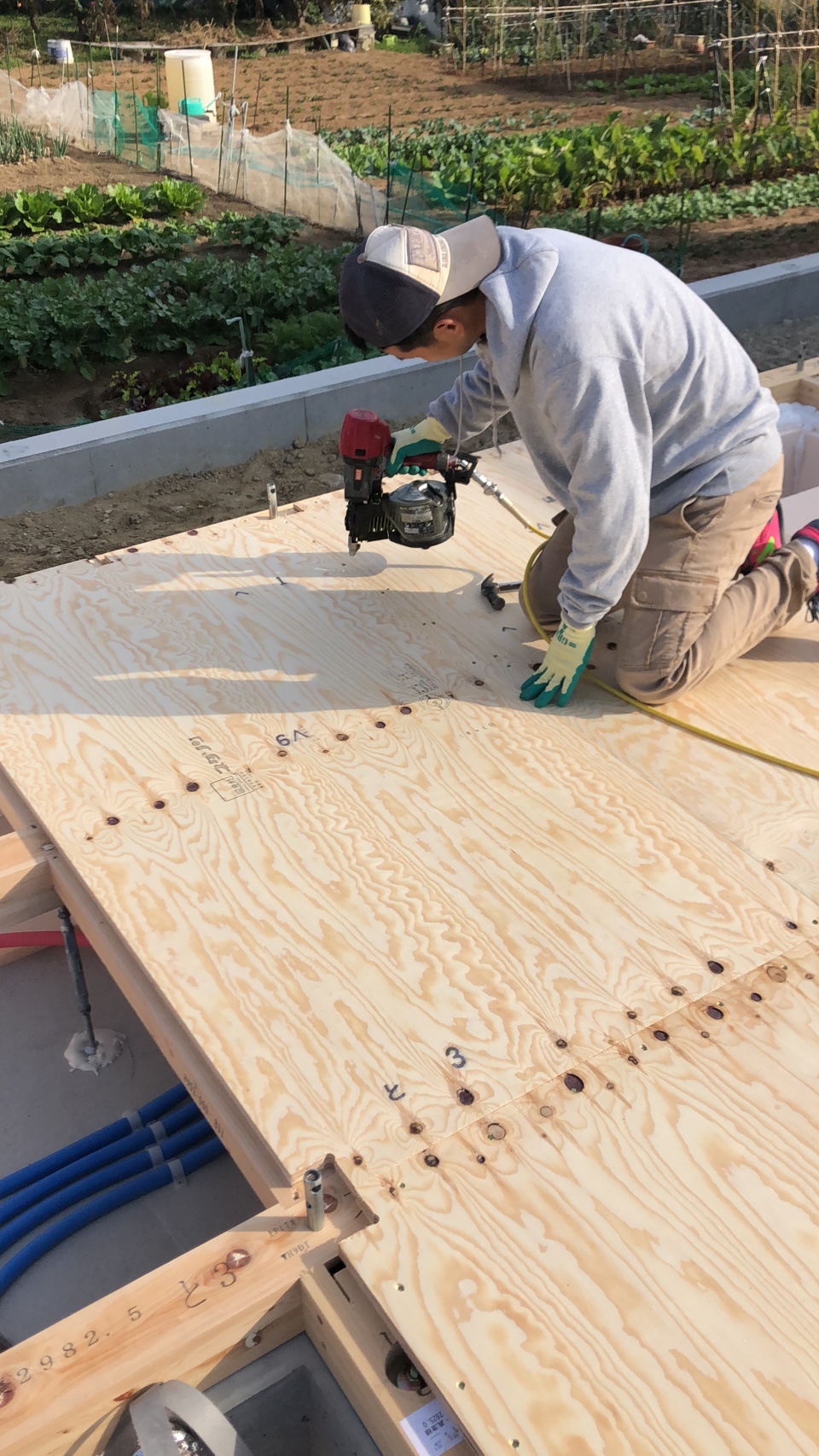

土台伏せ工事

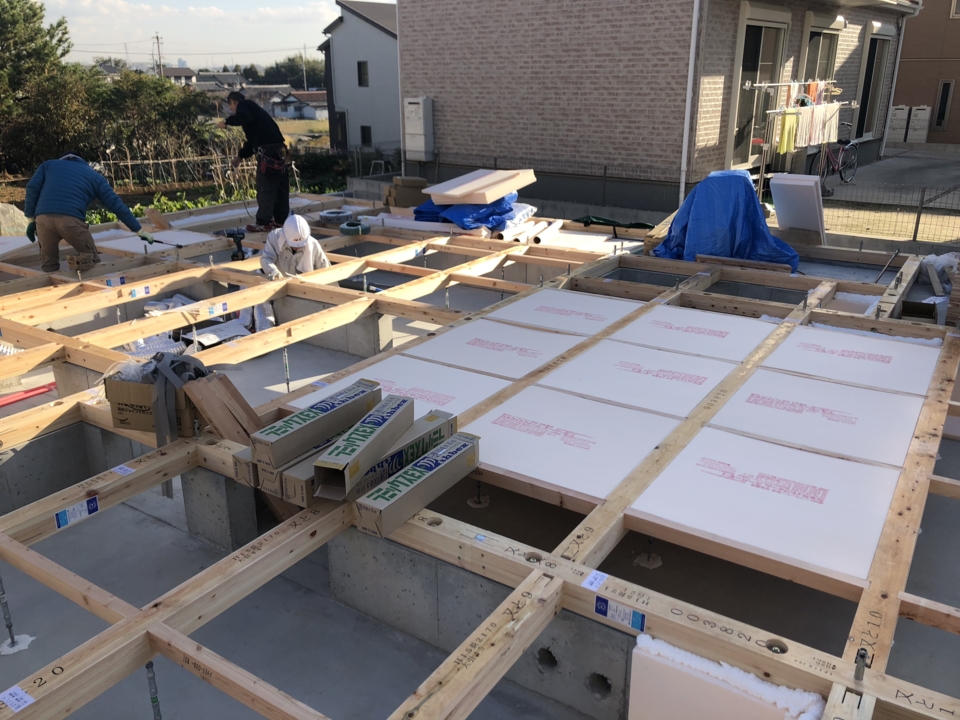

今回は、床暖房があるため、剛床の下に断熱材を設置し、
シートの暖房の熱がなるべく上に行くようにしています!
がエコアイ24時間換気システムがあるので、床下に熱が逃げても
回収することが可能なので、問題はありません。
- 30.2018年11月16日
-

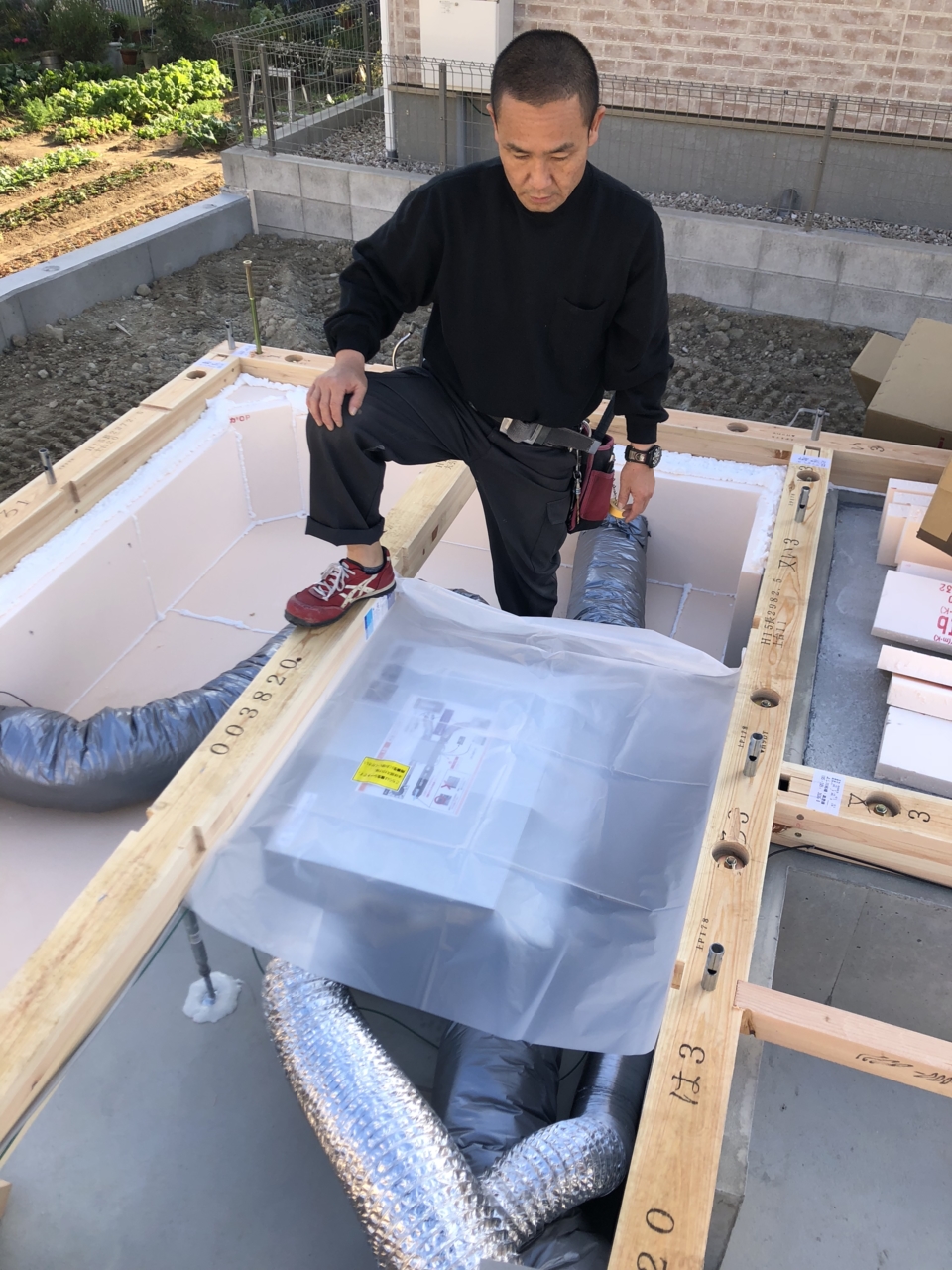

電気工事
電気屋さんも来て、床下にエコアイ24時間換気システムを設置しています。
各部屋からの排気をそのまま捨てずに、床下の熱交換器にて、熱を回収するシステムです。捨てずに熱の回収を行うので、冷暖房負荷が大幅に減少します!!
- 31.2018年11月16日
-
電気工事
熱交換器本体です。ここで家から捨てる排気と、外から入ってくる給気の、熱交換を行います。外から入ってくる給気は、ここに来るまでに既に、専用にフィルターを通ってきているため、花粉やPM2.5もほぼ100%カットされた状態となってます。(^^♪
- 32.2018年11月16日
-
土台伏せ工事
剛床を張って、土台伏せ工事は完了となります。
- 33.2018年11月16日
-
土台伏せ工事

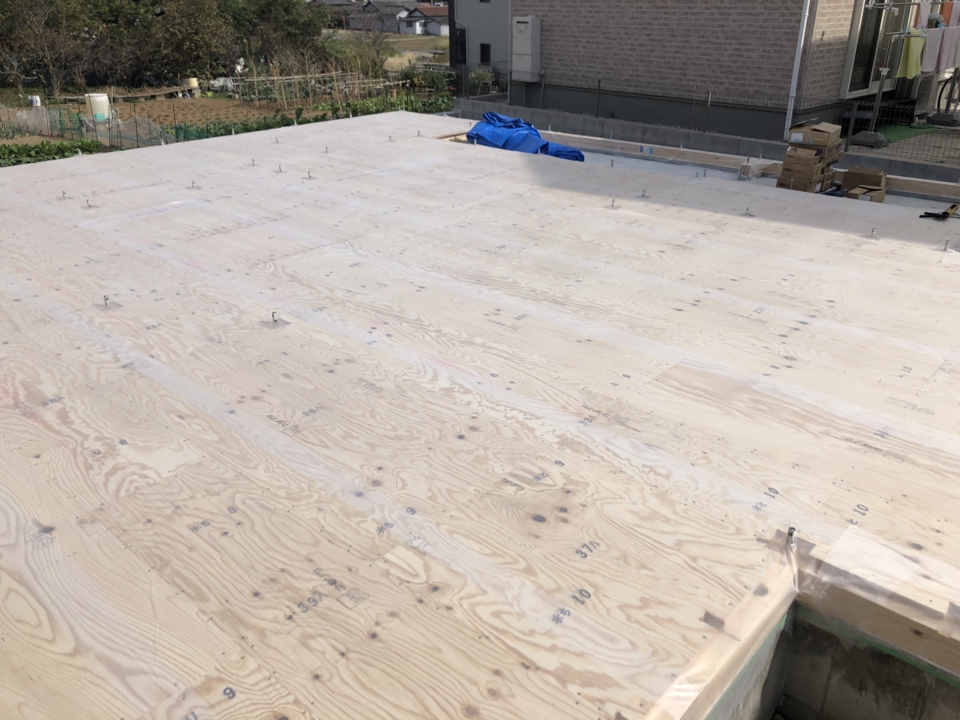

剛床まで完了です!!

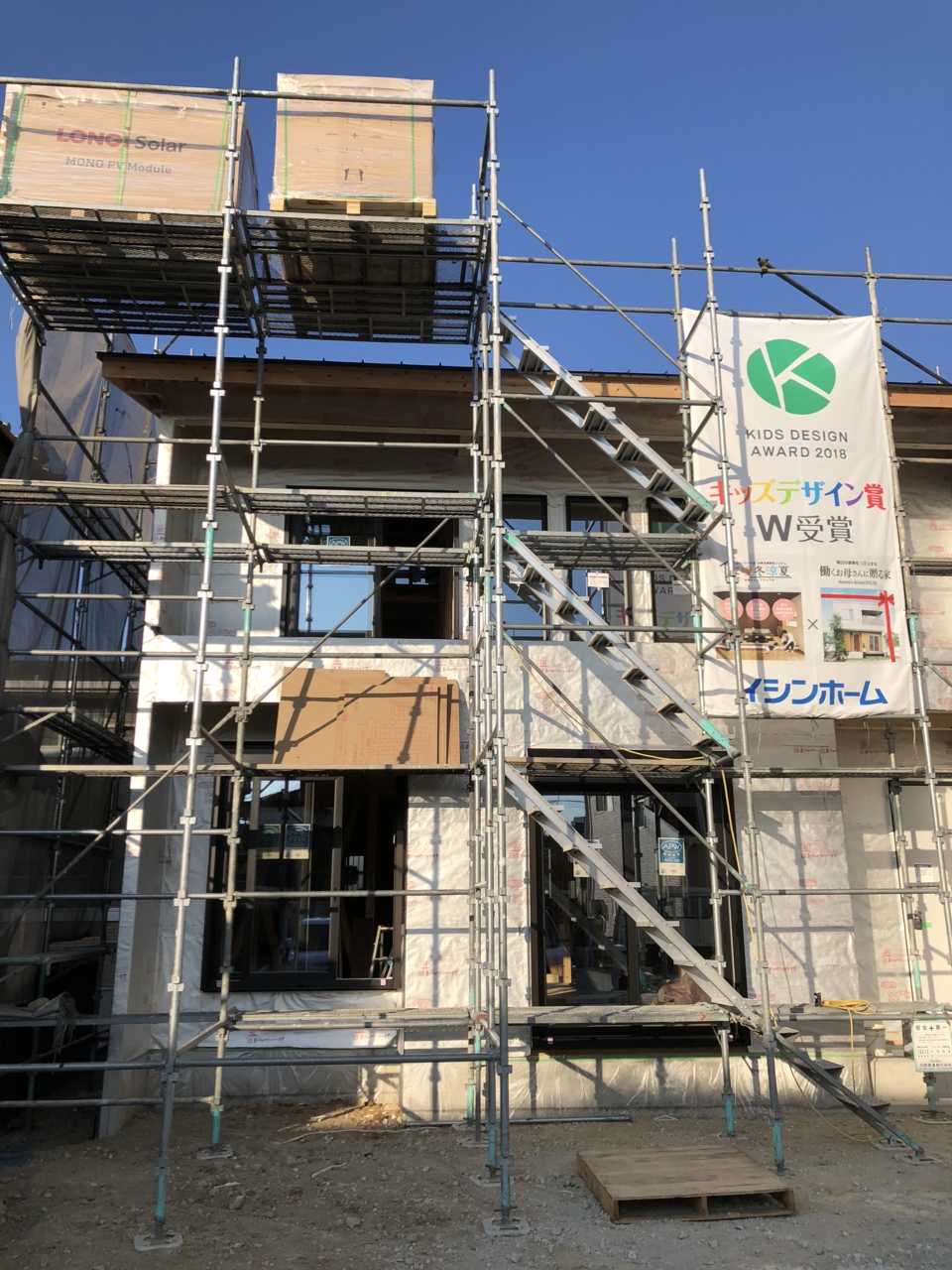

- 34.2018年11月20日
-
建前前日

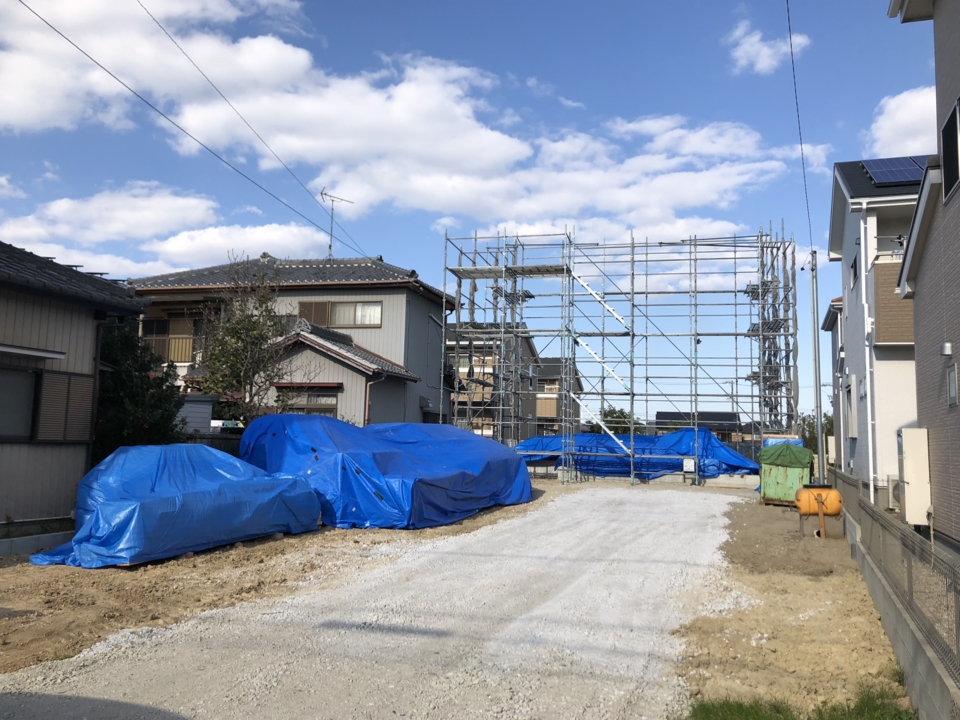

足場設置も完了し、建前で使う木材料の搬入も完了しました。
明日は天気もよさそうです(^_-)-☆
- 35.2018年11月20日
-
建前前日
足場の上からの写真です。
養生もばっちりです(^_-)-☆

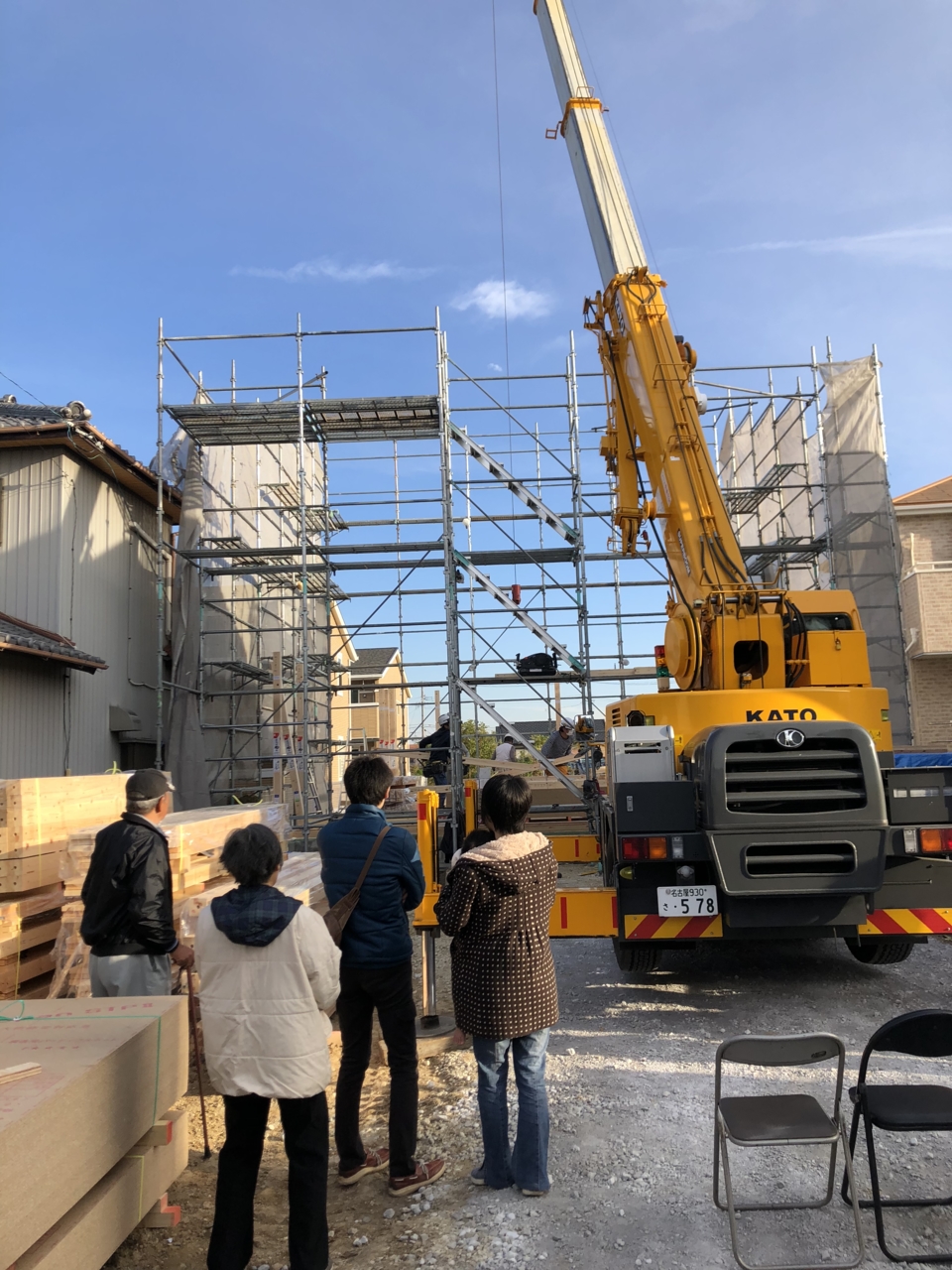

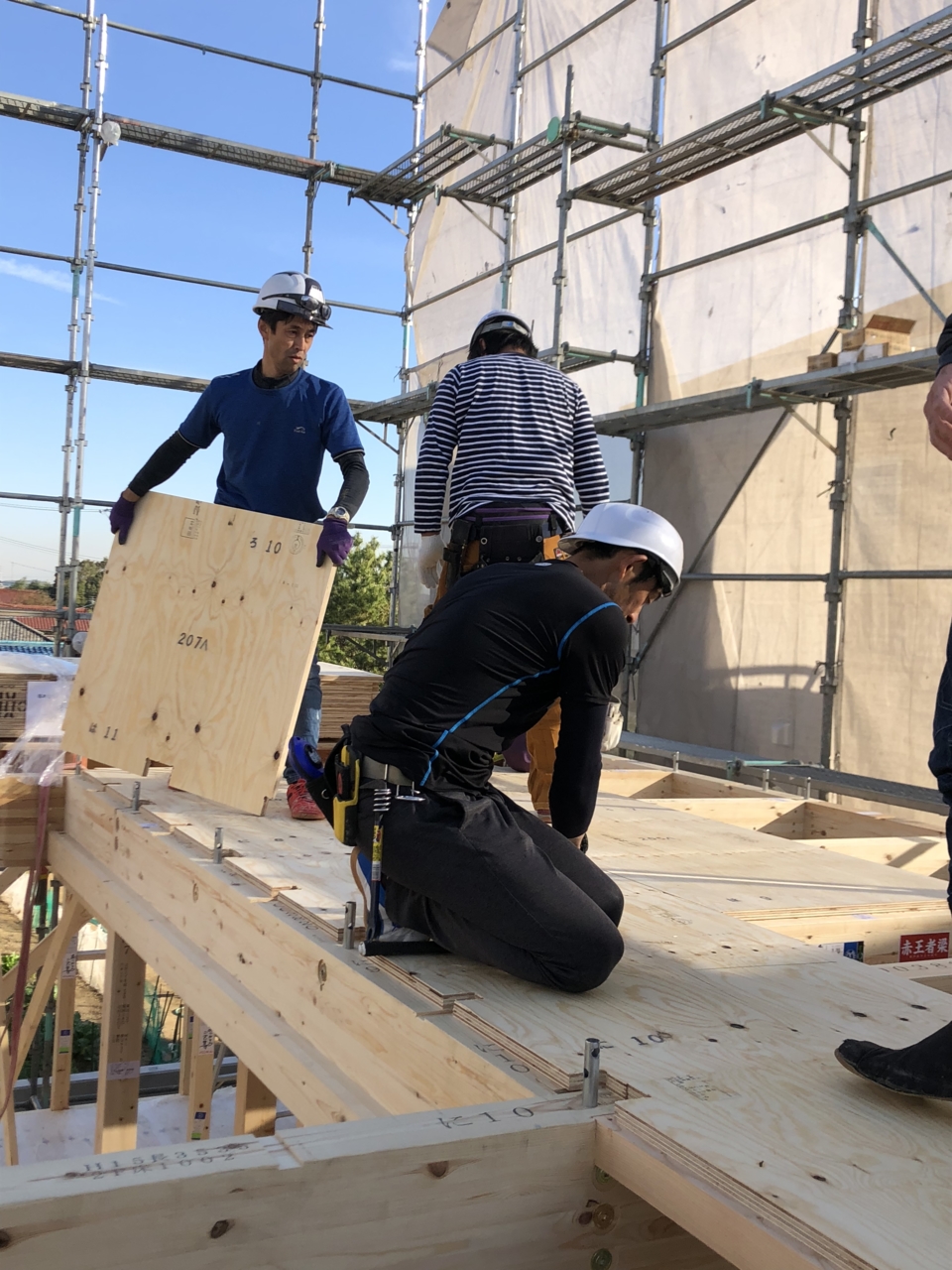

- 36.2018年11月21日
-

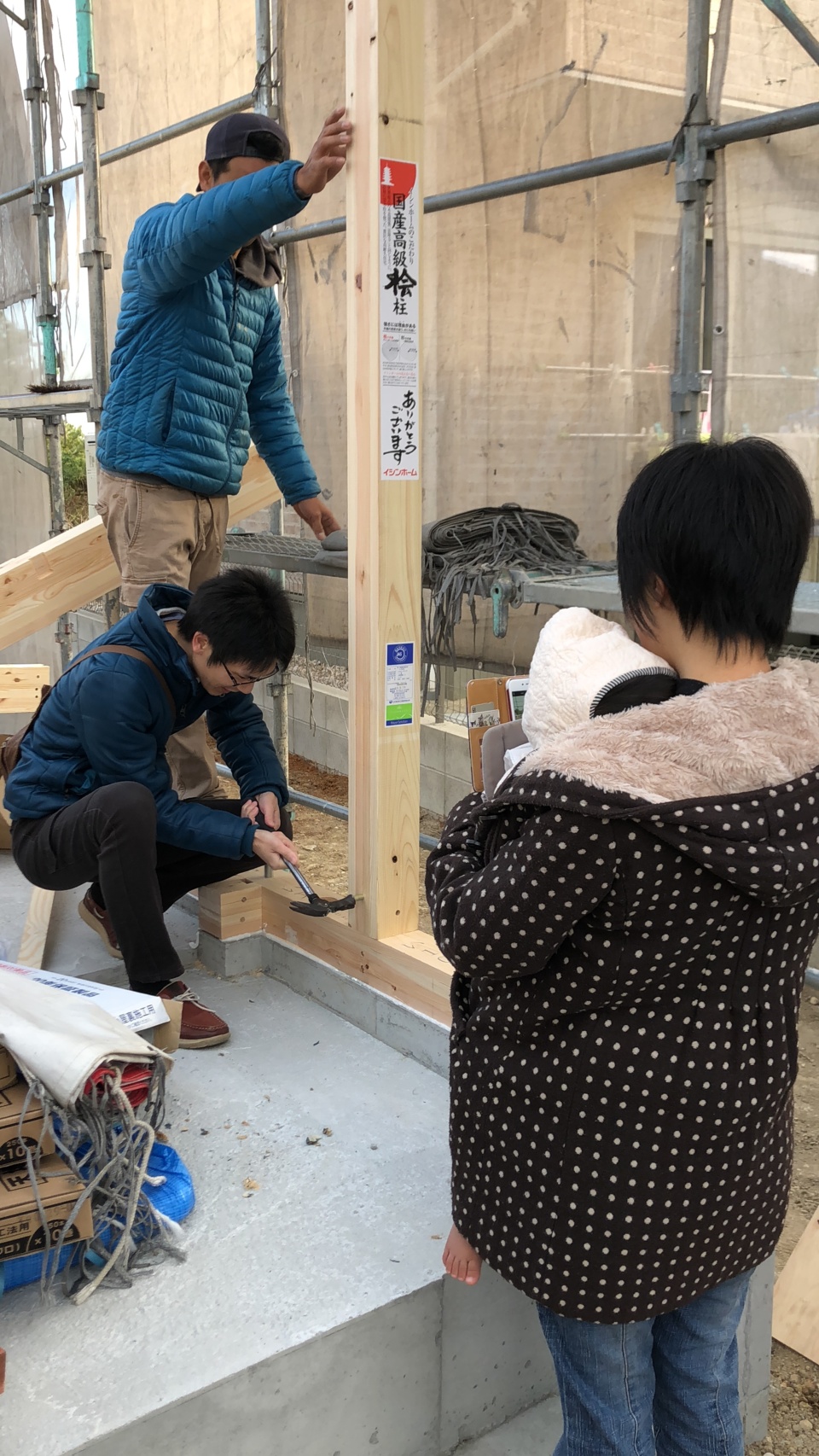

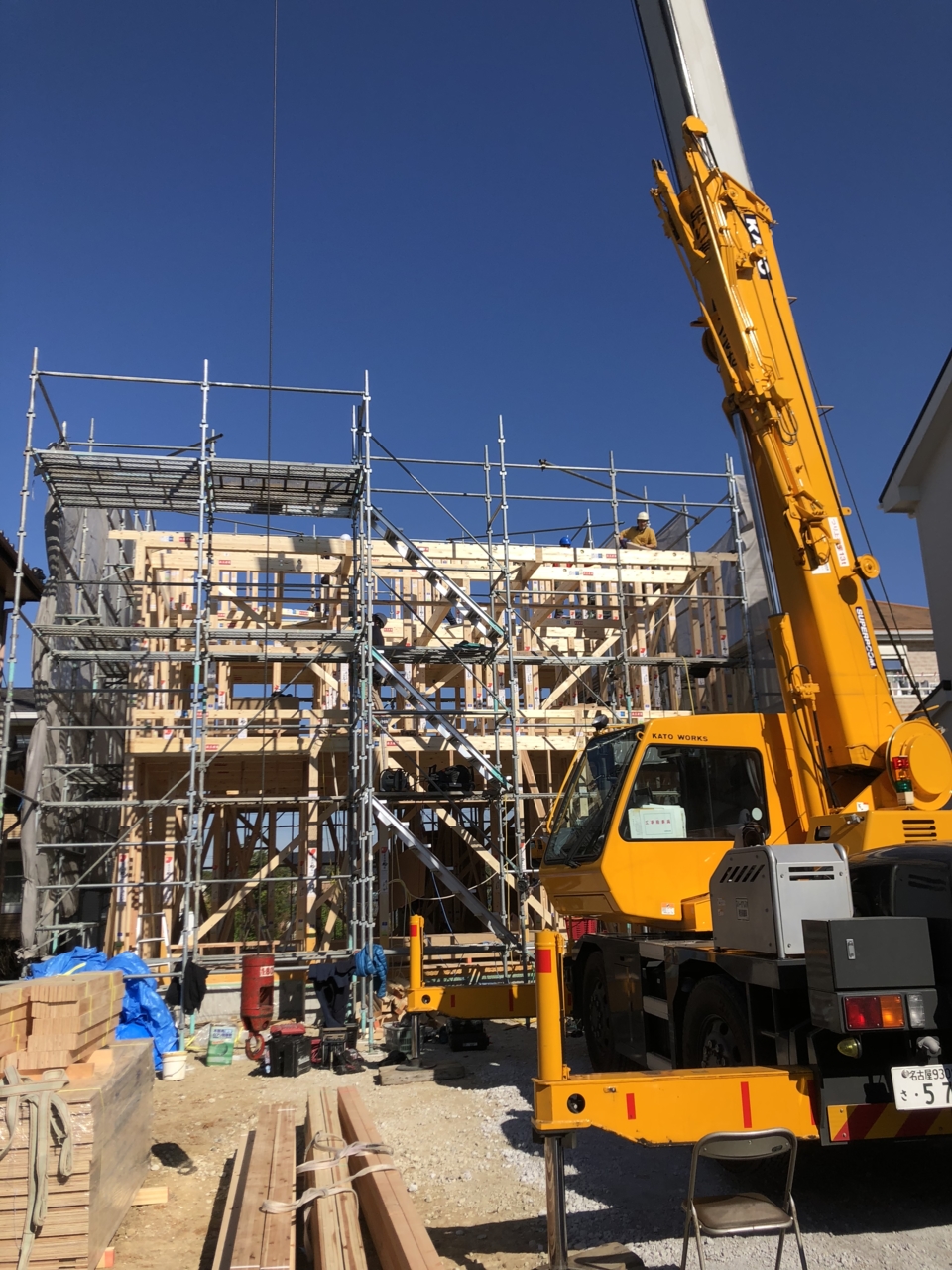

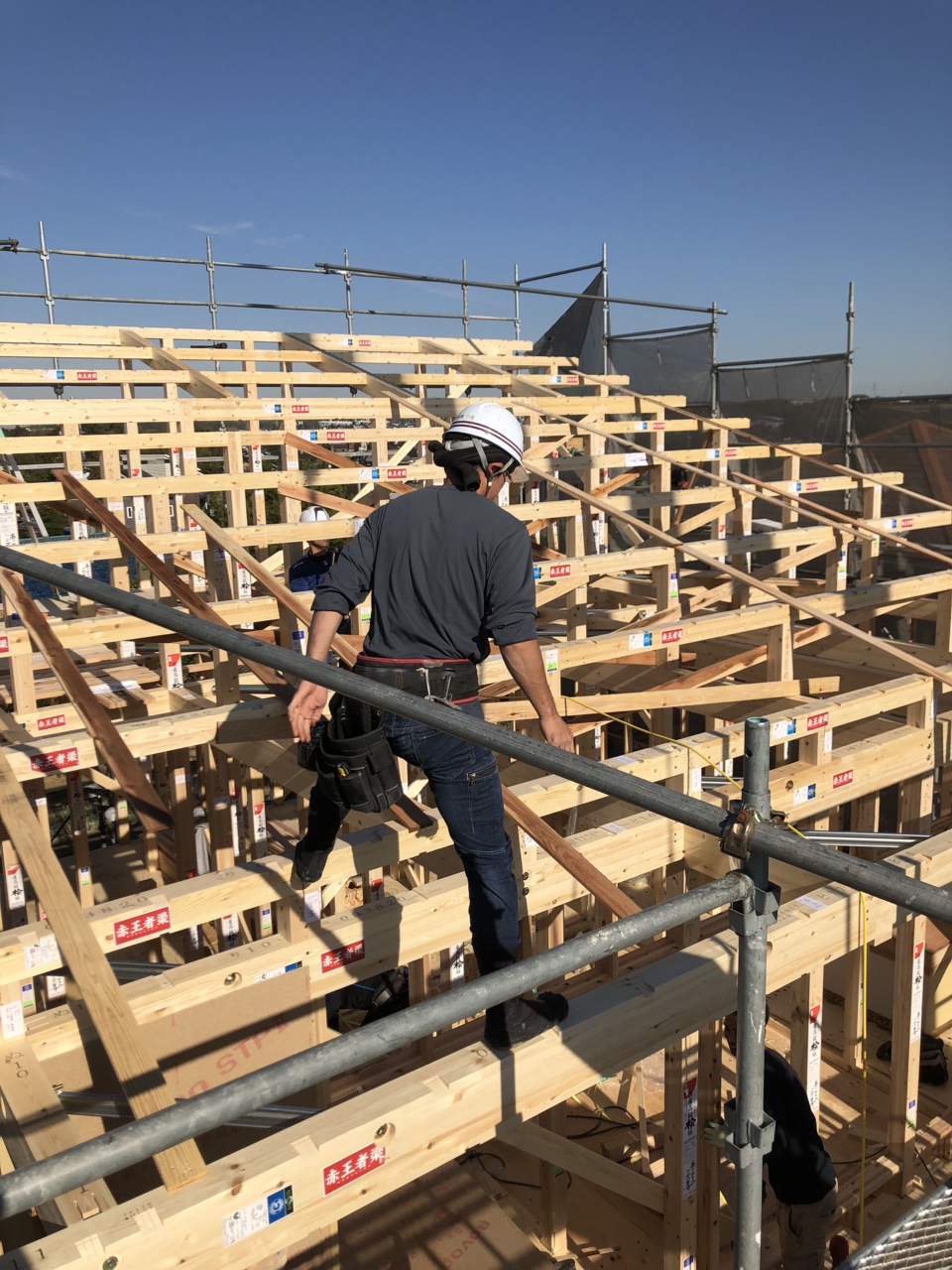

祝!上棟
今日は好天の中、上棟を行いました。

写真は、1本目の柱を棟梁と施主様で建てている所です!!
- 37.2018年11月21日
-
祝!上棟

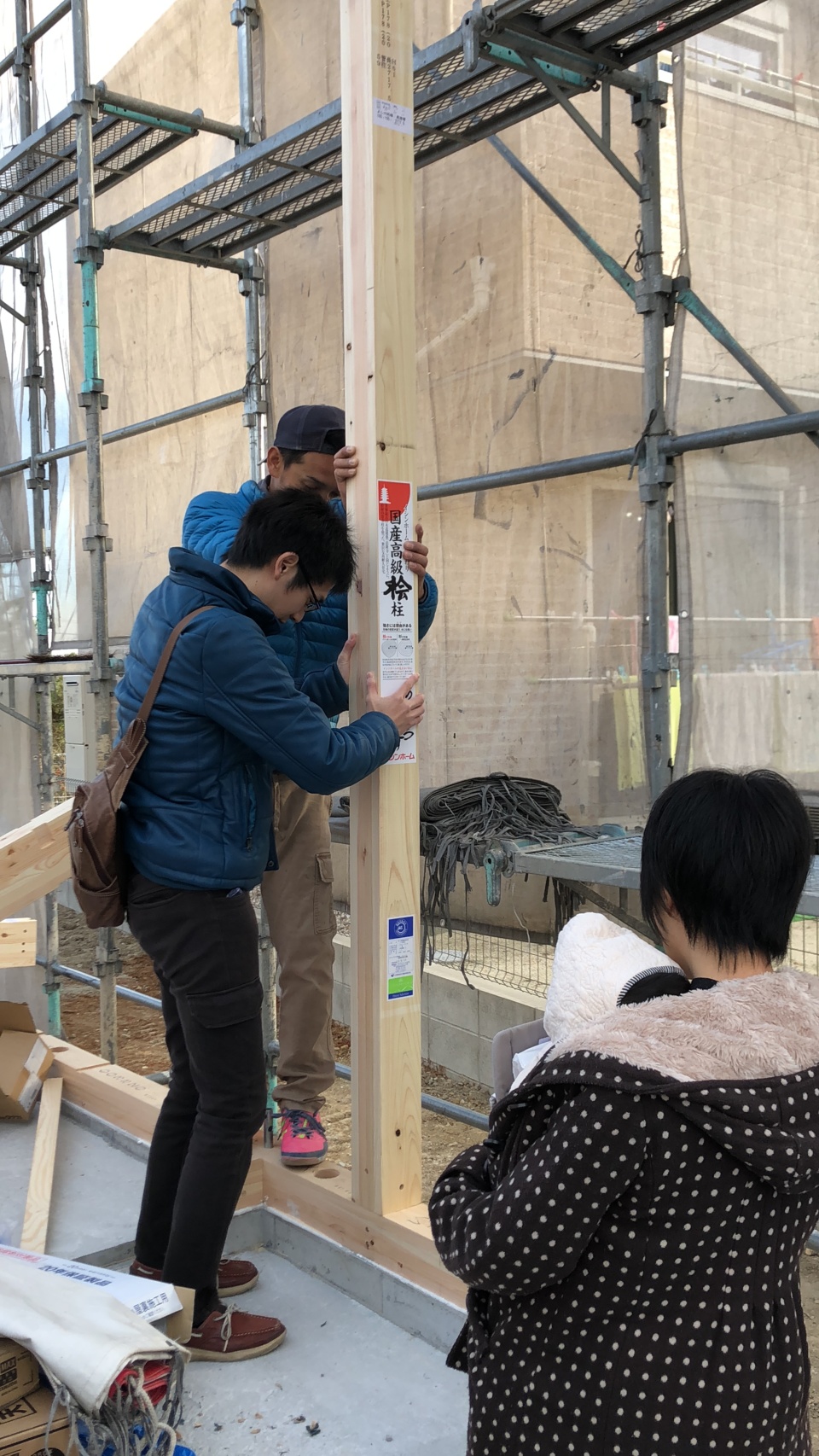

家族に見守られる中、ご主人が1本目の柱をピンを固定している所です。
- 38.2018年11月21日
-
祝!上棟
親族の方も来て頂き、見守られる中で上棟は進みました。(^^♪
- 39.2018年11月21日
-
祝!上棟
2Fの剛床を張っています。
- 40.2018年11月21日
-
祝!上棟
順調に進んでいます!ほんとに天気が良い。
- 41.2018年11月21日
-
祝!上棟
柱は、国産高級檜材を使用
- 42.2018年11月21日
-
祝!上棟
屋根の形も出来てきました!
大容量の太陽光が載るので、片流れの屋根となっています。
- 43.2018年11月21日
-
祝!上棟

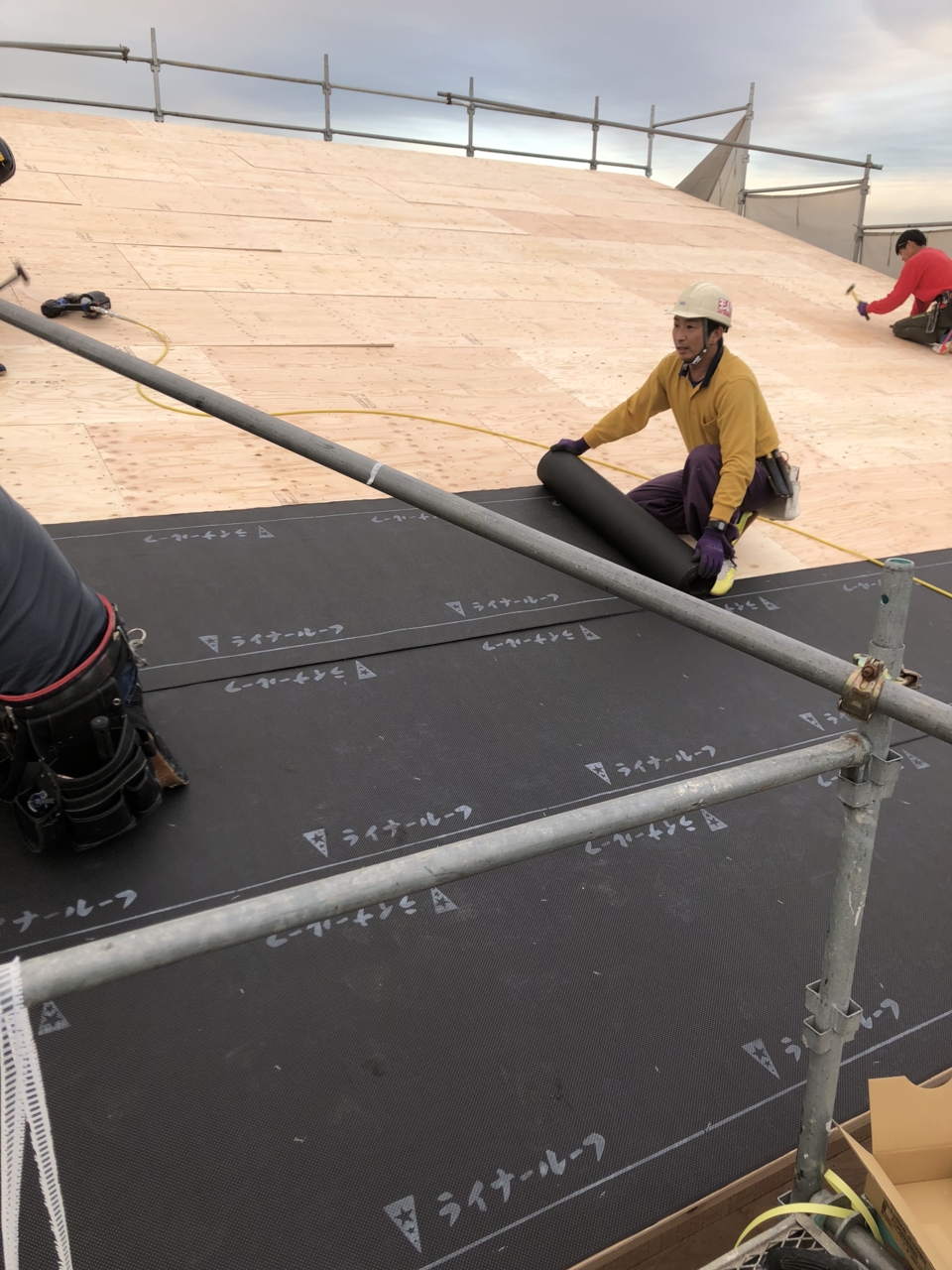

屋根には雨が降っても大丈夫なように、上棟当日にルーフィングを施工します。
- 44.2018年11月24日
-
防水工事

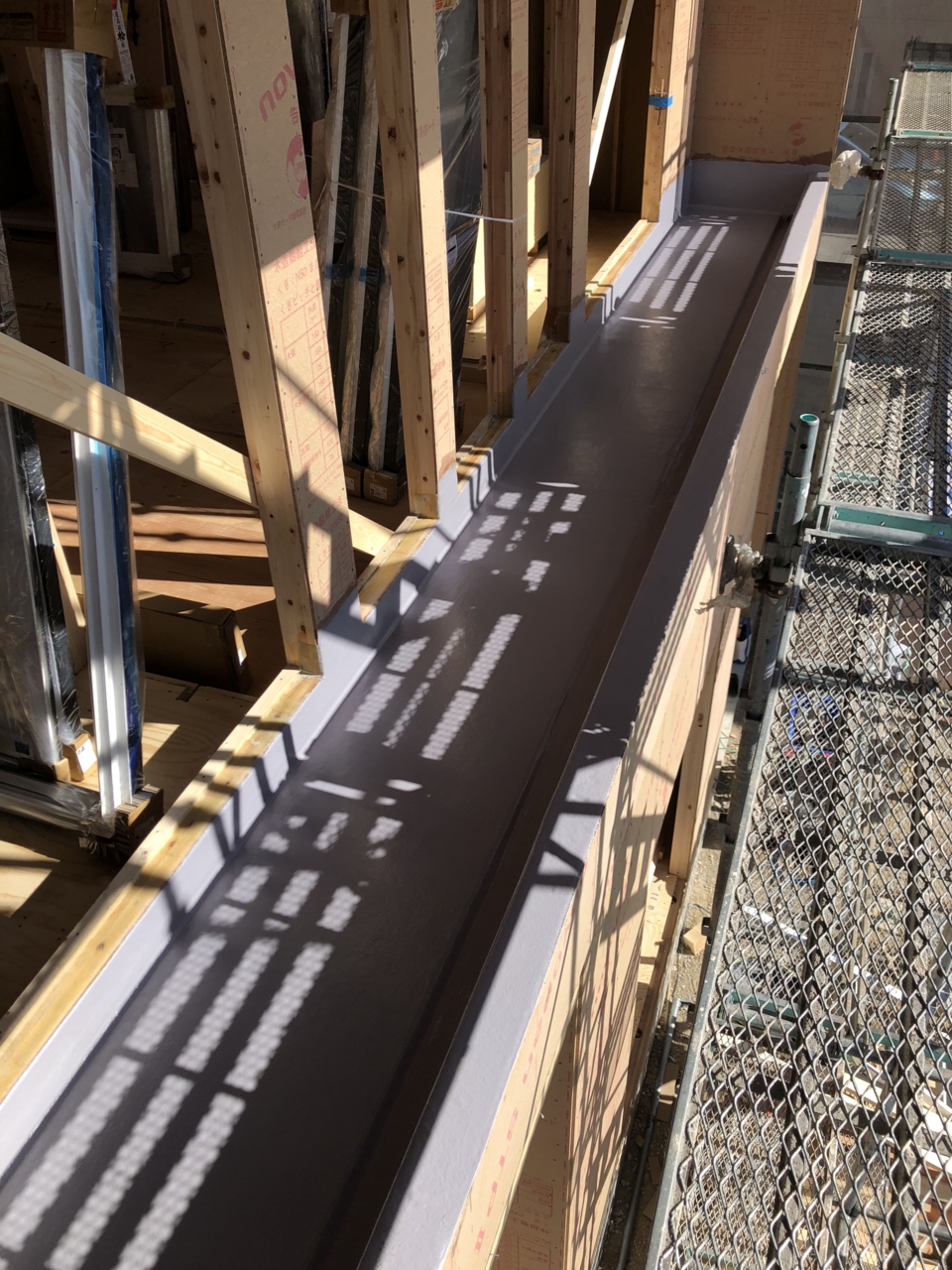

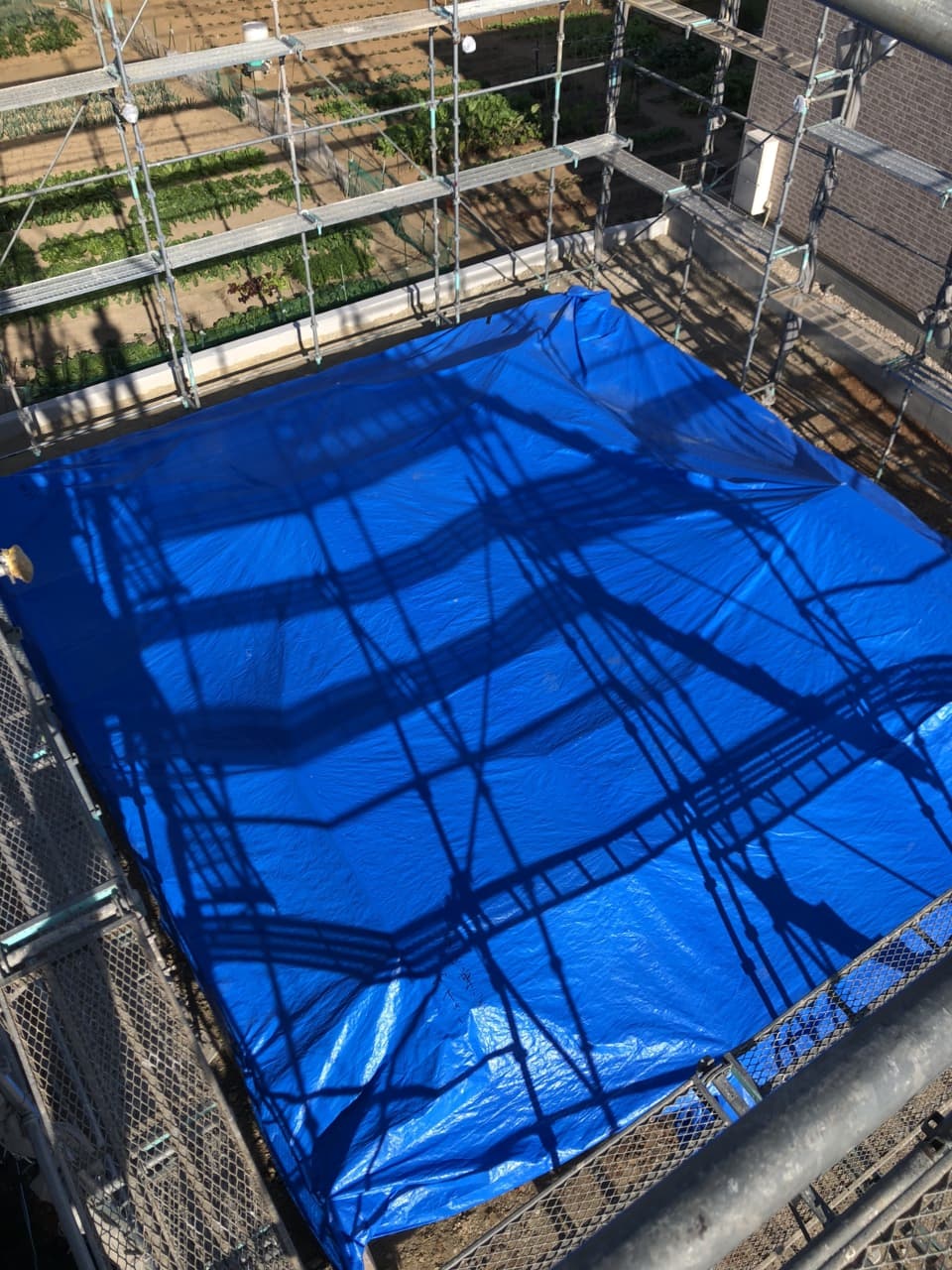

本日バルコニー防水工事が完了しています!
- 45.2018年11月24日
-

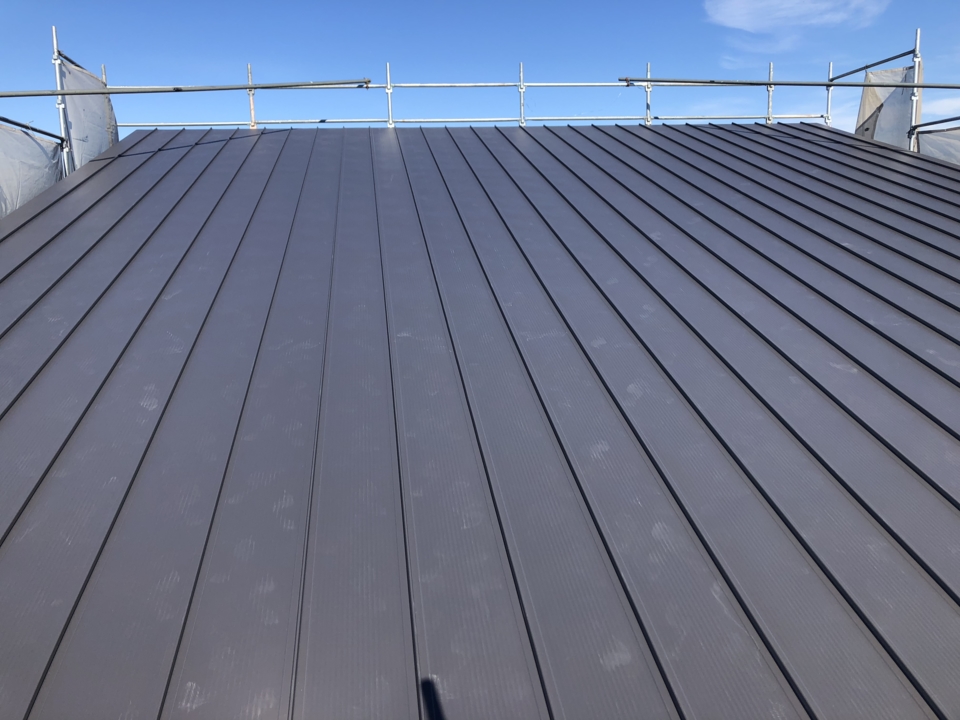

屋根工事
ガルバニウム鋼板による屋根工事も終わりました!!
工事は順調に進んでいます。来月には、この屋根の上に太陽光のパネル設置工事を行います。
- 46.2018年11月27日
-
遮熱防水シート
写真では見にくいですが、本日家の外側に、遮熱防水シートという銀色のシートを貼りました。これにより、外部からの赤外線を85%カットすることが可能となっています。(^^♪
- 47.2018年11月29日
-
大工工事
2Fの床には、下階へ衝撃音が伝わりにくいよう、ボードを貼っています
- 48.2018年11月30日
-

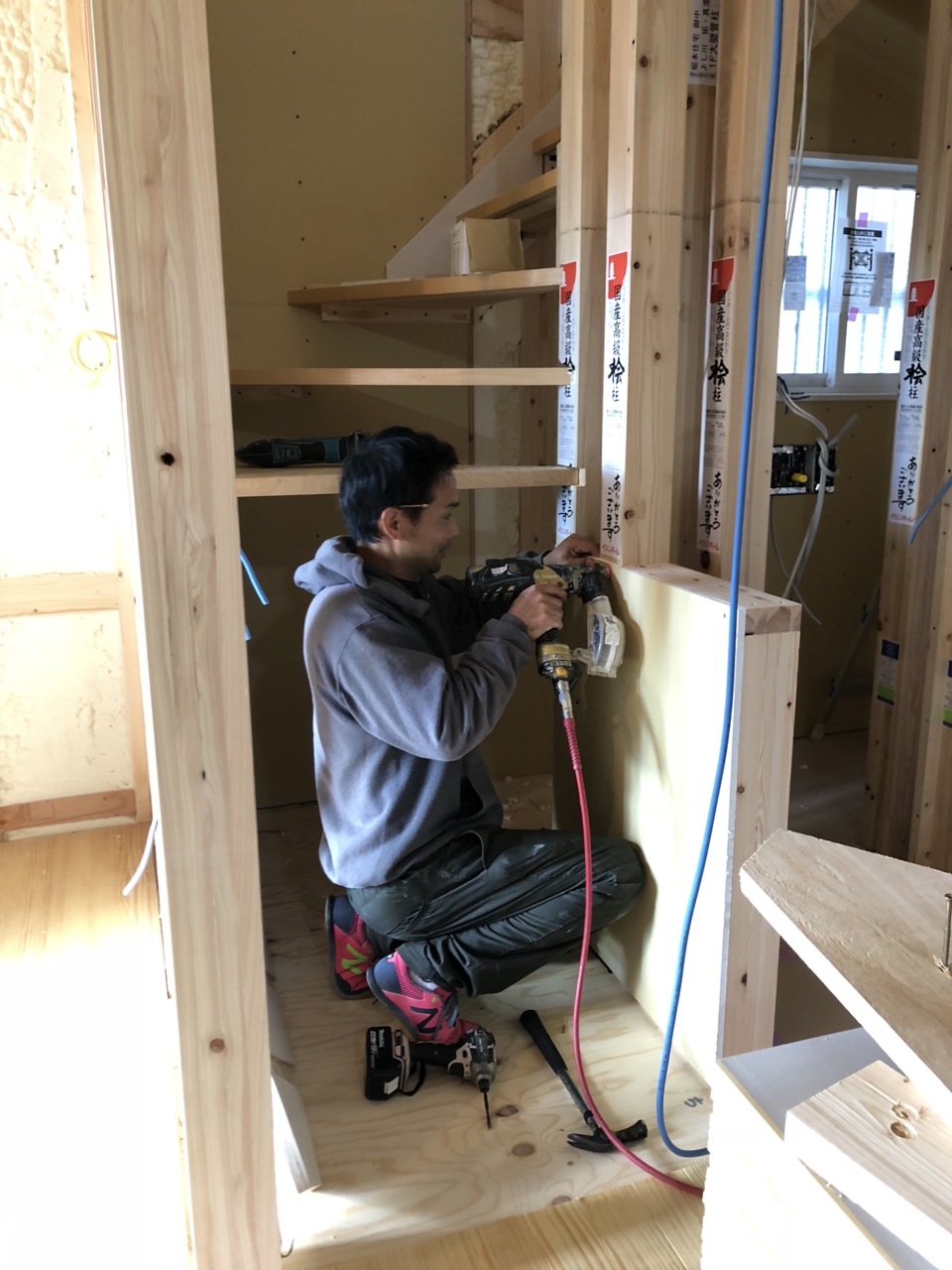

電気工事

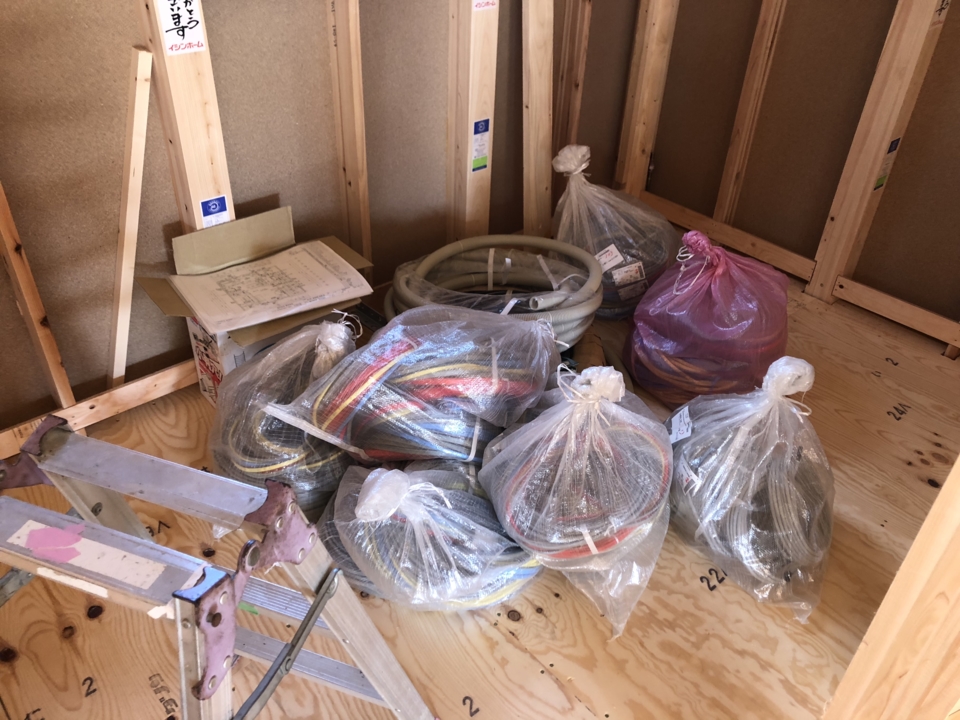

明日、電気の配線工事に入るため、材料が納品されています。
これらが施工されて、分電盤からコンセントの一つ一つまで電気が流れるようになります。
コンセントで電気が使えるのは当たり前なのですが、配線を間違えるとスイッチを押しても違う照明が付いたりなど、ならないようにしないといけないので、当たり前のことなのですが、チャント確認しながらやらないとですね。
- 49.2018年12月01日
-
電気工事

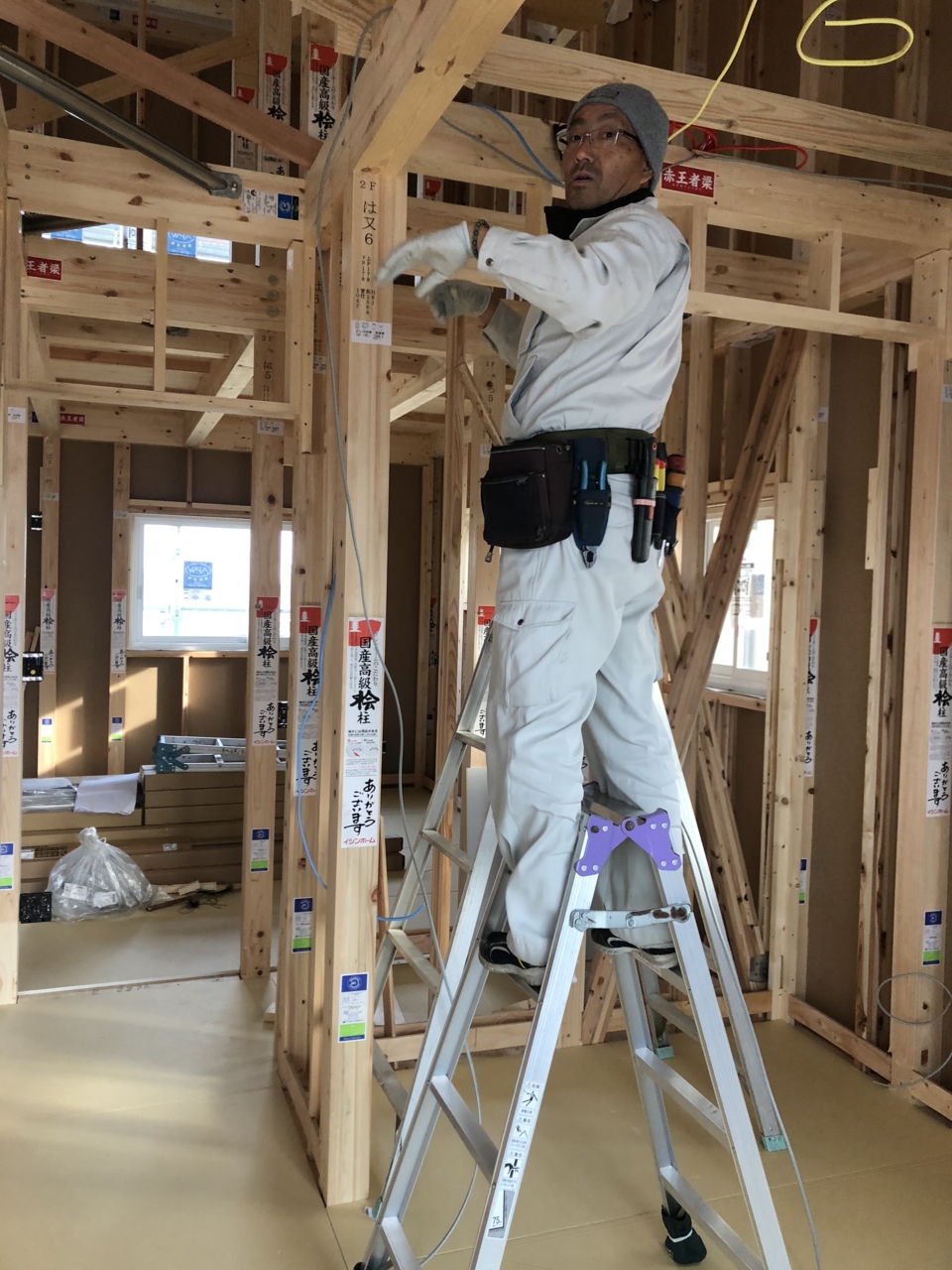

今日は電気屋さんが3.5人入り、吹付断熱工事前に電気の配線工事を行っています。
- 50.2018年12月01日
-
水道工事
写真は、1Fの天井を撮影したもので、2Fのトイレの排水管と給水管が写っています。
グレーの管で家の外へ排水管を接続しています。
- 51.2018年12月03日
-

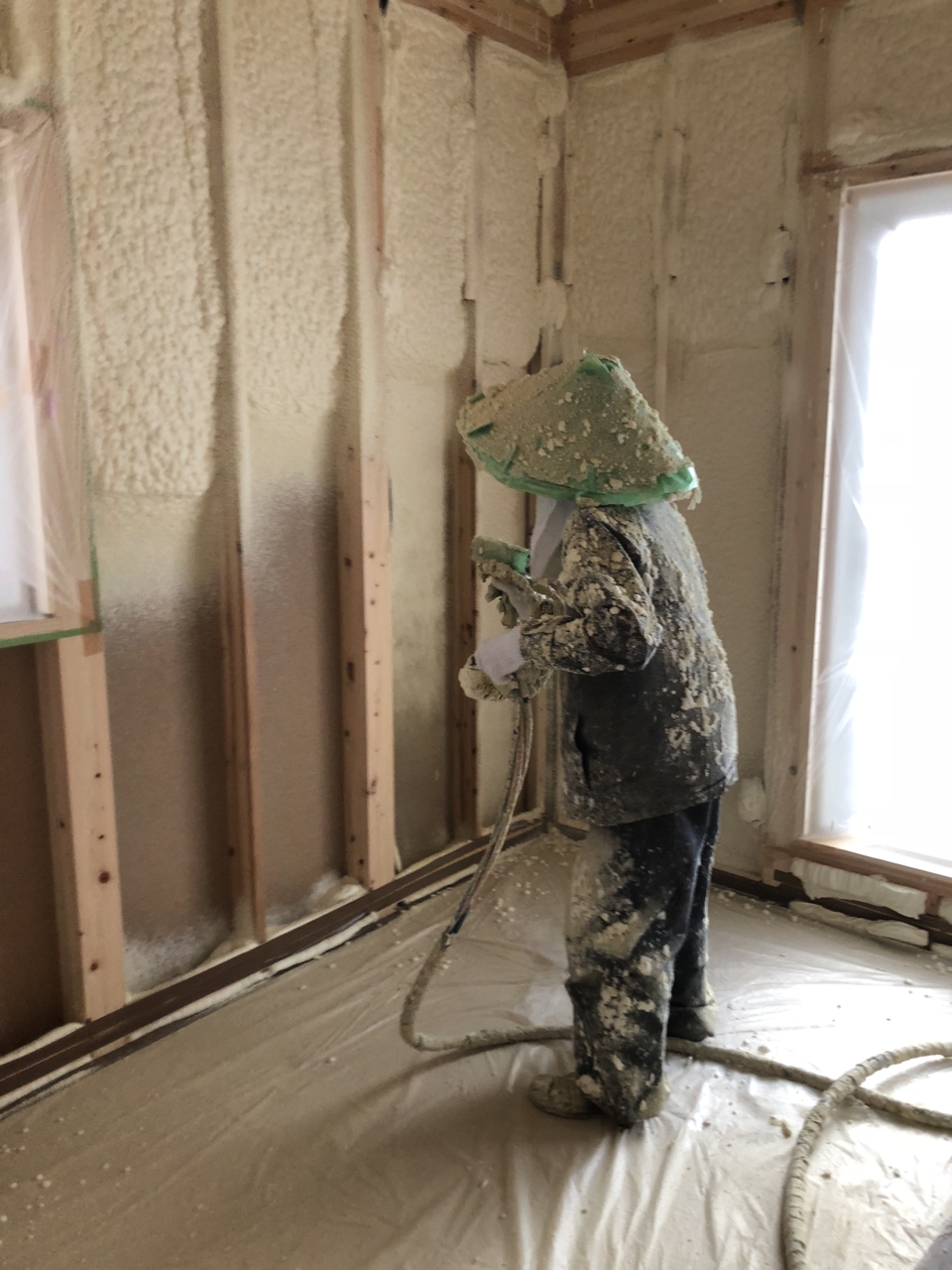

吹付断熱工事
本日は、発泡ウレタンの現場吹付工事を行いました。
別の現場の建前だったのですが、お客さんが楽しみにしている工事でしたので、
昼ご飯を早めに終わらせ、確認と写真、動画の撮影を行いました。

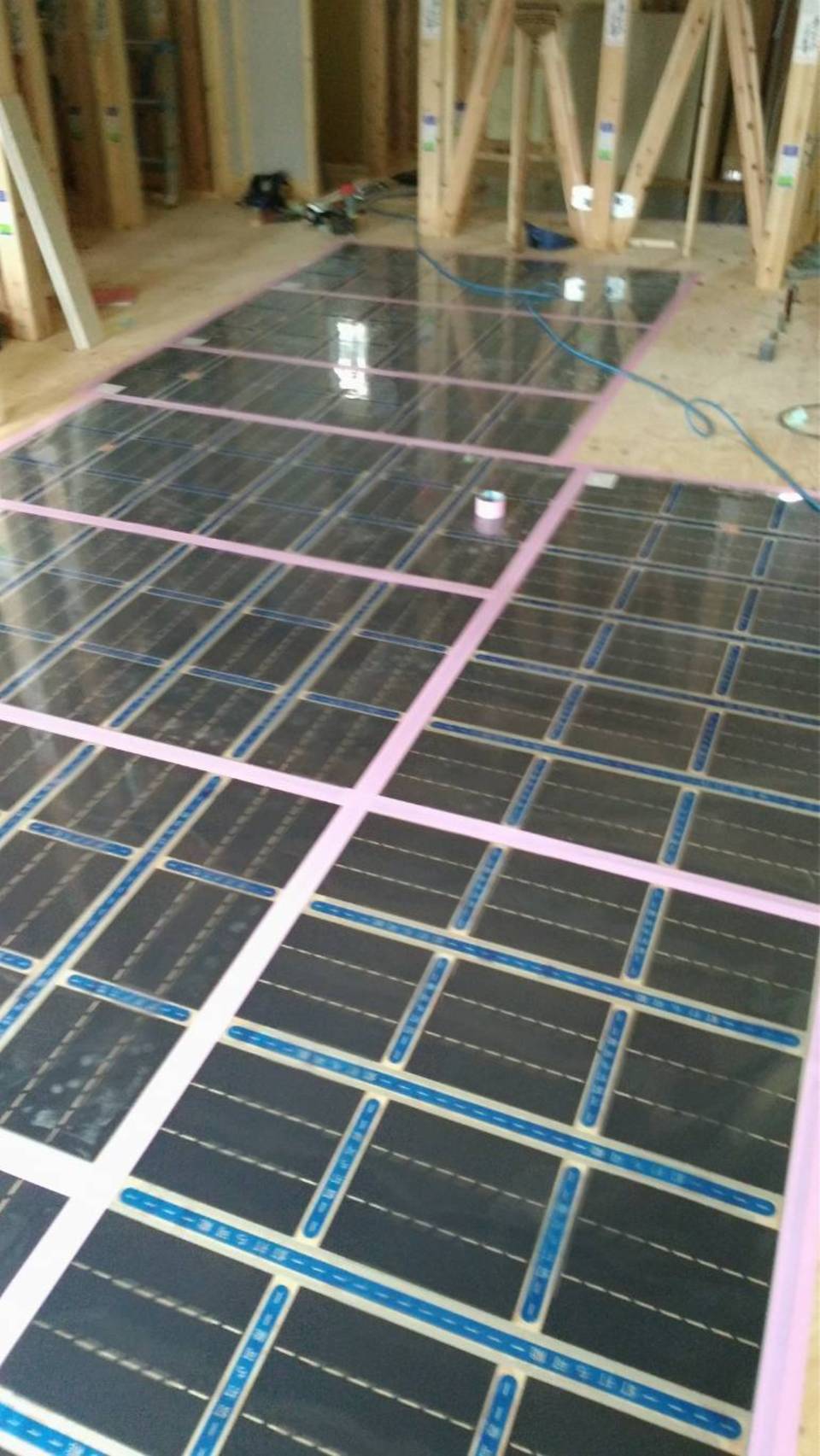

- 52.2018年12月04日
-
大工工事

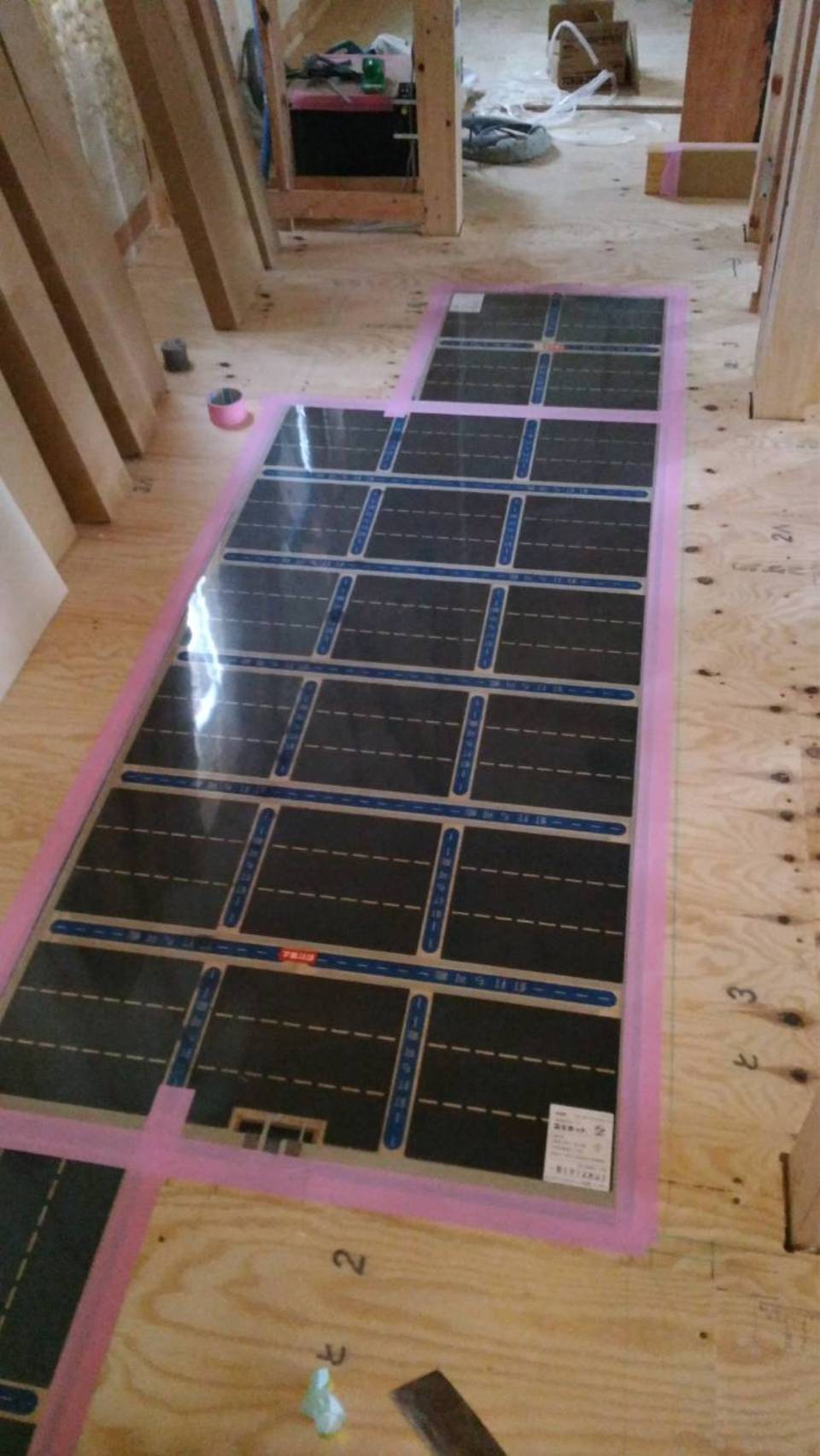

LDKの床暖房のフィルムです。
かなり広い範囲の床暖房で、洗面所にもあります。
フィルムの青い部分だけ釘を打っていい部分で、それ以外を打ってしまうと・・・・
通電しなくなってしまいます($・・)/~~~
- 53.2018年12月04日
-
大工工事
洗面所にも床暖房ありです。
- 54.2018年12月04日
-
大工工事
洗面所の床です。
床暖房の上に床暖房対応の大理石調のフローリング仕上げです。
- 55.2018年12月06日
-
大工工事

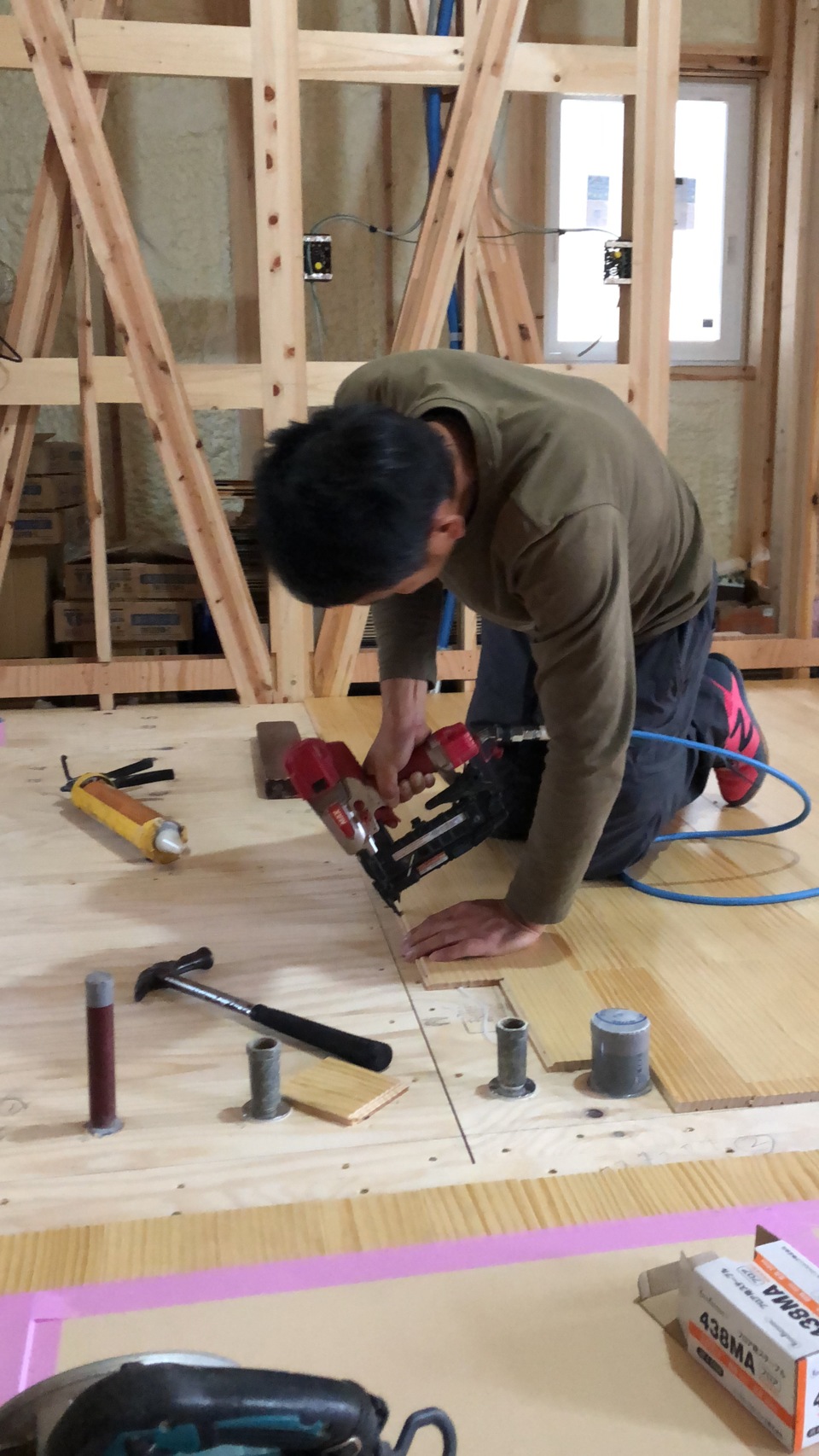

LDKの無垢床を張っている所です。
床暖房対応の無垢の為、いつもより幅が狭く貼っても貼っても進まない!
とは言ってませんでしたが、やはり大変と思います。
- 56.2018年12月07日
-

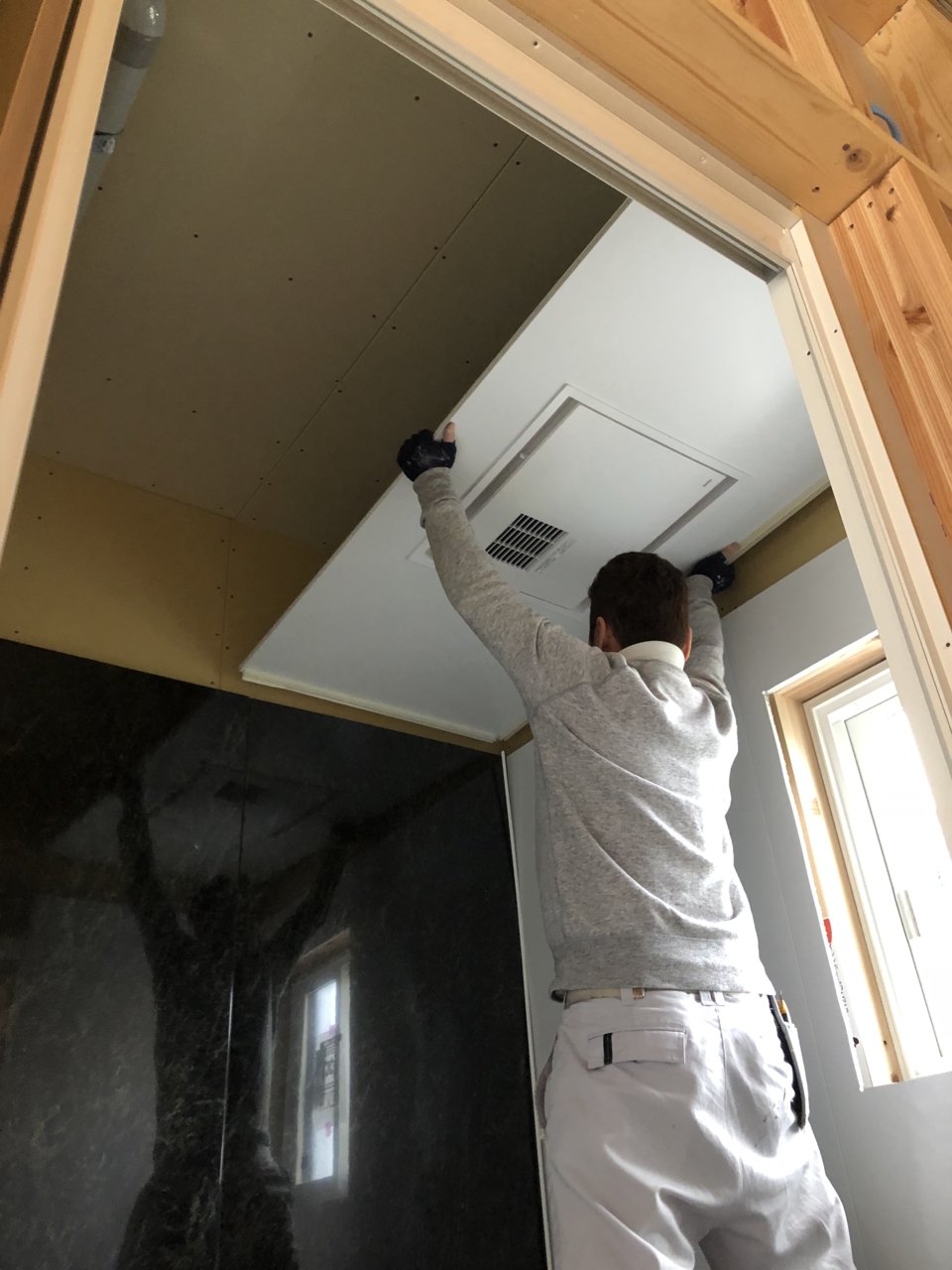

ユニットバス工事
本日はユニットバスの施工を行いました。
浴室換気乾燥暖房機のついた天井板を貼っている所です。
なかなか見れないタイミングで、いい写真だ~
- 57.2018年12月12日
-

外壁工事
外壁工事も半分以上が終わってきました!(^_-)-☆
- 58.2018年12月12日
-
大工工事
建物の中では棟梁が階段を作っています!
- 59.2018年12月14日
-

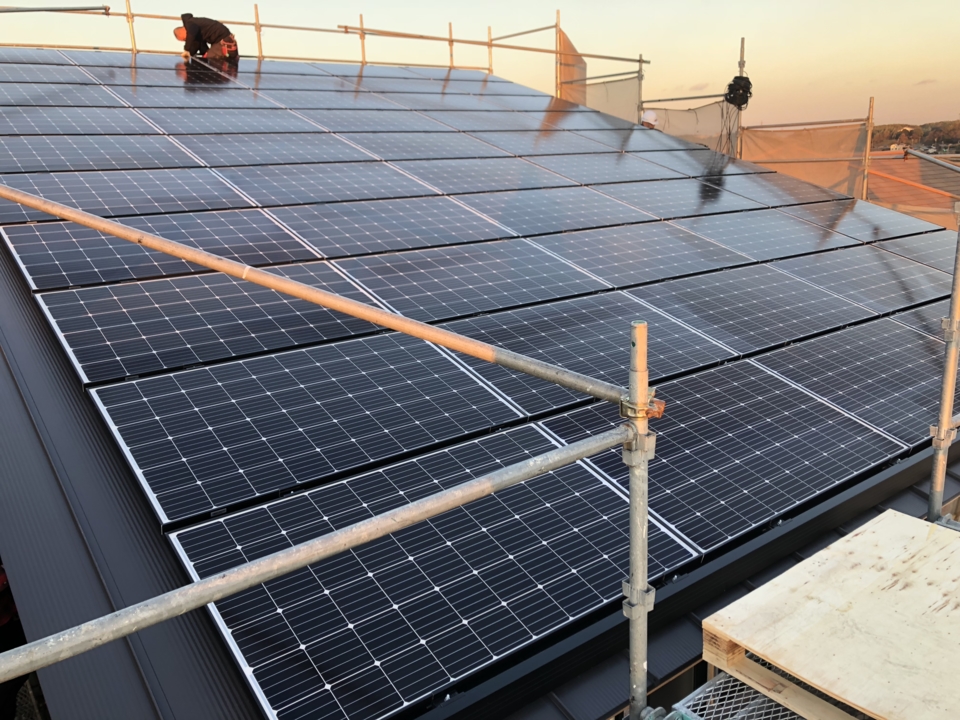

太陽光発電工事
太陽光発電工事本日ダブルヘッダーの2戦目。
本日は建物の屋根に50枚搭載!!

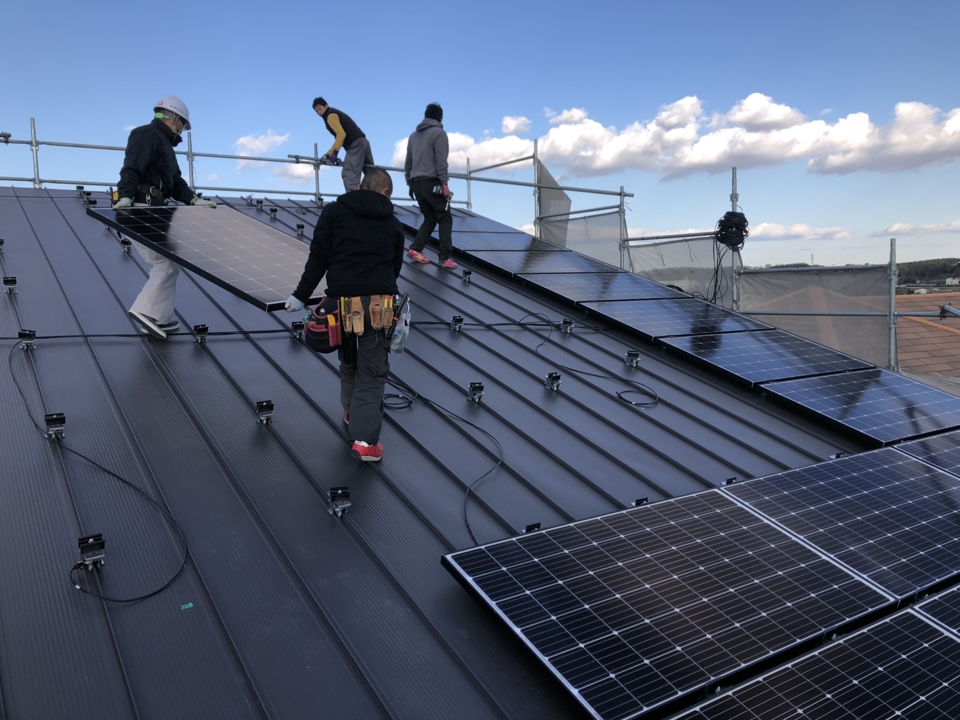

- 60.2018年12月14日
-

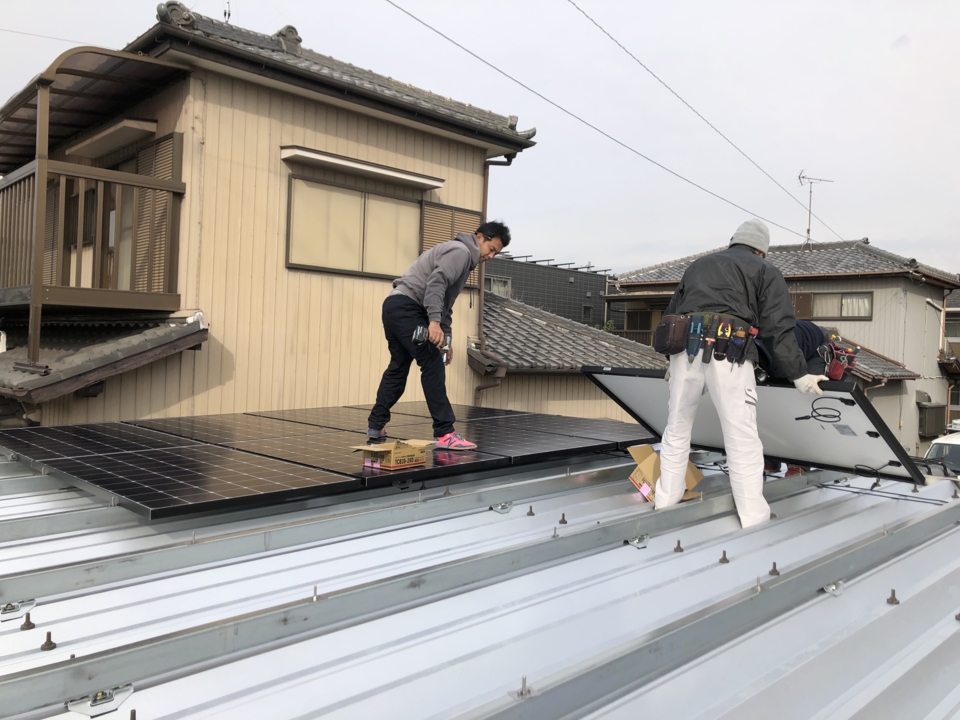

太陽光発電工事
50枚搭載完了!
1月にはソーラーポートを建てるので、そこにも25枚のパネルを搭載予定です。(^^♪
1月はさむそー
- 61.2018年12月15日
-

電気工事

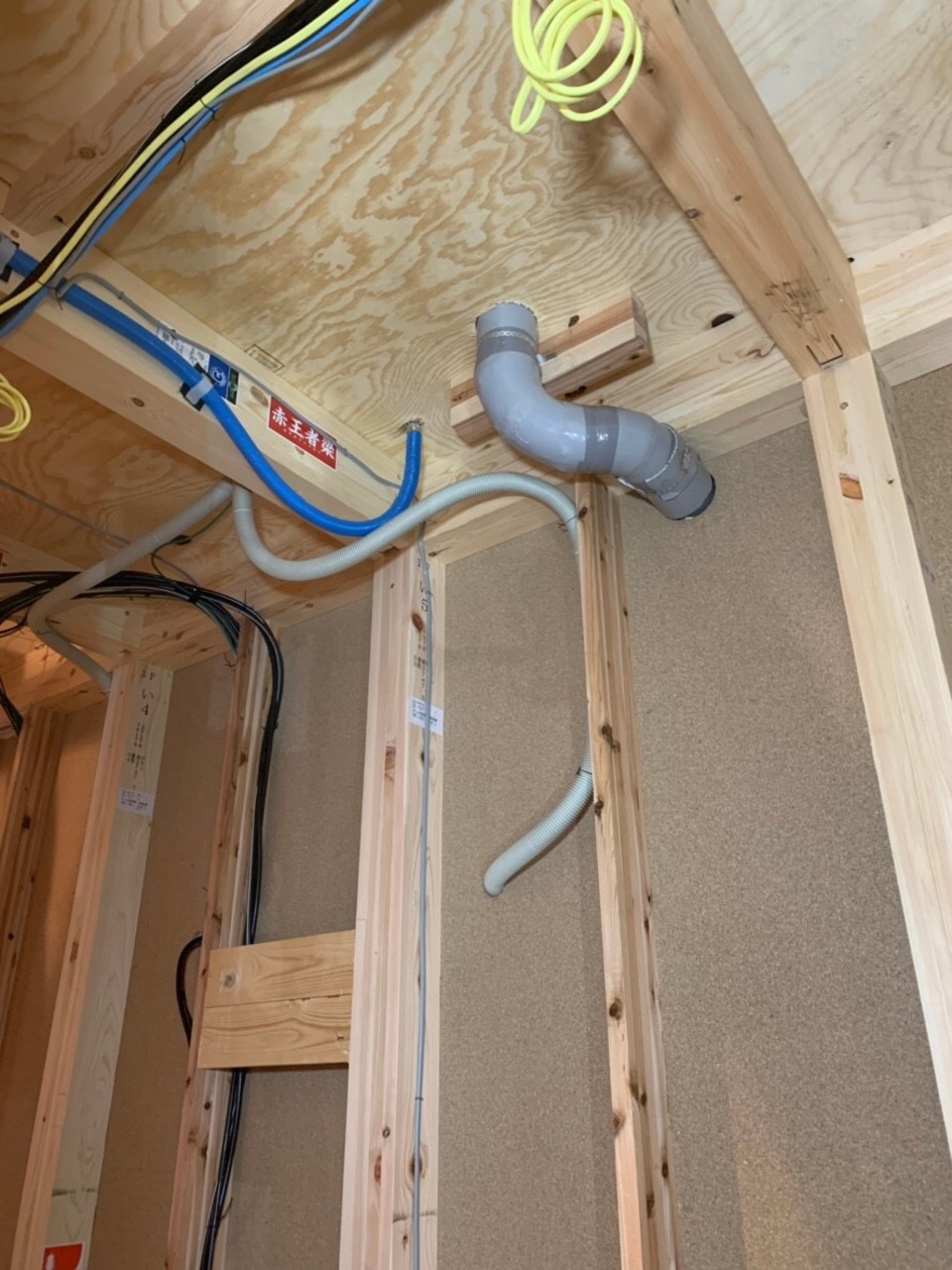

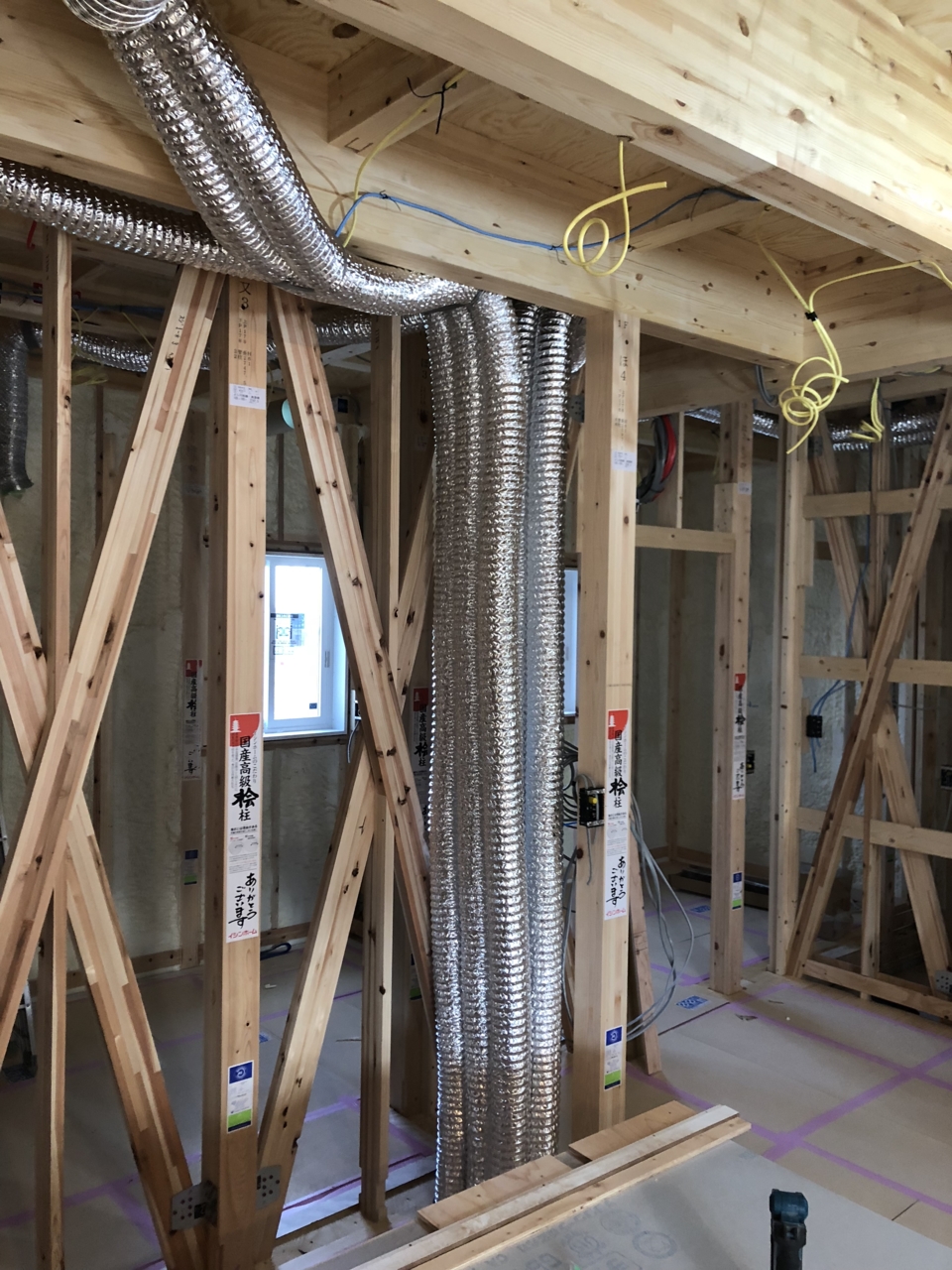

写真は、壁の中に隠れていく、24時間換気のダクトで、ロフトや2階からこのダクトを排気される空気が流れて、床下の熱交換器につながっています。
- 62.2018年12月18日
-
大工工事

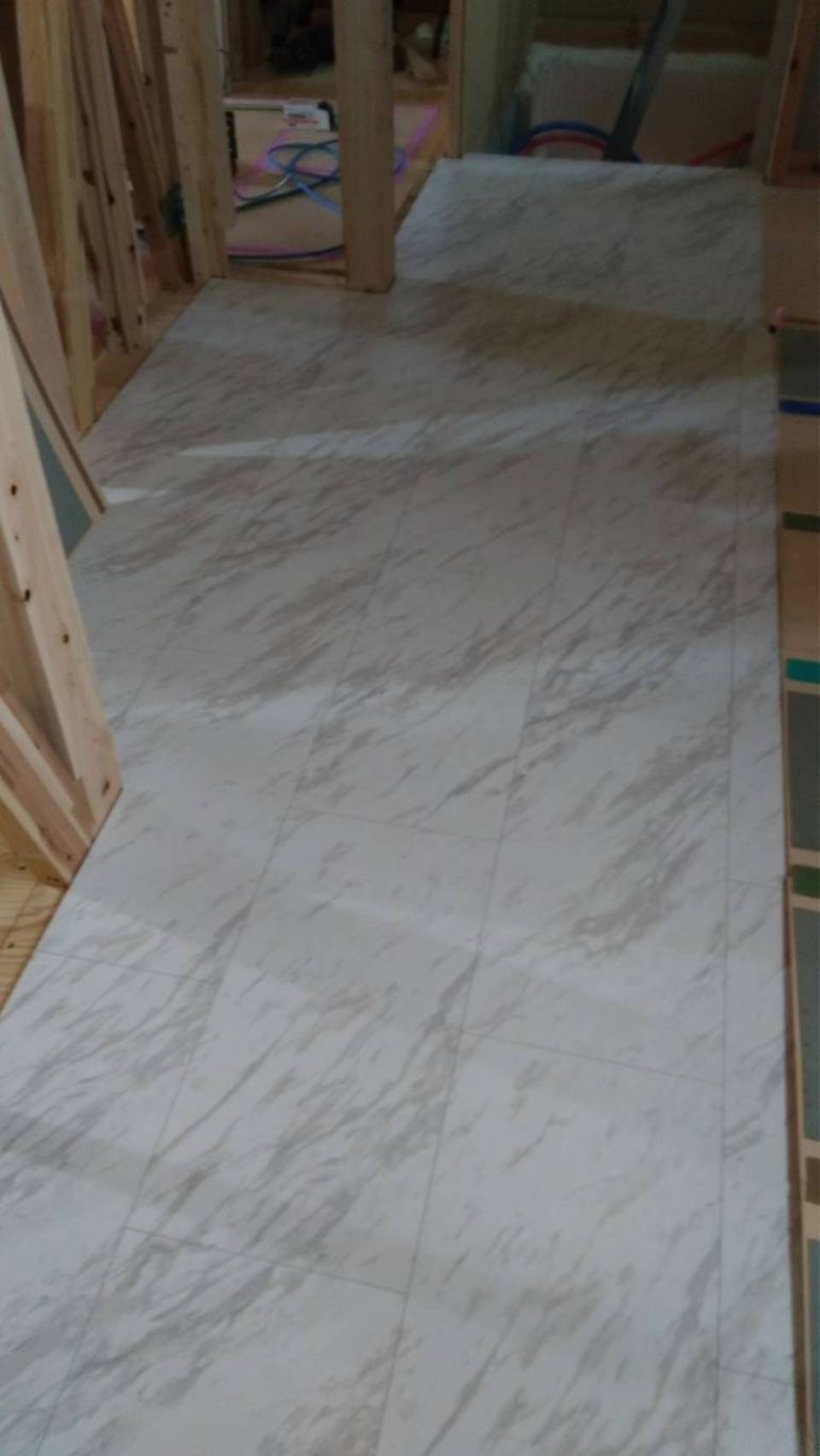

洗面所の床も張れました。
大理石調のフローリングです。
Y様邸は洗面にも床暖房があるため、
クッションフロアではなく床暖房対応のフローリングとなっています。

- 63.2018年12月21日
-

外壁工事
外部の工事も終盤に差し掛かり、コーキング工事を行っています。
水色のマスキングテープを貼って間にコーキングを打って、すぐにテープをはがす、
というのを繰り返し行っていきます。($・・)/~~~
コーキング工事は大体2日間くらいかかります。
- 64.2018年12月21日
-
大工工事

寝室の壁のプラスターボード張りが終わっています。
ボードの上からクロスを貼る事になるので、ボードの仕上がりがとても大事になります。
- 65.2018年12月26日
-
大工工事
今年の工事もあとわずか!
段上がりのタタミコーナーのスタディーカウンターを付けるために、
下地を付けている所です。
- 66.2018年12月26日
-
大工工事
ダイニング側からリビング側を見た感じです。
リビングの上には吹抜けがあり、解放感は半端ないです。(^_-)-☆
- 67.2018年12月26日
-
鈑金工事

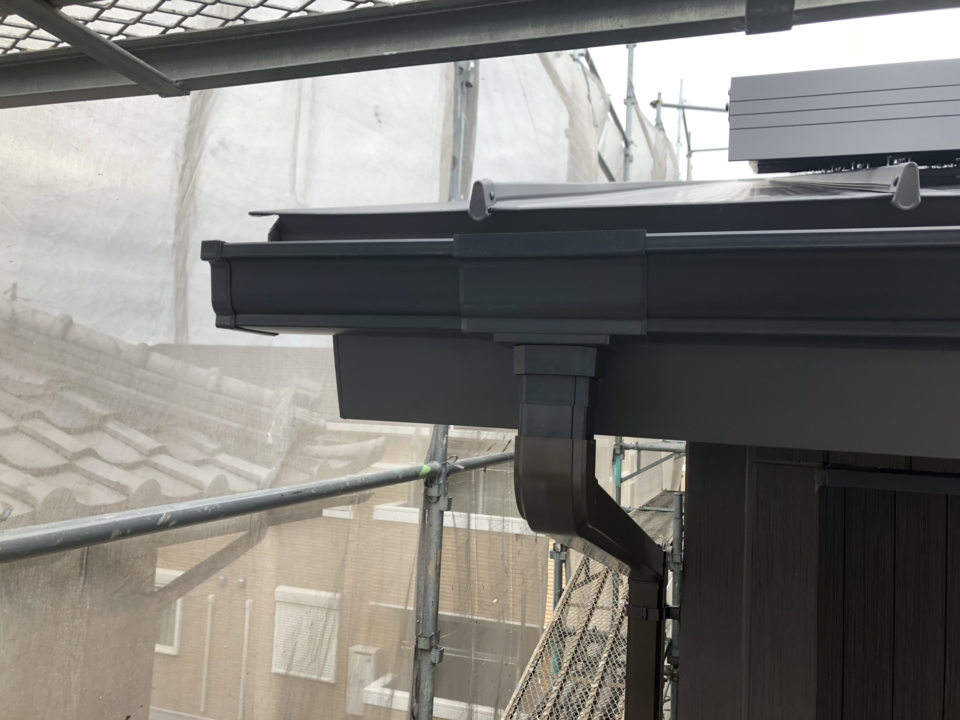

雨樋の工事も完了しました。
樋は、壁や屋根に合わせて色を変えています。
ブラックとダークブラウンの2色を採用していますが、
なかなか気づかれにくい部分ですが、気を配っていますよ(^^♪
- 68.2019年01月08日
-
大工工事

リビングに隣接した段上がりのタタミコーナーを作っている所です。
床から40㎝上がりで、引出し収納も付ける予定です。
- 69.2019年01月08日
-
大工工事
リビング吹抜けの手摺にお客様に持参頂いたガラスブロックが入りました!!
ブルー好きなお客さんお個性が出ている部分です(^_-)-☆

手摺は30センチの高さですので、この上に格子状の手摺がさらに付きます。

- 70.2019年01月08日
-
ソーラーポート
今日は、広い庭部分に太陽光パネルが載せられるカーポートの設置をしています。
ソーラーパネルは25枚載って、カーポートだけでも7.125Kw搭載予定です。
- 71.2019年01月10日
-
大工工事

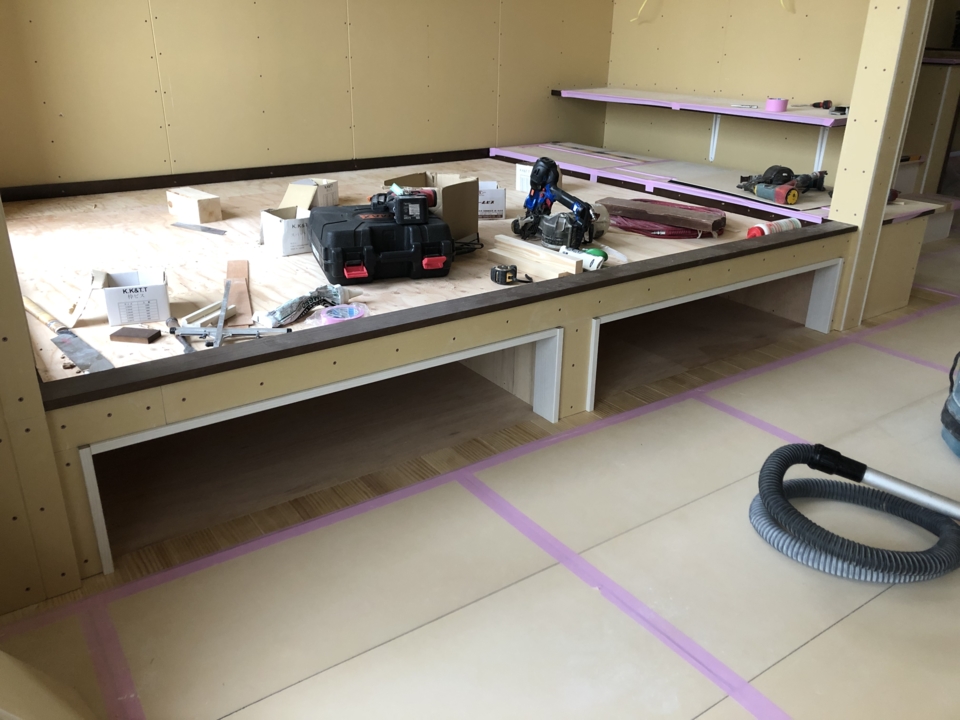

タタミコーナーの形が出来ました!!
後は引出し収納と、畳が入れば完成です。
- 72.2019年01月10日
-
カーポート

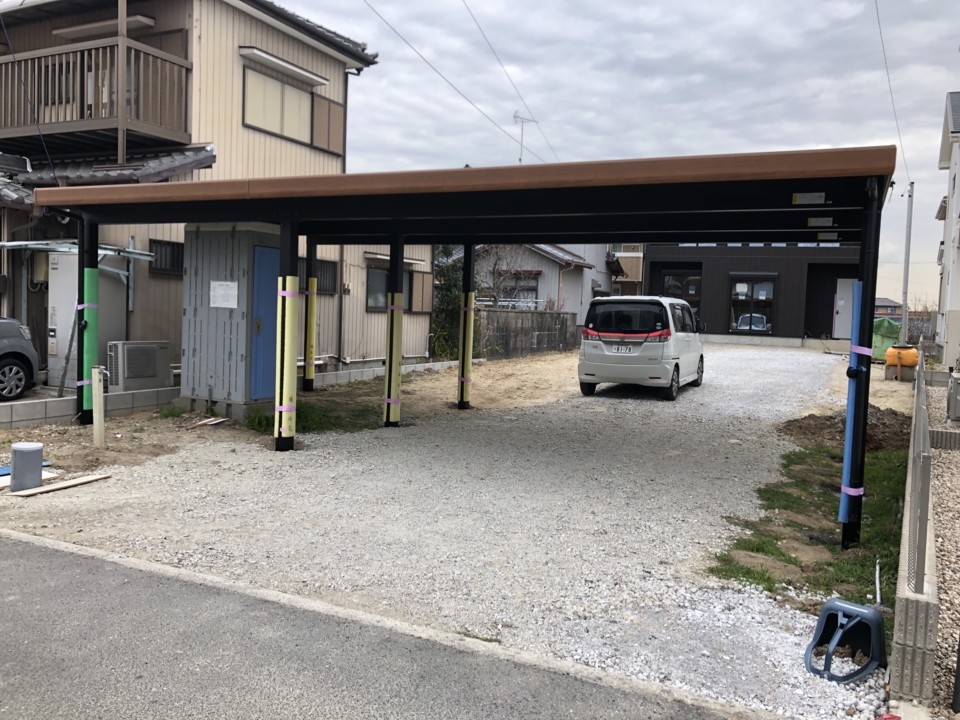

カーポートも完成し、柱が傷つかないように養生をしてきました(^_-)-☆
- 73.2019年01月15日
-
バルコニー格子
本日バルコニー格子の取付工事を行いました!
アクセントとなるよう、外壁より少し明るいキャラメルチークという木目の材料を使っています。
- 74.2019年01月15日
-
ソーラーパネル設置
1/8に設置したカーポートの上に、ソーラーパネルの設置を行いました。
大工さん1人、電気屋さん2人、僕1人、の計4人でした。
固定するための金具も多くて、やる事は結構多く、パネルも地面からよいしょしないといけないので、筋肉痛となりました。( *´艸`)いい運動になりました。
- 75.2019年01月15日
-
ソーラーパネル設置

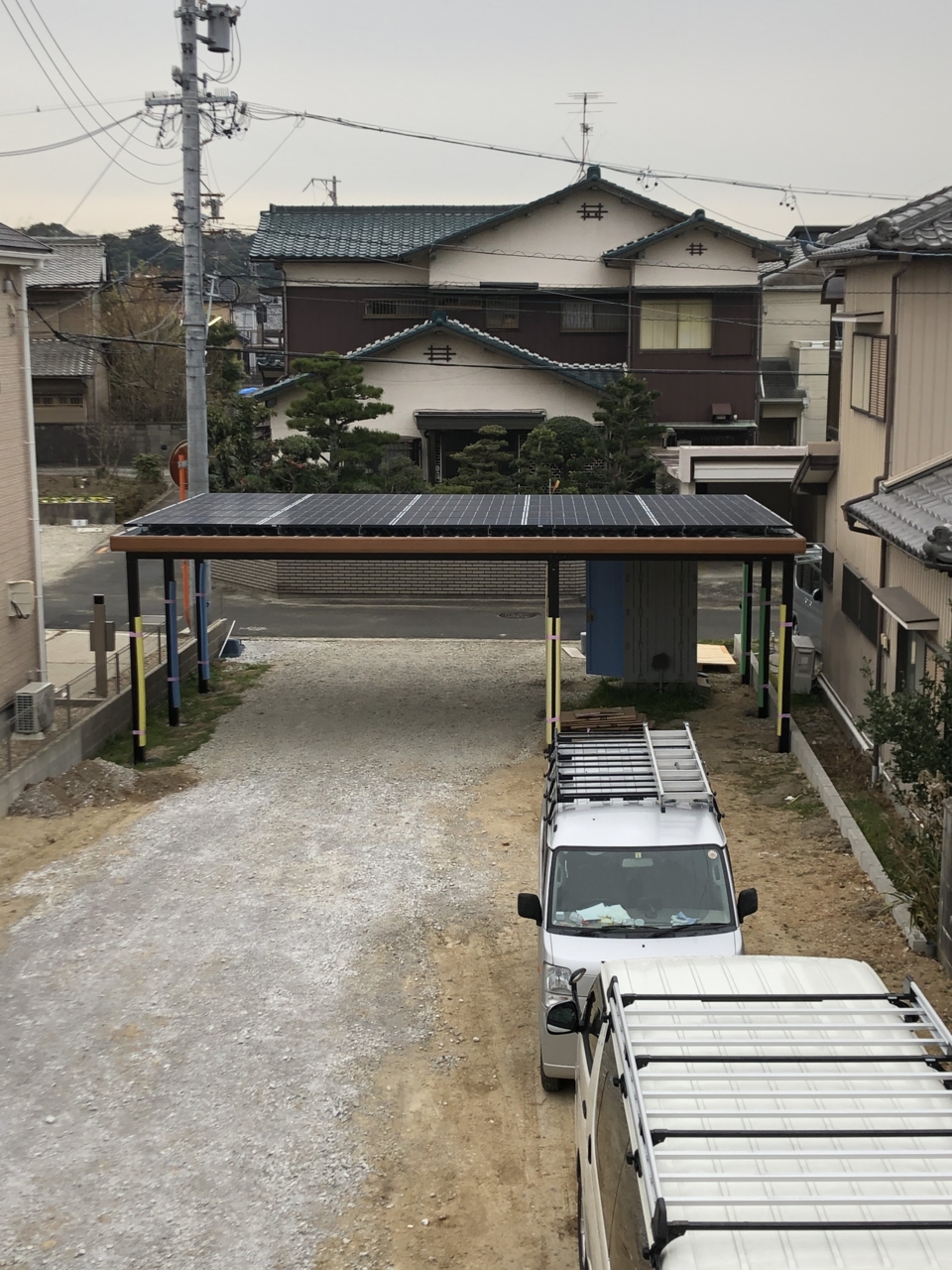

家のバルコニーからソーラーポートを見るとこんな感じです。
そうなんです!敷地がとても大きいのです。
3台用のカーポートに25枚のパネルで7.125Kw。
- 76.2019年01月15日
-
大工工事

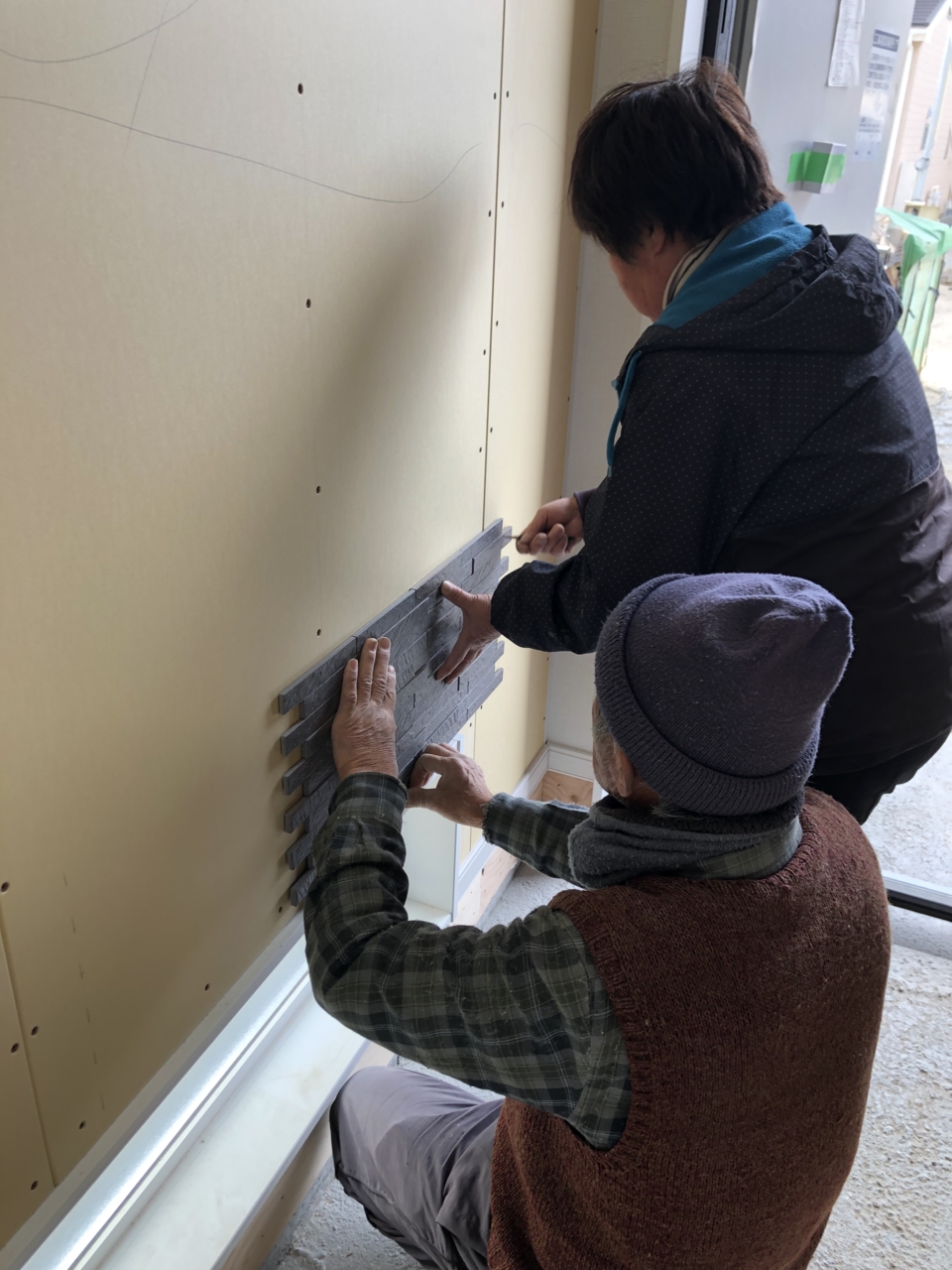

水廻りの壁には、化粧パネルの施工を行いました。
初めての工事でしたが、施工要領に従って行っております。
床から90㎝までです。
- 77.2019年01月15日
-
電気工事

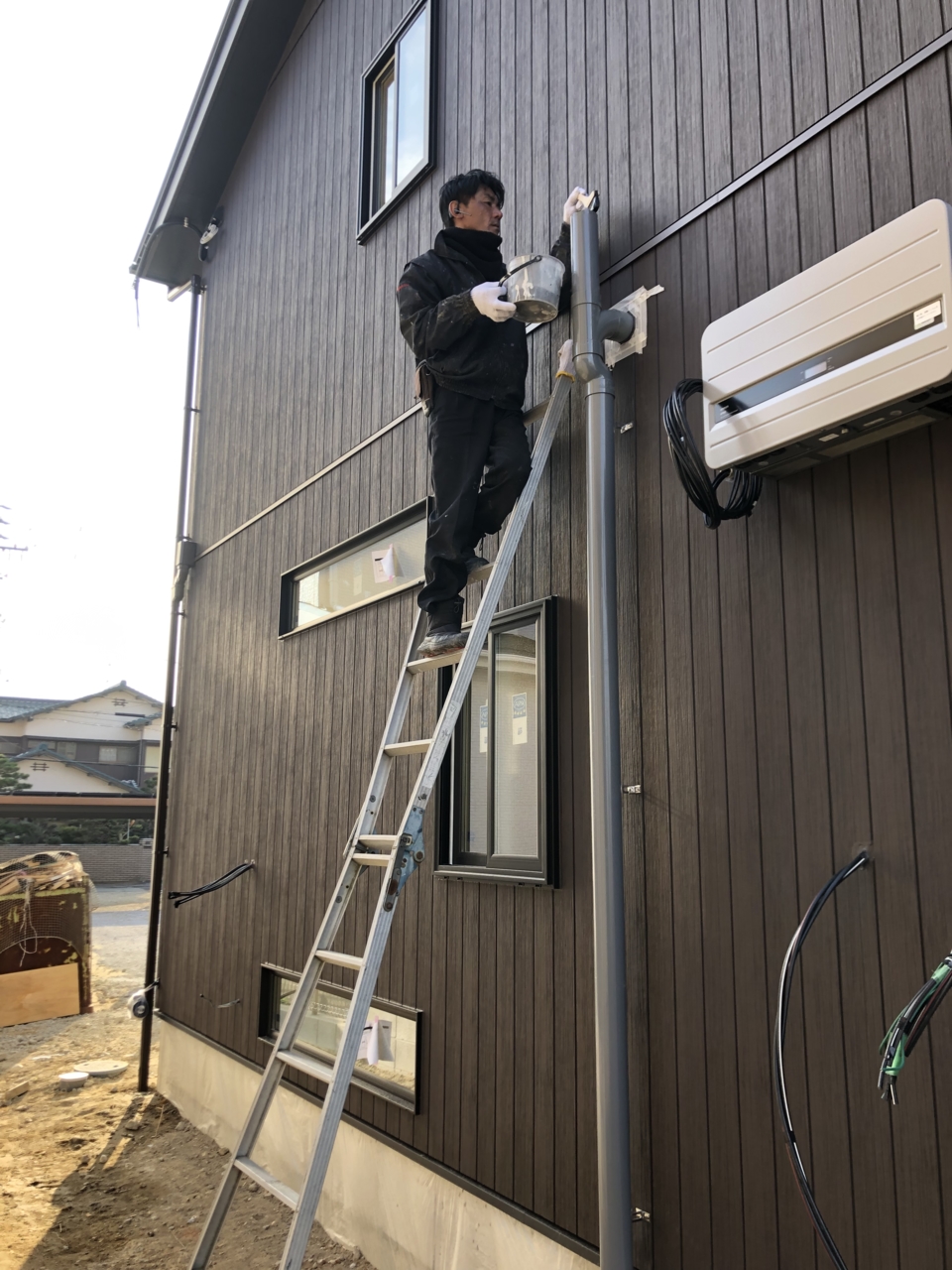

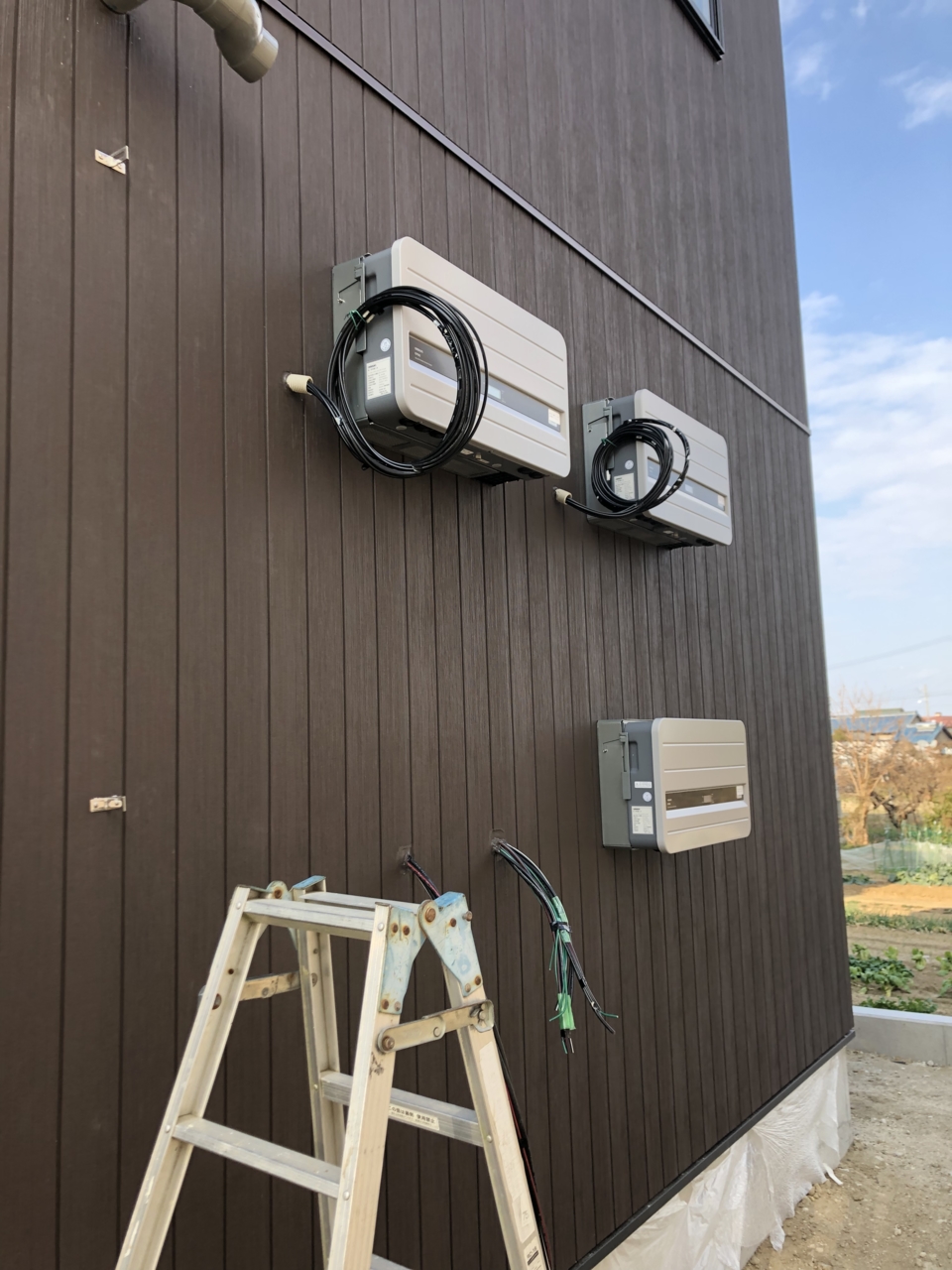

外壁に、太陽光発電装置のパワーコンディショナーの取付を行いました。
1つ45Kgでとても重い!!!
- 78.2019年01月16日
-
水道工事
2Fのトイレの排水管の設置を水道屋さんが行いました!
これから黒く塗装をしていきます!
- 79.2019年01月16日
-

大工工事
本日にて大工工事が一旦終了となりました。
また最後の仕上げに2日間ほど戻ってきますが、
明日別現場にて建前を行うので、しばらくY様邸とはサヨナラです。($・・)/~~~
- 80.2019年01月21日
-
電気工事
電気屋さんがカーポートの上のソーラーパネルからの配線を、
建物の外壁についているパワコンまで接続する工事を行っています。

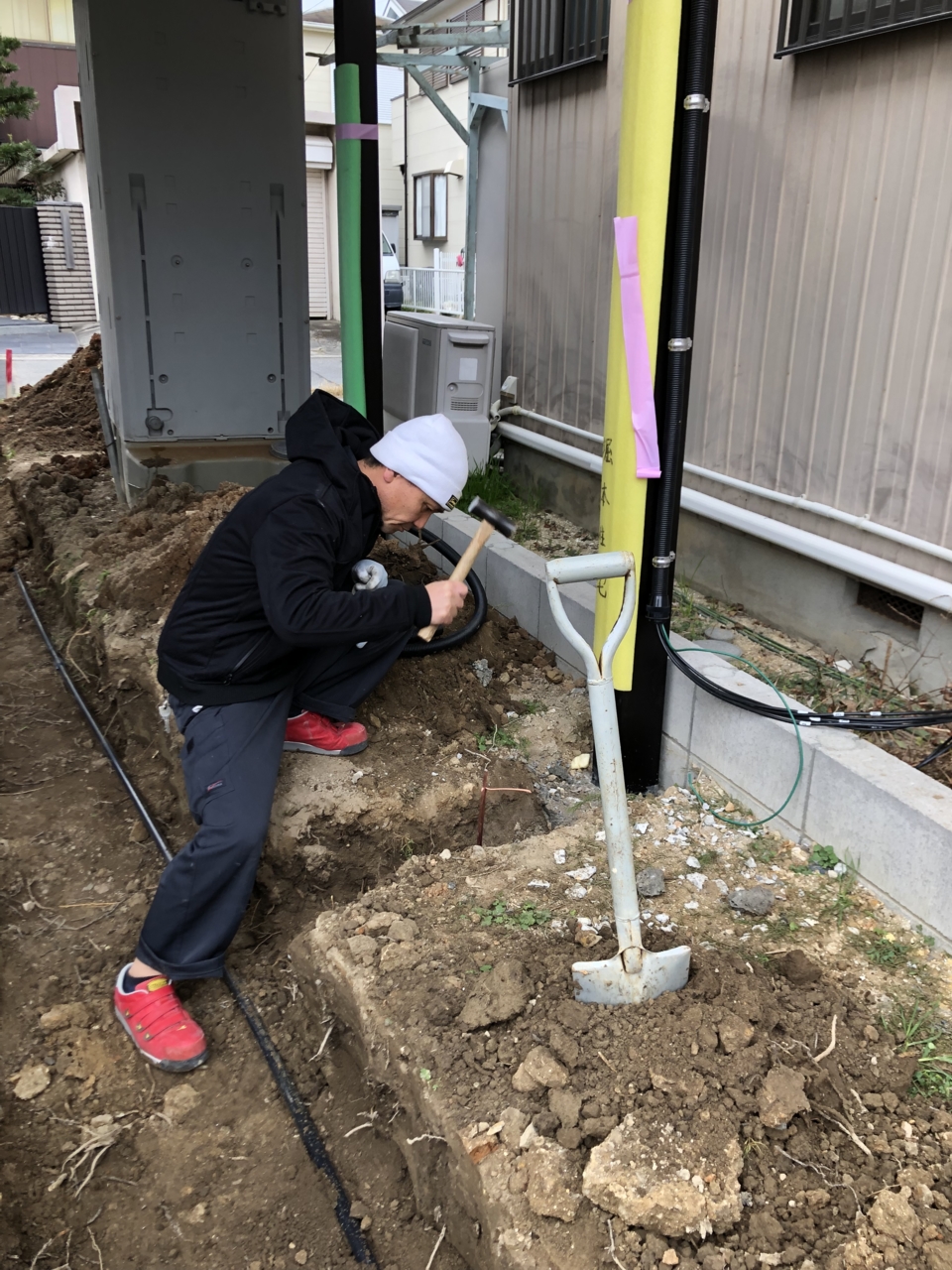

敷地が広く長いため、30mくらいの距離を土の中を埋設して行きます。
とても大変です。( *´艸`)
- 81.2019年01月25日
-
エコカラット工事
左官屋さんが、玄関内部の壁一面にエコカラット(タイル)を貼っています。
綺麗に見えるよう、貼り始めの位置や、目線、切りものが入る場所などを
一緒に打合せをしました!
- 82.2019年01月28日
-
大工工事
お施主さんの要望で、トイレの壁の下方に化粧パネルの施工を行いました!
飛び散ったりした時にサッとふける!確かにいい物です(^_-)-☆
- 83.2019年01月31日
-
キッチン工事

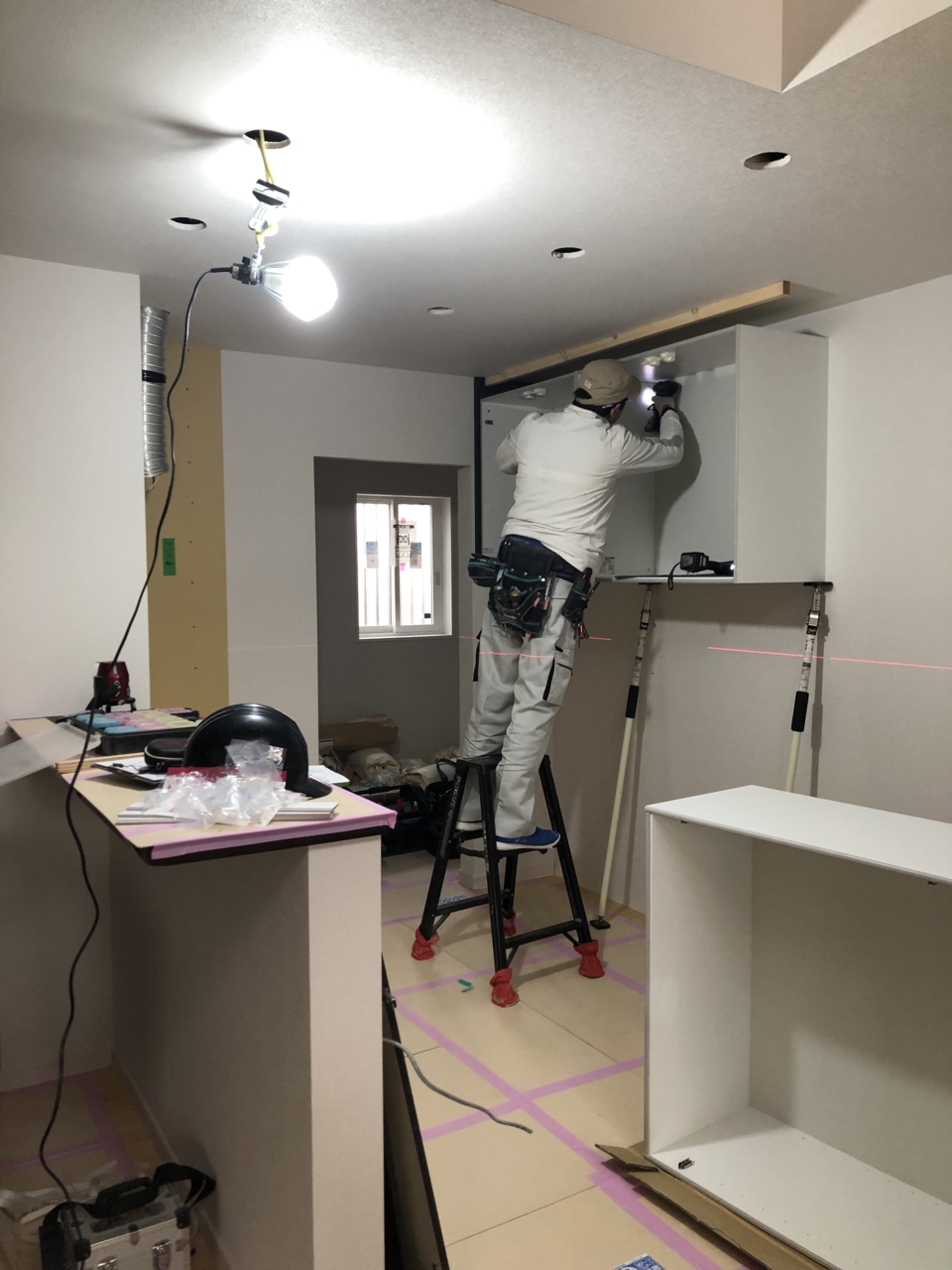

本日はキッチンの設置工事を行っています。
メーカーはパナソニックです。
キッチン、カップボードとも高級グレードでしたが、
お客様のこだわりもあり、決定しました。
完成が楽しみです!
- 84.2019年02月04日
-
大工工事
工事も最終盤にやってきました。
大工さんが残工事として、最後の仕上げに来ています。

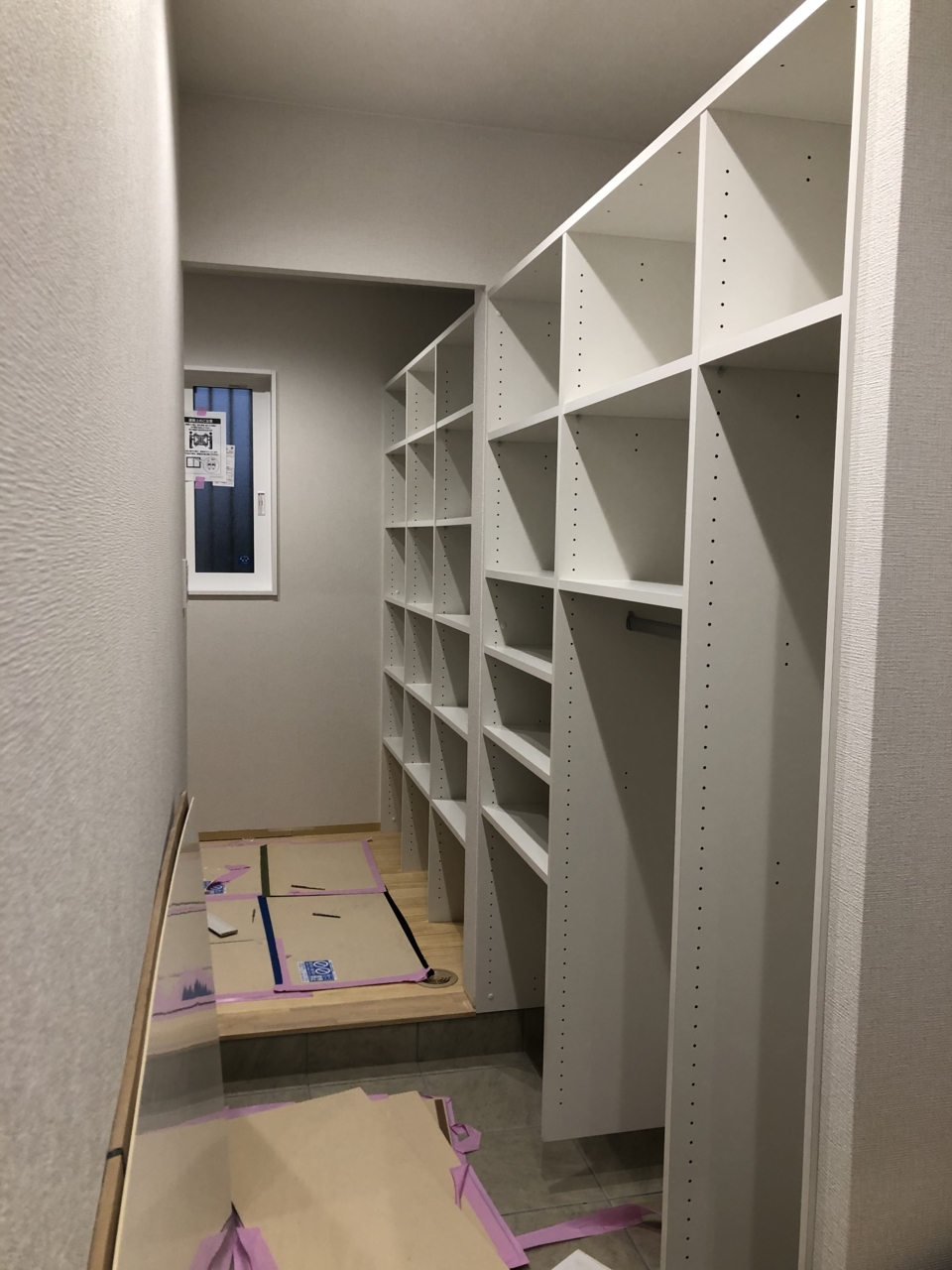

写真は、ウォークスルー土間収納部分で、玄関から裏道として
ユーティリティールームにつながっています。
収納量抜群のシステム収納が付いています
- 85.2019年02月05日
-
水道工事

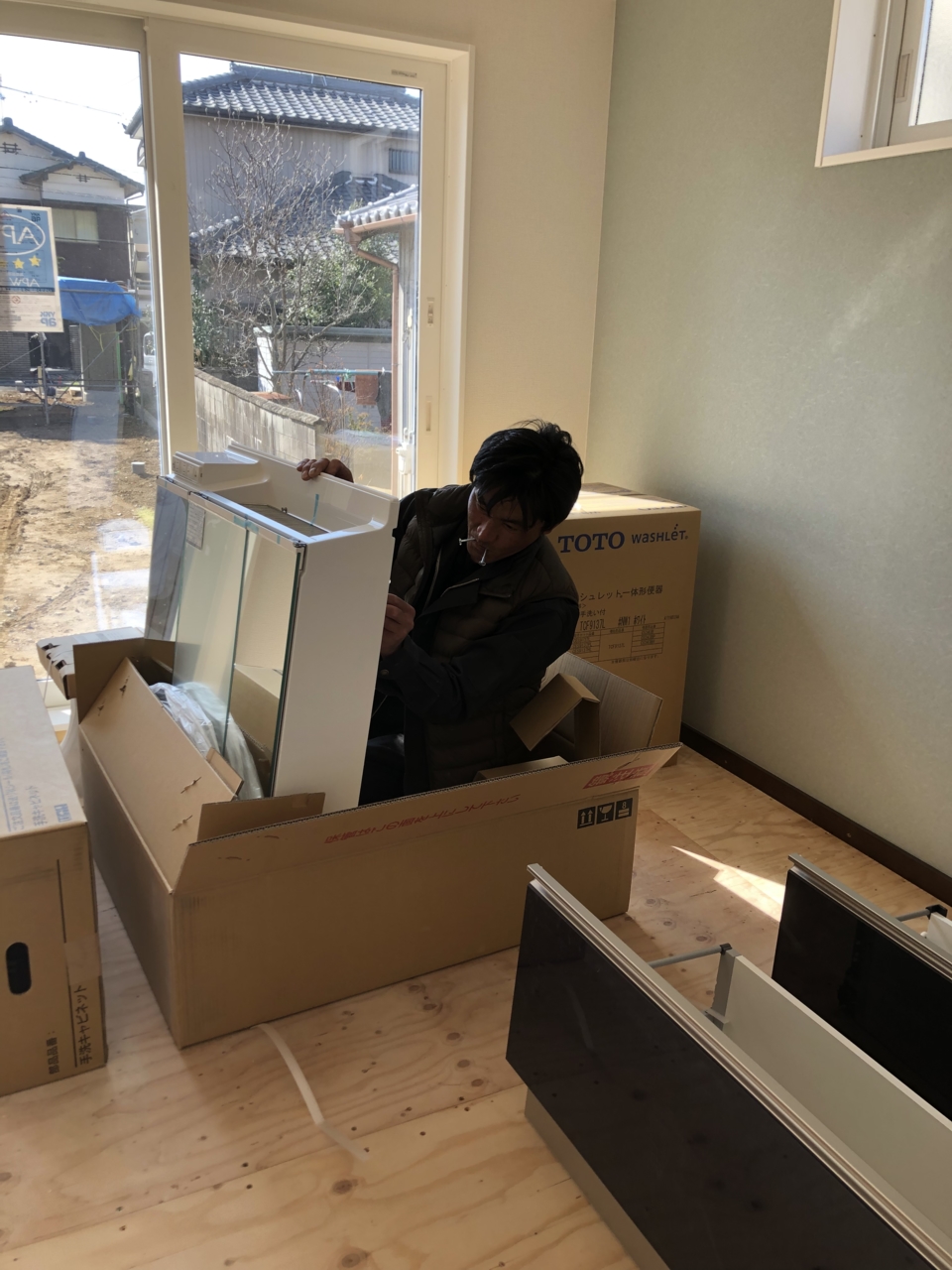

器具付け工事として水道屋さんが、2Fの洗面化粧台を組み立てています。
段ボールの中に入って作っているので、電車ごっこのようでした(^_-)-☆
- 86.2019年02月05日
-
大工工事
ダイニングの壁に両面テープとボンドを塗りつけて、
この後にコミュニケーションボードと呼んでいる磁石の引っ付く
ホワイトボードの施工を行っています。(^_-)-☆
子供の学校や保育園の予定を貼ったり、お絵かきにばっちりです。
- 87.2019年02月06日
-
完成写真
ロフトの写真です。天井高さは1400㎜
造作で大工さんに棚を作ってもらい、購入予定のケースを棚の上下へ収めていく予定です。広いロフトですよ!!!

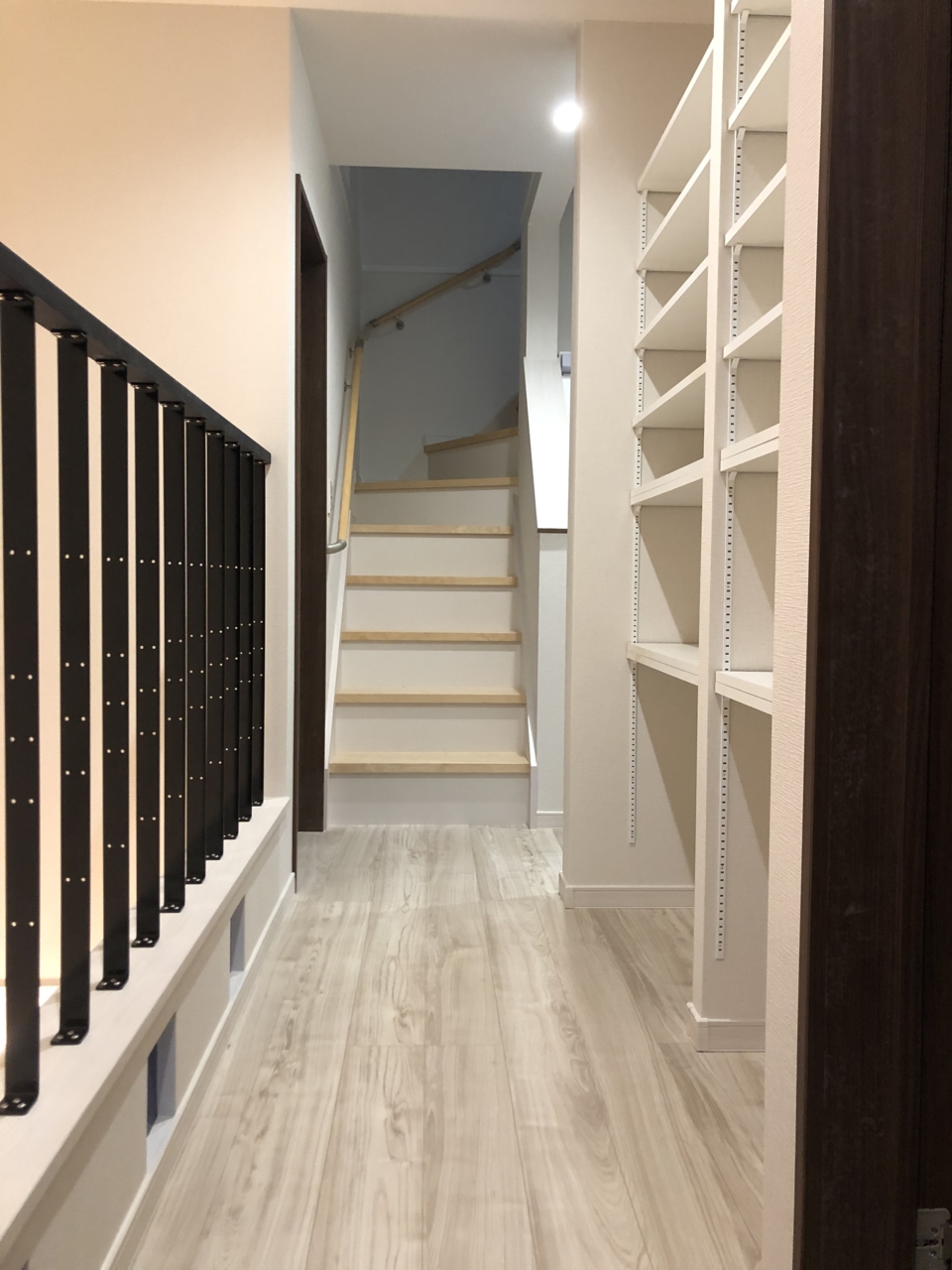

- 88.2019年02月06日
-
完成写真
2階ホールです。左側の手摺の向こうはリビングの吹抜けになっています。
右側は家族共有の本棚スペースです。
向こうの階段は、ロフトへ繋がる階段です。
- 89.2019年02月08日
-
完成写真
洗面所の写真です。
右の壁にはシステム収納、左には洗面化粧台とシステム収納、
扉の向こう側は、ユーティリティースペースで、買い物から帰ったら、
このスペースに収まる物が多いと思います。
ユーティリティーとキッチンは隣にありますので、動線もとても便利です。
- 90.2019年02月08日
-
完成写真
リビングから、キッチン・ダイニング・吹抜けを撮った感じです。
吹抜の格子の向こうに見えているのが、本棚です。
とても広々した空間で、吹抜けもあり、超開放的です!!
- 91.2019年02月08日
-
完成写真
主寝室の壁のエコカラットです。
コンセントがあったので、こっそりとブラックにしてみました!
ひそかなこだわりです。
- 92.2019年02月08日
-
完成写真

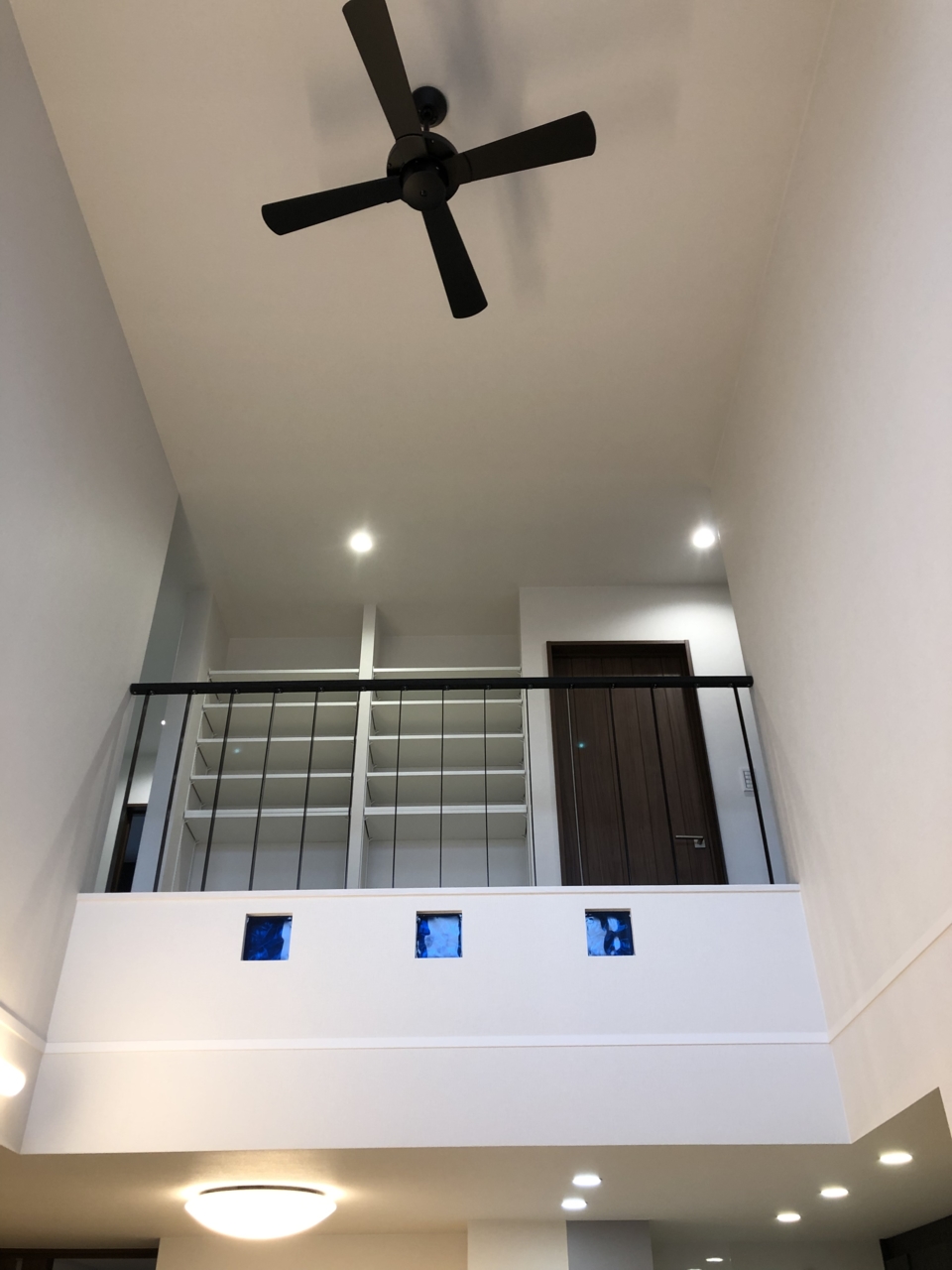

リビング吹抜けの写真です。
あえてブラックのシーリングファンとし、
インテリアに取込んでいます(^_-)-☆
- 93.2019年02月08日
-
完成写真
リビングのTVボードと高さ2400㎜のハイドアです。
TVは口の中に壁掛けの予定です。
TVボードの上には、間接照明があります。
- 94.2019年02月09日
-
畳下引出収納
完成写真を投稿している後なのに・・・・
畳下の引出し収納の納品です!
建具屋さんが、採寸してもちろん特注で作っています!
- 95.2019年02月10日
-

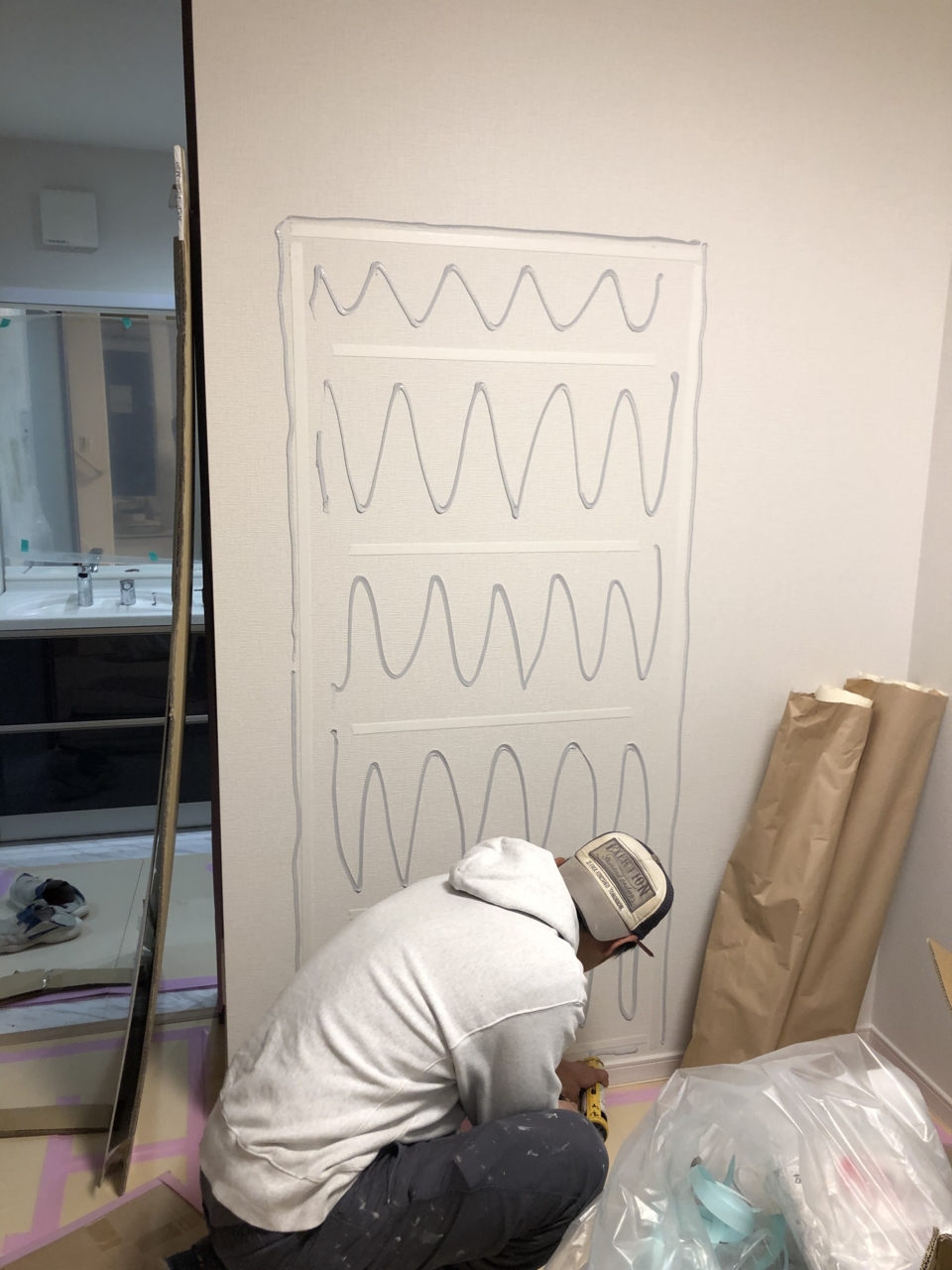

完成写真
畳下に引出し収納も納まり、濃紺の畳も入りました!
タタミの搬入もテンションアップポイントです。
タタミの右側にあるのは、スタディーカウンターで足を入れられるようになっています。
土地家屋調査士の方が絶賛してくれました!!
後の問題は、本当に勉強するか!ですね。
