完成現場レポート

地域別にみる|すべて

FU様邸 常滑市/知多半島

建築中レポート

1.2018年01月16日

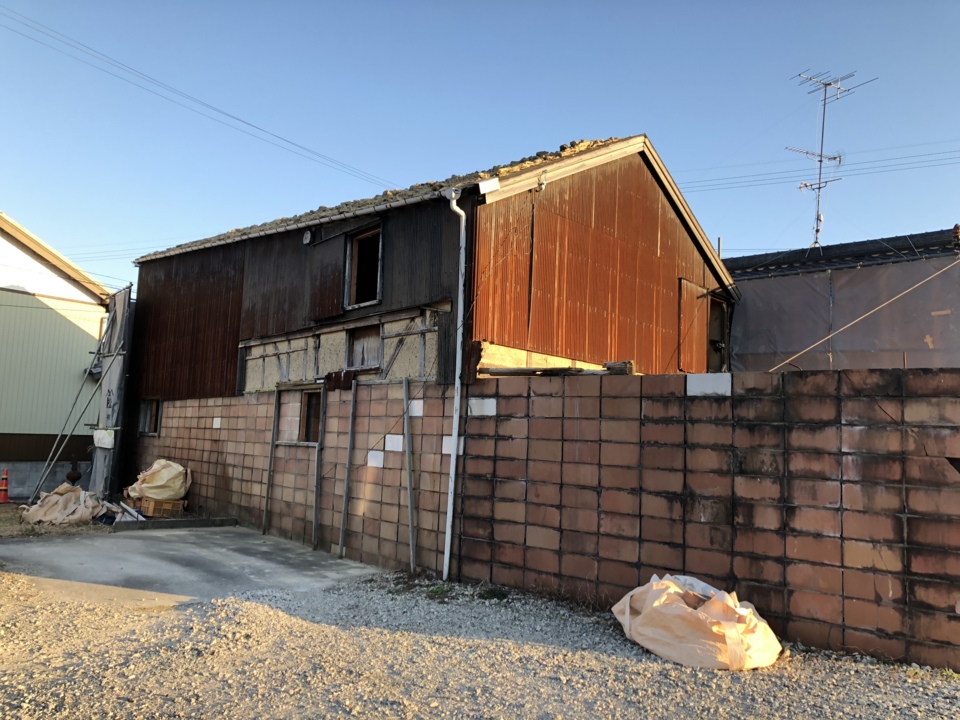

解体前現況写真
解体前現況写真

現況は、みかん倉庫がまだ建っております。

2.2018年02月13日
ショールーム見学
ショールーム見学

本日はトクラスショールームへの訪問でした。
元気な息子ちゃんが学校の為、夫婦でしっかりと見れたと思います。
お風呂にもゆったりとつかりました。(^_-)-☆

3.2018年02月13日
ショールーム見学
ショールーム見学

写真は、洗面化粧台の扉の色を選択している所です。
洗面化粧台でもかなりの色の中から選択することが出来ますので、
色は結構皆さん悩まれるところです。( ..)φメモメモ

4.2018年02月16日

地盤調査
地盤調査

土地が決まり、契約前ではありますが、地主さんのご厚意により、
地盤調査をさせて頂く事が出来ました。結果は良好で補強の必要はないとの
結果が出ましたので、お施主さんともども一安心でした!!

5.2018年02月26日
解体前現況

解体前現況

3月に入ってからの解体予定なので、
間もなく解体工事が始まるそうです。

6.2018年03月16日
解体工事完了
解体工事完了

解体工事が終わり、更地となりました。

7.2018年03月30日
地鎮祭準備
地鎮祭準備

明後日が地鎮祭の為、山本さんと2人で地鎮祭の準備をしました。
地鎮祭当日は、竹を切って持ってくるのと、椅子と、お子さん用のジュースのみです(^^♪

8.2018年04月01日
祝!地鎮祭
祝!地鎮祭

先週に土地の契約も終わり、本日地鎮祭となりました。
夕方5時からの開始でしたが、日も長くなり明るい中で行うことが出来ました。
神主さんは、知多市岡田の神明社さんです。

9.2018年04月01日
仮設電気の設置
仮設電気の設置

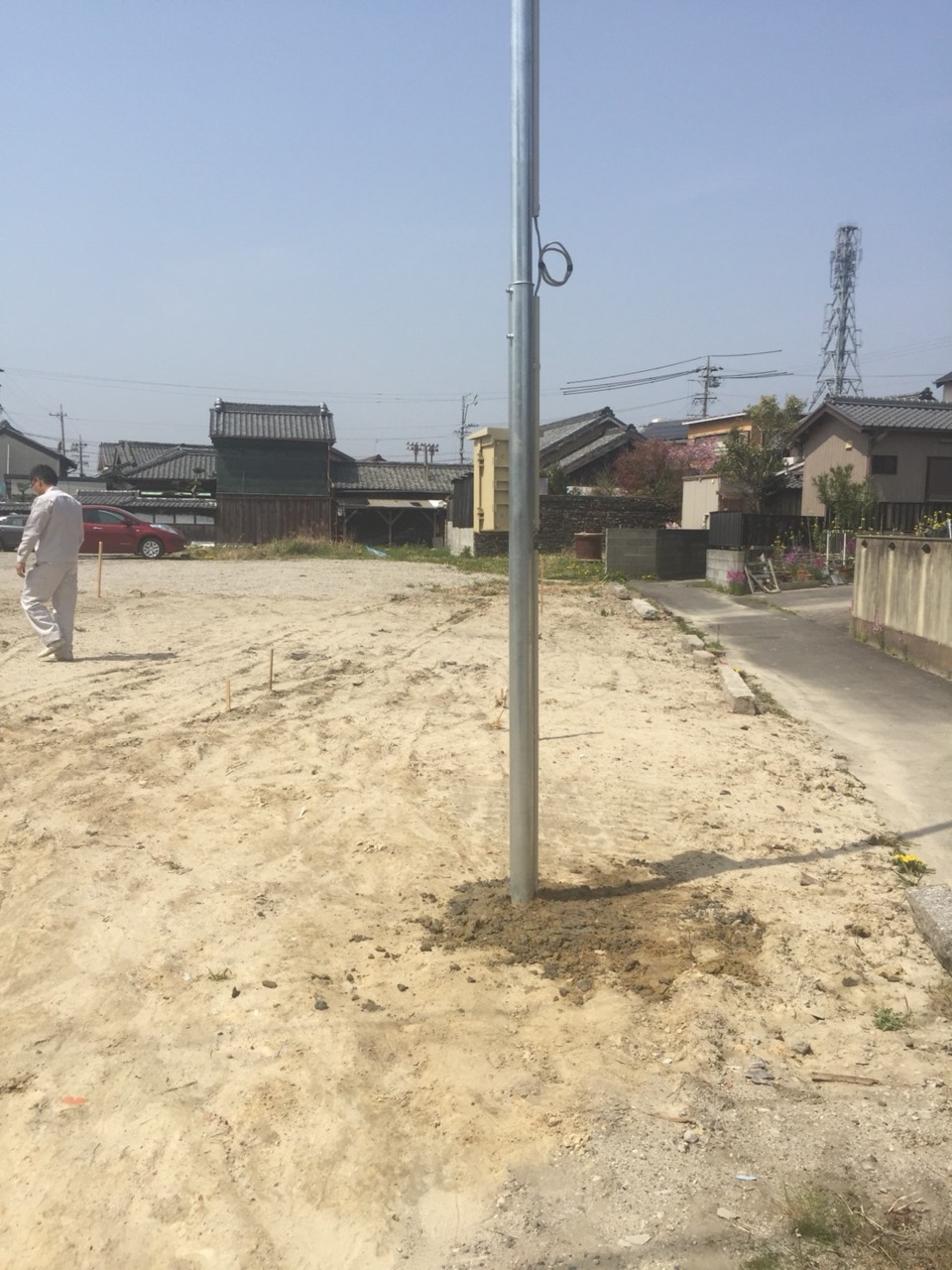

地鎮祭の当日に、さっそく仮設の電気ポールの設置が行われました!!

10.2018年04月05日
基礎工事
基礎工事

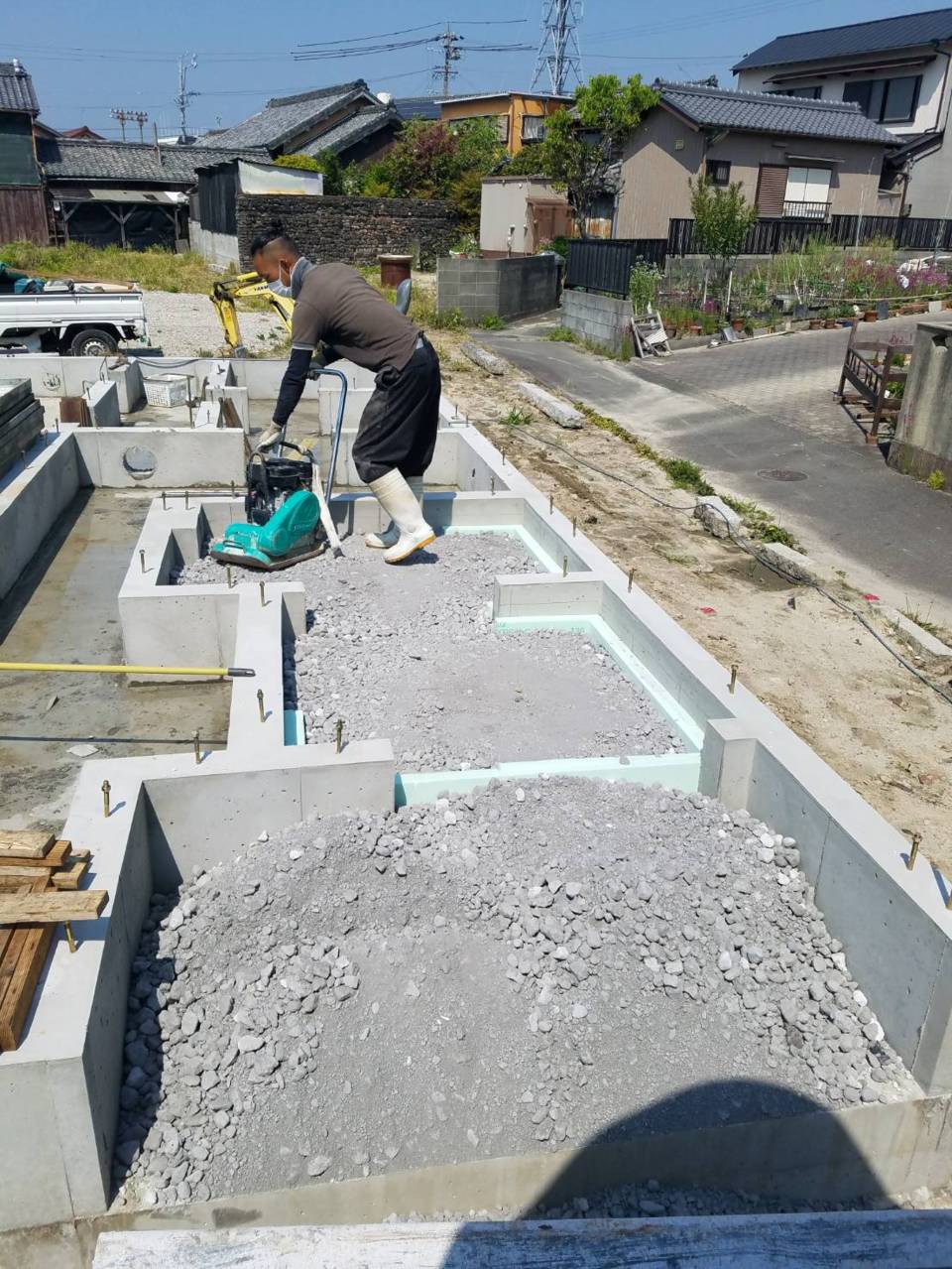

本日から基礎工事開始しました。
4/9頃の予定でしたが、少し早まりました。
丁張、掘削を行いました。
明日は朝にシロアリ薬剤の塗布を行い、
午後から防湿シートと捨てコンを行う予定です。

11.2018年04月06日
基礎工事

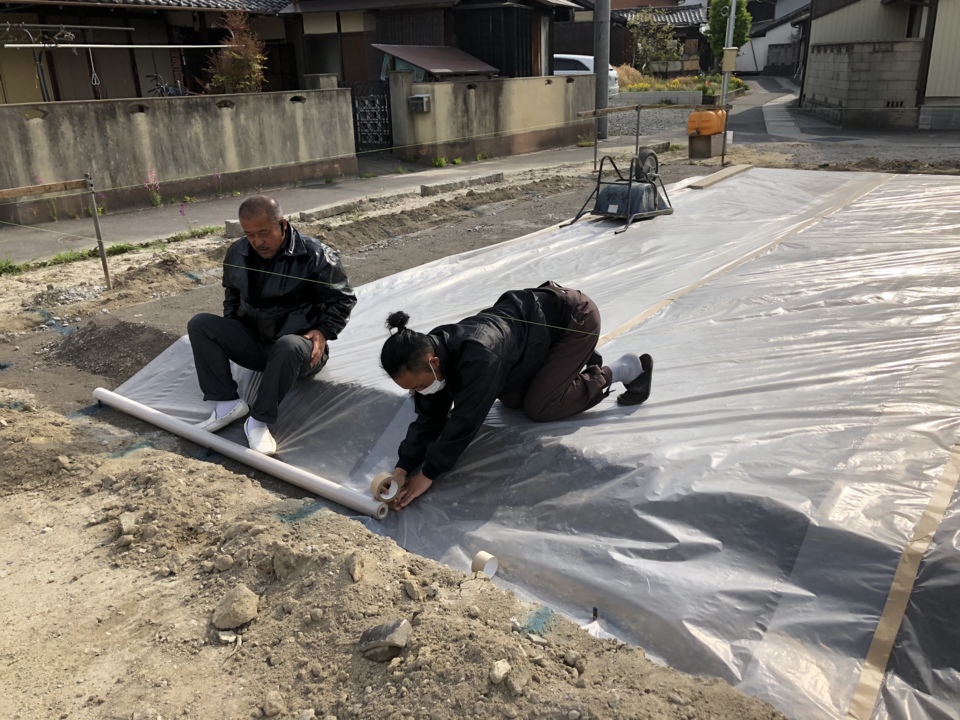

基礎工事

防湿シートを施工している所です。
べた基礎の中に、地盤からの湿気が入らないようにする目的です。

12.2018年04月06日
基礎工事
基礎工事

防湿シートの抑えと、型枠の設置土台のために、
捨てコンクリートを施工しています。

13.2018年04月09日
基礎工事
基礎工事

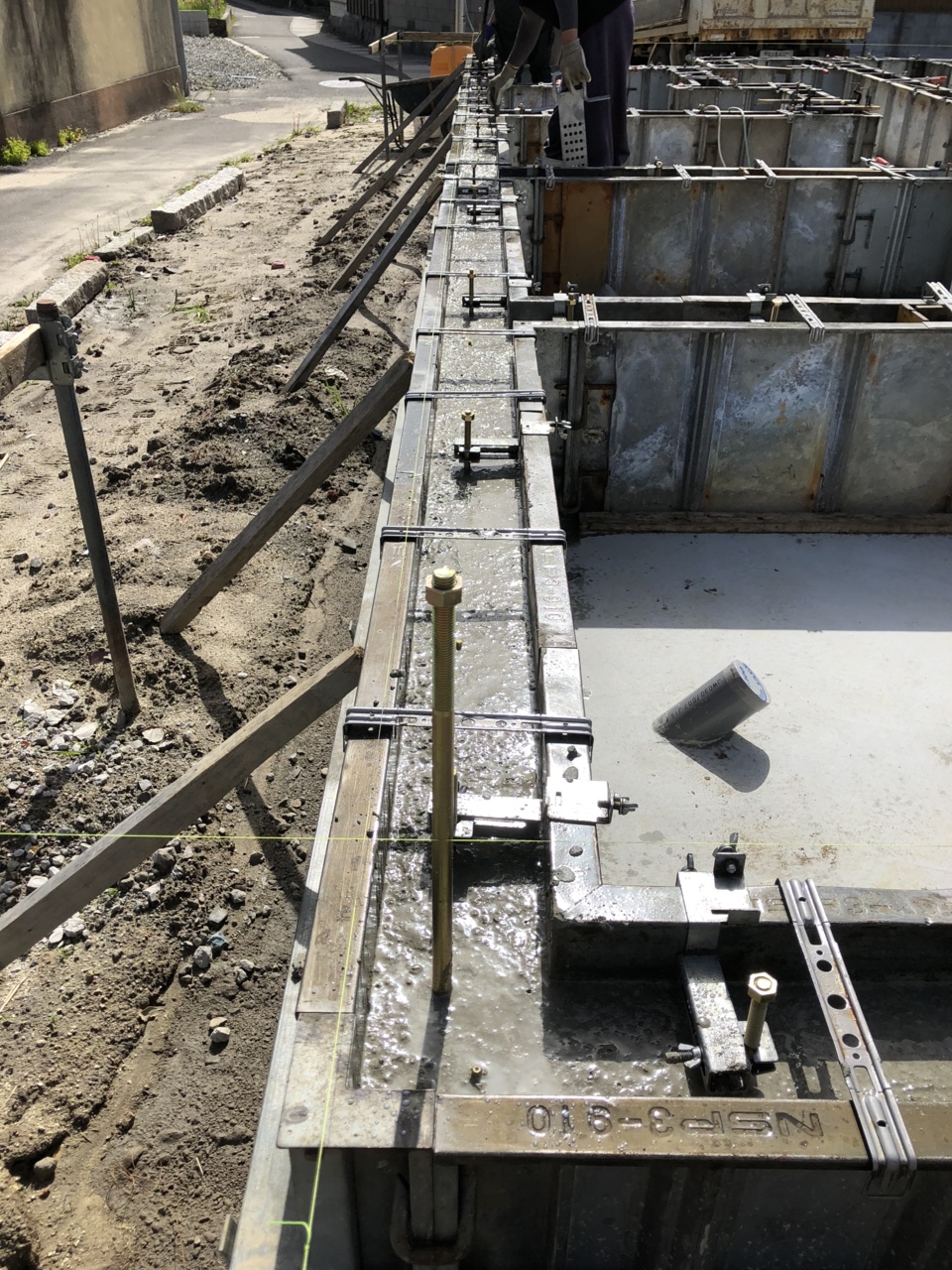

外周部の型枠の設置が完了しました。
次の工程は、鉄筋組となります!(^_-)-☆

14.2018年04月10日
基礎工事
基礎工事

鉄筋組を行っています。鉄筋屋さんが2人入り、1日で仕上げていきます!
仕上がったらコンクリートの打設になるので、その前に配筋の検査を行います(^^)/

15.2018年04月10日

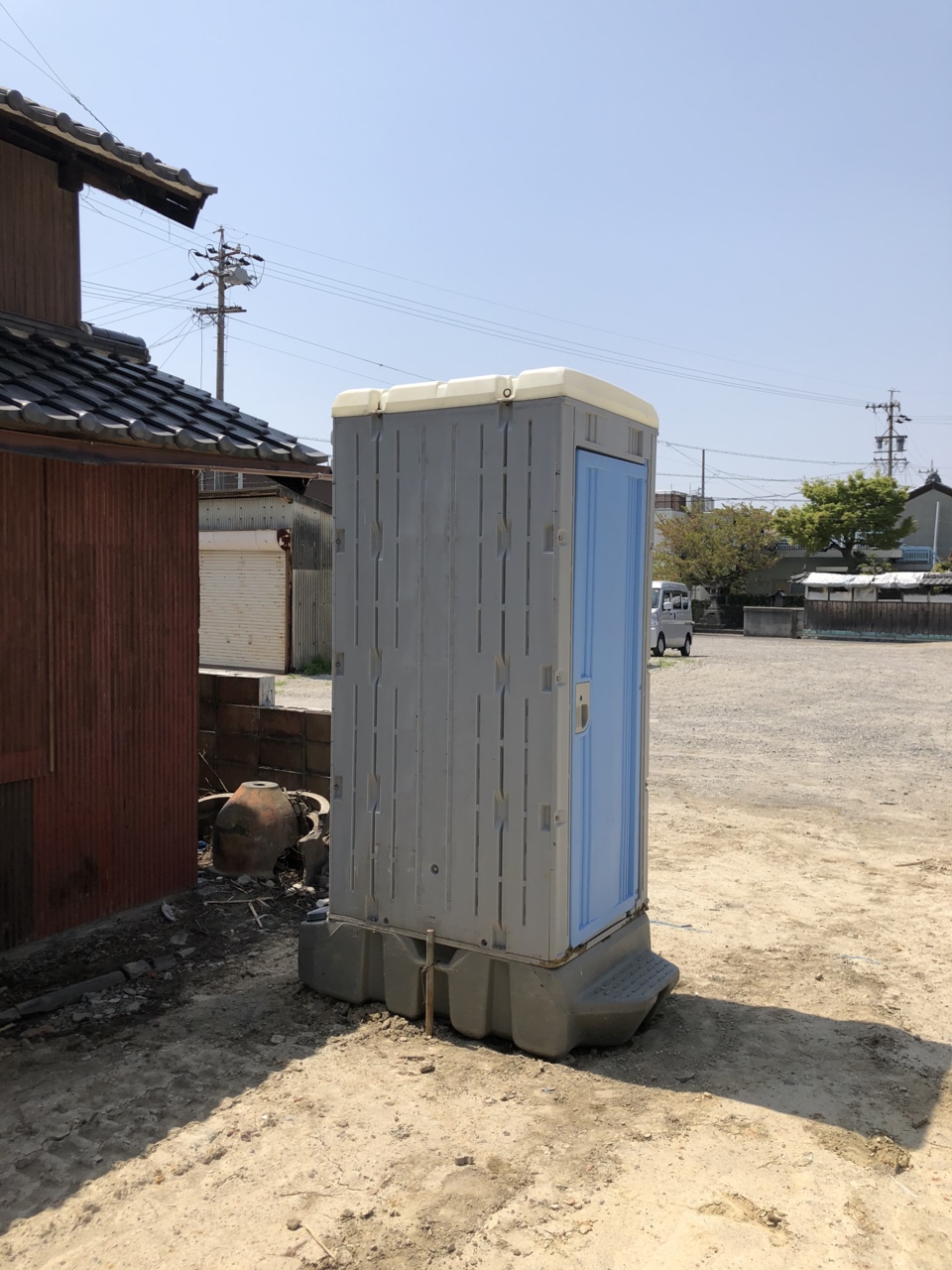

仮設工事
仮設工事

基礎屋さんお待ちかねの、仮設のトイレが到着しました。
朝からトイレに入らないと気が済まないらしいです・・・・

16.2018年04月11日
基礎工事
基礎工事

鉄筋組が完了し、配筋の検査を行いました(^^♪
綺麗に仕上がっていました。検査も合格です。

17.2018年04月11日
基礎工事

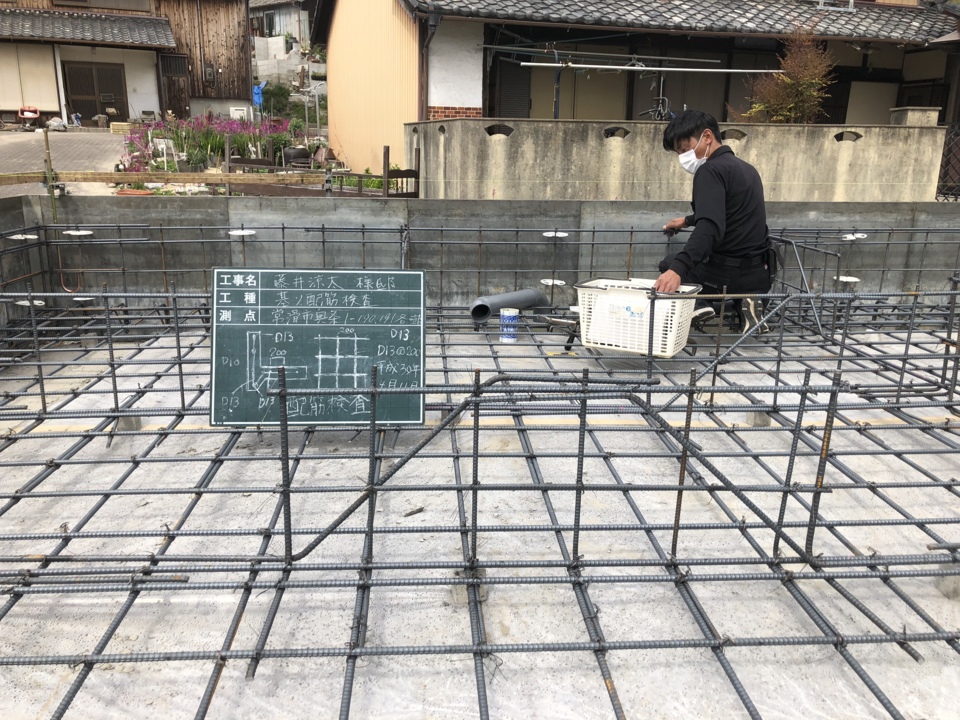

基礎工事

配筋完了状況。
次の工程は、水道の土間逃げ配管工事➡コンクリートの打設となります。

18.2018年04月11日
水道工事
水道工事

水道屋さんが土間逃げ配管工事に入っております。
コンクリートを打ってしまうと貫通する配管が出来なくなるので、先行してコンクリートを貫通する部分の配管を行います。

19.2018年04月11日
水道工事
水道工事

土間逃げ配管が完了するとこんな感じです。

20.2018年04月13日
基礎工事
基礎工事

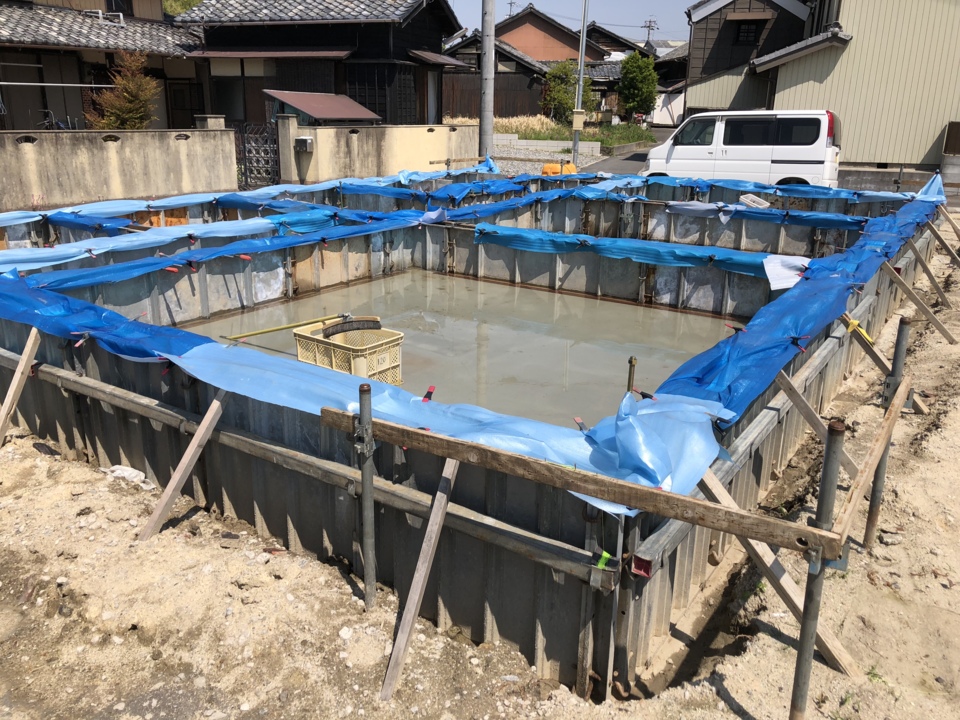

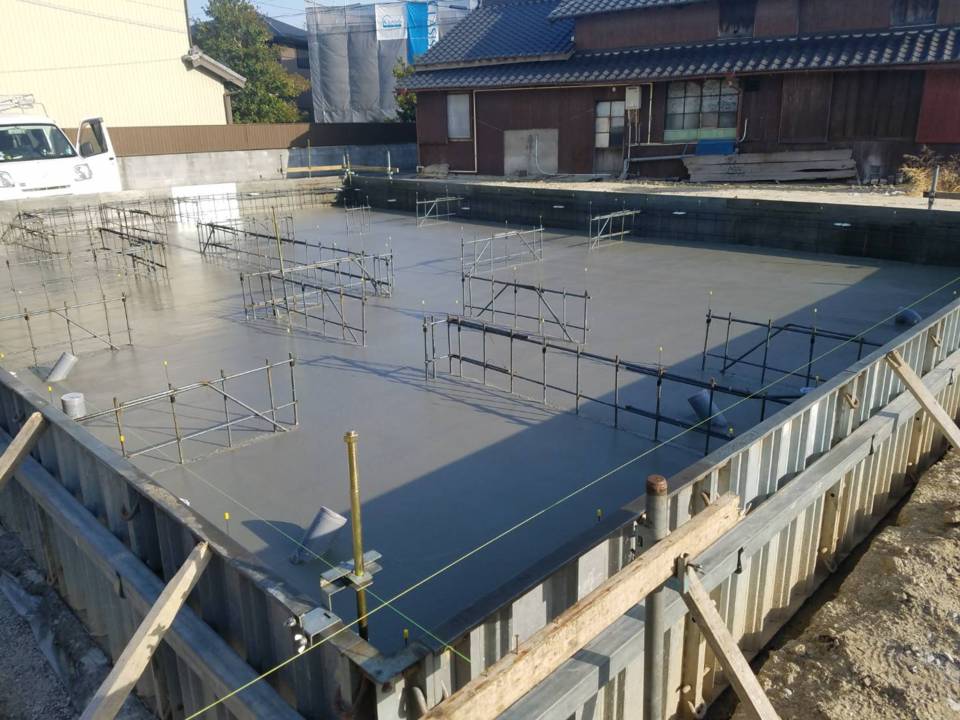

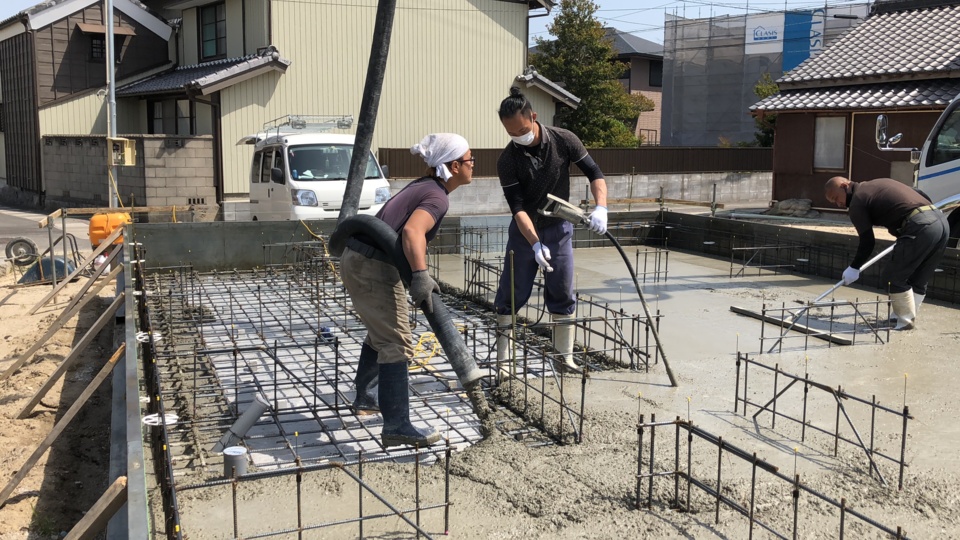

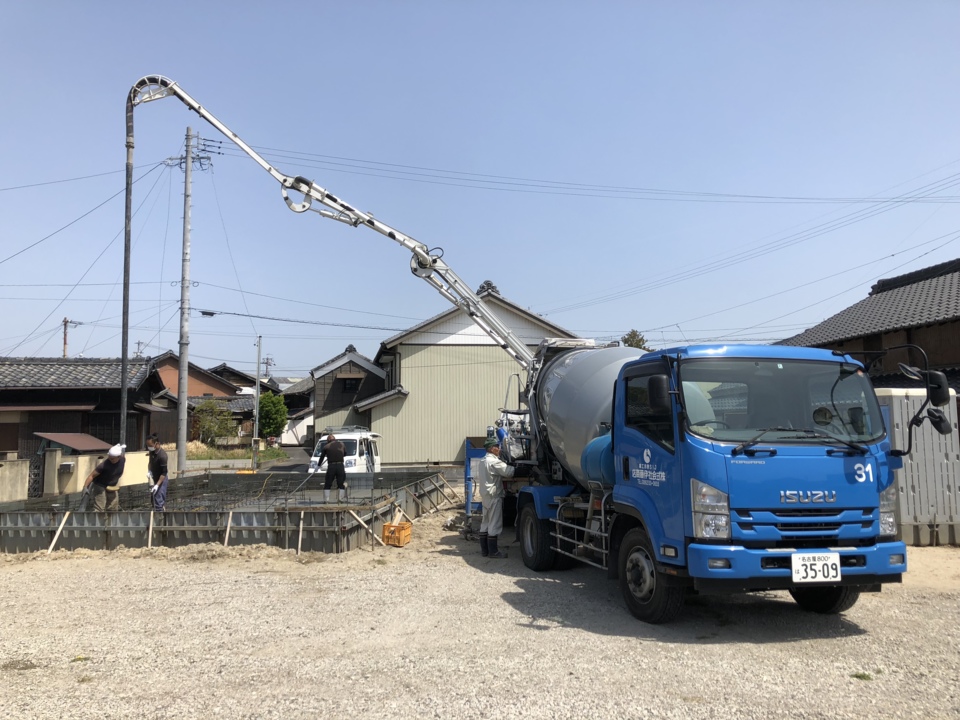

今日は、ベースコンクリートの打設です。
コンクリートミキサー車とポンプ車が来て、コンクリートを打っていきます。

21.2018年04月13日
基礎工事

基礎工事

ベースコンクリート打設状況です。どんどん鉄筋が埋まっていきます!
今度陽の目を見るのは、何十年後かになるのですね($・・)/~~~

22.2018年04月13日
基礎工事
基礎工事

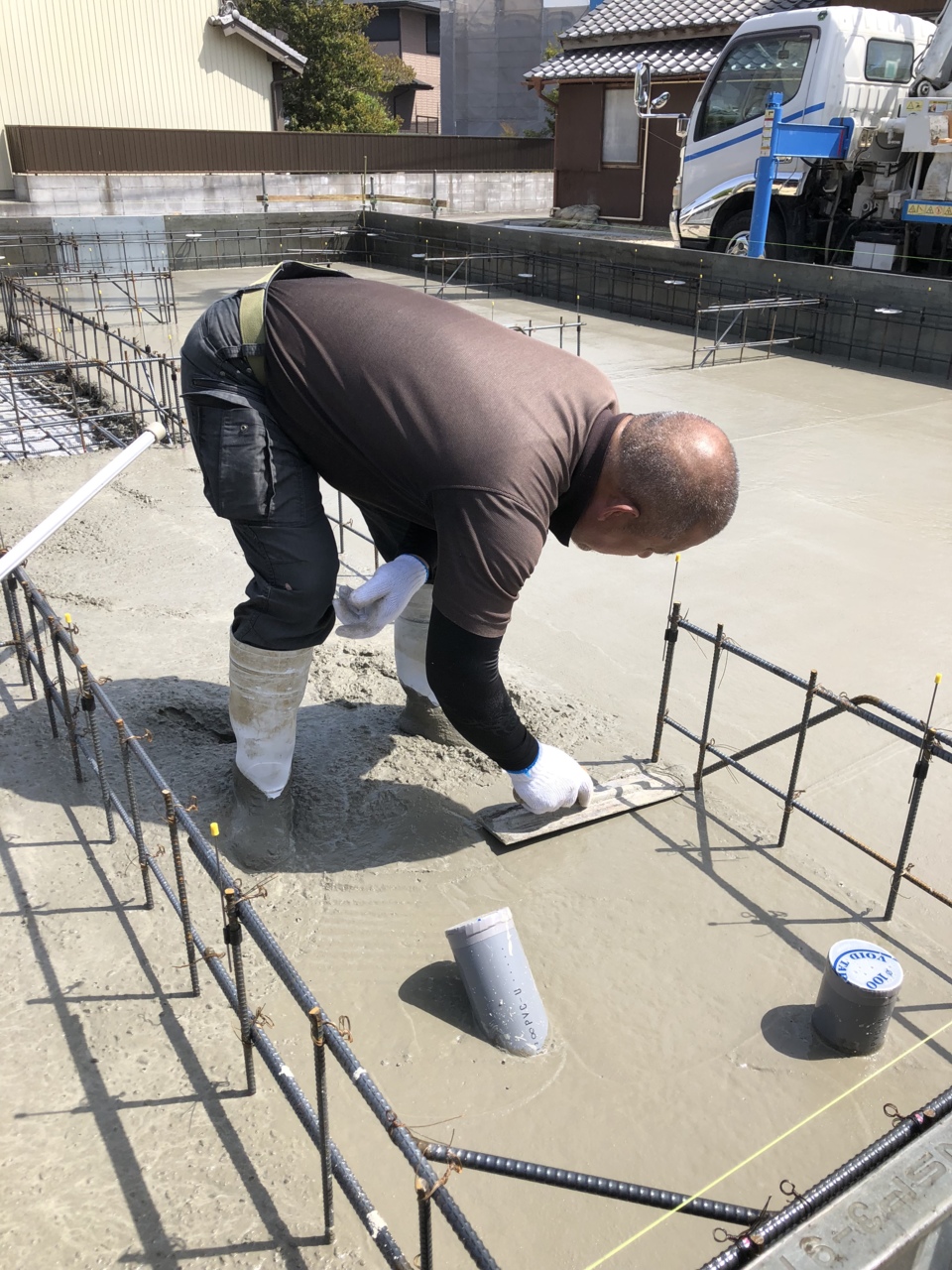

ベースコンクリートの仕上げは、金鏝で丁寧に仕上げます!
住んだ後のメンテナンスで床下に潜ったりした際に、コテ仕上をしていないと
服が真っ白になりますです。

23.2018年04月13日
基礎工事
基礎工事

ベースコンクリート打設完了(^_-)-☆

24.2018年04月14日
基礎工事
基礎工事

リトル清原(父)と落武者(息子)が、
内部の間仕切りの型枠を設置しています。
4/16に立ち上がりコンクリートを打設予定です。

25.2018年04月16日
基礎工事
基礎工事

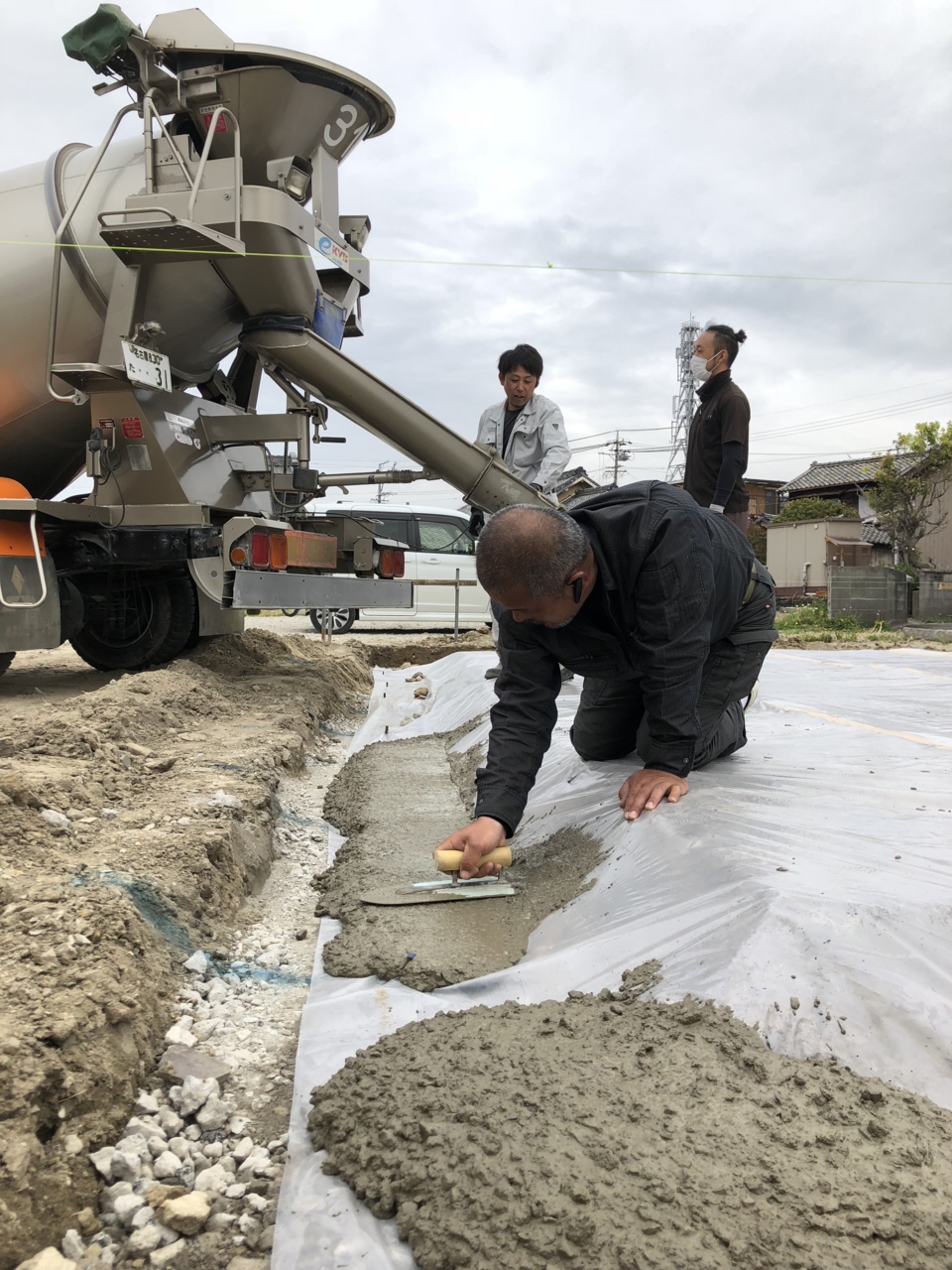

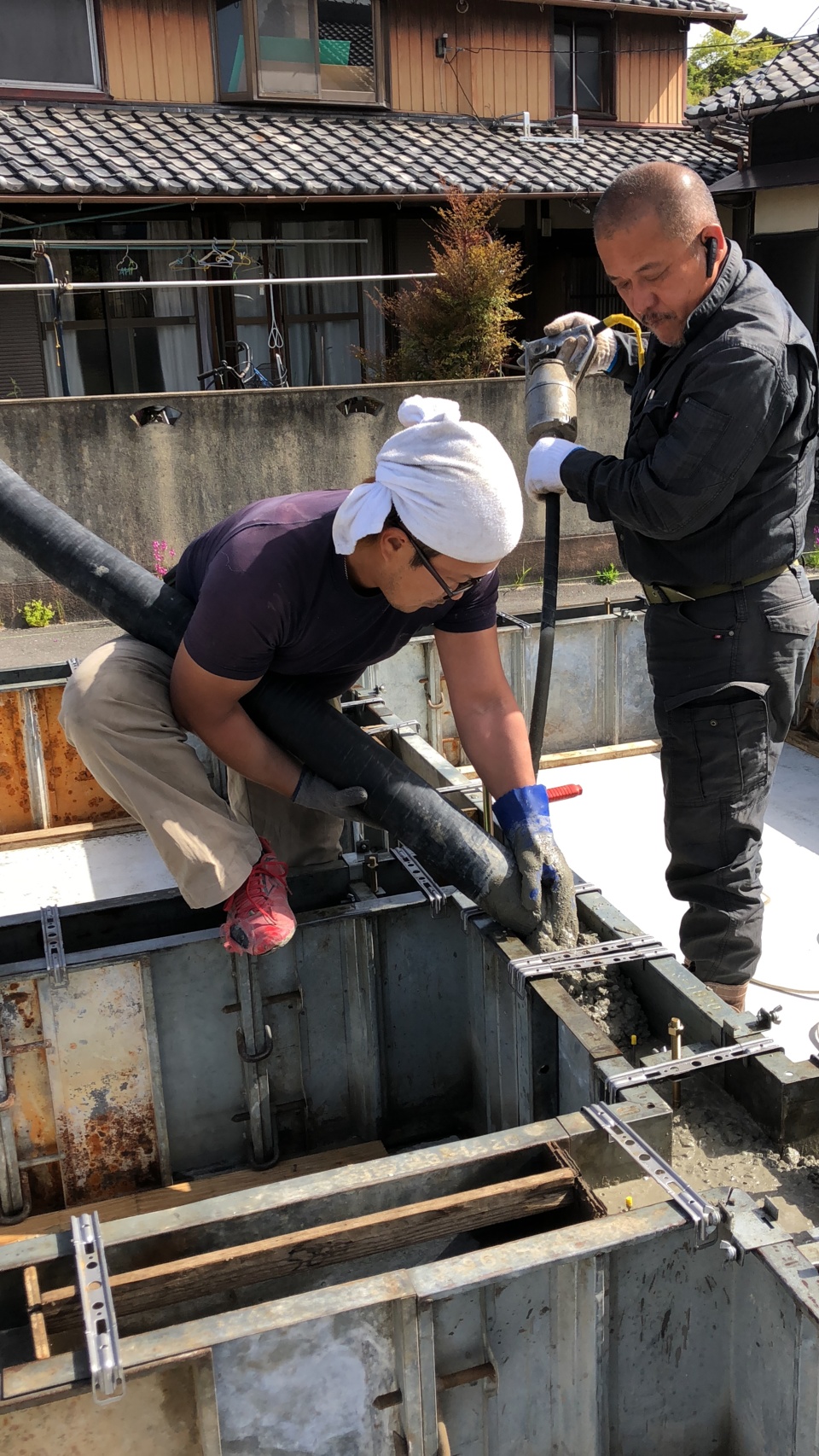

本日は、立ち上がりコンクリートの打設を行っています。
ポンプ車からのコンクリートを送り込み、バイブレーターで振動を与え、
コンクリートの空隙を減らしていきます。

26.2018年04月16日
基礎工事
基礎工事

立ち上がりコンクリート打設直後です。
このままだと天端がガタガタで土台が載せられないので、
この後にレベラーと呼ばれるどろどろの材料で、水平かつ平滑に表面を作ります。

27.2018年04月20日
基礎工事
基礎工事

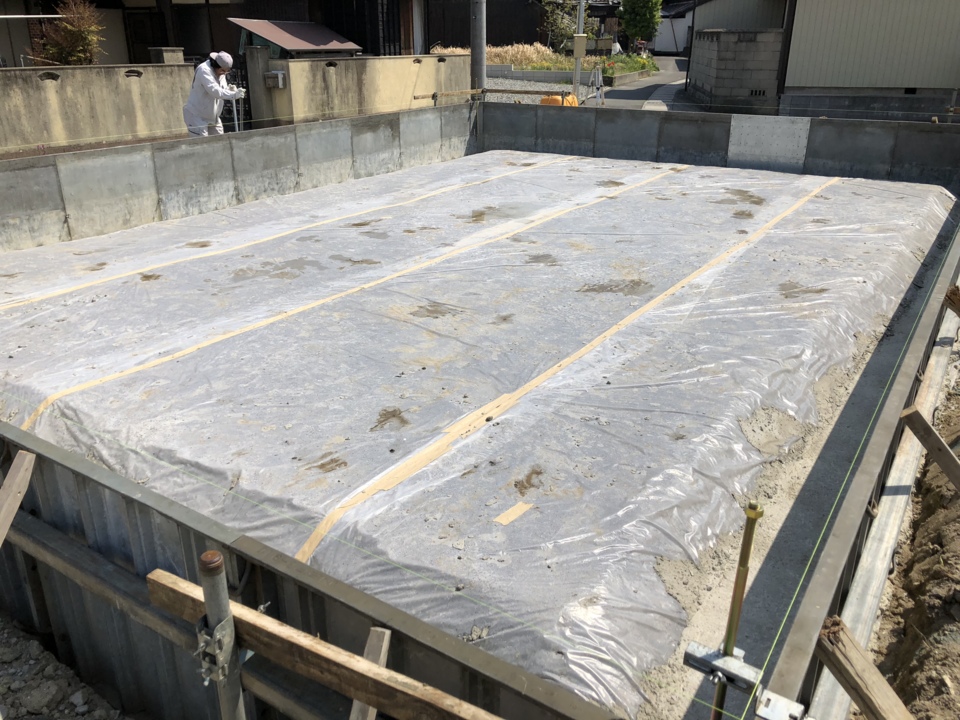

ブルーは基礎の養生です。
暖かくなってきて乾くのも早くなってきているので、
ゆっくりと乾いてしっかりと強度が出るように養生をしています。

28.2018年04月21日
基礎工事
基礎工事

玄関ポーチの下地を砕石で作っています。

薄い緑の材料は、基礎の断熱材です。

29.2018年04月21日
水道工事
水道工事

基礎工事が完了し、水道屋さんが再び入り、建物の周りの給排水管の工事をしています。

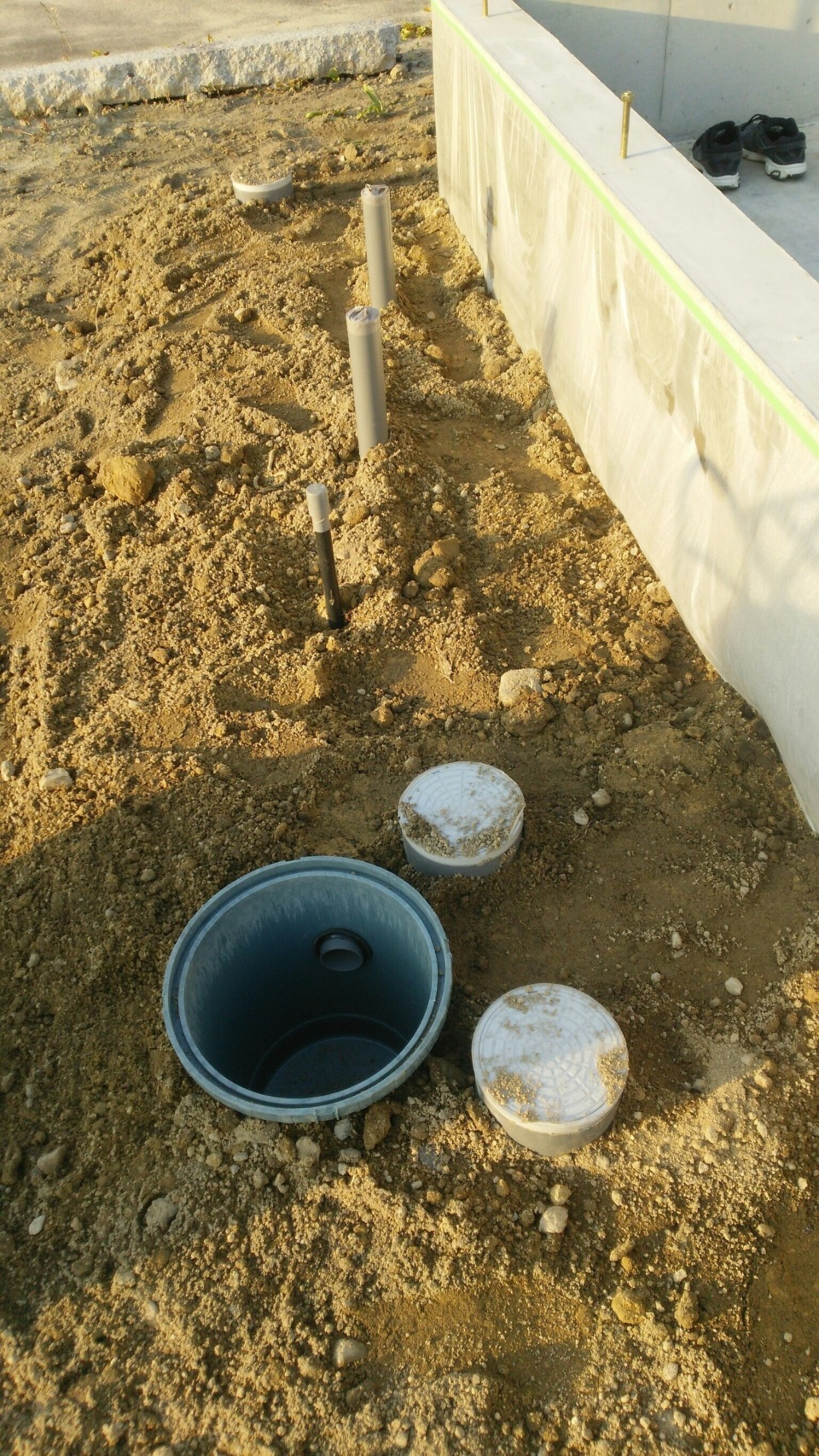

大きいマスが雨水桝で、白い蓋の方は汚水桝となります。
排水管は特に勾配をしっかりと取る事が大切です。汚水の逆流はたまりませんからね・・・・"(-""-)"

30.2018年04月26日
水道工事
水道工事

4/30に大工さんが入り土台伏せ工事を行うので、それに先立ち、
床下の給水給湯管の設置を行っています。

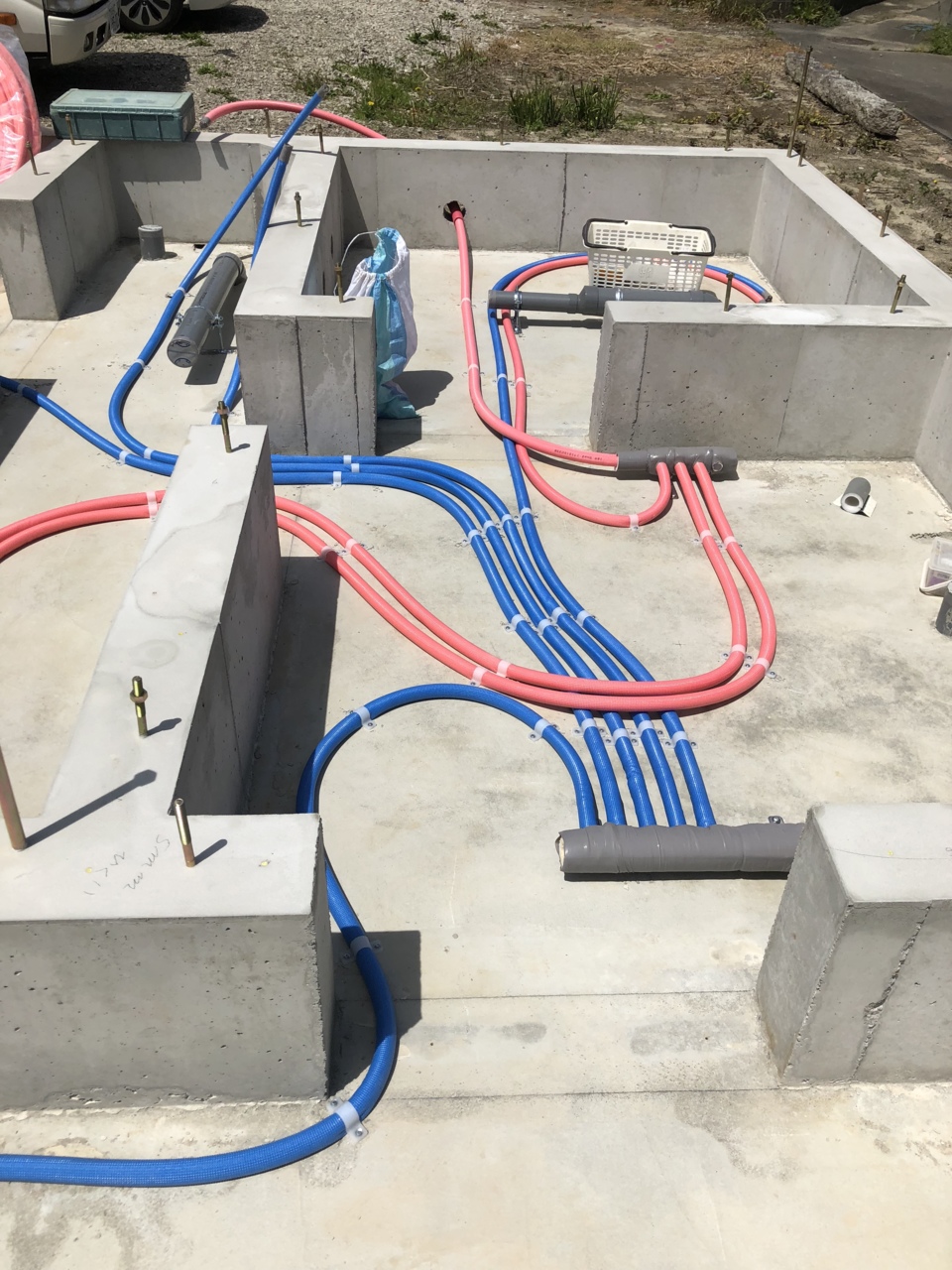

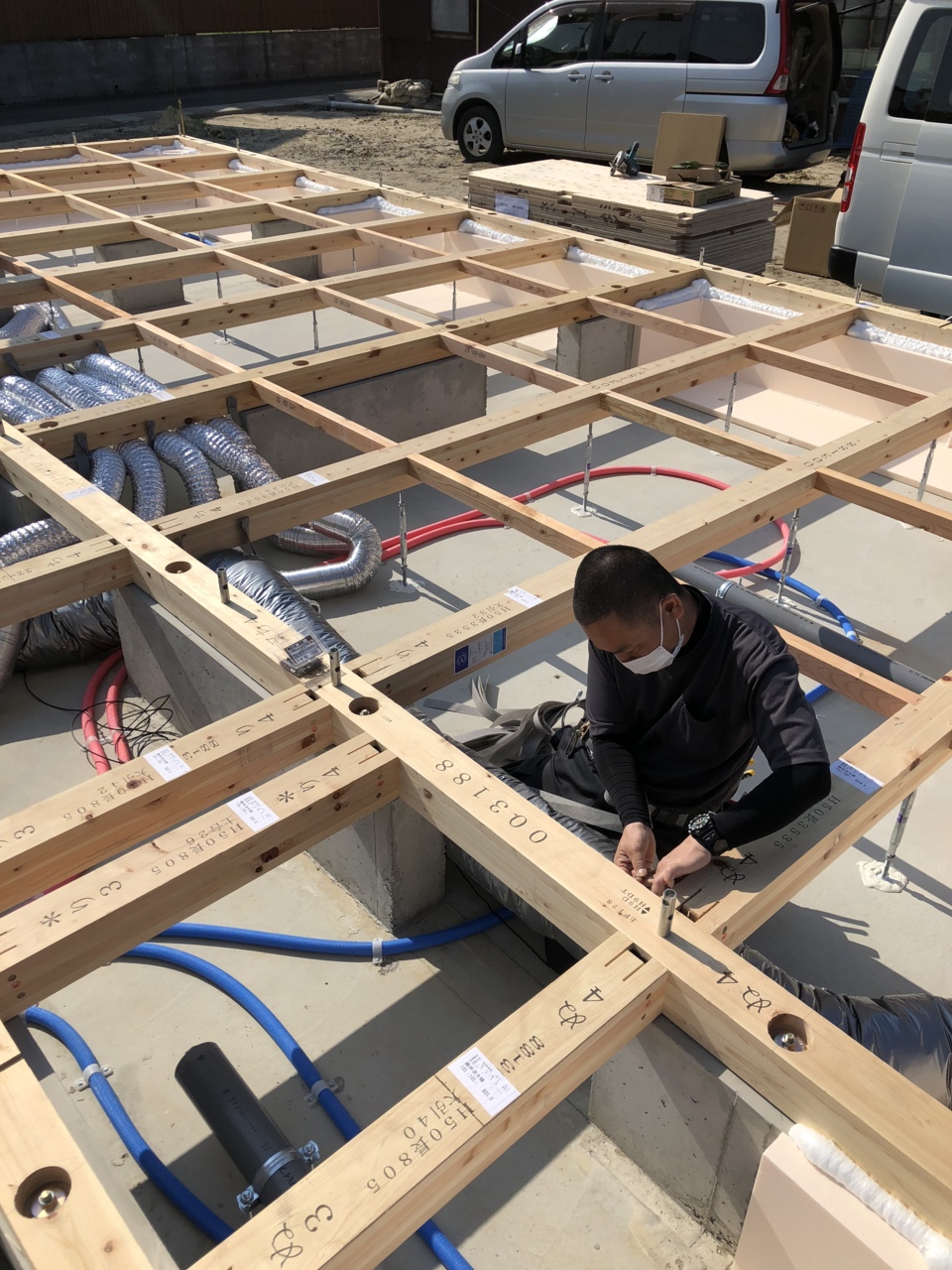

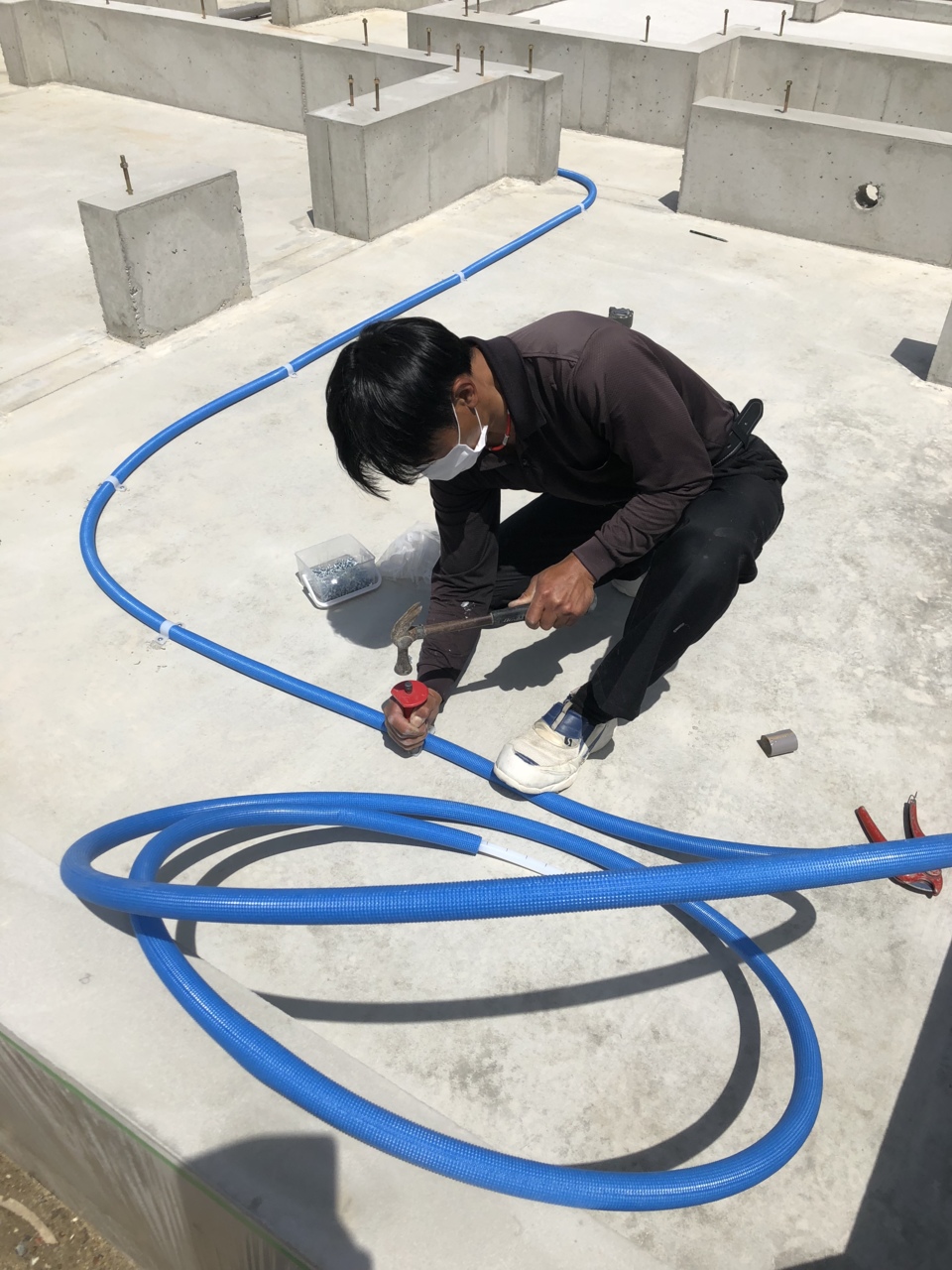

31.2018年04月26日
水道工事
水道工事

ブルーが給水
ピンクが給湯で、
ヘッダー工法と言って、一か所から全体に分岐しているので、
使用箇所によって水圧の違いが出ないようにしています!

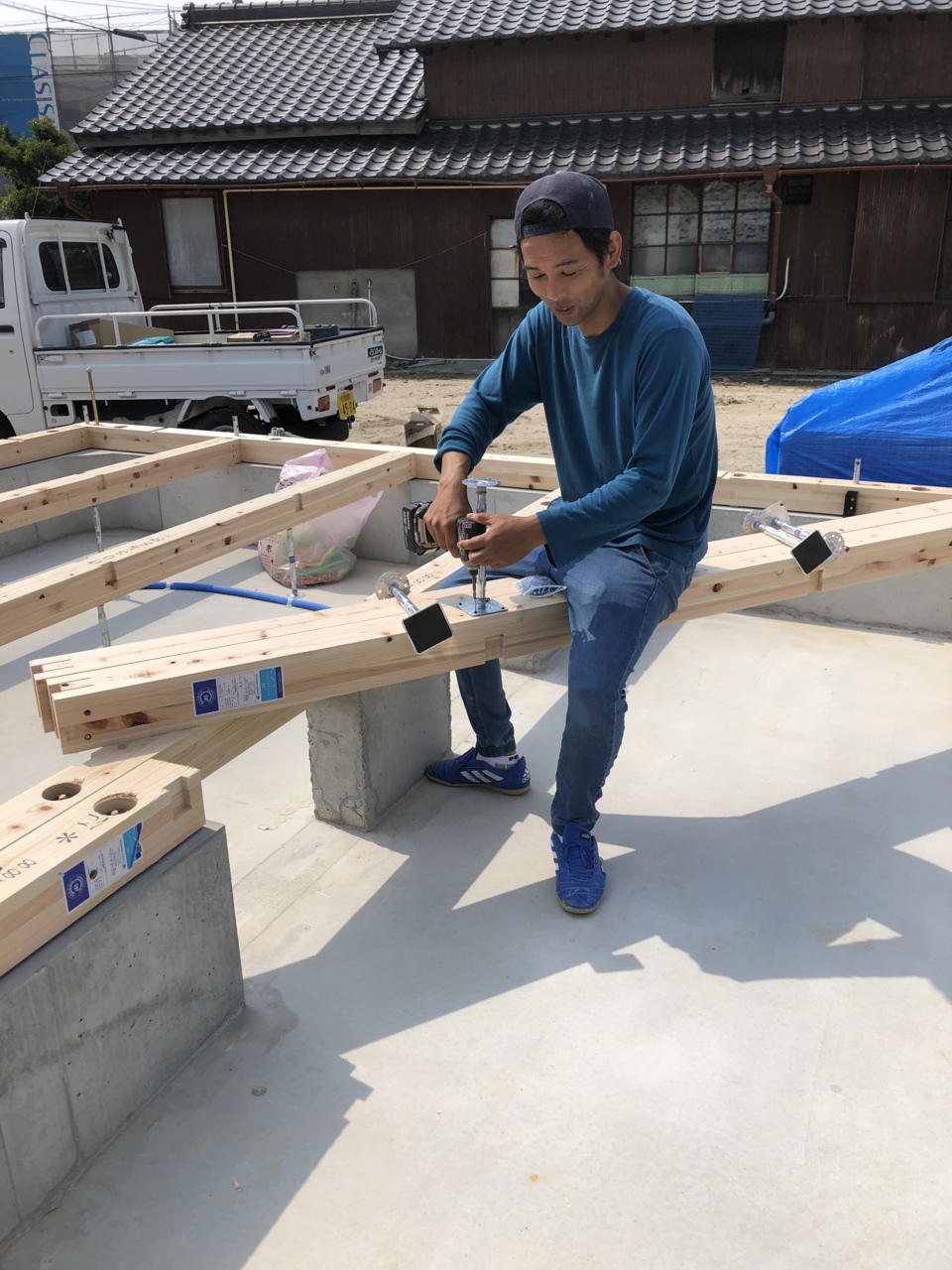

32.2018年04月30日
土台伏せ工事

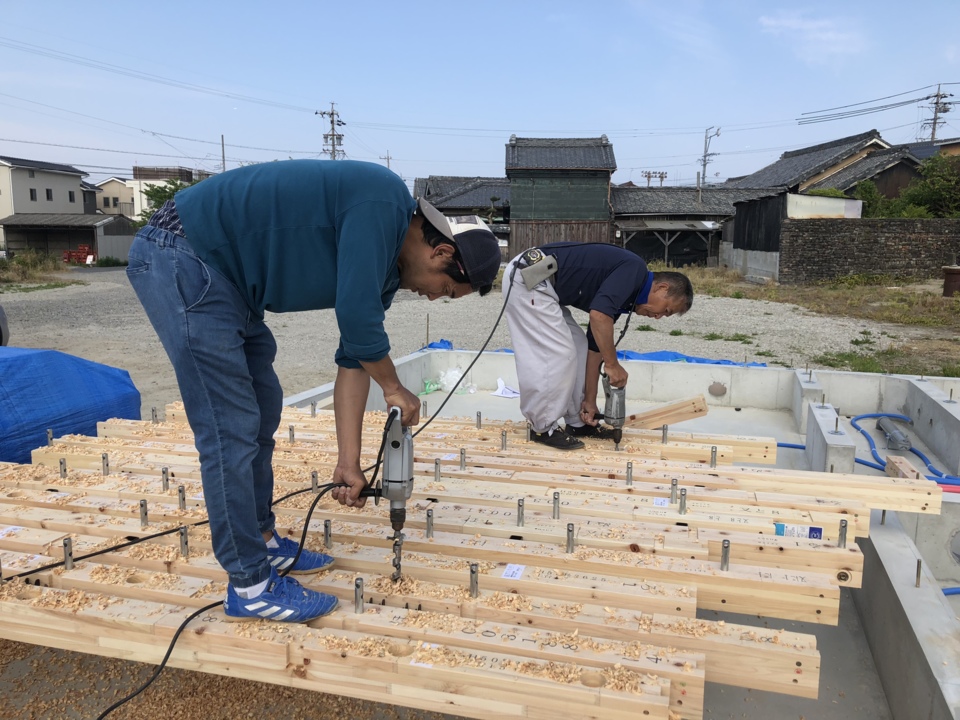

土台伏せ工事

今日と明日で大工さんが入り、土台伏せ工事を行っています!
写真手前が棟梁の山本修一棟梁、奥が棟梁の父で堀本住宅の社員山本強志。
まずは、同じポーズで、基礎のアンカーボルトが通るように、土台に穴を開けています。

33.2018年04月30日
土台伏せ工事
土台伏せ工事

こちらが棟梁です。
大引きの下に鋼製束を取り付けています。
基礎とともに床を支える重要な部材です。

34.2018年04月30日
土台伏せ工事

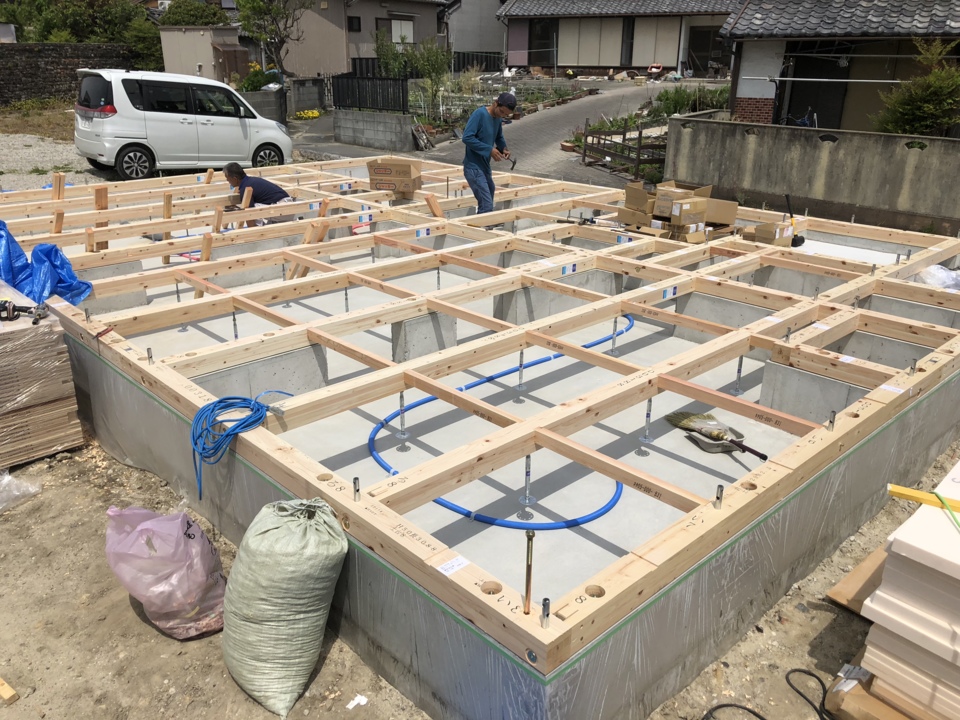

土台伏せ工事

土台伏せ状況です。

35.2018年04月30日
土台伏せ工事
土台伏せ工事

写真は断熱材で、イシンホームは基礎に断熱を施し、床下を室内と同じ内部空間として、機械を使って床下の換気も行っています(^_-)-☆

36.2018年05月01日
電気工事

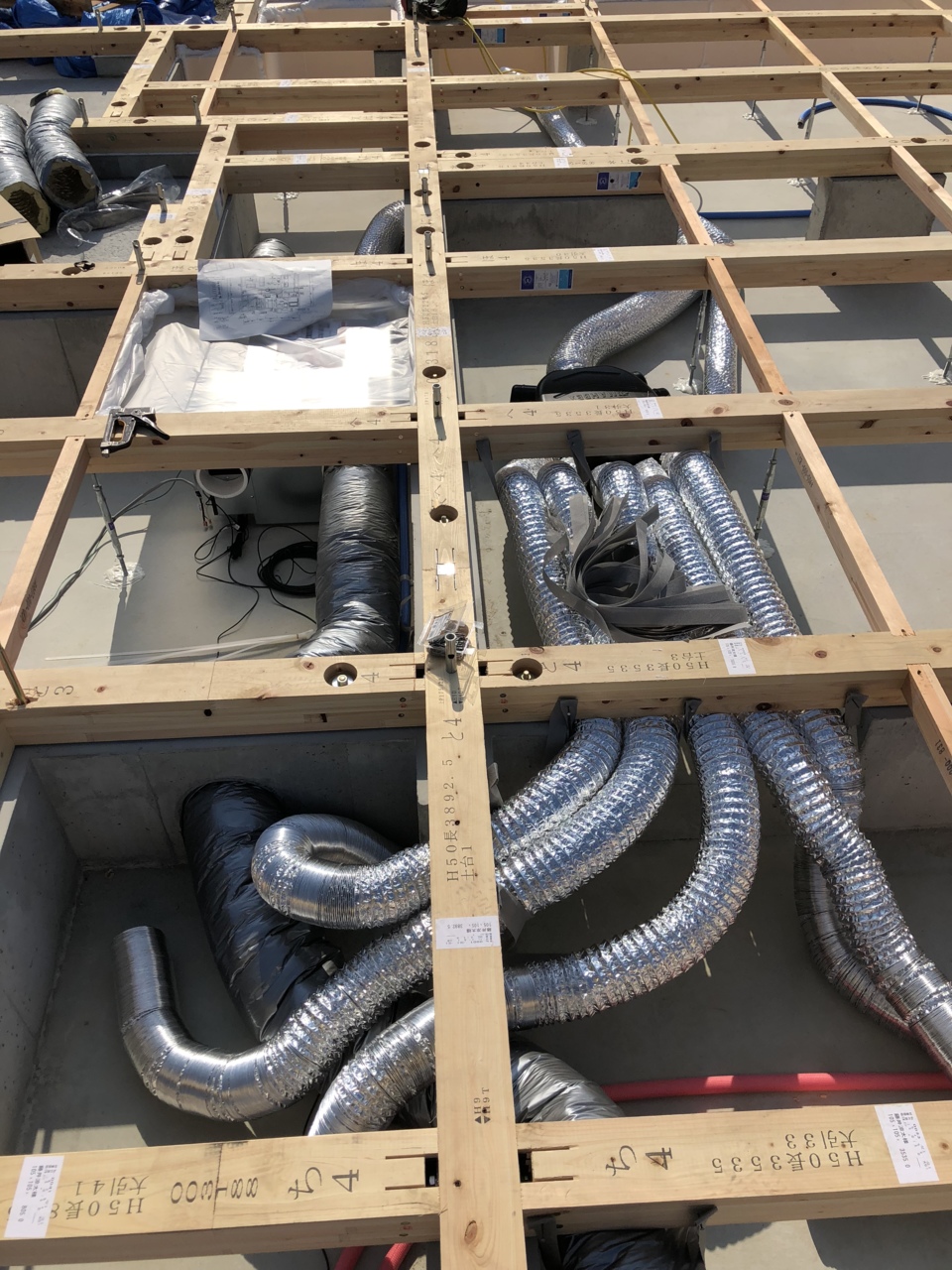

電気工事

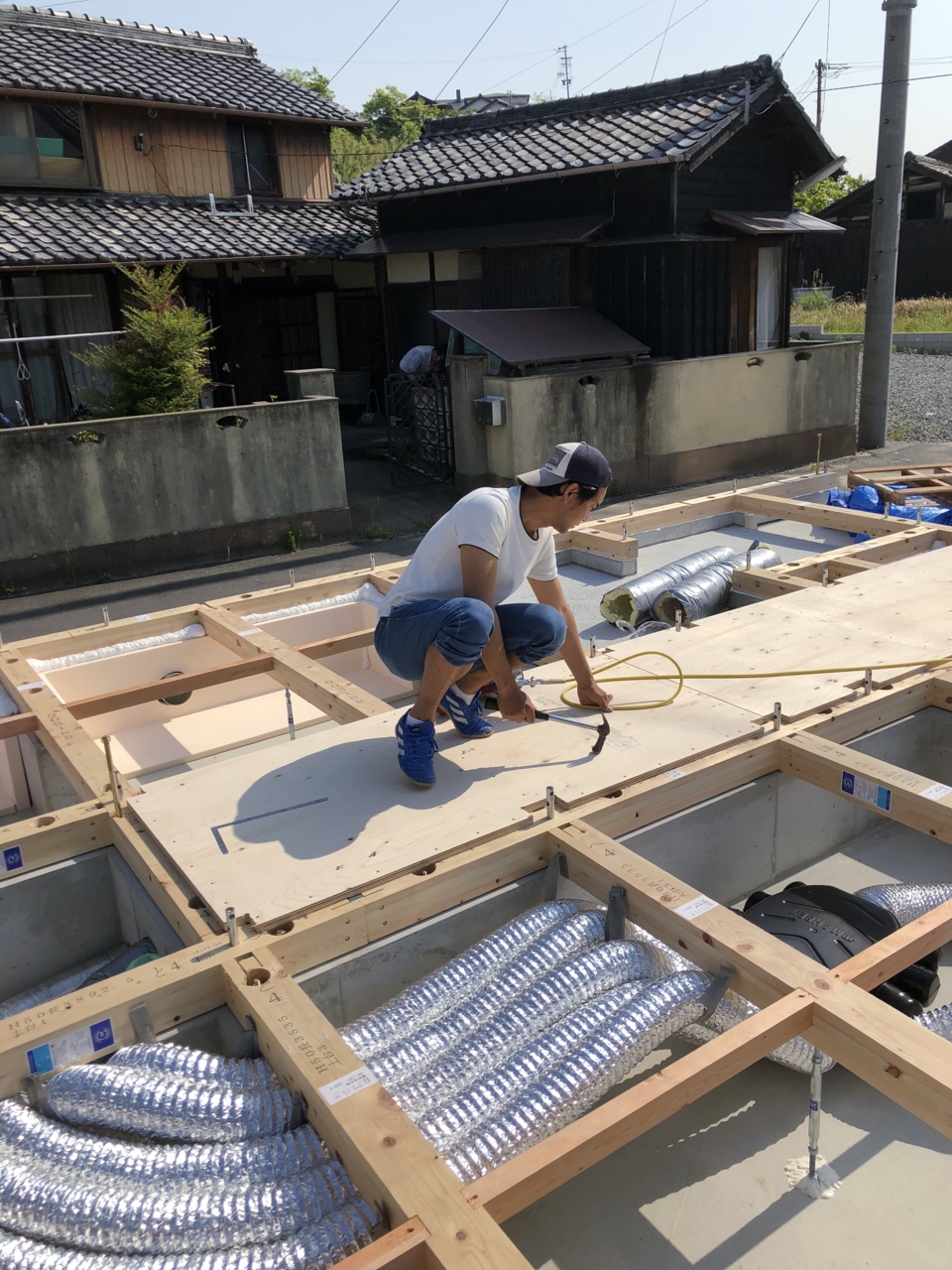

土台伏せの途中に電気屋さんも入り、床下にエコアイ24時間換気システムの本体やダクトの設置を行っています!!これはお客さんから特に好評いただいている換気システムで、
花粉やPM2.5をほぼ100%カットする優れものなのです。

https://vimeo.com/user34035748/review/208323187/b5bc55b1c4

37.2018年05月01日
電気工事
電気工事

床下はこのように、換気システムのダクトや本体で一杯です( ;∀;)

38.2018年05月01日
土台伏せ工事
土台伏せ工事

電気屋さんによる、換気システムの設置も完了し、棟梁が剛床を伏せて完了となります。

39.2018年05月08日

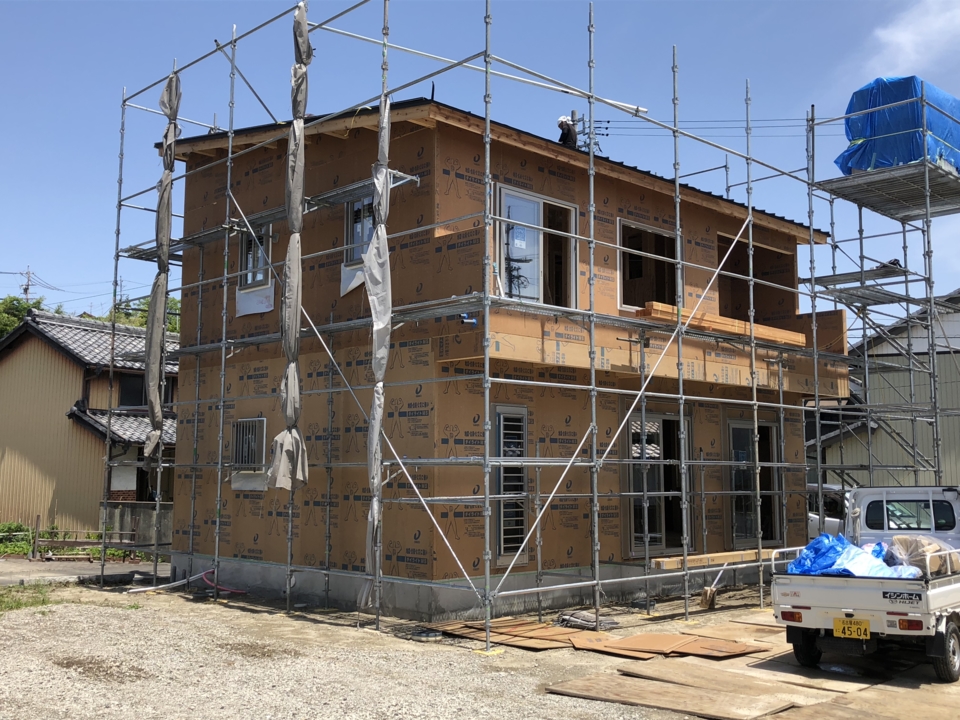

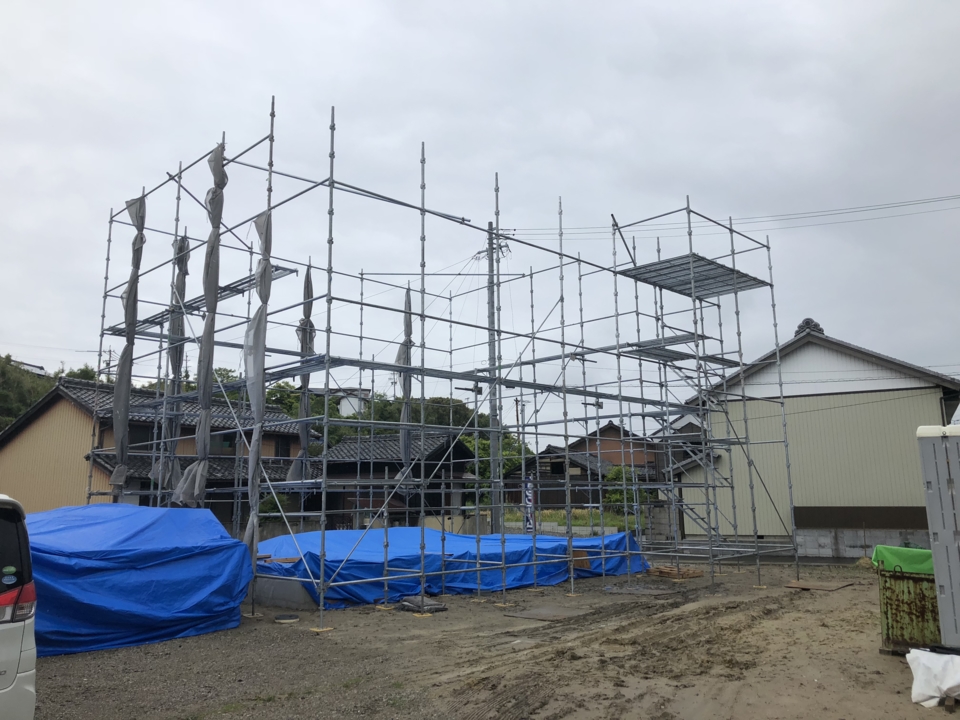

足場設置
足場設置

明日の建前に向けて、本日足場の設置を行いました。
右上に見えるステージは、太陽光のパネルを置いておく場所になります。

40.2018年05月09日

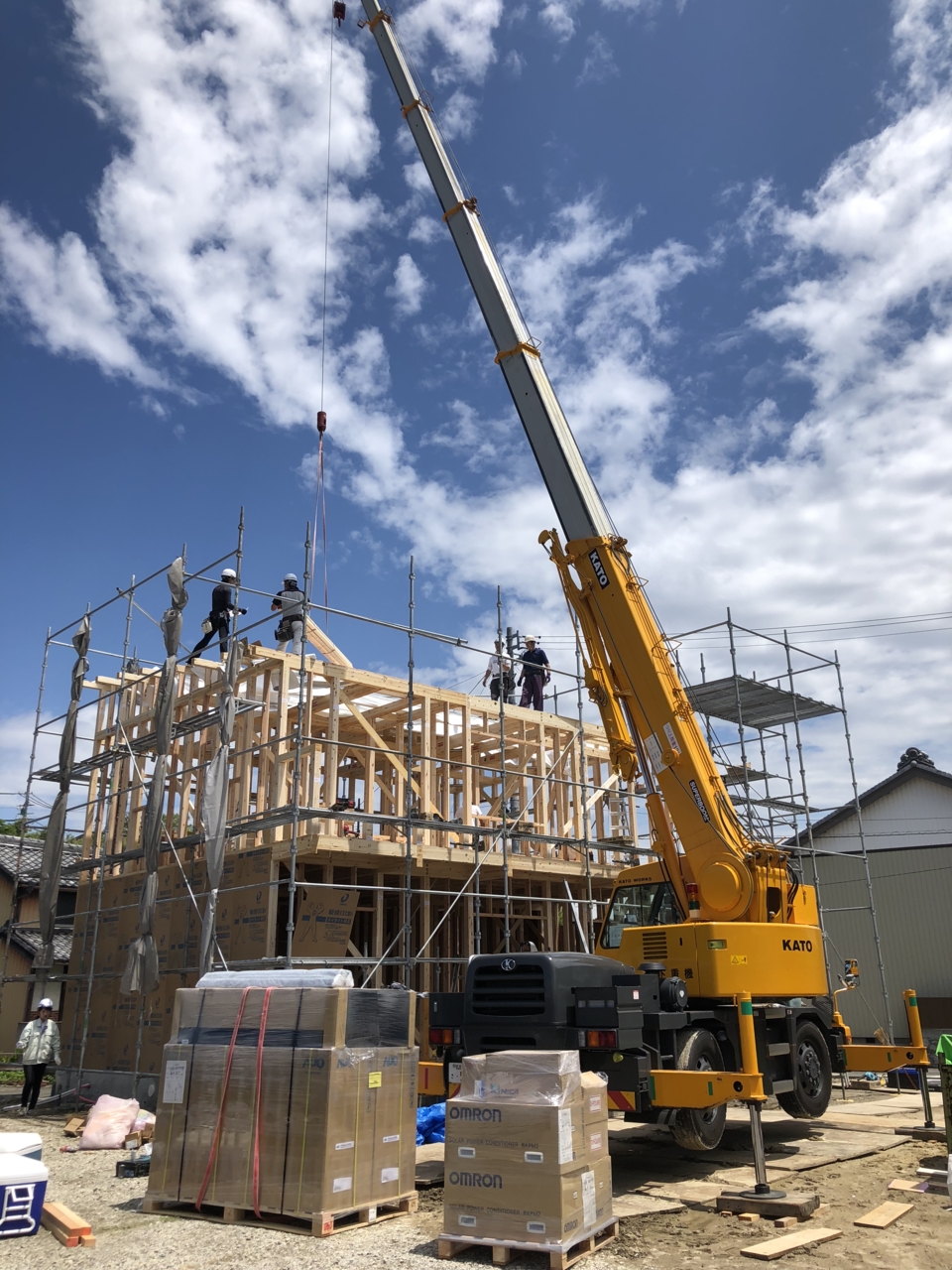

祝!上棟
祝!上棟

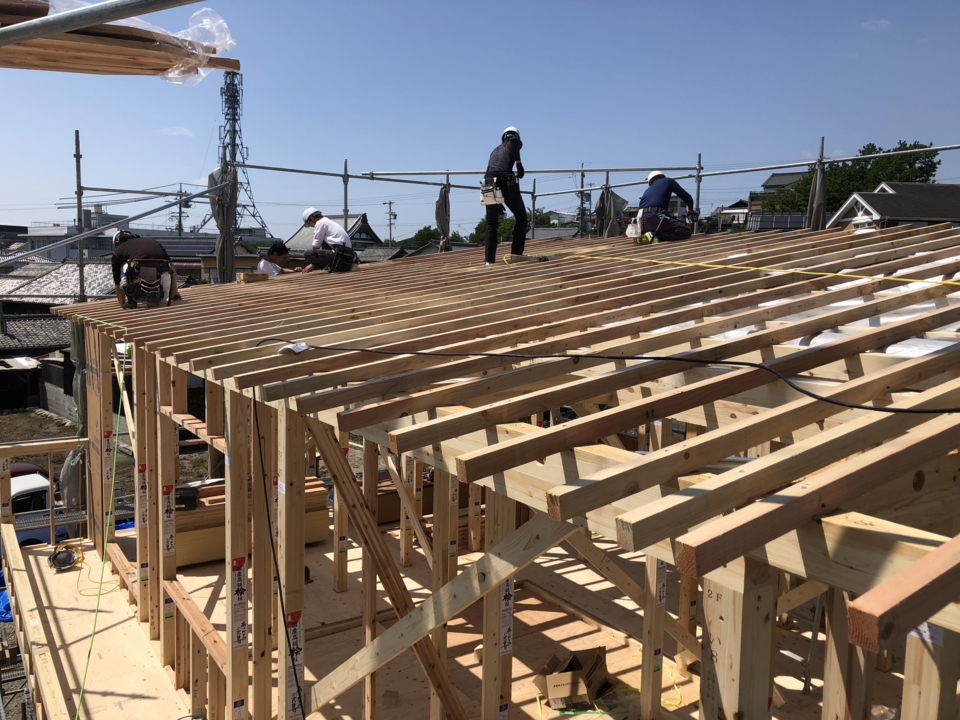

本日、建前を行いました。
朝、棟梁とお施主様にて建物のお清めを行いました!!
いよいよ、作業始まります。

41.2018年05月09日
祝!上棟
祝!上棟

上棟作業進んでいます。
朝は天気が怪しかったのですが、すっかり晴れ間となりました(^_-)-☆

42.2018年05月09日
祝!上棟
祝!上棟

屋根まで工事は進みました。

43.2018年05月09日
祝!上棟
祝!上棟

壁部分には、耐力面材を貼っています。
釘の種類やピッチも決まっているので、その通りに打っていきます。
小さい窓の部分は後からくりぬくようにしています。

44.2018年05月09日
祝!上棟
祝!上棟

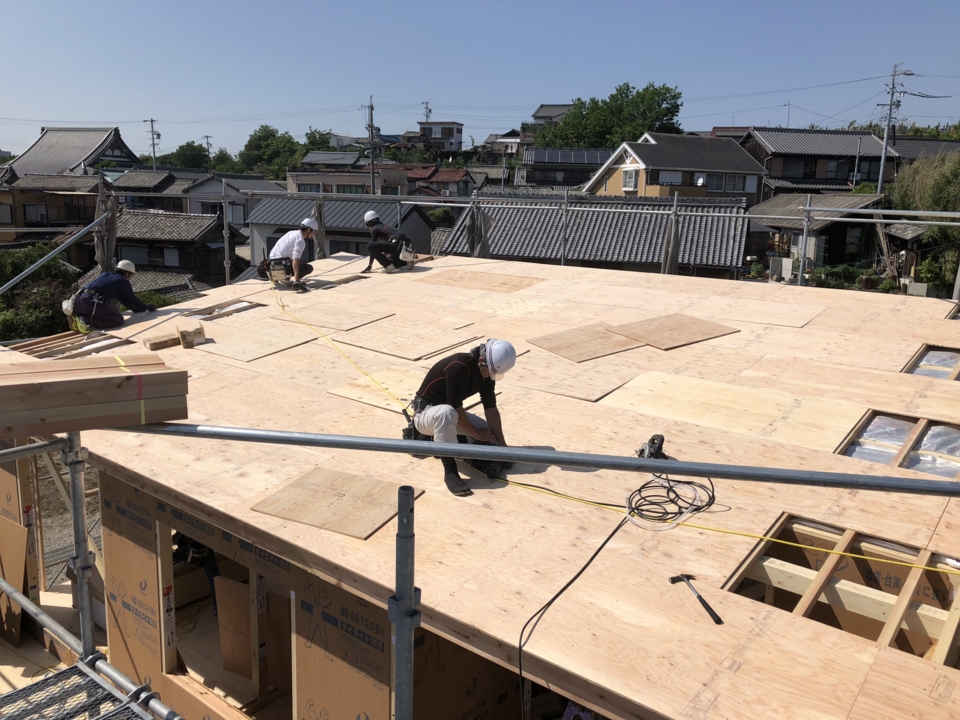

屋根の野地板も間もなく完了となります。
終わりが見えてきました(^_-)-☆

45.2018年05月09日
祝!上棟
祝!上棟

太陽光パネルを足場のステージに置いてレッカー作業は完了となります。

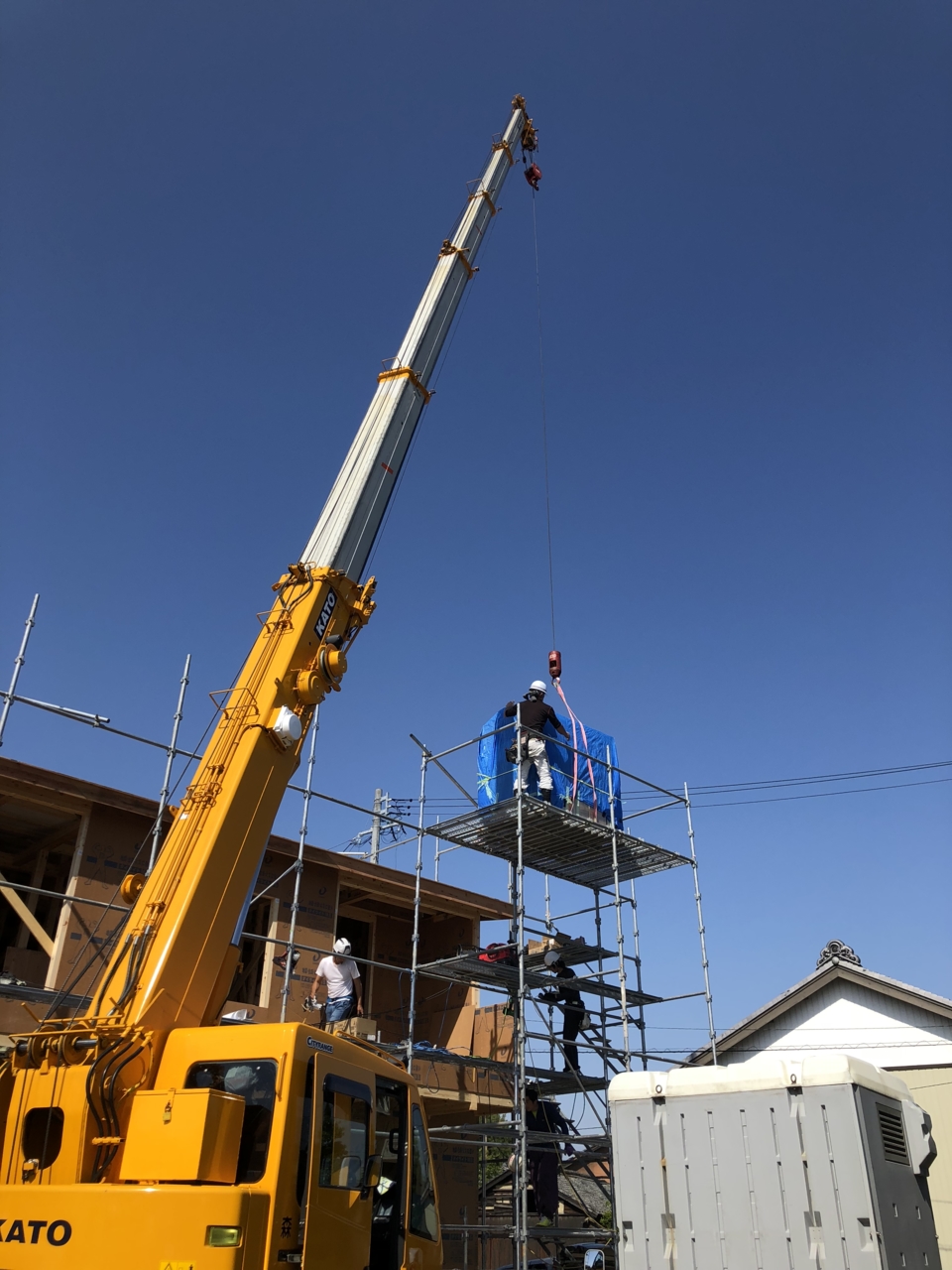

46.2018年05月09日
祝!上棟
祝!上棟

学校が終わり、息子ちゃんも到着し、レッカーに載せてもらいました(^^♪

47.2018年05月10日
大工工事
大工工事

屋根の裏側部分には、赤外線を80%反射する効果のある、
遮熱防水シートが施工されています。白い部分になりますが、
上側はシルバーになっていて遮熱します。
この白い面を下地として、後日発泡ウレタンの断熱材を施工していきます。

48.2018年05月11日
バルコニー防水工事
バルコニー防水工事

本日より奥津ボートさんが入り、バルコニーの防水工事をしています。
この防水工事は7層にも及ぶ防水工事となり、バルコニーからの雨の侵入を防ぎます。

49.2018年05月11日

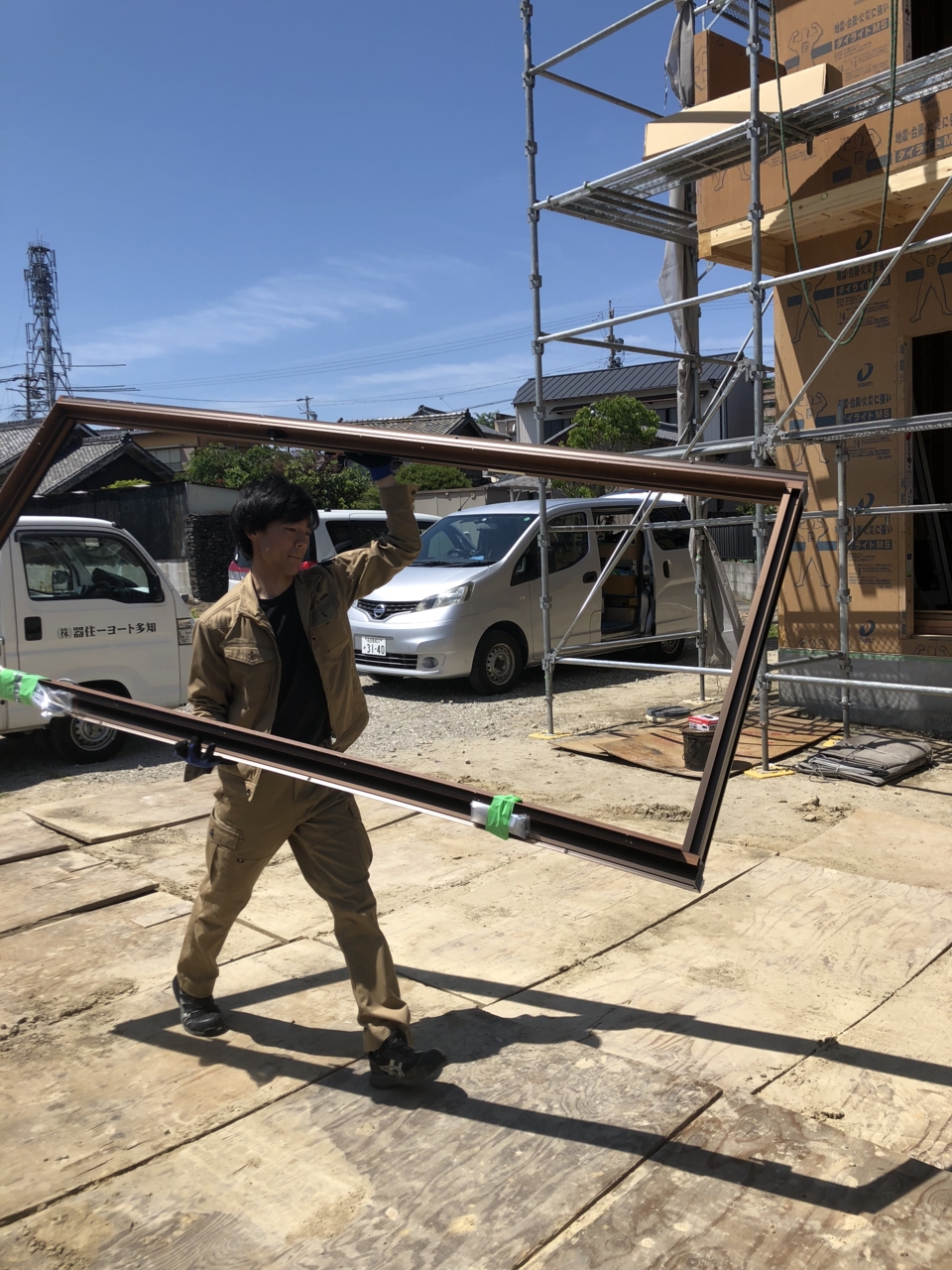

サッシ到着
サッシ到着

午前中にサッシが到着搬入され、午後に玄関ドア枠が搬入させています。
これで鍵をすることが出来るようになるので、業者さんたちの道具も安心です。
建築現場では残念ながら、道具などの夜の盗難が結構あるんです"(-""-)"

50.2018年05月11日
大工工事
大工工事

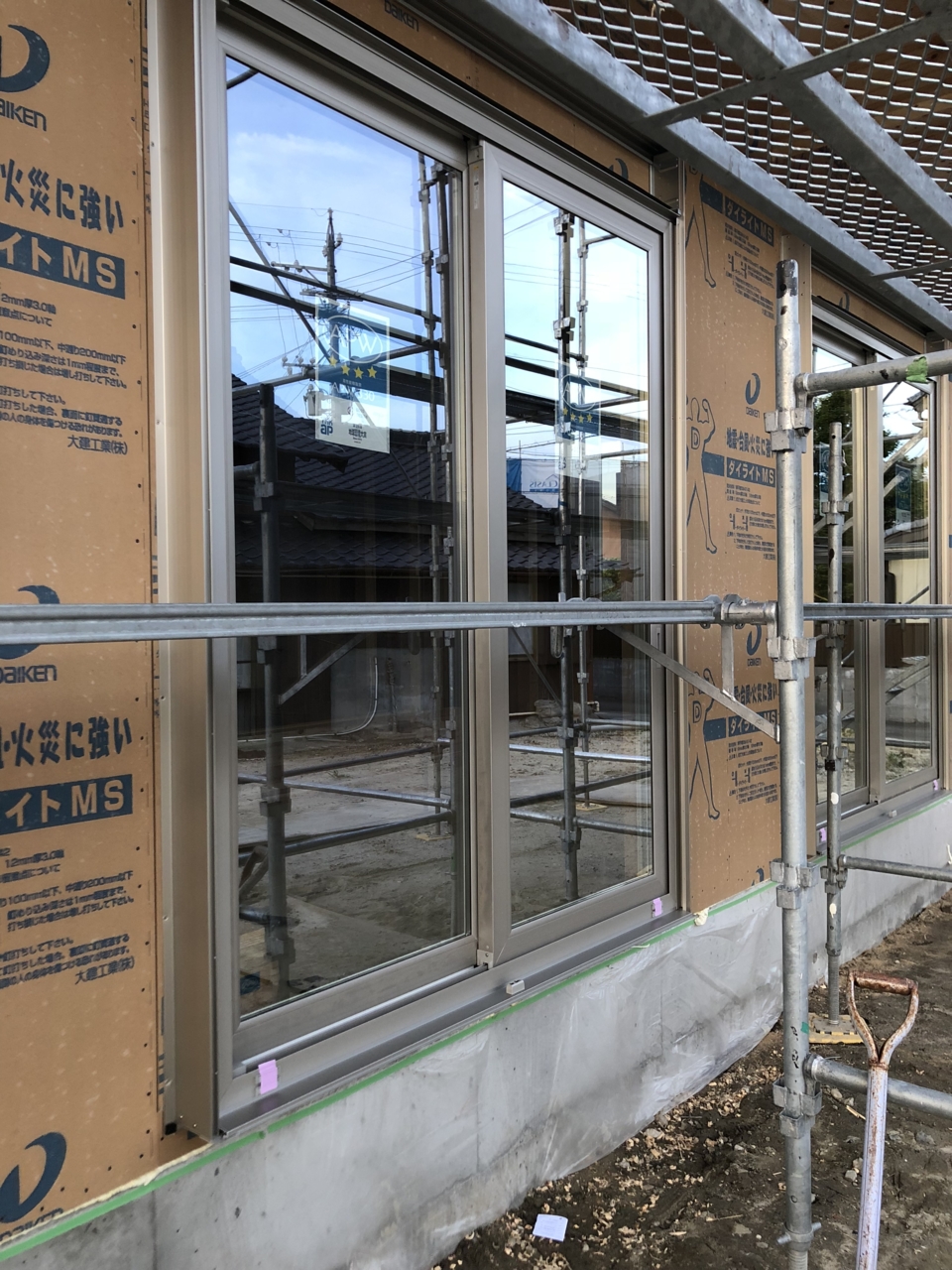

サッシの取付が行われました。
サッシはYKKAPの樹脂サッシです。
内部も外部も樹脂でできているので断熱性能が高く、
イシンホームの冬暖かく、夏涼しい家、に欠かせないアイテムになります。

樹脂サッシの詳しい動画はこちら

https://www.youtube.com/watch?v=-GO2FRQEoas&feature=em-subs_digest-vrecs

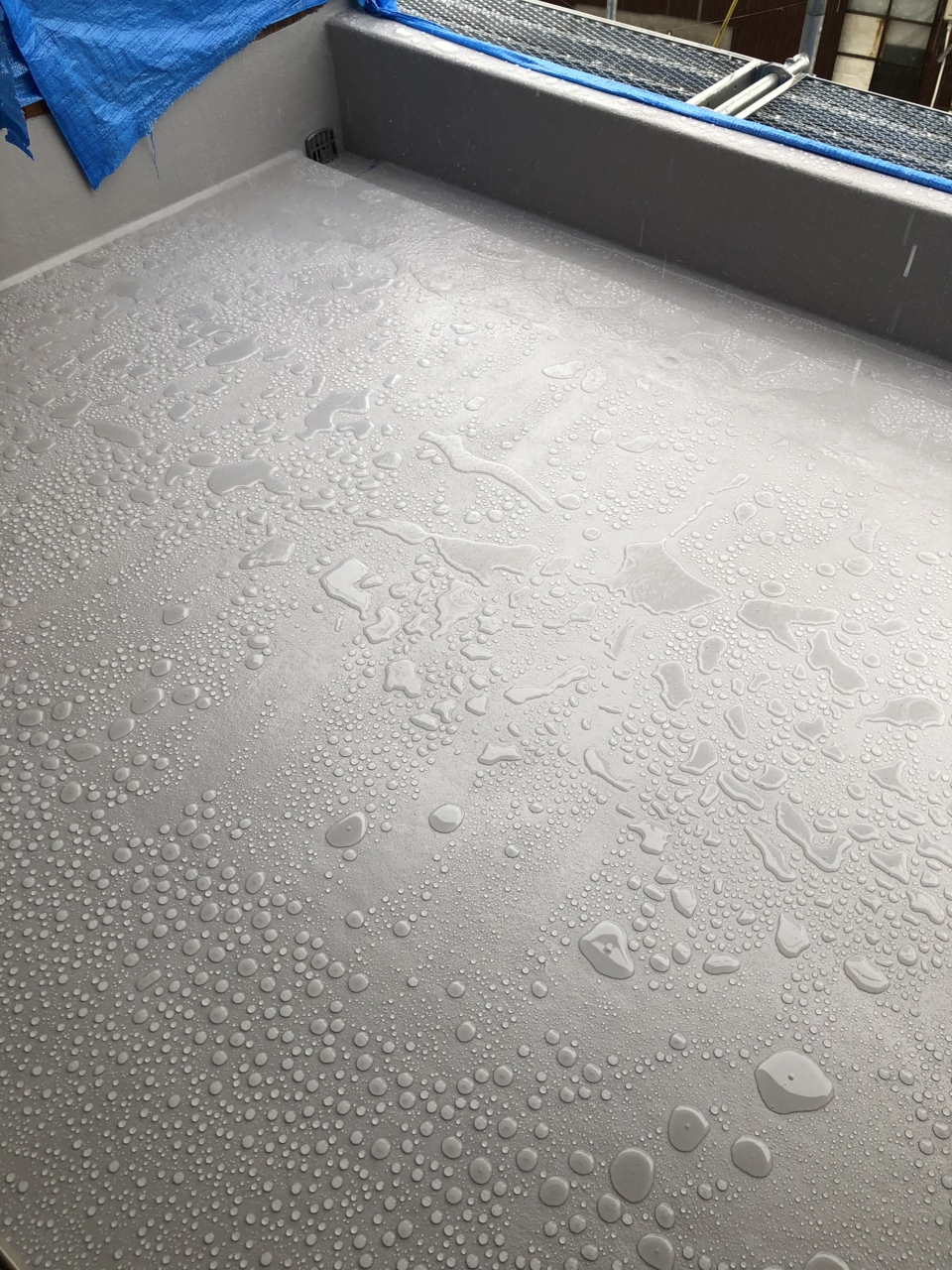

51.2018年05月13日
バルコニー防水工事
バルコニー防水工事

防水工事後、雨が降りましたが防水効果はばっちりです。

52.2018年05月13日
大工工事
大工工事

玄関ドアも取りつきました。
玄関ドアは工事用の物なので、完成頃に本物のドアに交換されます。
玄関を通って業者さんたちが出入りするので、やっぱり傷つきやすいので、
工事期間中は仮のドアとしています。

53.2018年05月14日
大工工事
大工工事

上棟が終わり、家の形がはっきりと分かってきました。
これから外壁工事も始まっていきます。

54.2018年05月14日
屋根工事

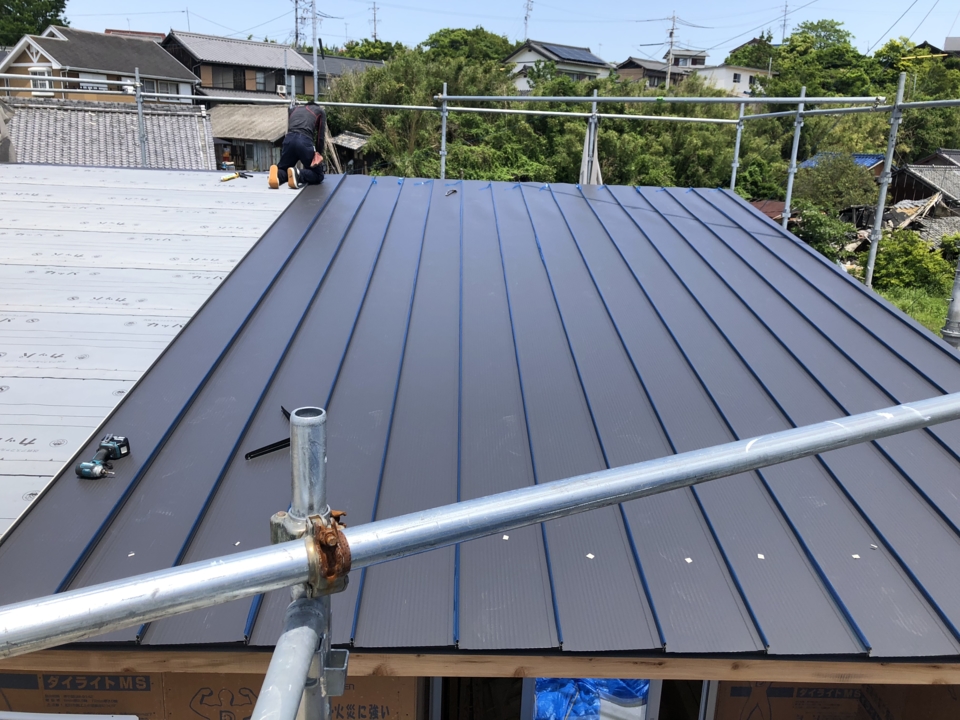

屋根工事

ガルバニウム鋼板屋根施工中です。
普通の屋根は、ずっと隠れることなく、太陽や雨を直接受けるのですが、
大容量solar住宅は、屋根のほとんどの部分がソーラーパネルによって
隠れる事になります。屋根が太陽の日射をあまり受けないので、
屋根裏の温度が全然違ってきます!(^_-)-☆

55.2018年05月16日

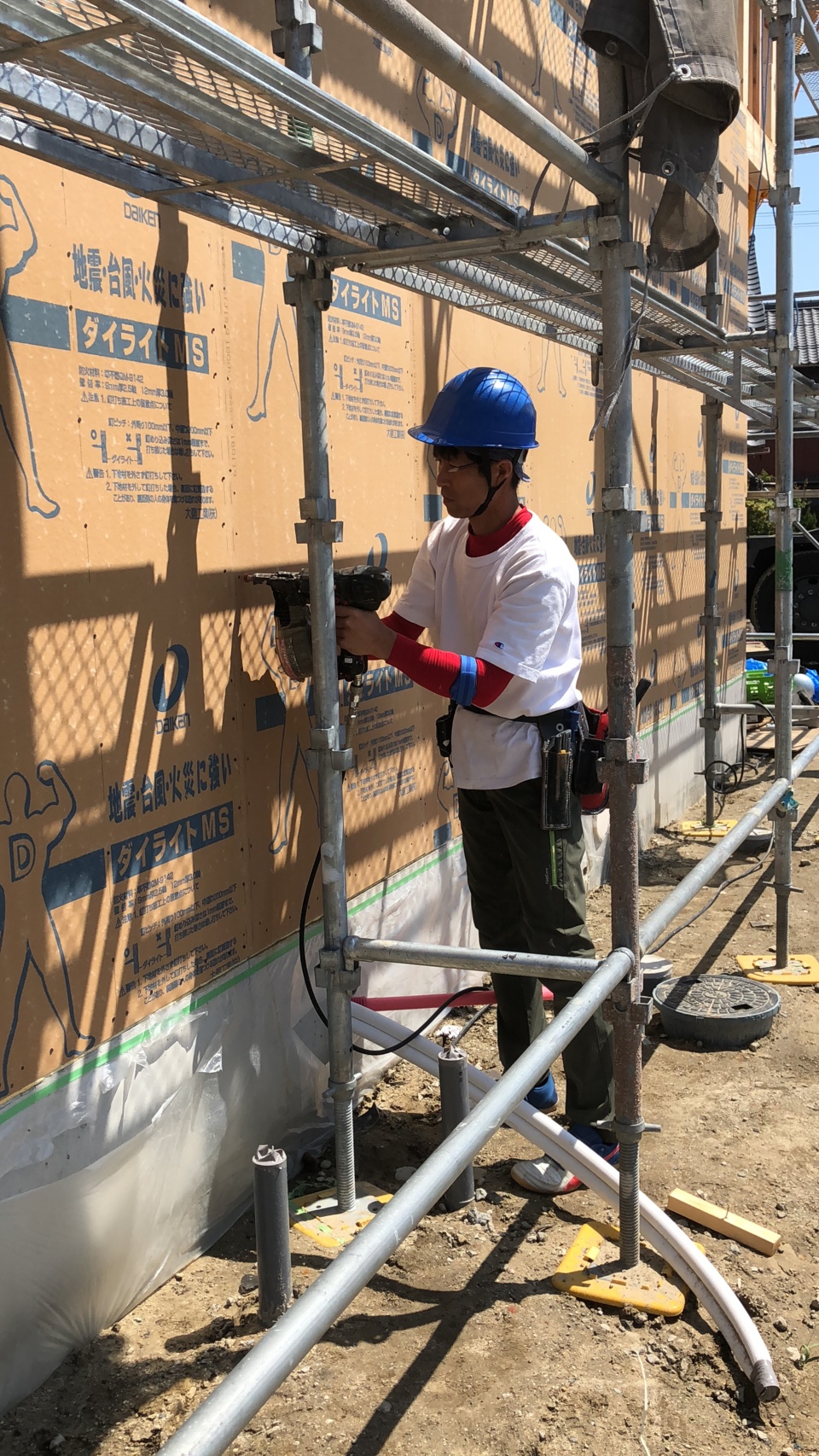

外壁工事
外壁工事

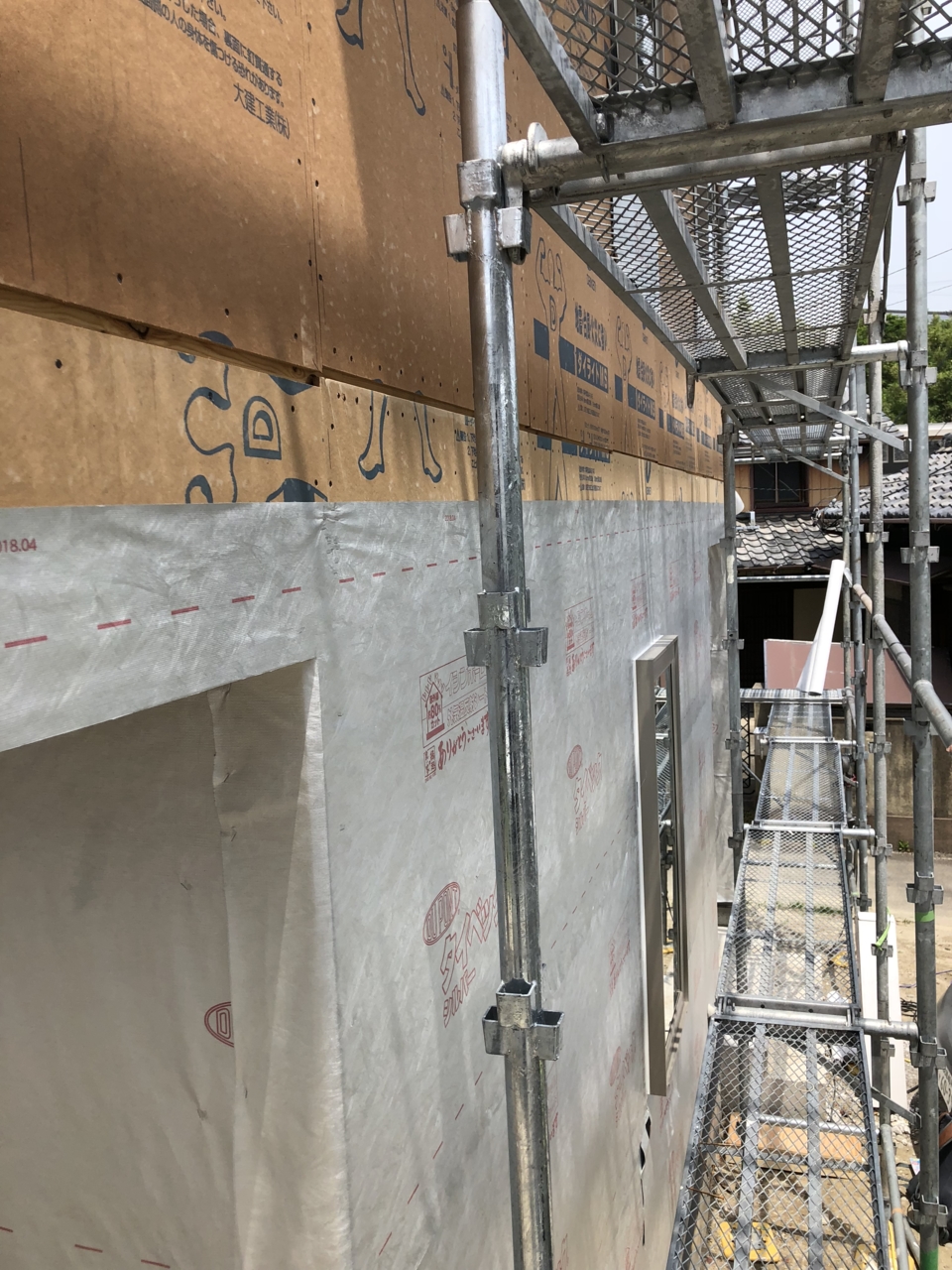

耐力壁の上に、遮熱防水シートの施工を行っています。
https://www.youtube.com/watch?v=Pq9_CkJ17gg&index=10&list=PLnCU7cmpEKJ35xTTf5h4srDI8uH5y0zWU

56.2018年05月16日
水道工事
水道工事

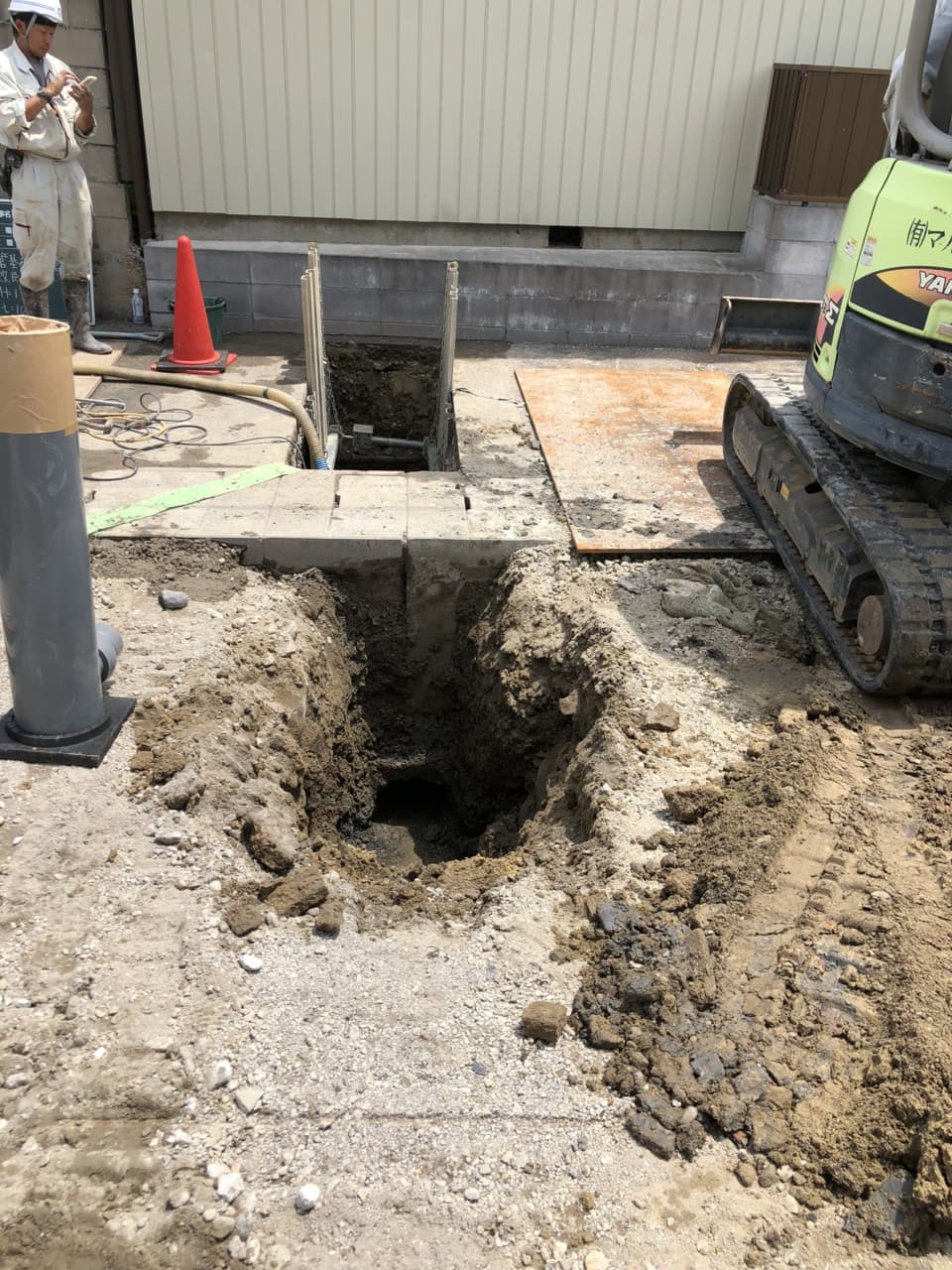

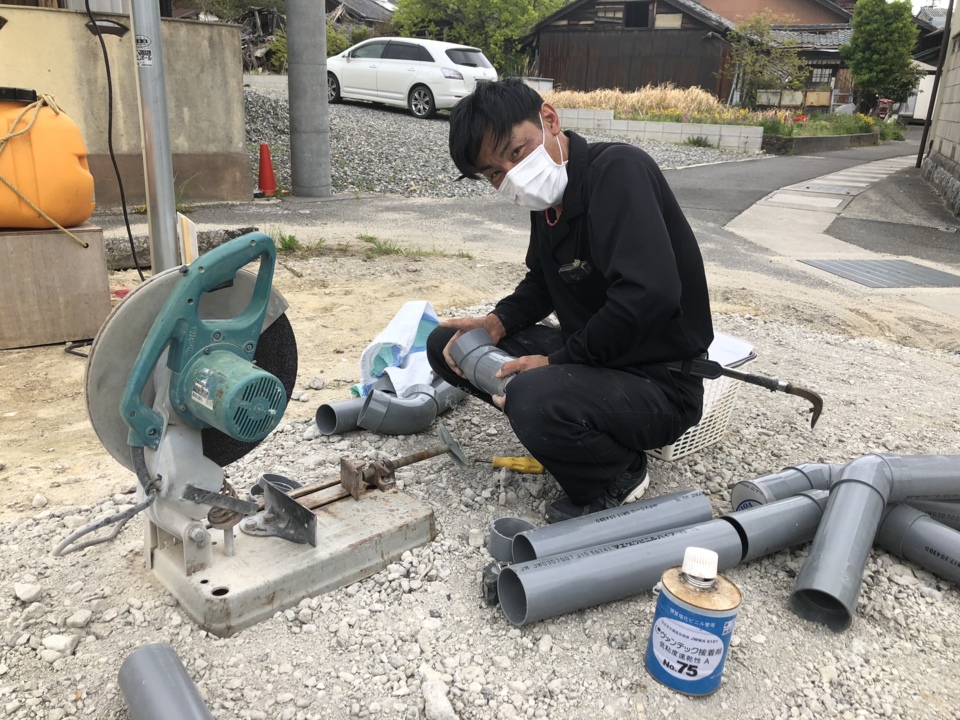

道路からの下水と、給水の取出し工事を行っています。
結構深くに下水があり、深くまで掘っていますが、
職人さんに話を聞くと、こんなもんだよ、と。( ;∀;)

57.2018年05月17日

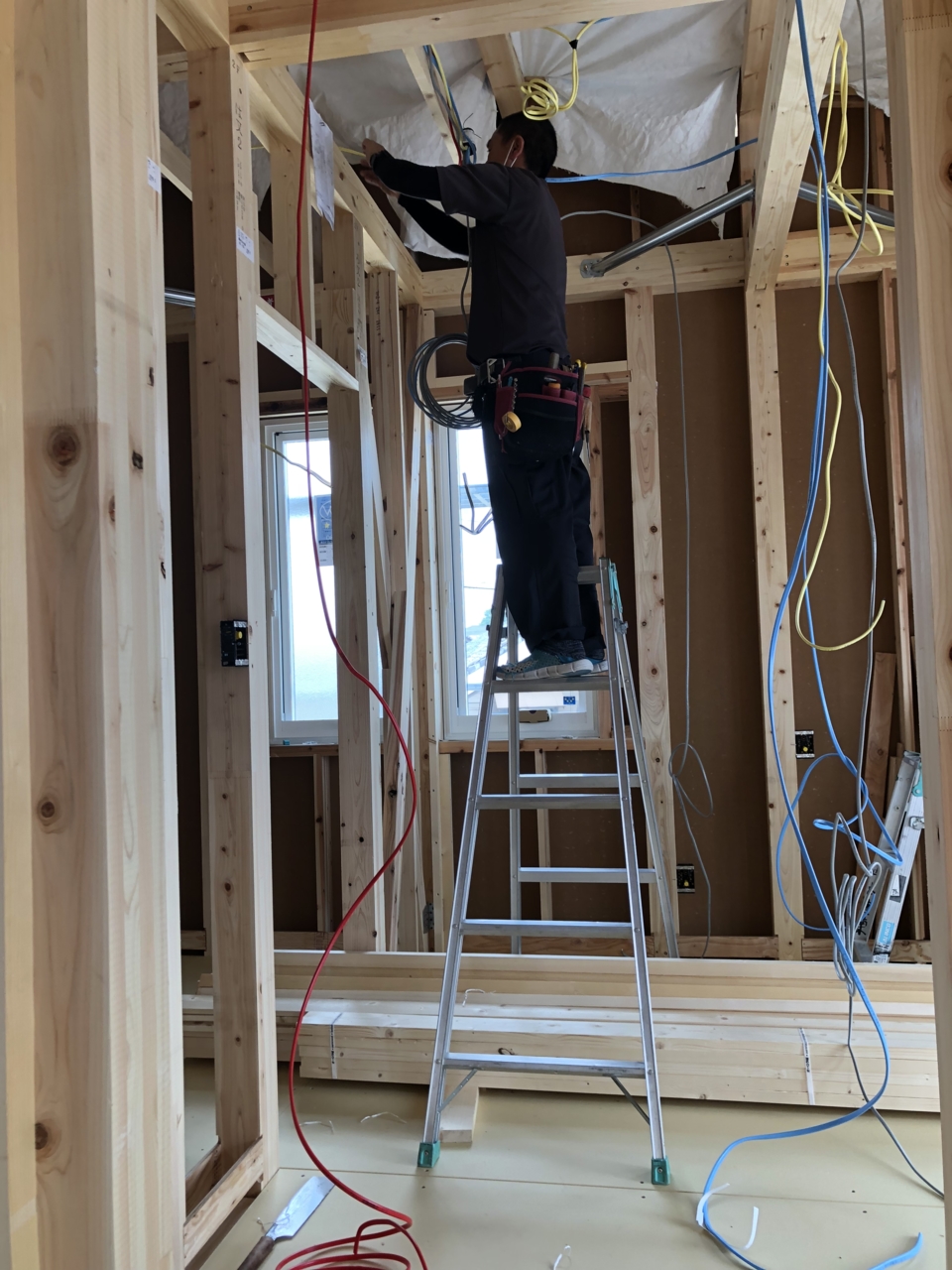

電気工事
電気工事

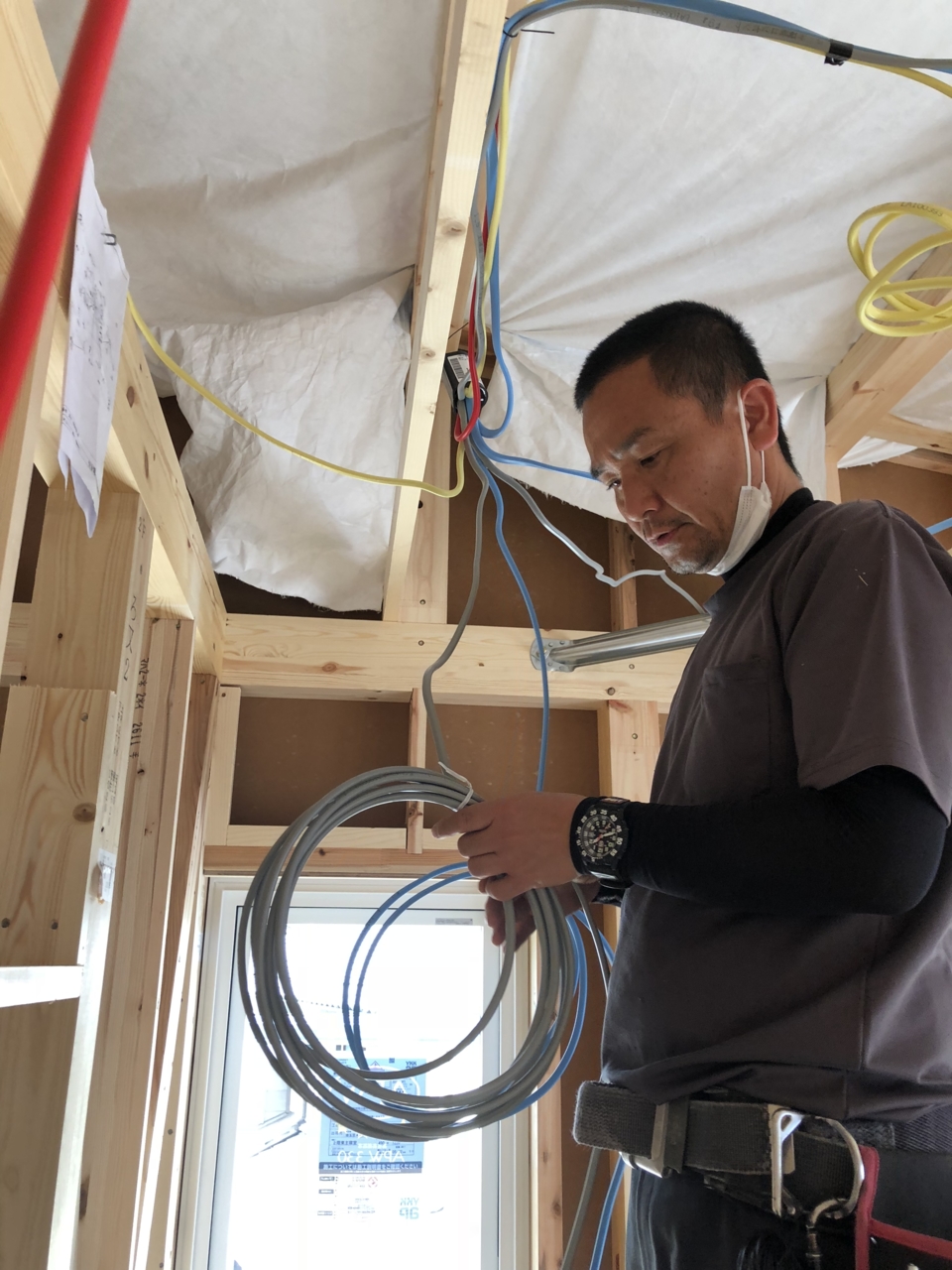

電気屋さん入り、電気の配線工事を行っています。
吹付け工事がある前に、配線を行わないといけないです。

58.2018年05月17日
電気工事
電気工事

電気の配線は色分けがしたり、それぞれ用途が違っています。
黄色が照明器具へ、
水色がスイッチへ、
グレーがコンセントへ、
赤が分電盤から各エリアへの分岐となっています。
将来のリフォームの際にも便利になります。

59.2018年05月17日
水道工事
水道工事

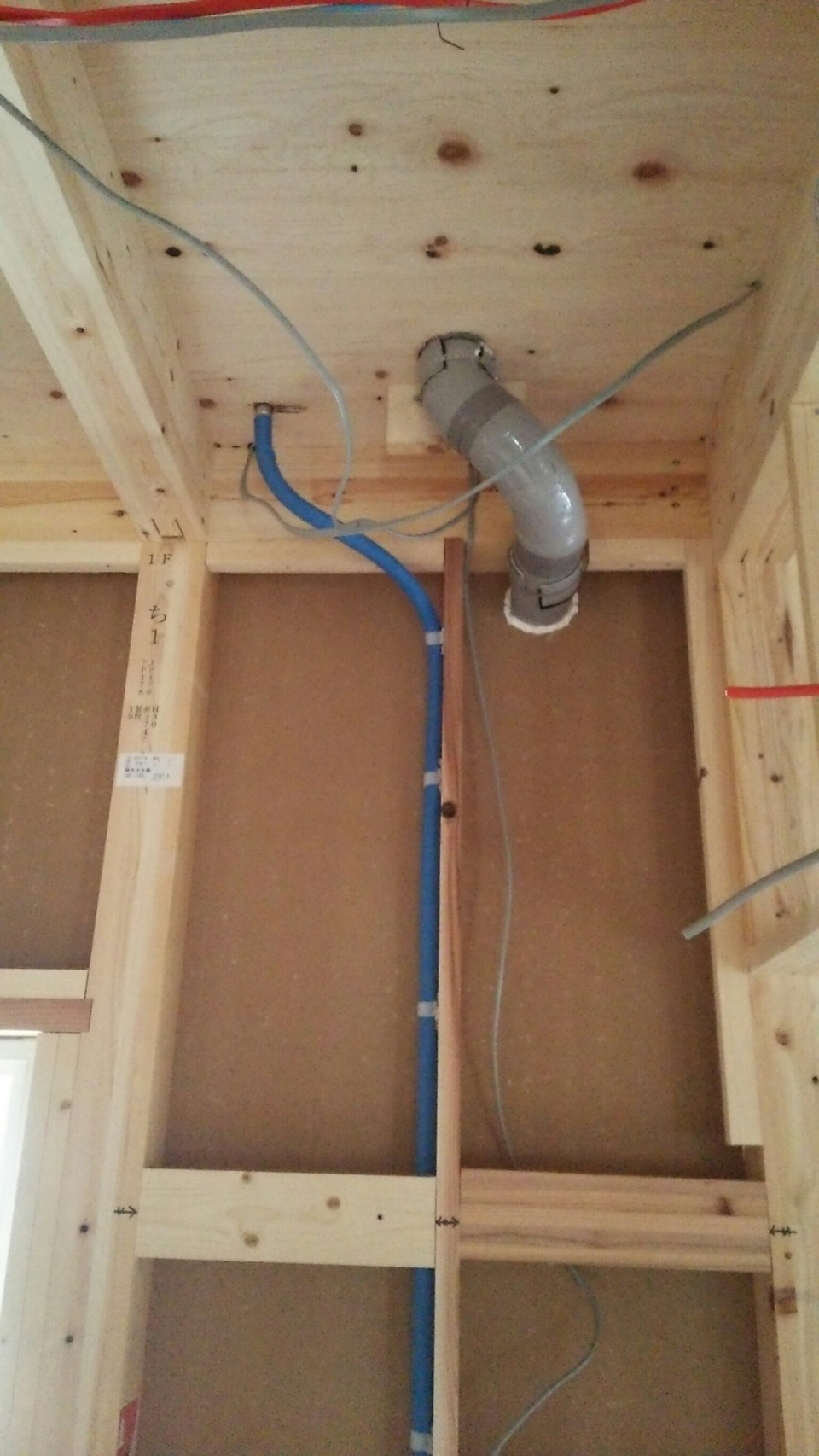

写真は2階のトイレ下になります。
青が給水で下から上に水が上がって、
グレーは排管で壁の外へ出しています。

60.2018年05月17日
水道工事
水道工事

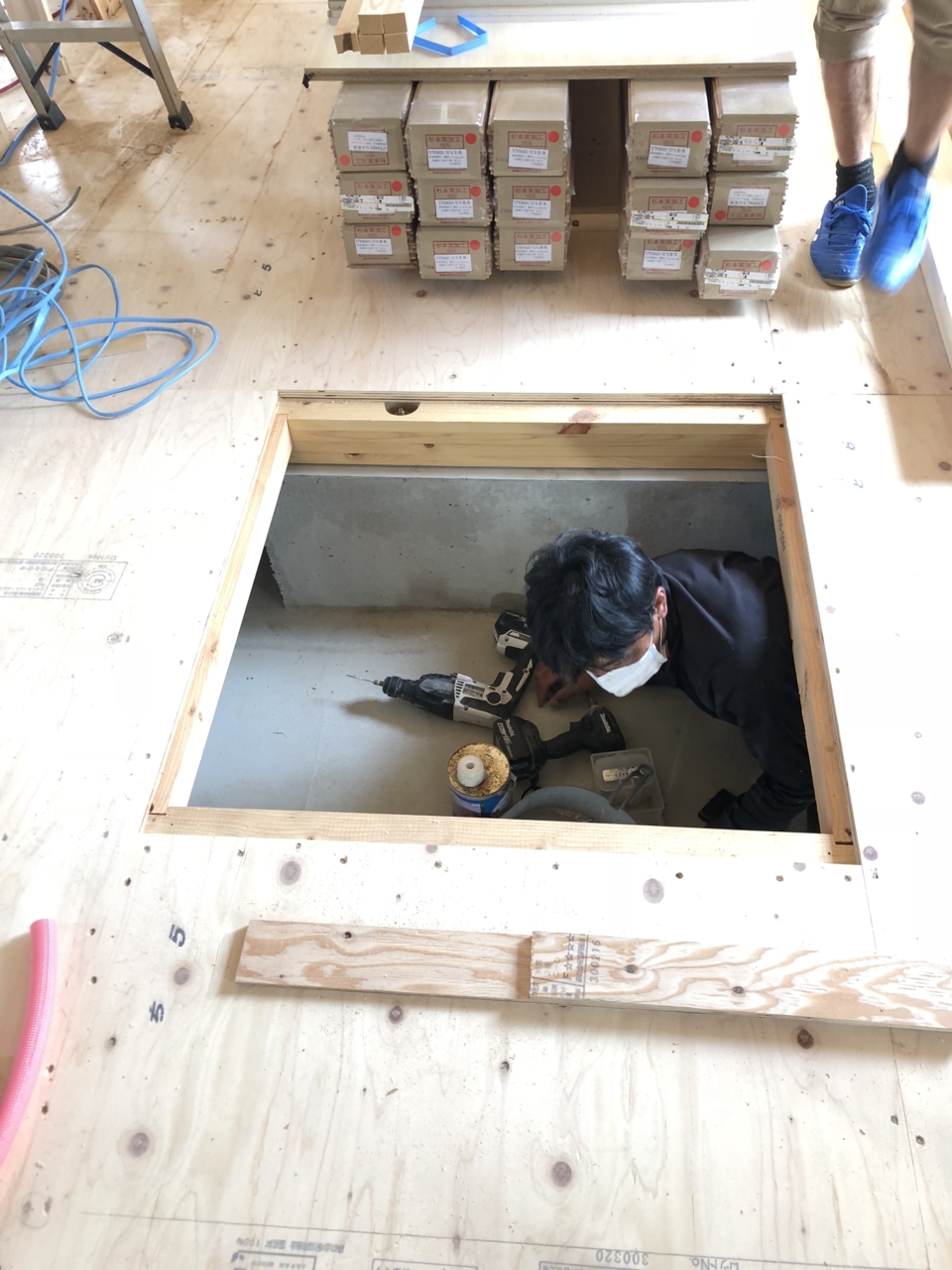

床下点検口から水道屋さんが、出た--------。

61.2018年05月18日
大工工事
大工工事

2階へ床材の搬入が行われました。
床材の下にはプラスターボードが敷かれていて、
下階(1F)へ衝撃音が軽減されるようにしています。

62.2018年05月22日
現場発泡ウレタン吹付け断熱
現場発泡ウレタン吹付け断熱

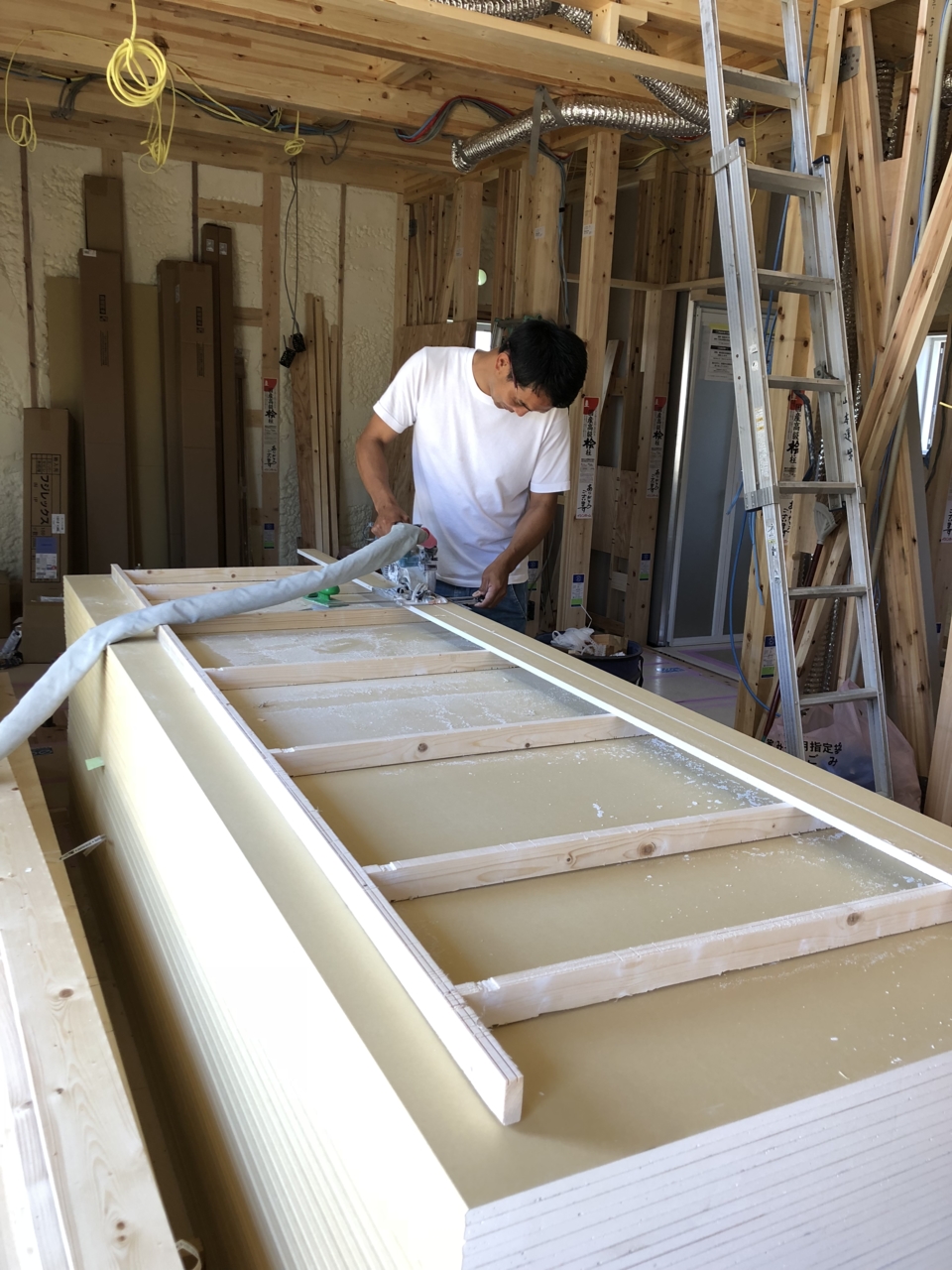

今日は現場発泡ウレタン吹付け断熱の施工を行っています。
窓廻りの養生などしっかりしてから作業していますが、
万が一ついてしまうと取れません・・・・・
僕も吹付初現場で新品のジャージをダメにしてしまいました。( ;∀;)

63.2018年05月22日

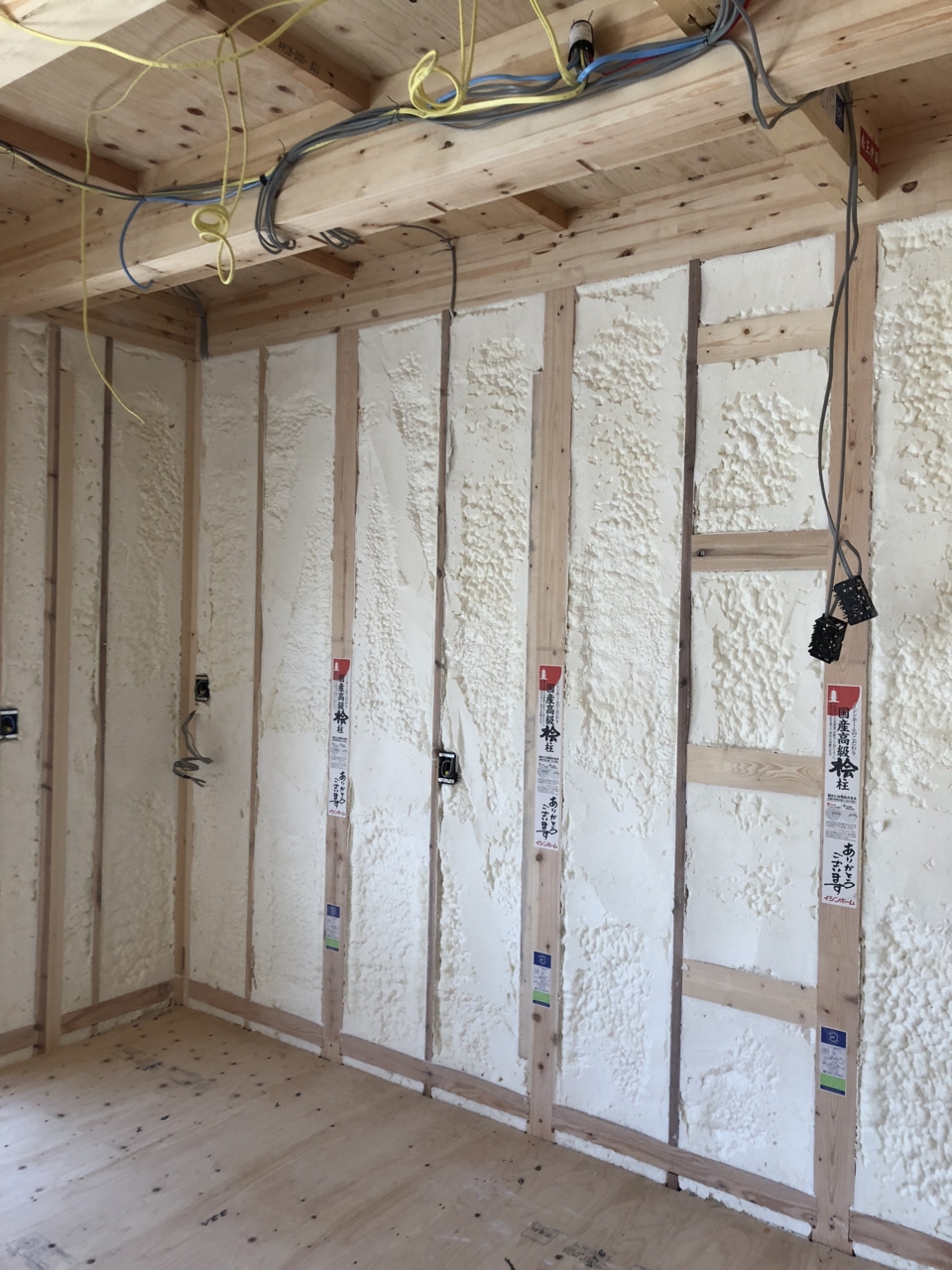

現場発泡ウレタン吹付け断熱
現場発泡ウレタン吹付け断熱

施工翌日の壁状況です。綺麗に施工されています。
詳しい動画はこちら

https://www.youtube.com/watch?feature=player_detailpage&v=I7c8nz1_zKM

64.2018年05月28日
大工工事
大工工事

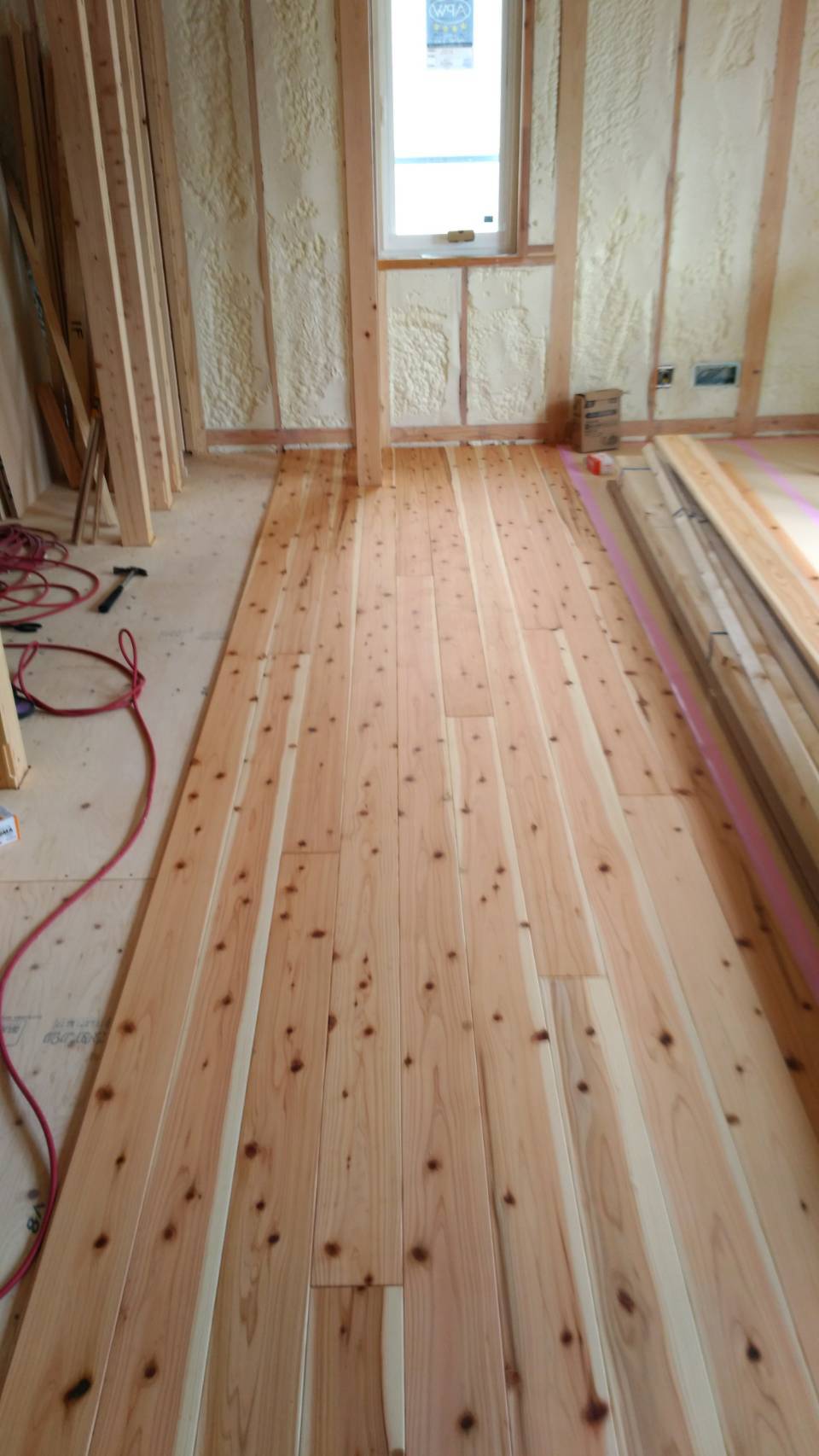

1Fの床に、杉の無垢材が貼られました!!
においも良くいい感じです。(^_-)-☆

65.2018年05月29日
大工工事
大工工事

棟梁が、玄関の框を施工している所です。
玄関は、毎日出入りする所でその靴と床の境目となる
框は仕上がりが非常に大事になります。

66.2018年06月05日
太陽光パネル設置工事
太陽光パネル設置工事

今日は、大工さんと電気屋さんとで、太陽光パネルの設置工事を行っています。
(僕と山本さんもやっています)
F様邸も屋根とポートと合わせて大容量になりますが、今日はひとまず屋根だけです。

67.2018年06月05日
太陽光パネル設置工事
太陽光パネル設置工事

なかなかの写真が取れました!!
3人しか映ってませんが、こちら側に僕と山本さんいます($・・)/~~~

68.2018年06月05日
太陽光パネル設置工事
太陽光パネル設置工事

あとちょっとで終了です。

69.2018年06月08日
外壁工事
外壁工事

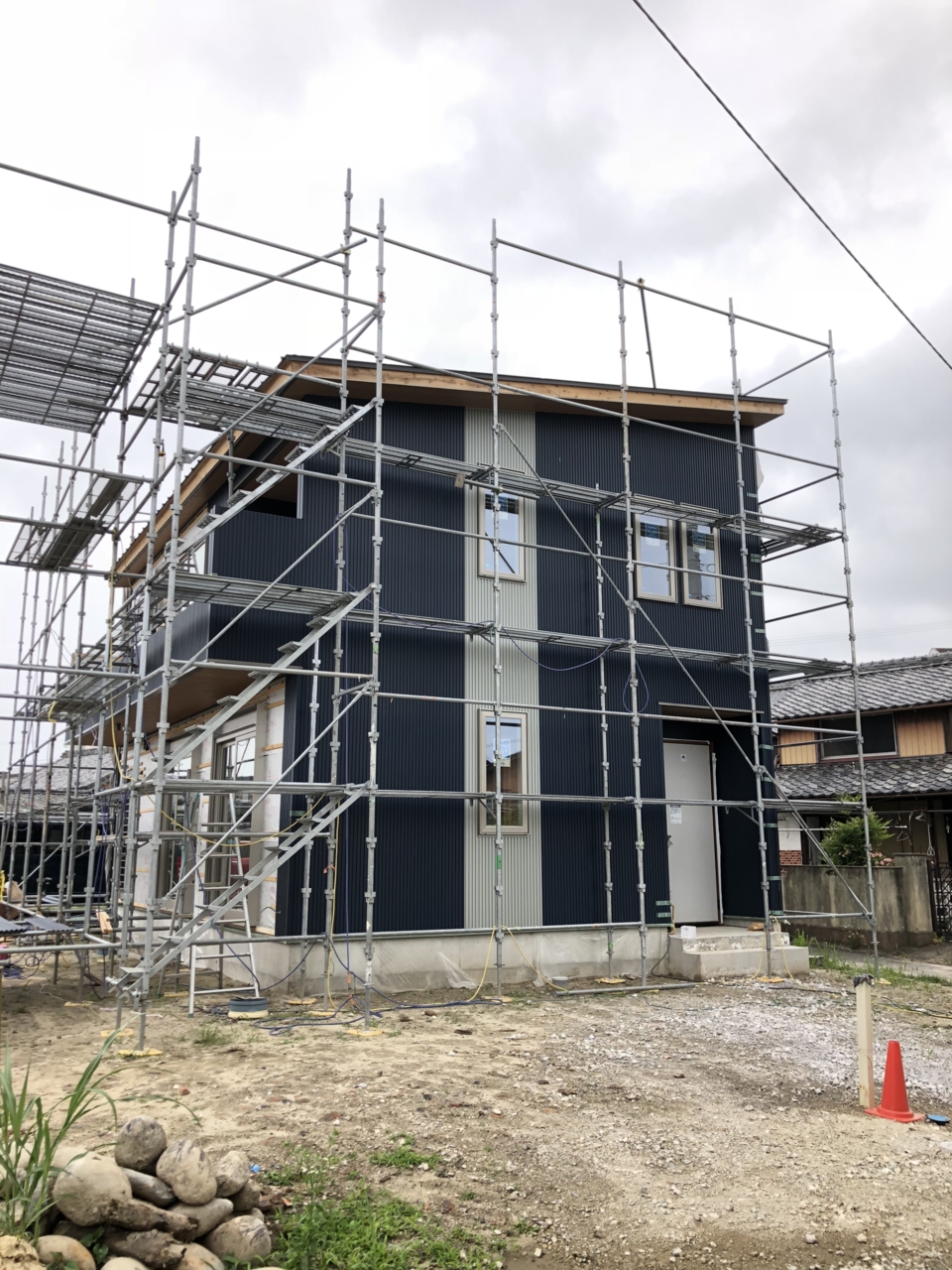

外壁工事が大分進んでいます。
後は南面と、屋根廻りとなります。

70.2018年06月08日
大工工事

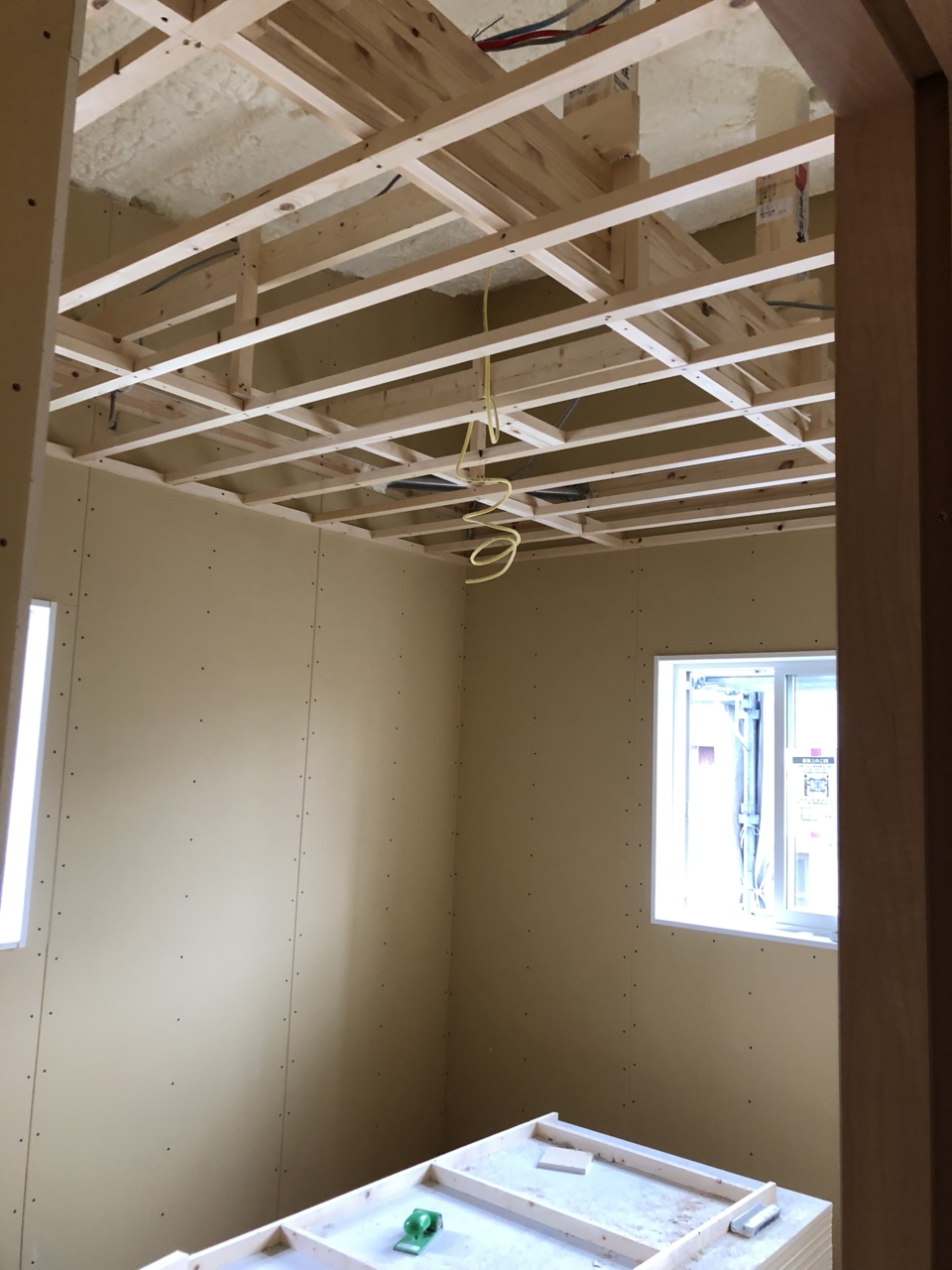

大工工事

2階の壁のボードも貼り終わり、天井の下地を組んでいます。
先に壁を貼るのは、省令準耐火構造と言って、火災に強い家に
するための工事です。

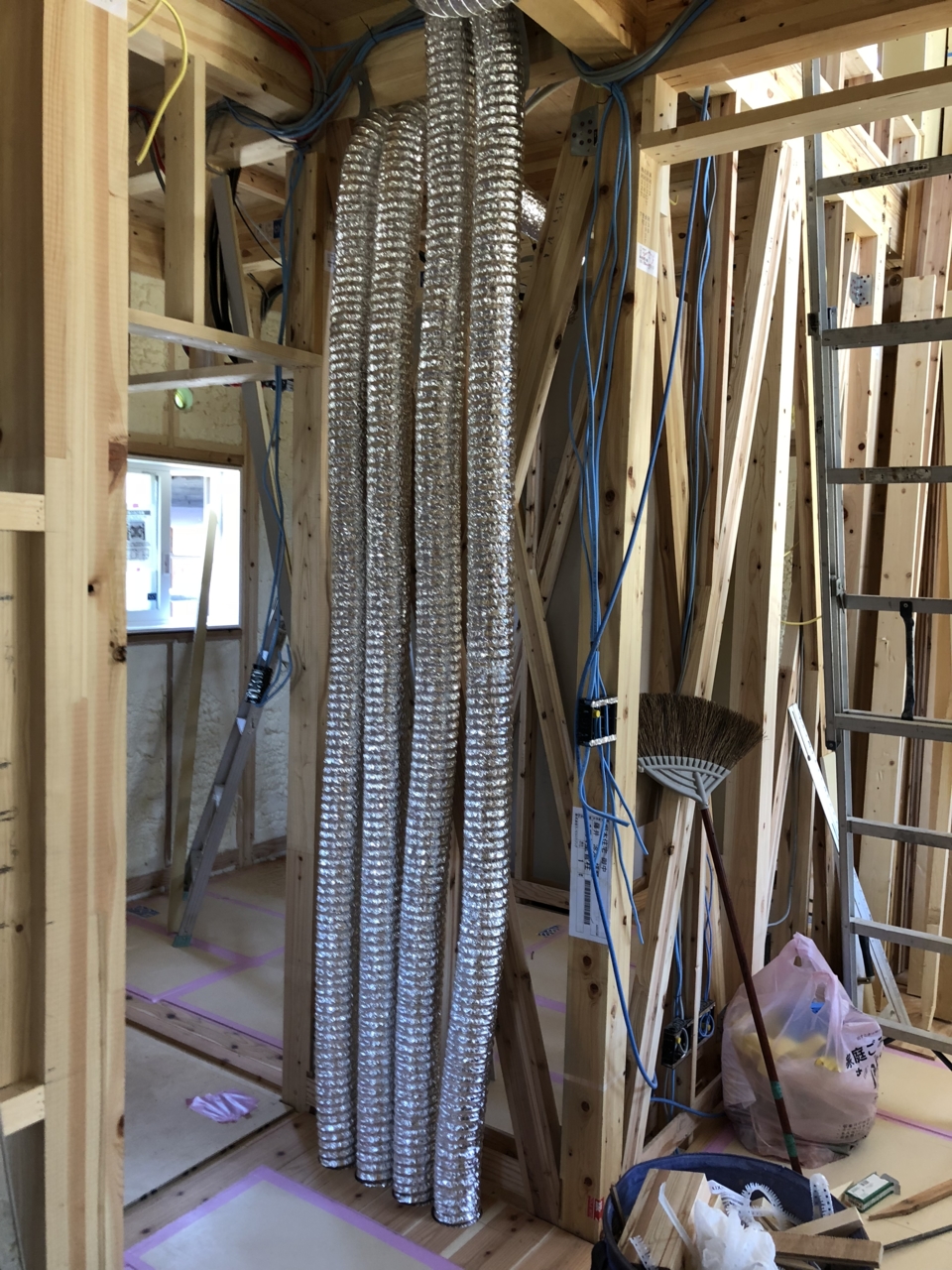

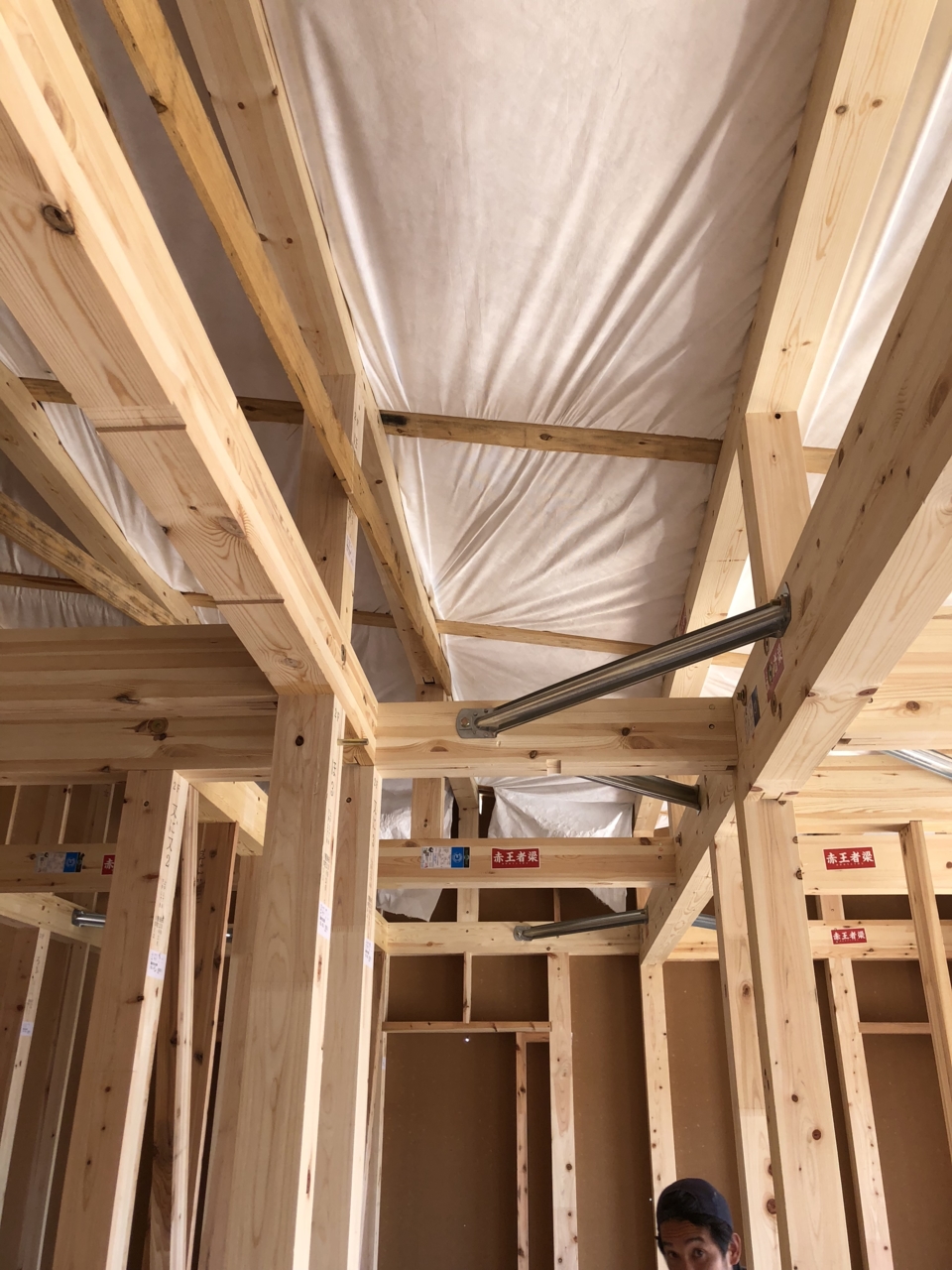

71.2018年06月12日
電気工事
電気工事

写真のダクトは、2階やロフトから床下にあるエコアイ24時間換気システムの熱交換機へとつながっているダクトになります。この中を空気は上から下に流れる捨てていく空気となります。
換気システムの動画はこちら

https://www.youtube.com/watch?v=HazpQrZ1Z6g&list=PLnCU7cmpEKJ35xTTf5h4srDI8uH5y0zWU&index=2

72.2018年06月12日
外壁工事
外壁工事

外壁はダークブルーのガルバニウム鋼板ですが、
軒天は木目を出しています!このギャップが良い感じです($・・)/~~~

73.2018年06月12日
大工工事
大工工事

棟梁も2階が大体終わり、1Fの壁のボード張りに入っています。

74.2018年06月20日
大工工事
大工工事

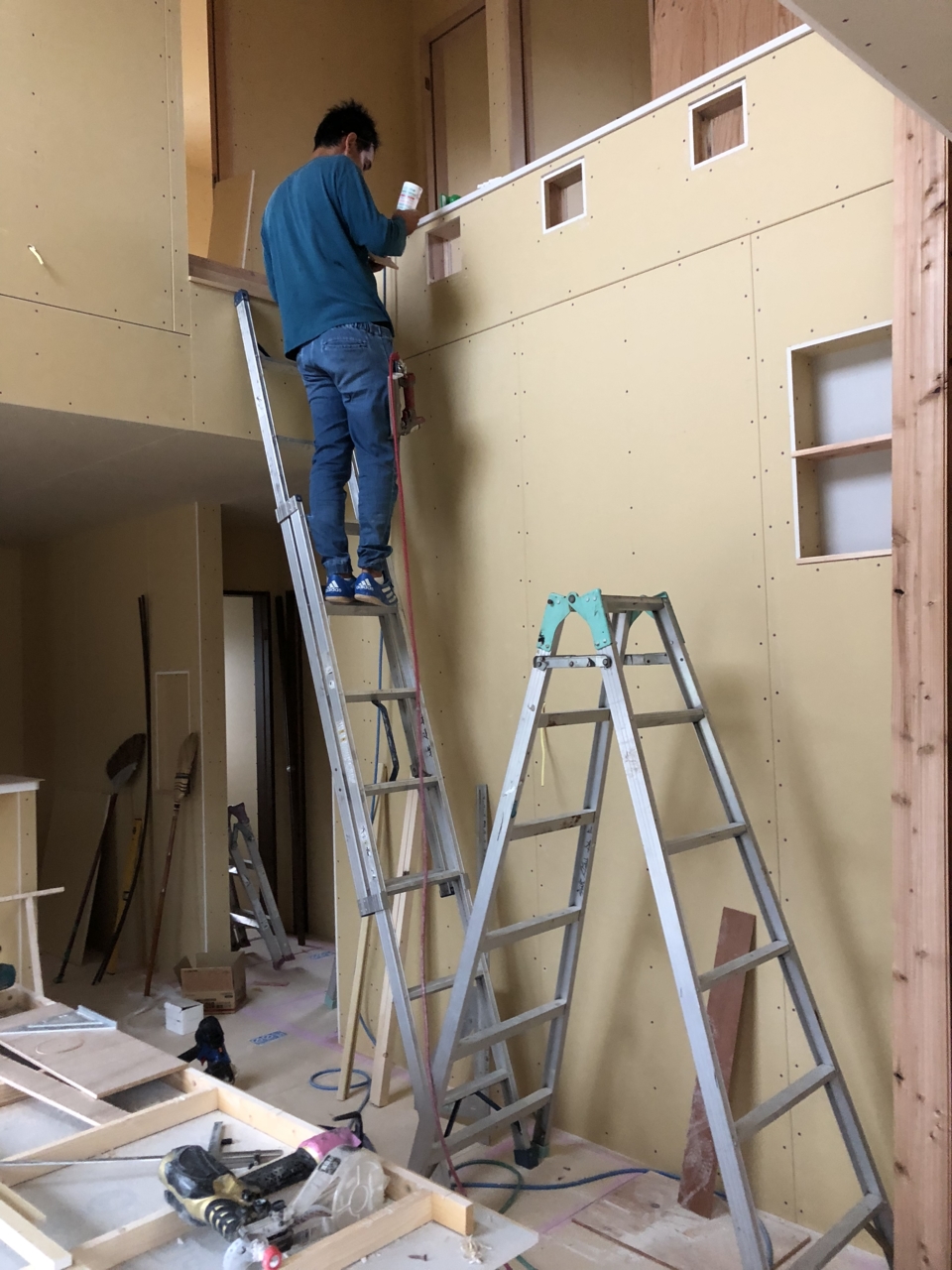

リビング上の吹抜けの壁にガラスブロックを埋め込むため、
その周りのボードを貼っています。ガラスブロックは3つでお施主様手配なので、
どんな個性が発揮されるのか楽しみです。

75.2018年06月20日
ソーラーポート設置工事
ソーラーポート設置工事

庭の駐車場部分に、3台用のカーポートの施工を行います。
イシン式なのでポートの上にも太陽光パネルの設置を行います。

76.2018年06月20日
大工工事
大工工事

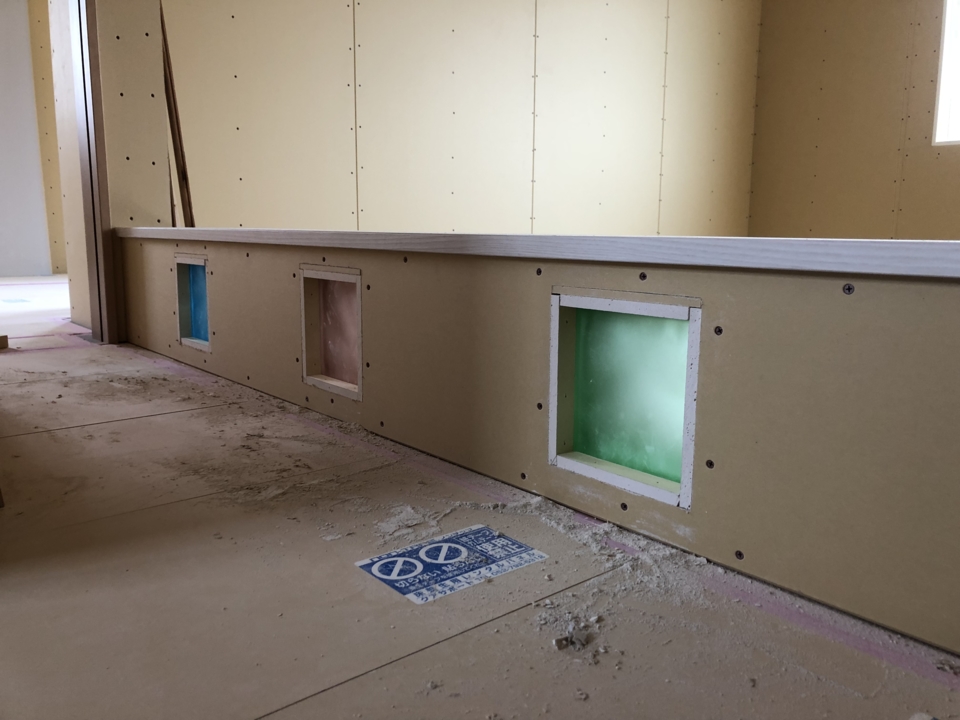

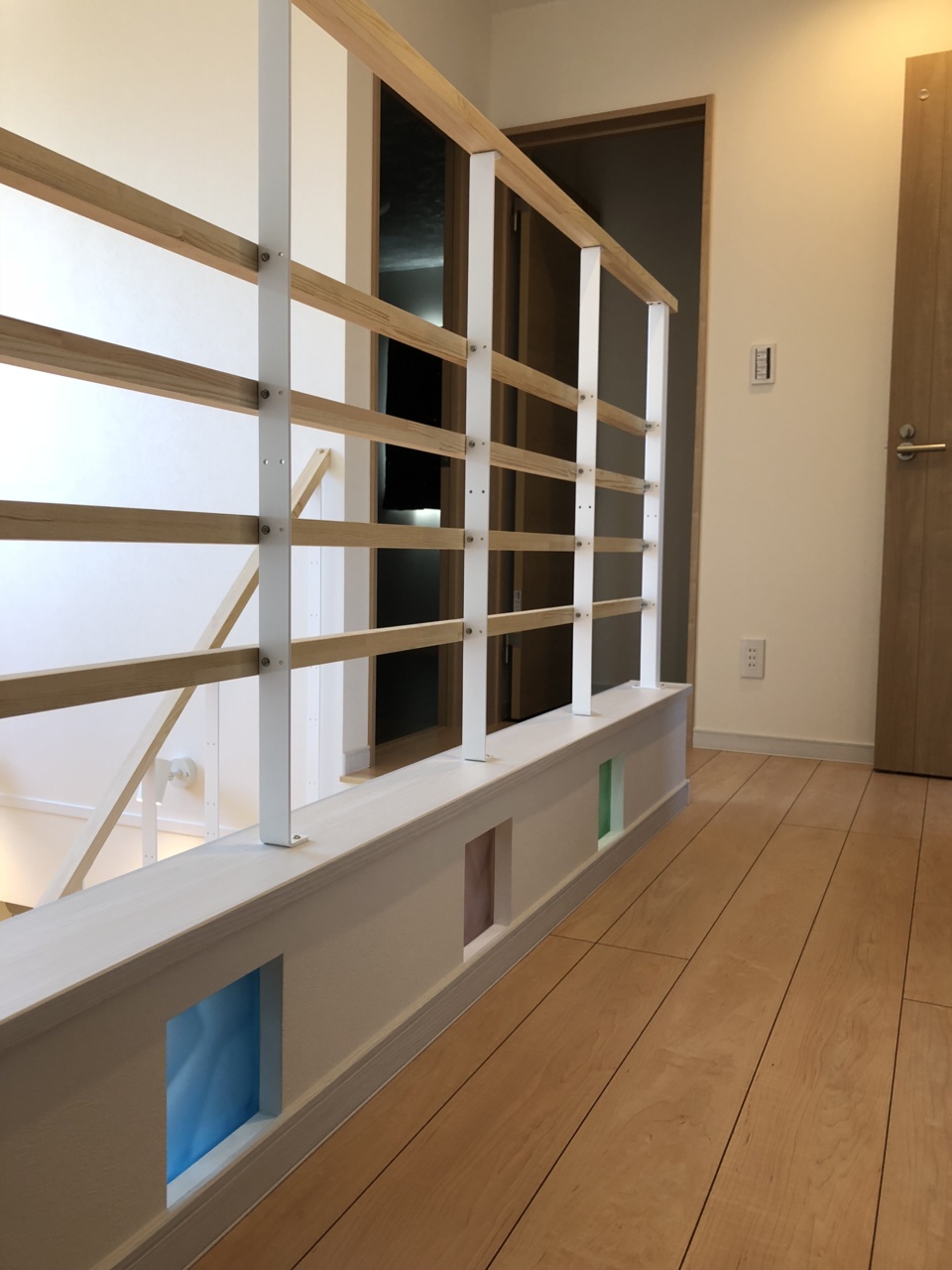

吹抜け手摺部分に、ガラスブロック3つ入りました。
ブルー、ピンク、グリーン、3人の明るい家族にぴったりです。(^^♪

77.2018年06月22日

太陽光パネル設置工事
太陽光パネル設置工事

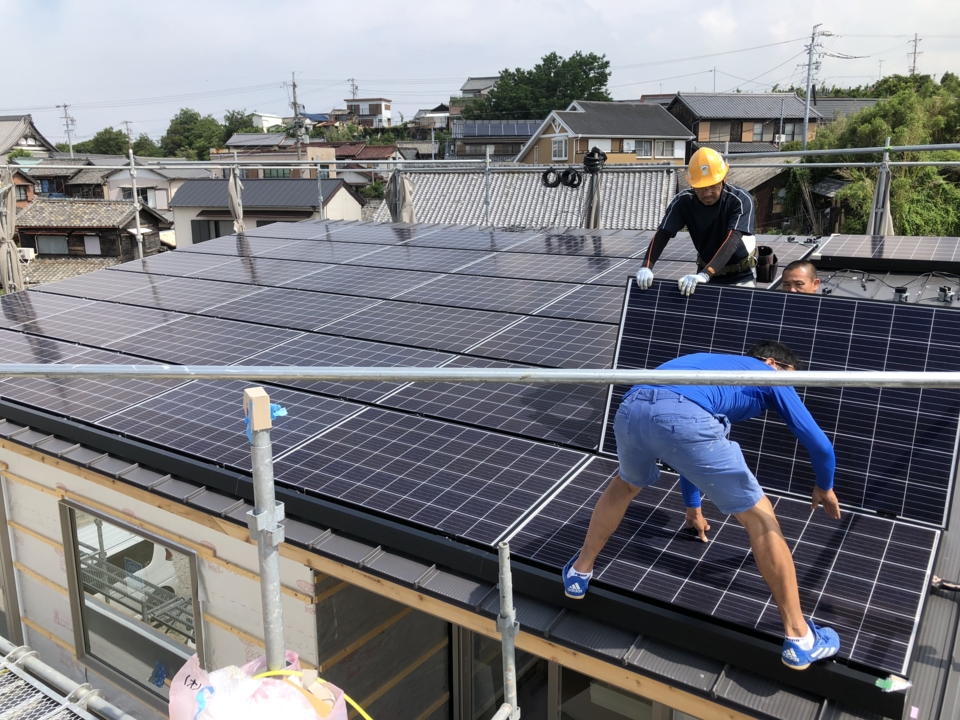

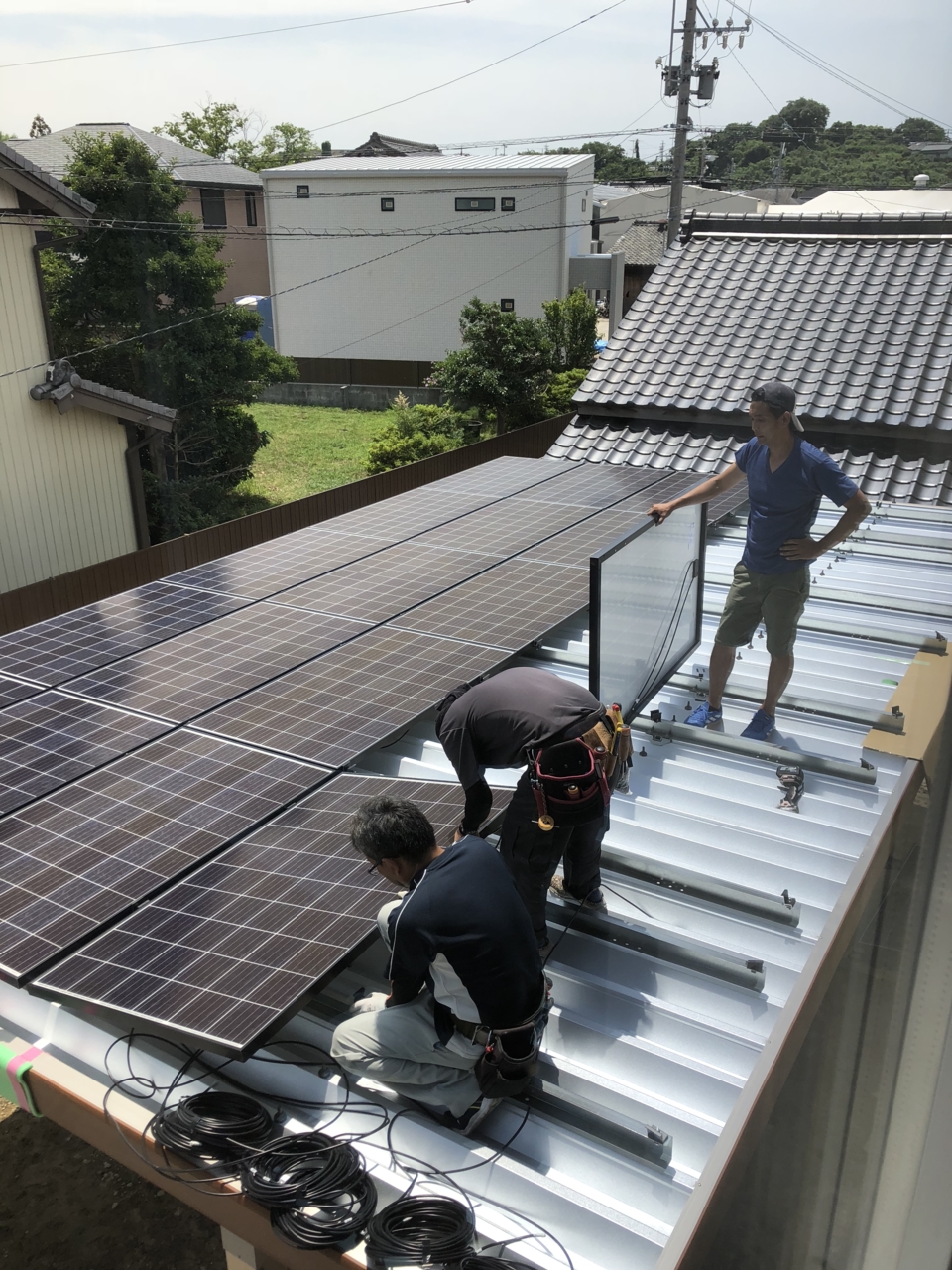

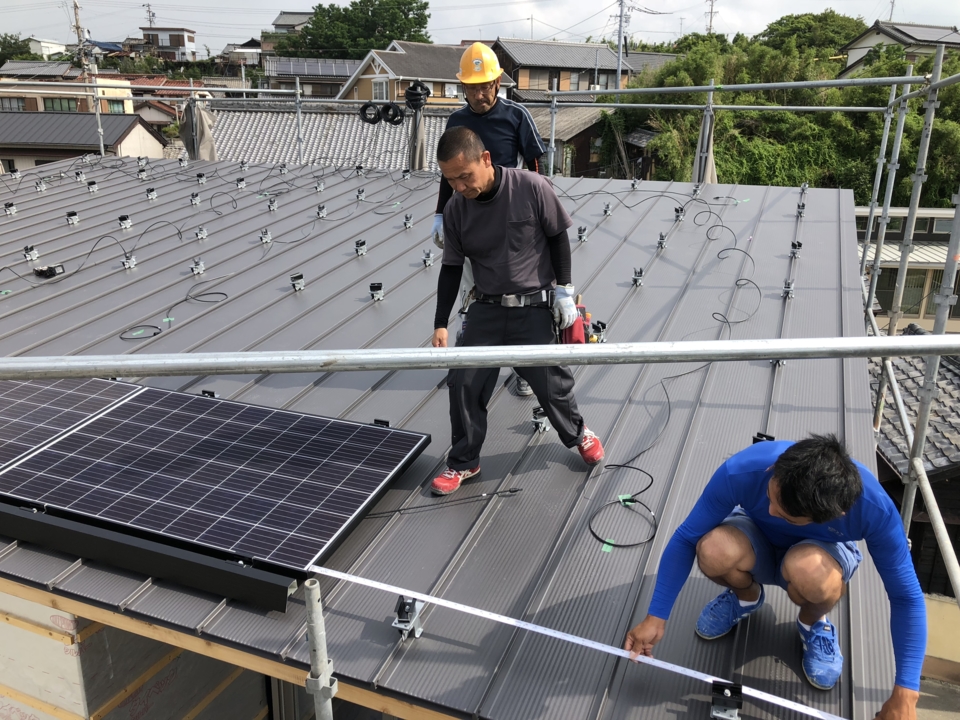

一昨日設置したソーラーポートの上に、太陽光パネルの設置も行っています。
今回は、25枚×270W=6.75Kwが、カーポートの上に載っています。

78.2018年06月22日
外壁工事
外壁工事

外部の工事が完了し、足場の解体も行われ、バルコニーの格子も付きました。
バルコニーの格子は、軒天やカーポートの幕板の色と合わせてあっていい感じ

79.2018年06月24日
大工工事
大工工事

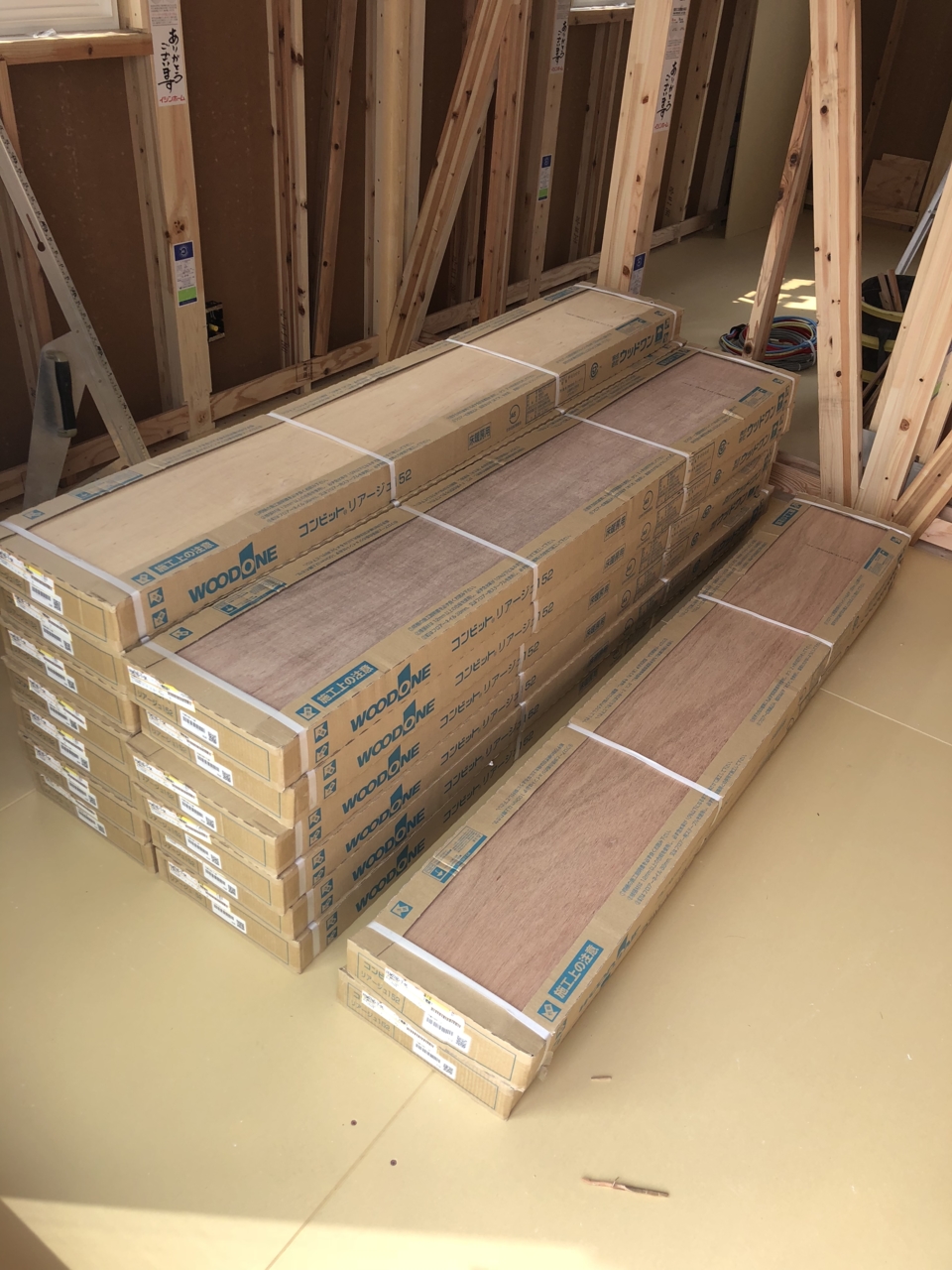

カップボード兼パントリーの内部棚と扉の取付が完了しました。
幅が9尺あるので、収納量はばっちりです。

80.2018年06月25日

内部足場設置
内部足場設置

クロス工事が始まる前に、山本さんが吹き抜け部分に内部足場の設置を行いました。
クロス屋さんは仕上げの工事なので、足場がないと吹抜けの工事は出来ません( ;∀;)

81.2018年06月29日
お施主様来訪
お施主様来訪

本日はお施主様が外構の打合せで現場に来ることを知っていたため、
時間を合わせて僕も来ました。家の中の案内中に盗撮!

82.2018年07月05日
クロス工事
クロス工事

クロス工事も進んでいて、吹抜け部の手摺いはめ込んだガラスブロック部分も完了しました。

83.2018年07月07日

左官工事
左官工事

7/4~の工事予定の左官工事ですが、雨天の関係で本日までずれ込みました。
3日間の工事の予定が3日も遅れたので、工程管理大変です・・・・・

84.2018年07月07日
左官工事
左官工事

写真は、基礎の巾木のお化粧をしている所です。
コンクリートも乾燥、収縮があるので多少のクラックが入ることがあるのですが、
この化粧材料はそれが目立ちにくい物を使っています(^_-)-☆

85.2018年07月07日
クロス工事
クロス工事

子供室のクロスが貼れた所です(^_-)-☆
格好いいですね!

86.2018年07月09日
今日の現場

今日の現場

吹抜け天井にはシーリングファンが付き、
内部は建具の取付工事、外部は左官工事が続いています。
写真は、2階から吹抜け部を撮ったもの。
この後、トイレや洗面化粧台も続々と搬入されてきました!

87.2018年07月09日
建具工事
建具工事

今日の午後から建具の取付工事も始まっています。
写真は、主寝室の建具になります。

88.2018年07月09日
キッチン工事
キッチン工事

今日は朝から予定通り、キッチンやさんが入り、キッチンの施工を行っています。
キッチンまで入ると本当に家らしくなってきますね

89.2018年07月09日

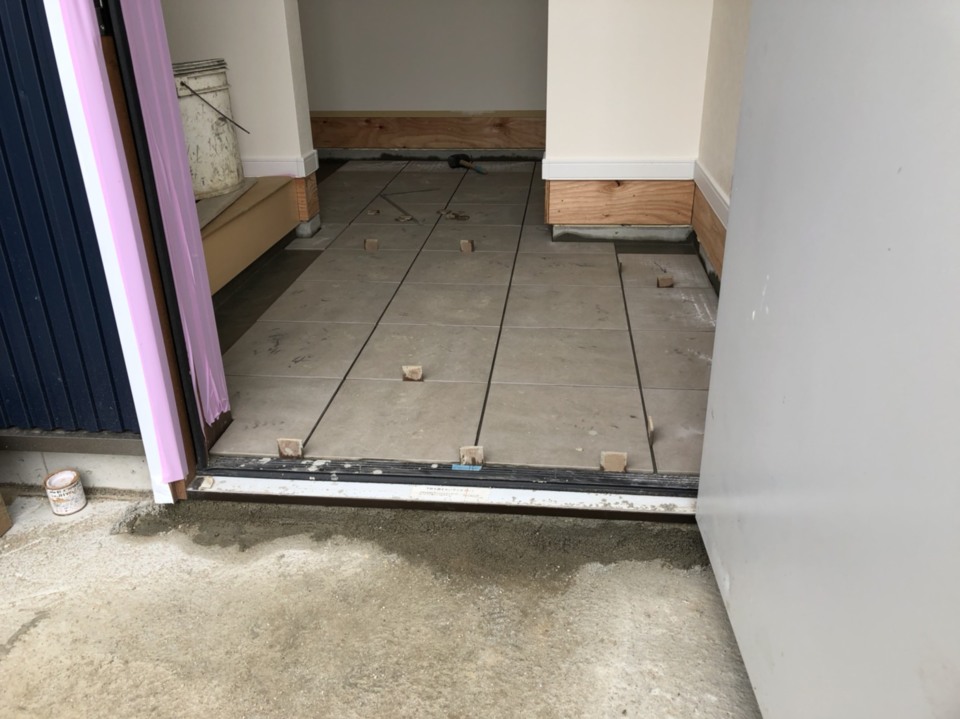

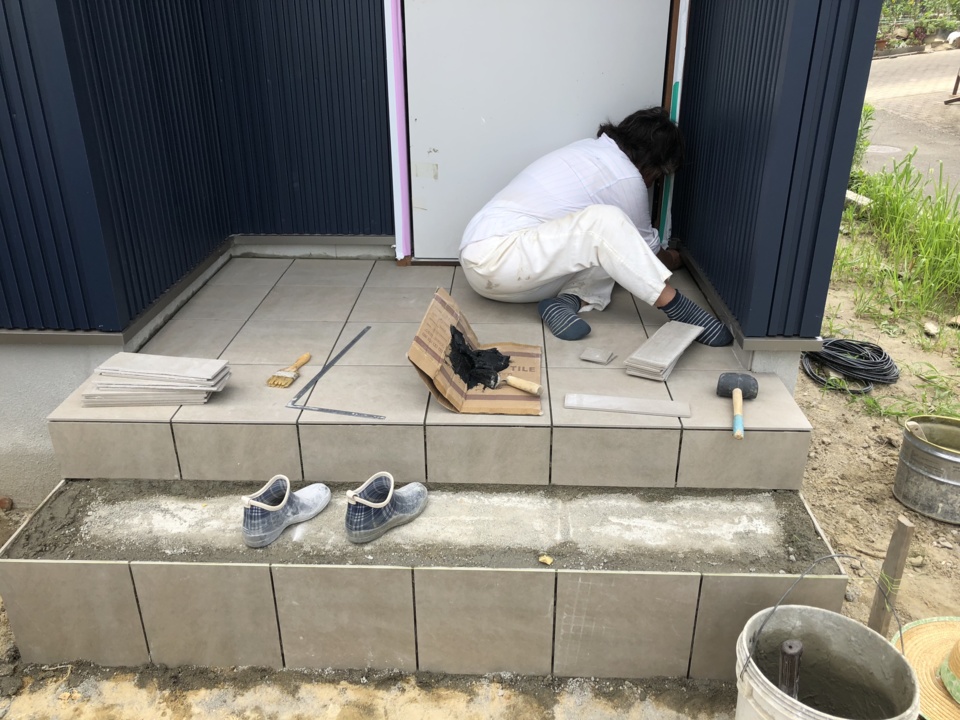

左官工事
左官工事

ポーチタイル外部を貼っている所です。
村井婦人頑張って!

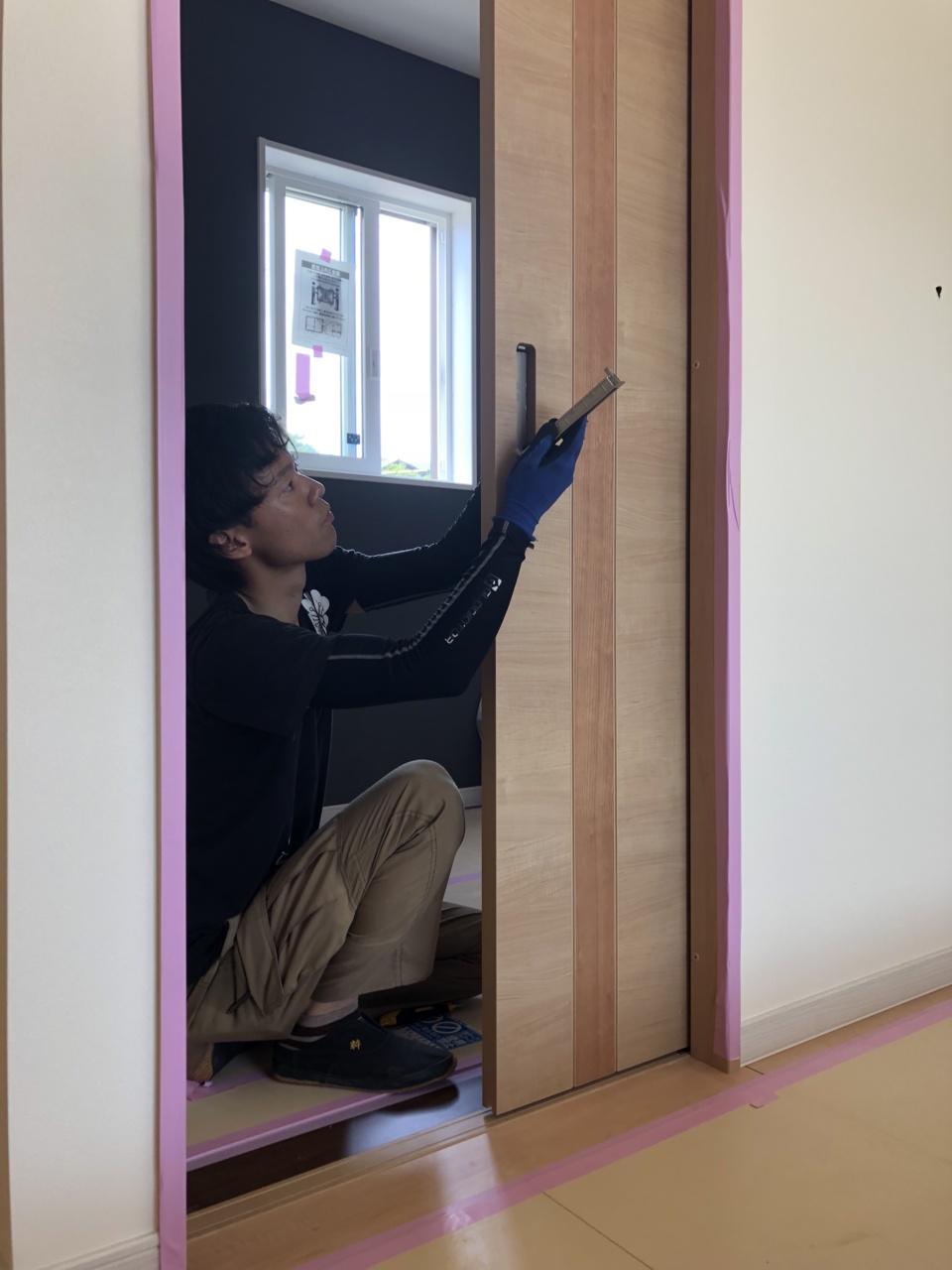

90.2018年07月09日
建具取付
建具取付

知多トーヨー住器さん、建具を取付調整中です。

91.2018年07月11日
キッチンアクリルパネル設置
キッチンアクリルパネル設置

今回は山本パパさんが、キッチンアクリルパネルを設置してくれました。
対面キッチンの、コンロ前に壁を付けるかどうかですが、
視線的には壁なしの方がよい、でも油やにおいが。。。。という問題を
最近はこのアクリルパネルでクリアしています。キッチンと設置のパネルだと
どうしても値段が・・・・・・ですが、このパネルでしたらお安く提供しています。(その分ノークレームですが(^_-)-☆)

92.2018年07月12日
水道工事
水道工事

水道屋さんが、トイレ手洗いの取付を行っています。

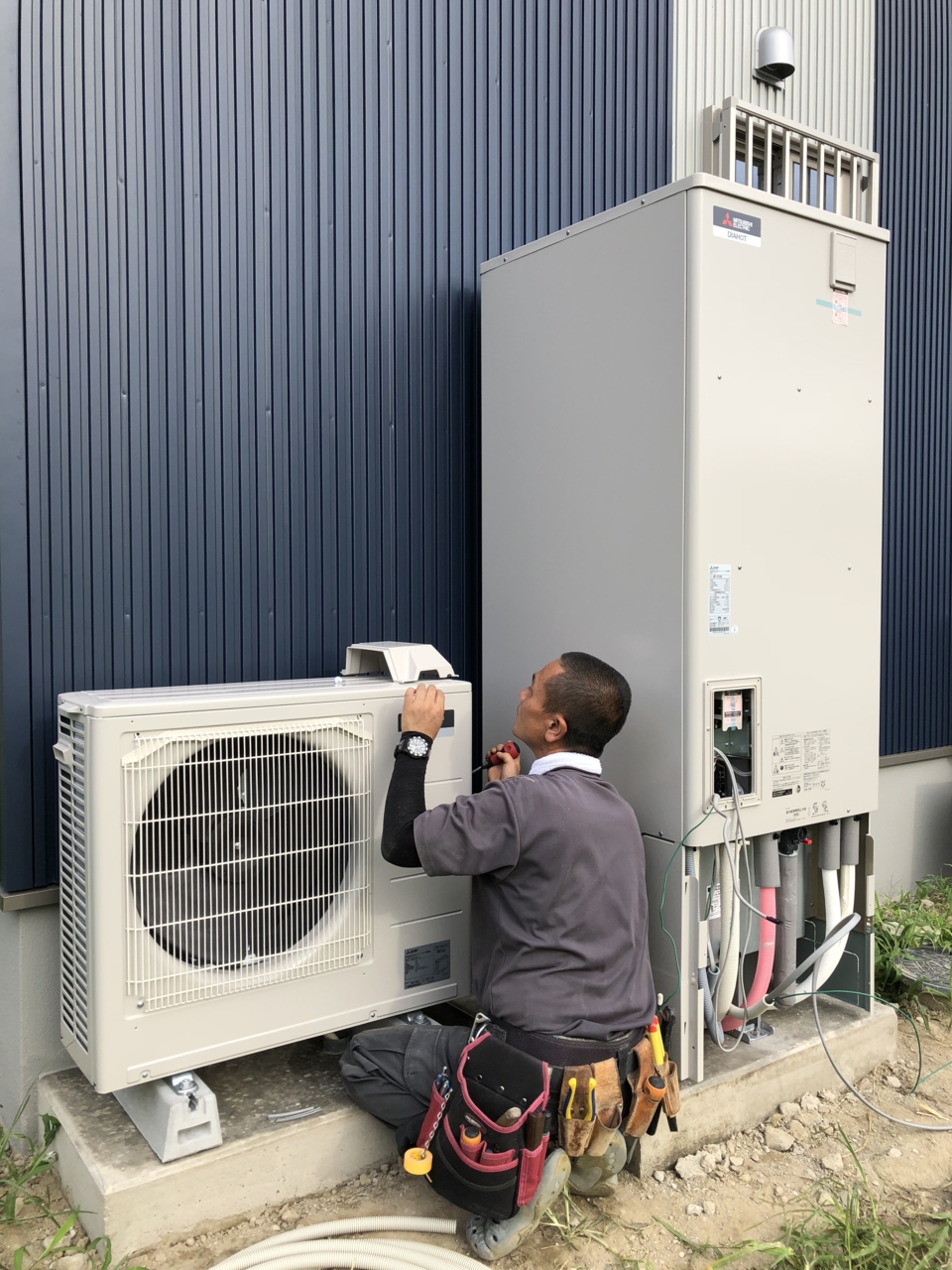

93.2018年07月12日
エコキュート
エコキュート

エコキュートは水道屋さんが取付、電気屋さんが配線をつないで完成です。

94.2018年07月14日
水道工事
水道工事

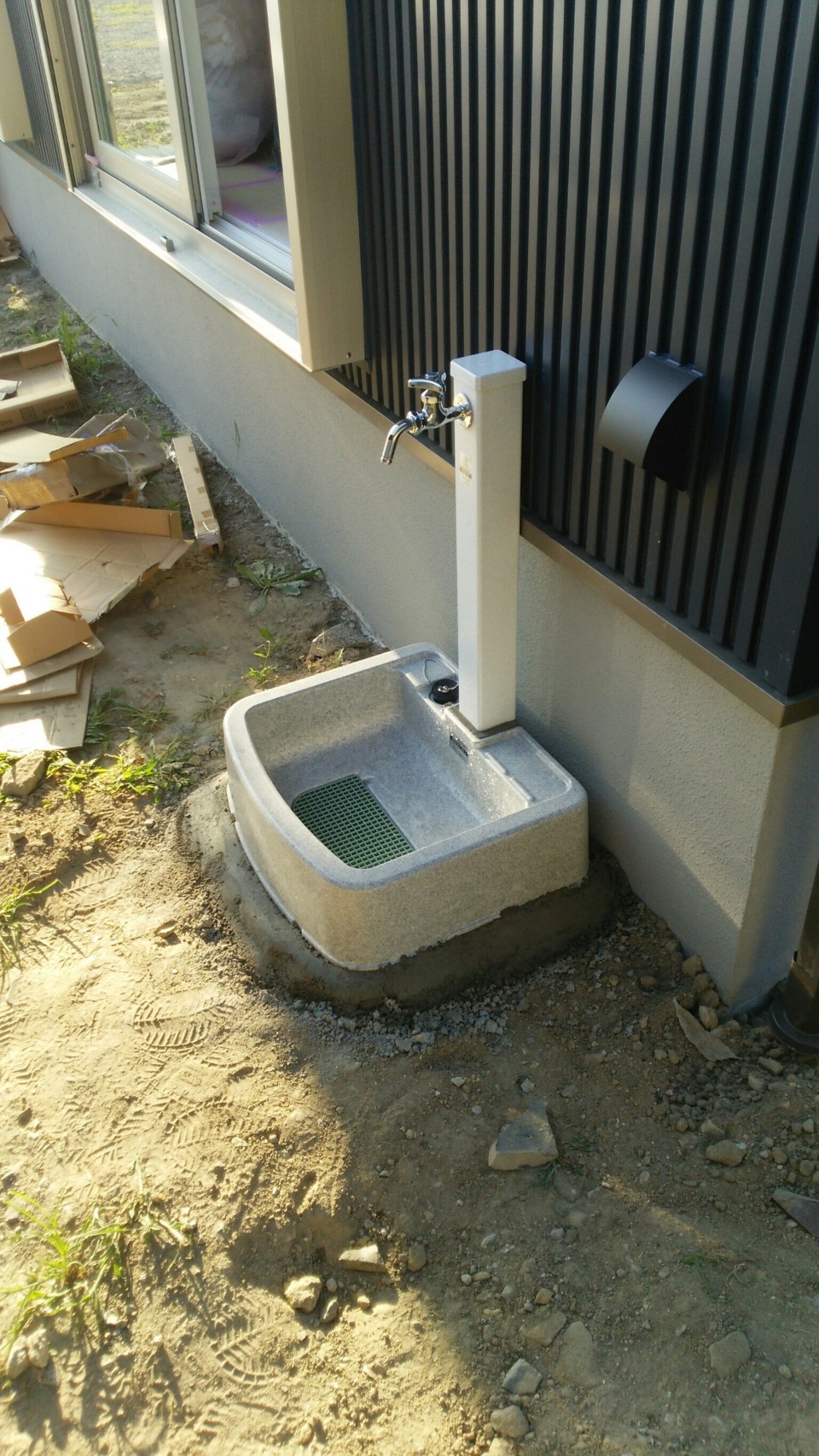

庭に向けて、立水栓が取り付きました。
これも標準仕様です。

95.2018年07月18日
玄関ドア
玄関ドア

クリーニングも終わり、玄関ドアや網戸の設置も行いました。

96.2018年07月20日

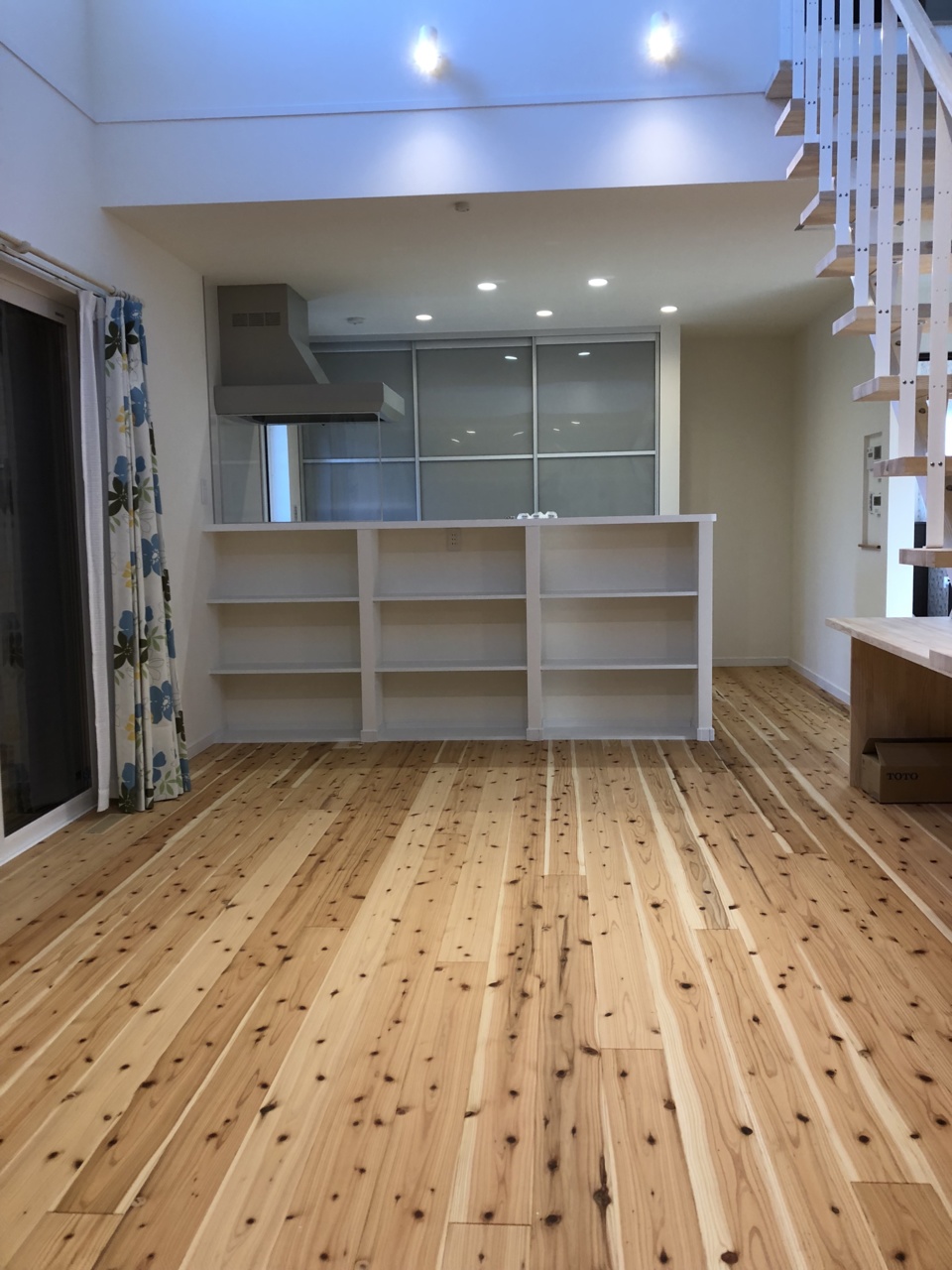

完成写真
完成写真

リビング吹抜け・階段

97.2018年07月20日
完成写真
完成写真

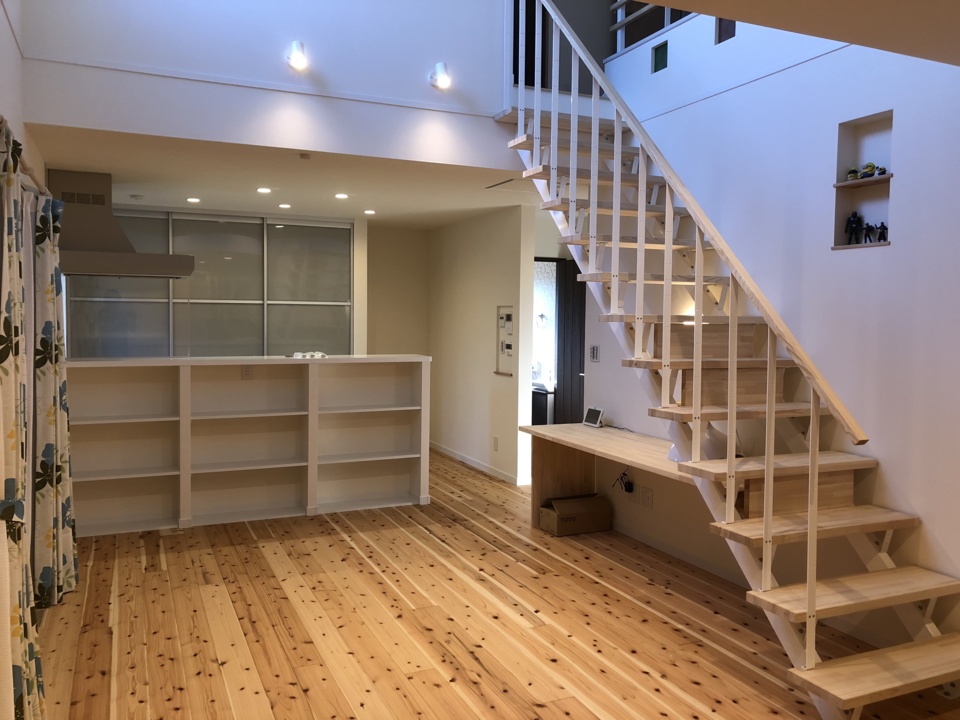

リビングTVの方からキッチンを見ています。
正面のキッチン背面の本棚も標準仕様です。

98.2018年07月20日
完成写真
完成写真

階段途中のニッチには、お子さんが上手に飾ってくれました!

99.2018年07月20日
完成写真
完成写真

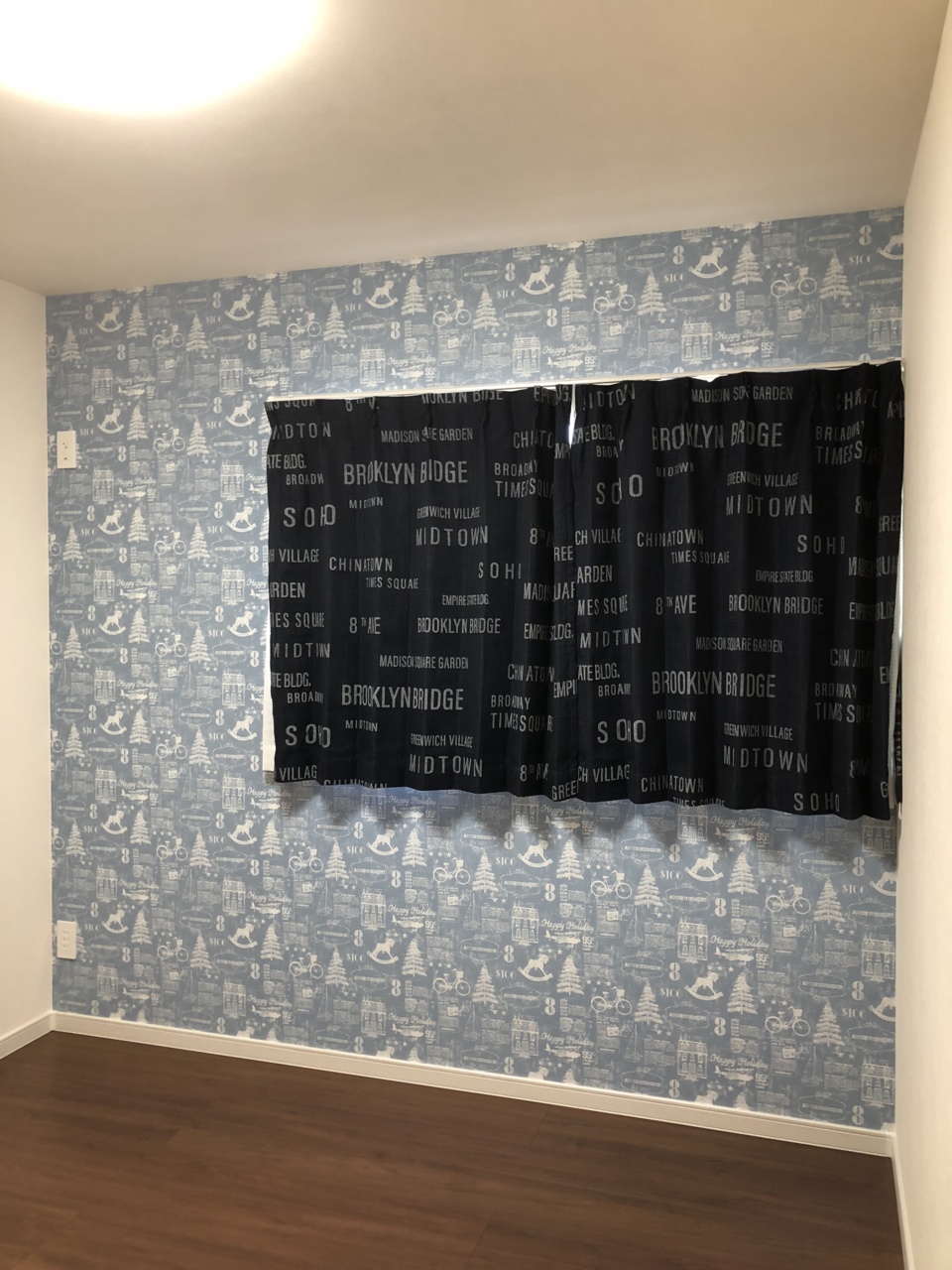

子供室のアクセントクロス・カーテンです。
かっこよく仕上がっています。

100.2018年07月20日
完成写真
完成写真

リビングに面した吹抜け手摺は、壁を少し立ち上げガラスブロックを埋め込みました。

101.2018年07月20日
完成写真
完成写真

2階のトイレです。
壁一面をタイル調のアクセントクロスに。

102.2018年07月20日
完成写真
完成写真

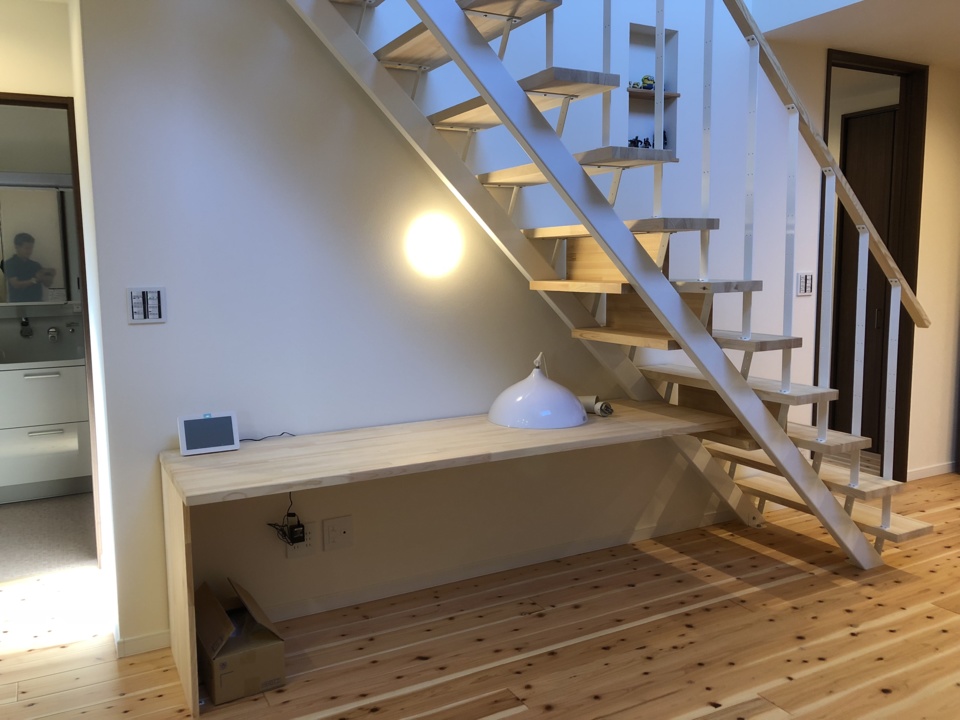

階段下のスペースを利用して、スタディカウンターとしています。
階段の裏側に本や小物を入れるスペースも作っています。

103.2018年07月20日
完成写真
完成写真

1Fのトイレです。

104.2018年07月20日
完成写真
完成写真

キッチンはトクラスです。
食洗器の枠もないので、デザインもすっきり。
手元にはスライドレールがあり、小物4点セットも標準仕様です。
