完成現場レポート
地域別にみる|すべて
SA様邸 武豊町/知多半島
建築中レポート
- 1.2020年05月25日
-

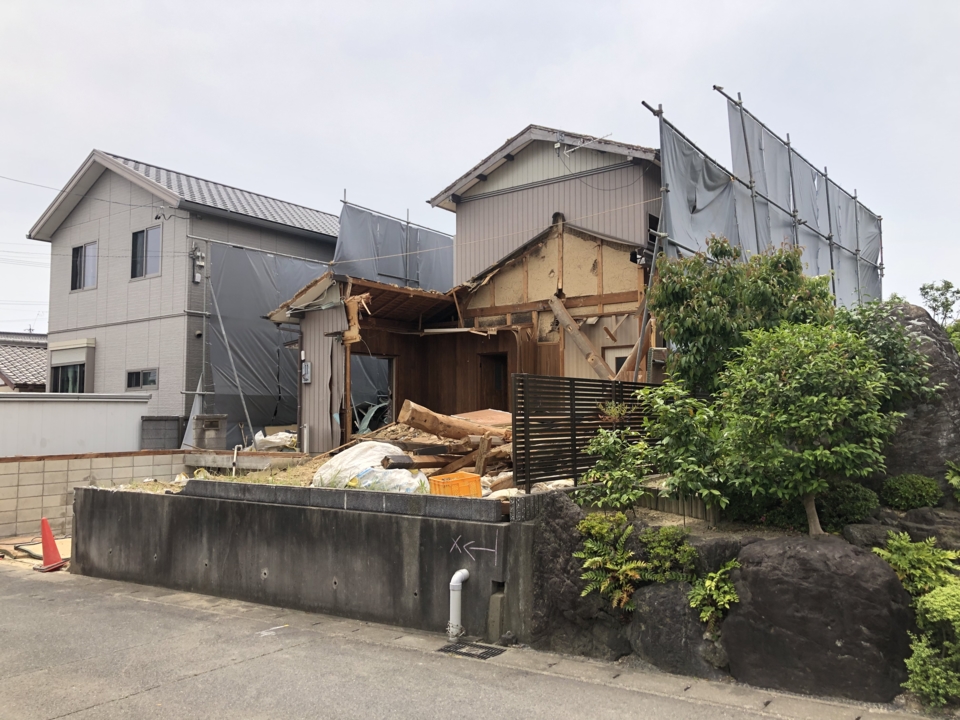

解体工事
解体工事中です!
- 2.2020年05月26日
-
プレカット打合せ
今日はプレカット屋さんと打合せを行いました。
構造躯体の組み方や材料を打合せしながら、こうした方がいい、あーした方がいい、と意見を出し合って決まっていきます!
- 3.2020年05月30日
-
解体工事
解体工事ほぼ完了しました。
手前の方にガス管が出ているので、それを道路より下の部分でカットして頂く用東邦ガスさんへ依頼します!
- 4.2020年06月04日
-

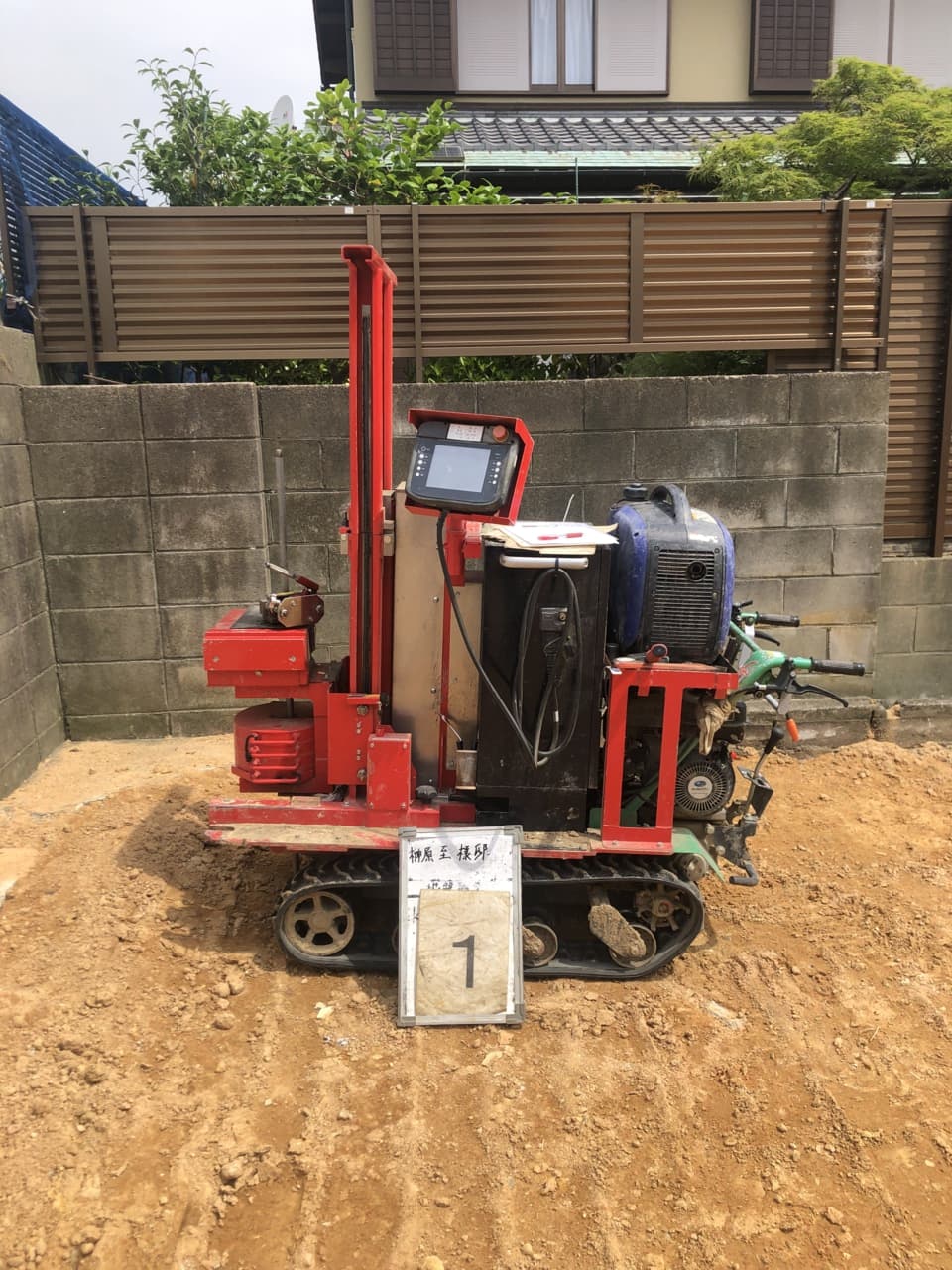

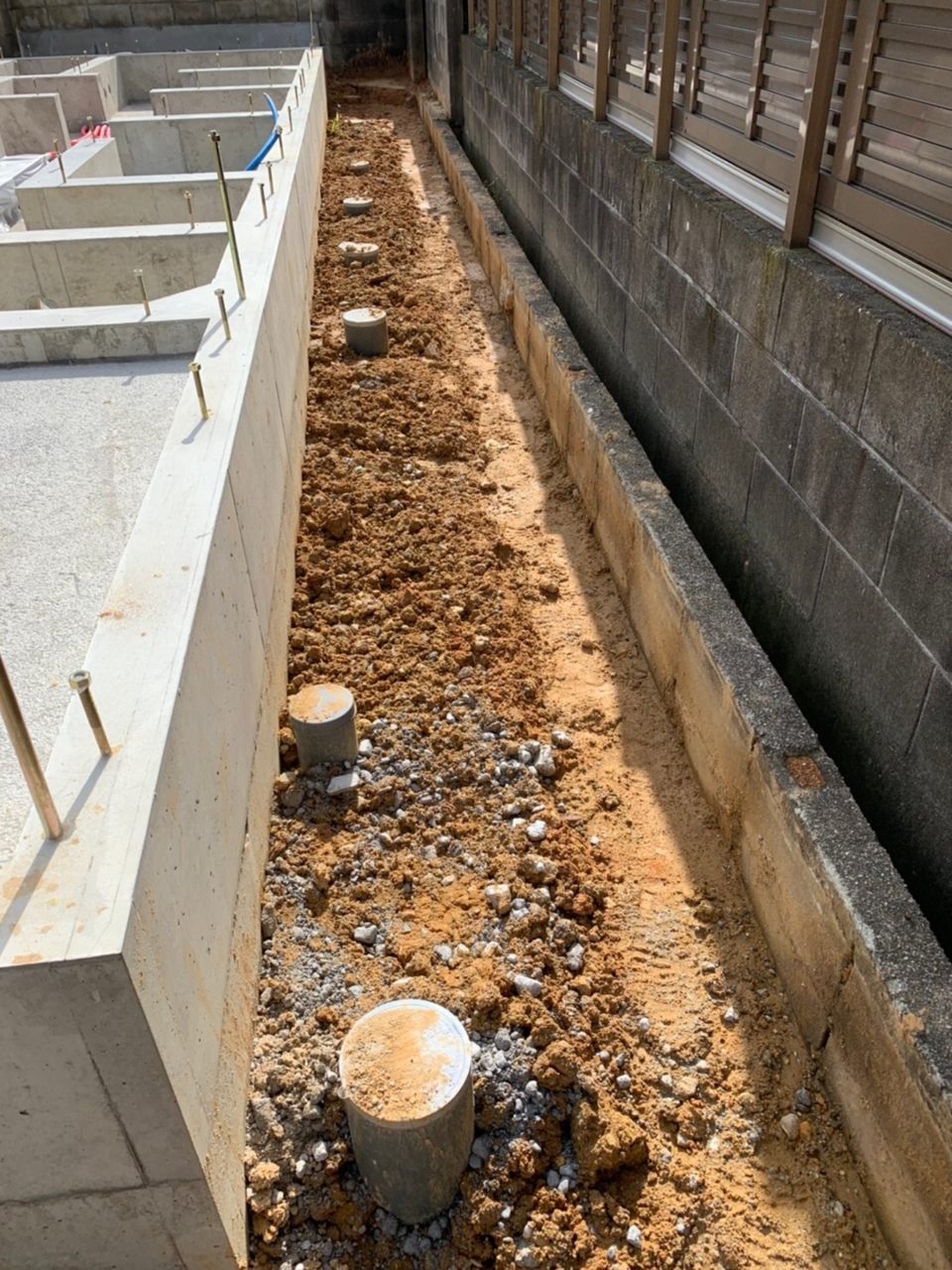

地盤調査
解体工事が予定より早く終わったので、地盤調査の日程も早めて、急遽今日の調査となりました!敷地内に1mくらいの高低差がありますのでちと不安ですが、保証会社による判定待ちです。調査を見てる感じだとよさそうな雰囲気はたっぷりありました。←ほんとは結果しってから書いてます。スミマセン・・・・・"(-""-)"
- 5.2020年06月09日
-

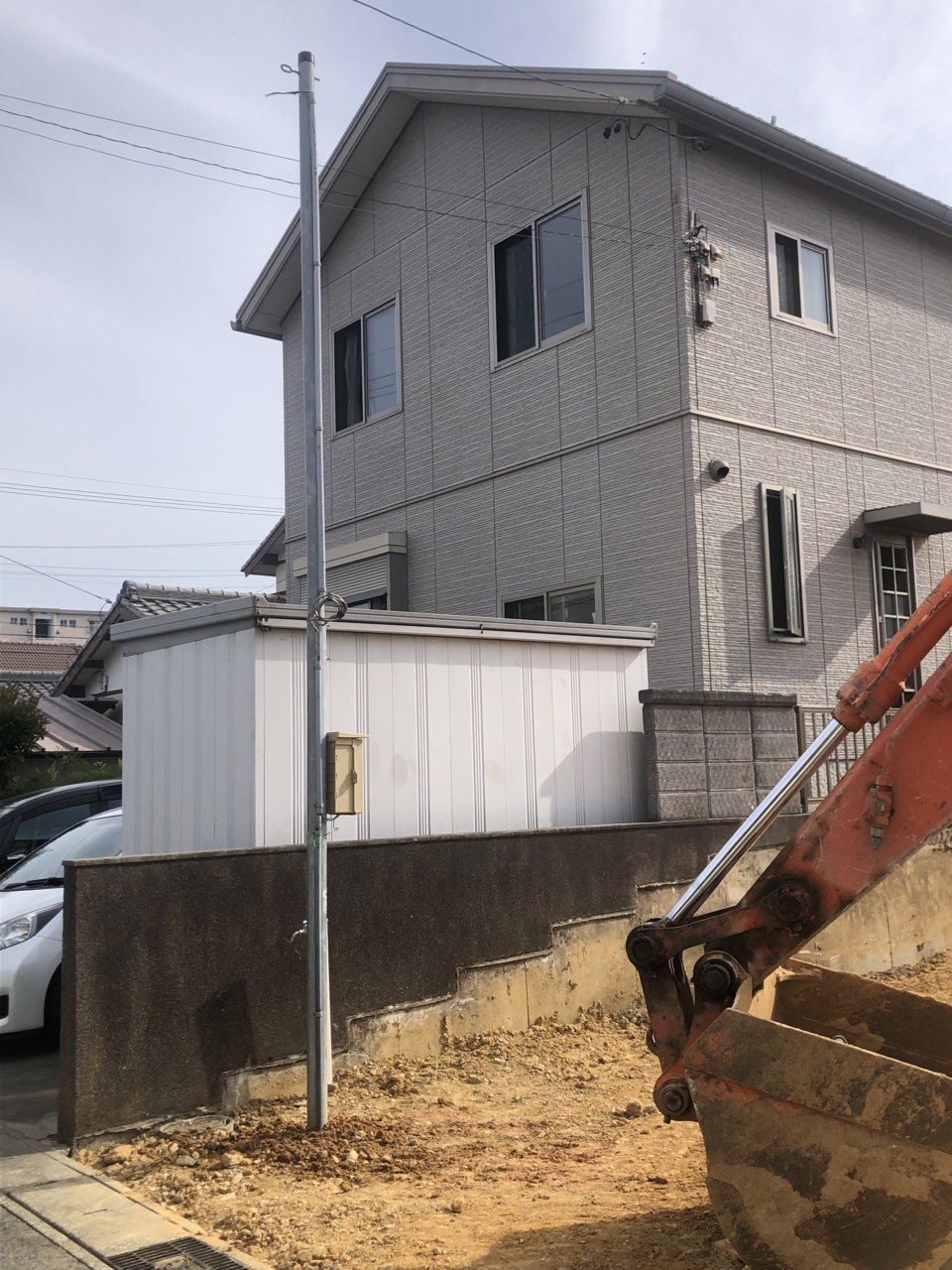

電気工事
今日は電気屋さんが仮設電気のポールの設置を行いました!
S様奥さん気づいたかな~
- 6.2020年06月14日
-
祝!地鎮祭
今日は、雨予報の中地鎮祭が執り行われました!
地鎮祭の最中の雨は、ほとんど降らなかったのですが、
地鎮祭後の近隣さんへの挨拶廻りの時には、しっかりと雨が降って大変でした($・・)/~~~
でも無事に廻れて挨拶出来て良かったです!
立派な家が建ち、喜んで頂けますよーに
- 7.2020年06月16日
-
基礎工事
明日から始まる基礎工事!
今日は基礎屋さんと現場で立ち合いをしました。
事前に会って現場で話しておくと、とりあえずは安心です(^^♪
- 8.2020年06月17日
-
基礎工事

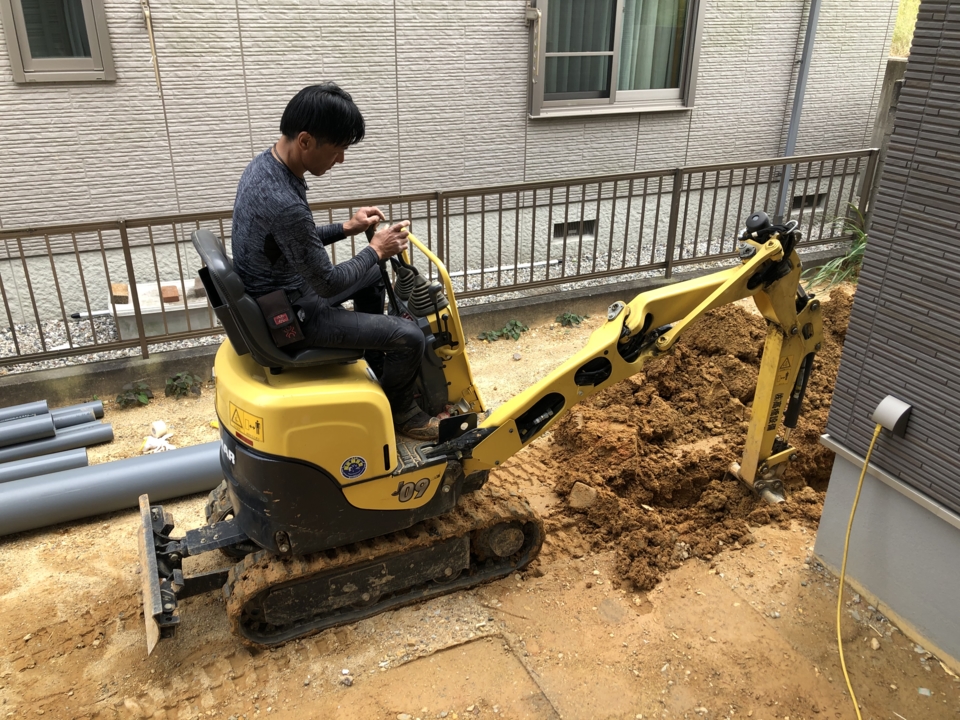

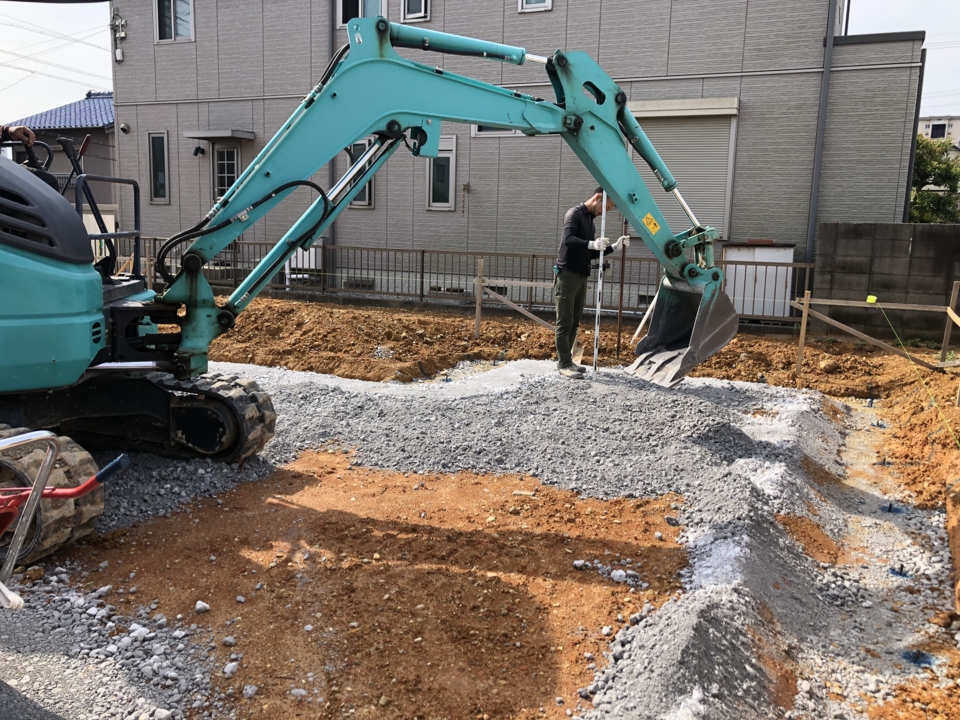

19日からの予定が、2日早く本日からの基礎工事着工となりました!

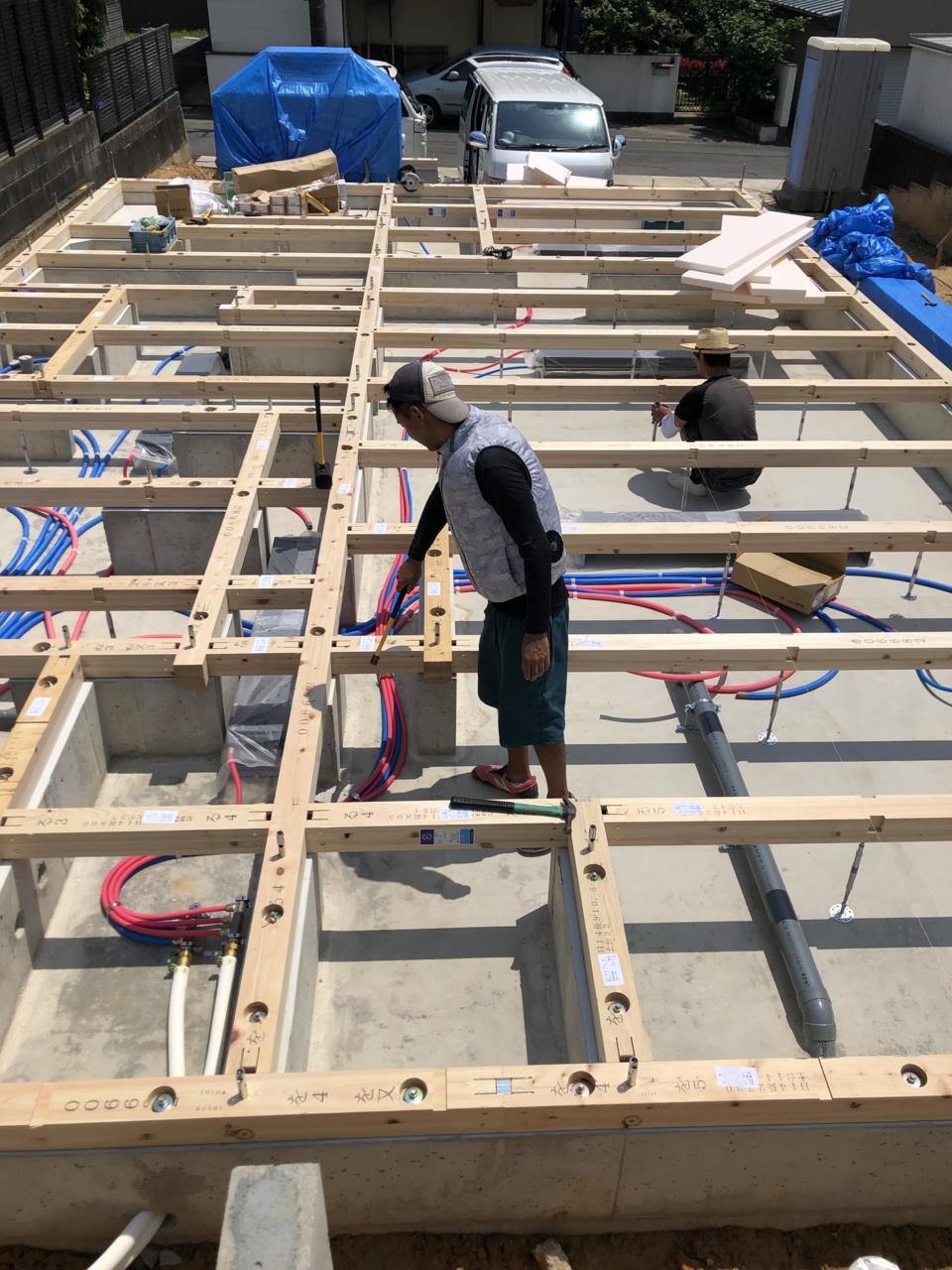

敷地内には1m程度の高低差があり、ダンプからユンボで砕石を建物下部に入れている所です。
- 9.2020年06月20日
-
基礎工事
建物外周部、と建物下部へ砕石を入れ、転圧をした所です。
青い印と黒い鉄筋が捨てコンの高さの目安になっています!
- 10.2020年06月20日
-
基礎工事
砕石敷設中です(=゚ω゚)ノ
- 11.2020年06月20日
-
シロアリ薬剤塗布

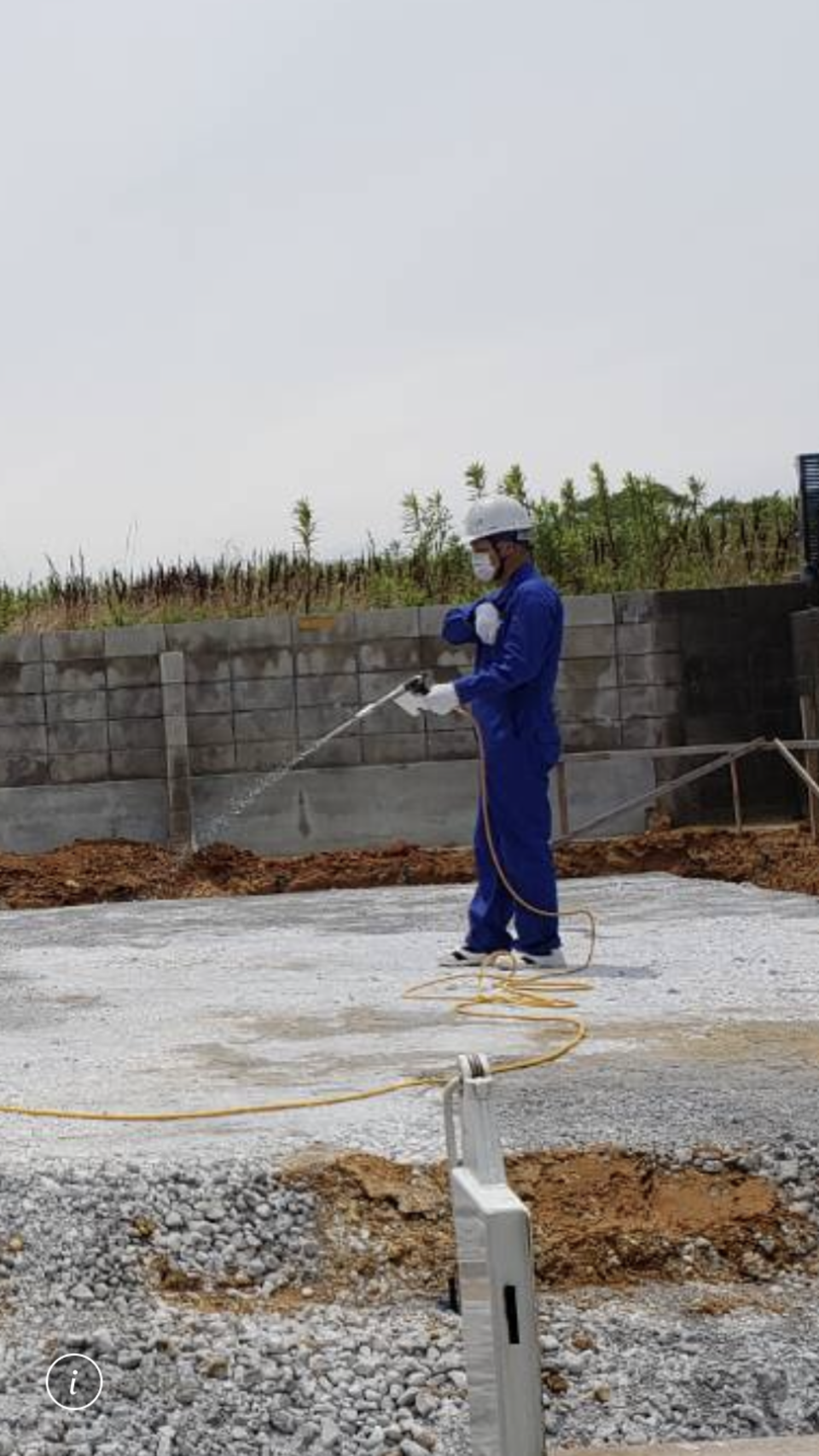

敷設した砕石に対して、白蟻薬剤の塗布を行っております。
一回目は地盤に対して行い、二回目は建物躯体に対して行います(^^♪
- 12.2020年06月20日
-
基礎工事
シロアリ薬剤塗布後、防湿シートを敷いて、外周部に捨てコンを打ったところです!
次は捨てコンの上に型枠を組んでいきます(=゚ω゚)ノ
- 13.2020年06月22日
-
基礎工事
今日は捨てコンの上に型枠を設置しました!
24,25日で内部の鉄筋組を行う予定です!!
- 14.2020年06月24日
-
基礎工事

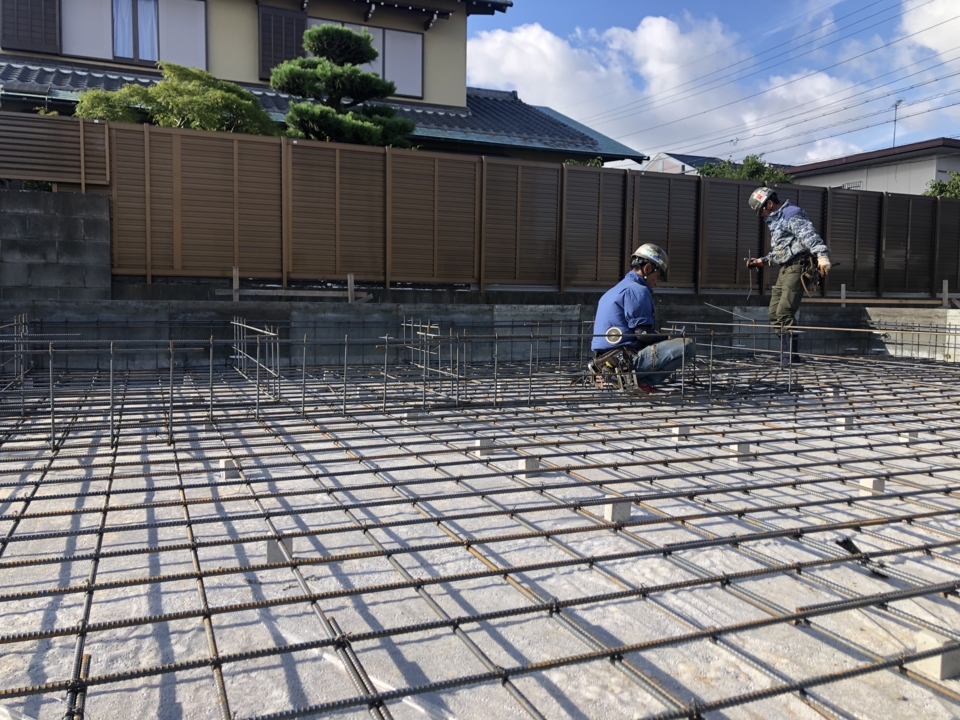

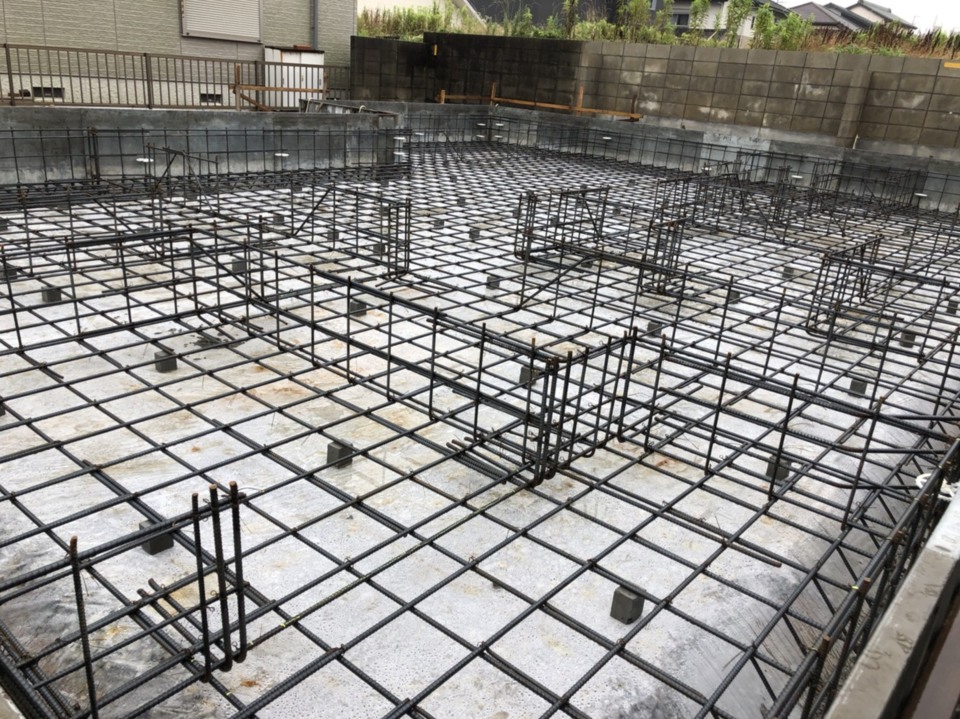

今日は鉄筋屋さんが入り、鉄筋組を行っております。
2人で入っているので進みも早いです!鉄筋組完了後、コンクリート打設前には配筋の検査を行います(#^.^#)
- 15.2020年06月24日
-

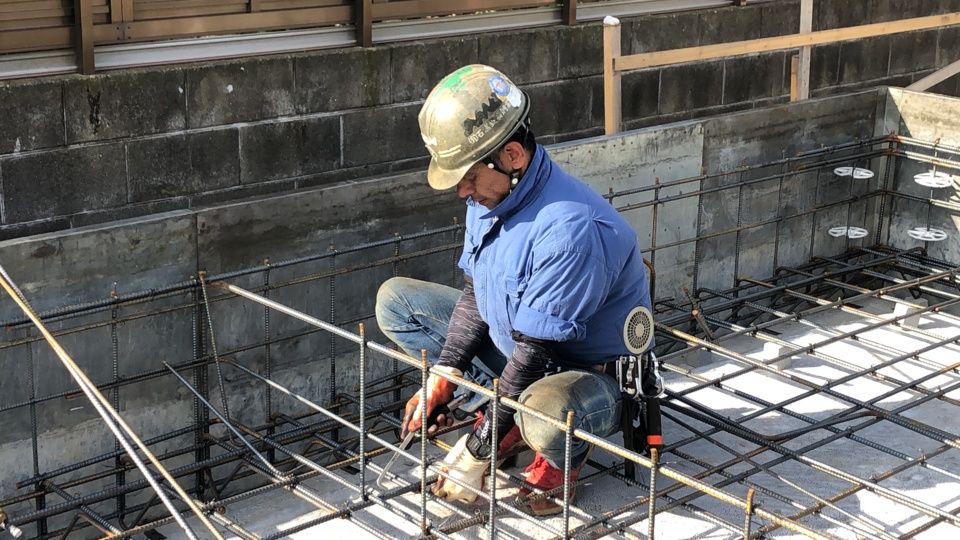

基礎工事
鉄筋と鉄筋を緊結作業をしている所です。
- 16.2020年06月25日
-
基礎工事

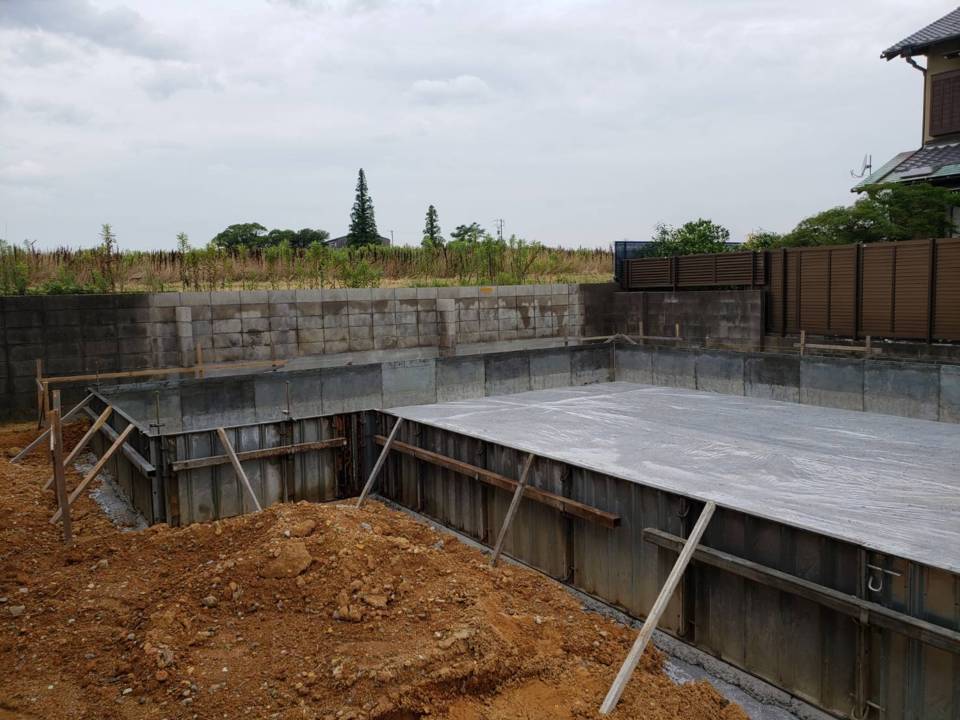

基礎の鉄筋組が完了し、本日配筋検査を行いました!
明日は水道屋さんが入り、土間逃げ配管を行う予定です(^_-)-☆
- 17.2020年06月26日
-

業者さんとの打合せ
今日は、僕の事務所の方へココマドの柴田さんに来て頂き、S様邸の発注を行いました!
サッシ、床材、室内建具、2Fの洗面化粧台、バルコニーのデザイン格子、などなど。
間違いの許されない業務なので、お互い慎重に確認し合いながら行いました(=゚ω゚)ノ
- 18.2020年06月26日
-
水道工事
今日は現場にて、水道工事を行っております。
『土間逃げ配管工事』逃げと入ると言葉悪いように聞こえますが、逃げなんです。
- 19.2020年06月26日
-
水道工事
土間逃げ配管工事の結果、現場はこんな感じです。
コンクリート打設前に、水関係のスリーブ配管の設置です。
- 20.2020年06月27日
-
基礎工事

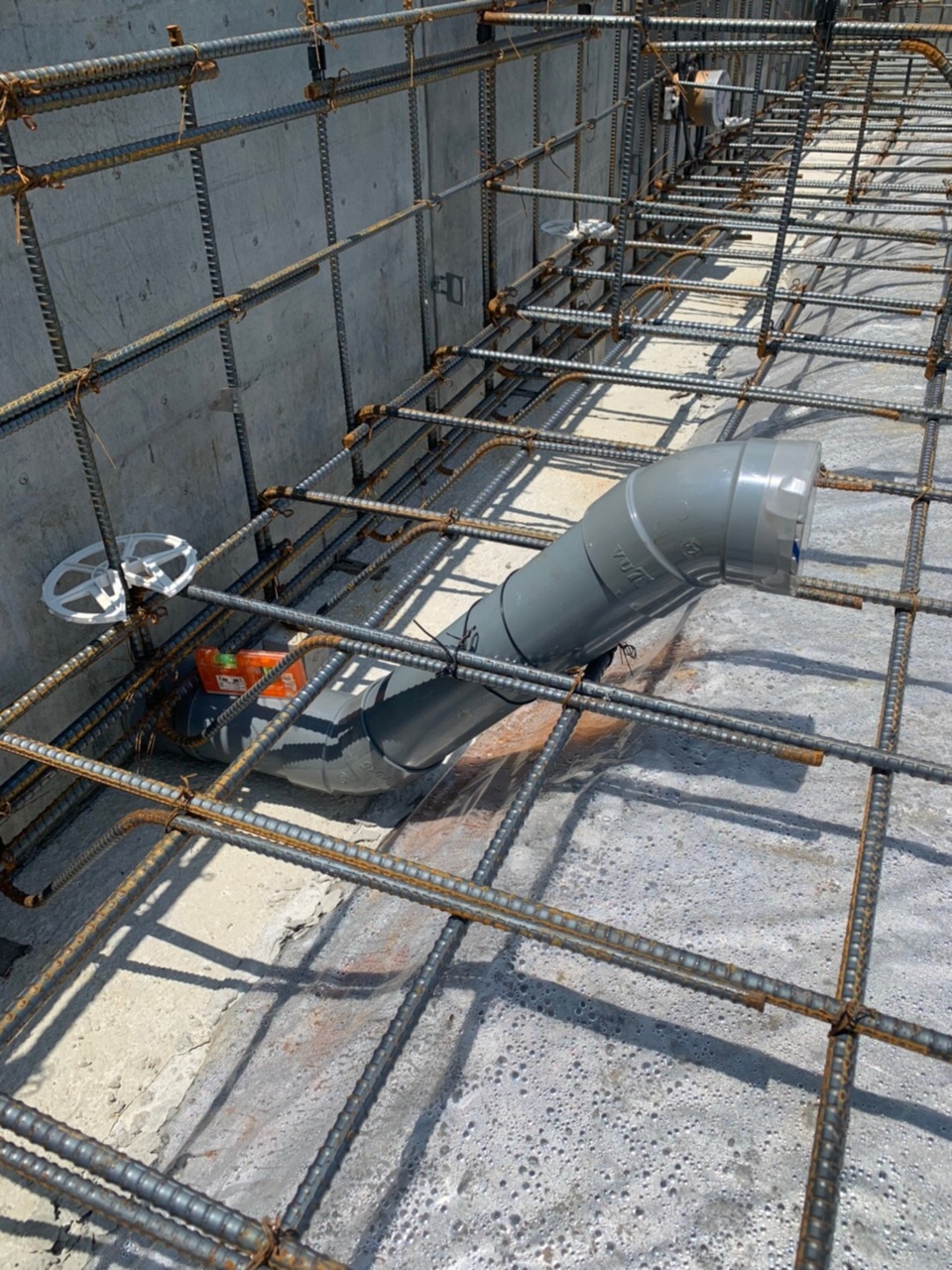

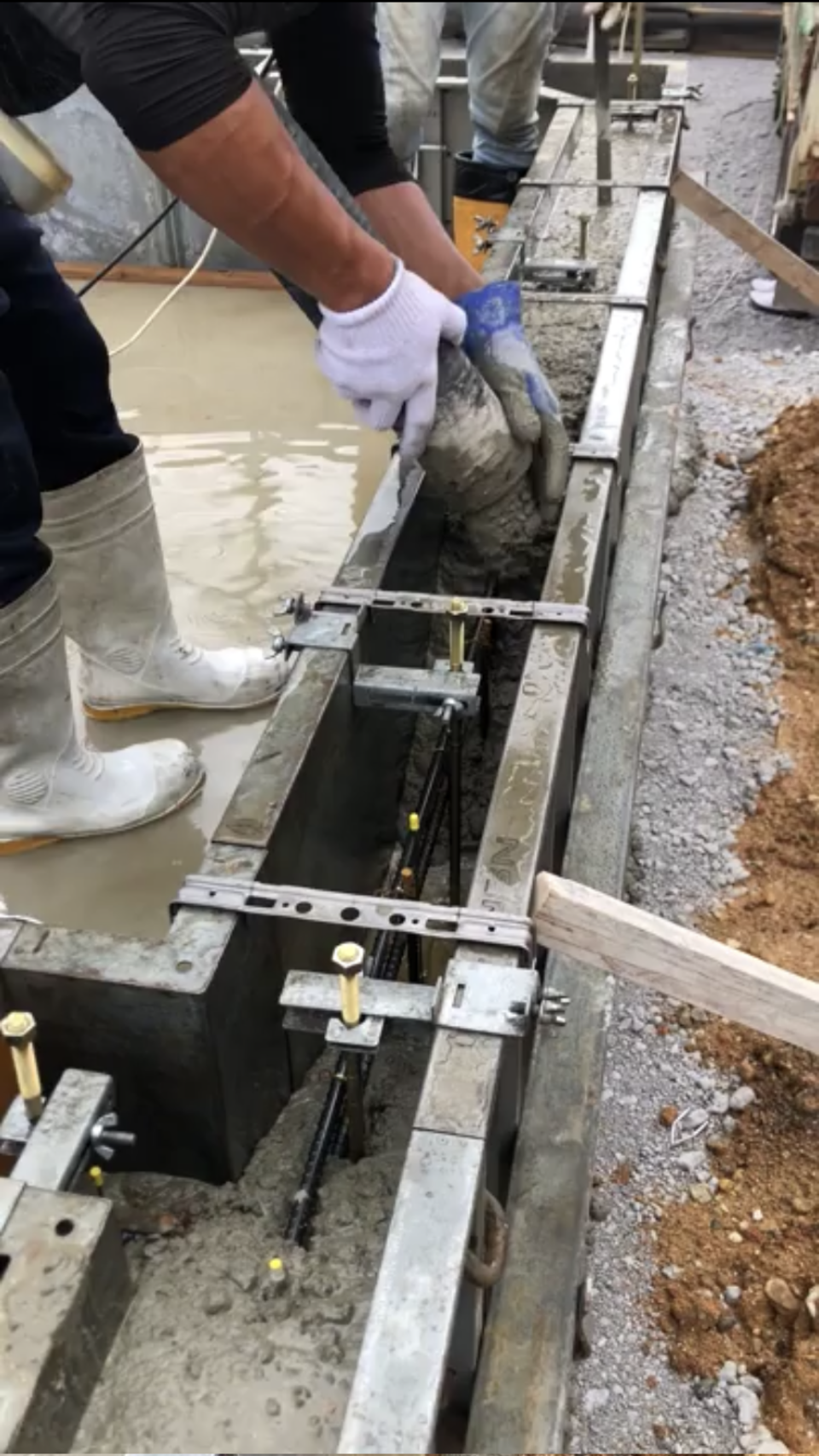

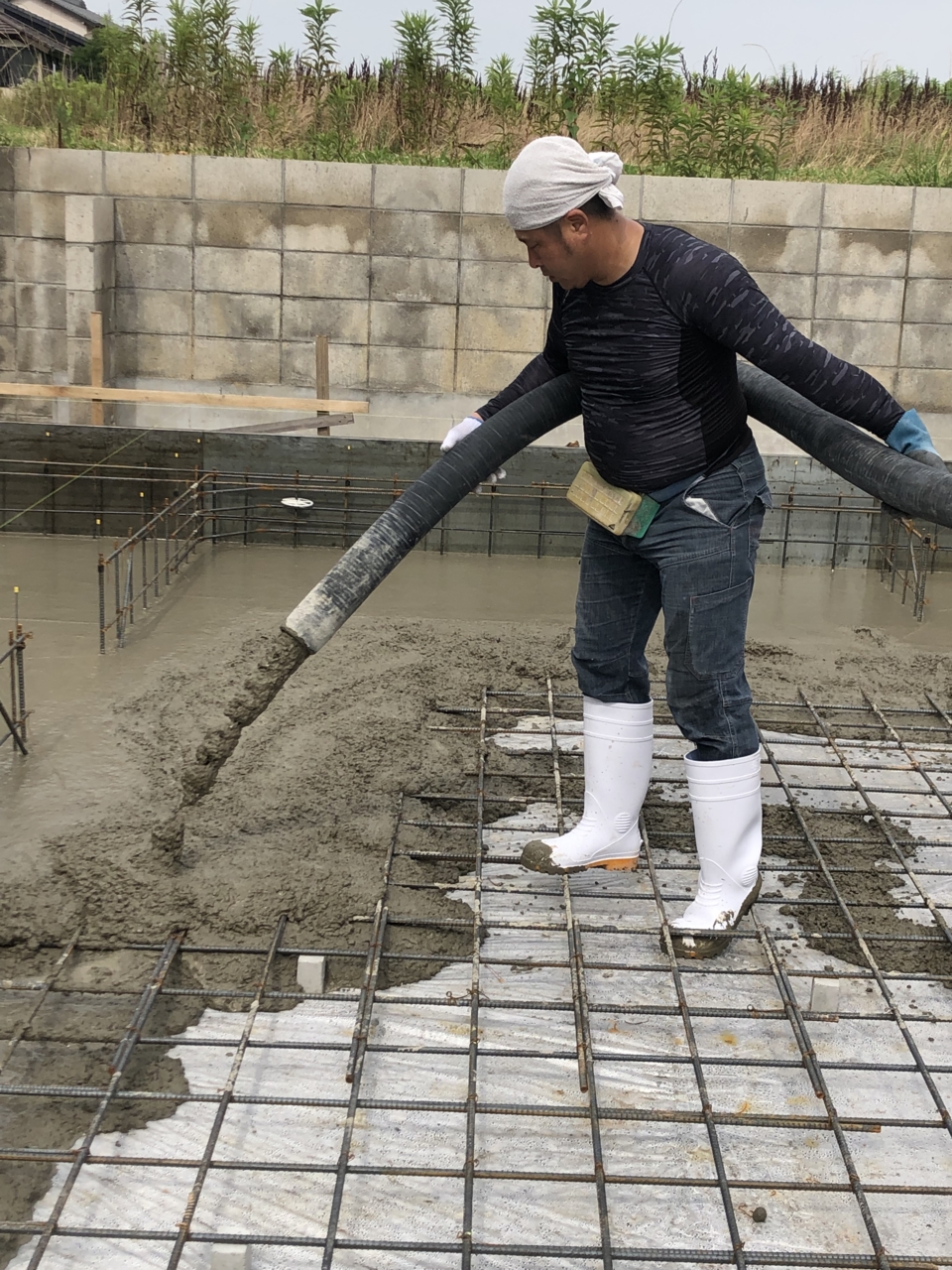

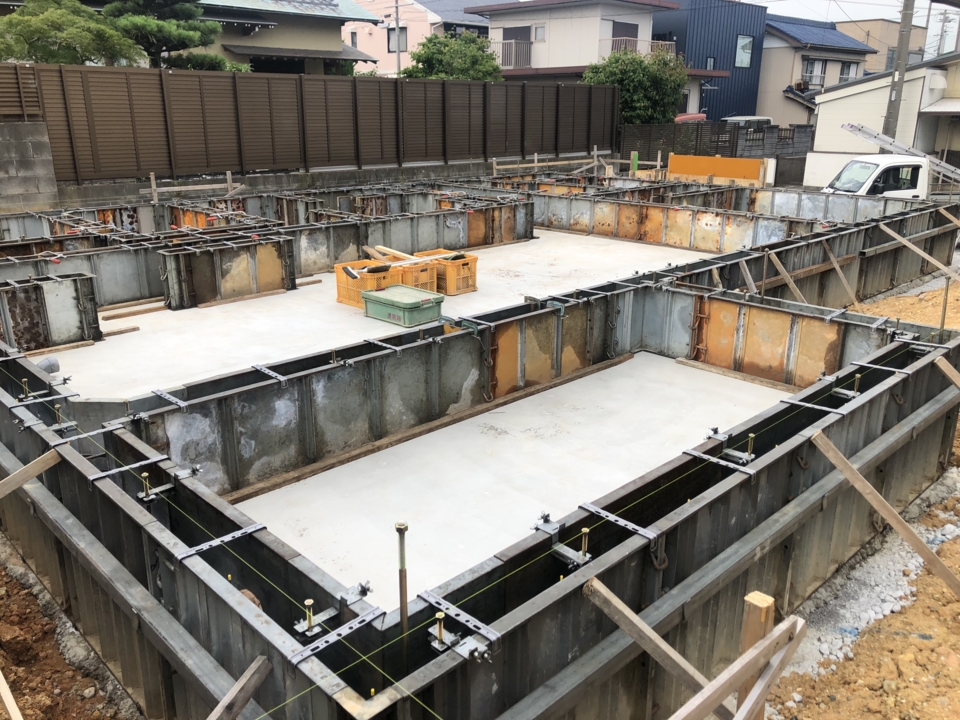

本日ベースコンクリートの打設を行っております。
足元部分の鉄筋がみるみる隠れていきます(=゚ω゚)ノ
- 21.2020年06月27日
-
基礎工事
表面を撫でて、このあとさらに金鏝でしあげて・・・・・・・
- 22.2020年06月27日
-
基礎工事

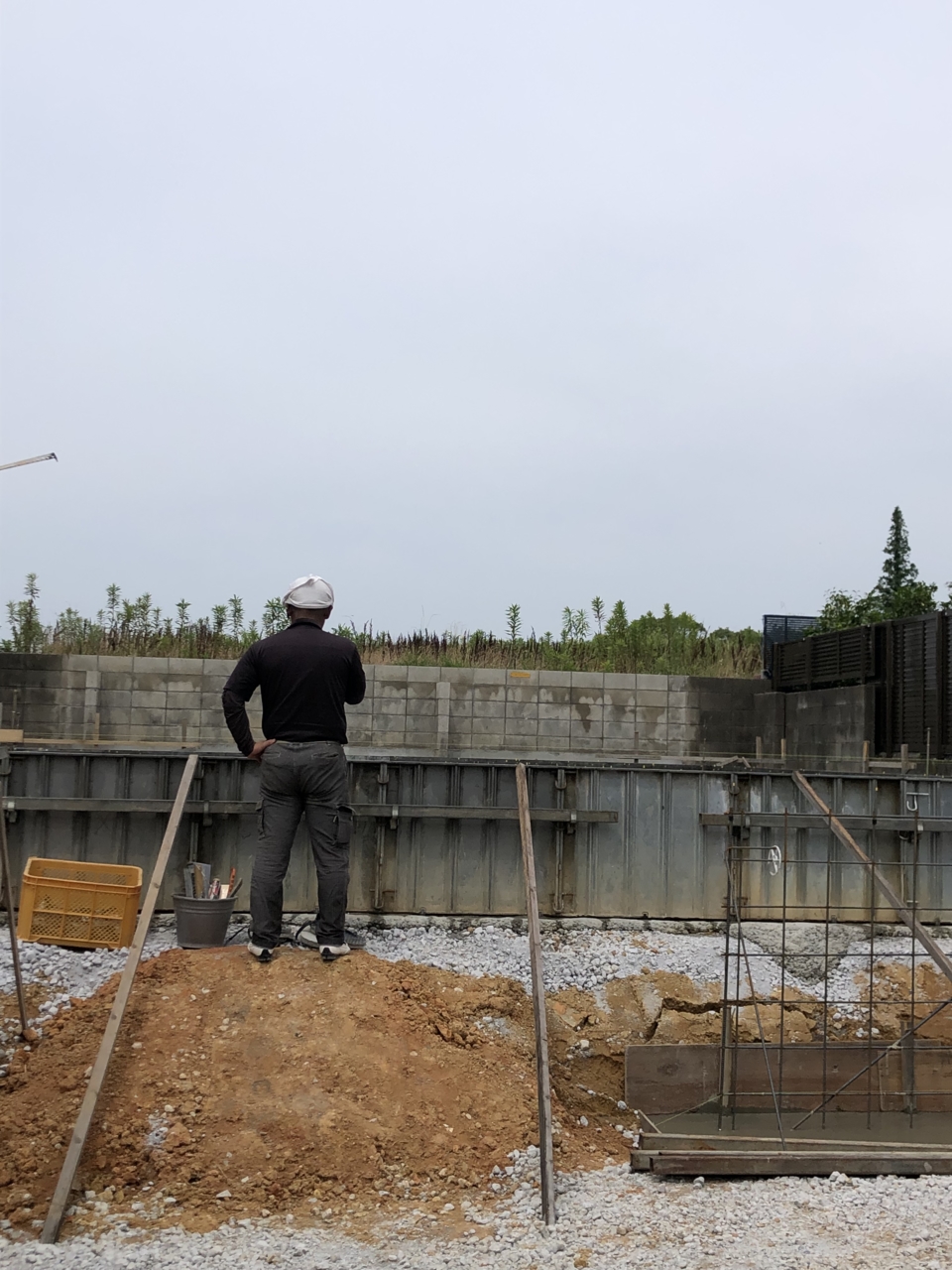

監視する、という流れです。
- 23.2020年06月29日
-
基礎工事

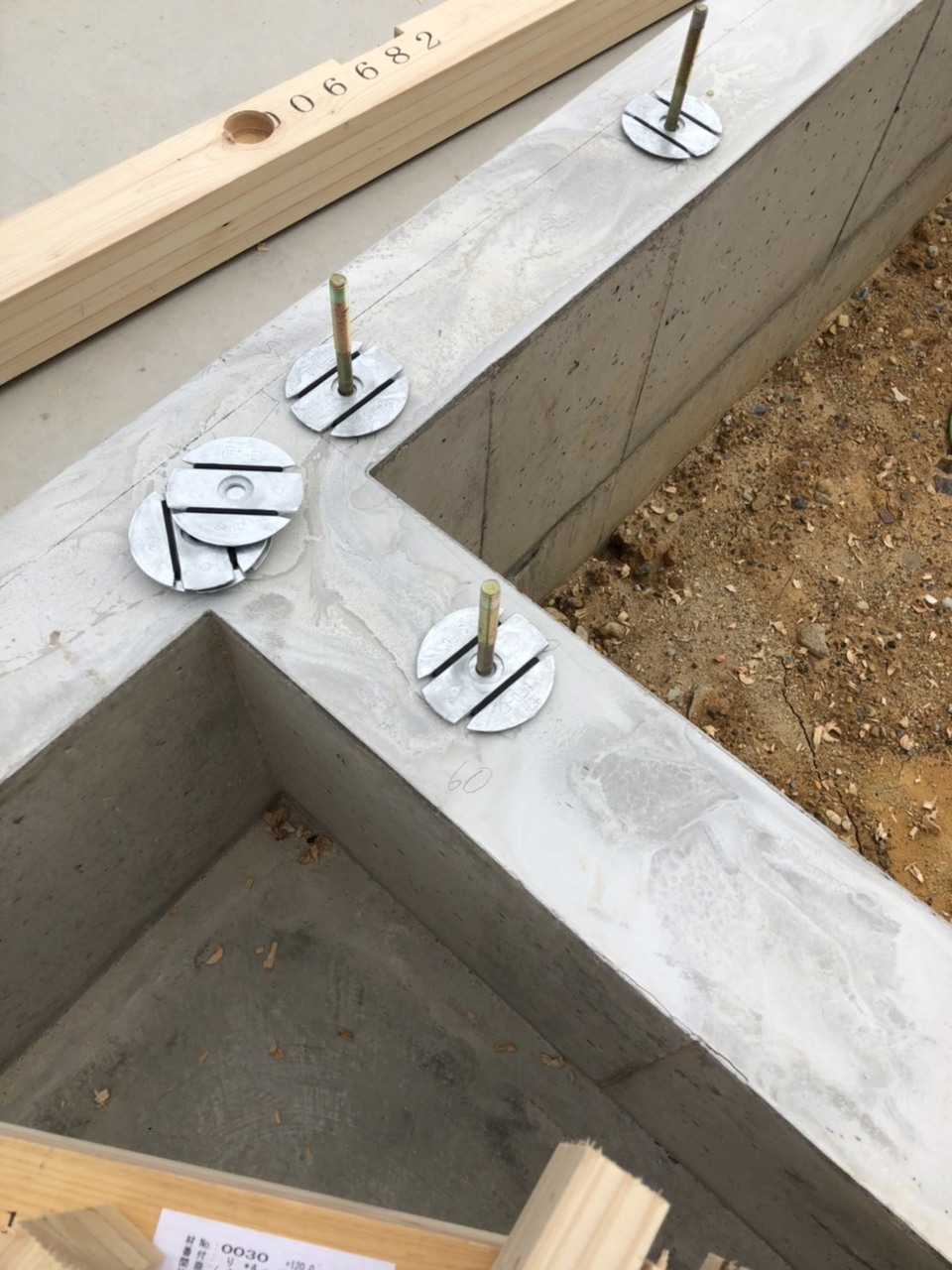

日曜日を挟んで、今日は内部の型枠くみと、アンカーボルトの設置を行いました。
その後僕がやって来て、型枠とアンカーボルトの検査を行いました!
- 24.2020年07月01日
-
基礎工事

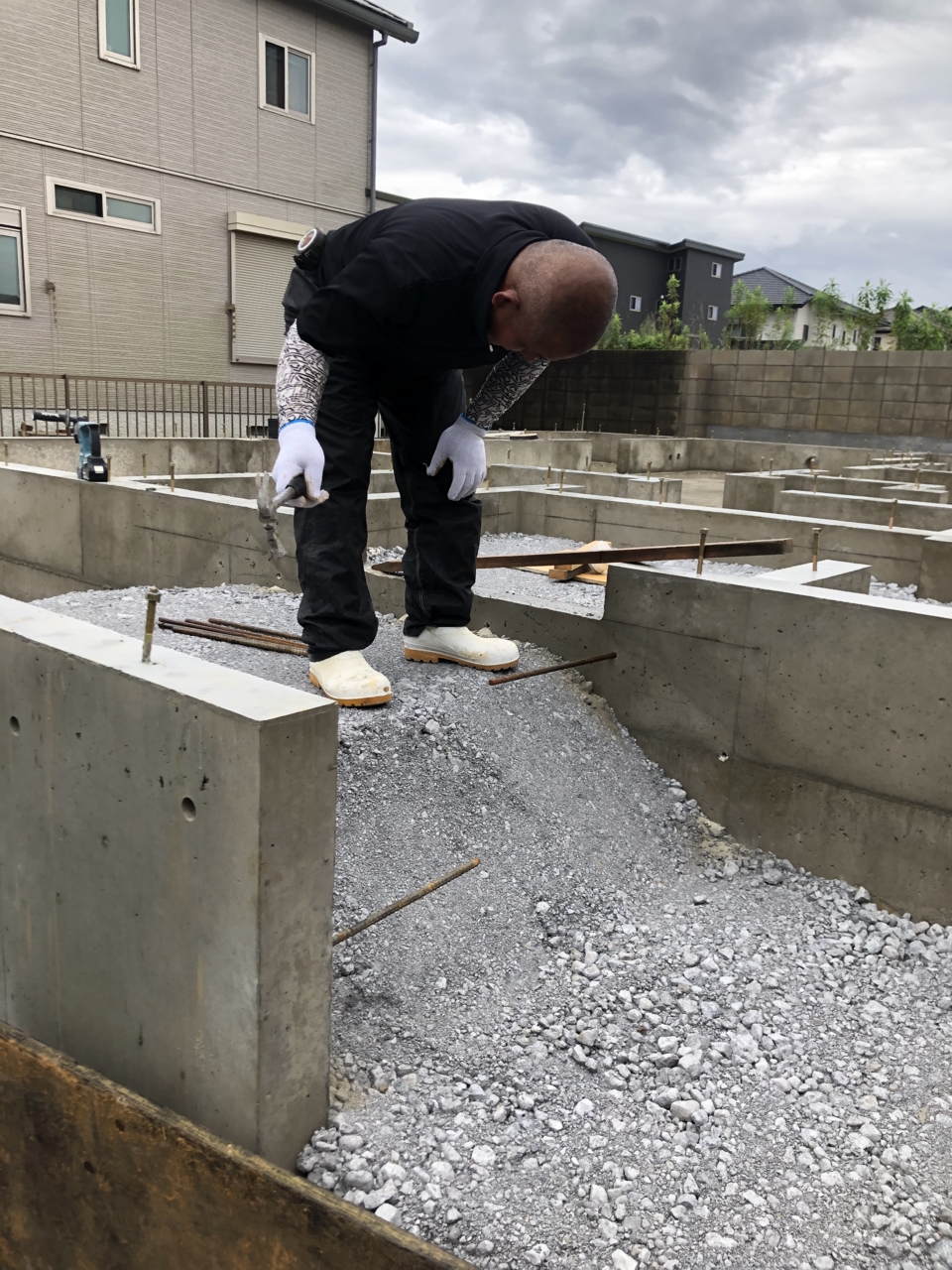

今日は、立ち上がりコンクリートの打設を行いました。
縦方向の鉄筋たちがどんどん埋められていきました(=゚ω゚)ノ
- 25.2020年07月04日
-

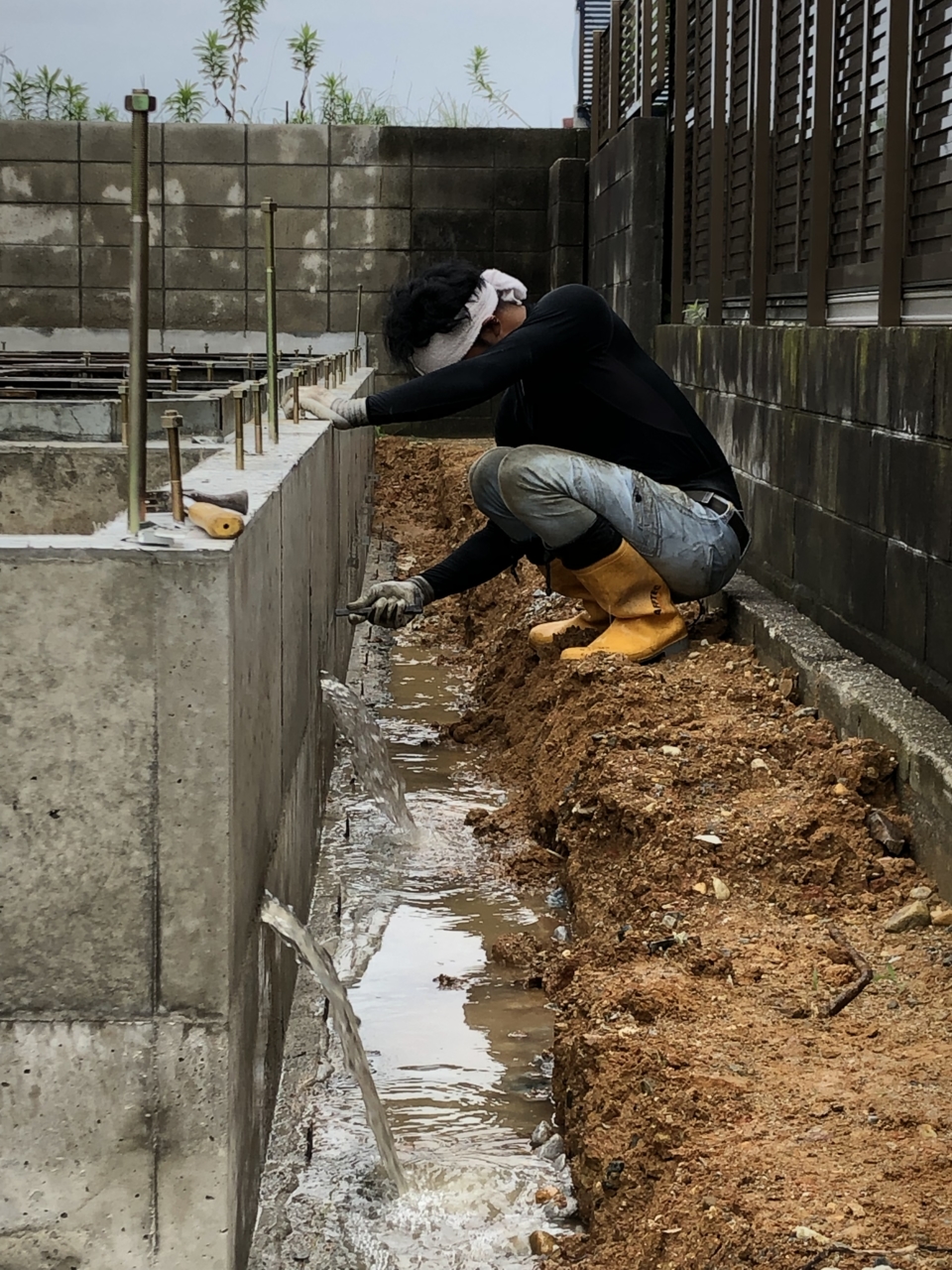

基礎工事

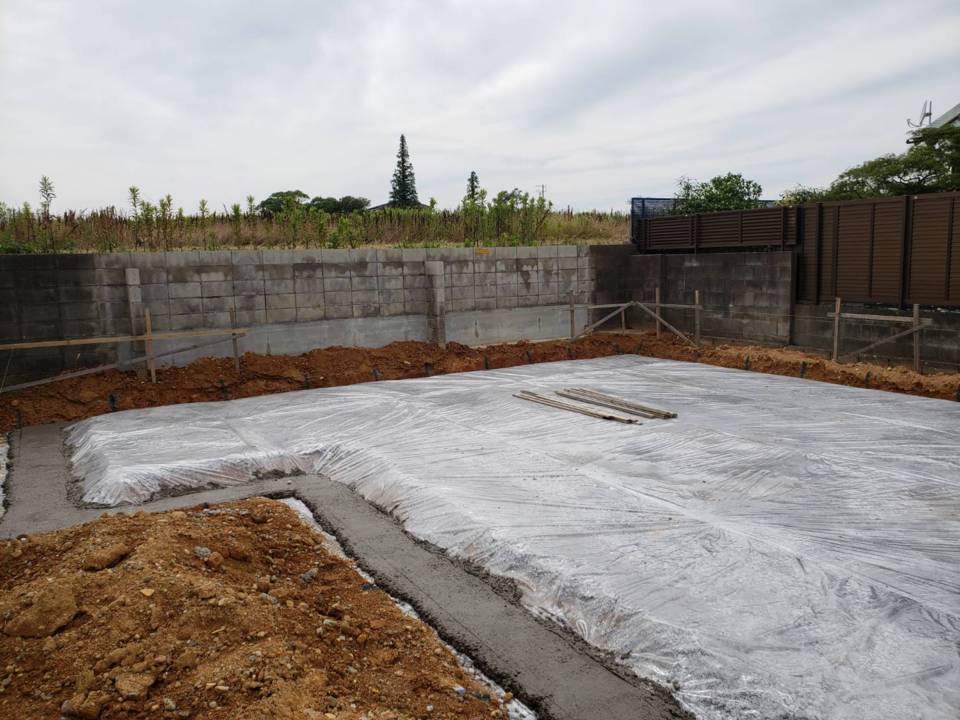

型枠の一部をばらして、あらかじめ設置しておいた水抜き穴から基礎内部に溜まった水を抜きました。深さ5センチ分くらいたまっていたので結構な量の水を抜きました(^^)/
- 26.2020年07月04日
-
基礎工事

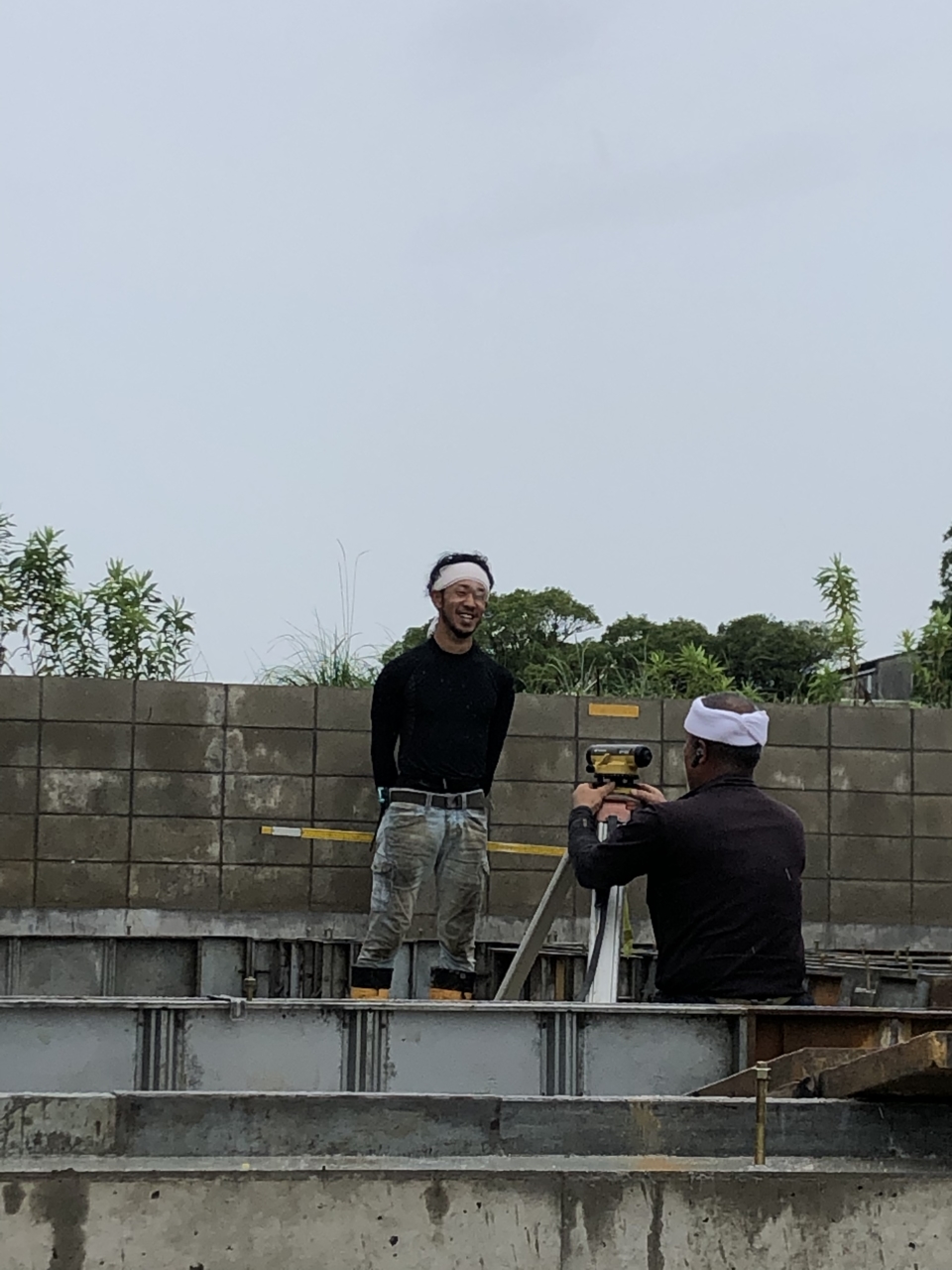

基礎工事中・・・・・・・・・新米パパと新米じーちゃんで記念撮影が始まりました???何だかわからない仲良し親子でしたが(#^.^#)、基礎の天端をレベルを測る準備中にやにやと
- 27.2020年07月07日
-
基礎工事
内部の型枠バラシを行い、今日はポーチのコンクリートの増し打ち工事を行っております。砕石で下地を作った所です。
- 28.2020年07月10日
-
基礎工事
玄関ポーチの増し打ちも完了し、基礎工事終わりました!!
- 29.2020年07月13日
-
水道工事

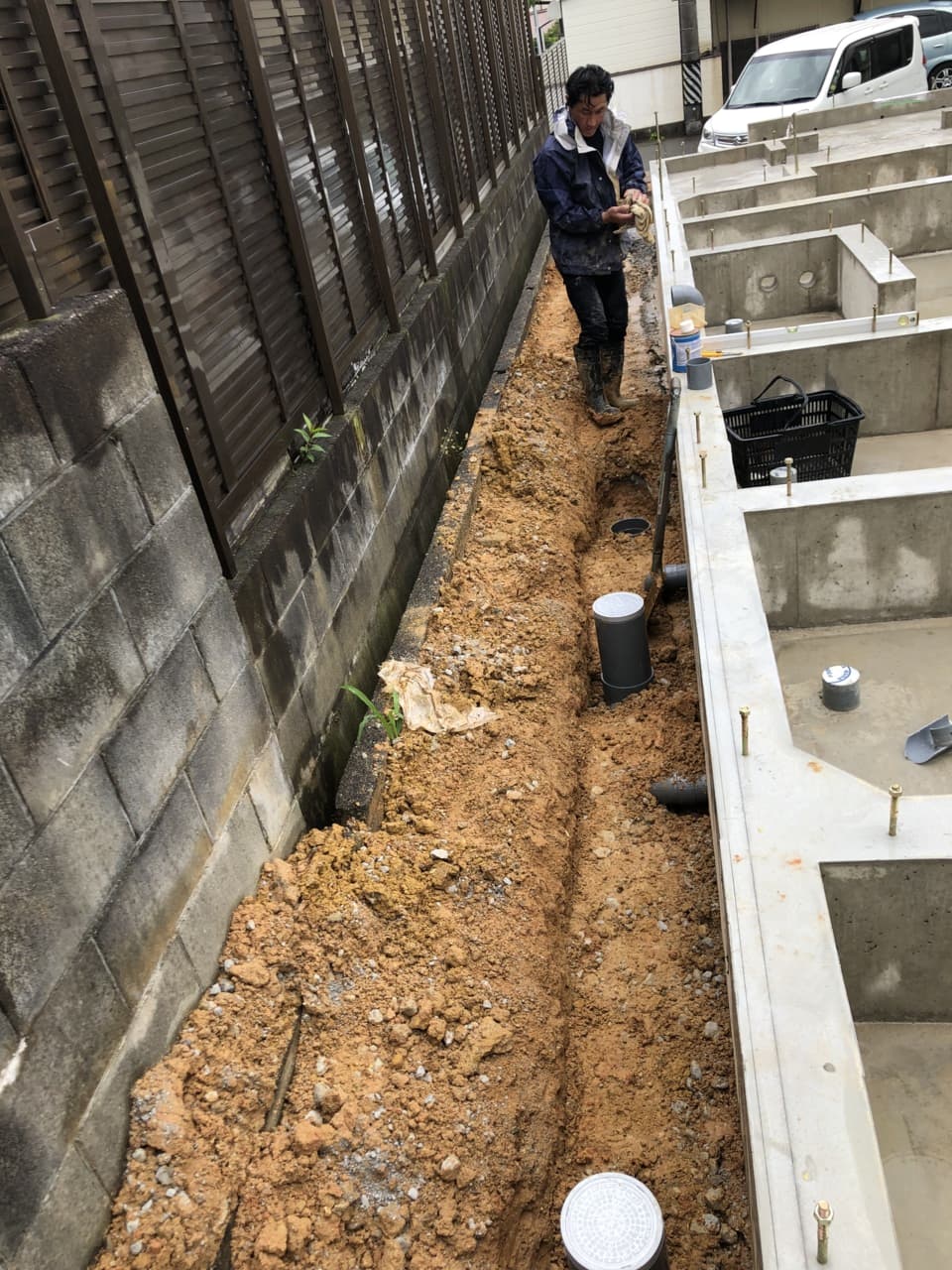

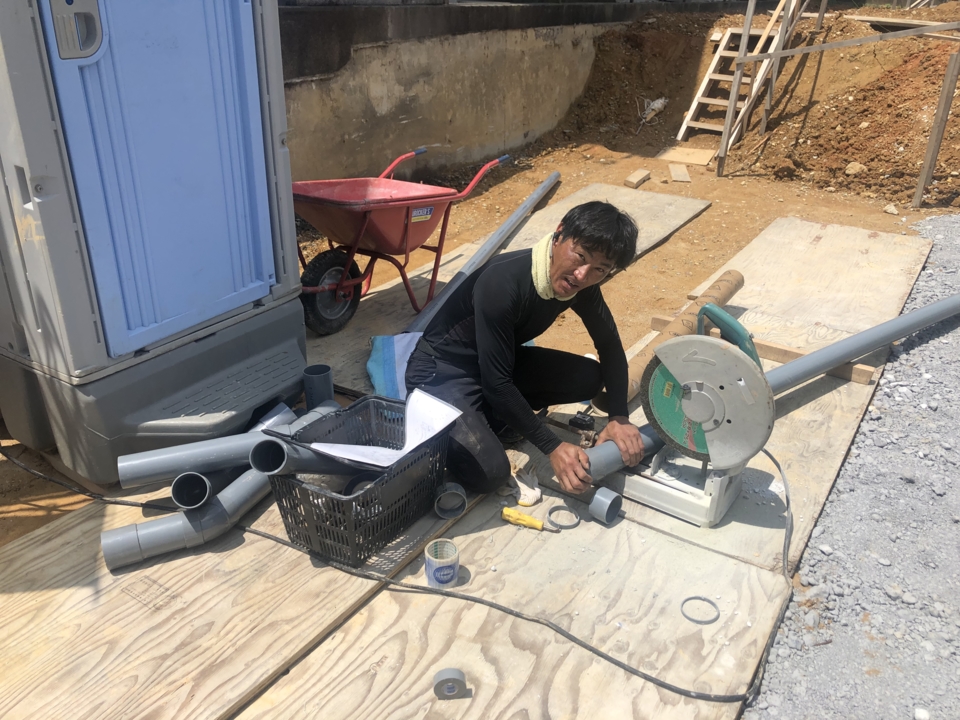

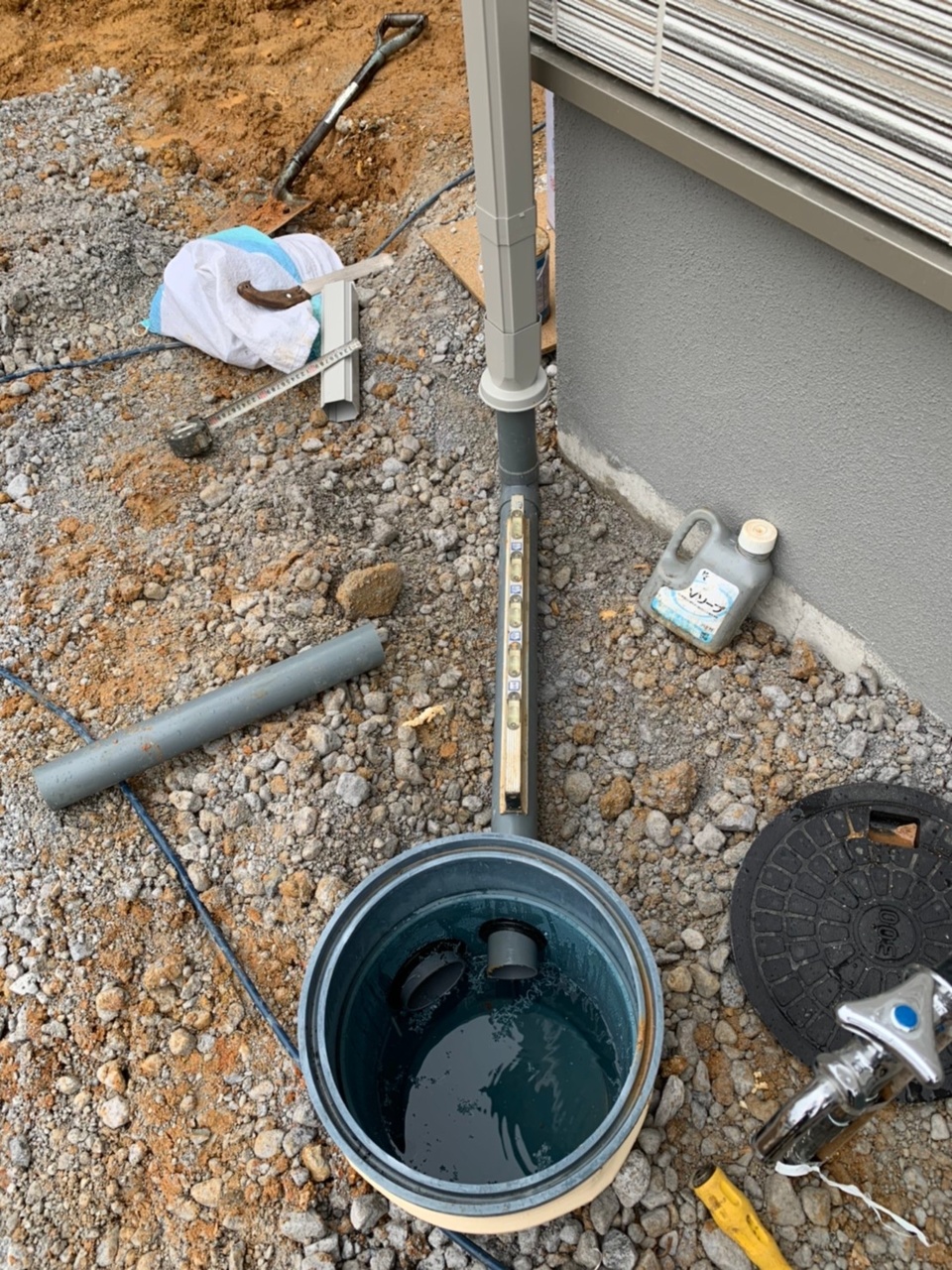

今日は水道屋さんが入り、外部の排水管の工事を行っております(#^.^#)
土から見えている部分が汚水桝になります。
- 30.2020年07月15日
-
水道工事
外部の排水管工事完了しました(雨水はまだですが・・・)
建物北側の写真になるのですが、水廻りが集中しているので桝も沢山あります。
- 31.2020年07月15日
-

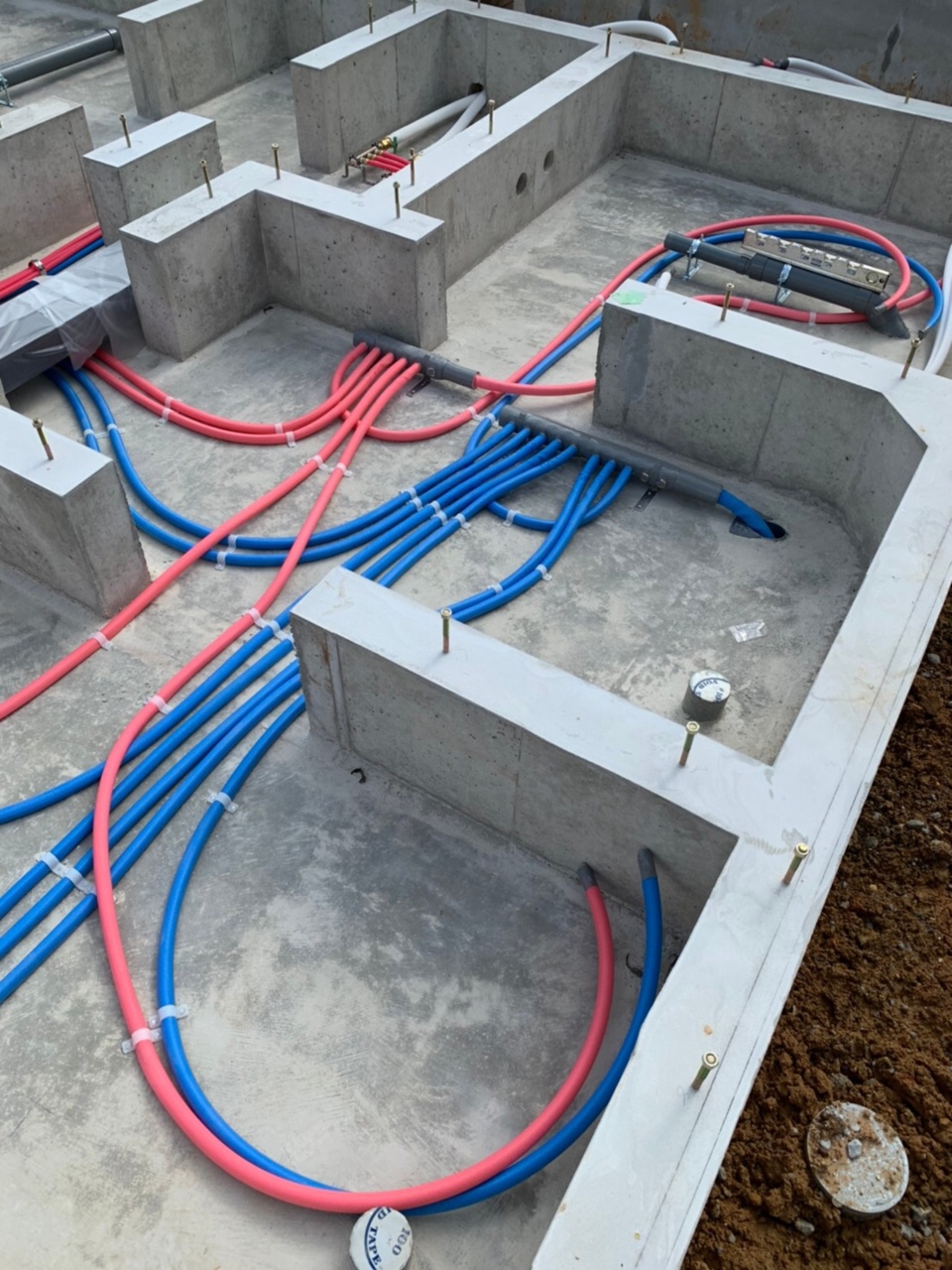

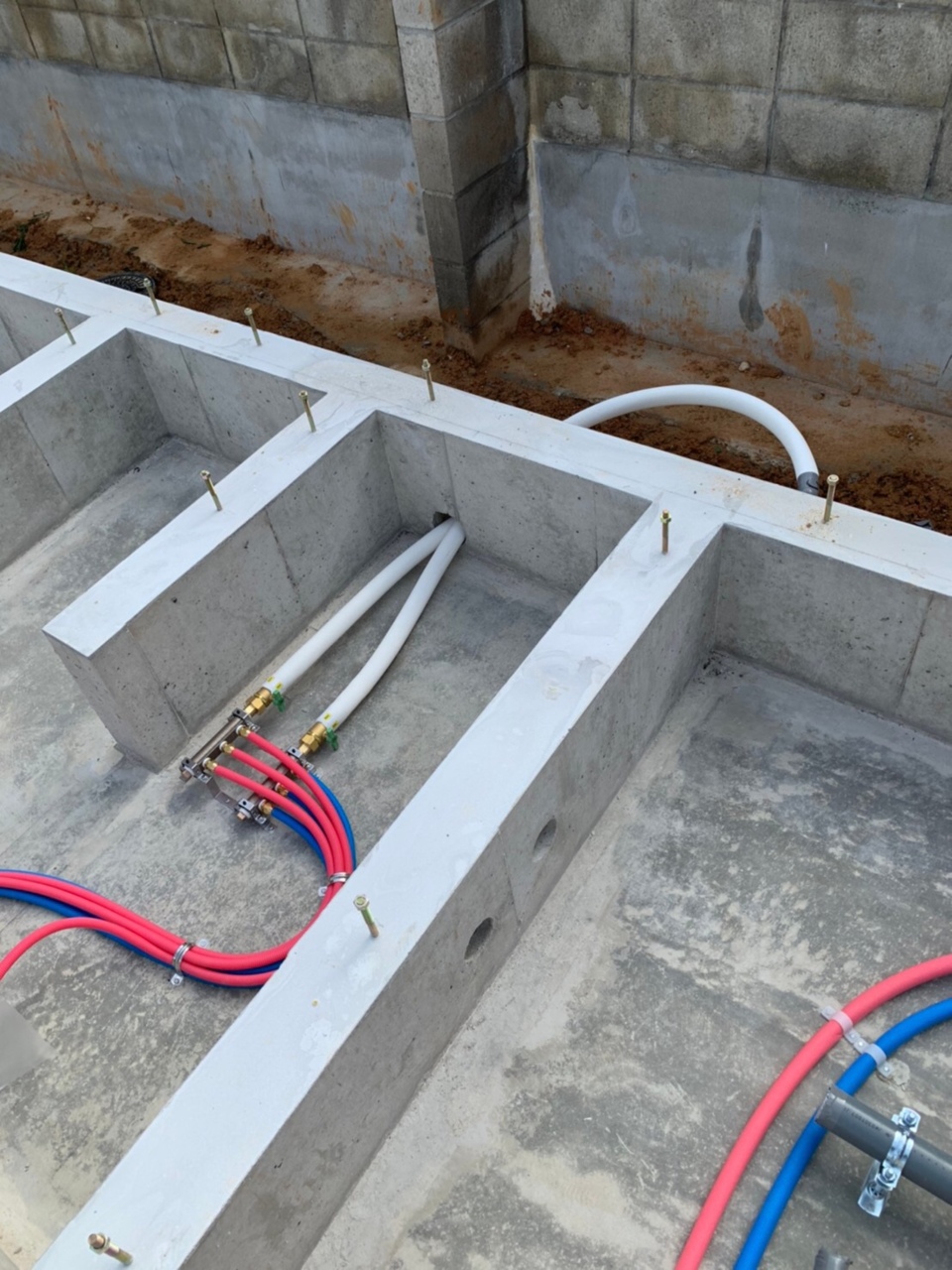

水道工事

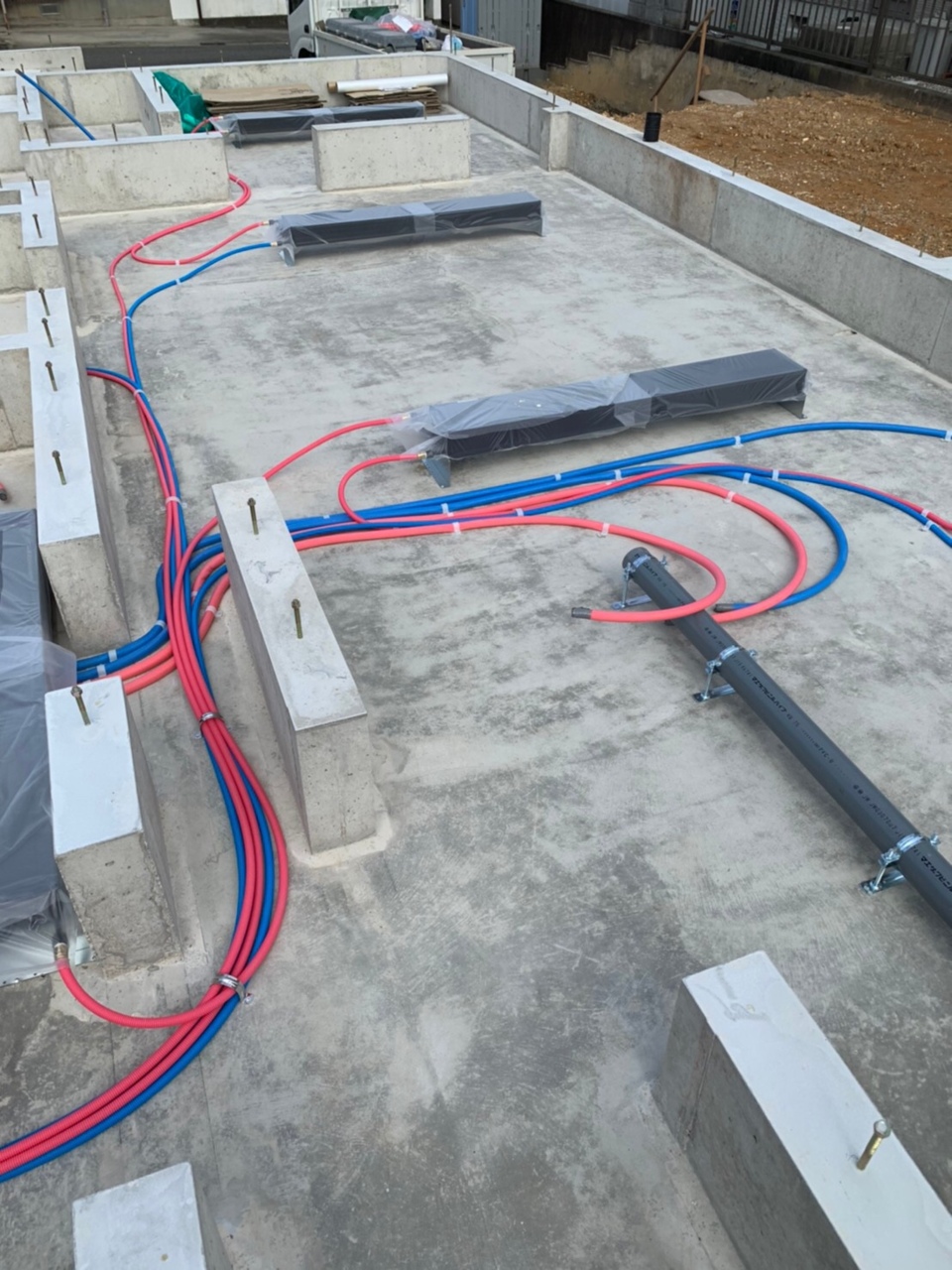

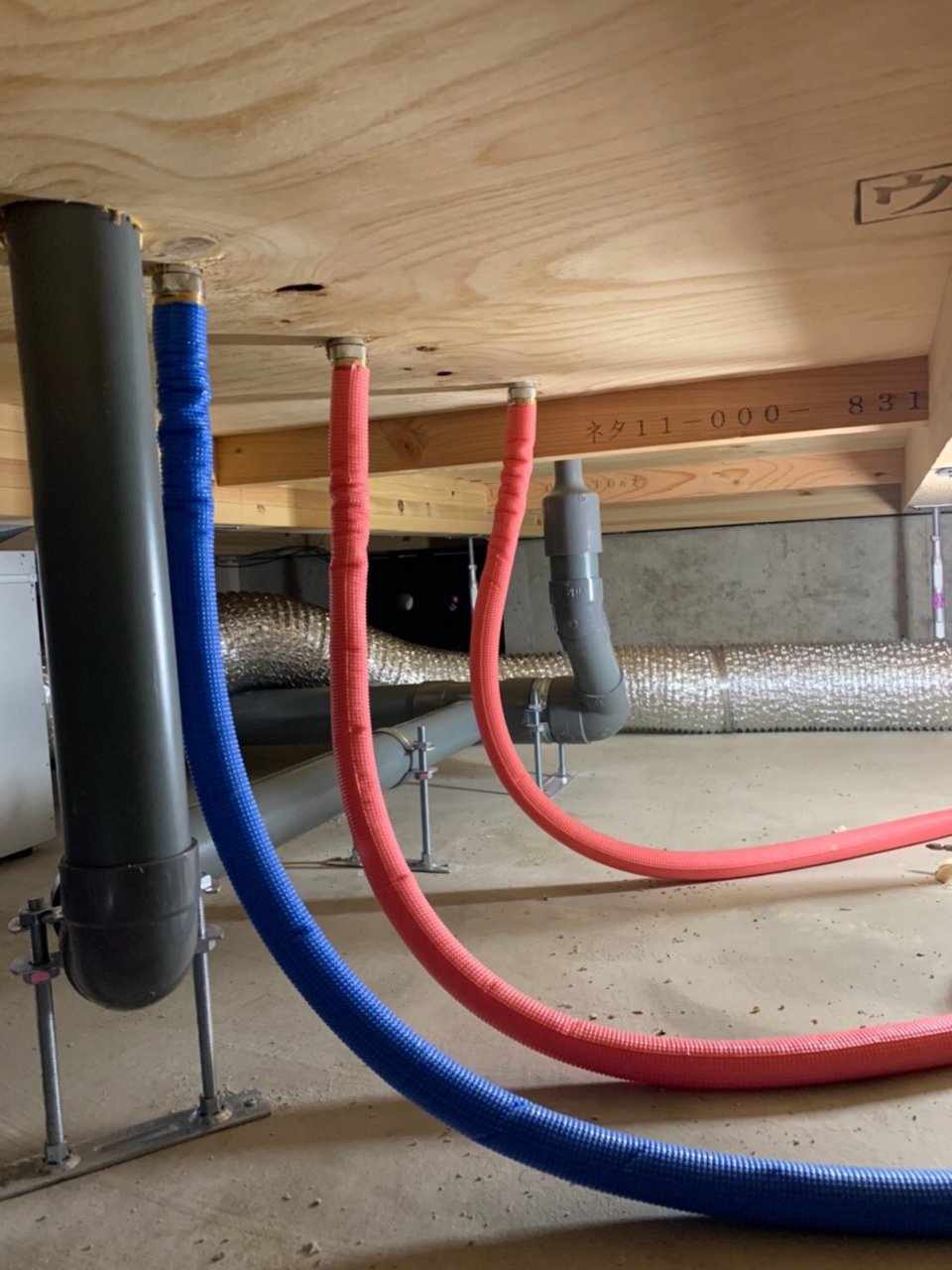

基礎内部の給水給湯管になります。
ピンクがお湯、ブルーが水になります。
S様邸は、スロップシンク、バルコニー水栓、2Fホール手洗いもあり、給水・給湯ヶ所が多いので、管も多くなっております。(^_-)-☆
- 32.2020年07月15日
-
水道工事
グレーの管は、キッチンからの排水管になります。キッチンは対面キッチンなので壁面ではなく中央付近にある為、床下の排水管も長くなっています!
- 33.2020年07月15日
-

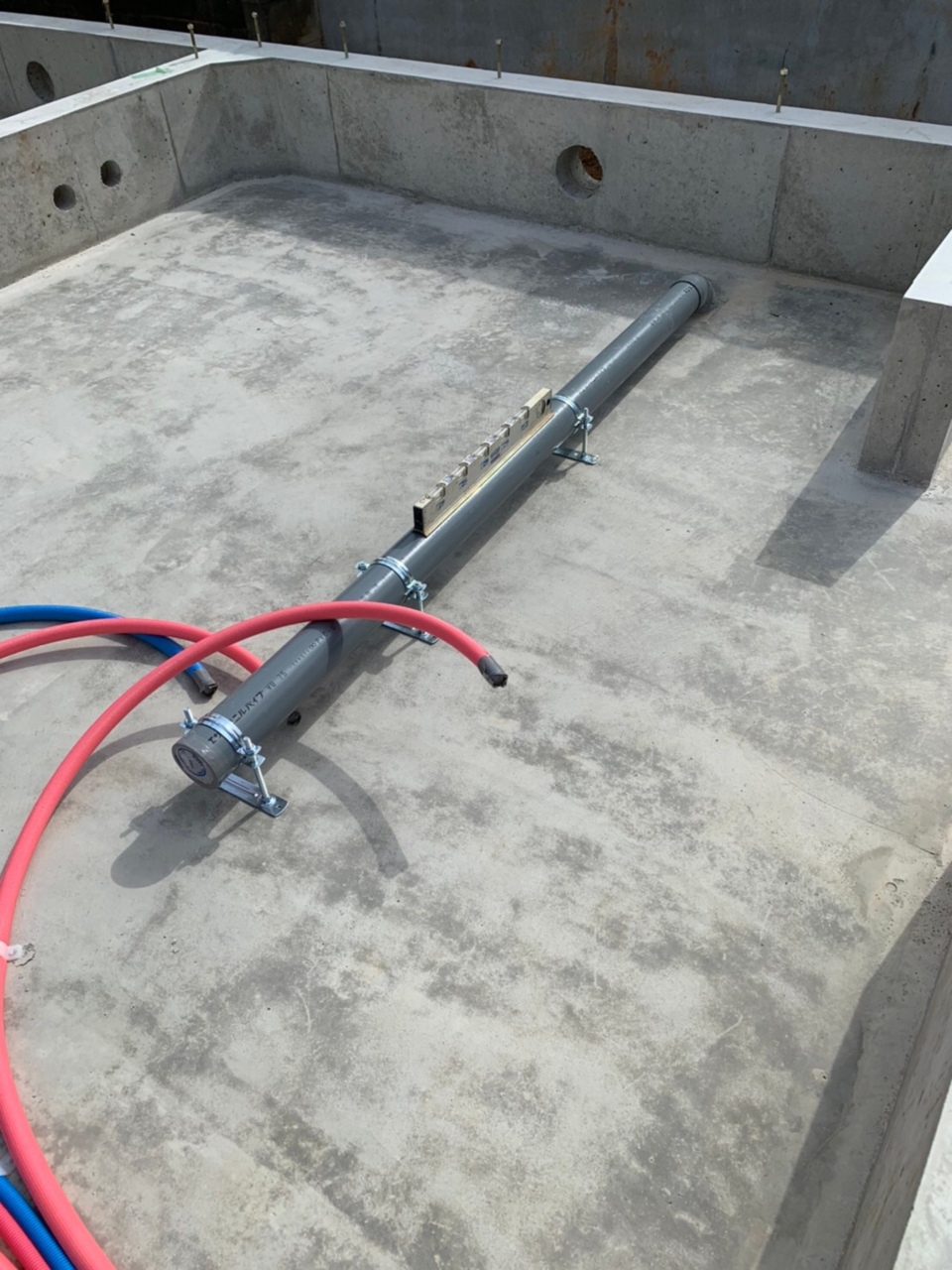

水道工事
これは、床下暖房システムの不凍液が流れるヘッダーになります。
白い管が外側に付く不凍液を送り出すヒートポンプとの行き来の管になります。
ヘッダーの上には、床下点検口があり、メンテナンスできるようになっています。
- 34.2020年07月15日
-
水道工事
写真中央付近と上方に写っているのが、放熱器といって、床下暖房システムの不凍液が流れ込むことによってここから熱が出て、床下空間を温める物になります。
この放熱器が6か所付き、リビングの他、ダイニング、脱衣所、タタミコーナーなどの下に設置されています。床暖房と違い、床下空間を温め、それを24時間換気システムの空気循環作用を利用して、家じゅうを温める仕組みとなっております($・・)/~~~
- 35.2020年07月20日
-
土台伏せ工事
今日は待ちに待った大工さんの登場となりました(#^.^#)
基礎もとても重要なのですが、やっぱり大工さんと木材が現場に入ってくると、家づくりの実感がとても沸いてテンションも上がりますね~
そんな、修一棟梁と桧の土台のツーショットです。
- 36.2020年07月20日
-

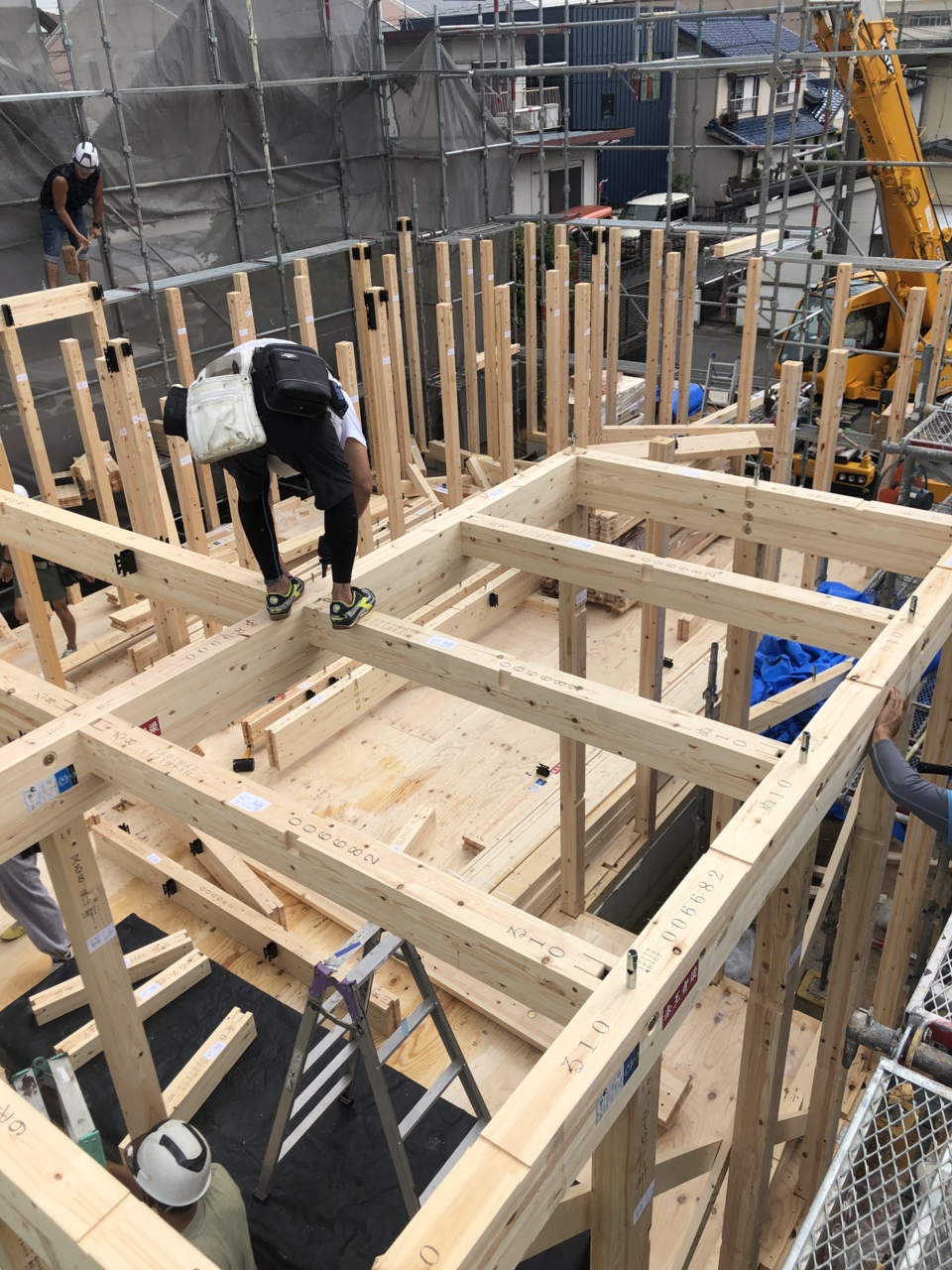

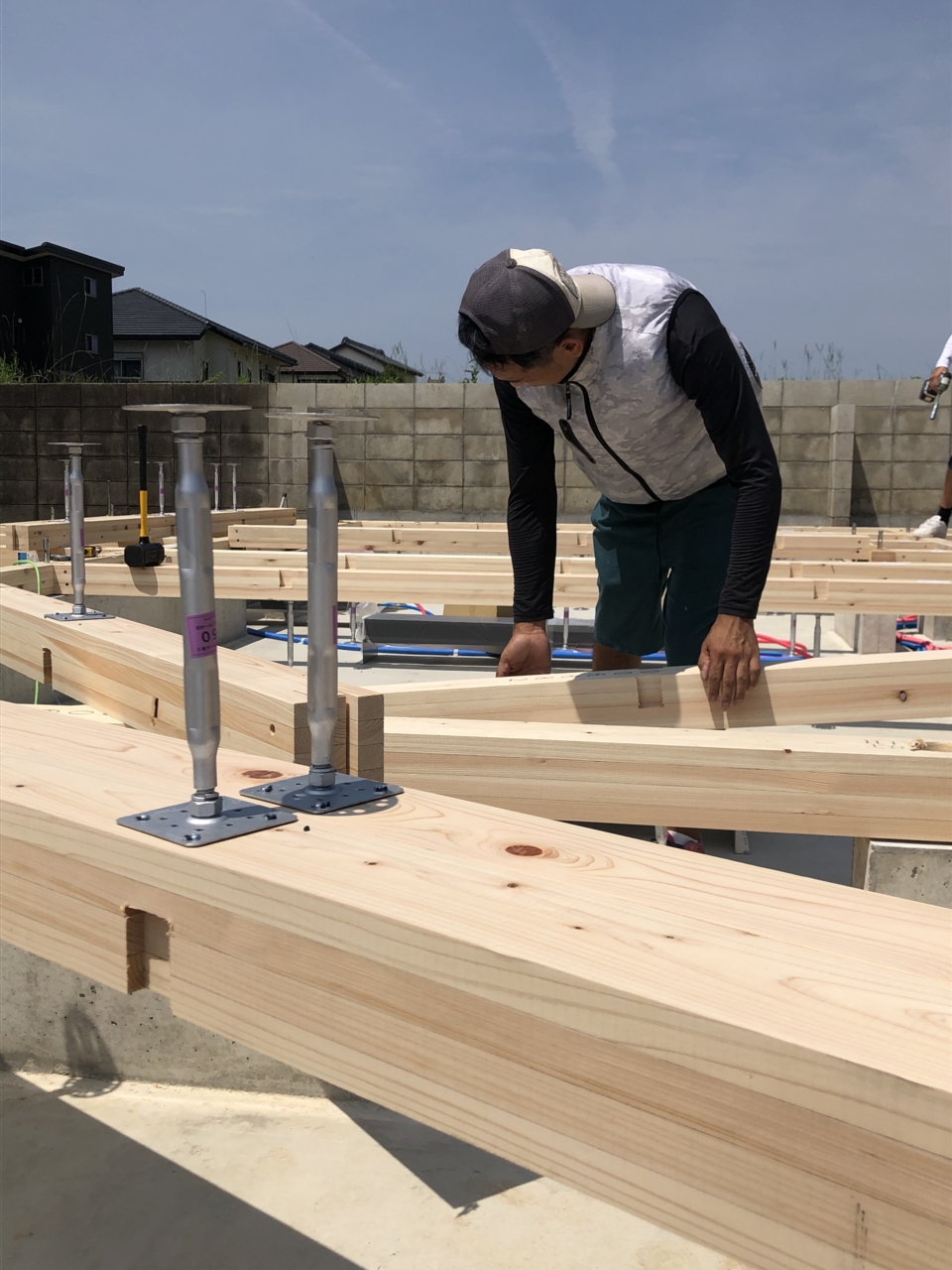

土台伏せ工事
土台伏せ状況です!
間もなく現場に電気屋さんも来て、床下空間にエコアイ24時間換気システムの熱交換器やダクトの設置を行っていきます!
- 37.2020年07月20日
-
電気工事

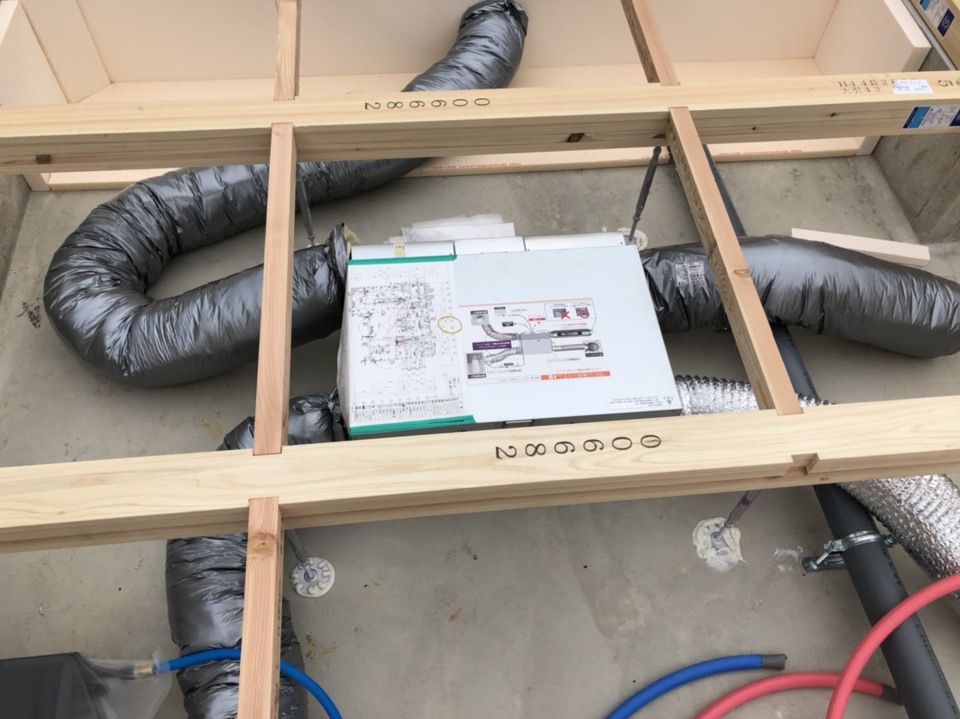

写真は、エコアイ24時間換気のチャンバーと言って、家の中の排気する空気が集まってくる所です。この黒いチャンバーに集まってきた排気する汚いけど、空調された空気はそのまま捨てずに熱交換機へ移動し、熱と湿度の交換を行ってから排気されます!
- 38.2020年07月20日
-
電気工事
これが換気システムの熱交換器本体になる、イシンホームの家でも重要な部分になります。熱交換率90%以上なので、2時間に1回、家全体の空気の入れ替えをほとんど温度を変えずに行うことが出来る優れものなのです。普通の家では、夏は暑い空気、冬は冷たい空気がそのまま入ってきてしまうので、換気を止めてしまっている家がとても多いと思います!こんなご時世だからこそ、2時間に1回以上の換気をほとんど温度を変えずに行ってくれるエコアイ換気はとてもオススメアイテムです!
- 39.2020年07月20日
-

土台伏せ工事
減振プレート設置状況です!基礎と土台の間に100枚以上設置をして、800ガルの大地震の揺れを約半分の400ガルまで低減する効果があります。標準仕様ですがこれもオススメアイテムの一つです(^_-)-☆
- 40.2020年07月20日
-
土台伏せ工事
土台伏せ工事が終わり、厚手のシートで養生して完了です!!
- 41.2020年07月25日
-
材料搬入

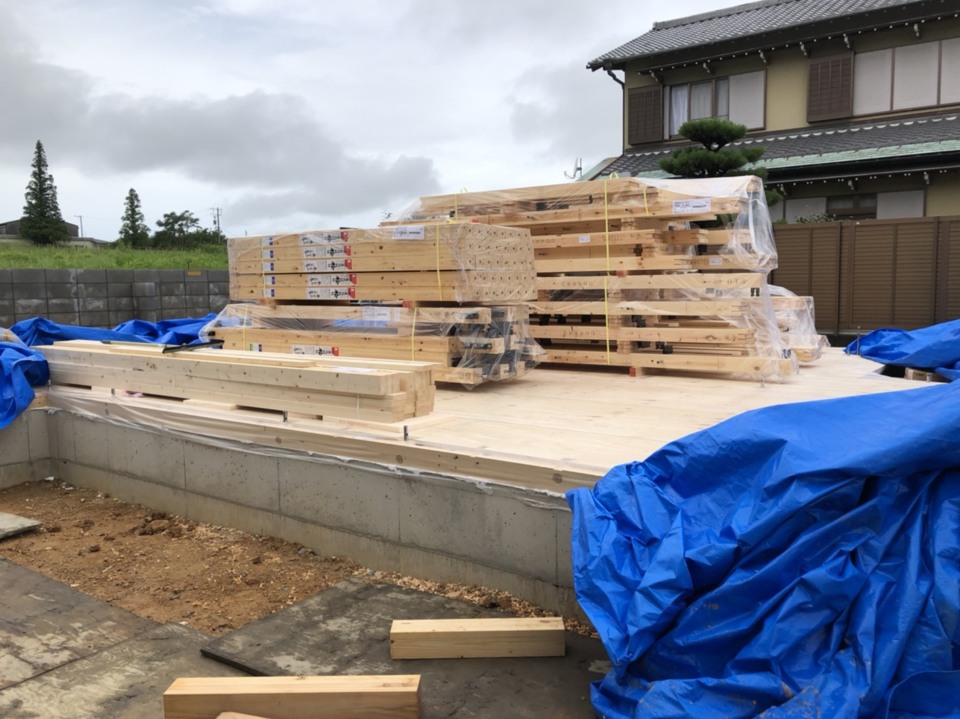

不安定な天気が続いておりますが、今日は28日の建前の前に材料の一部の搬入を行っております。月曜に足場を組む予定なので、建前の日に朝一番で使う材料を前もって家の中に入れるようにしております。
- 42.2020年07月25日
-
材料搬入
材料搬入状況です。また材料全体をシートで覆いなおして完了となります!

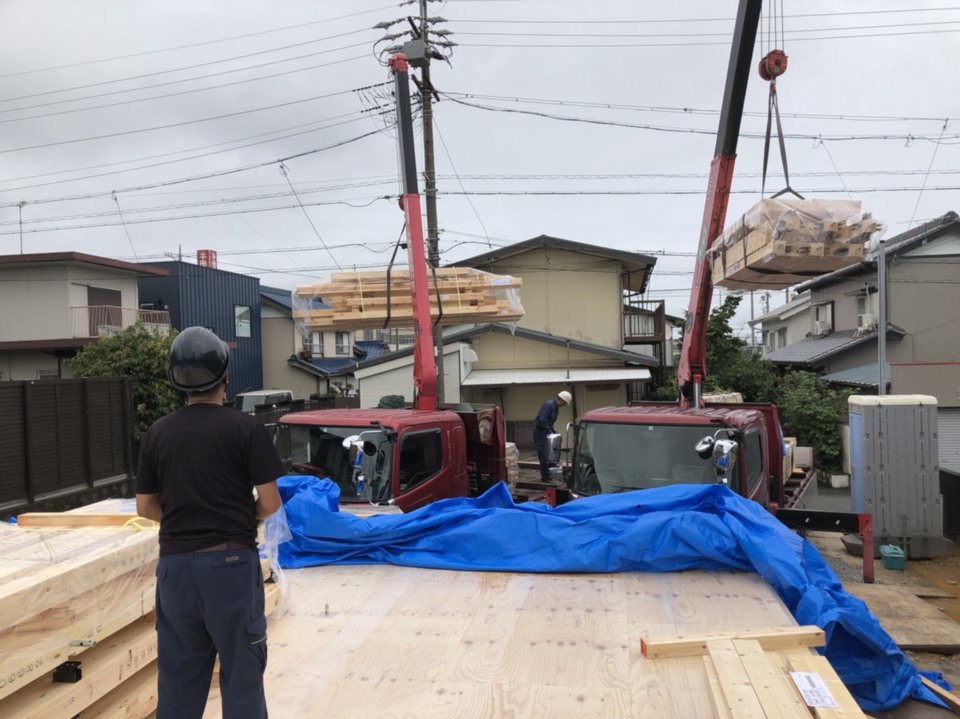

- 43.2020年07月27日
-

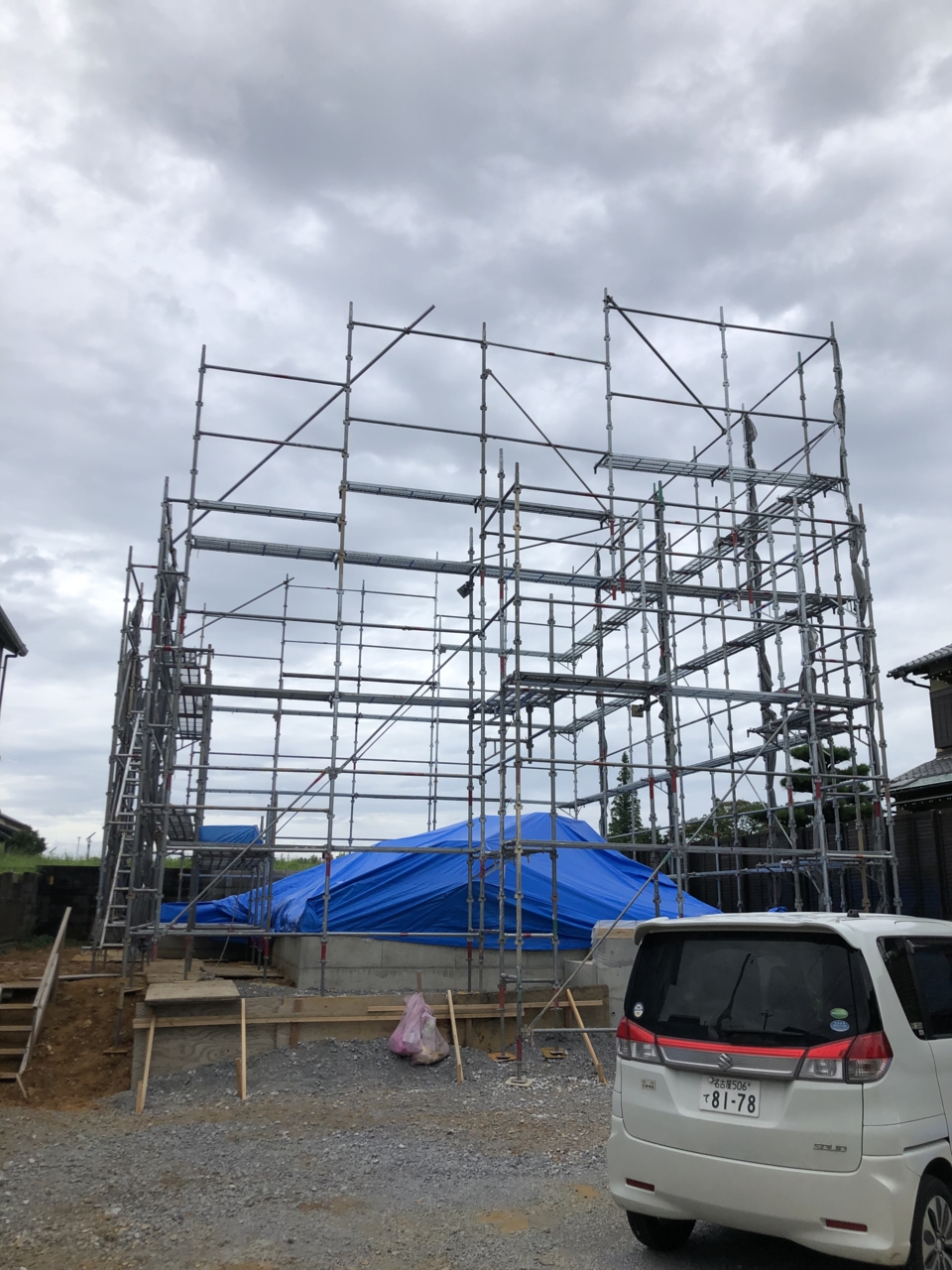

足場設置
明日の建前に向け、本日は足場の設置工事を行いました!
- 44.2020年07月28日
-

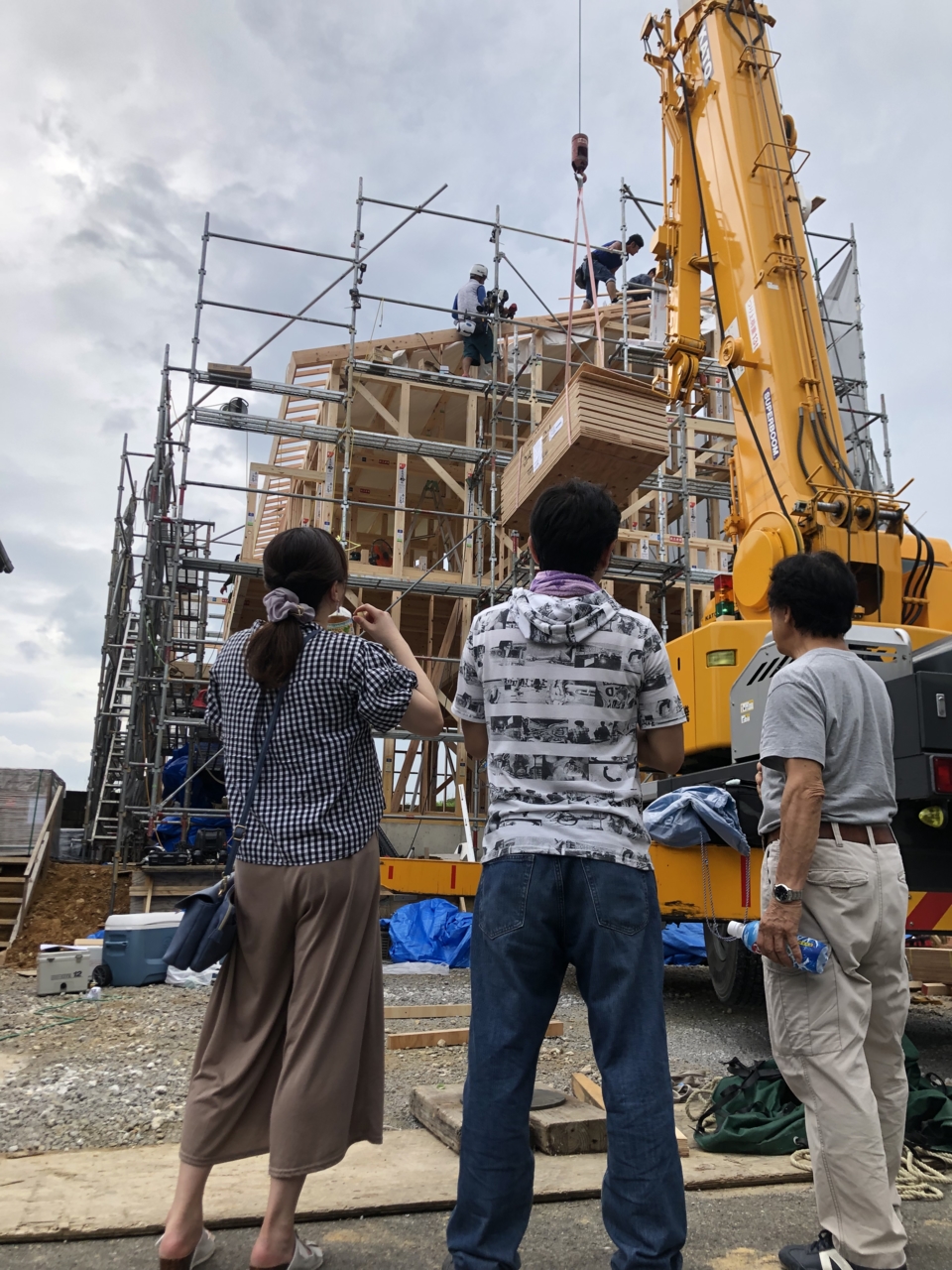

祝上棟
天気の不安を10日間くらい抱えながら、何とか曇り予想に落ち着き建前決行!
相当回数天気予報も見て、何度も予報も変わりましたが、ほんとに何とか・・・・・。
朝、棟梁とS様とでお清めをして頂いた後に、男2人でパチリ(#^.^#)
- 45.2020年07月28日
-
祝上棟
お清めのあと、また男2人で一本目の柱を建てて頂きました!!
- 46.2020年07月28日
-
祝上棟
上棟作業状況。2Fの天井部分を作っている所です!
- 47.2020年07月28日
-
祝上棟
屋根まで来ました!
- 48.2020年07月28日
-
祝上棟
建前を見守るS様3人家族!
間違えました、一番右はレッカー森下さんでした( ;∀;)
- 49.2020年07月28日
-
祝上棟
- 50.2020年07月28日
-
祝上棟
なかなか珍しい、パパのレッカー体験。
クレーンの資格を持つ、子供のようなパパさんです。
- 51.2020年07月28日
-
祝上棟
上棟作業終了し、夜に雨が降る予報もあるのでシートをかけて終了です!
- 52.2020年07月28日
-
祝上棟
汚れた道路の掃除を手伝ってくれました!
- 53.2020年07月28日
-
祝上棟
柱は法隆寺でも使われている日本の最強木材 桧です。
https://vimeo.com/user34035748/review/340118713/101771f2b1
- 54.2020年07月30日
-
屋根工事

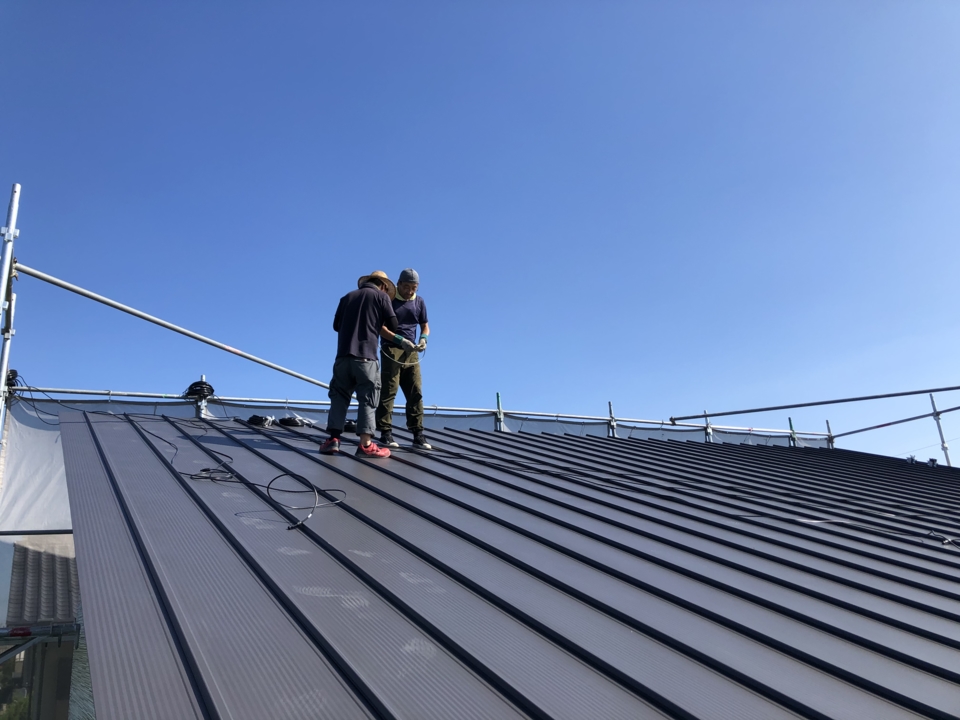

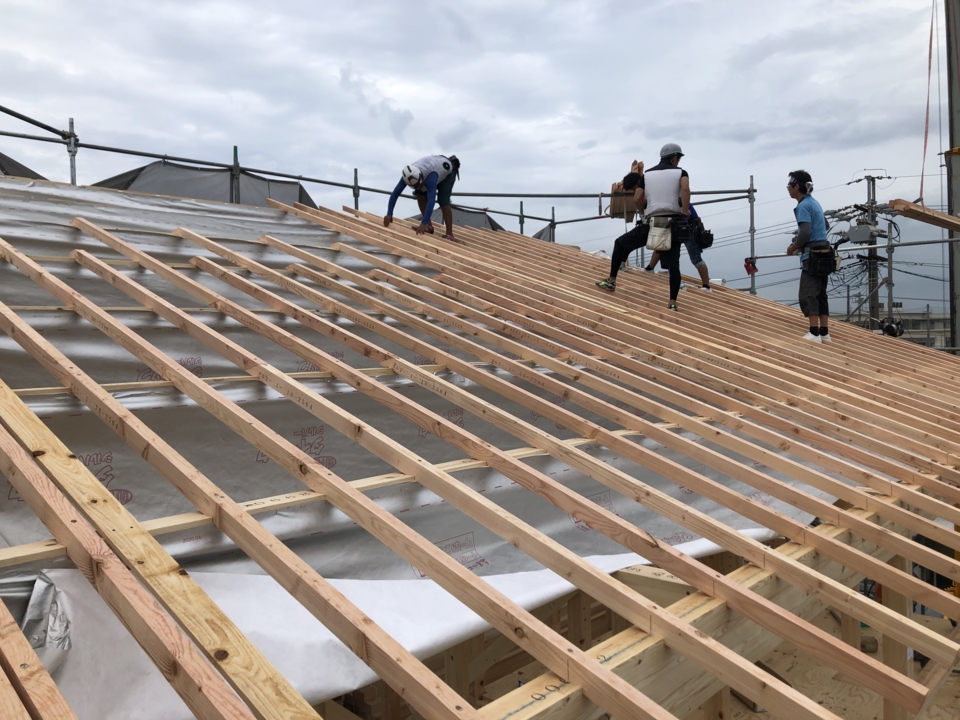

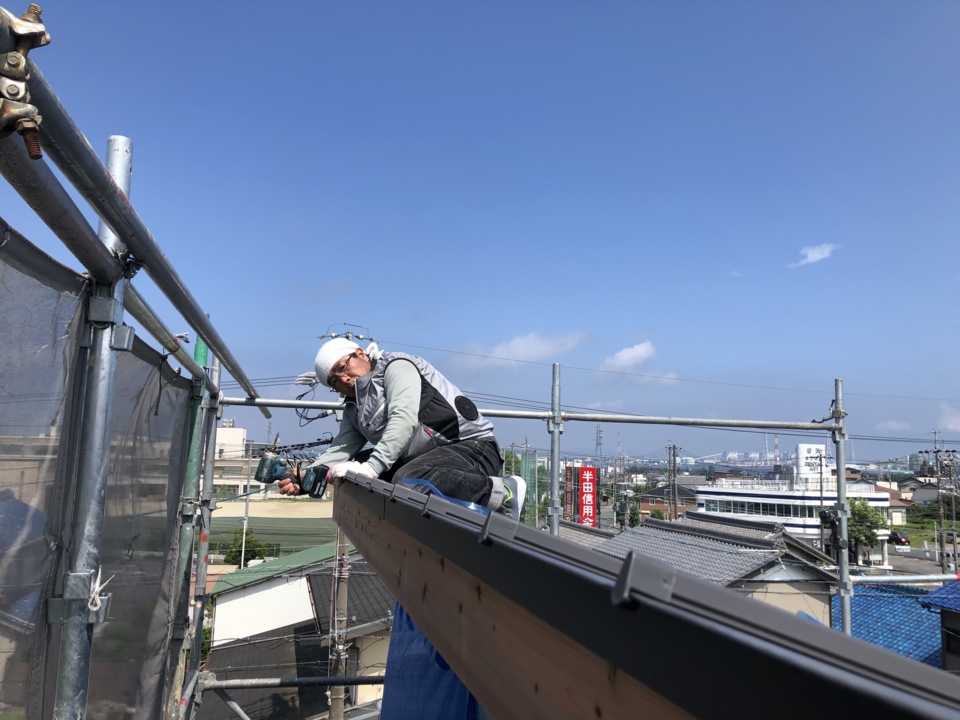

今日は屋根工事を行いました!!
暑いですが、青空が屋根工事には写真映えします(#^.^#)

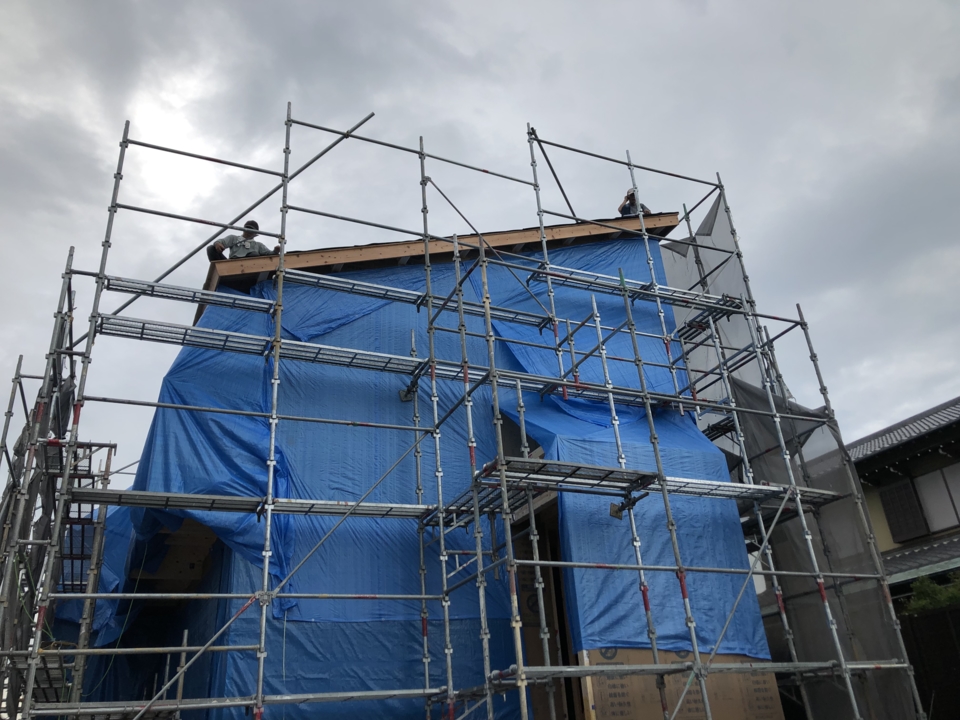

- 55.2020年07月31日
-
バルコニー防水工事
奥津ボートさんにより、バルコニー防水工事を行っております。
1つはかなり大きめのバルコニーで、2つあるので大変です。3日かかり。
- 56.2020年07月31日
-
大工工事
いつもの修一棟梁
- 57.2020年08月04日
-

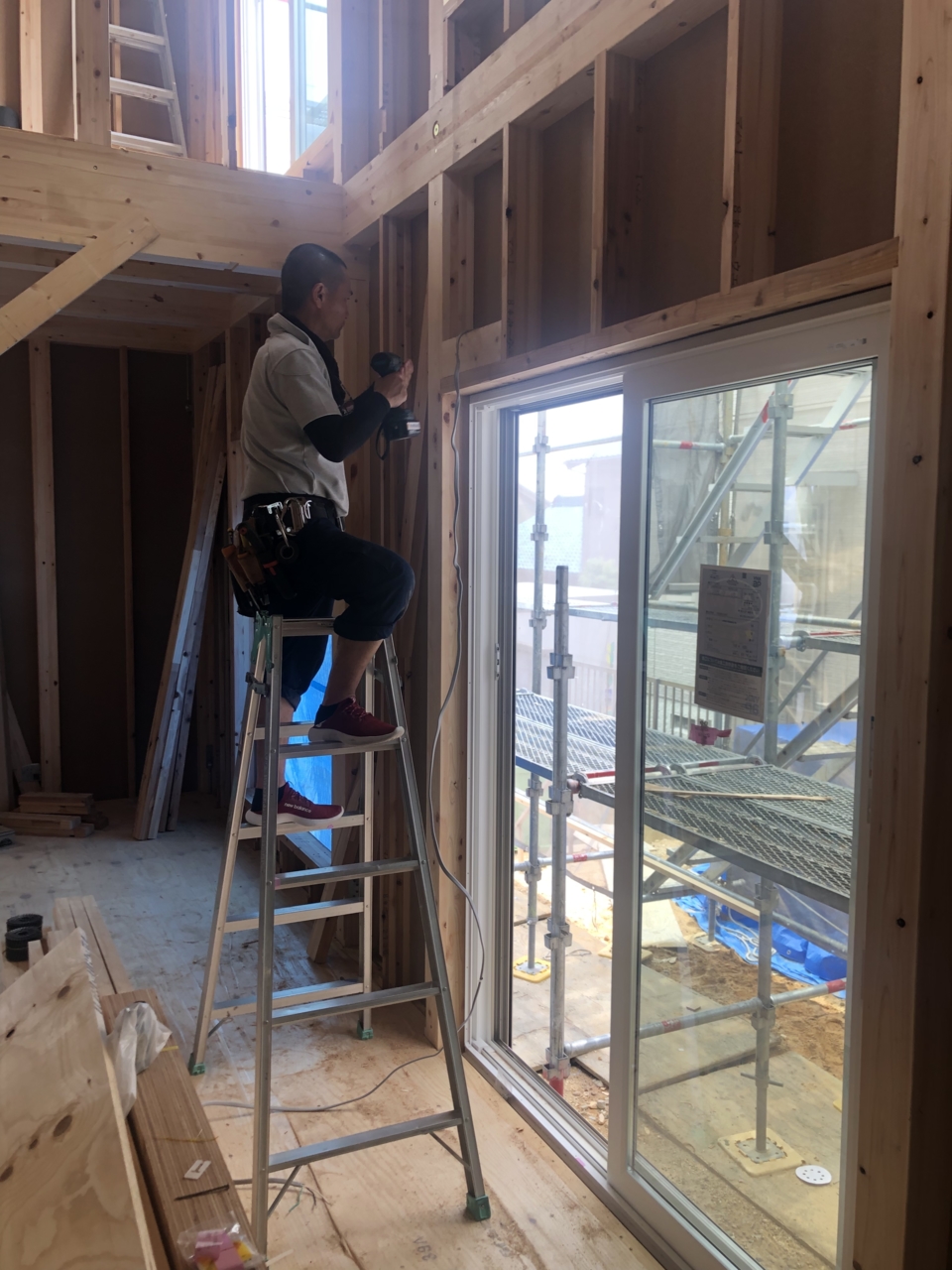

大工工事

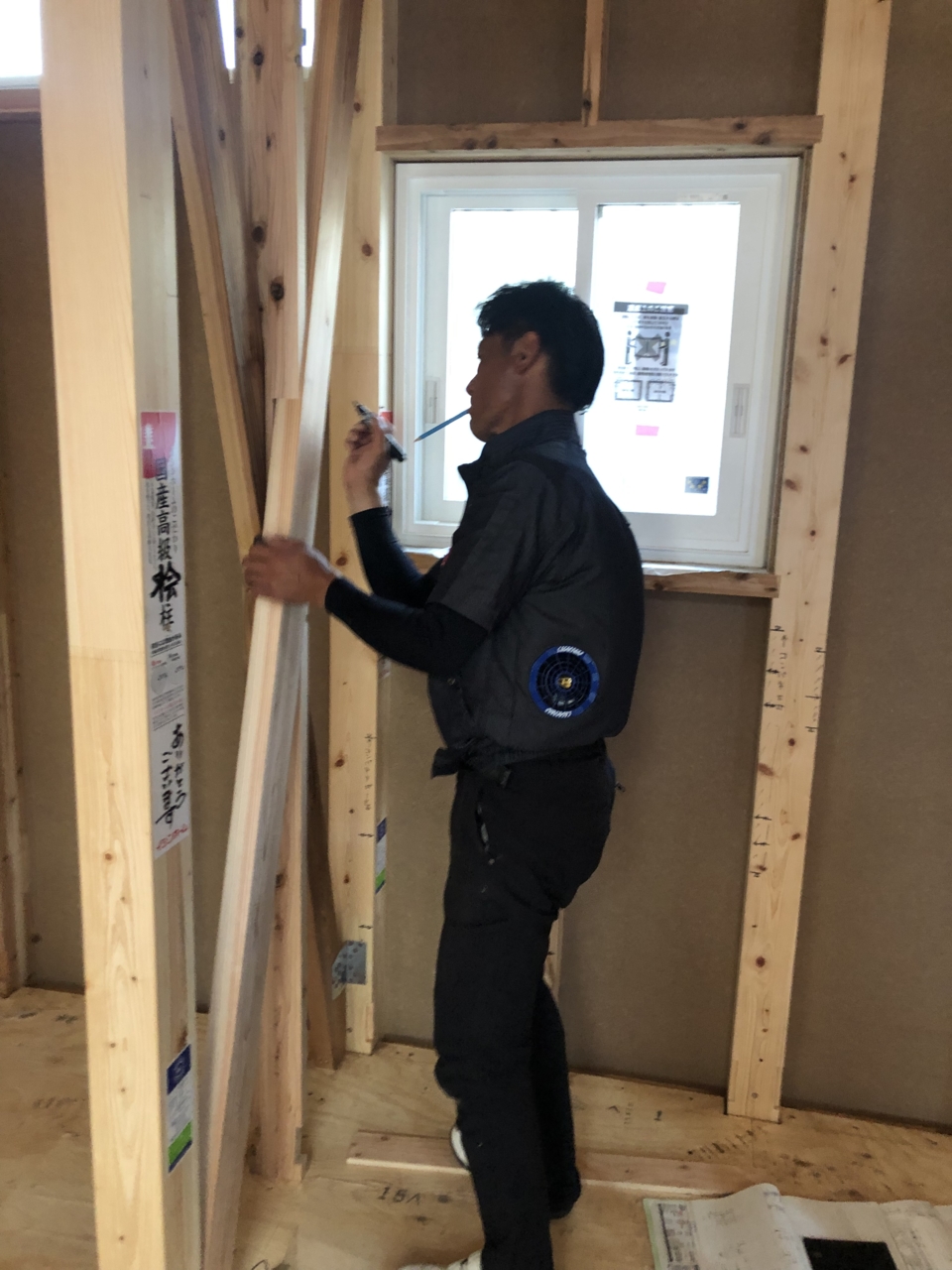

昨日月曜日に、サッシ付けを行いました!
特寸サイズの吹抜けサッシもしっかりと納まりました!!
- 58.2020年08月04日
-
外壁工事

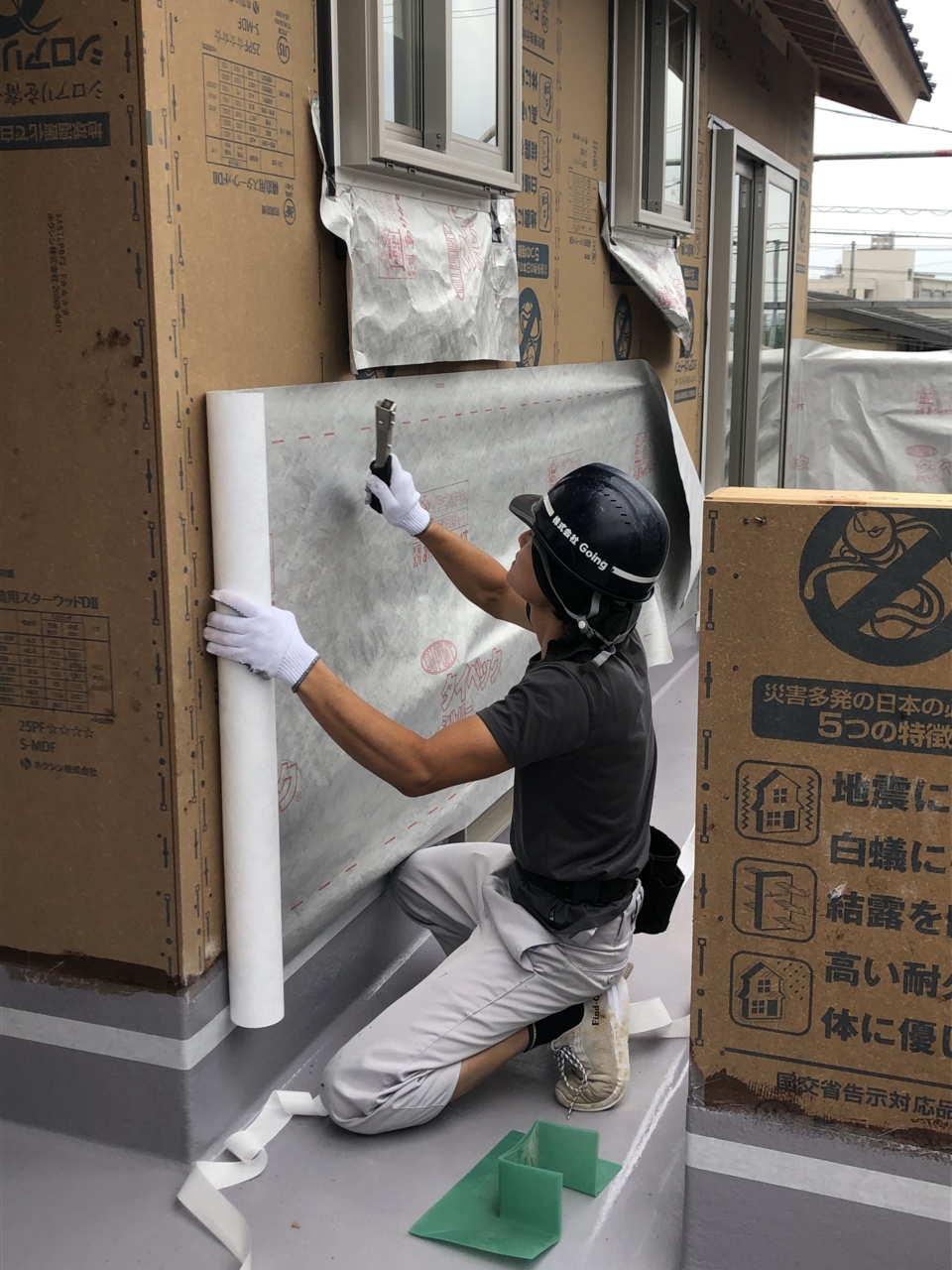

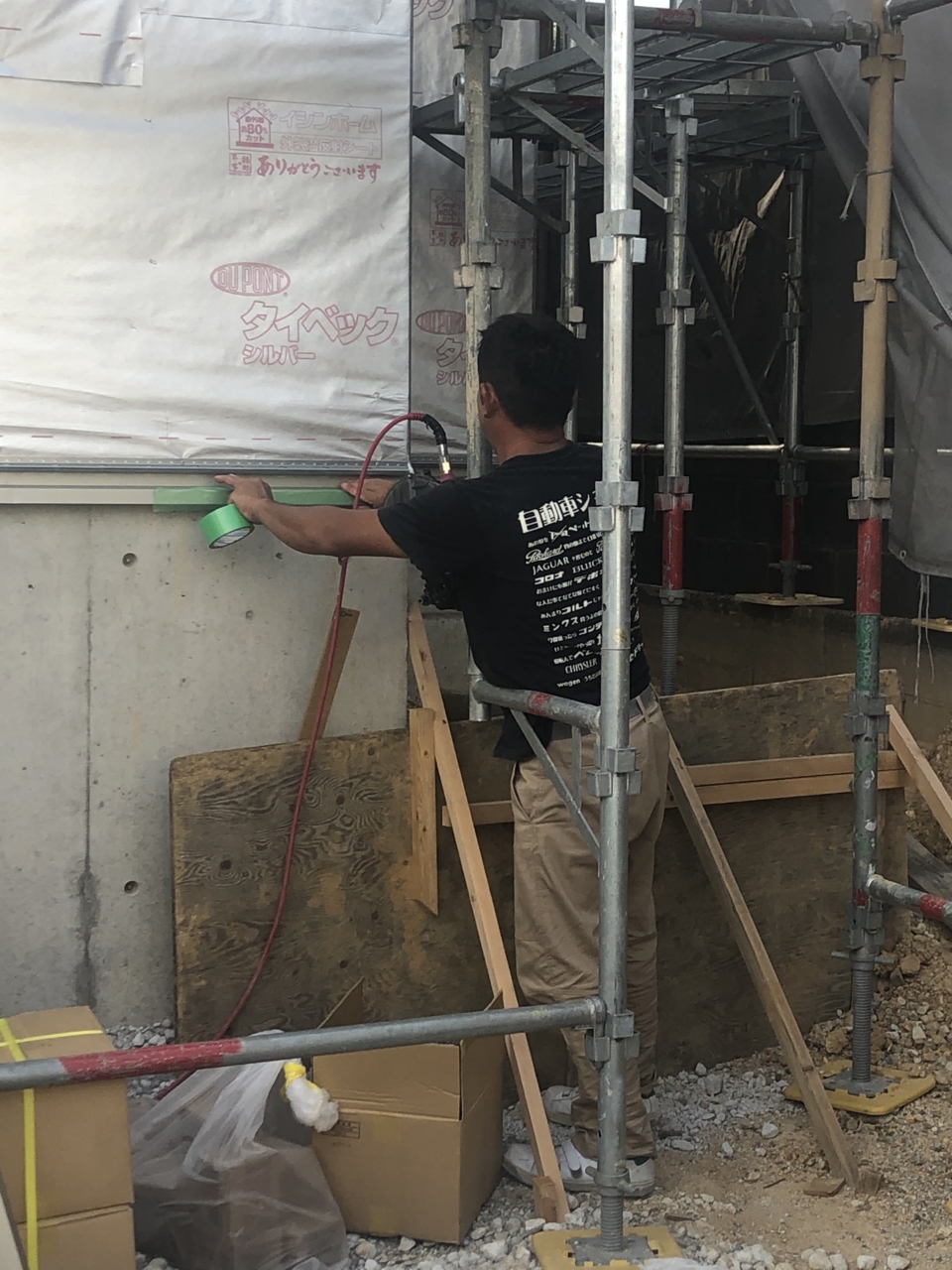

本格的な外壁工事は盆明けからですが、今日は外部に防水紙の施工を行いました!
一般的によくある白色の防水紙ではなく、防水機能にプラスして赤外線80%以上の遮熱機能付きの防水紙です。
https://vimeo.com/user34035748/review/285813754/3ebd56d75f
- 59.2020年08月04日
-
外壁工事
防水紙は下から上にシートを重ねながら順番に貼っていきます!逆になると雨が全部入ってしまいますからね・・・・($・・)/~~~

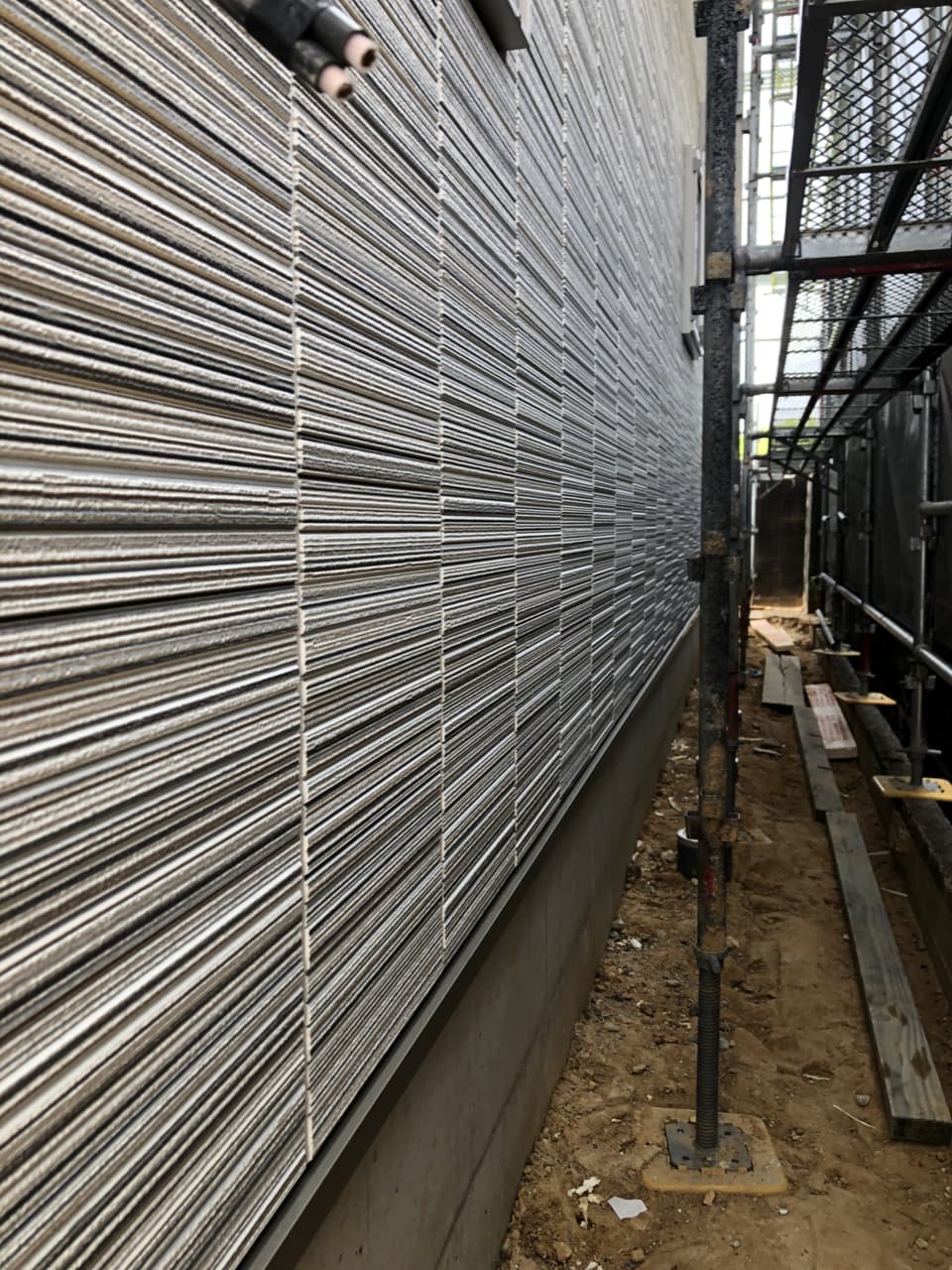

昨日までは茶色の壁から、今日からはシルバーに生まれかわります
- 60.2020年08月06日
-
大工工事
屋根面にも遮熱シートを施工しており、屋根上の太陽光パネルと合わせて、屋根面からの熱の侵入も防いでくれます(^_-)-☆
- 61.2020年08月06日
-
水道工事
水道屋さんが、大工さんへ向けてのメッセージを書いています。
メッセージの内容は、頑張ってね!とかこれからもよろしくね、とかではなく、
水道に必要な器具を付ける為の下地をこの位置に入れておいて下さいね!という印をつけています!
- 62.2020年08月07日
-
電気工事

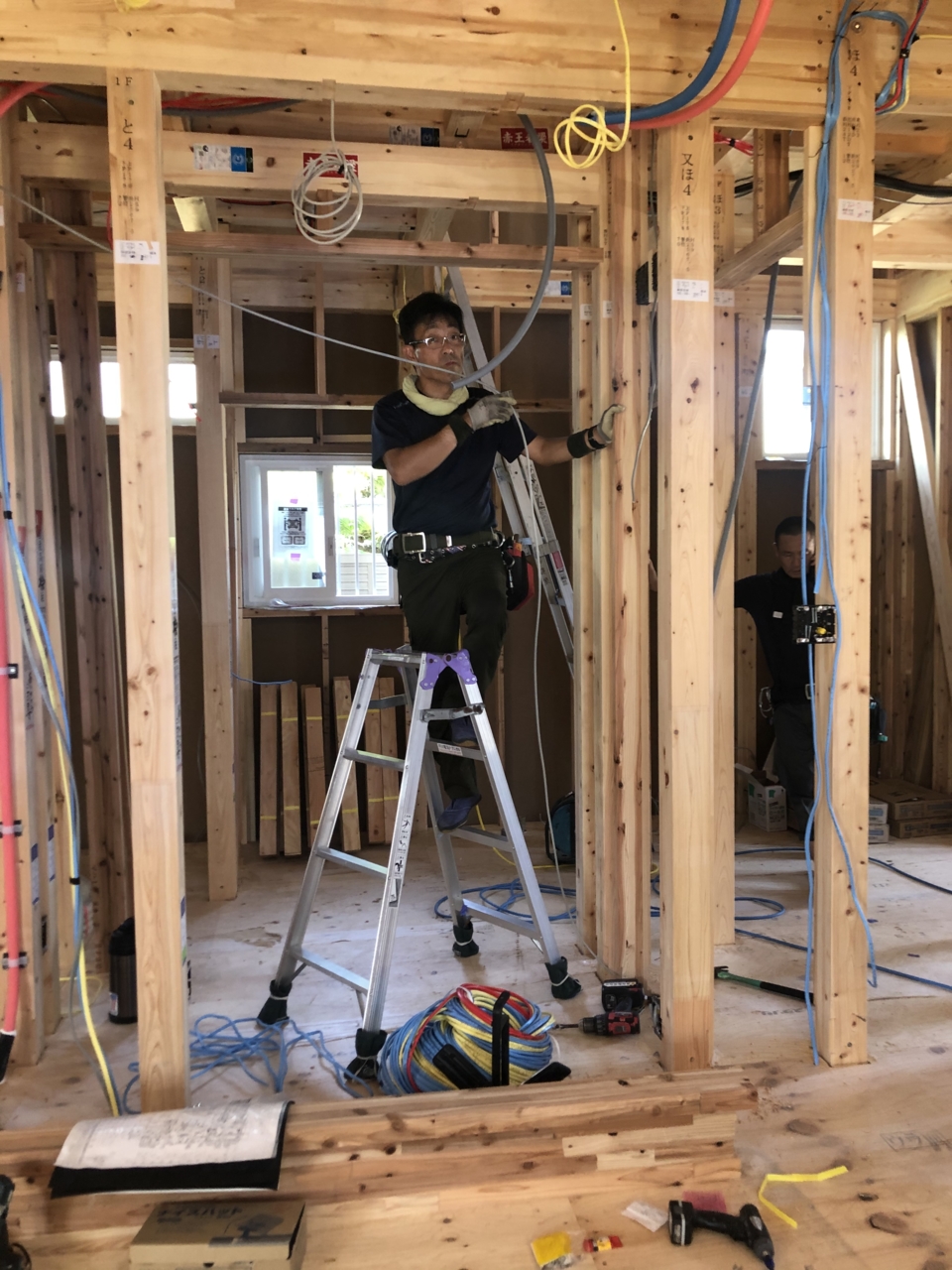

今日から電気屋さんが入り、内部の配線工事を行っております。
写真は電動シャッターの電源を繋いでいる所です!
- 63.2020年08月07日
-
水道工事
キッチン床下部分の配管状況です!
- 64.2020年08月07日
-
水道工事
キッチン床上部分の配管状況です。

- 65.2020年08月11日
-
電気工事
盆休み前・・・本日も電気屋さんが入り先行配線工事をしております!
配線量がとても多く、大苦戦をしております($・・)/~~~
- 66.2020年08月17日
-

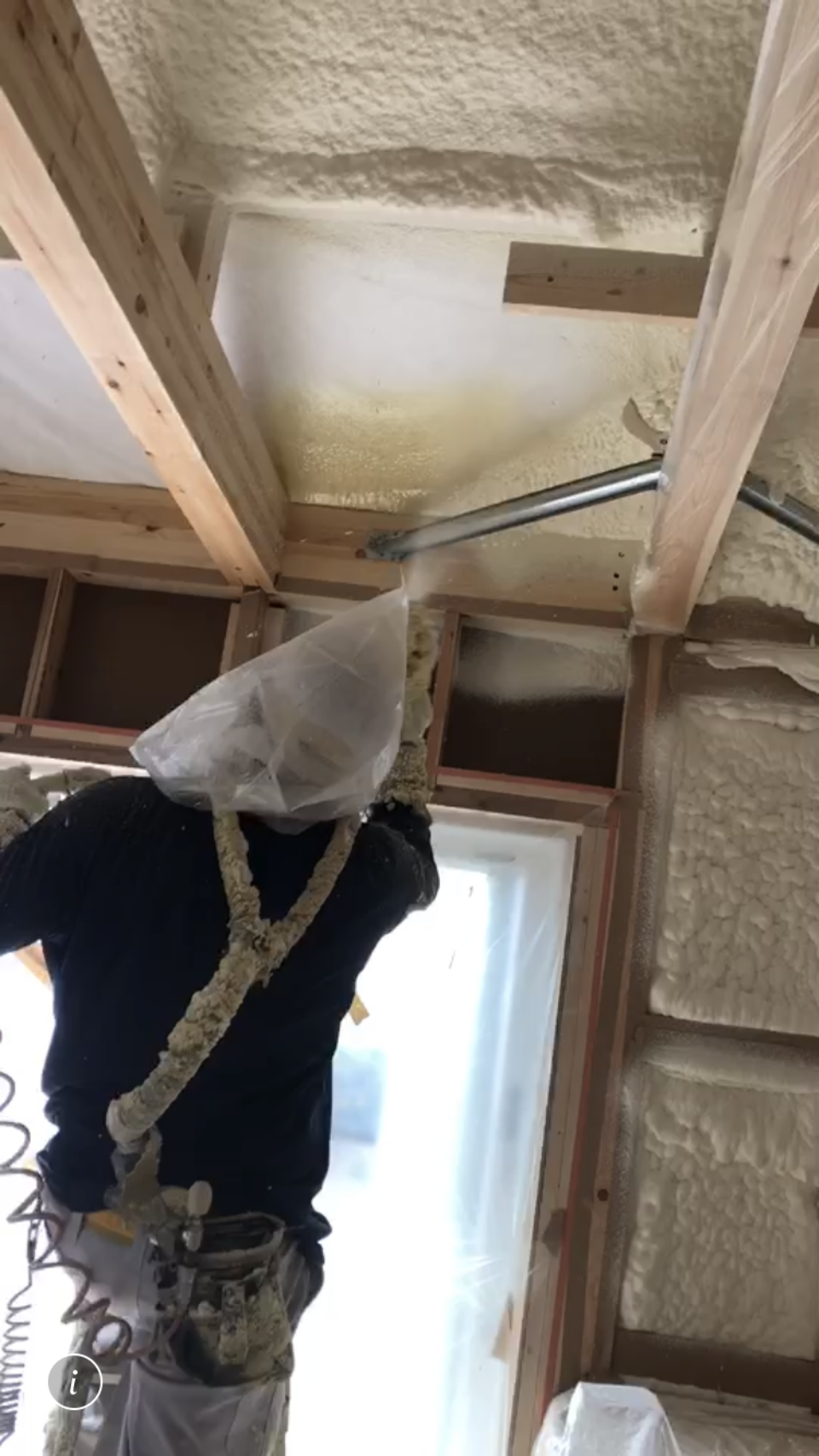

吹付断熱工事

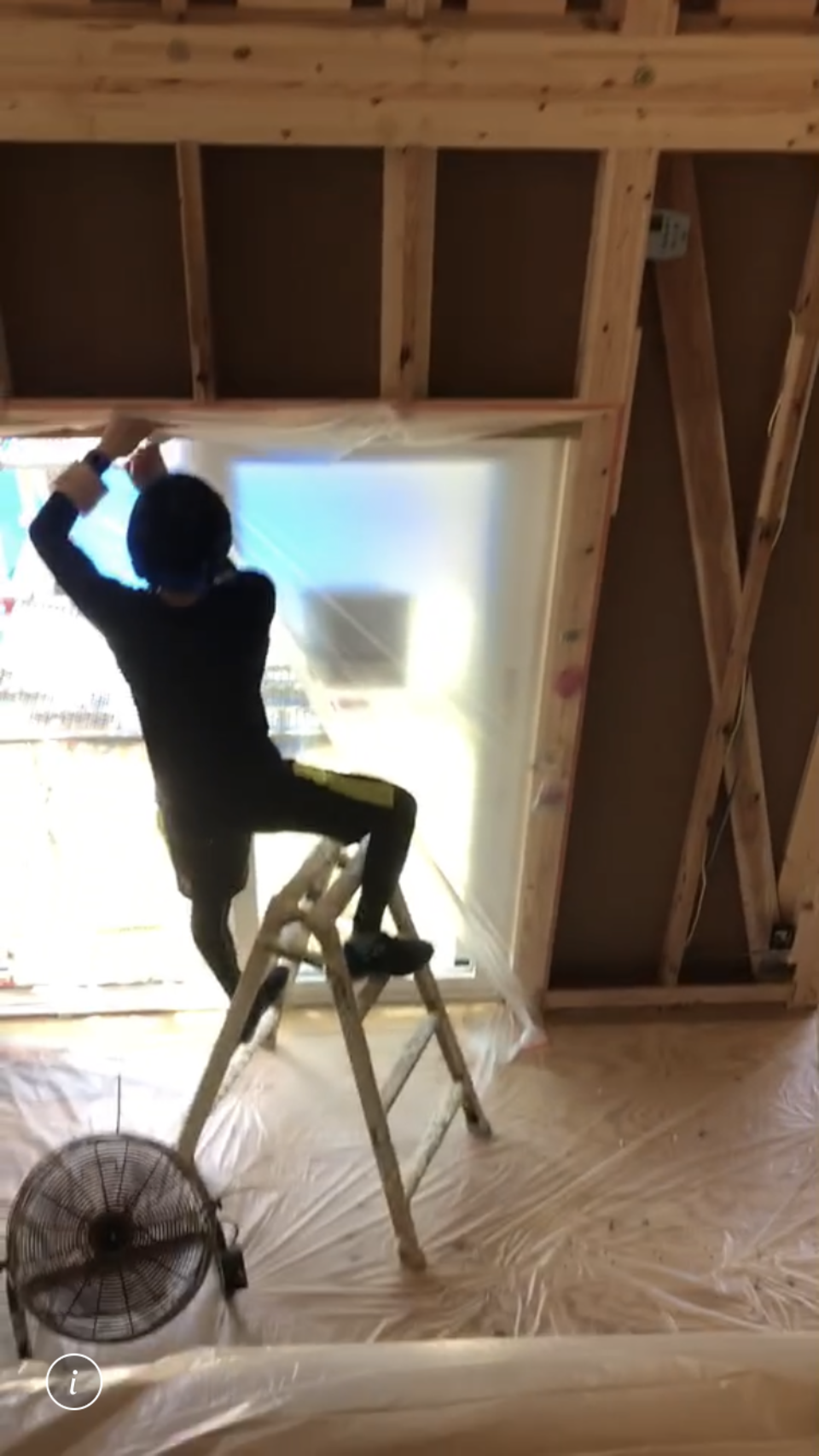

まずは、ウレタンが付いたらいけない所の養生から始まります。

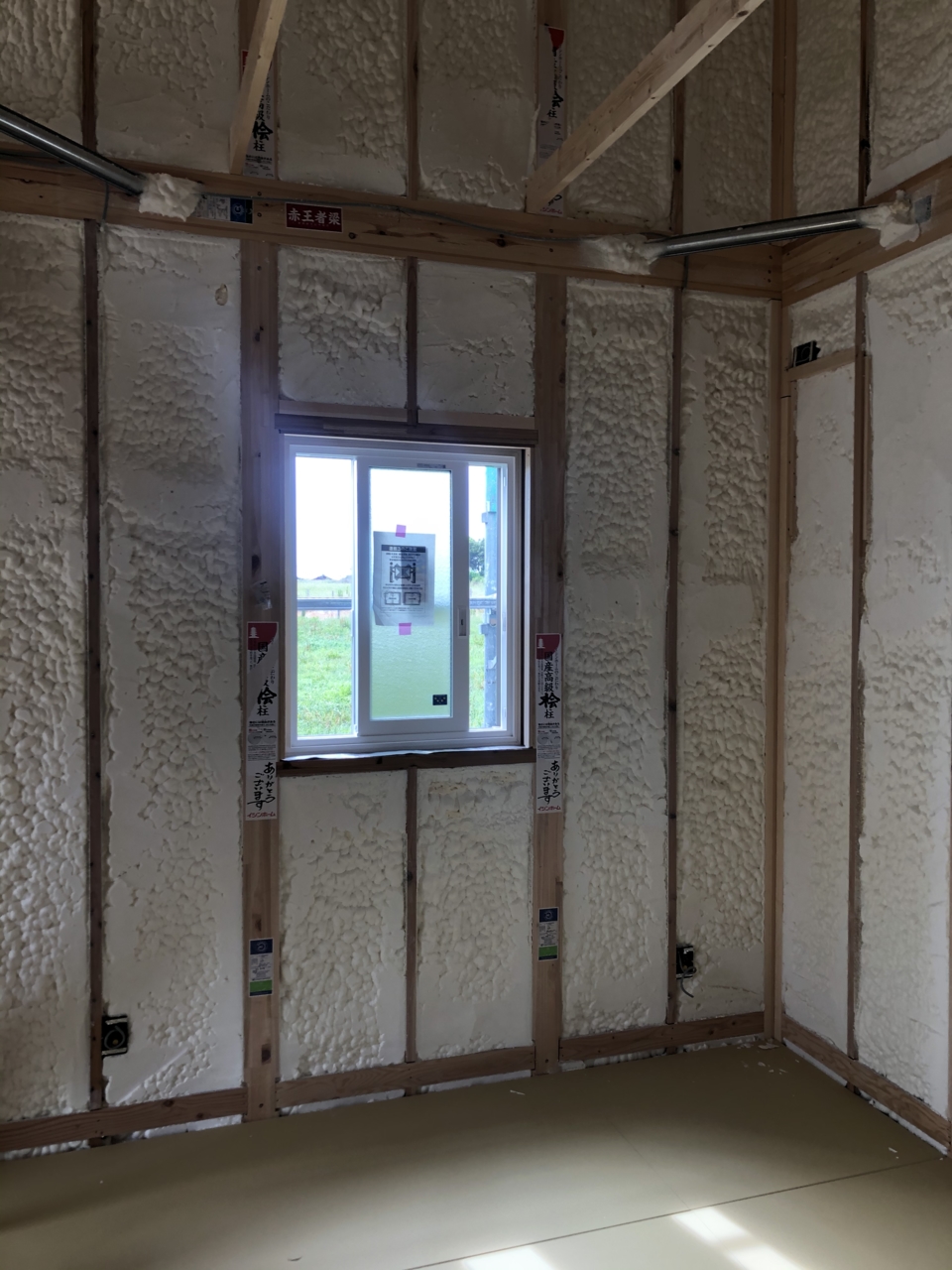

窓だったり、コンセントやスイッチのBOXだったり、床だったり、現場内残存物だったりといろいろです。写真は窓の養生をしている所です(=゚ω゚)ノ

- 67.2020年08月17日
-
吹付断熱工事
次に、実際の吹付を行っています!
液体を吹き付けるとすぐにもこもこと膨らんでくるので面白いです
- 68.2020年08月17日
-

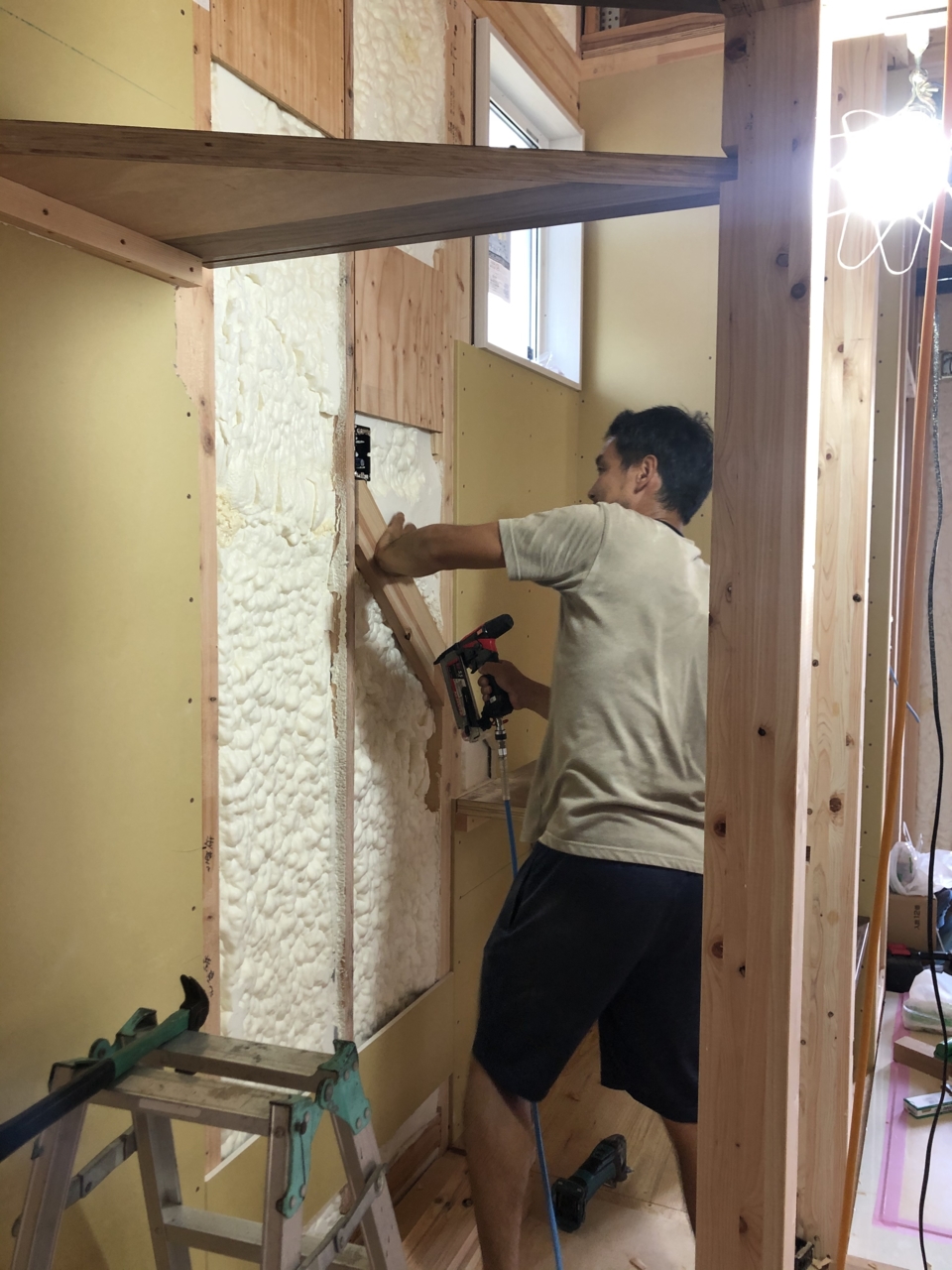

吹付断熱工事

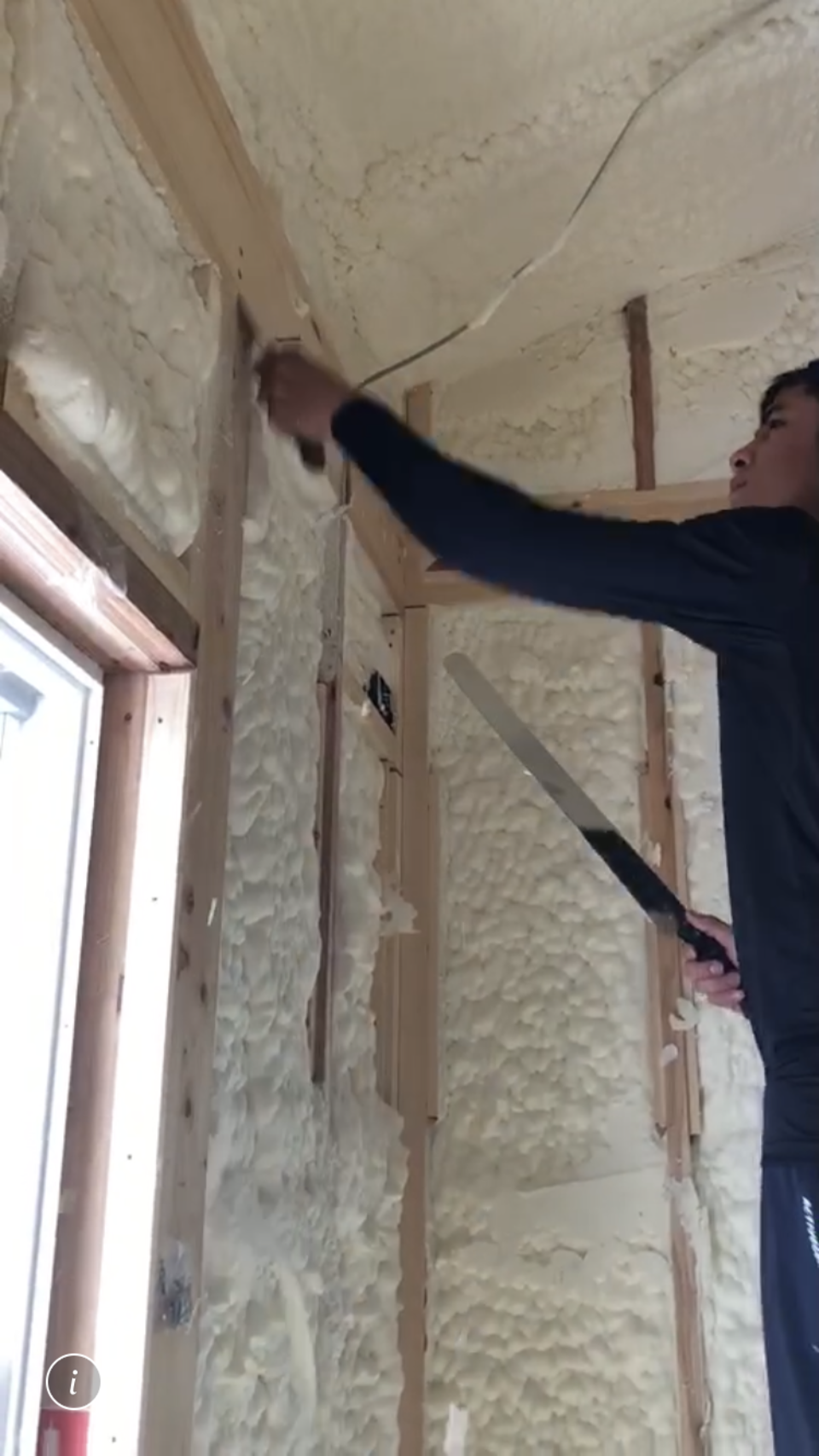

壁よりはみ出してしまった部分をナイフでカットしております(^_-)-☆
- 69.2020年08月18日
-

吹付断熱工事

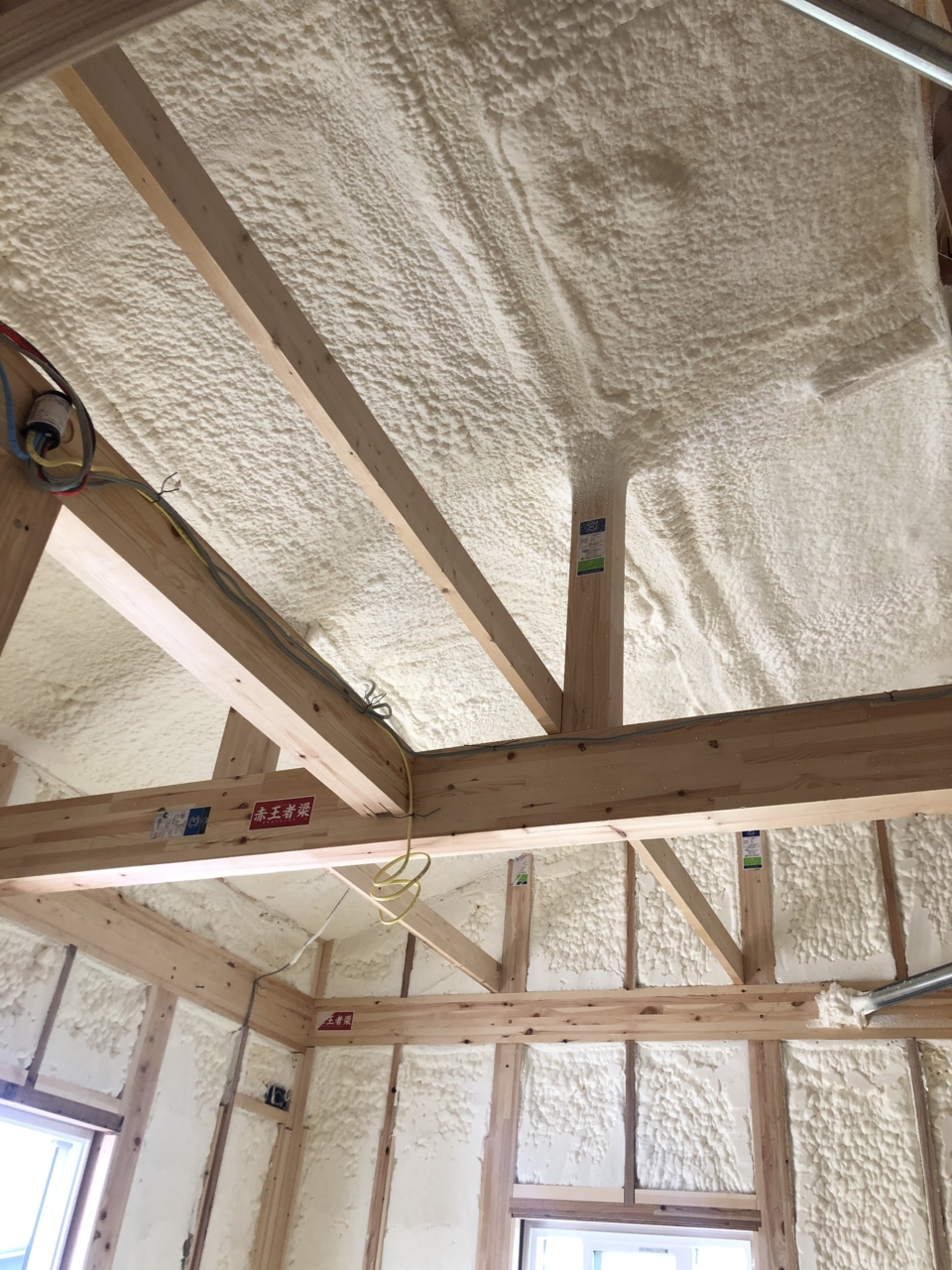

昨日1日で吹付工事は完了し、こんな感じになっています(^^♪
- 70.2020年08月18日
-
外壁工事
今日から外壁工事も始まり、最初に土台水切りを付けております!
- 71.2020年08月18日
-
吹付断熱工事
屋根面にまでしっかりと吹付出来ました!
- 72.2020年08月22日
-
大工工事

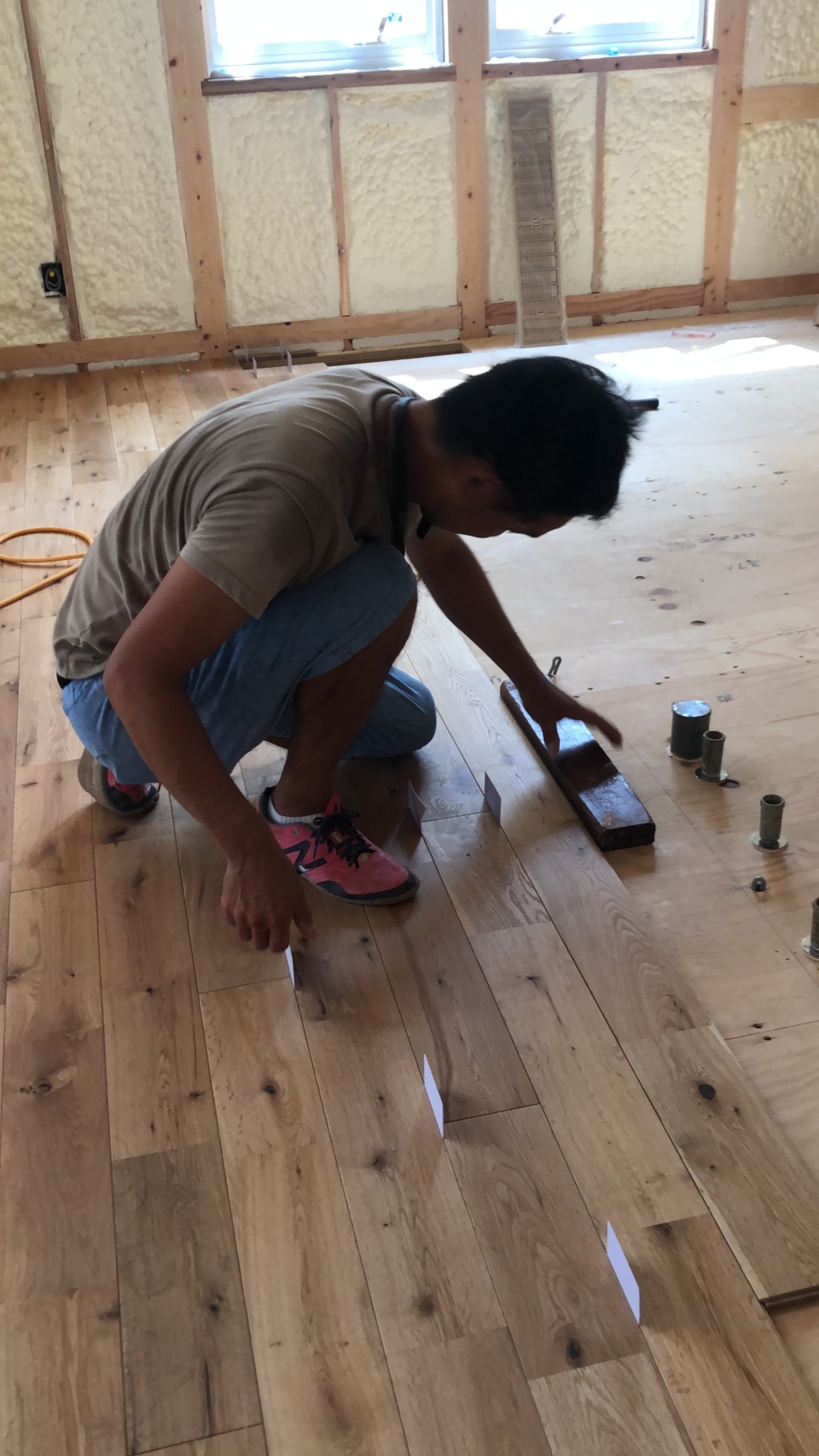

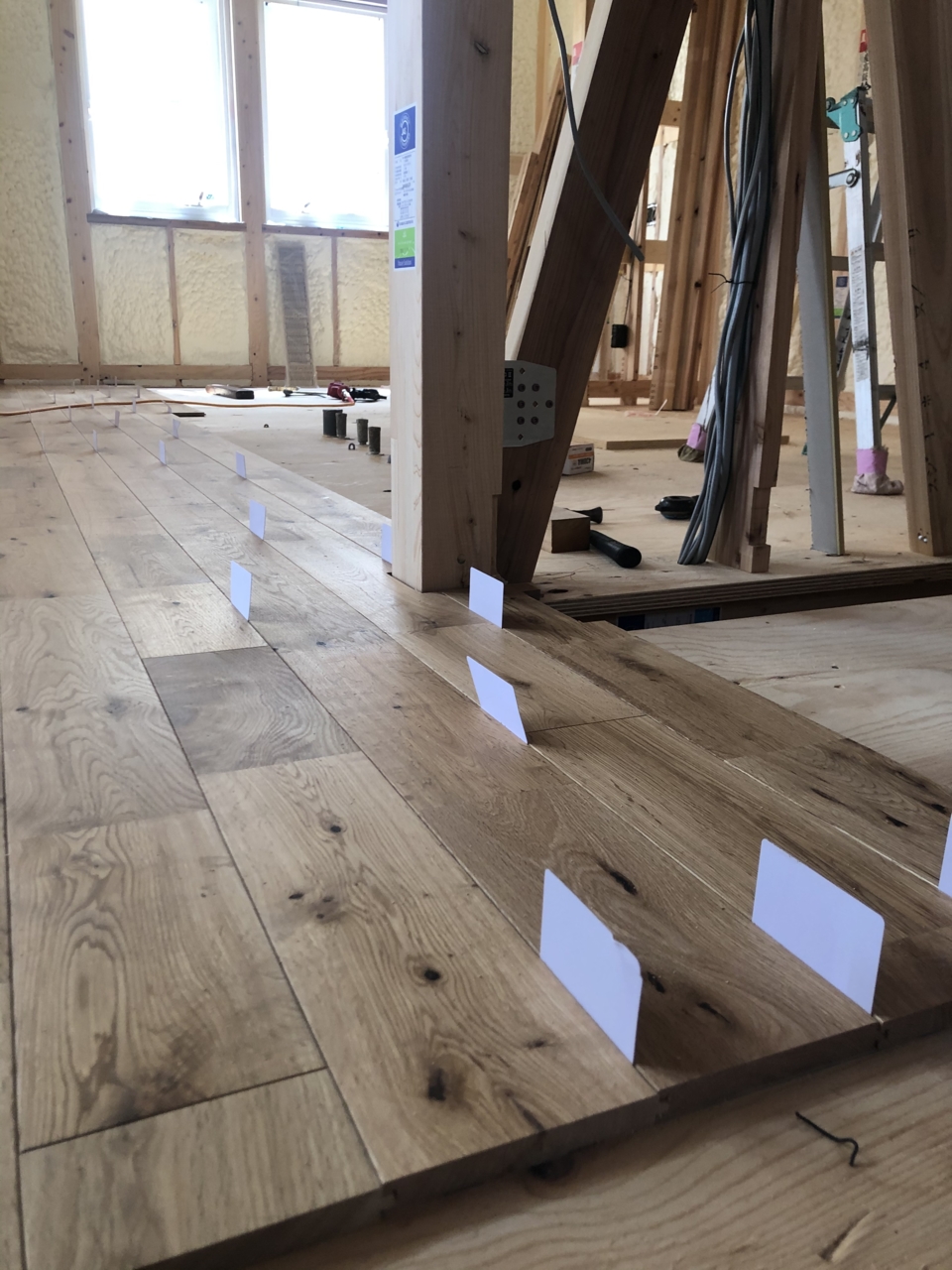

S様邸の無垢床材は、ナラ!を採用。
無垢床は大工さんは1枚ずつ貼っていくので大変ですが、初のナラで僕は見てテンション上がってしまいました!!!
- 73.2020年08月22日
-
外壁工事
外壁のベース材は、ちょっとオプションの材料をセレクト(^_-)-☆
- 74.2020年08月22日
-
お施主様訪問

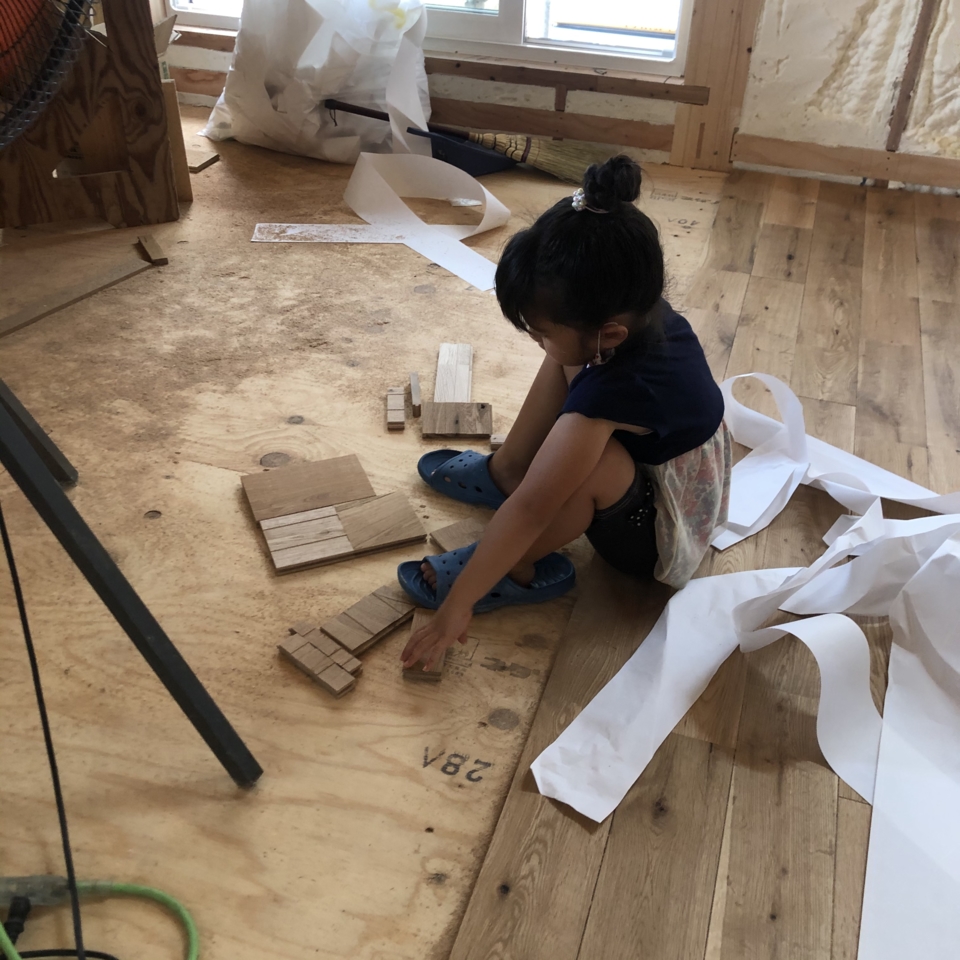

娘ちゃん・・・・父ちゃんとママが2階の見学の間、無垢床の切れ端で遊んでおりました。白い紙は無垢床の梱包材です
- 75.2020年08月22日
-
大工工事
無垢床状況です!とてもいー感じです。←素人的なコメントですみません( ゚Д゚)
- 76.2020年08月26日
-
仮設工事
娘ちゃん用のスリッパをようやく設置(#^.^#)
- 77.2020年08月26日
-
大工工事
ロフト部分の窓枠を付けています!
まだ階段がかかっていないのでかなりの高所となり僕なら脚がすくんで作業は出来ませんが($・・)/~~~
- 78.2020年08月28日
-

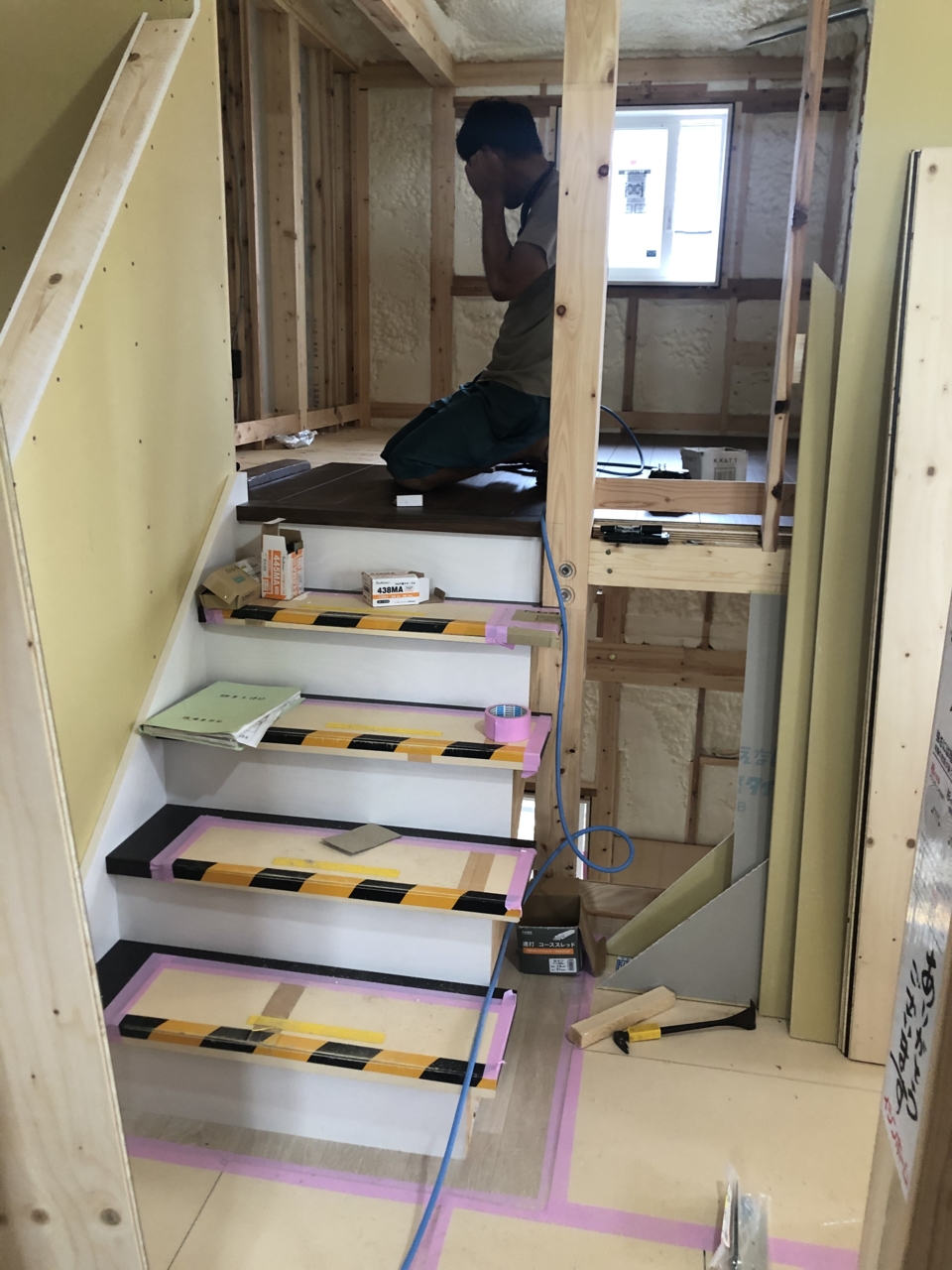

大工工事
階段に取り掛かりました!やっぱり階段は大変なようで、真っすぐ上がる直階段なら良いのですが、廻りがあると特に大変ですね($・・)/~~~
でも、やっぱり階段がかかるとテンションも上がってきます!
- 79.2020年08月28日
-
大工工事
棟梁階段施工中です!
- 80.2020年08月28日
-
外壁工事
玄関前の袖壁部分のアクセント外壁貼っております!

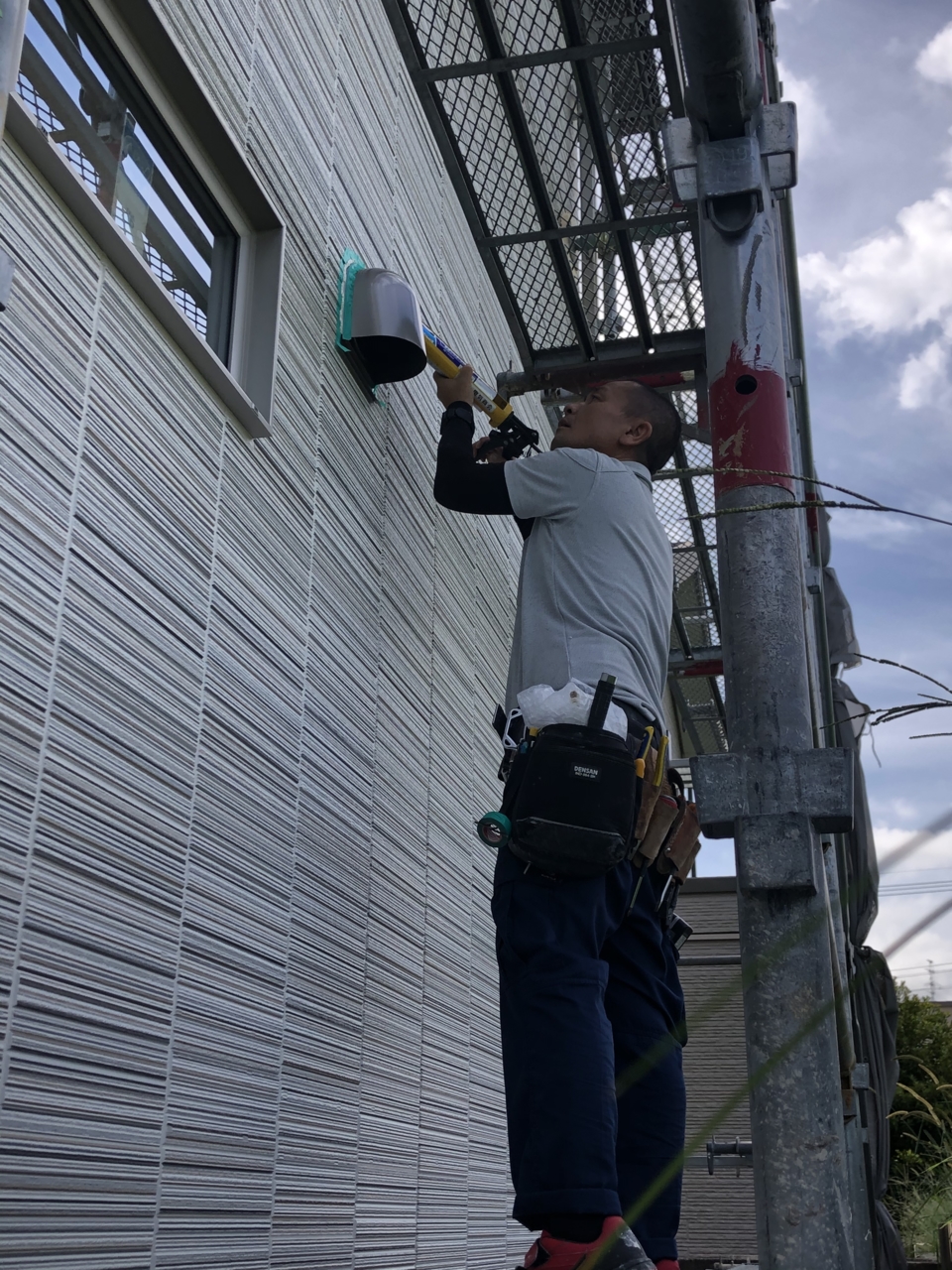

外壁工事も半分以上終わりました!
- 81.2020年09月02日
-
太陽光パネル設置
電気屋さん2人ですが、決して2人でフォークダンスしているわけではありません。
ただいちゃついているだけでもありません。
- 82.2020年09月02日
-
太陽光パネル設置
なかなか天気がすぐれない日が続きましたが、今日はとても快晴となり、真夏の快晴の屋外、になれていない僕は途中で気持ち悪くなりました・・・・・

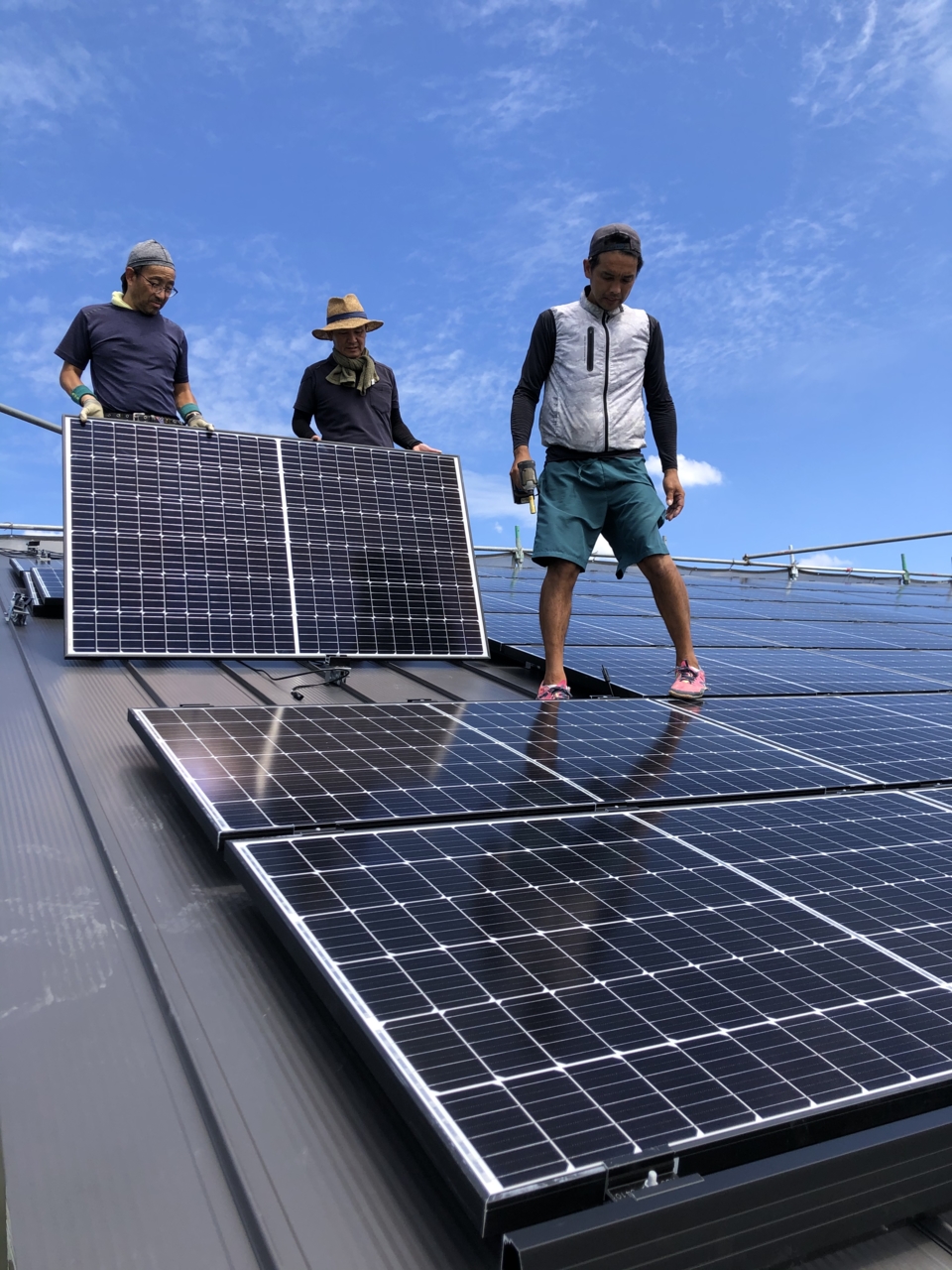

写真は、電気屋さん2人と棟梁です。いつもの5人で設置は行いました、

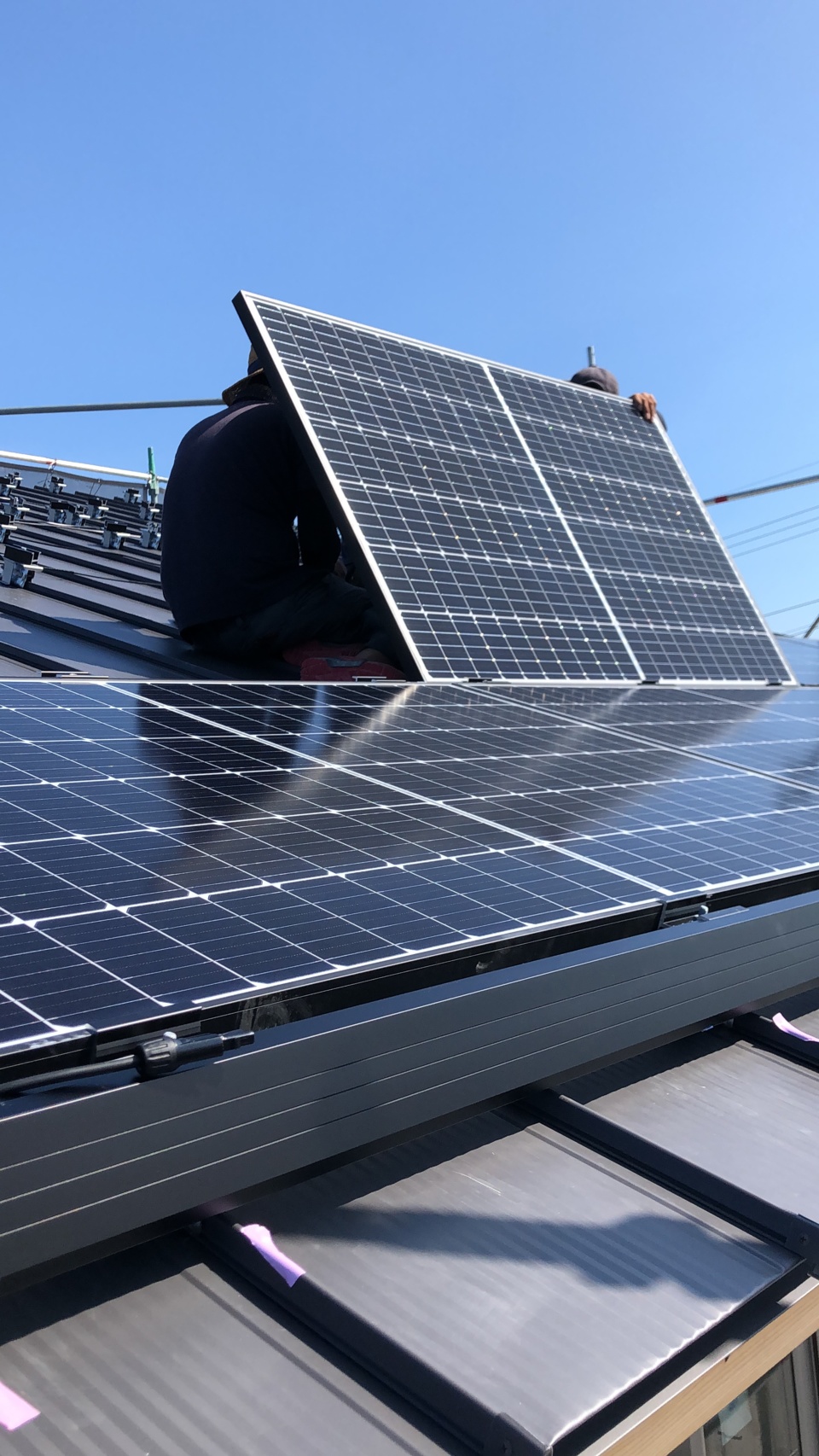

42枚×320W=13.44Kwです!
- 83.2020年09月02日
-
太陽光パネル設置
電気屋さん2人、仲良くパネルに隠れているわけでも、パネルの陰で涼んでいるわけではありません。ちゃんと、パネル同士の結線を行う作業をしています(^_-)-☆
- 84.2020年09月03日
-
大工工事
小ロフト(男の隠れ家)へ上がる階段です!子供室のロフトベットへは梯子で上がるのに、男の隠れ家へは階段で上がります!ビップですね~
- 85.2020年09月03日
-
大工工事

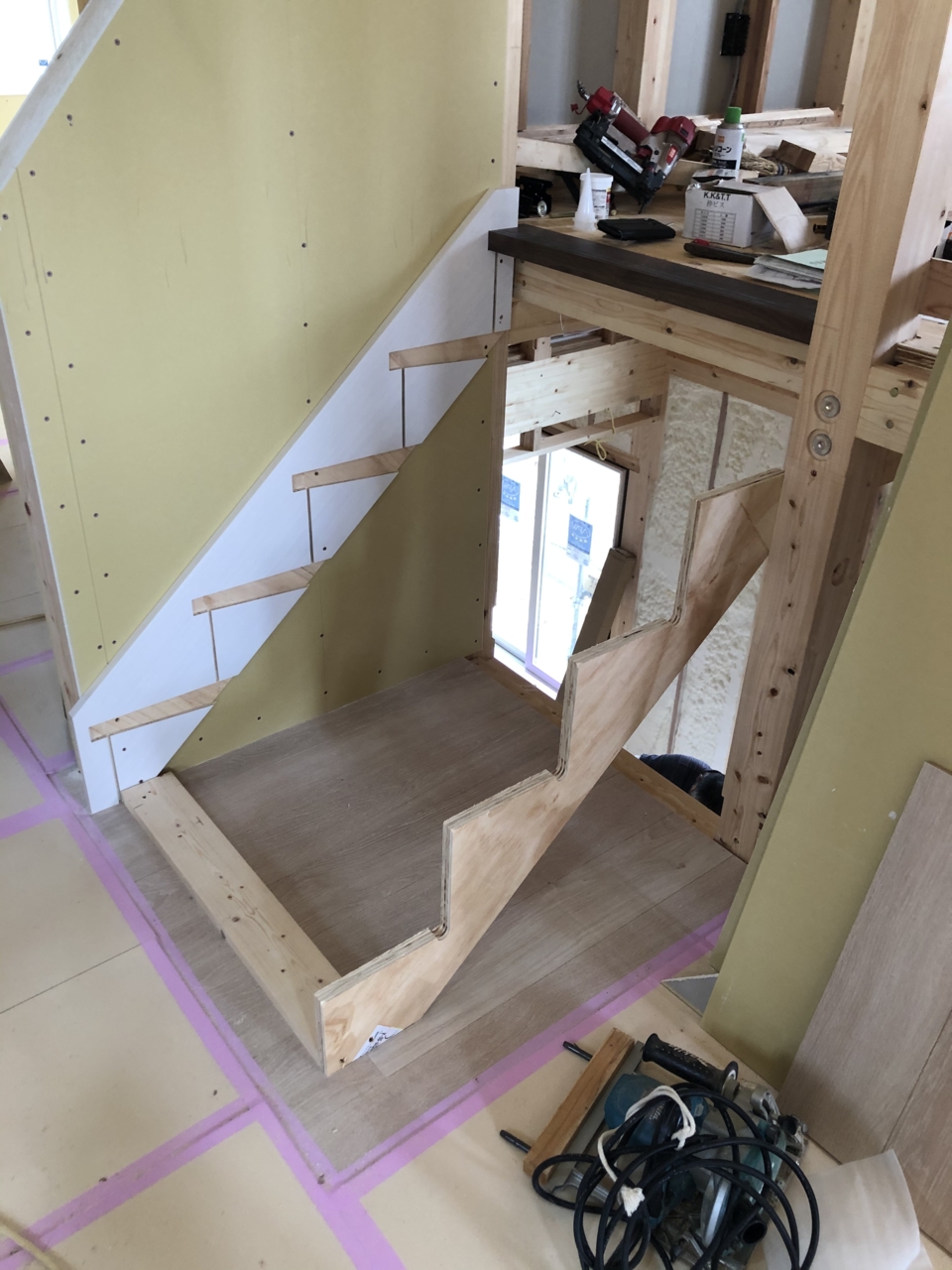

棟梁、階段の側板の加工中です!このジグザクしている所に階段の板をはめ込んでいきます!
- 86.2020年09月04日
-
大工工事
男の隠れ家の床を貼っております!
- 87.2020年09月10日
-
大工工事

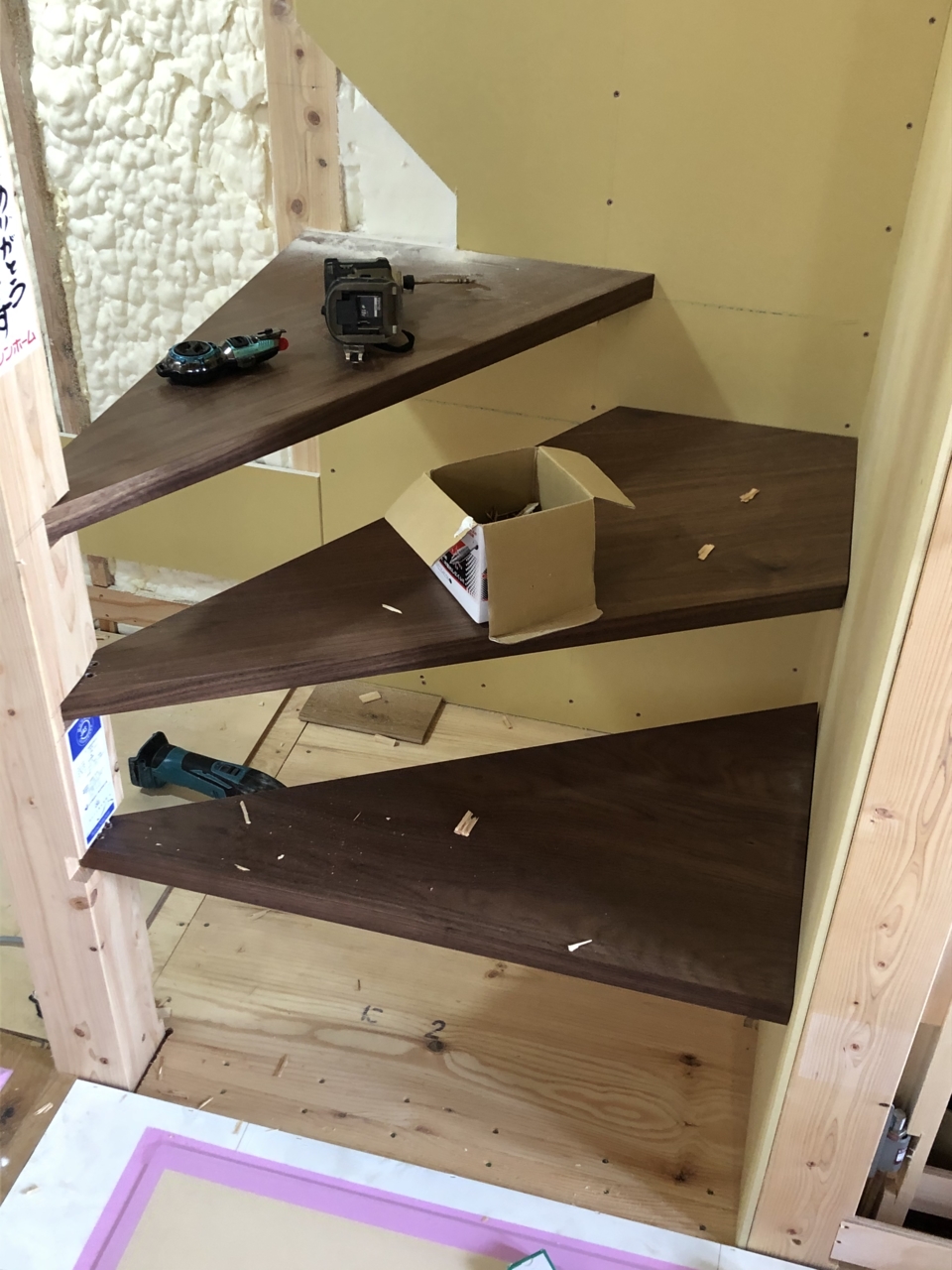

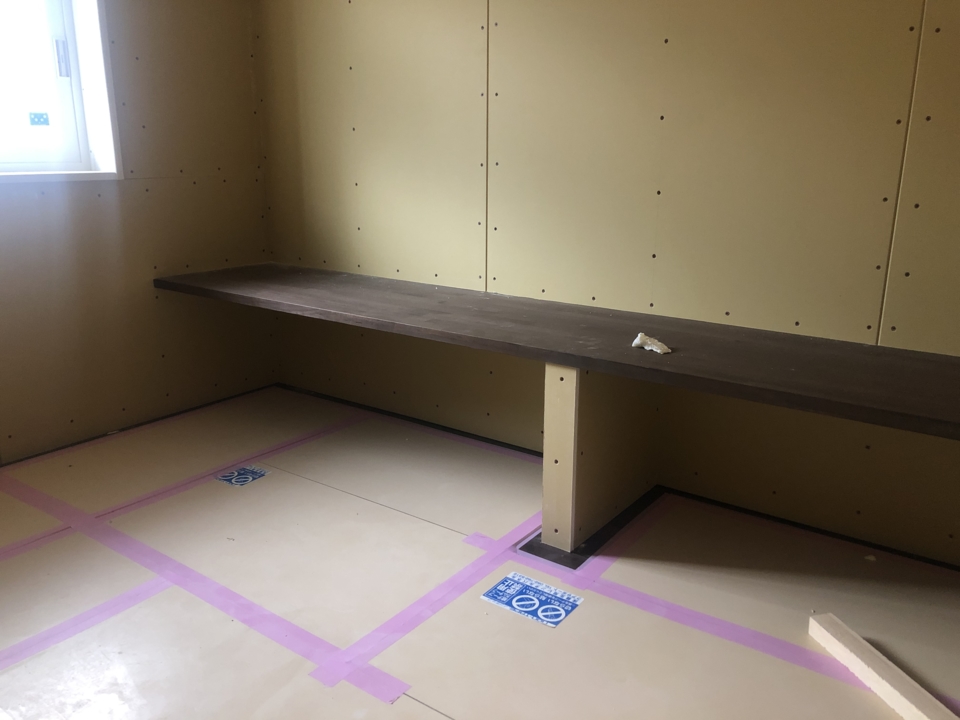

2F小ロフトの男の隠れ家のカウンターです。
2.6mの長さがあるので広々と使えます!
- 88.2020年09月10日
-

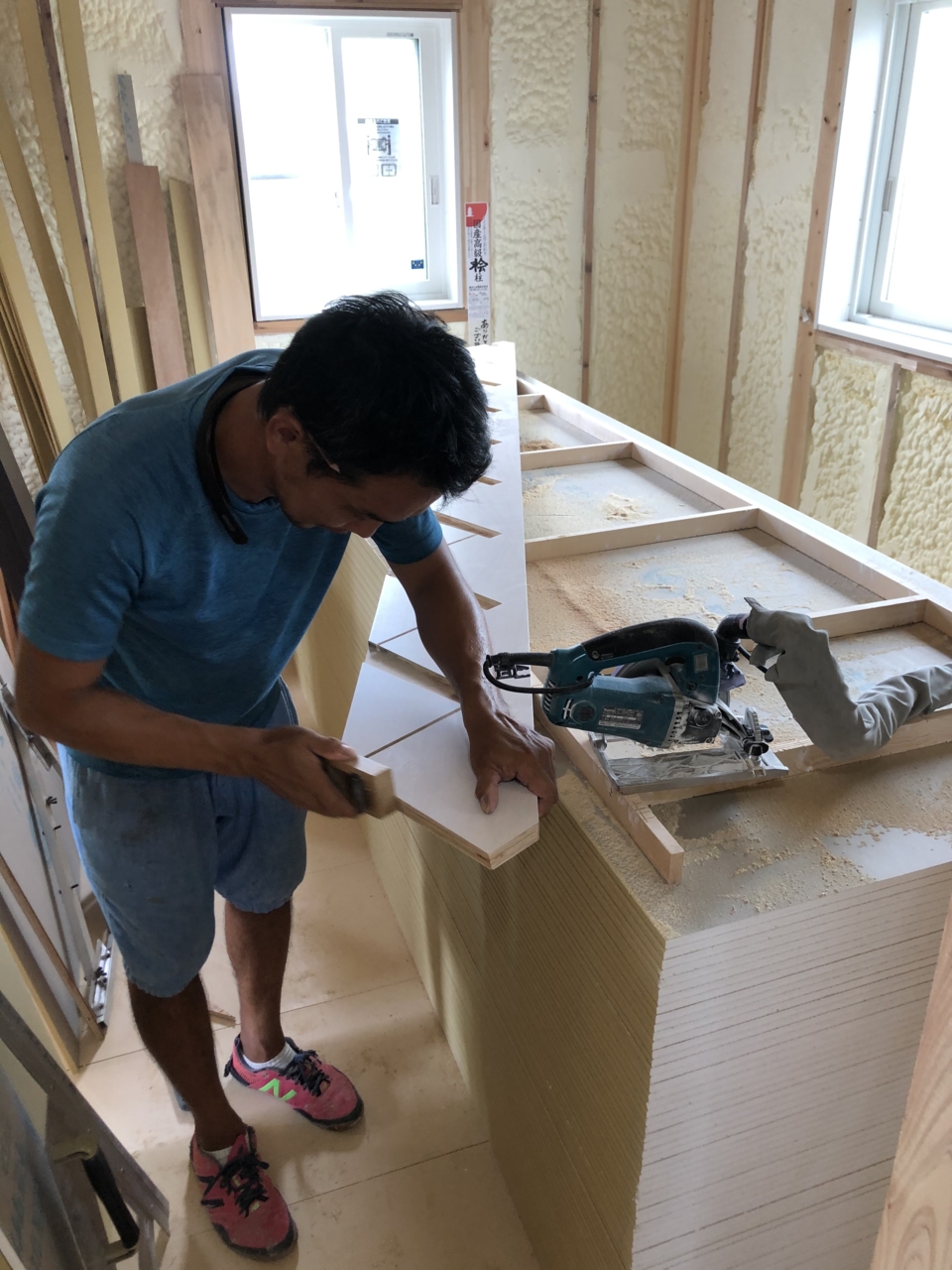

外壁工事

外壁工事の方は、サイディングが貼り終わりました!
足場の解体までもう少しです(^_-)-☆

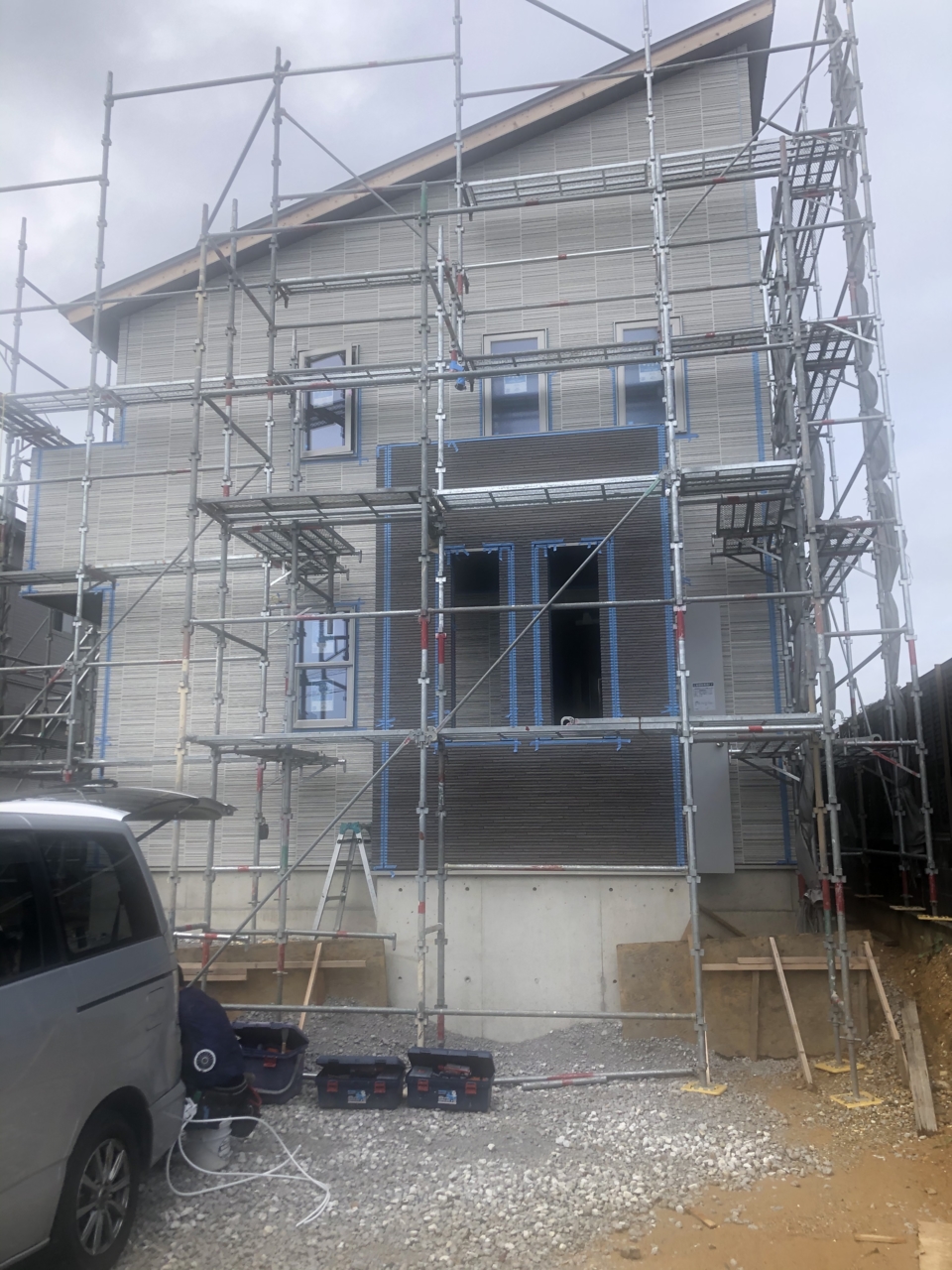

- 89.2020年09月14日
-
鈑金工事
今日は、板金屋さんが来て雨樋の設置とバルコニーの鈑金笠木の施工をしております!
- 90.2020年09月14日
-
大工工事
下の板がPCカウンターで上が、プリンターなどを送カウンターです!
- 91.2020年09月15日
-
大工工事

ロフト、2Fともボード張りまで大体終わり、1Fを進めております。
ラストスパートまで来ました~
- 92.2020年09月15日
-
電気工事

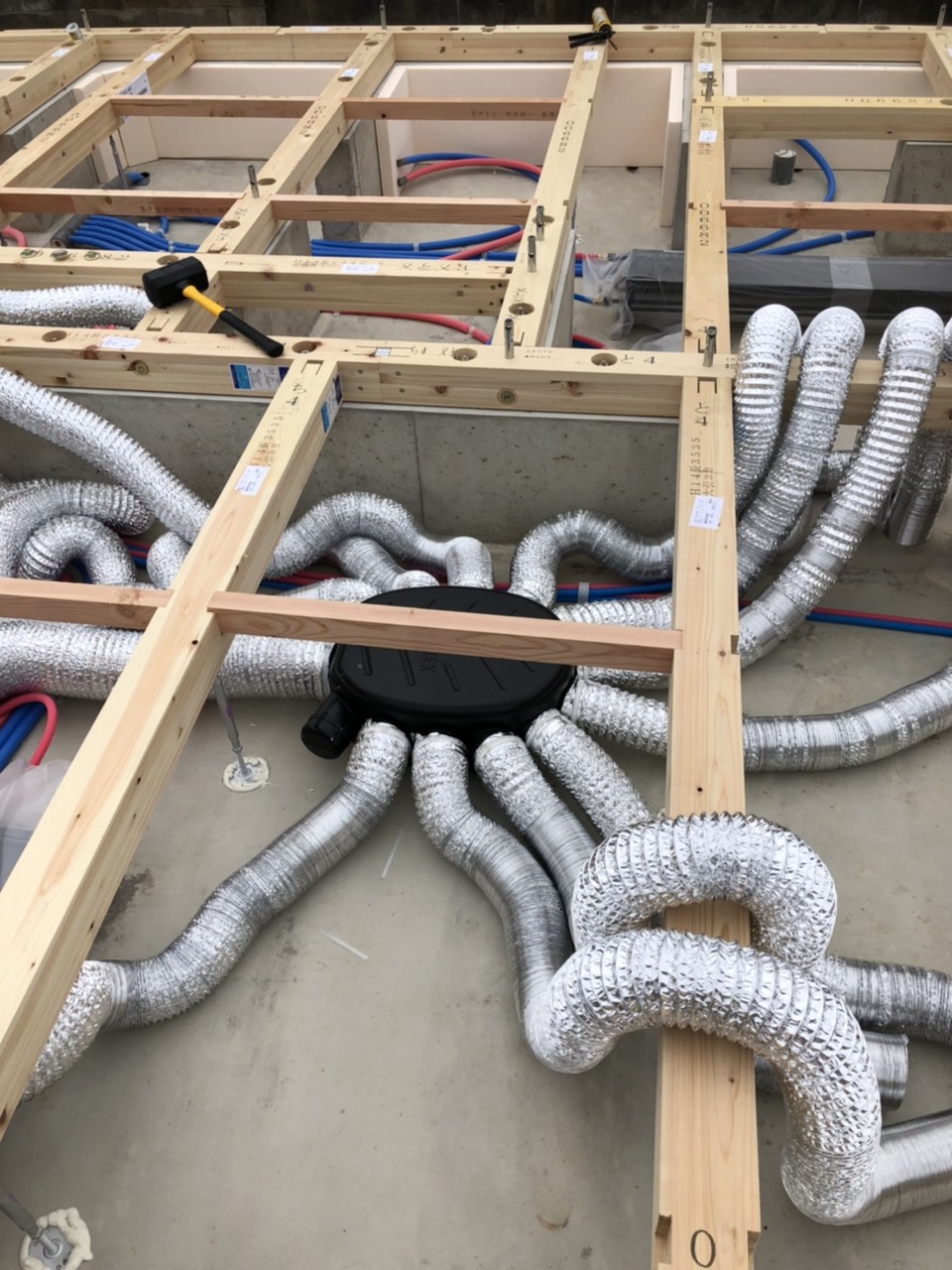

2Fの床下、1Fの天井上には、エコアイ24時間換気システムのダクトも通っております。
このダクトを通る空気は排気の空気で、家の各所からの排気を集めている所です!
- 93.2020年09月15日
-
電気工事
電気屋さんが換気扇の外側のベントキャップの取付を行っております!写真は脱衣室の換気扇になります。緑のテープを貼って、コーキングを打ち、緑のテープをめくる!という作業です。
- 94.2020年09月18日
-
大工工事
大工さんから日にちを伸ばして~とヘルプ来ました!

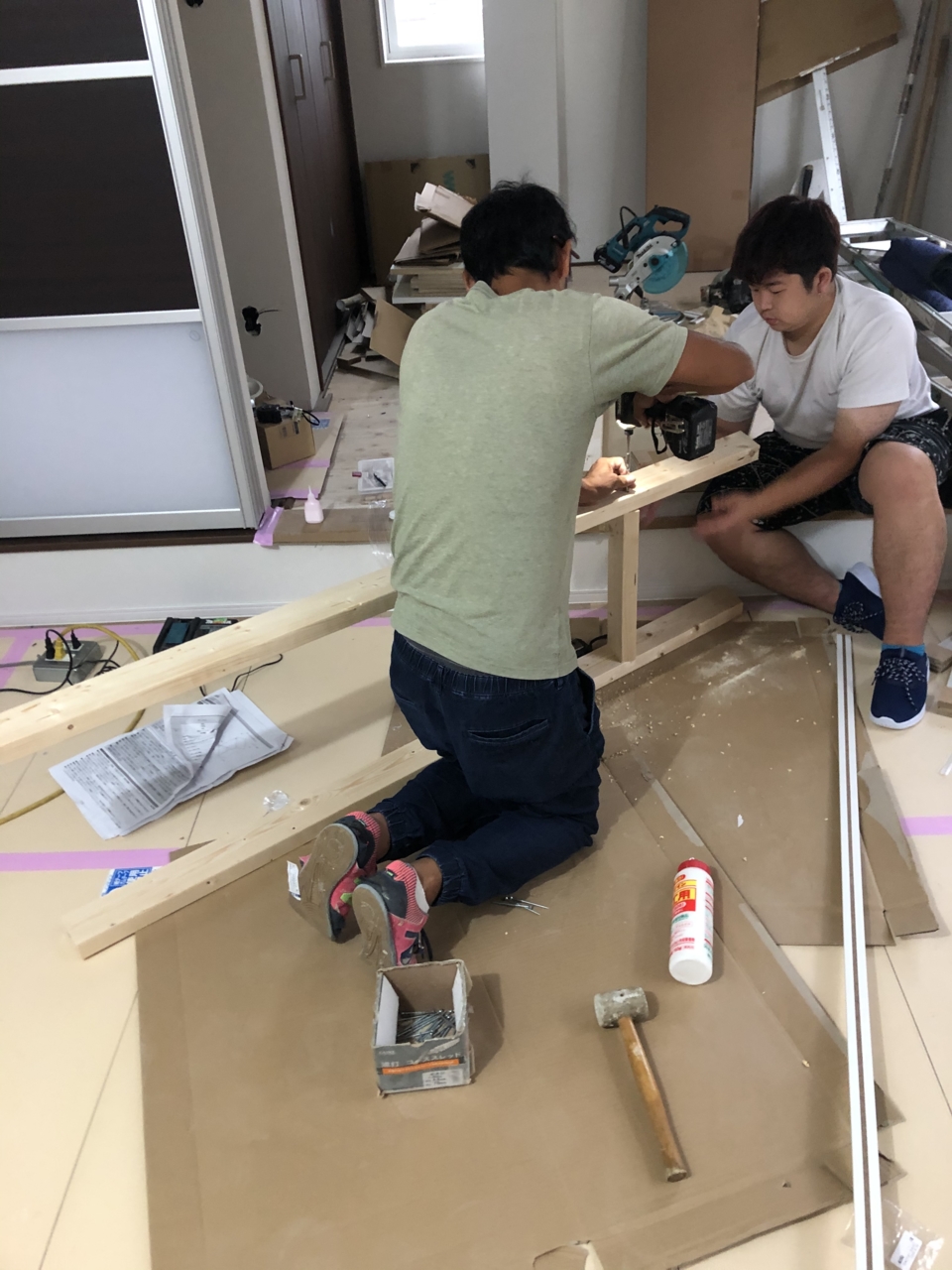

写真は、TVボードの用をなすボックスを作っております($・・)/~~~
壁掛けTVの下側に設置し、ほとんどの部分を埋め込む設計・・・・・

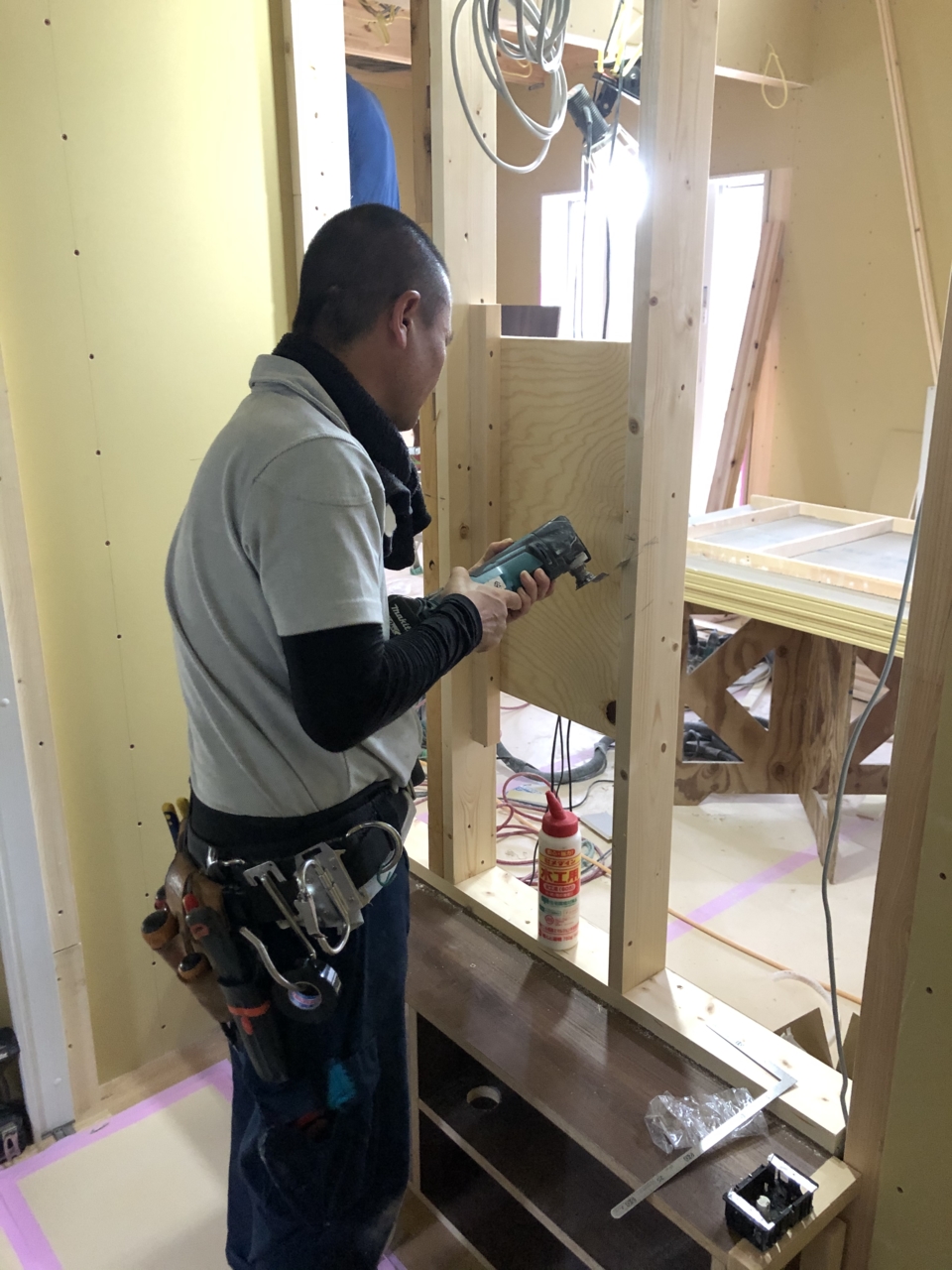

大工の仕事じゃな~い、と嘆いております(^_-)-☆
- 95.2020年09月18日
-
大工工事

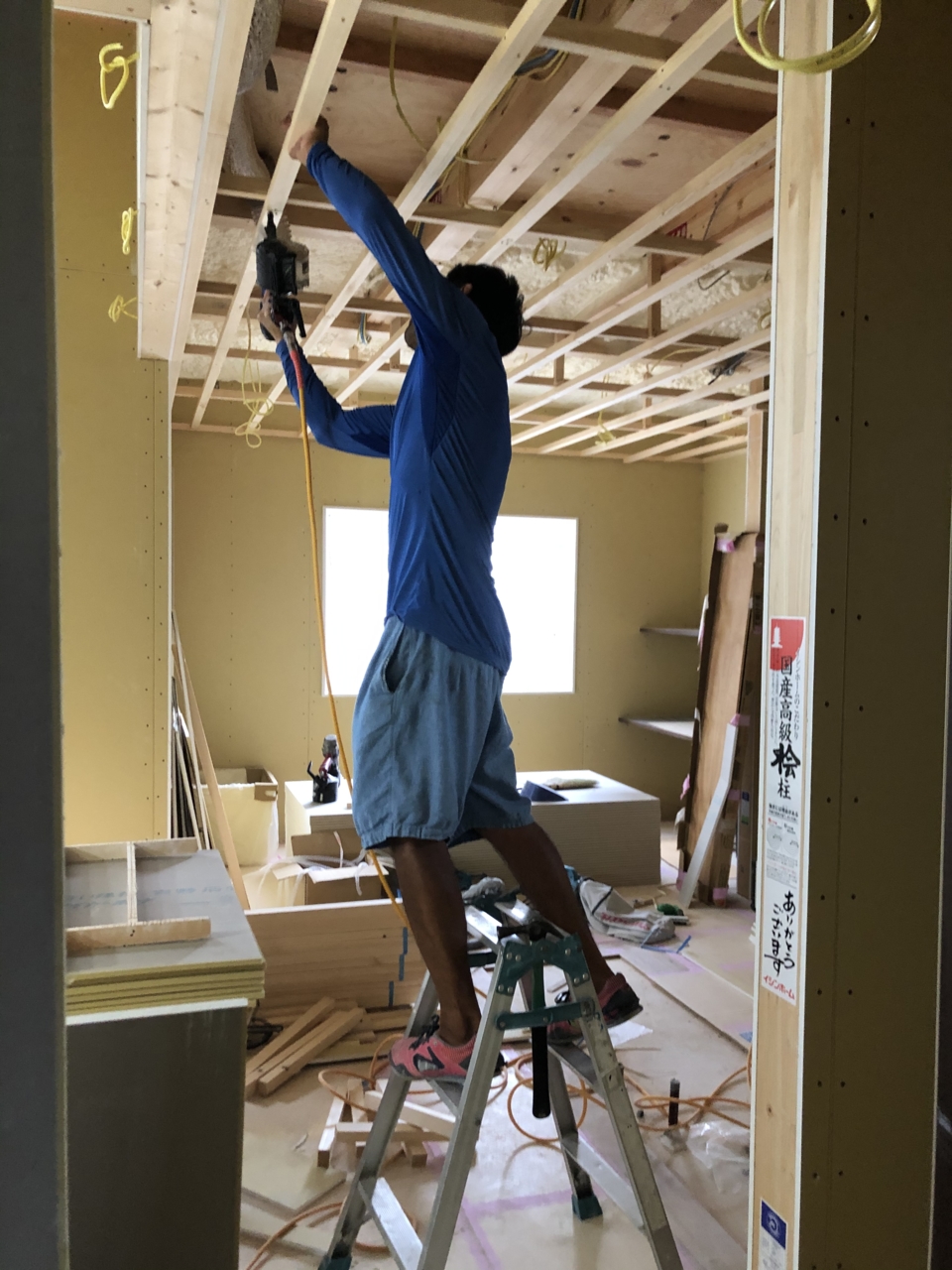

修一棟梁、1Fの天井の下地を組んでおります。
省令準耐火構造という火災に強い家としている為、
1F天井は、強化プラスターボードを貼り、通常のプラスターボードに比べて結構重い!(らしい)
- 96.2020年09月18日
-
電気工事

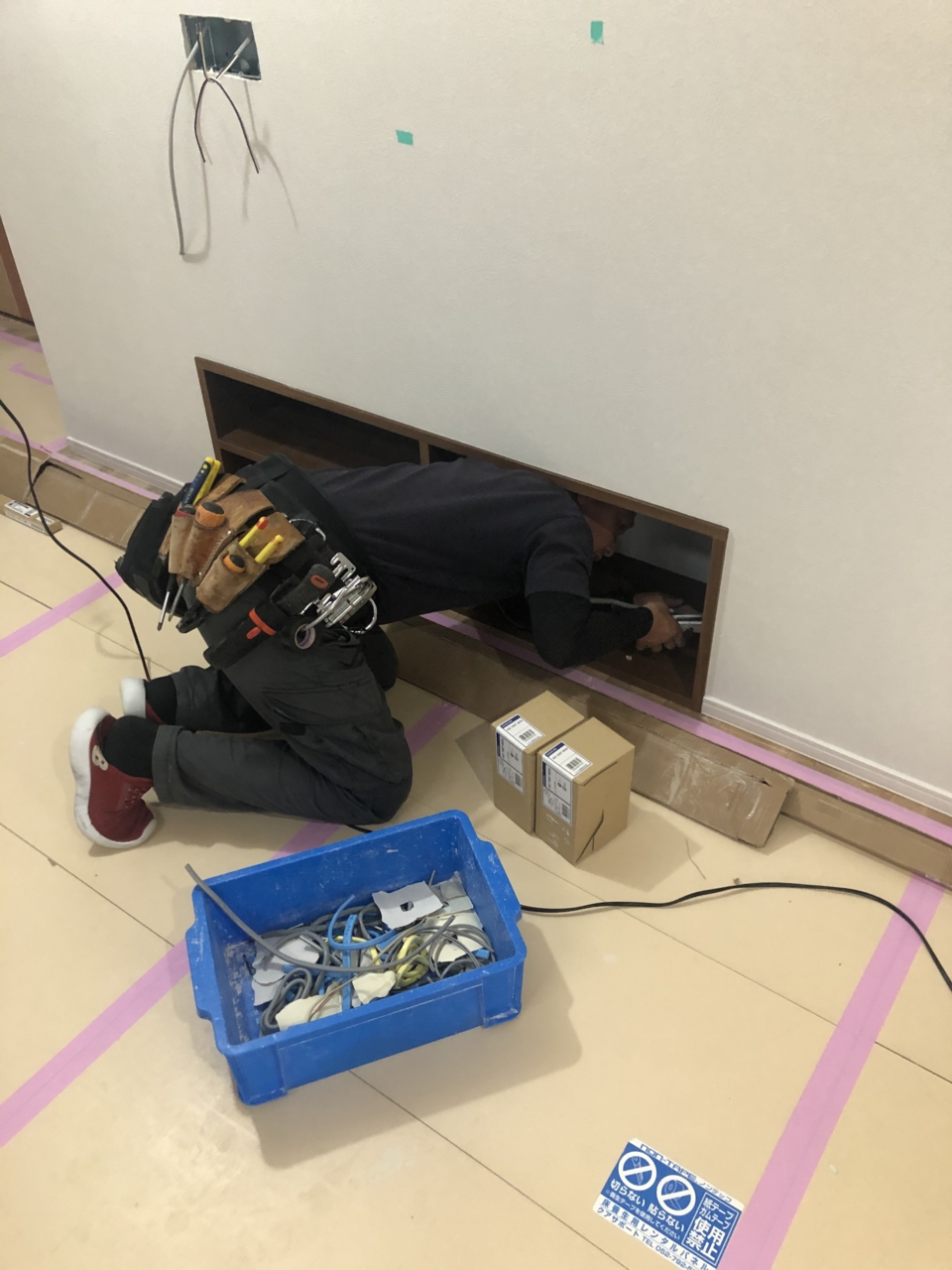

リビングTV裏の配管ルートを確保する為、電気屋さんに来てもらいました。
壁掛けのTVから、下の作り付けのTVボードまでの裏ルート2本です!
- 97.2020年09月21日
-
足場バラシ

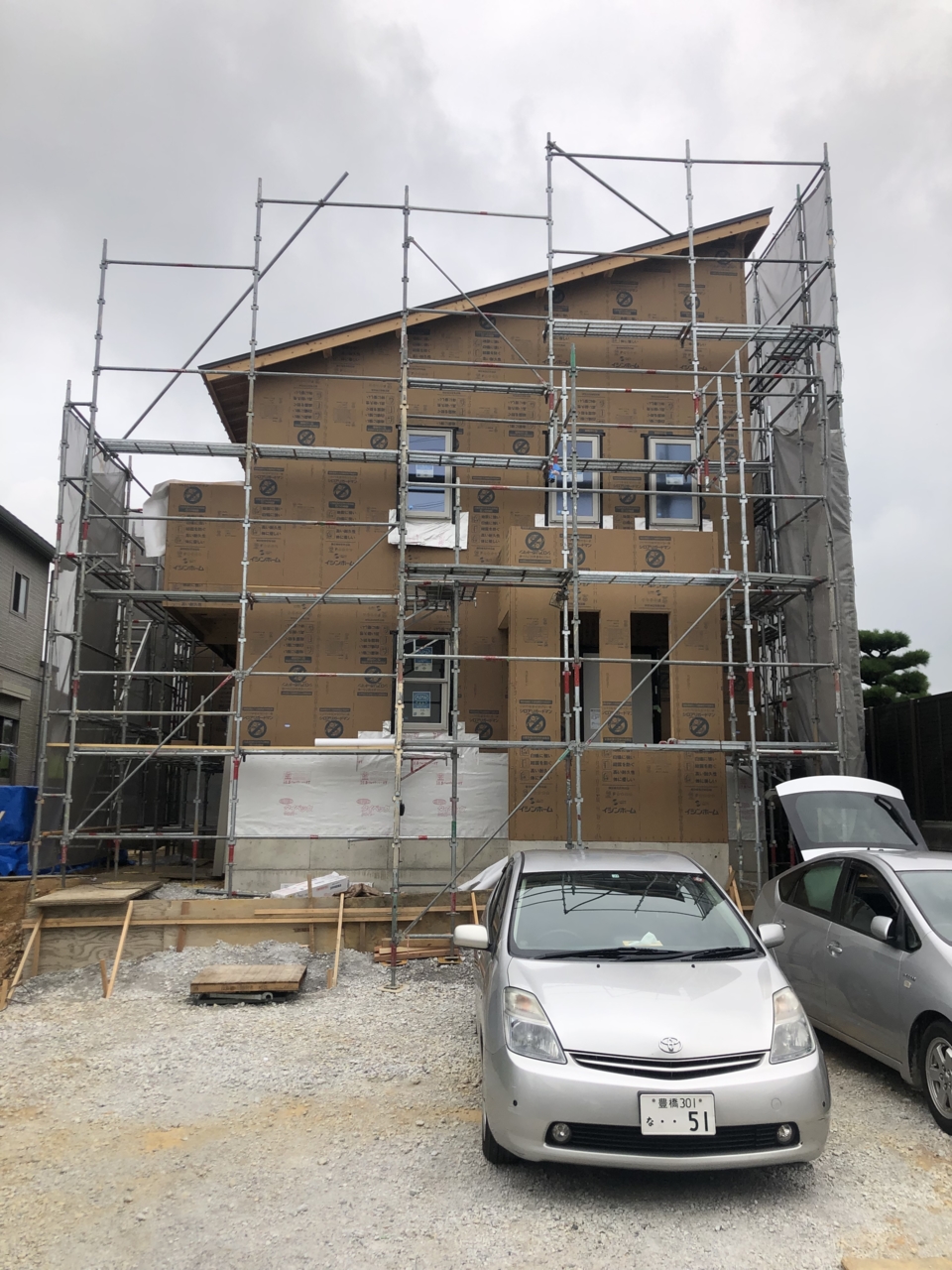

今日の午前に足場の解体を行いました!

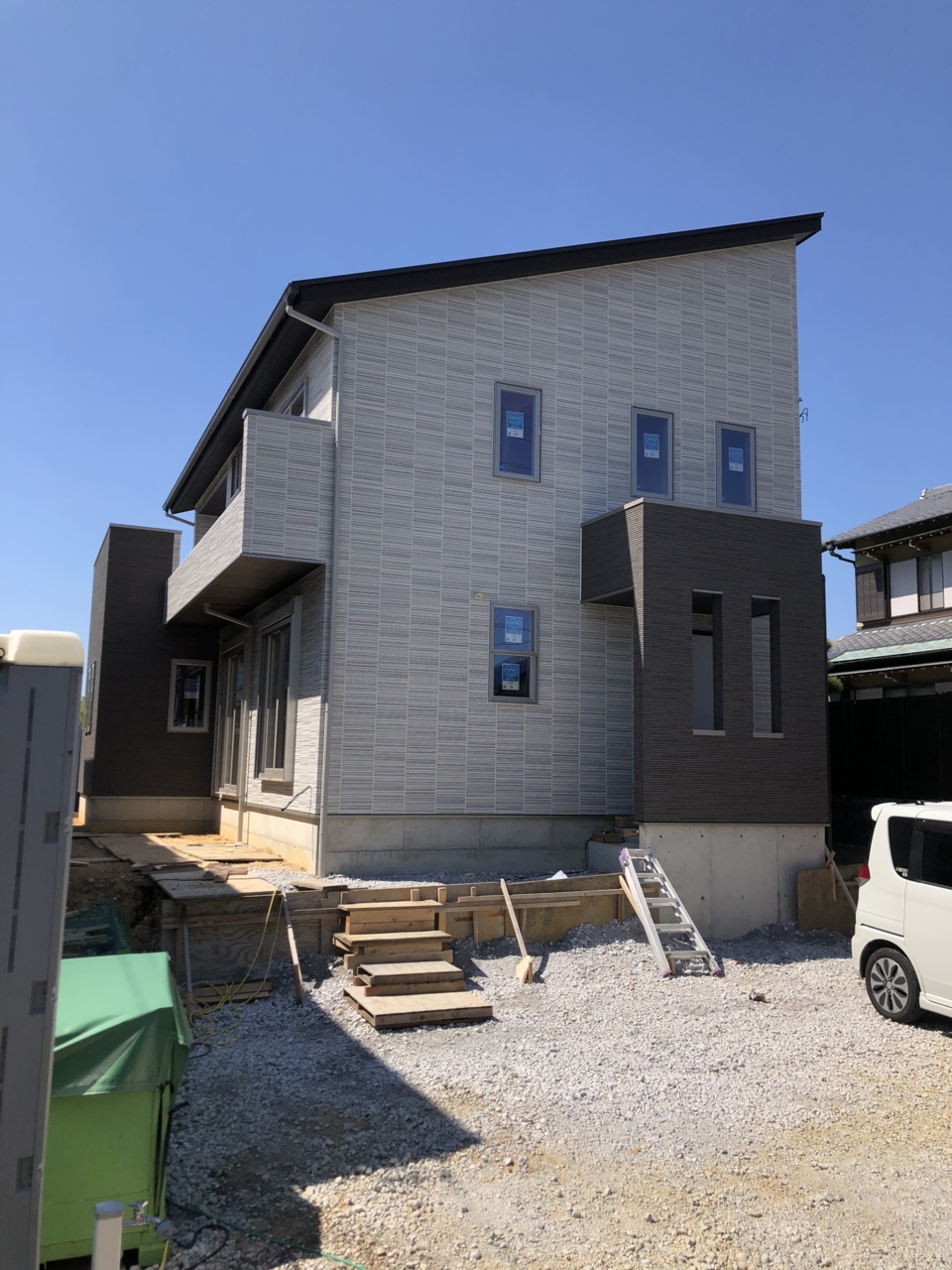

晴れた日に晴れて外観のお披露目となりました!
外部はあと、バルコニーにデザイン格子が取り付く事になっております。
それもまた楽しみな工程です!
- 98.2020年09月21日
-
大工工事
リビングの南側です!
低めの吹抜けで上の窓は大きくはないですが、採光の面では結構効果がありますよ!
- 99.2020年09月21日
-
大工工事

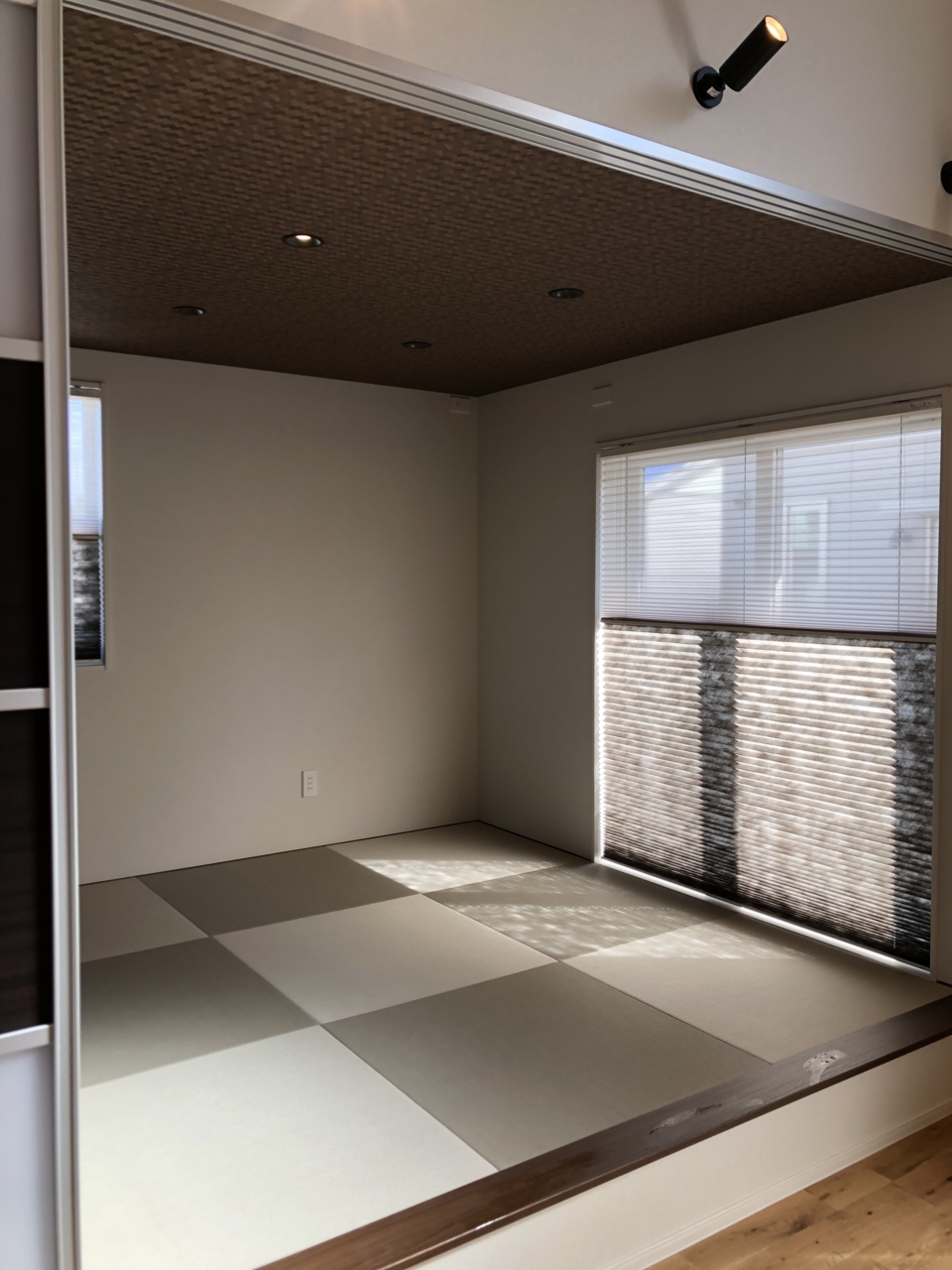

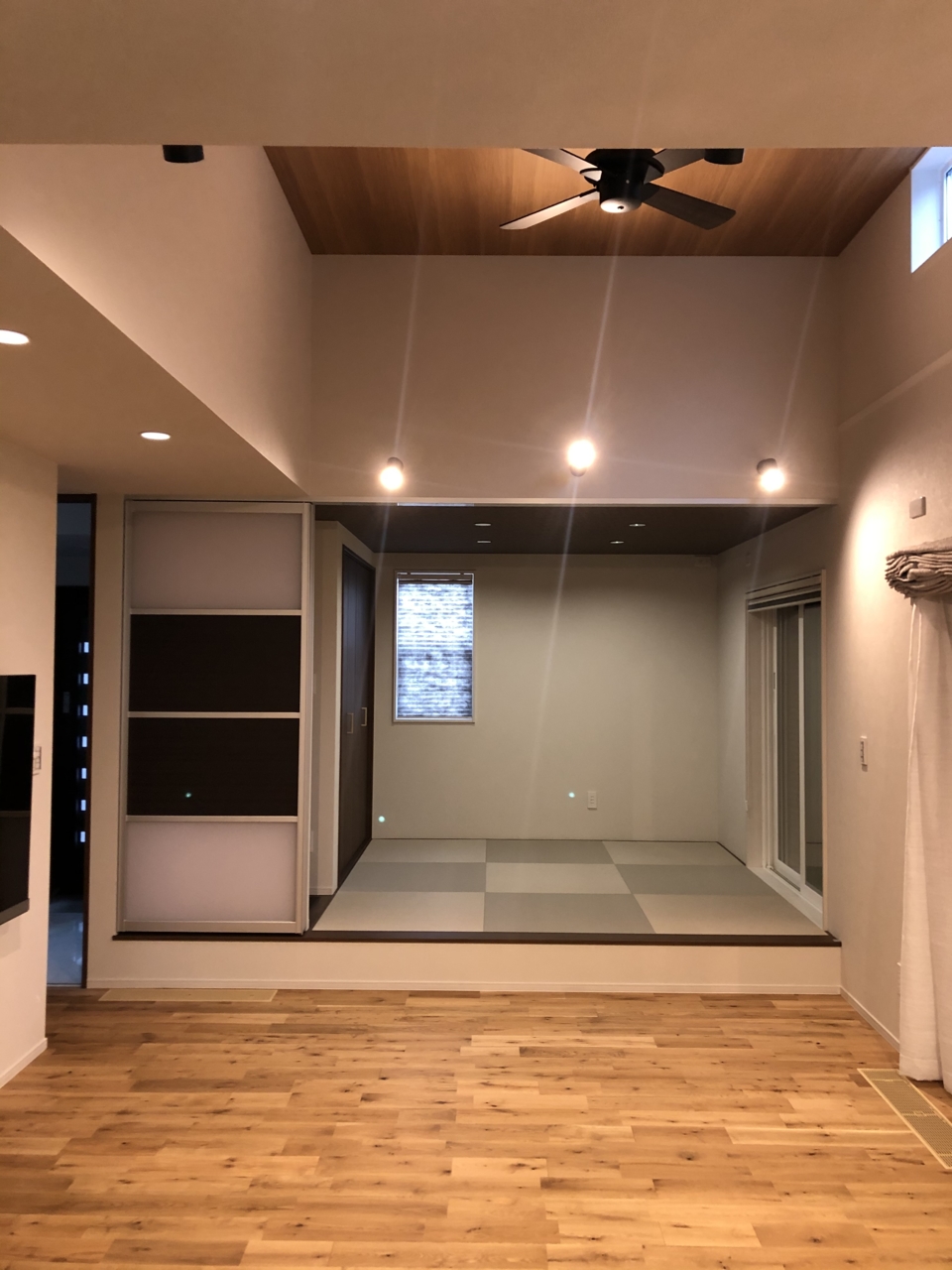

段上がりのタタミコーナー部分です!
アルミの扉で仕切る事が出来るようになります(#^.^#)

- 100.2020年09月23日
-
大工工事
キッチンの腰壁をこしらえております。・・・・・ダジャレ好きなお客さんの影響を受けて、しばらく出てしまうかも知れません($・・)/~~~
- 101.2020年09月24日
-
施主様立会い

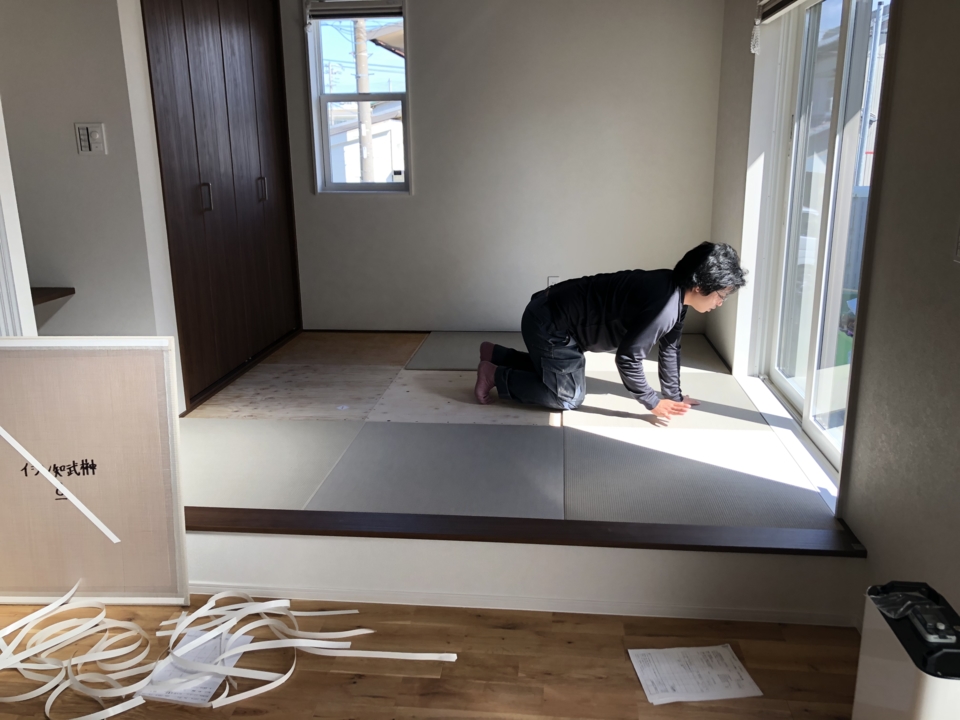

段ボールの片付けを、娘ちゃんが手伝ってくれました!
- 102.2020年09月24日
-
大工工事

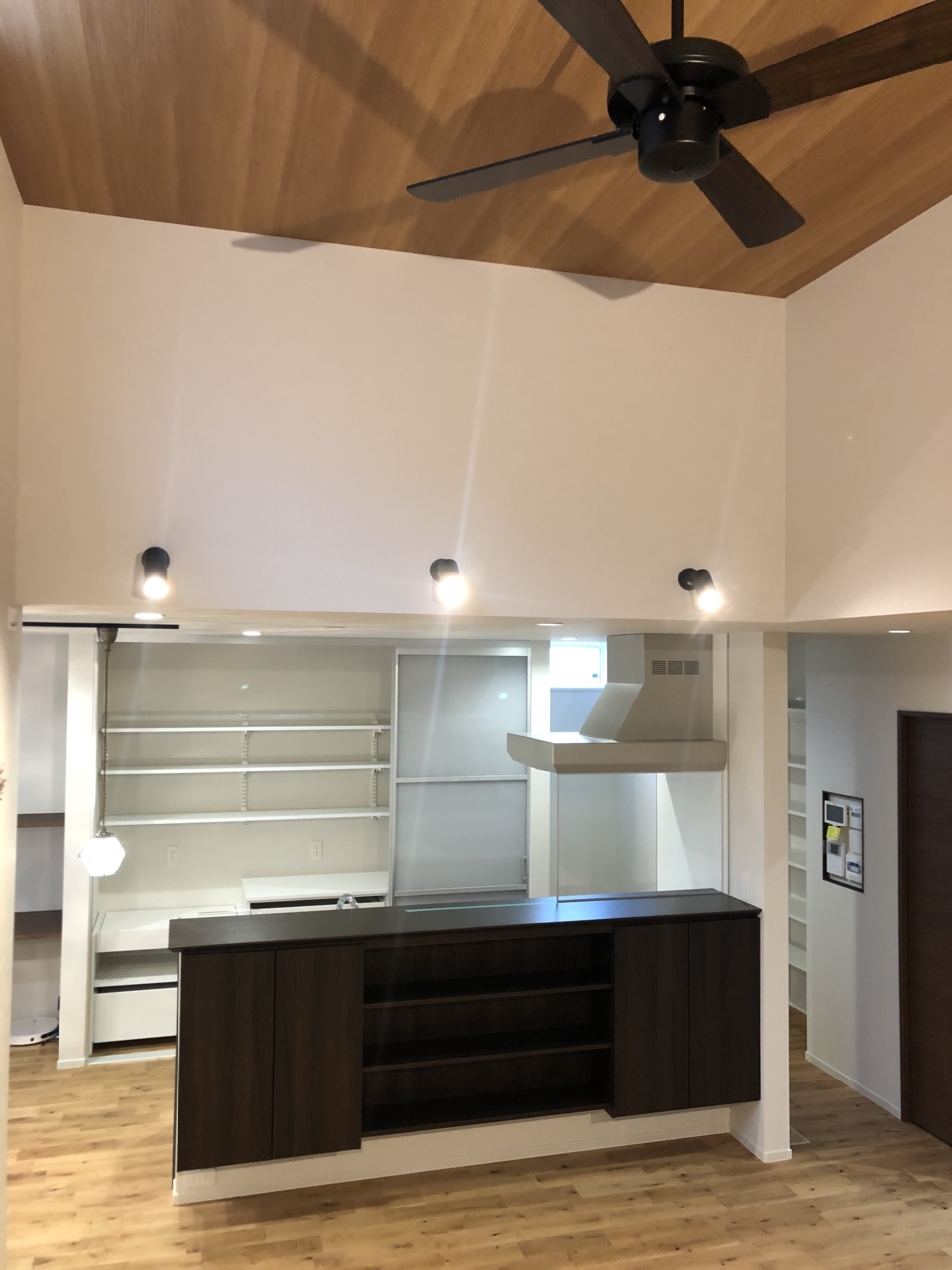

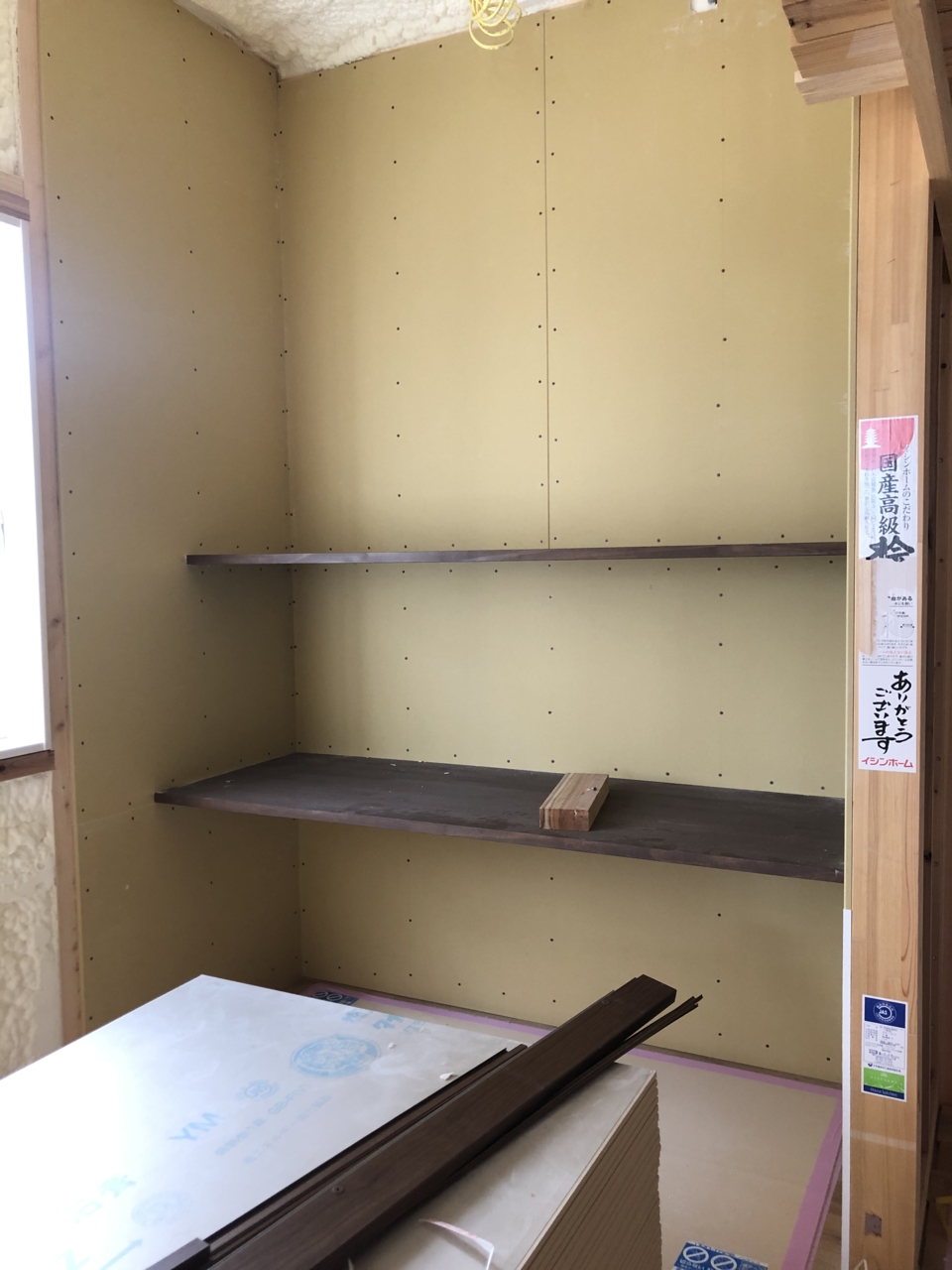

標準仕様の大型カップボード。

広いのでパントリーも兼ねる事が出来ます!!
これはほんと凄いです!上のスペースに棚も3段付きます
- 103.2020年09月24日
-
僕
段ボールの引上げです----
- 104.2020年09月24日
-
大工工事

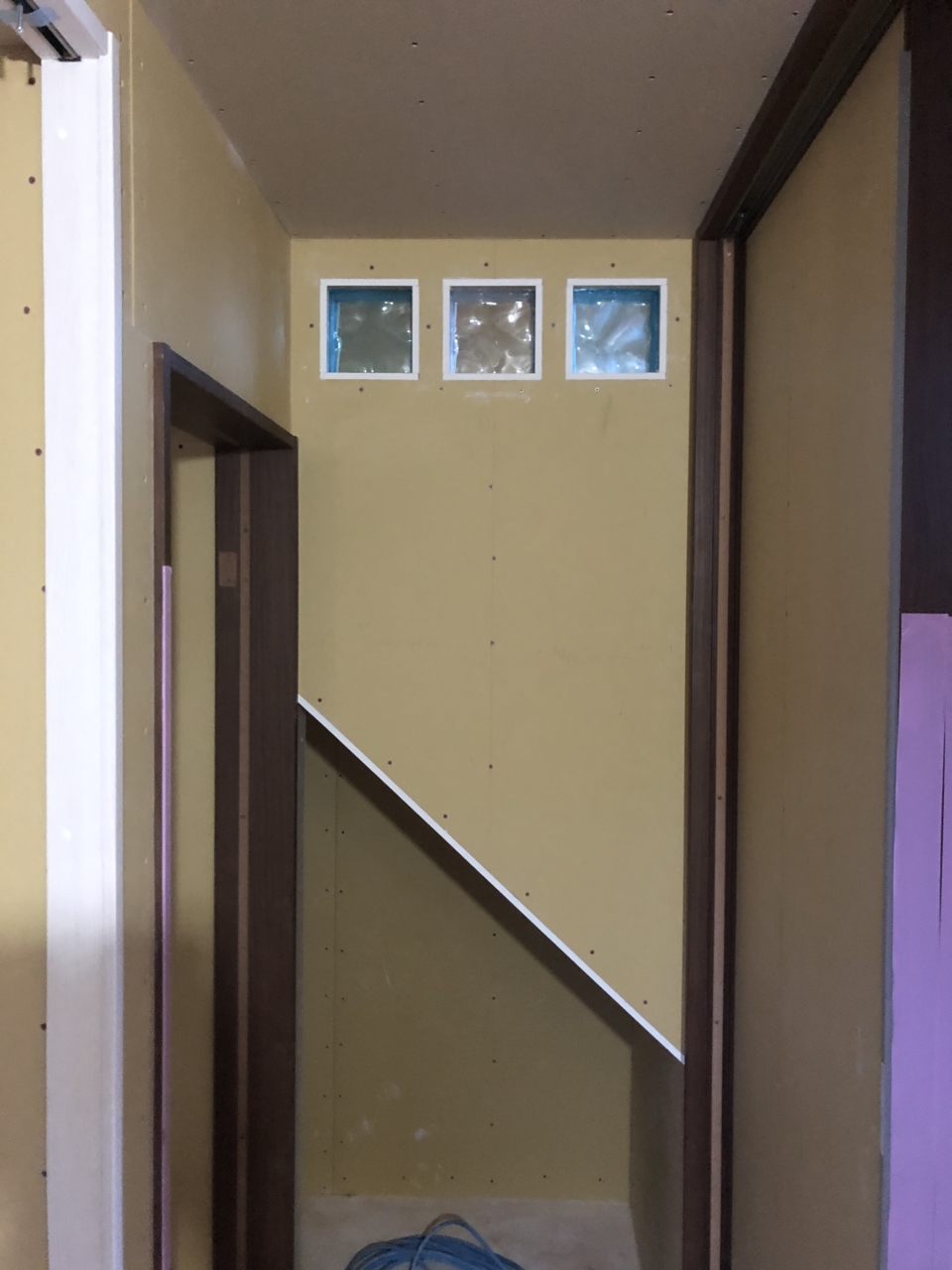

階段との間の壁にガラスブロックも付きました!
下部は、階段下スペースを利用したワンちゃんスペースです!
- 105.2020年09月25日
-
大工工事
キッチンの背面に、システム収納も付きました!
めちゃ格好いいですよ ^^) _旦~~
- 106.2020年09月25日
-
電気工事
クロス下に仕込んで、マグネットが付くように極薄鉄板の加工をしてもらっています!
照明のスイッチ達がくるので、その為の穴あけ加工です。急な依頼にも対応してくれて助かりました(^^♪

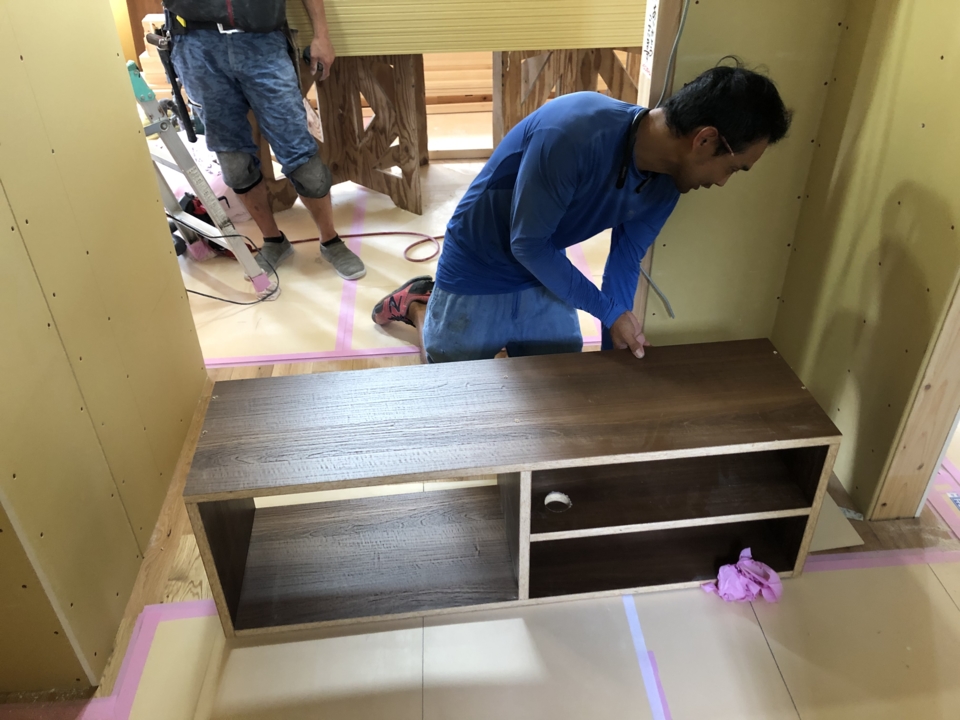

- 107.2020年09月26日
-
大工工事

リビングとタタミコーナーの間のアクリル引戸も付きました!
- 108.2020年09月29日
-

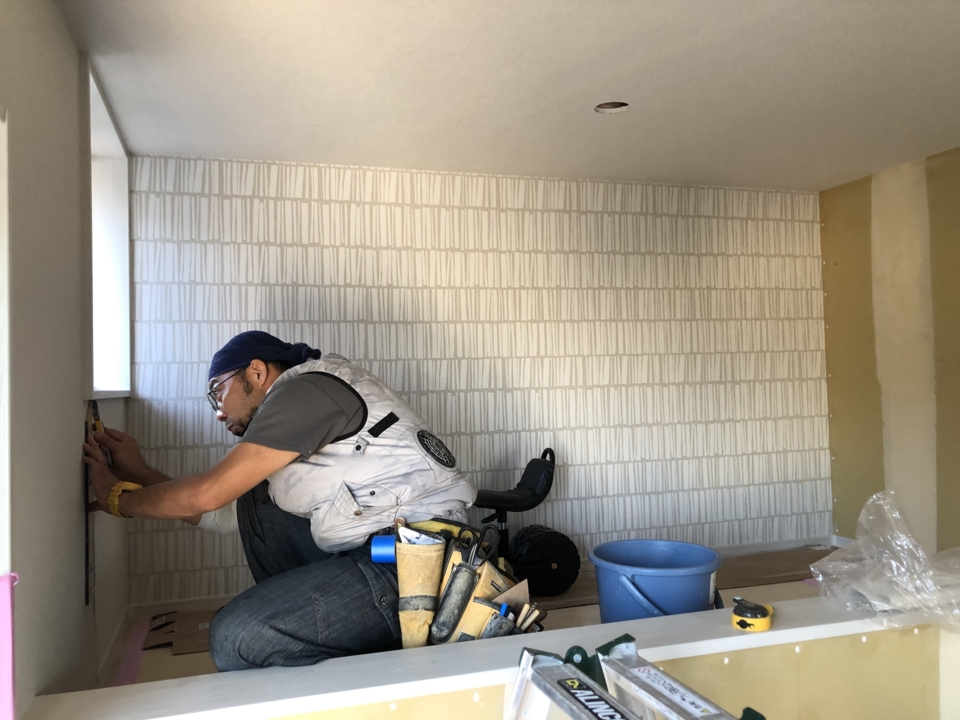

クロス工事
昨日よりクロス工事も始まっております!
一般的に2人くらいで1日で終わらせてしまう下地のパテ工程ですが、1人でですが4日以上かけて行う感じで、丁寧に丁寧に下地を作っていきます!
- 109.2020年10月05日
-
左官工事
今日から左官屋さんが入り、基礎の巾木仕上やエコキュートの架台、ポーチタイル等の施工を行っていきます。写真はエコキュートの架台の枠を組んでいる所です。
- 110.2020年10月06日
-
左官工事

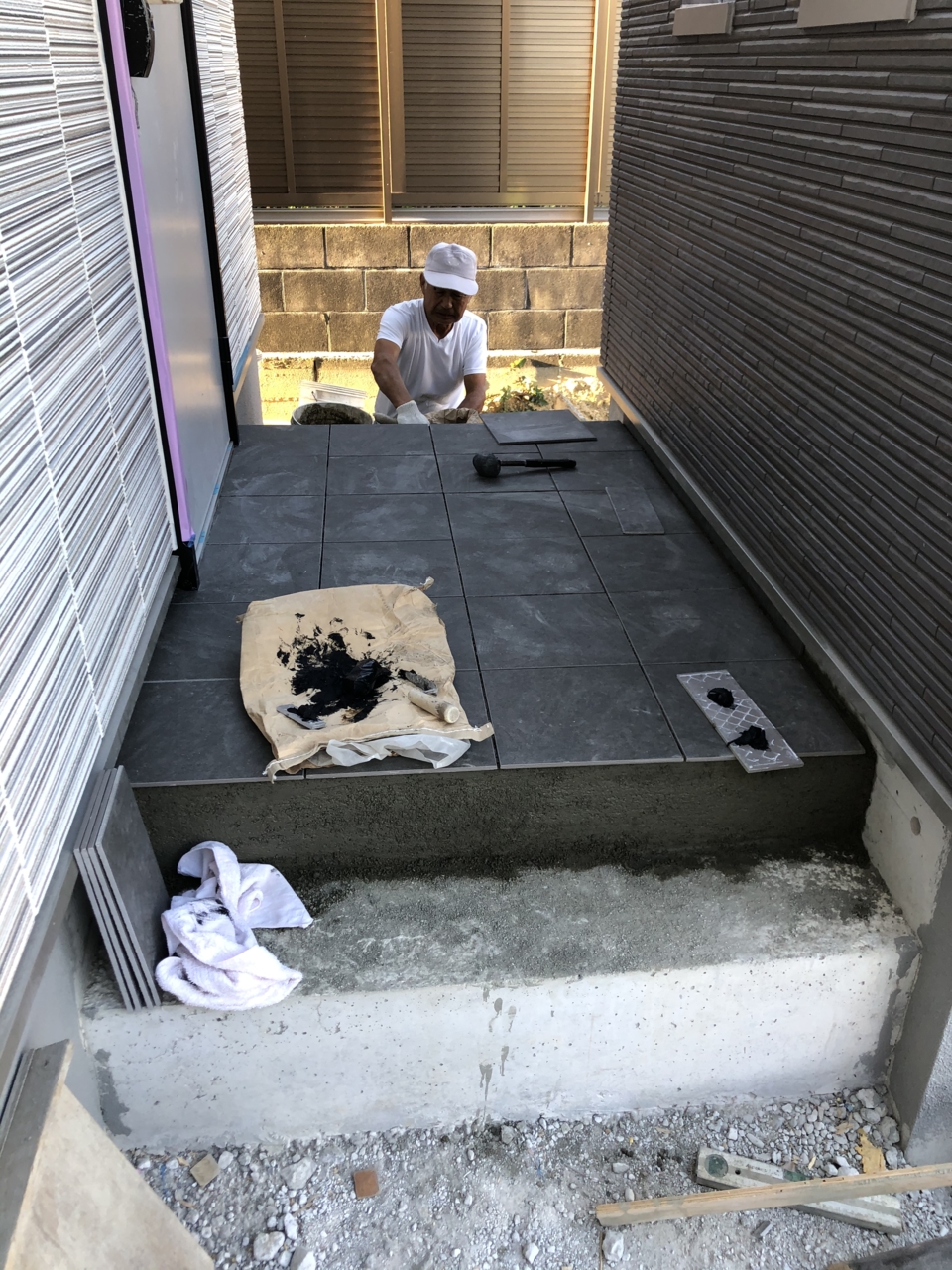

玄関ポーチタイルの施工中です。
- 111.2020年10月06日
-
クロス工事

クロス工事も進み、男の隠れ家のアクセントクロスも貼られました!
こうやってHPで男の隠れ家です!と堂々とUPしていると、隠れ家ではない気もしてきますが・・・・・・ ^^) _旦~~
S様はそんな事は気にしません!
- 112.2020年10月06日
-
クロス工事
子供室のロフトベットのアクセントクロスも貼られました!
- 113.2020年10月08日
-
お施主様訪問
改めて書く事ではなく、お施主様は沢山訪問して頂いているので・・・・。
スロップシンク施工前日、タオルラックの高さを指示して頂きました!
私たちは、この高さに決め、頭を打たないよう気を付ける事を誓います!、と。

- 114.2020年10月08日
-

キッチン設置

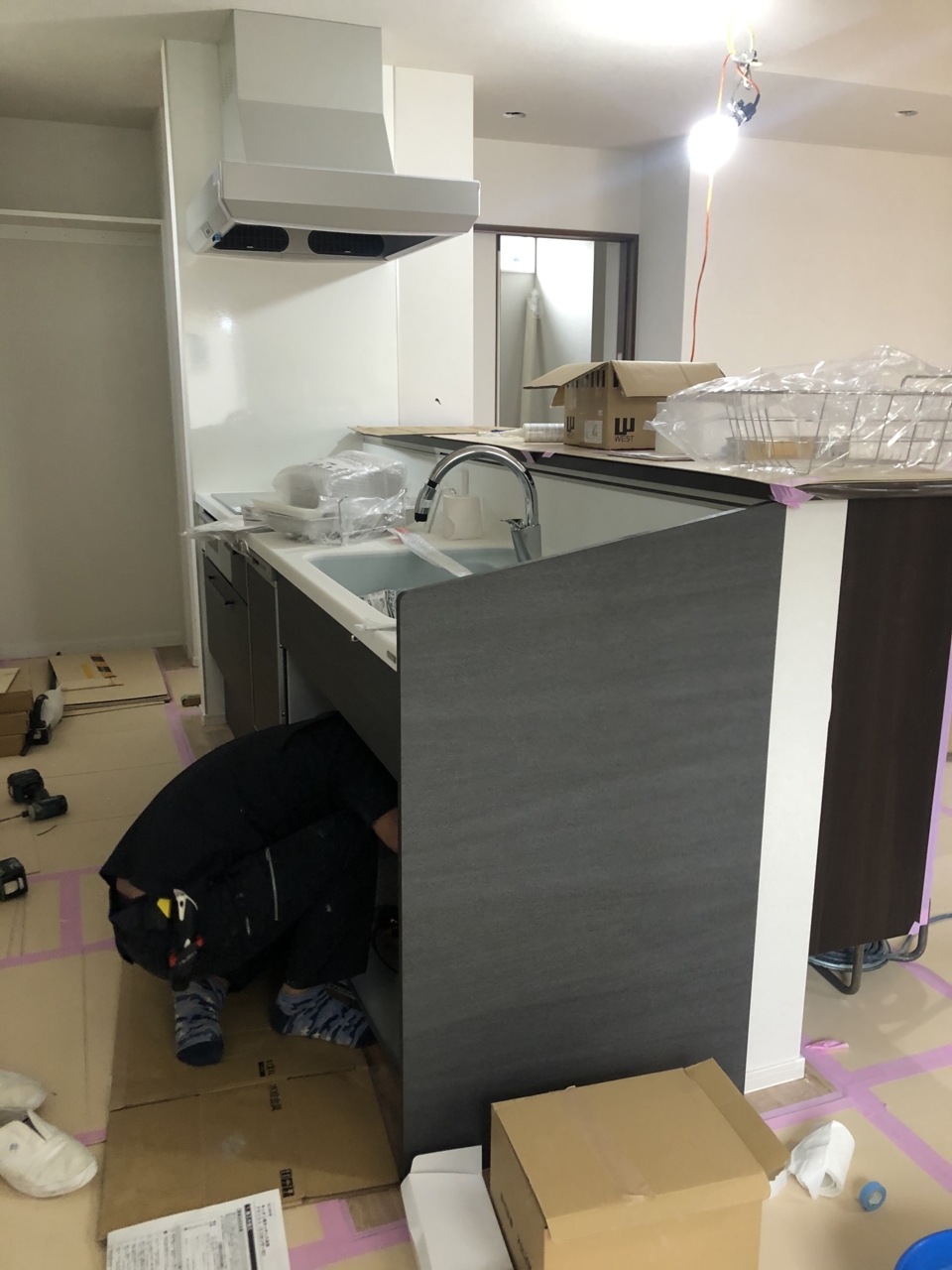

今日は、待ちに待ったキッチン設置工事です。
トクラス製キッチンで、タッチレス水栓も採用。
色は新色のグレーストーン!格好いいです
- 115.2020年10月08日
-

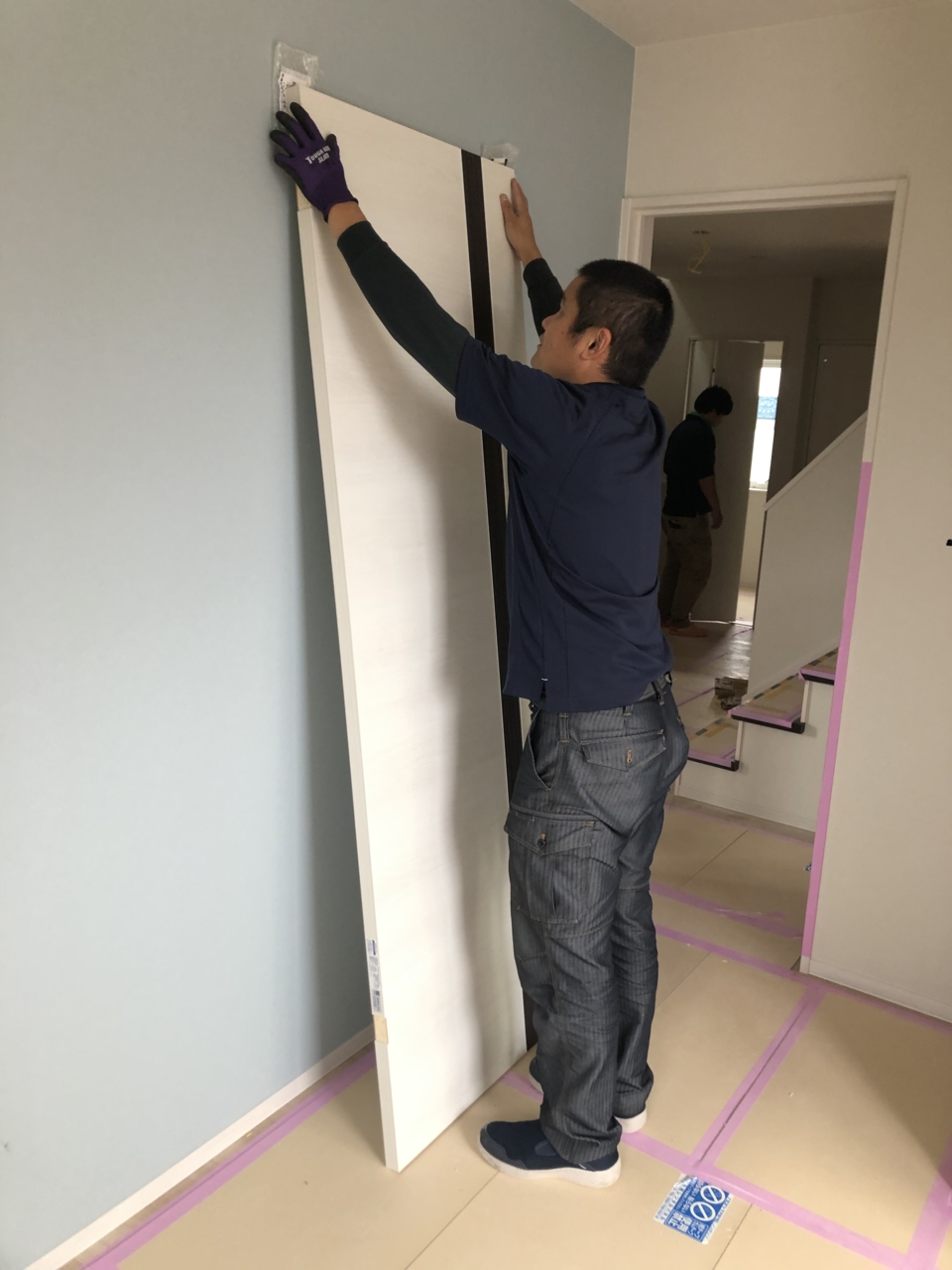

建具つり込み
今日は、建具のつり込みも行いました!
写真は子供室の物でリクシルの木目柄のアイボリー色を採用。
何とトラブル発生!!2本建具の色が間違っており、設置を見ていたのですが枠とドアの色がちょっと無い組み合わせだったため違和感ありありでした( ゚Д゚)
もちろんすぐに交換の手配を・・・・・・
- 116.2020年10月08日
-
クロス工事
クロス工事が昨日完了しました!

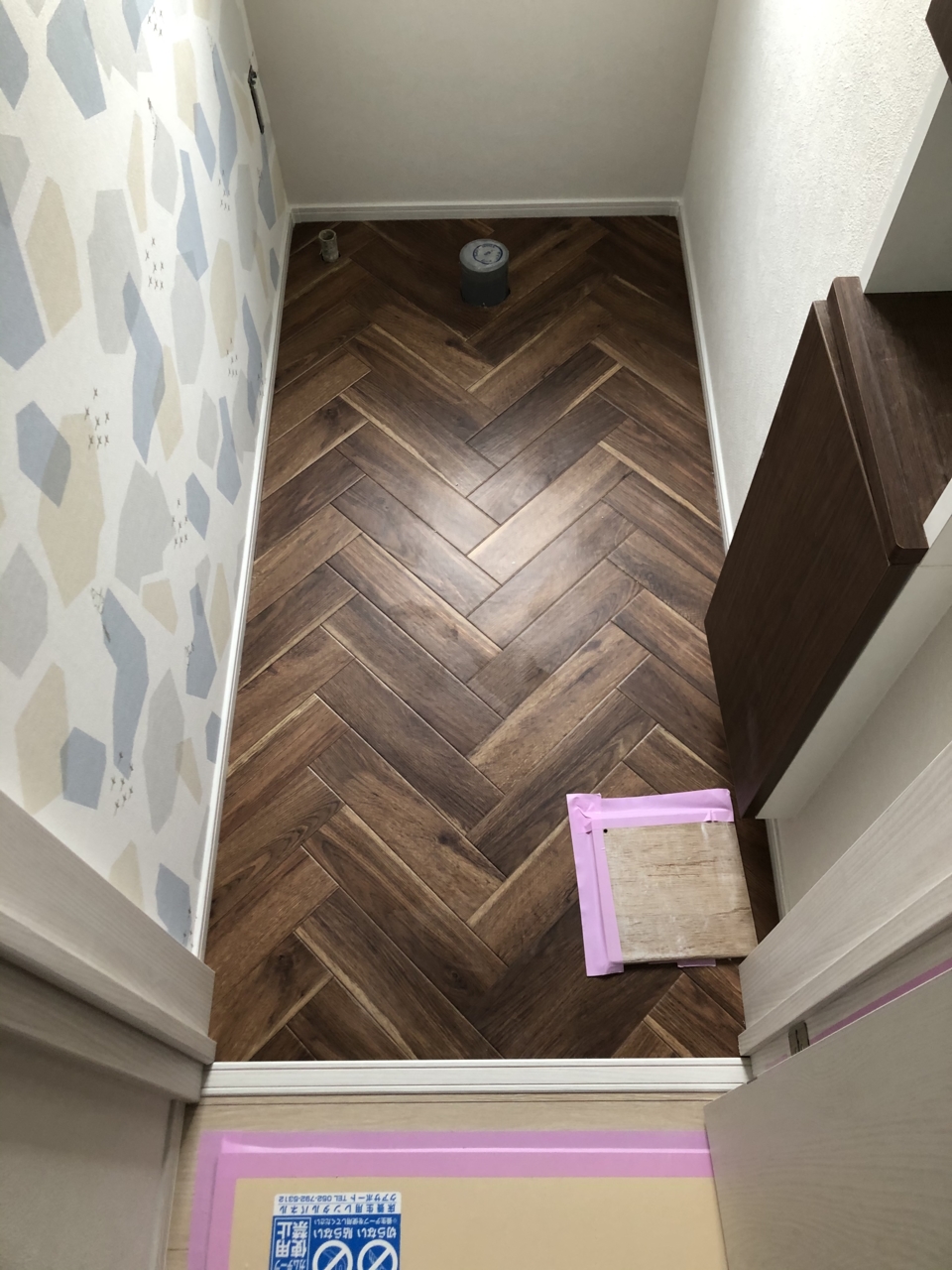

写真は2階トイレで床は、ヘリンボーン調のクッションフロアを採用!
- 117.2020年10月09日
-
電気工事
大工の造作のTVボードの中にコンセントが2つ設定があり、潜って取付を行っている電気屋さんです。
- 118.2020年10月09日
-
大工工事
今日は棟梁も久しぶりにやって来て、仕上げの残工事を行っております!
写真は、子供室のロフトベットへの梯子を作っている所です!
この後、子供室へ付けに行くのですが、サイズを間違えており作り直しをしました~
- 119.2020年10月09日
-

水道工事
この日は、大工・電気屋・水道屋ともりもりでした!!(雨も結構降り・・)

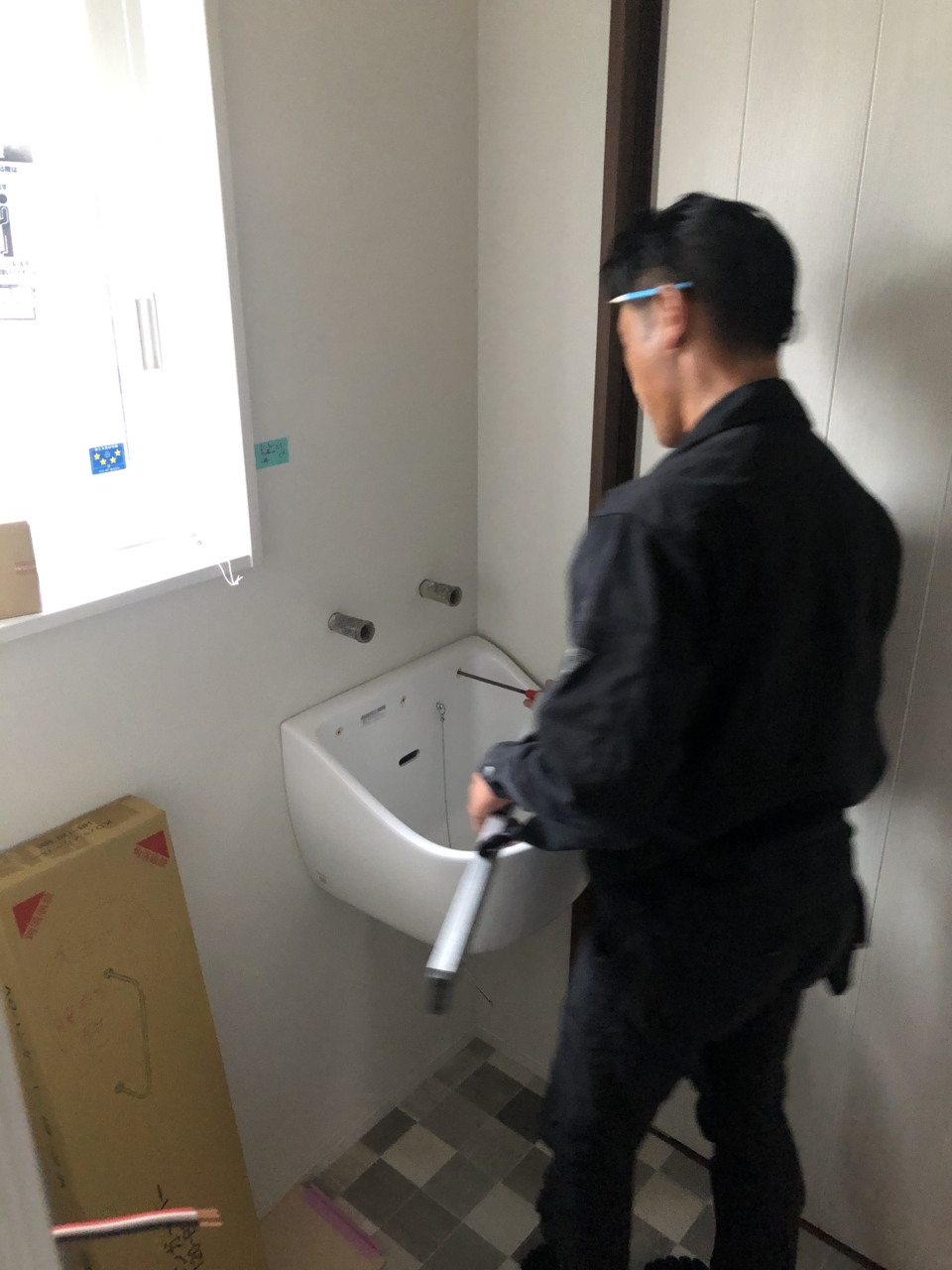

写真は、脱衣室に設置のスロップシンクの取付をおこなっている所です!
- 120.2020年10月09日
-
電気工事

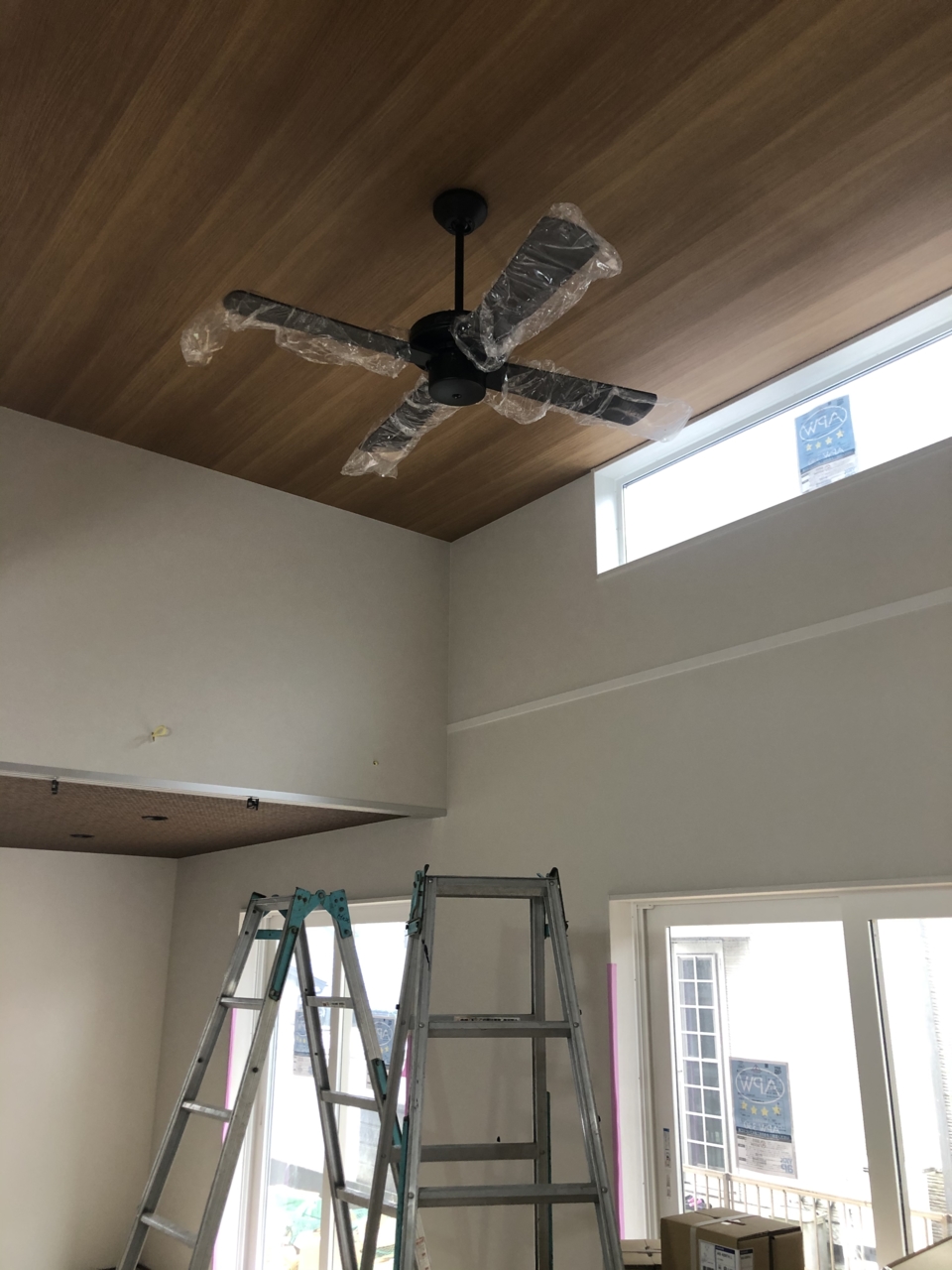

リビング吹抜けのシーリングファンの取付も出来ました~(^_-)-☆
- 121.2020年10月09日
-
水道工事
スロップシンクの取付完了!
隣は洗濯機スペースです。
洗面化粧台は、隣の洗面所にあります~
ここは脱衣室です”
- 122.2020年10月09日
-
大工工事
ローボードタイプの玄関収納を取付しています!
- 123.2020年10月09日
-

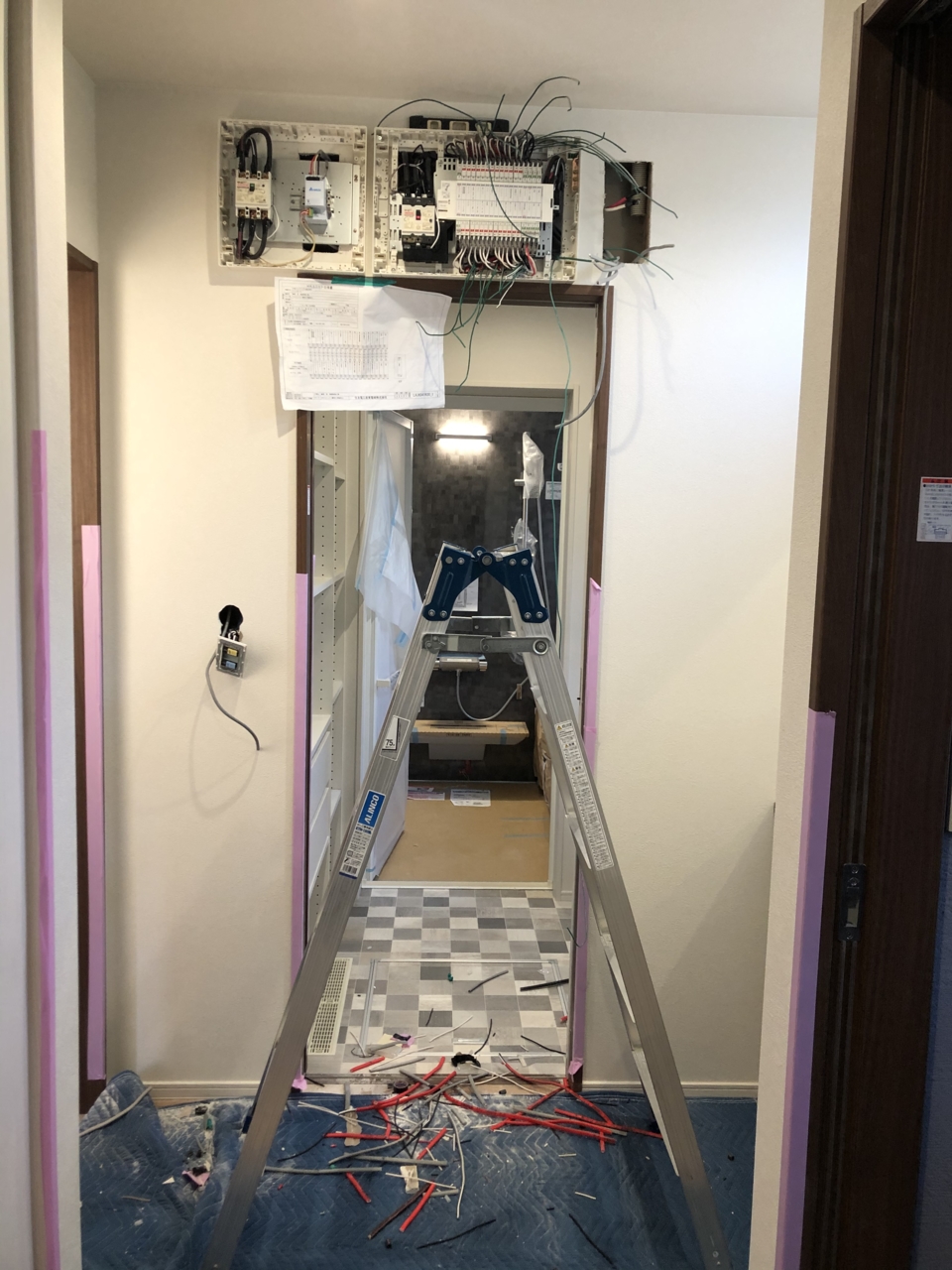

電気工事

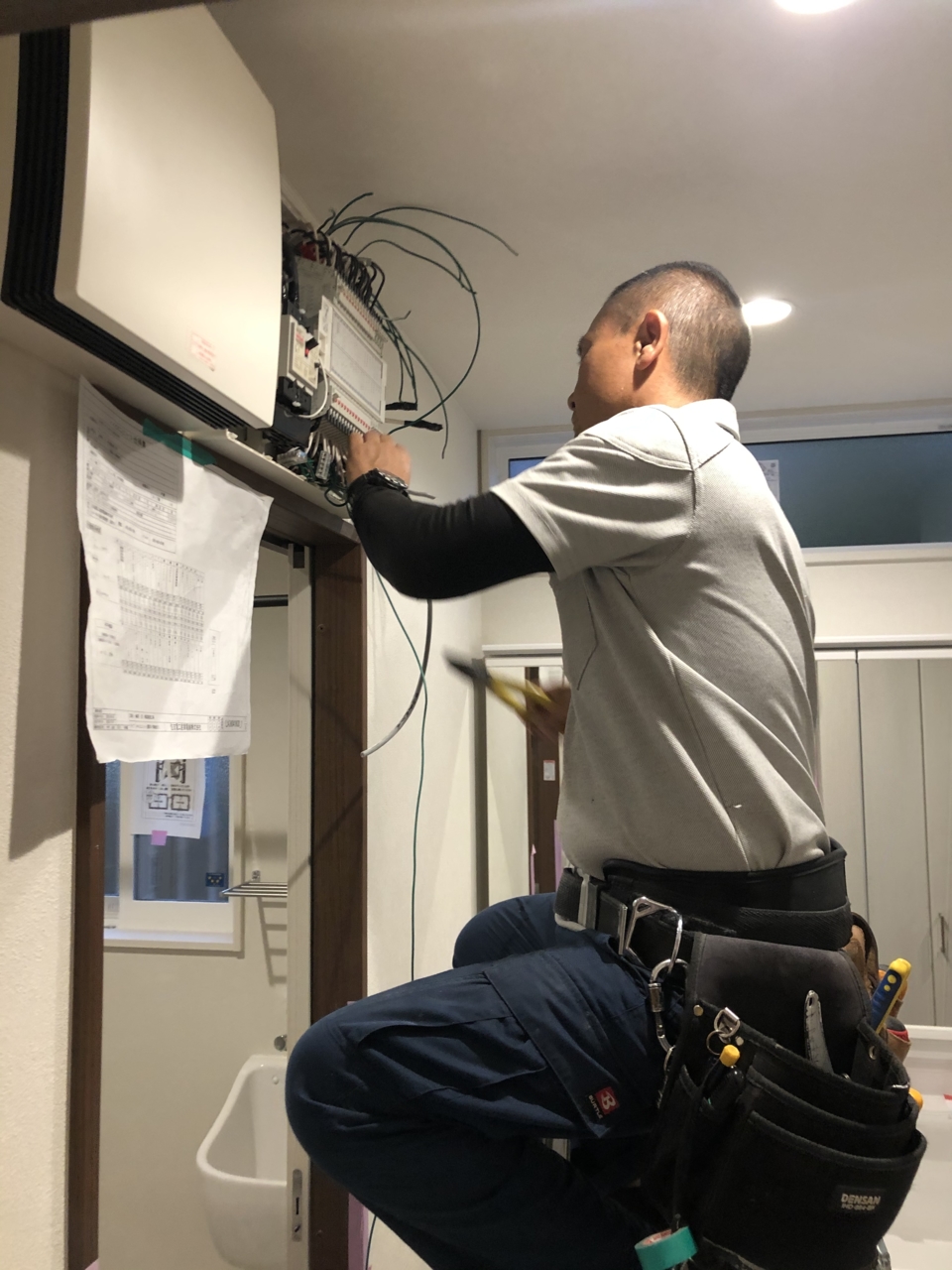

リモコンニッチへ、電気屋さんが太陽光のモニターの取付を行っている所です!
- 124.2020年10月09日
-
電気工事・水道工事

キッチンのシンク下での作業です!
水道屋さん・電気屋さんそれぞれ別の接続工事があり、一緒に行っています!
なかなか珍しい光景です!
- 125.2020年10月13日
-

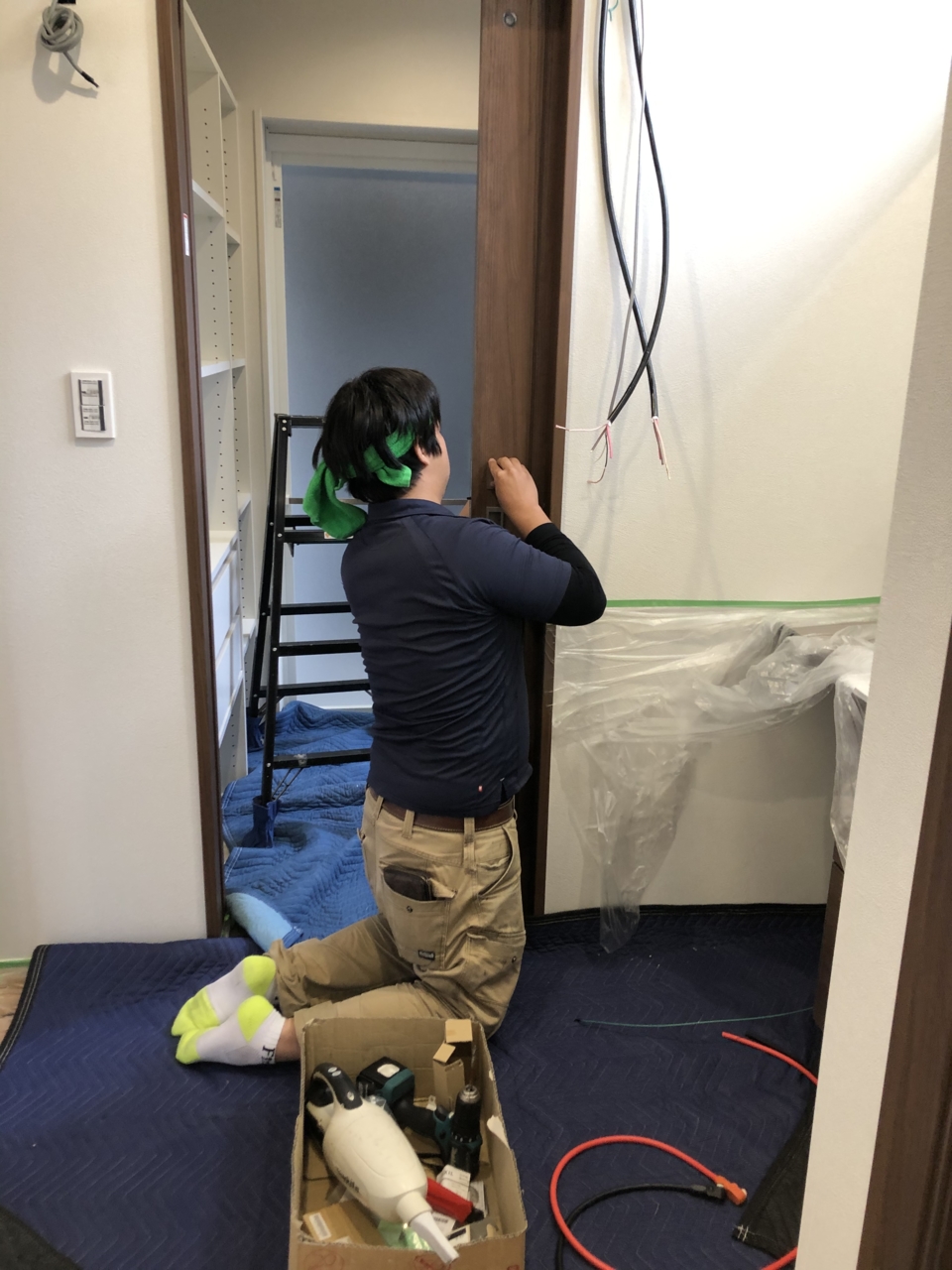

大工工事

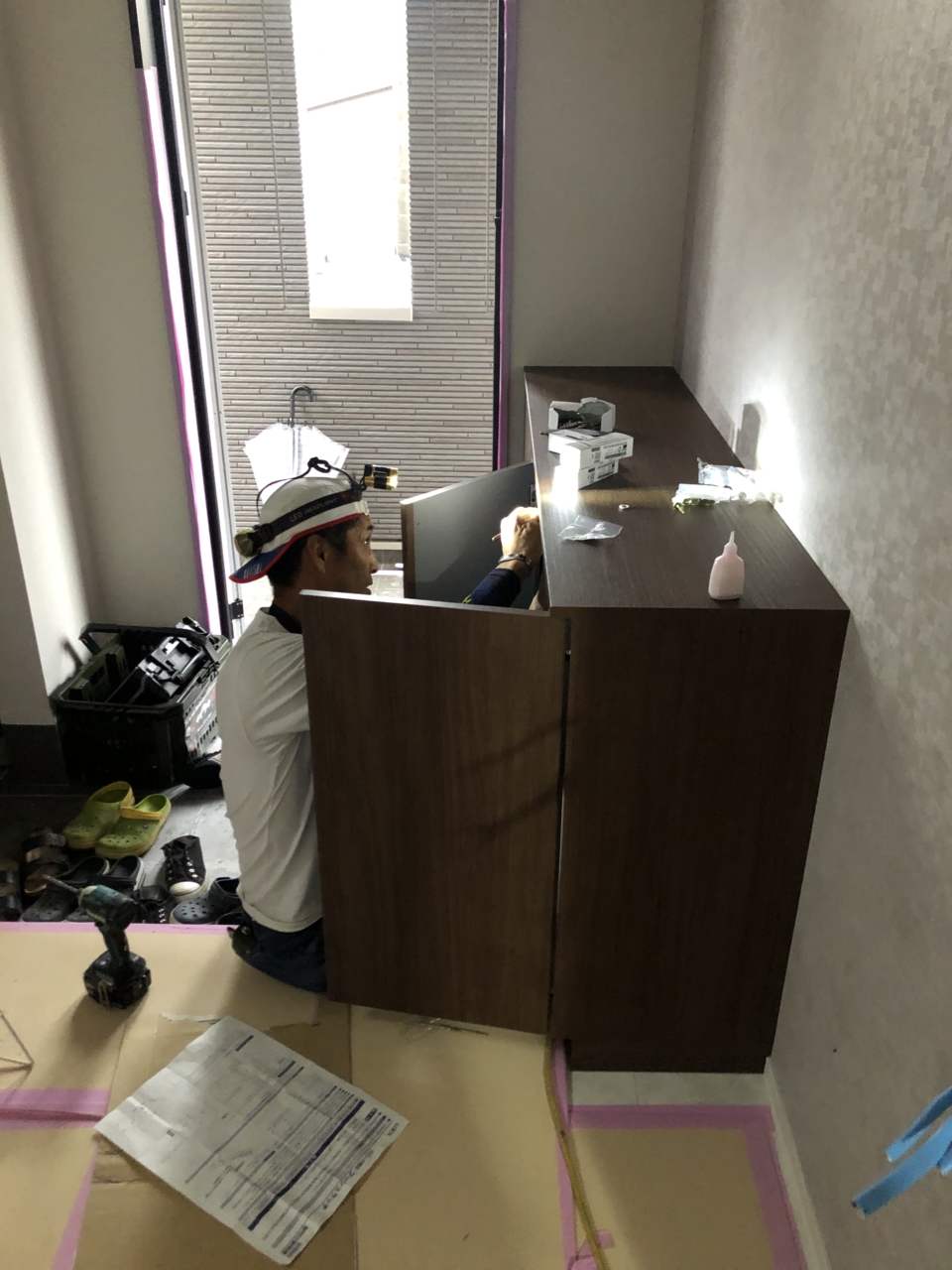

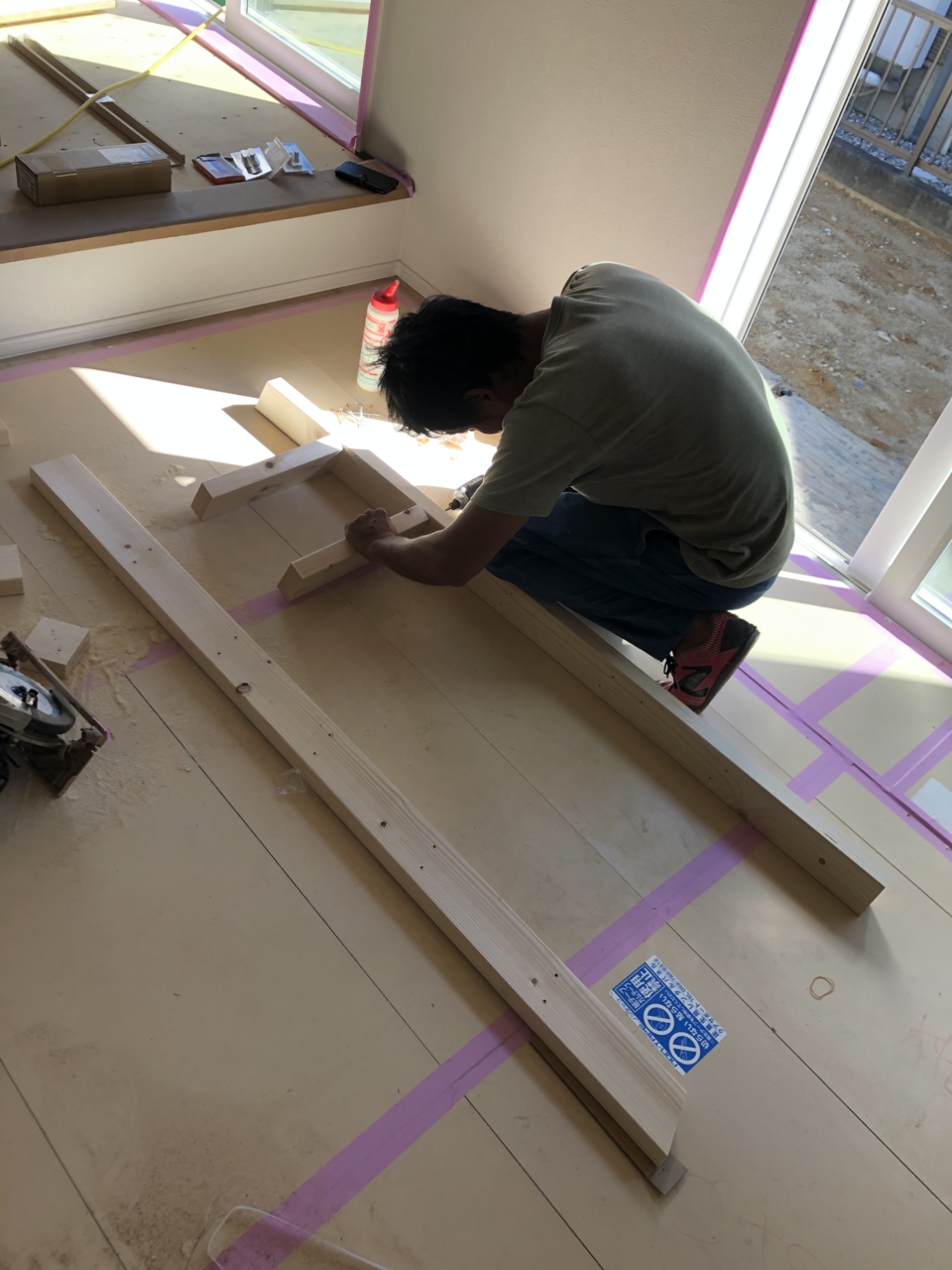

今日で大工最終日です!
洗面化粧台横のカウンターの取付を行っています!
- 126.2020年10月13日
-
大工工事

僕が材料を買っていき、ロフトベットの梯子製作TAKE2です!

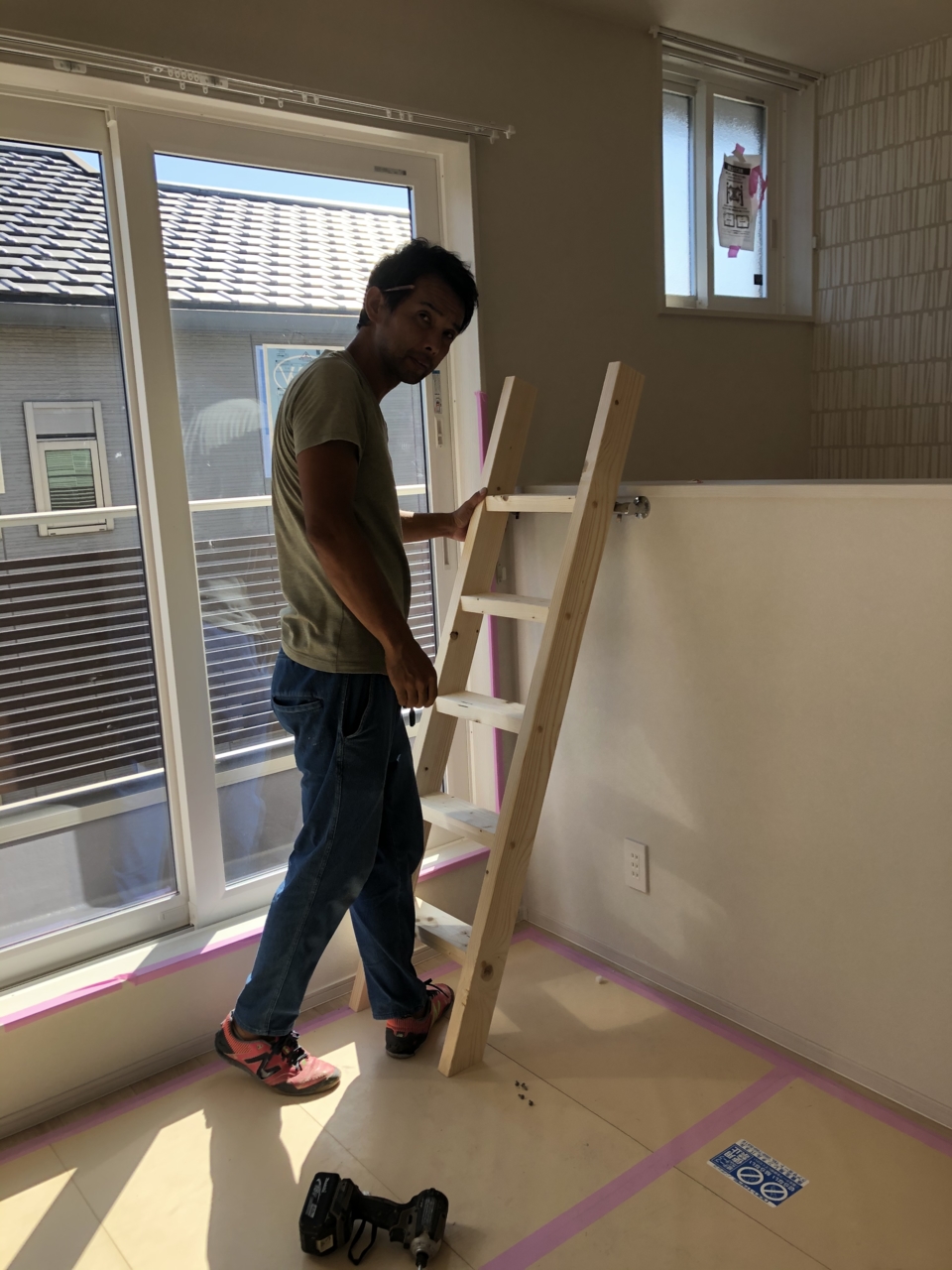

- 127.2020年10月13日
-
大工工事
TAKE2はうまく行きました(^_-)-☆
ちょっとどや顔です
- 128.2020年10月13日
-

大工工事
無事カウンターも付きました!
- 129.2020年10月14日
-

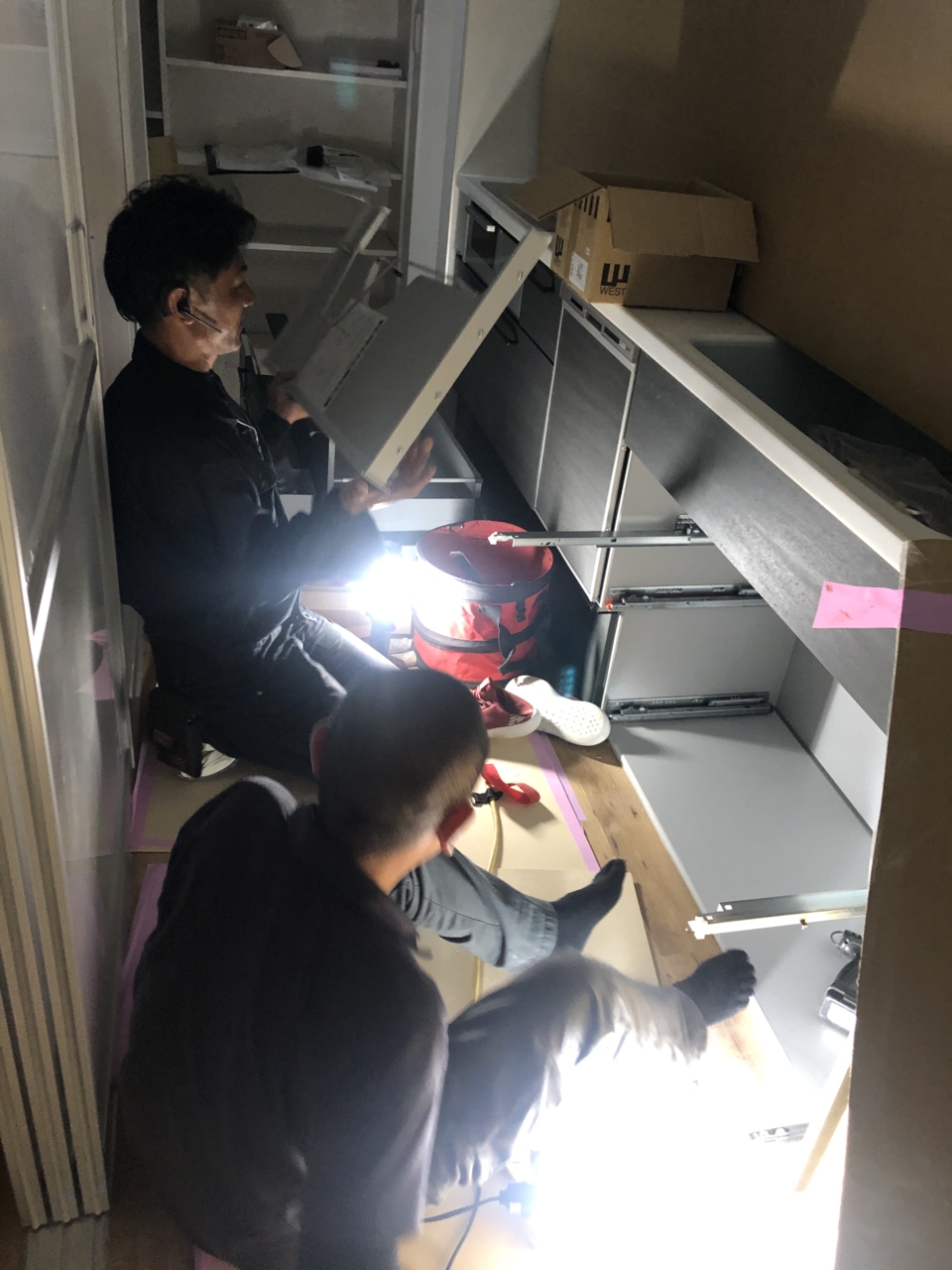

電気工事
S様邸蓄電池がある為、初挑戦で苦戦中です。
ずうっと、独り言を繰り返しています(#^.^#)
- 130.2020年10月14日
-

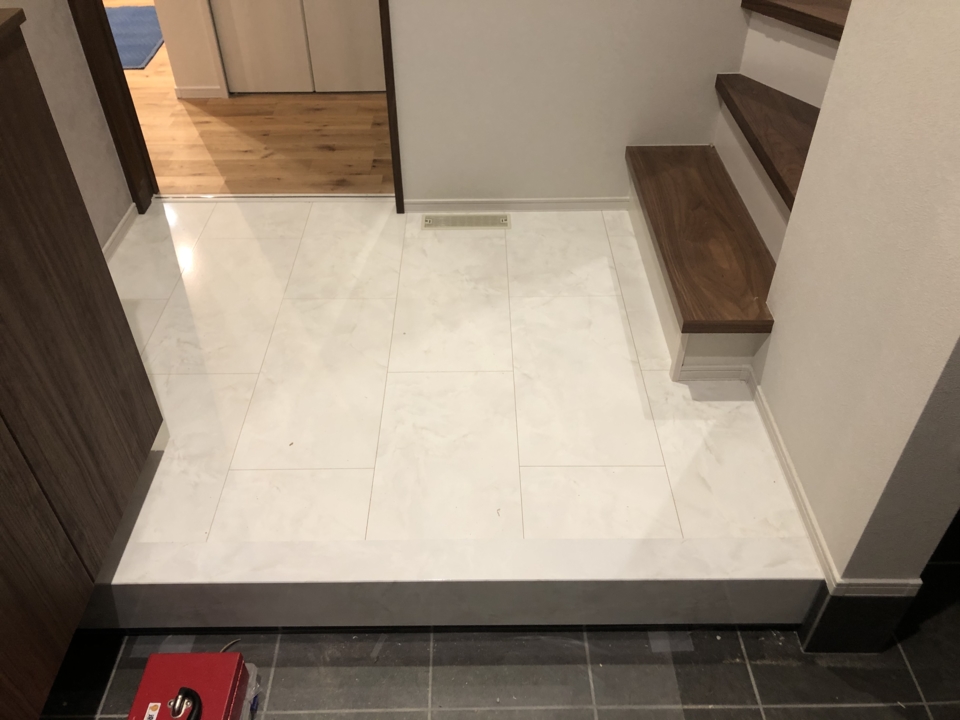

養生めくり
玄関ホールの養生をめくって、大理石がお披露目です!
ピカピカ綺麗!
- 131.2020年10月14日
-
電気工事

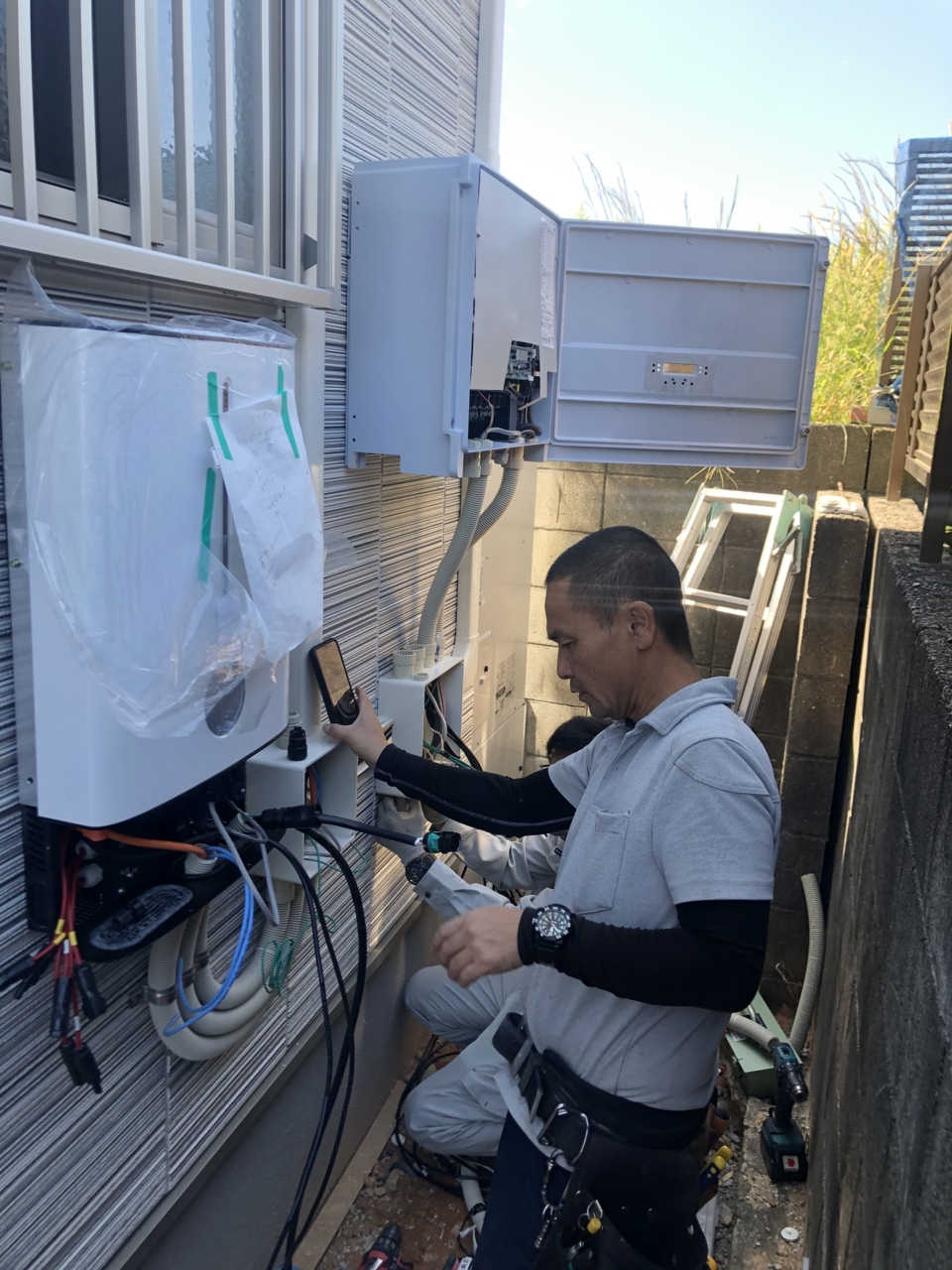

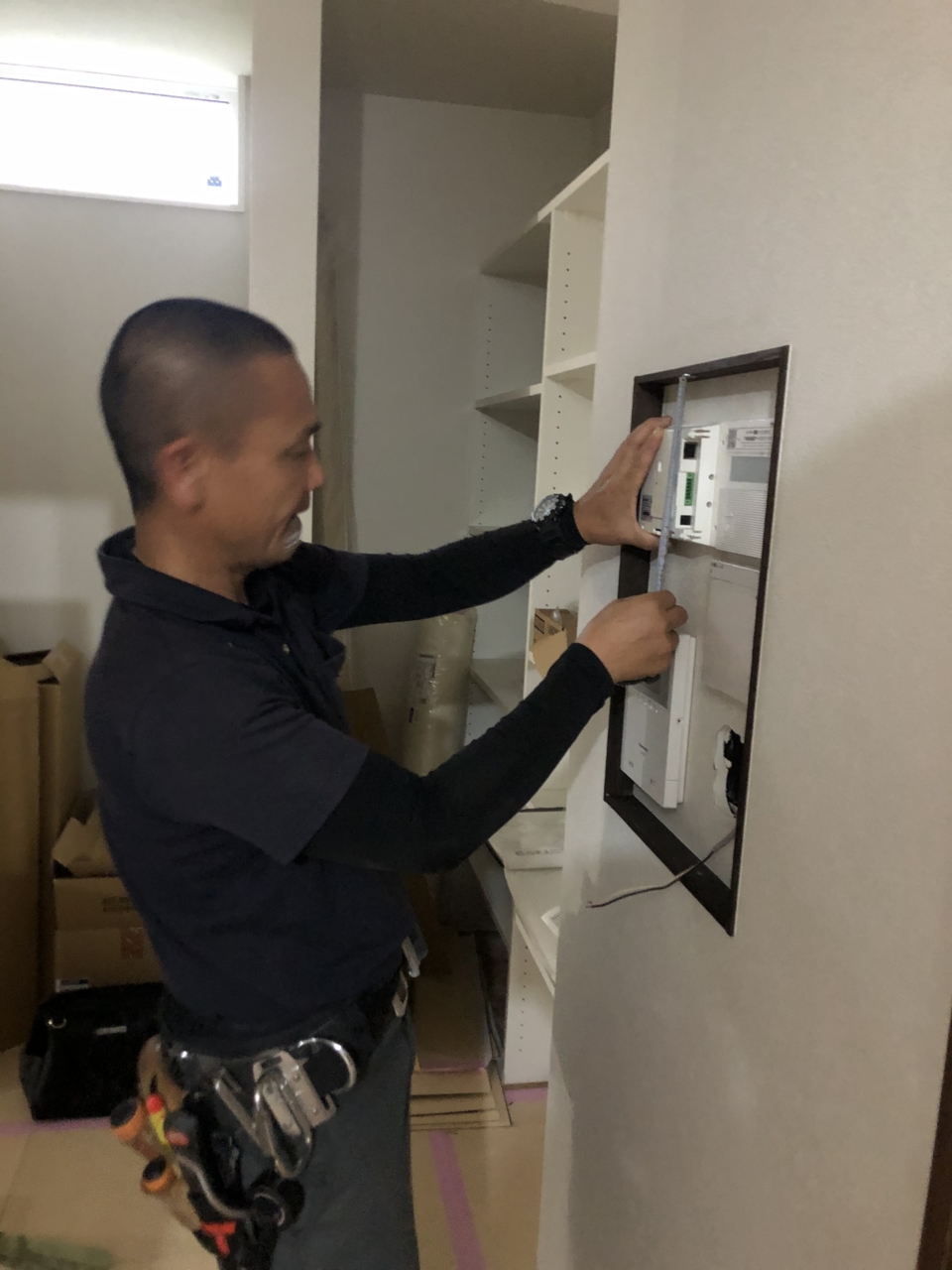

分電盤、蓄電池の特定負荷分電盤の取付を行っています!
- 132.2020年10月14日
-
電気工事
一般的な家と比較して、分電盤廻りは大混雑です($・・)/~~~
- 133.2020年10月14日
-
電気工事

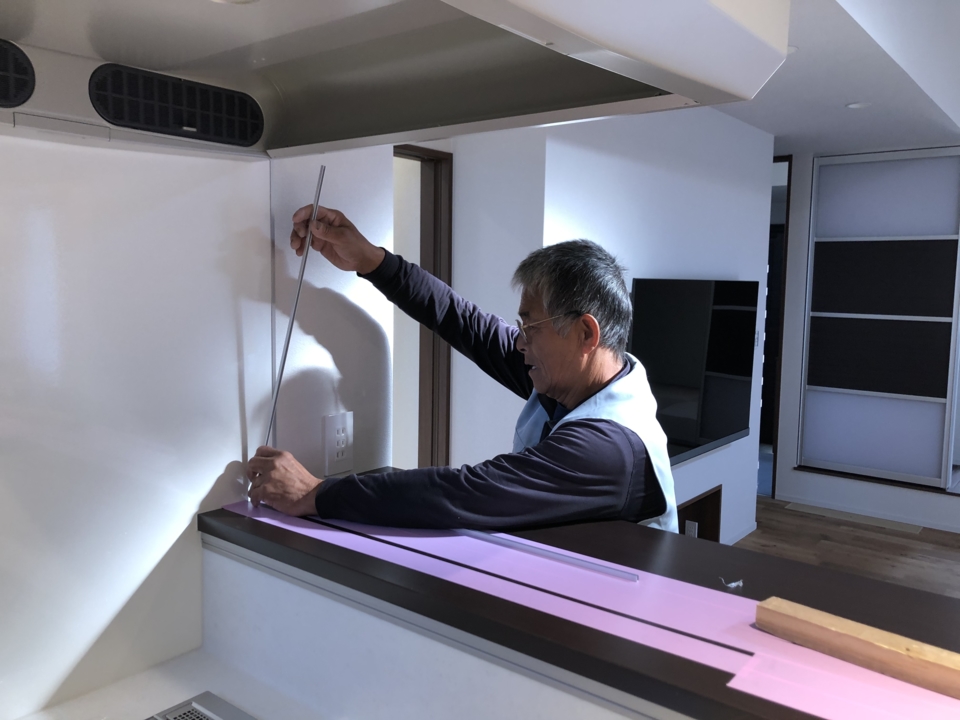

疲れたのでちょっとお風呂に入らせて頂いて・・・ではなく、給湯器のリモコンの設置を行っています(^^♪
- 134.2020年10月14日
-
電気工事

休憩中、初めての蓄電池に苦戦し嫌になる電気屋
- 135.2020年10月14日
-
電気工事
また気を取り直して、初めての蓄電池を頑張り始める電気屋!
僕は励ます!初めては大変だけど、これからは蓄電池の時代だ、地元に帰って重宝され、あの時頑張ってやっておいてよかったな!となるから・・・・・。
- 136.2020年10月14日
-
電気工事
電灯点灯確認!!!ちょっと感動。
- 137.2020年10月14日
-
電気工事

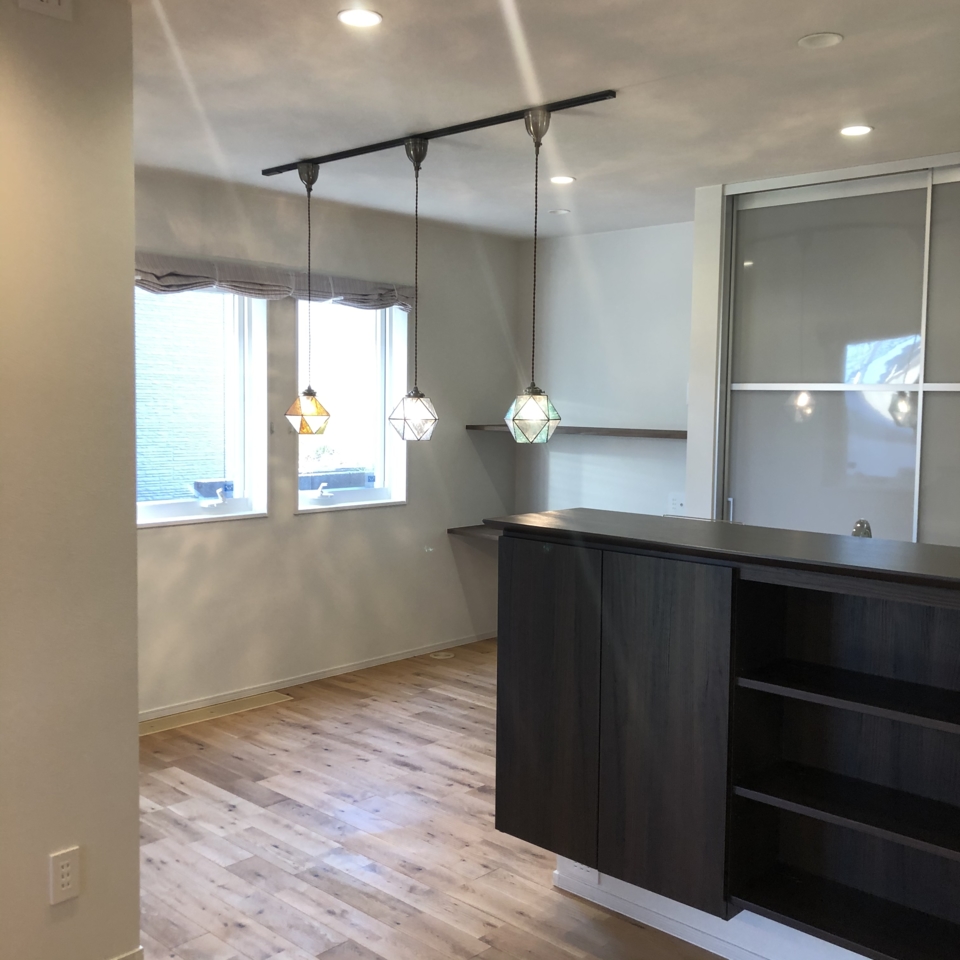

ダイニングのペンダントライト
- 138.2020年10月14日
-
完了検査
検査員さん登場。
建築基準法の完了検査と、フラット35の竣工現場検査を行って頂きました”
- 139.2020年10月15日
-

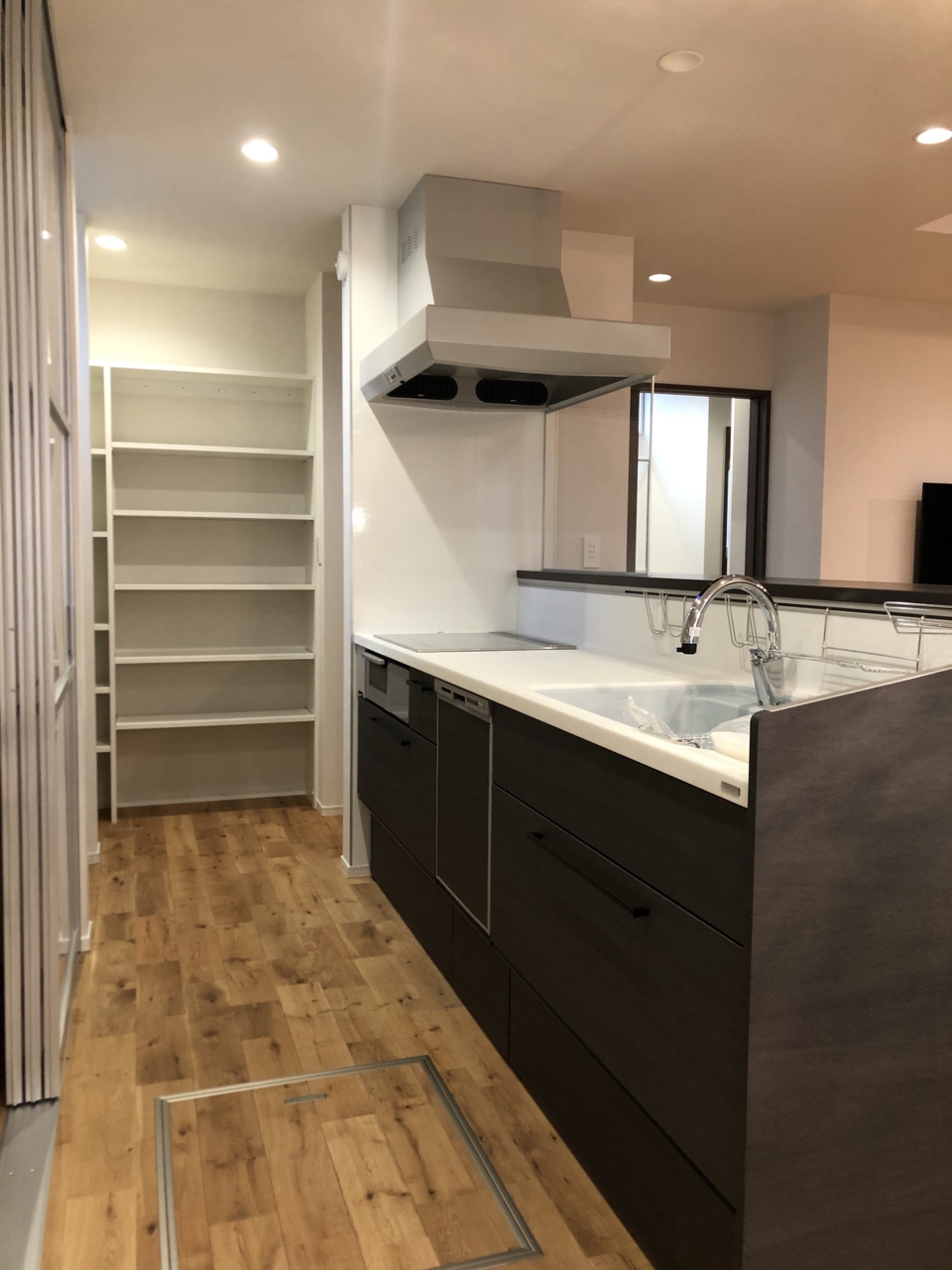

完成写真
クリーニング終わってみると、キッチン背面収納ダーク色いい感じです!
- 140.2020年10月15日
-
完成写真
扉の向こうはタタミコーナー。
3枚引込み可能な引戸です。
- 141.2020年10月15日
-
カーテン掛け
僕の仕事であるカーテン掛け!
Kちゃん手伝ってくれました!
自分の部屋のロフトのカーテンだもんね~
- 142.2020年10月16日
-
水道工事

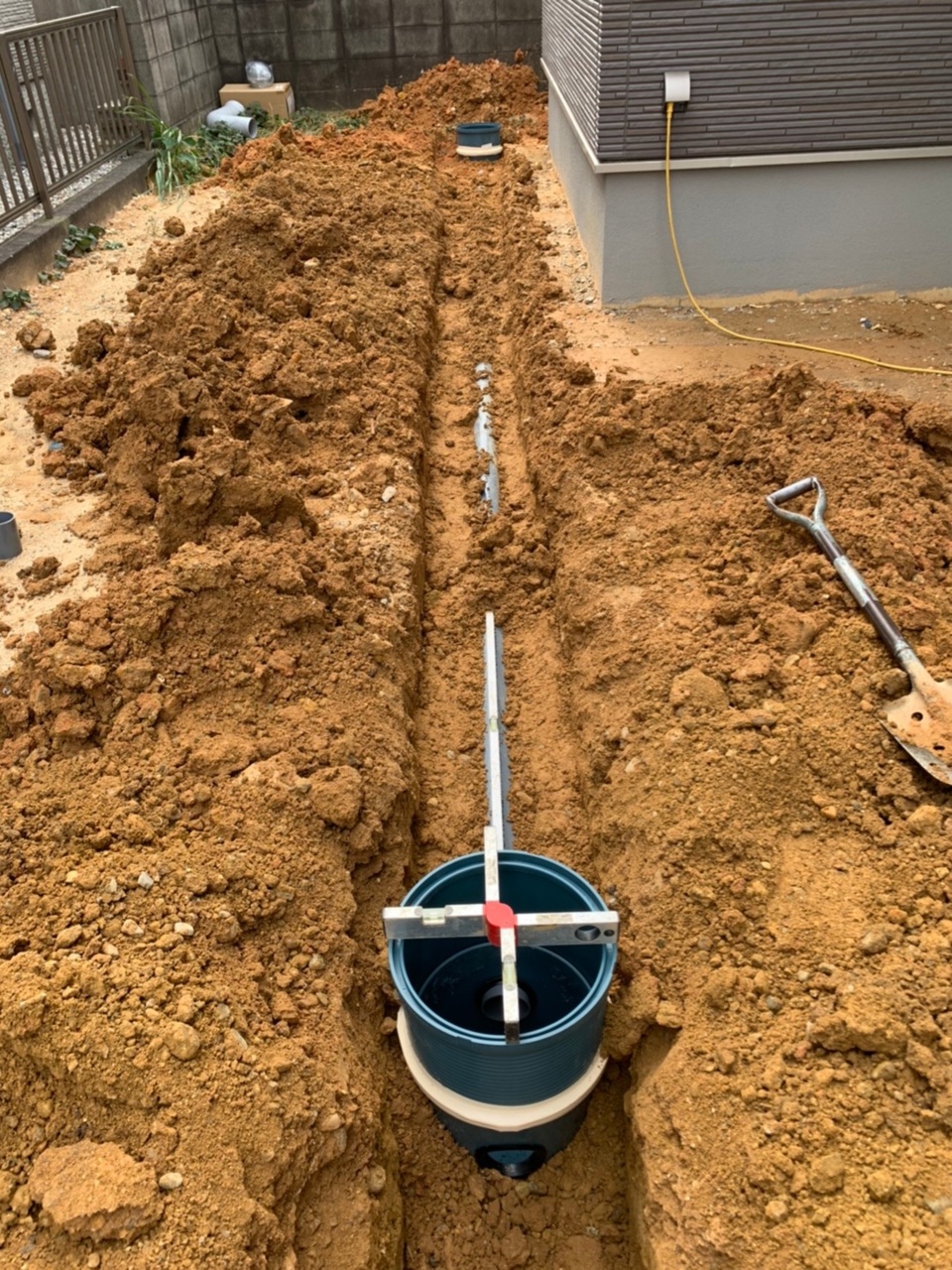

汚水の排水管の接続工事を行っております。
- 143.2020年10月16日
-
電気工事
蓄電池があるため、いつものパワコンの他にインバーターの設置もあり、
電気屋さんも初挑戦の為四苦八苦が続いております。
- 144.2020年10月16日
-
畳敷き工事
クリーニング終わりの翌日、畳敷き込み工事を行っています!
すぐに作業が終わってしまう為、なかなか立ち会うことが無いのですが、
今回はたまたま僕が現地にいるタイミングでの敷き込みとなりました!
事前に採寸してから作っているので、きれいに順調に収まっていく様が気持ちいです(^_-)-☆
- 145.2020年10月16日
-
建具つり込み工事
先日色違いの建具が付いた所の交換を行いました!
- 146.2020年10月16日
-
ゴミ缶引上げ
基礎工事が終わってからずっと現場にあったゴミ缶2つが役目を終えて本日引き上げとなりました。仮設のトイレも間もなく引上げで現場廻りがすっきりとしていきます!
- 147.2020年10月16日
-
電気工事
設置はまだされていませんが、梱包から出され、設置を今か今かと順番を待っている蓄電池です(#^.^#)
- 148.2020年10月16日
-

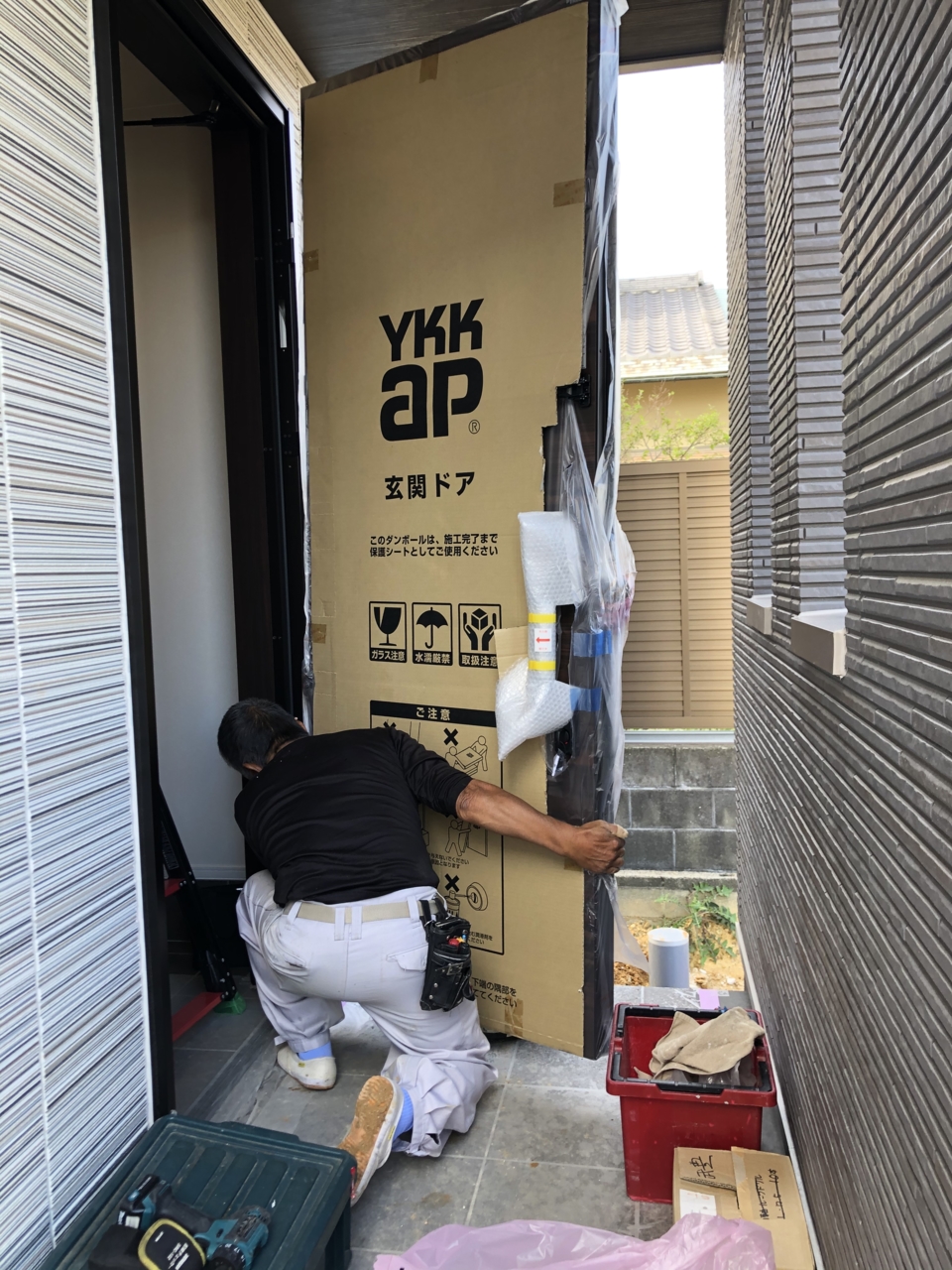

玄関ドア設置
堀本住宅は工事中は仮設ドアを使っている為、今日いよいよ本設ドアへの交換を行いました!
- 149.2020年10月16日
-
仮設工事
敷地内に80㎝ほどの後継差がある為、山本さんが作ってくれた仮設の階段・・・・・
間もなく外構工事が始まる為、こちらも役目を終えて解体となります。
- 150.2020年10月16日
-
水道工事
雨水排水の接続工事を行っております。
- 151.2020年10月19日
-
水道工事
雨水排水管接続工事。
勾配を確認しながら行っております。
- 152.2020年10月19日
-
水道工事
工事後は土の中の為みれなくなりますが
樋からの水はこんな感じで雨水桝に接続されています!
- 153.2020年10月30日
-
キッチンアクリルパネル工事
対面キッチンのIH正面にアクリルパネル設置を行う所です!
カウンターにも養生を行って作業しました!
- 154.2020年11月14日
-
完成写真
- 155.2020年11月14日
-
完成写真
- 156.2020年11月14日
-
完成写真
- 157.2020年11月14日
-
完成写真
- 158.2020年11月14日
-
完成写真
左下にあるのは、蓄電池です。
- 159.2020年11月14日
-
完成写真
ご主人の書斎(男の隠れ家)です。
- 160.2020年11月14日
-
完成写真
玄関ホールのみ大理石調のフローリングを採用。
質感凄いですよ~
- 161.2020年11月14日
-
完成写真
階段4段登ると男の隠れ家です~
- 162.2020年11月14日
-
完成写真
外構はタイルデッキや人工芝あり
- 163.2020年11月14日
-
完成写真
- 164.2020年11月14日
-
完成写真
- 165.2020年11月14日
-
完成写真
- 166.2020年11月14日
-
完成写真
- 167.2020年11月14日
- 168.2020年11月14日
-
完成写真
