I様邸 常滑市/知多半島

建築中レポート

1.2017年10月03日
現況写真
現況写真

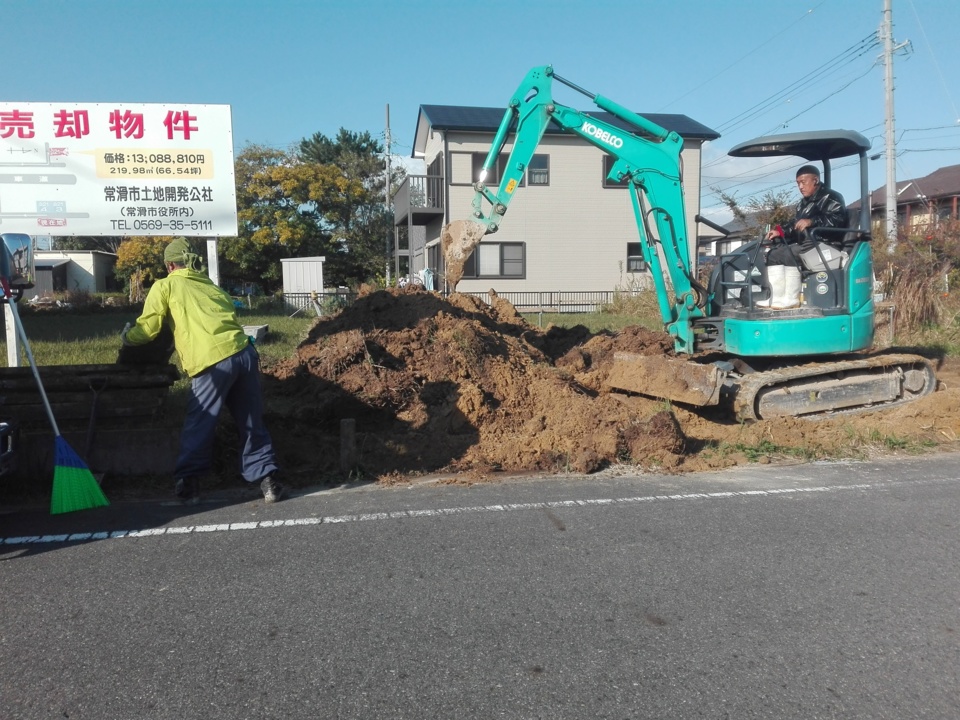

I様購入予定の土地です。
前回訪問時は、草が結構生えていたのですが、
綺麗に散髪されています( ゚Д゚)
やっぱり、きれいにされていると土地もより良く見えます

2.2017年10月16日
ショールーム訪問
ショールーム訪問

本日は、LIXILとTOTOショールームにて水回り品をセレクトして、
次回はトクラスショールーム訪問予定です。
写真は、キッチンの面材コーナーです。

3.2017年10月16日
ショールーム訪問
ショールーム訪問

TOTOの最新の高級タンクレストイレ。
大きくて、丸くて、座って包まれている安心感があります。
※これはセレクトしていません・・・・

4.2017年10月24日
ショールーム訪問2日目
ショールーム訪問2日目

本日は、東山動物園横のトクラスショールーム訪問。
早めに着いたとの事で、広場で弁当食べている所を激写!!(^_-)-☆

5.2017年10月24日
ショールーム訪問
ショールーム訪問

お風呂は入ってみて、感覚を確かめないといけないので、
家族を代表して息子ちゃんが ^^) _旦~~

6.2017年10月31日

地盤調査

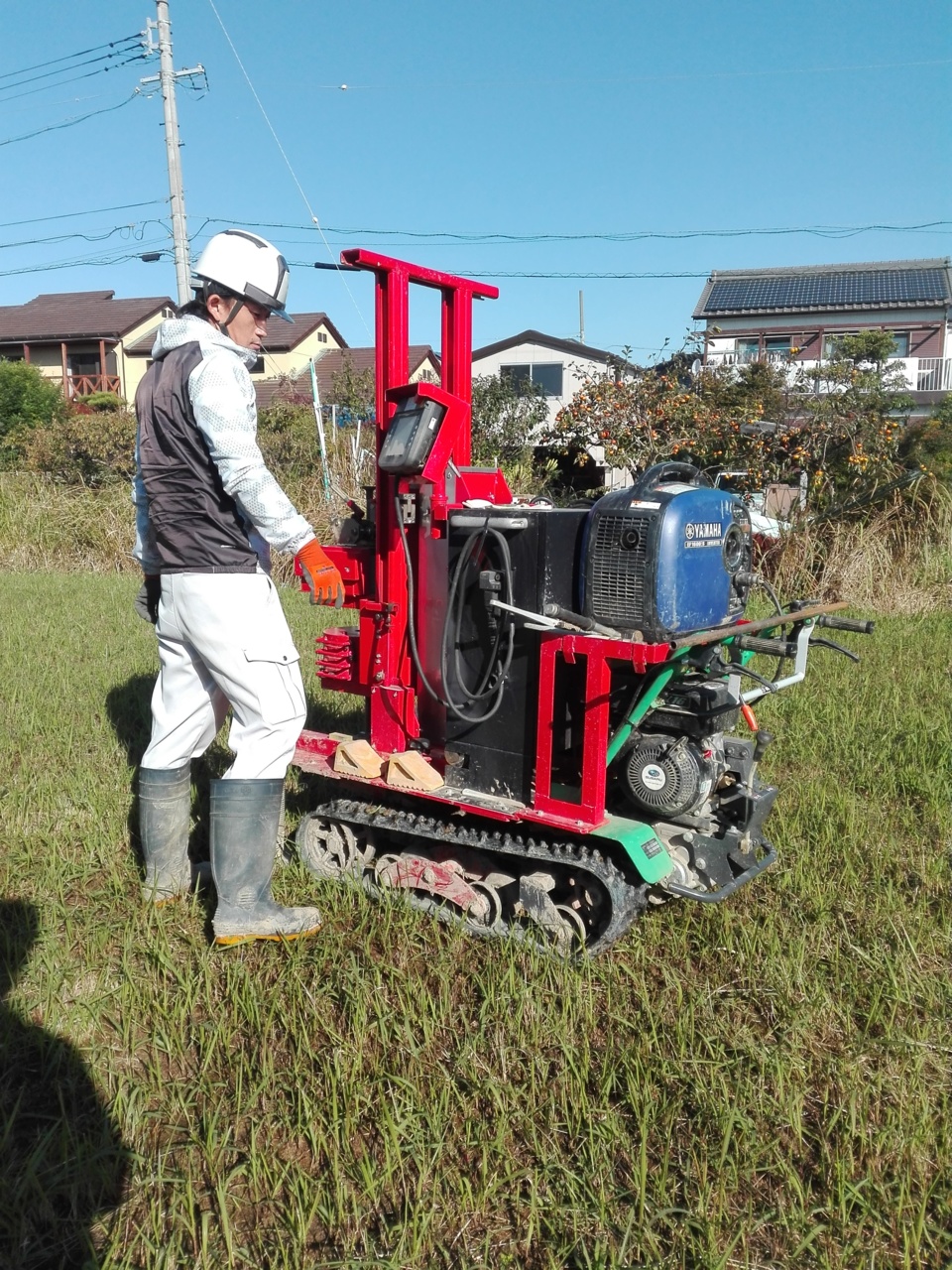

地盤調査

本日、地盤調査を行いました。
補強の有無は保証会社が行うのですが、
調査に立ち会った感覚としては、非常に良い地盤!!
その通りの判定が来るとよいのですが・・・・

7.2017年11月15日
祝!地鎮祭
祝!地鎮祭

本日は土地の引き渡しと、地鎮祭の両方がありました。
土地は、事前に振り込みの手続きも終わっていたため、
特に行事もなく、いつの間にか自分の土地になっているという感じでした。
なので、おそらく実感はなかったと思います。

8.2017年11月15日
祝!地鎮祭
祝!地鎮祭

朝までの雨で若干地面は柔らかかったものの、
絶好の地鎮祭日和となりました。

9.2017年11月15日
電気工事
電気工事

地鎮祭が終わった午後からは、さっそく電気屋さんが入り
仮設電気の建柱を行いました。
工事で使用する電気を電線から引くためのの物です。
ポールは建てましたが、実際に電線が引き込まれて使えるようになるのは、
11/21の予定です。

10.2017年11月15日
基礎工事
基礎工事

基礎工事屋さんも、重機を現場に置きたいとユンボを運んできたついでに、

丁張をかけて行きました。
通称:リトル清原・・・・

レーザーで基礎の高さや基準の線を出しているのですが、
決して隣の家の窓を覗いているわけではなく、真剣なのです・・・・(^_-)-☆

11.2017年11月15日
基礎工事
基礎工事

午前の地鎮祭を終えて、午後から基礎屋さんが重機の搬入のついでに
丁張を行っています。

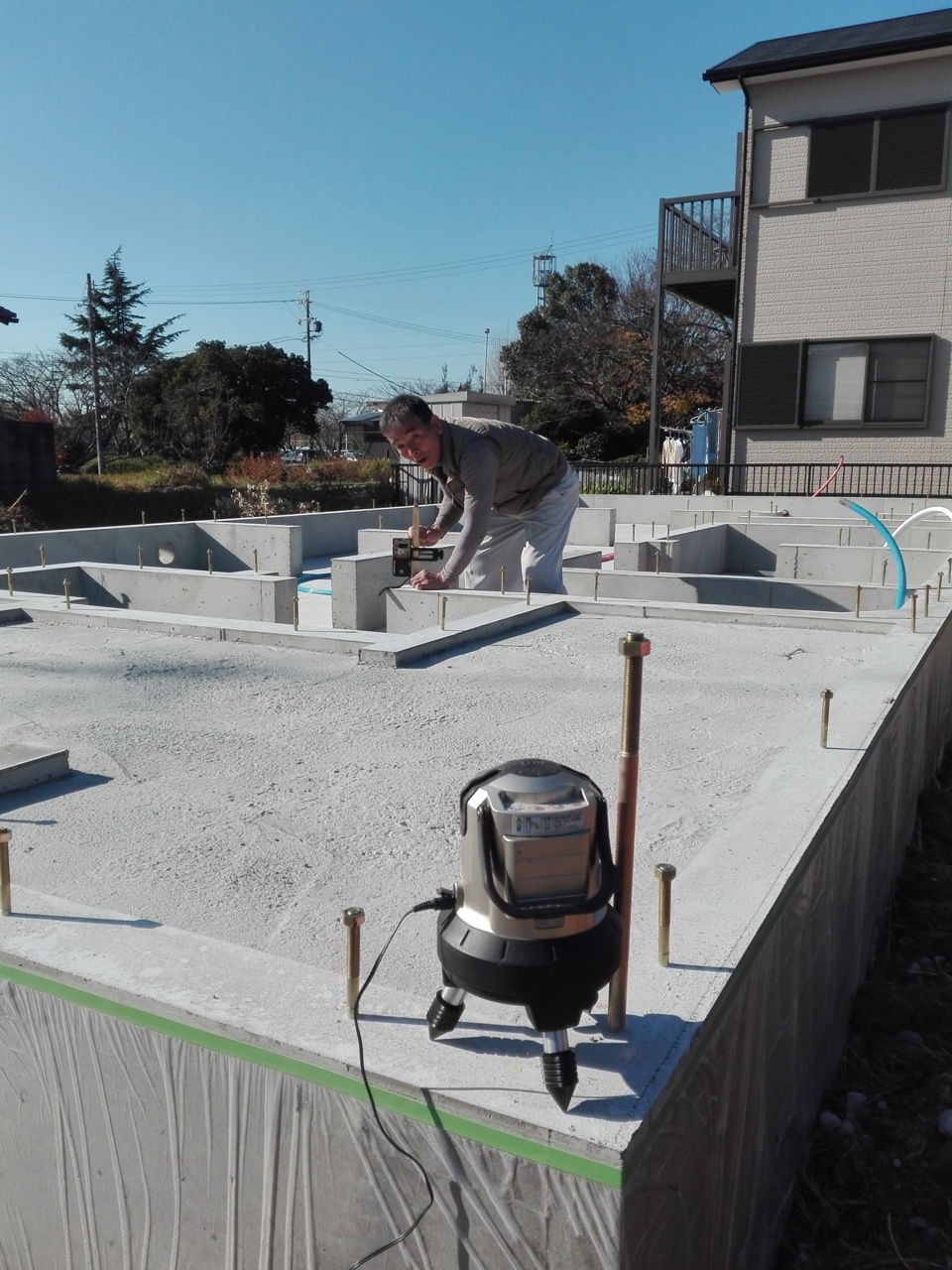

丁張は、建物の位置と高さの基準を出す行為です。
写真は隣地さんを覗いているように見えますが、
基礎屋さんの名誉にかけて決して覗いているわけではありません!!

12.2017年11月15日
基礎工事
基礎工事

基礎工事担当は、大拓さん親子で行います。
親父はリトル清原と言われています(^_-)-☆
似てる!!!!

13.2017年11月16日
基礎工事
基礎工事

本日より本格的に基礎工事が始まりました。

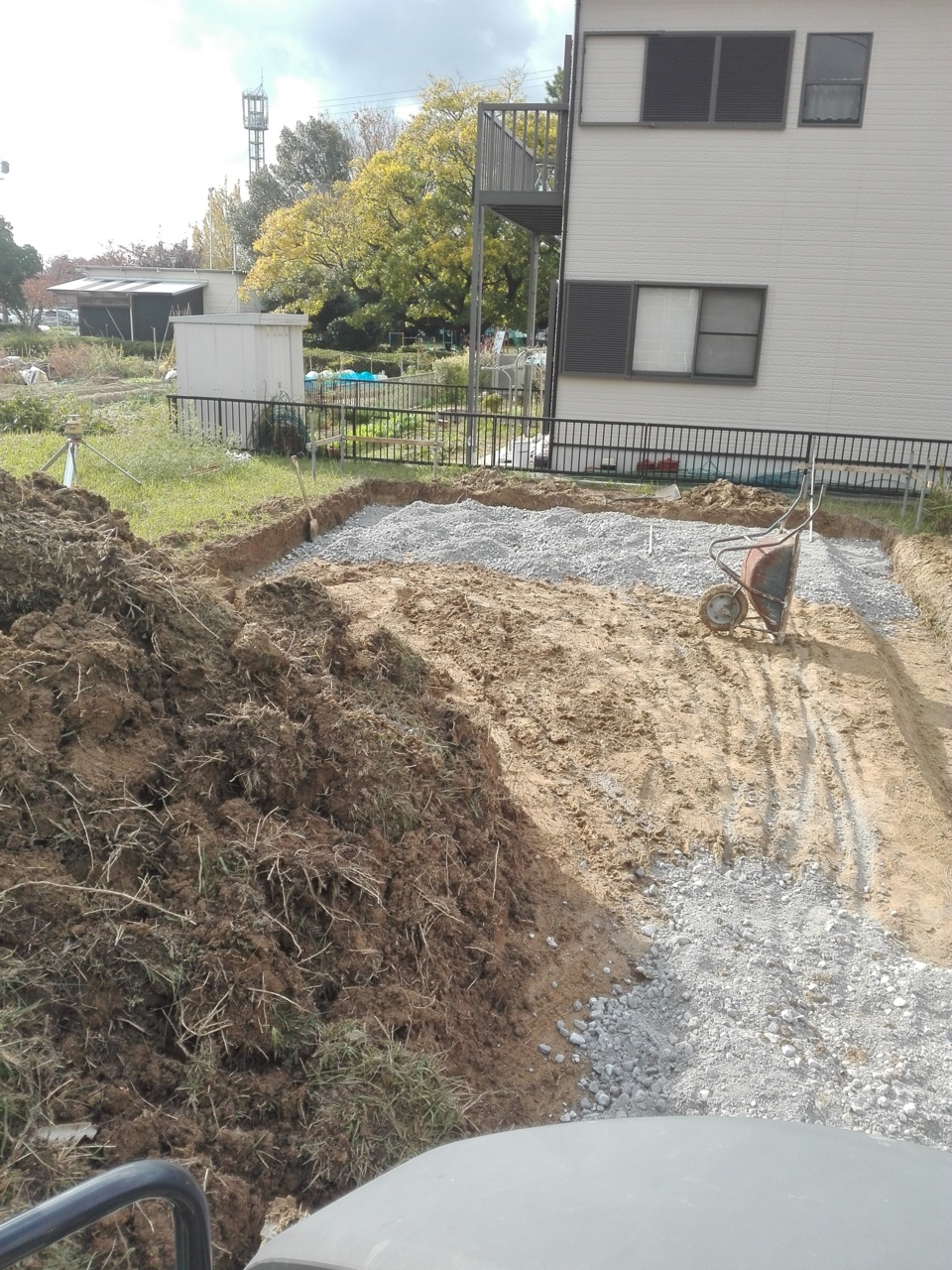

まずは駐車場部分の土の掘削から始めています。

14.2017年11月16日
基礎工事
基礎工事

土を出しつつ、ベタ基礎下部の砕石敷きを行っています。(^_-)-☆

15.2017年11月16日
水道工事
水道工事

仮設の水道も設置され、メーターも付いたため、市役所の水道課の方も来て、
検査をしていきました!!これで無事現場で水を使うことが出来るようになりました。

16.2017年11月16日
基礎工事
基礎工事

本日より本格的に作業を開始しています。

まずは駐車場部分の土の掘削から行っています。
かなりの土が出そうで30㎥近くの残土搬出となりそうです。( ;∀;)

17.2017年11月17日
基礎工事
基礎工事

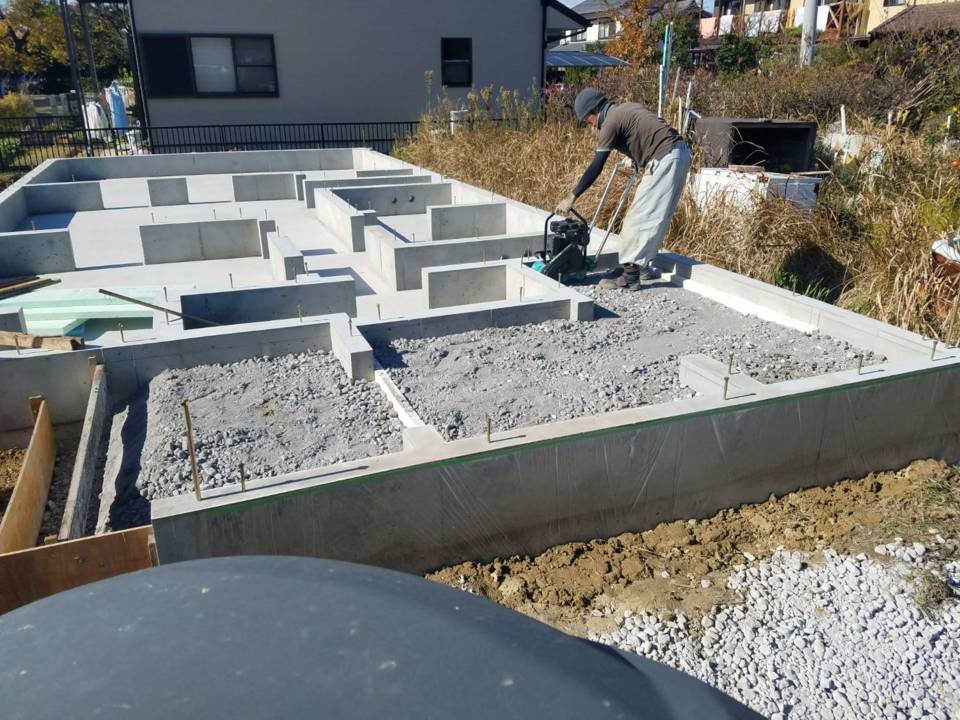

基礎工事進んでおります。
基礎のベースコンクリート下部への
砕石式まで完了しております。
夕方にこの上に、イエシロアリ対応のシロアリ薬剤塗布を行います

18.2017年11月17日
シロアリ工事
シロアリ工事

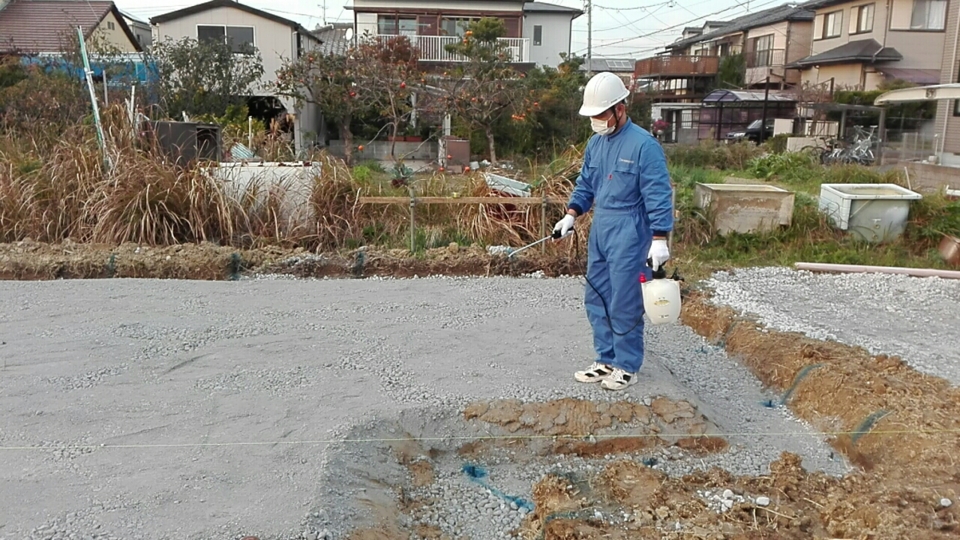

コンクリートを打つ前の地盤に向けて
シロアリ対策の薬剤塗布を行っています。
基礎を打ってからでは出来なくなってしまうので、
コンクリート打設前に行います。(^_-)-☆

19.2017年11月20日
基礎工事
基礎工事

本日から基礎工事は鉄筋組へと進んでいます。
今日の午後と明日の午前で完了予定です。
鉄筋の下には防湿シートが敷いてあり、
地盤からの湿気が基礎内部に上がらないようにするための物です。

20.2017年11月22日
基礎工事
基礎工事

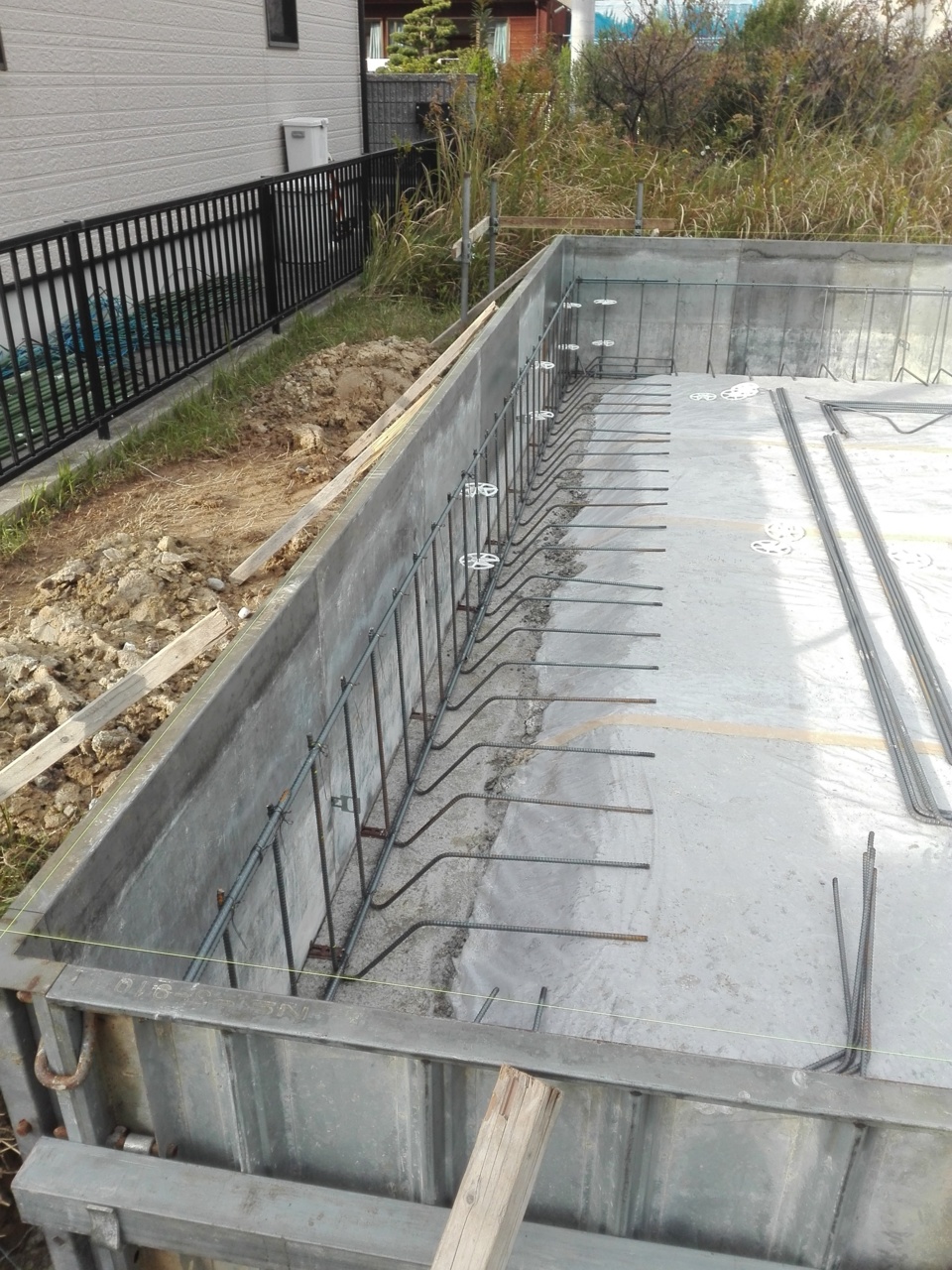

基礎工事の鉄筋組が完了しました。

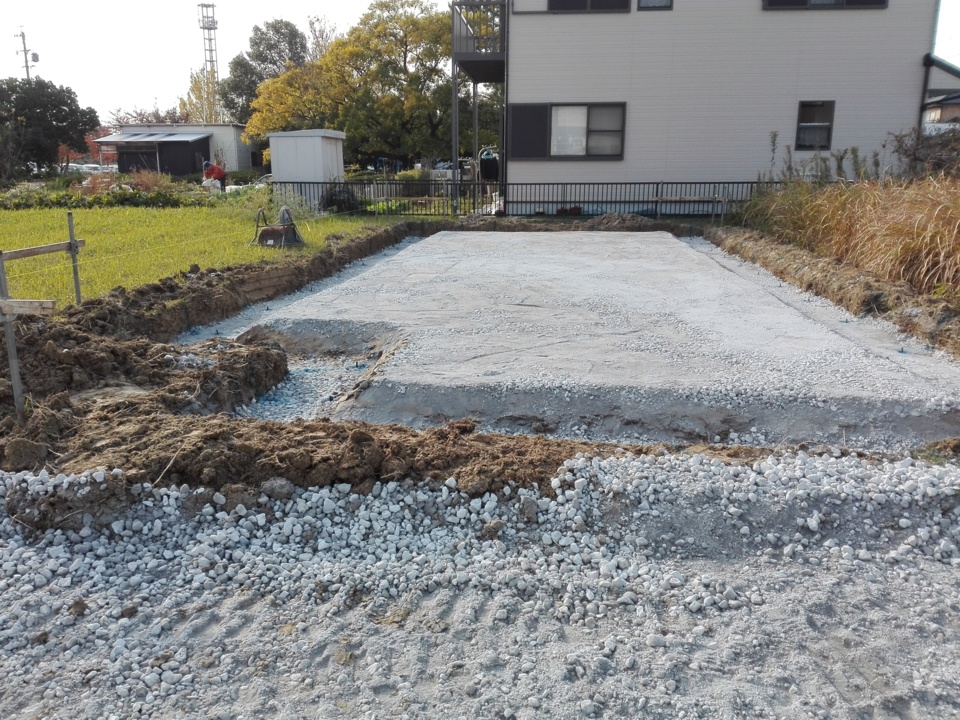

24日にベタ基礎部分となるベースのコンクリートを打設予定です。

21.2017年11月22日
基礎工事
基礎工事

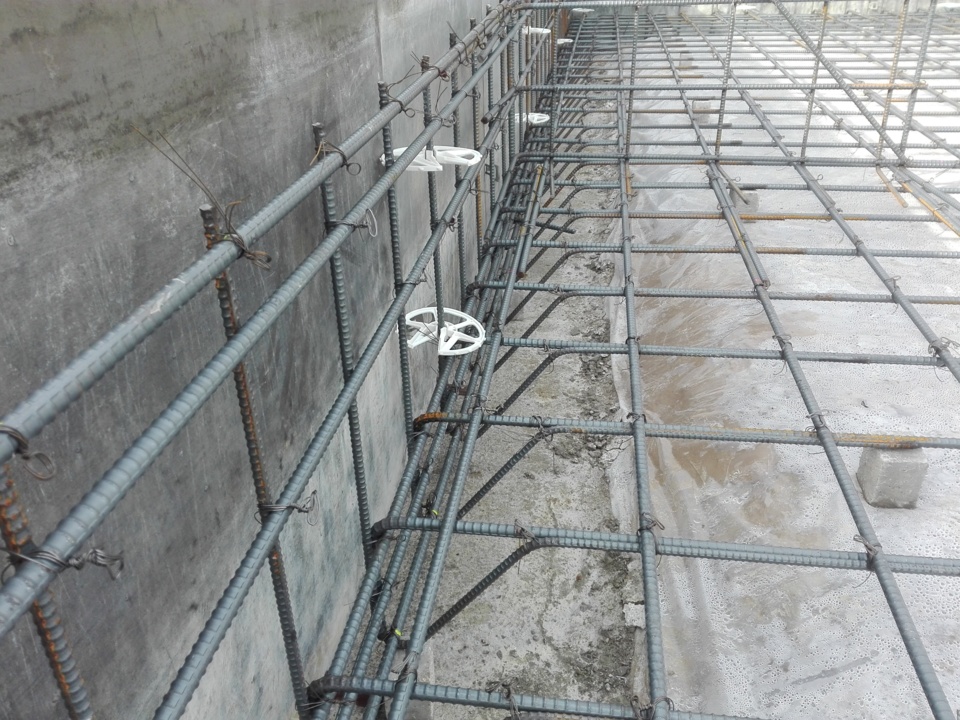

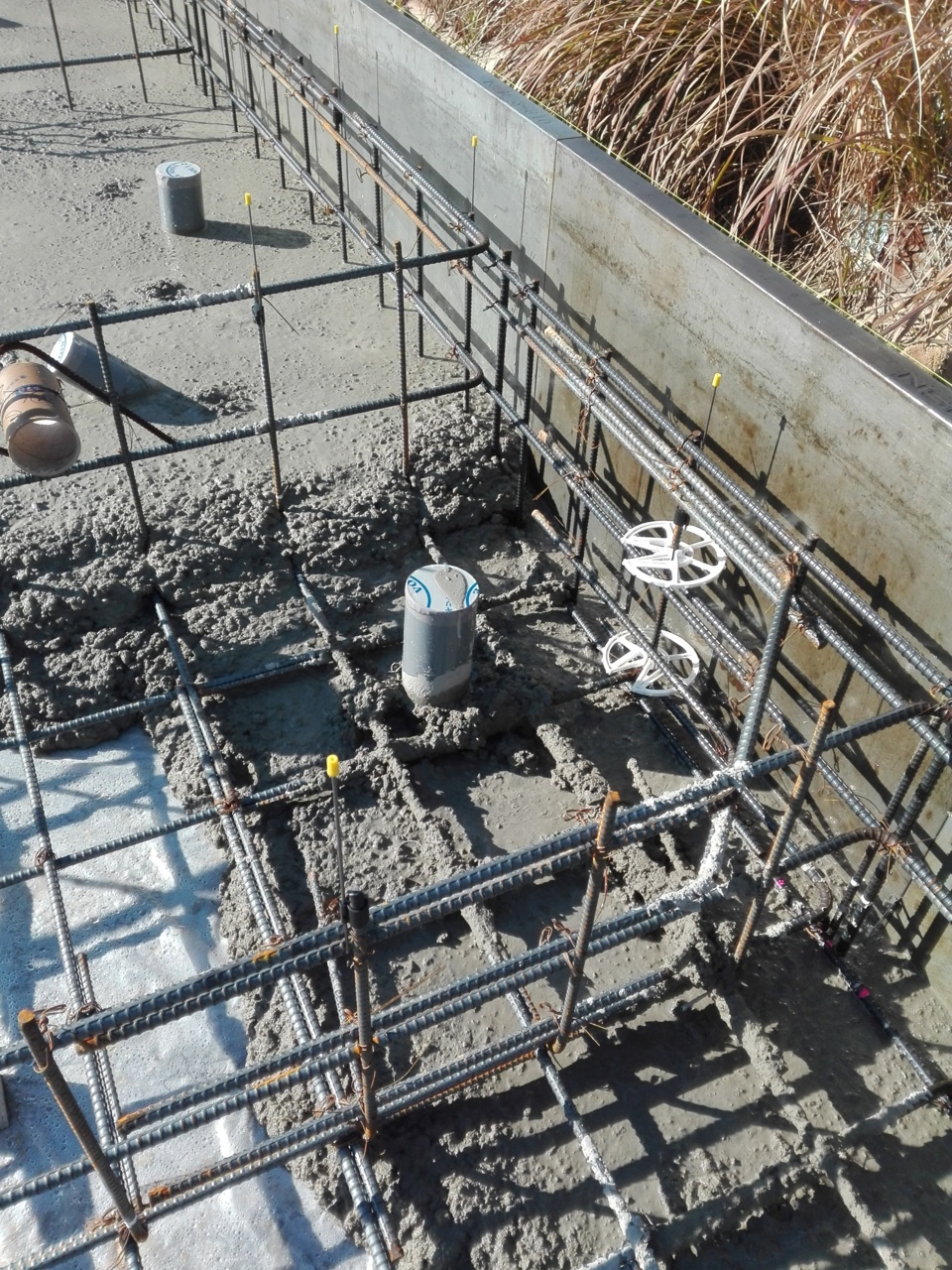

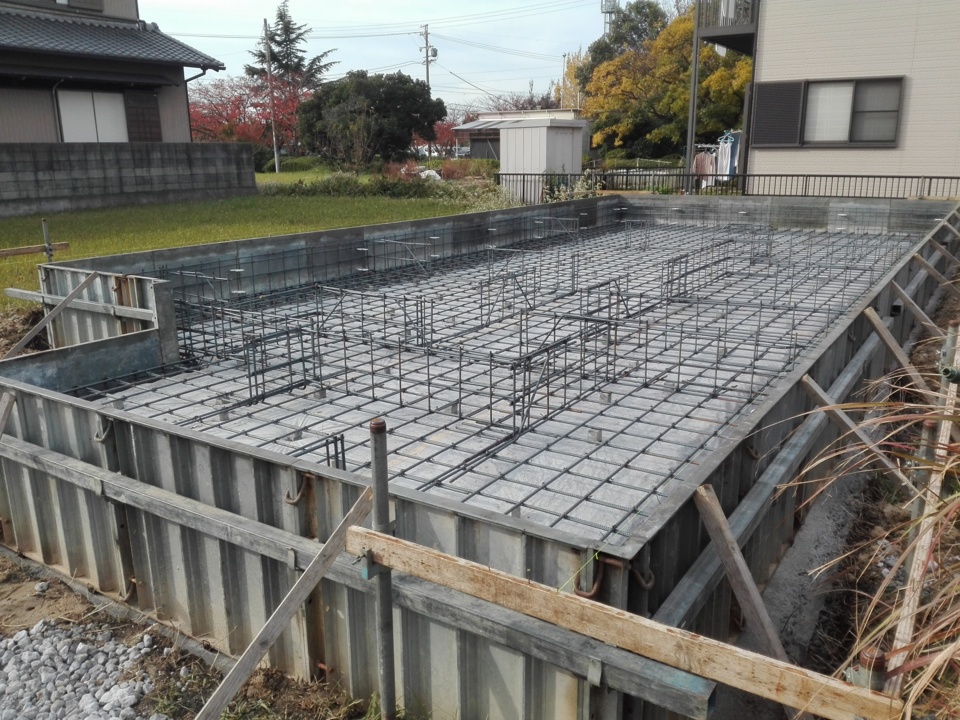

鉄筋の検査を行いました。
基礎の鉄筋とコンクリート、そして地盤とで重い建物を
長期間にわたって支えないといけないので、基礎工事はとても重要な工程です。
鉄筋は、種類・太さ・間隔・つなぎぶぶんの長さ・コンクリートのかぶり厚さなどの
検査を行います。

22.2017年11月24日
基礎工事
基礎工事

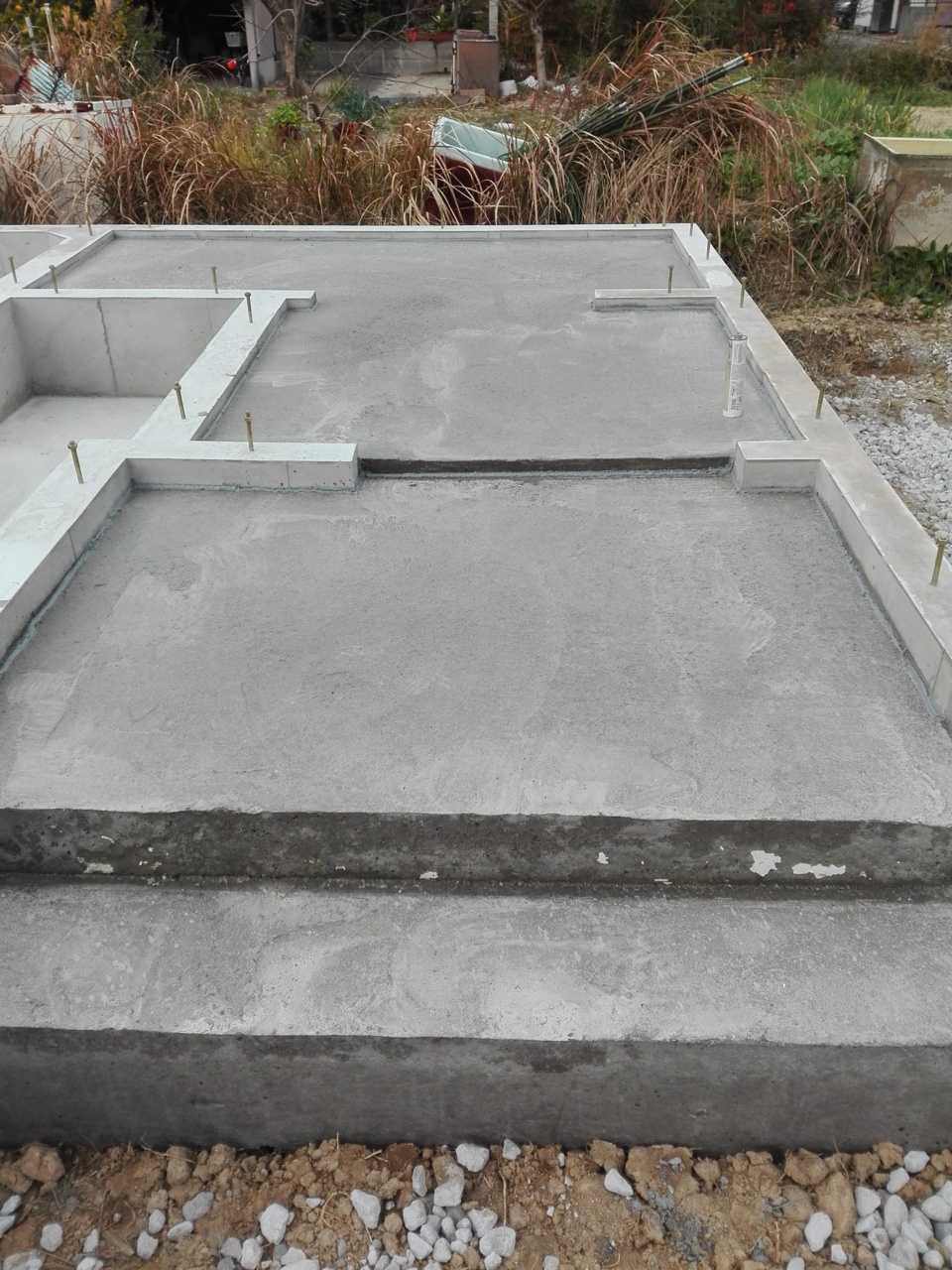

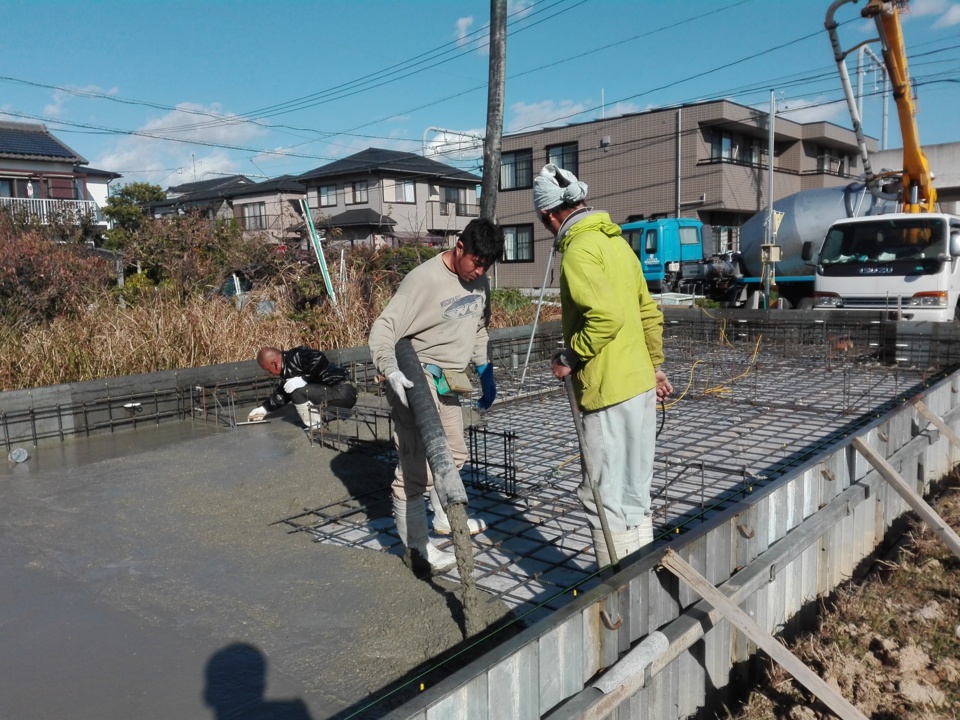

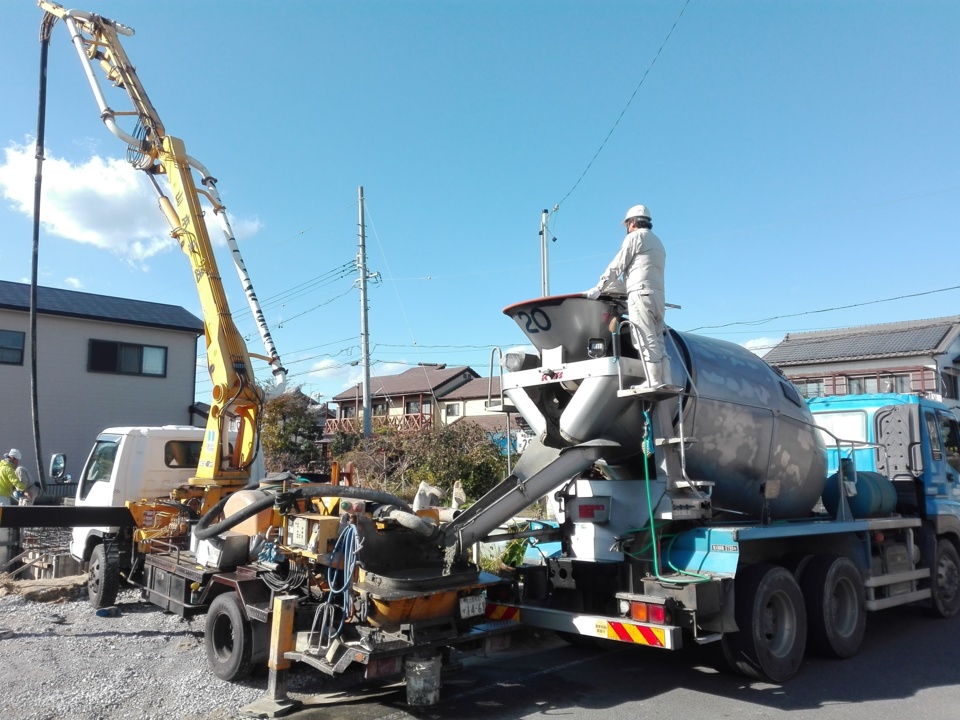

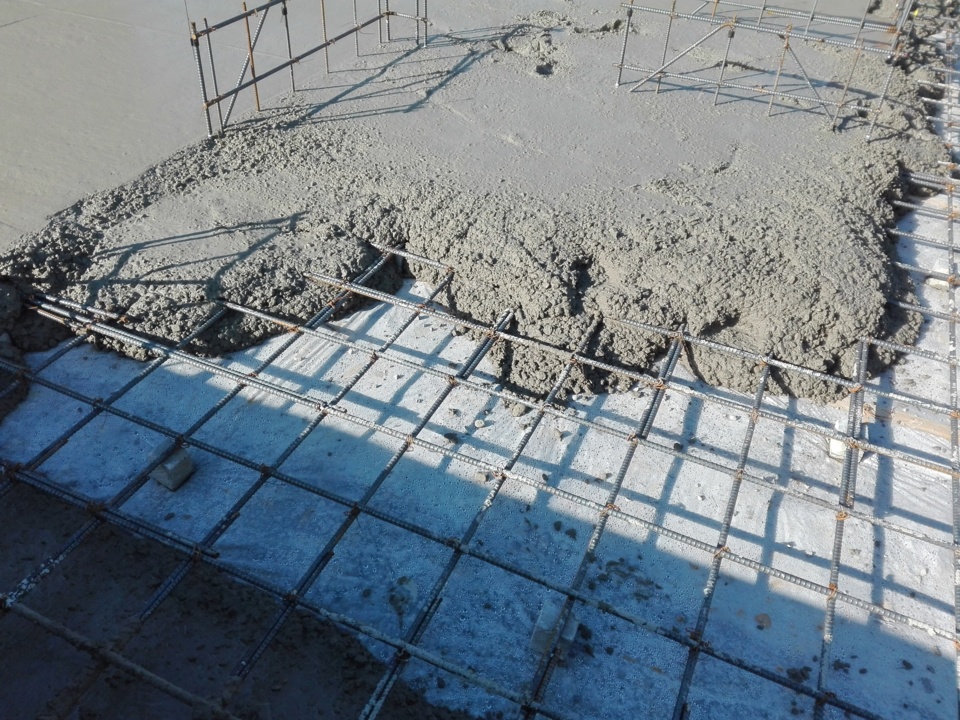

本日は、ベースコンクリートの打設を行いました。
写真は、生コン車とポンプ車で右側の生コン車から左のポンプ車へ
コンクリートを送り込み、ポンプ車のホースを通って基礎の中に打ち込まれます。

23.2017年11月24日
基礎工事
基礎工事

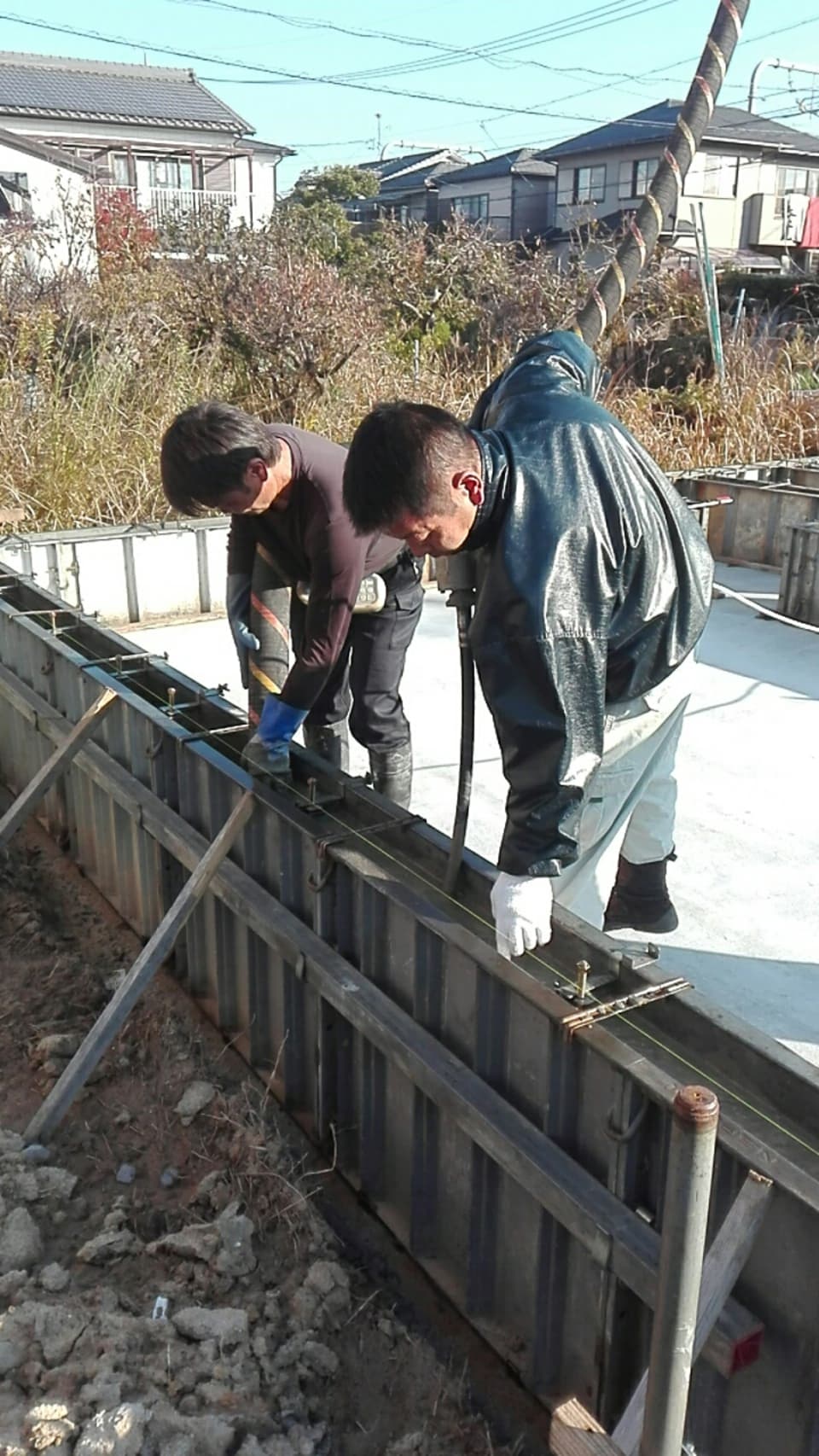

ホースから流れ出たコンクリートを、
バイブレーションをかけて隅々まで充填しています(^^♪

24.2017年11月24日
基礎工事
基礎工事

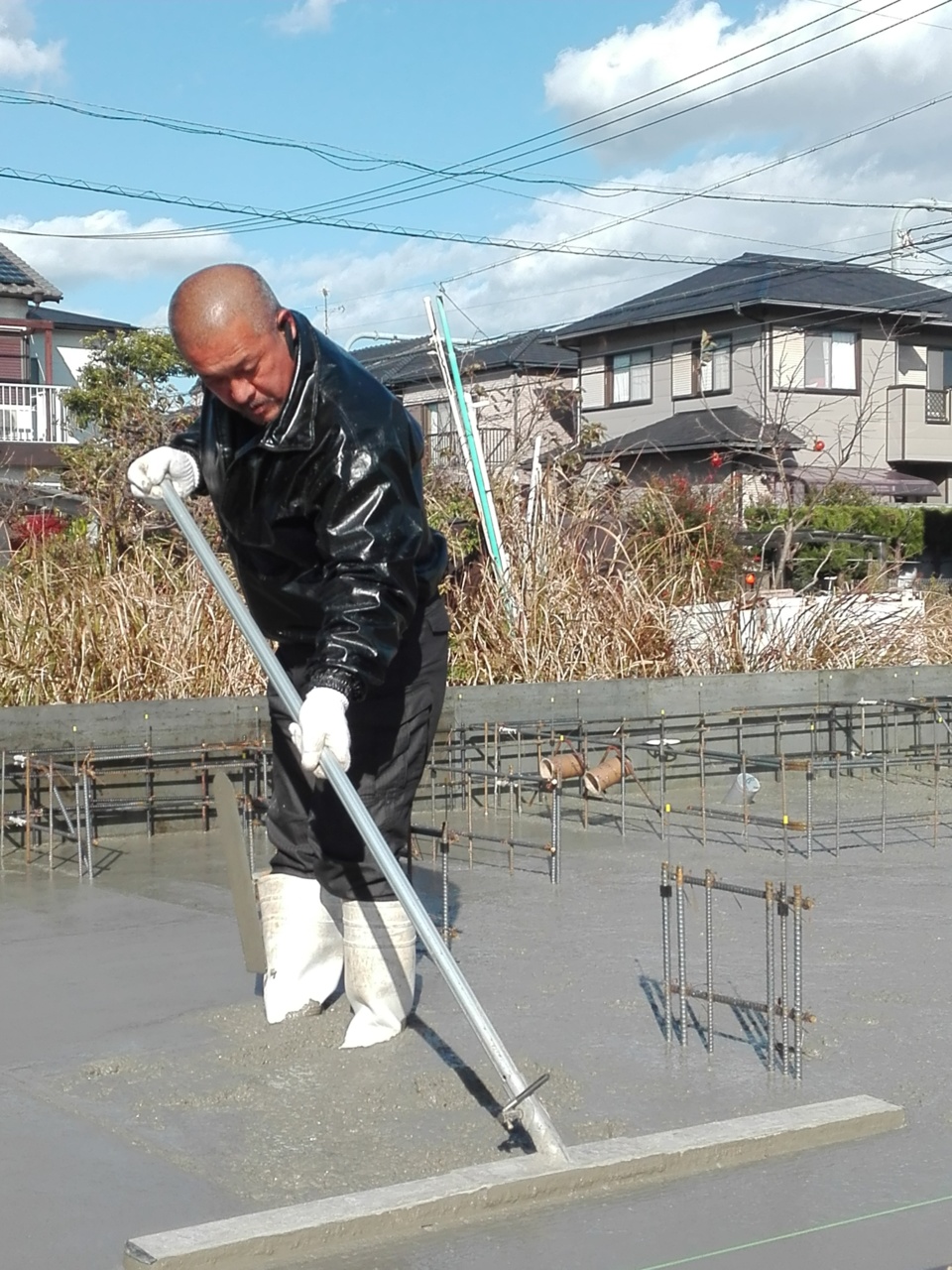

ここで、親方の登場で、基礎表面を平らに仕上げていきます(^^)/

25.2017年11月24日
基礎工事
基礎工事

コンクリートの打設によって、鉄筋はどんどん隠れていきます!!
見えないところで、家を末永く支えてくれます

26.2017年11月25日
基礎工事
基礎工事

本日は昨日打ったコンクリートの上に、
立ち上がりコンクリート用の型枠組みを行い、

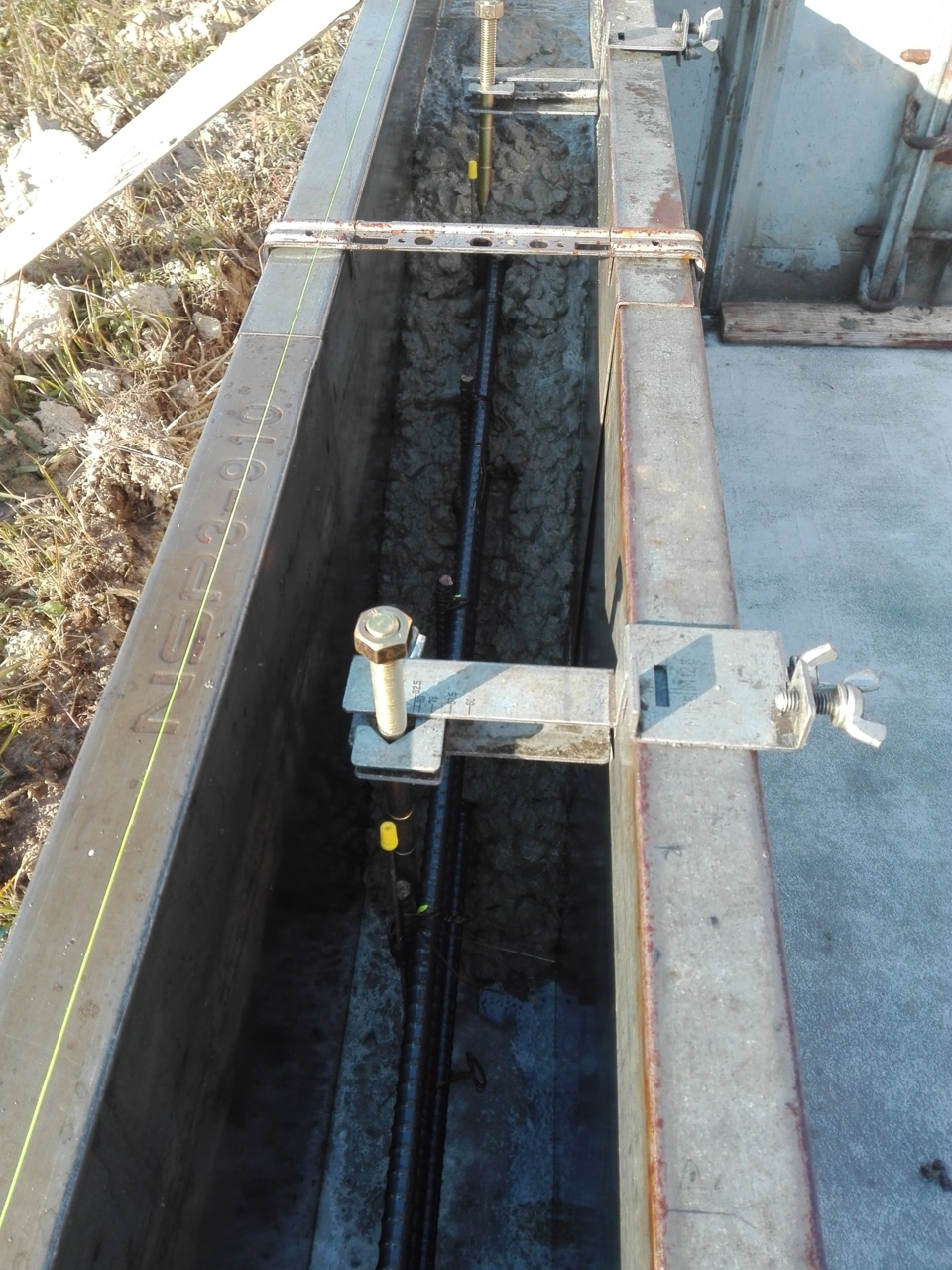

アンカーボルト等の金物の設置も行いました。
立ち上がりコンクリートの打設は28日の予定です。

27.2017年11月27日
基礎工事
基礎工事

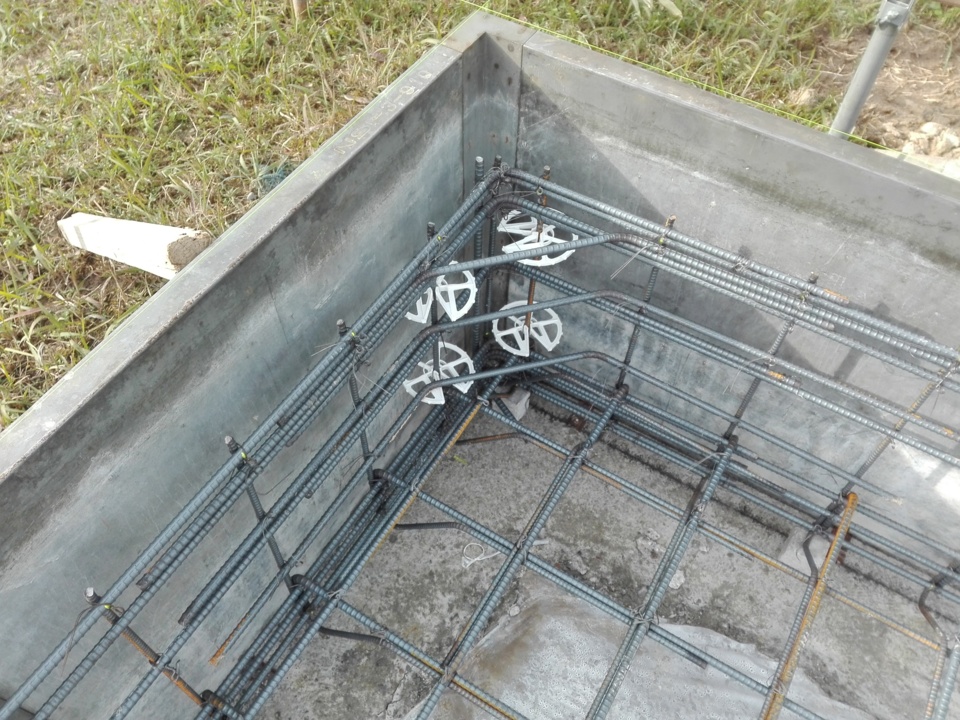

建物のコーナー部分は力がかかりやすいため、
コーナー補強として、鉄筋・コンクリートとも多く入れています。(^_-)-☆

28.2017年11月27日
基礎工事
基礎工事

給排水設備の配管類も、コンクリートの中に埋まっていきます( ゚Д゚)

29.2017年11月28日
基礎工事
基礎工事

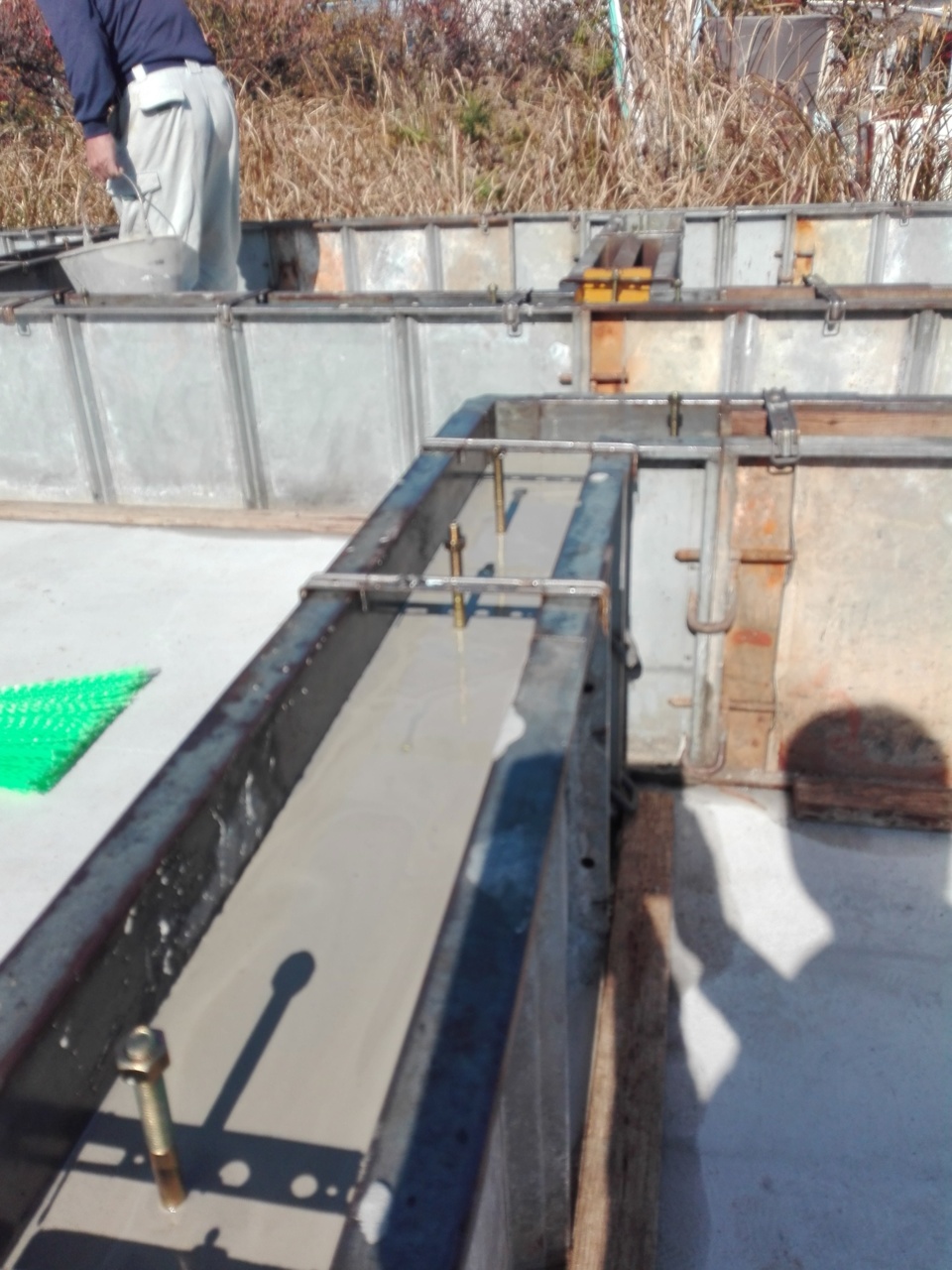

本日は基礎の立ち上がりのコンクリートの打設を行いました。
好天で暖かくて良かったです。写真は型枠の間にコンクリートを流し込んでいる所です。

30.2017年11月28日
基礎工事
基礎工事

息子のだいき君は、型枠際の気泡取りを行っています。

31.2017年11月28日
基礎工事
基礎工事

基礎の鉄筋がどんどんコンクリートに埋まっていきます( ;∀;)

32.2017年11月28日
基礎工事
基礎工事

コンクリート打設直後の表面状況です。

33.2017年11月28日
基礎工事
基礎工事

打設したコンクリートの表面に流し込む
レベラー材を作っている所です。
お施主様息子ちゃん、真剣に覗き込んでいます!(^_-)-☆

34.2017年11月28日
基礎工事
基礎工事

息子ちゃんに見守られながら作ったレベラー材を
流し込んでいる所です。(^^♪
これで基礎の表面がきれいに水平に仕上がります。

35.2017年11月28日
基礎工事
基礎工事

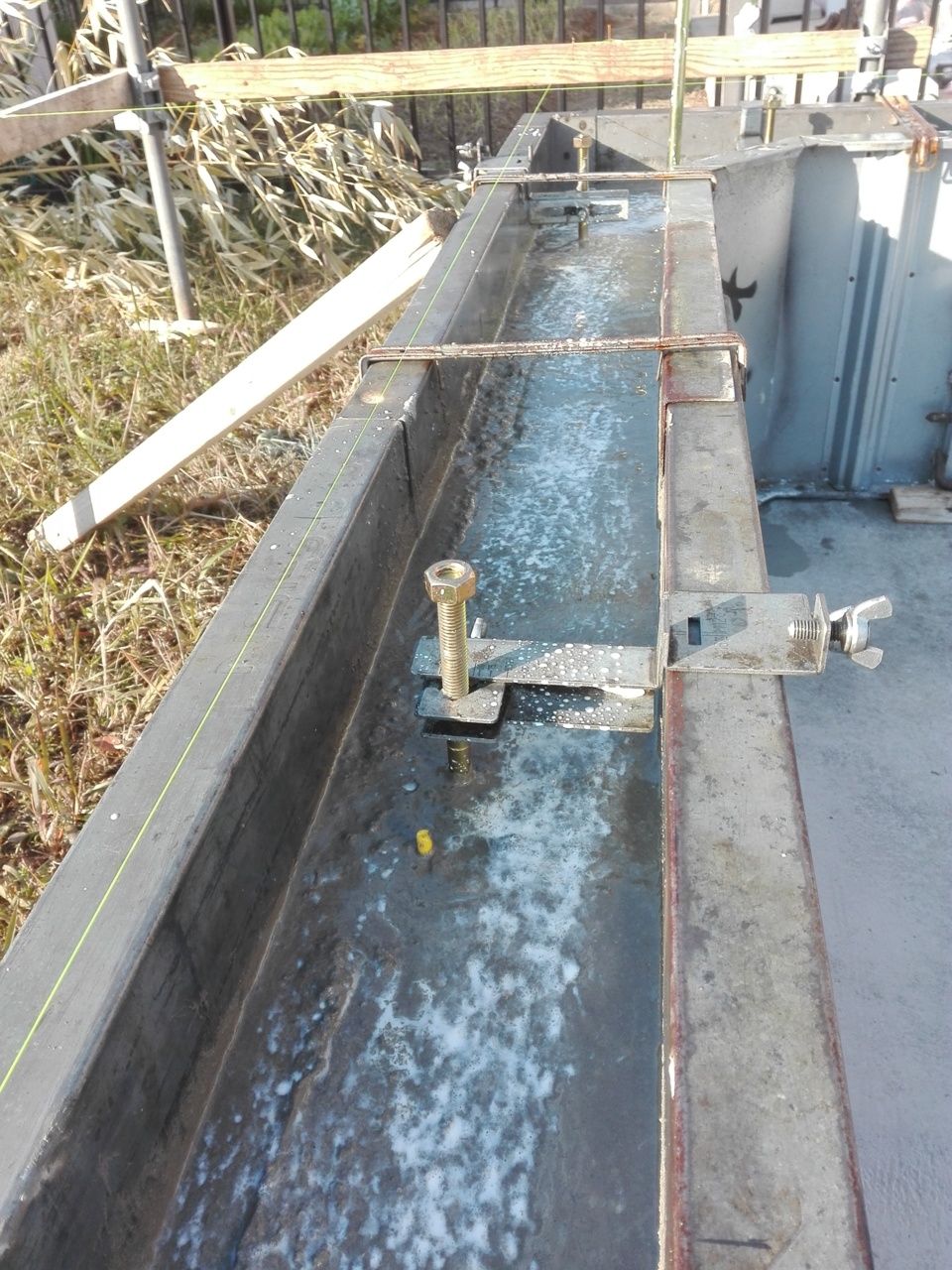

レベラー材を流し込んだ後の状況です。(^_-)-☆

36.2017年11月28日
基礎工事
基礎工事

これだけ見守られながら作業した事はあまりないと言っていました( ゚Д゚)
こうやって、是非我が家が出来上がっていく様子を見て頂きたいです。
職人さんたちと話をしながら、進んでいくと楽しいと思います(^_-)-☆

37.2017年11月28日
基礎工事
基礎工事

基礎の中で杖を見つけて遊んでいました!

38.2017年12月02日
基礎工事
基礎工事

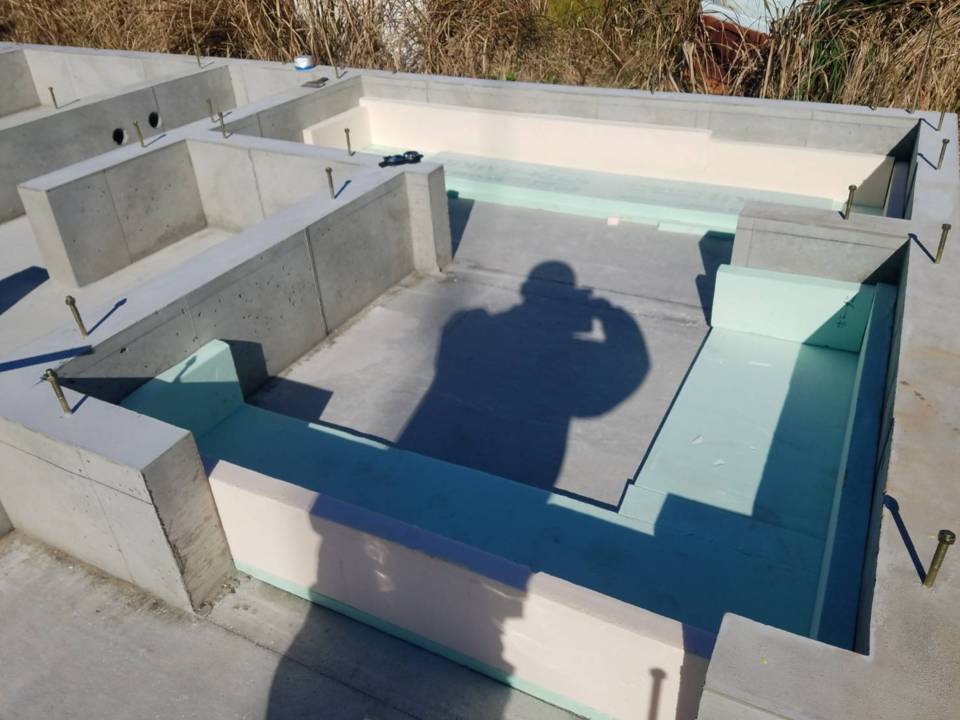

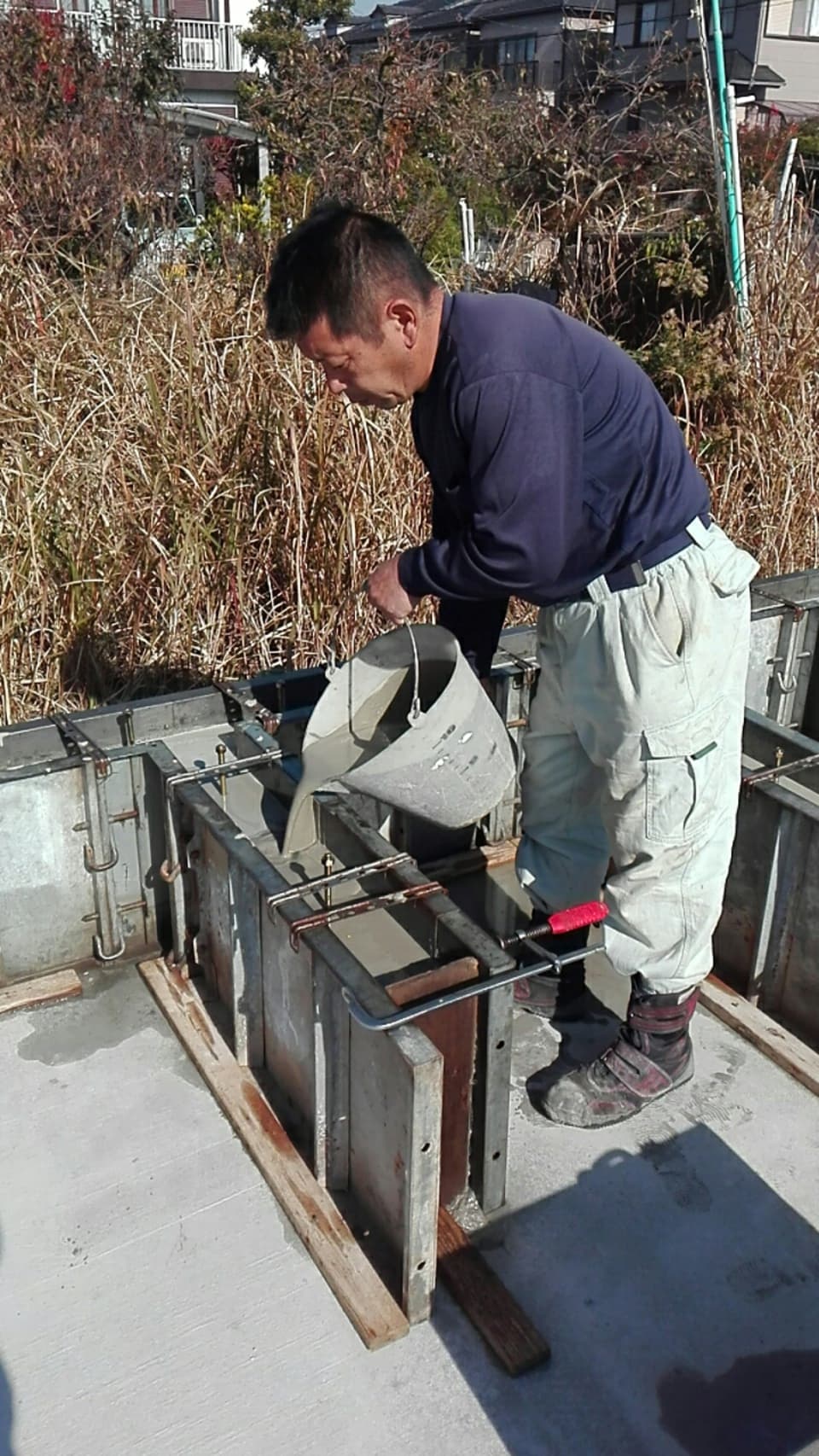

ポーチ部分の断熱材を敷設して、砕石を入れて、
コンクリートの増し打ちを行います。

39.2017年12月02日
基礎工事
基礎工事

砕石の転圧を行っている所です。(^^♪

40.2017年12月04日
基礎工事
基礎工事

ポーチ部分の型枠も本日バラシを行いました。

41.2017年12月05日
水道工事
水道工事

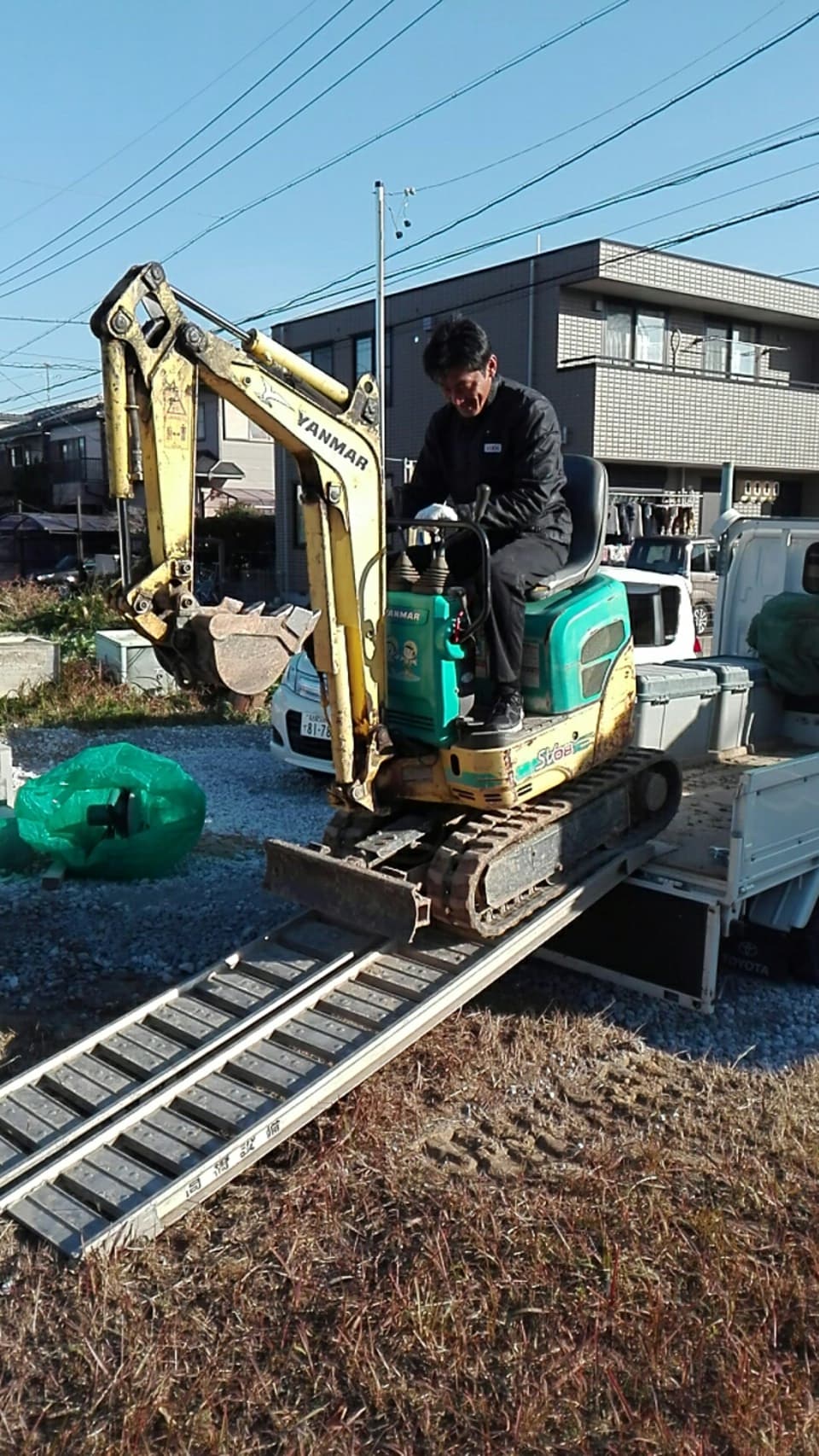

水道工事担当の高橋設備さんが、
超ミニユンボに乗って、颯爽と登場です(^。^)y-.。o○

42.2017年12月05日
水道工事
水道工事

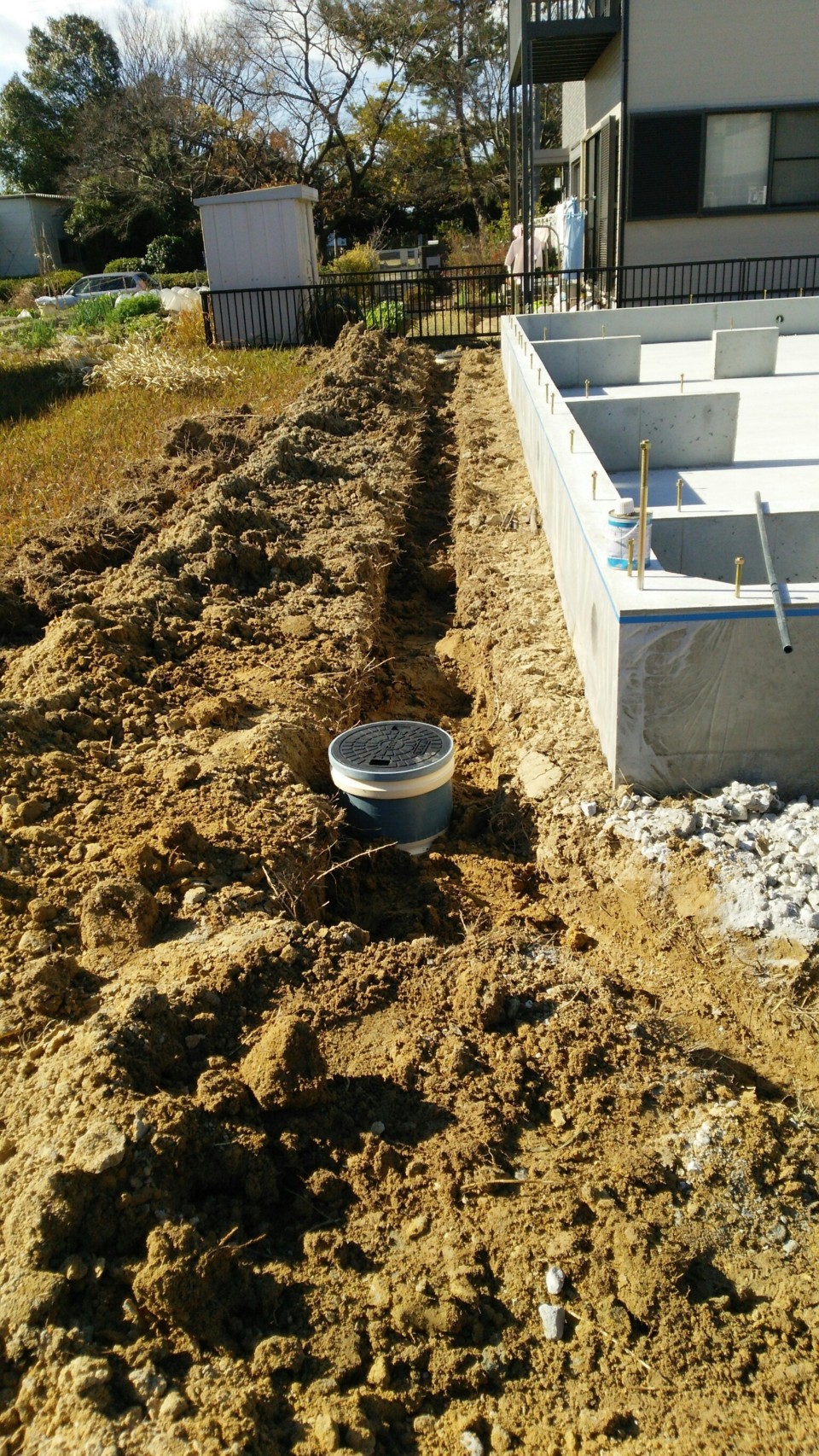

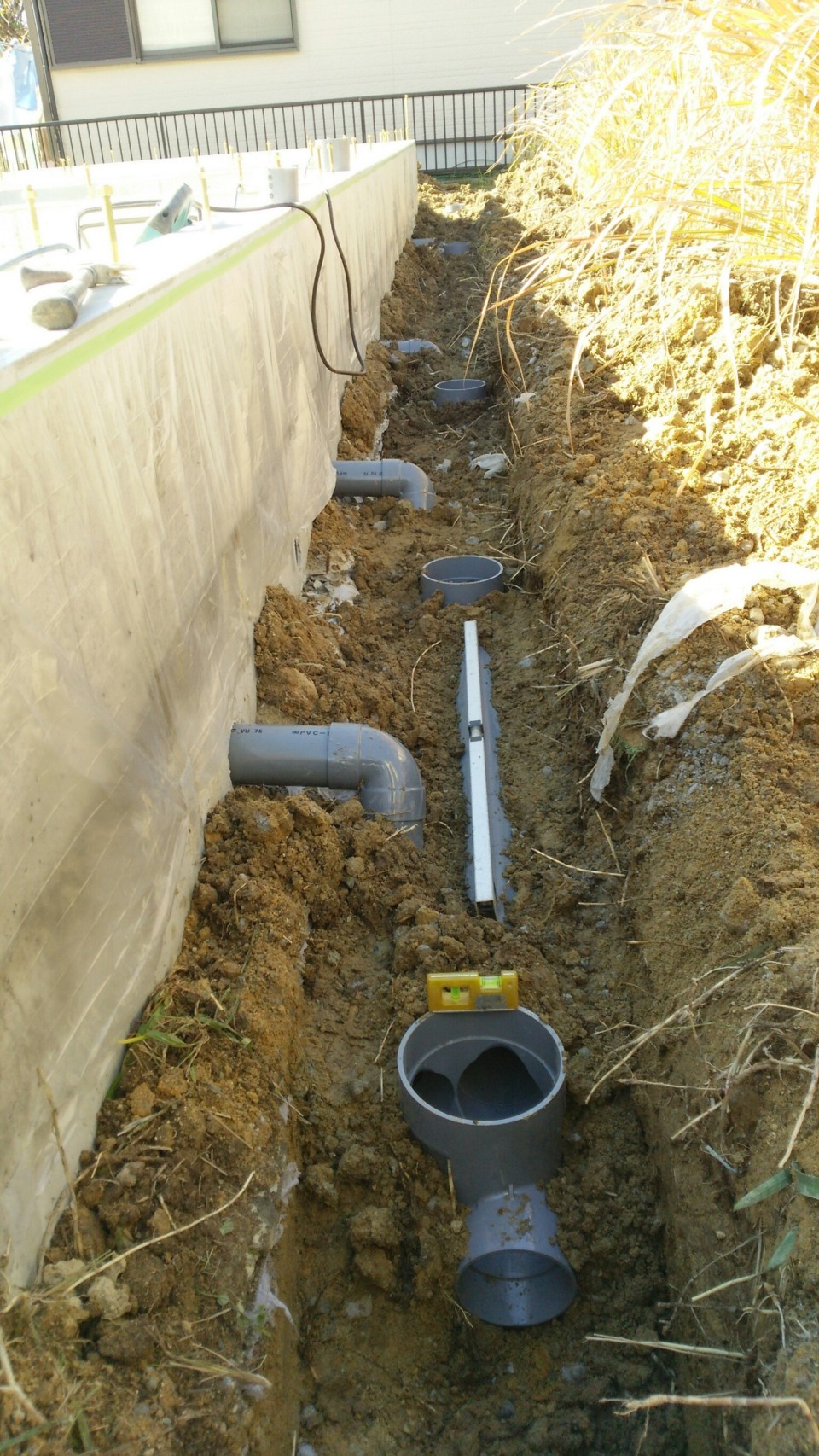

写真は、建物外部の排水管の施工状況です。
このように、建物から出てくる排水管を拾いながら
浄化槽へ向かっています!!
勾配が大事です(^_-)-☆

43.2017年12月05日
水道工事
水道工事

写真は、雨水の排水桝です。
土が彫ってあるところを、排水管が通ってきます

44.2017年12月06日
水道工事
水道工事

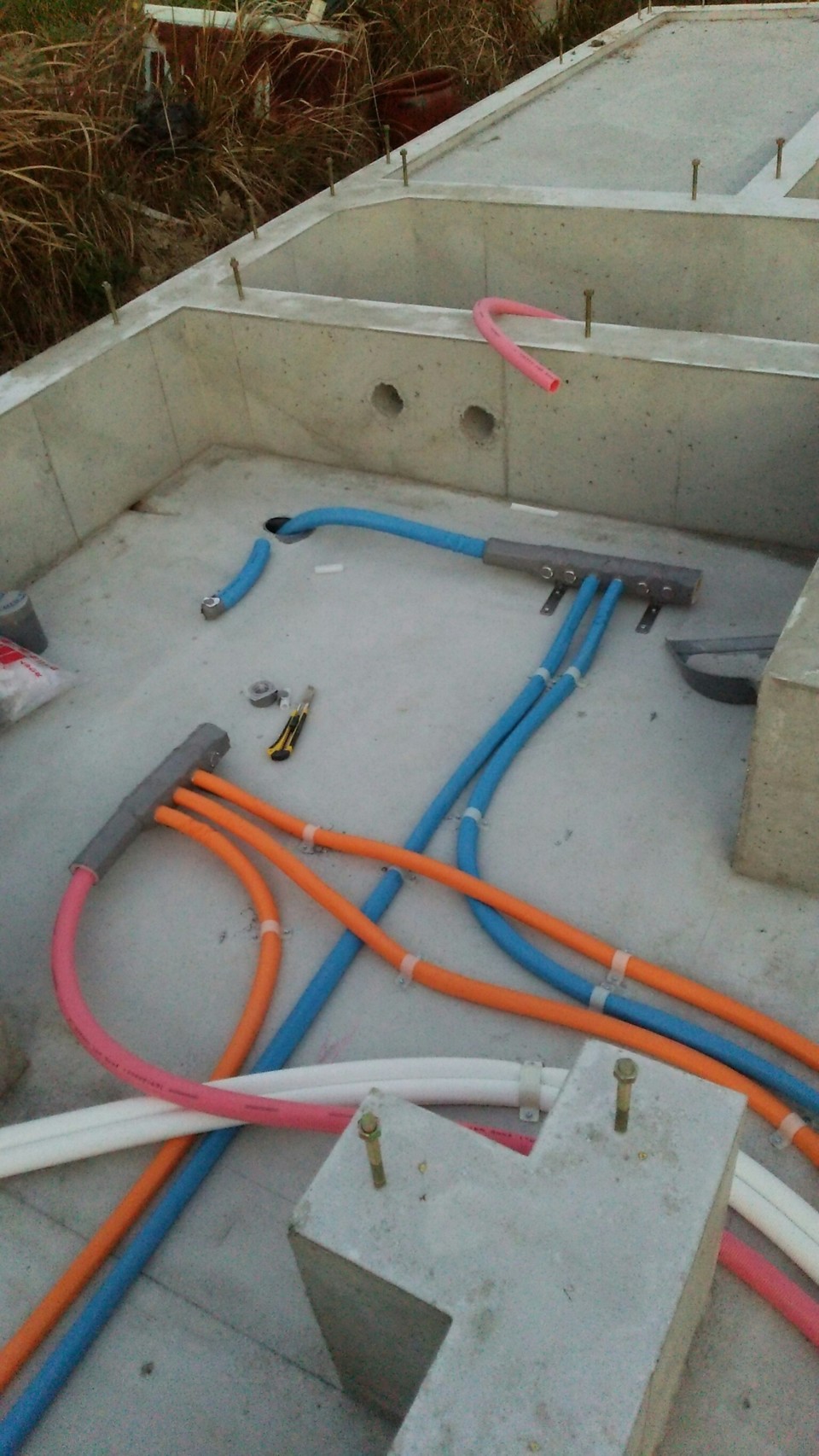

本日は内部床下の、給水管を施工しています。
ピンクがエコキュートからのお湯で、グレーのヘッダーを通して、
オレンジに分岐して、家の給湯ヶ所へ向かっています。

45.2017年12月06日
水道工事
水道工事

洗面所から、キッチンへ、
お湯・水が向かって生きている様子です。(^^)/

46.2017年12月07日
基礎の高さの確認
基礎の高さの確認

基礎の高さは非常に大切で、
高さが水平でないと家が傾いて出来てしまいます。
基礎屋さんでも、高さの確認を行っていますが、
自社での検査も行っています。
写真は、山本さん。

47.2017年12月11日
土台伏せ工事
土台伏せ工事

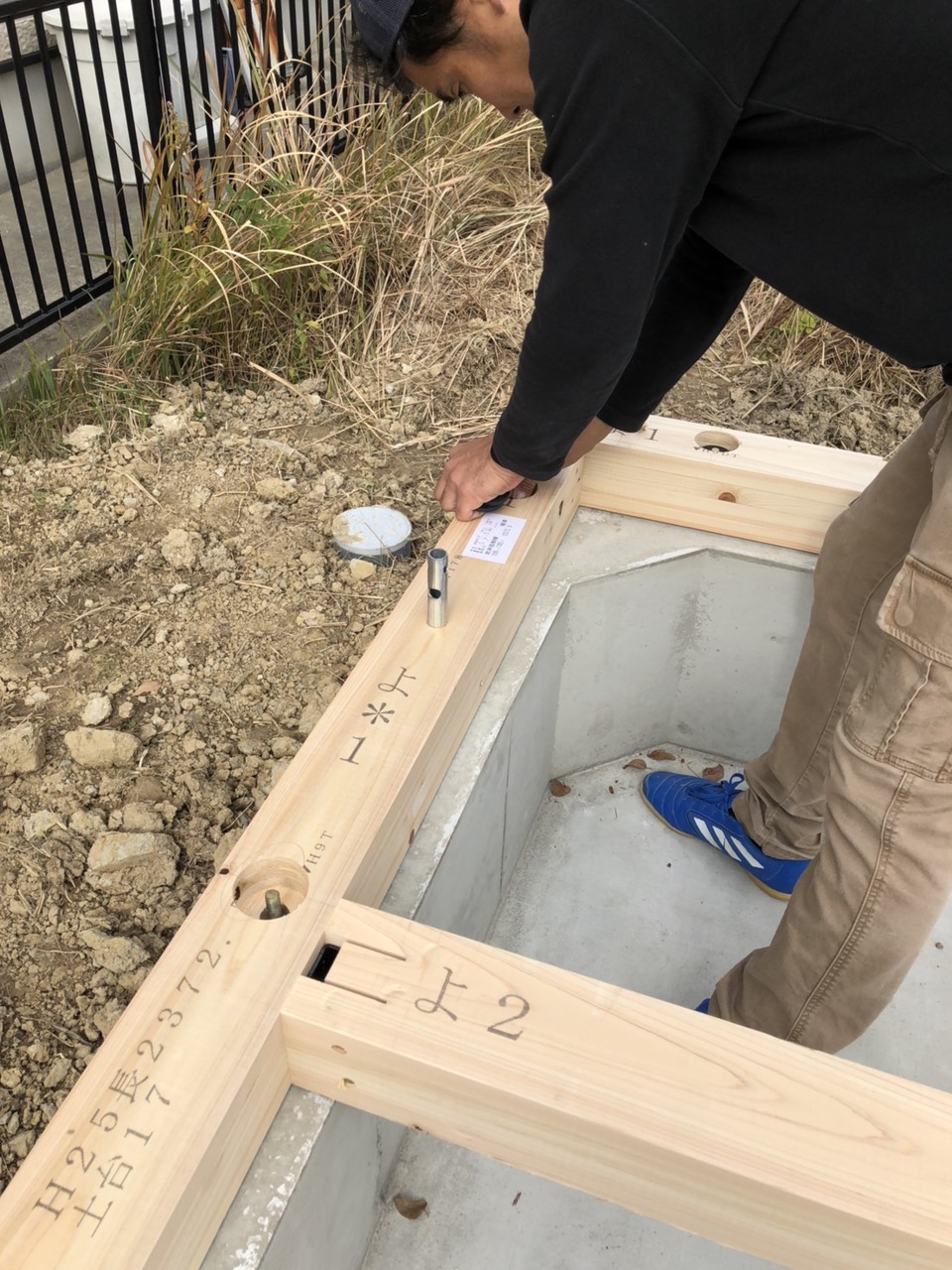

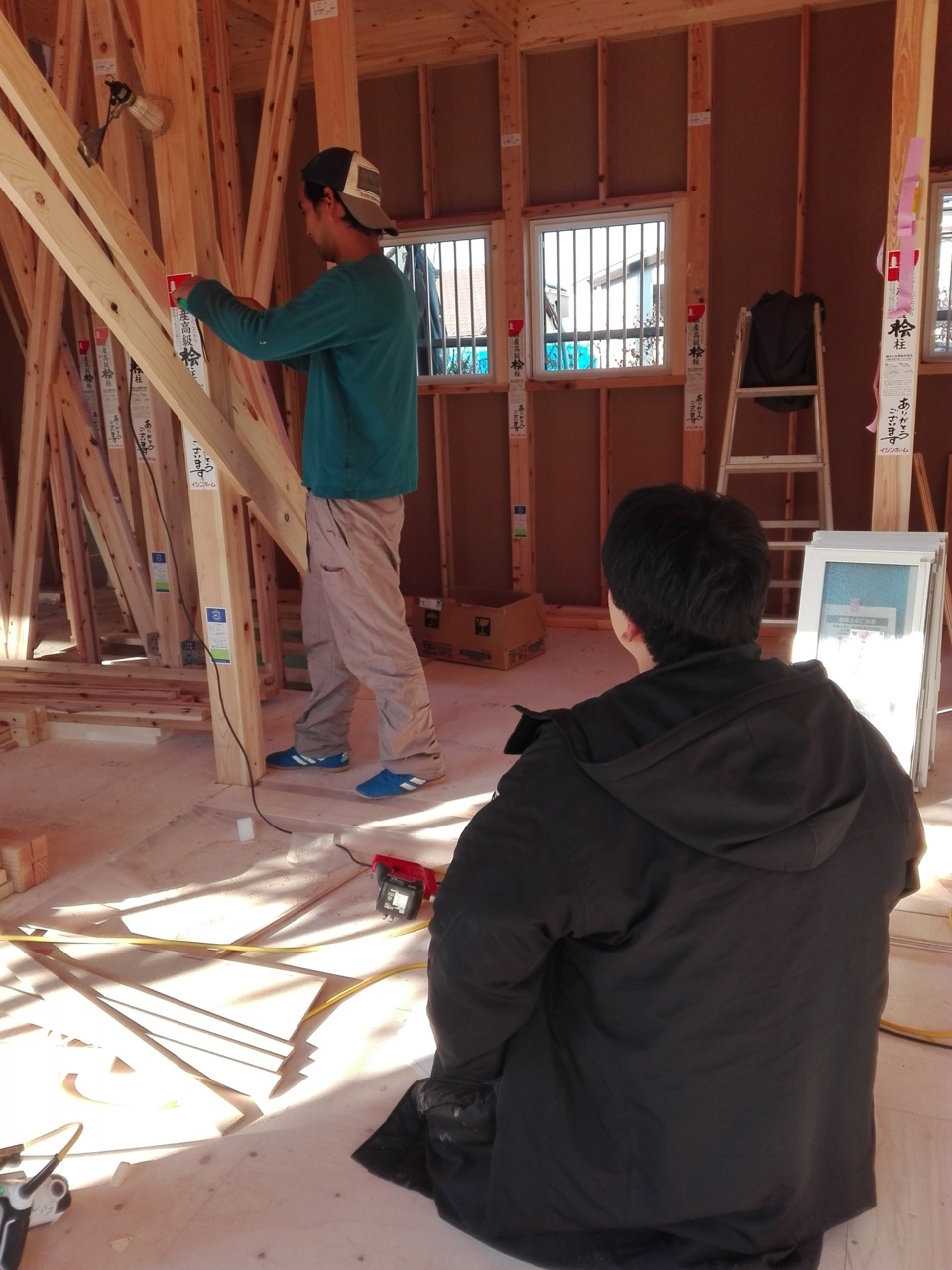

今日と明日で、大工さんが入り
土台伏せ工事を行います。
写真は、棟梁の山本修一さんです。

48.2017年12月11日
土台伏せ工事
土台伏せ工事

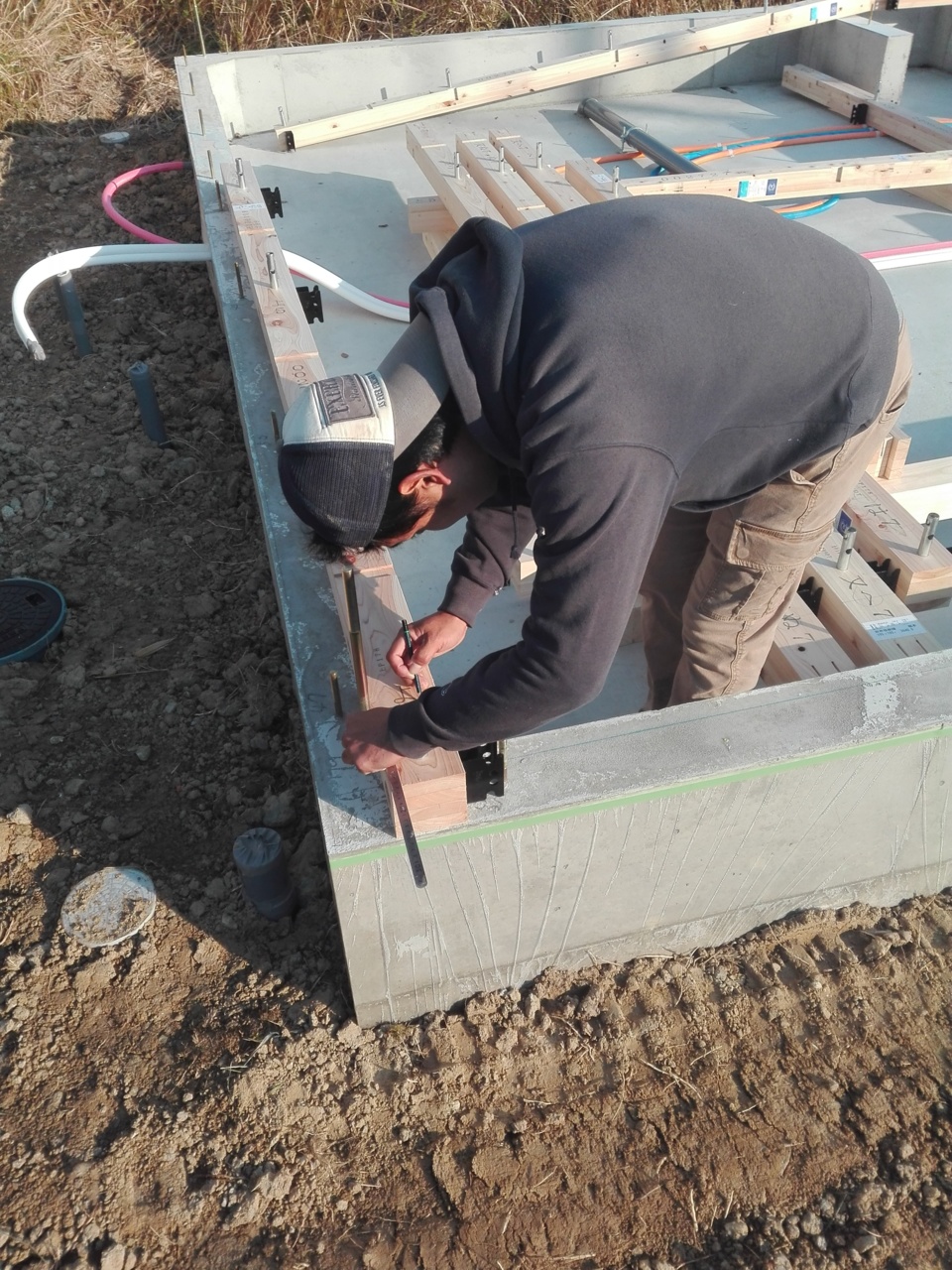

土台にアンカーボルトの穴を開けるために
位置を出している所です。

49.2017年12月11日
土台伏せ工事
土台伏せ工事

どんどん土台を組んでいっています。
木材と大工さんが現場に入ると、家を作っているんだ~
という実感がわいてきます!!

50.2017年12月12日
土台伏せ工事
土台伏せ工事

イシンホームの家は、床下までも機械で換気し、
室内と同じ環境となります。床下も換気を行うため
湿気が溜まらず、シロアリが好む環境とはなりません( ゚Д゚)

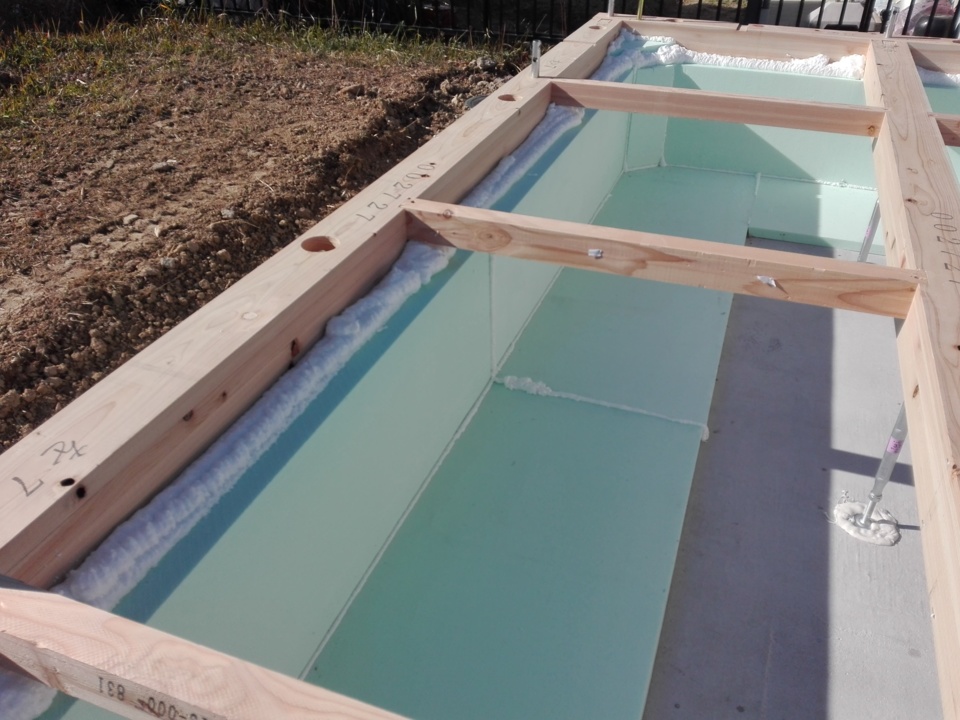

ですので、基礎に断熱材を施し、床下を外気の厳しい環境から守ります。

51.2017年12月12日
土台伏せ工事
土台伏せ工事

大地震の揺れを半減する、減振プレートも土台と基礎の間にばっちり設置されています。

減振装置の動画はこちら
https://www.youtube.com/watch?v=jI5AokRmtVE

52.2017年12月12日
電気工事
電気工事

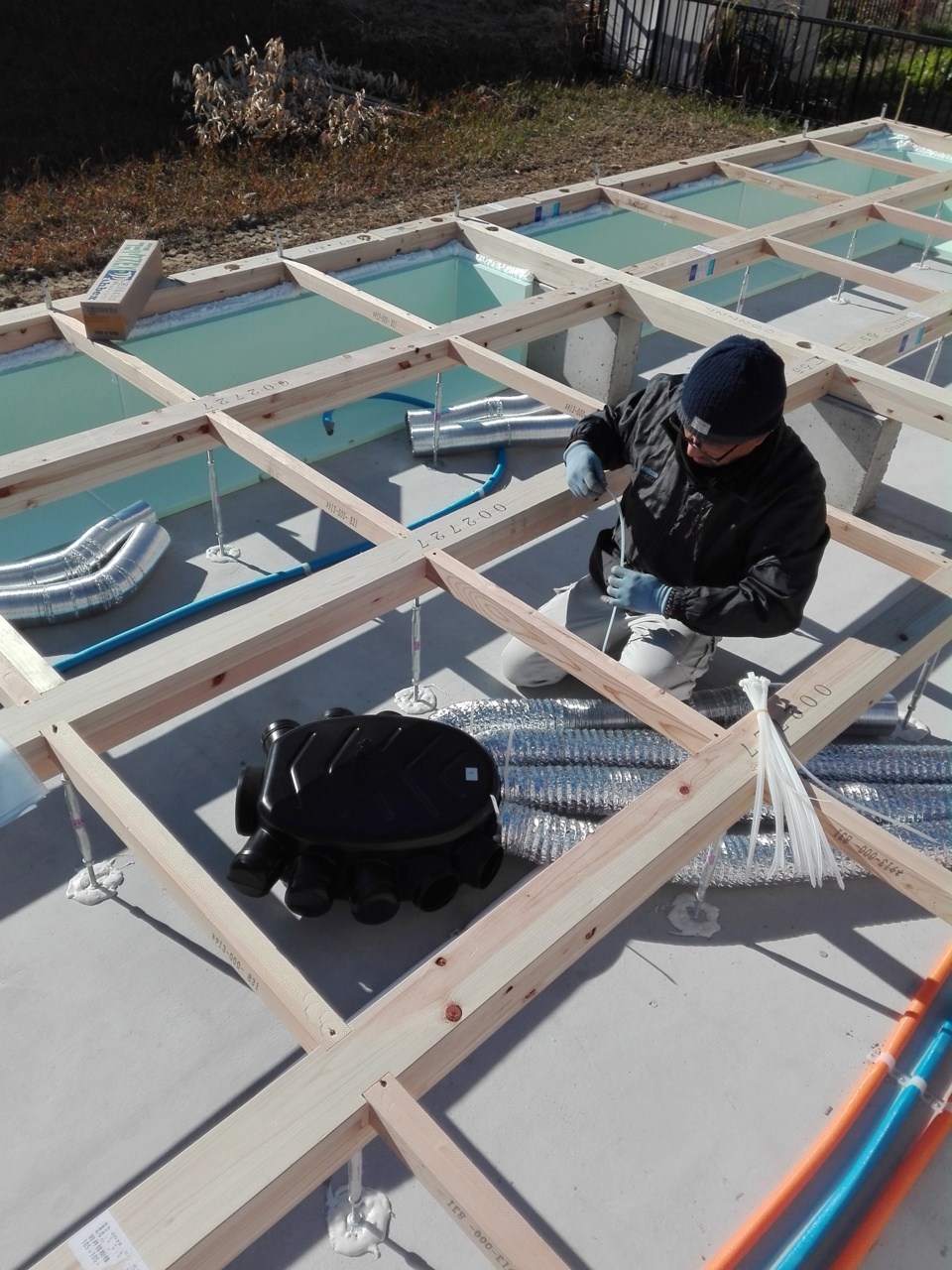

今日は電気屋さんも入り、24時間換気システムの設置を行いました。
一般的な24時間換気は、部屋の壁に穴をあけて、自然給気し、
トイレや風呂の換気扇から排気するものがほとんどですが、
イシンホームの24時間換気は、熱交換率90パーセントで、
温度がほとんど変わらず空気の交換を行うことが出来ます。
しかも、花粉やPM2.5を98%以上カットした新鮮な空気のみを家の中に
取り込みますので、アレルギーの方や小さなお子さんにもばっちりな家です(^。^)y-.。o○
⇓24時間換気システムの動画はこちら
https://www.youtube.com/watch?v=HazpQrZ1Z6g&list=PLnCU7cmpEKJ35xTTf5h4srDI8uH5y0zWU&index=2

53.2017年12月12日
電気工事
電気工事

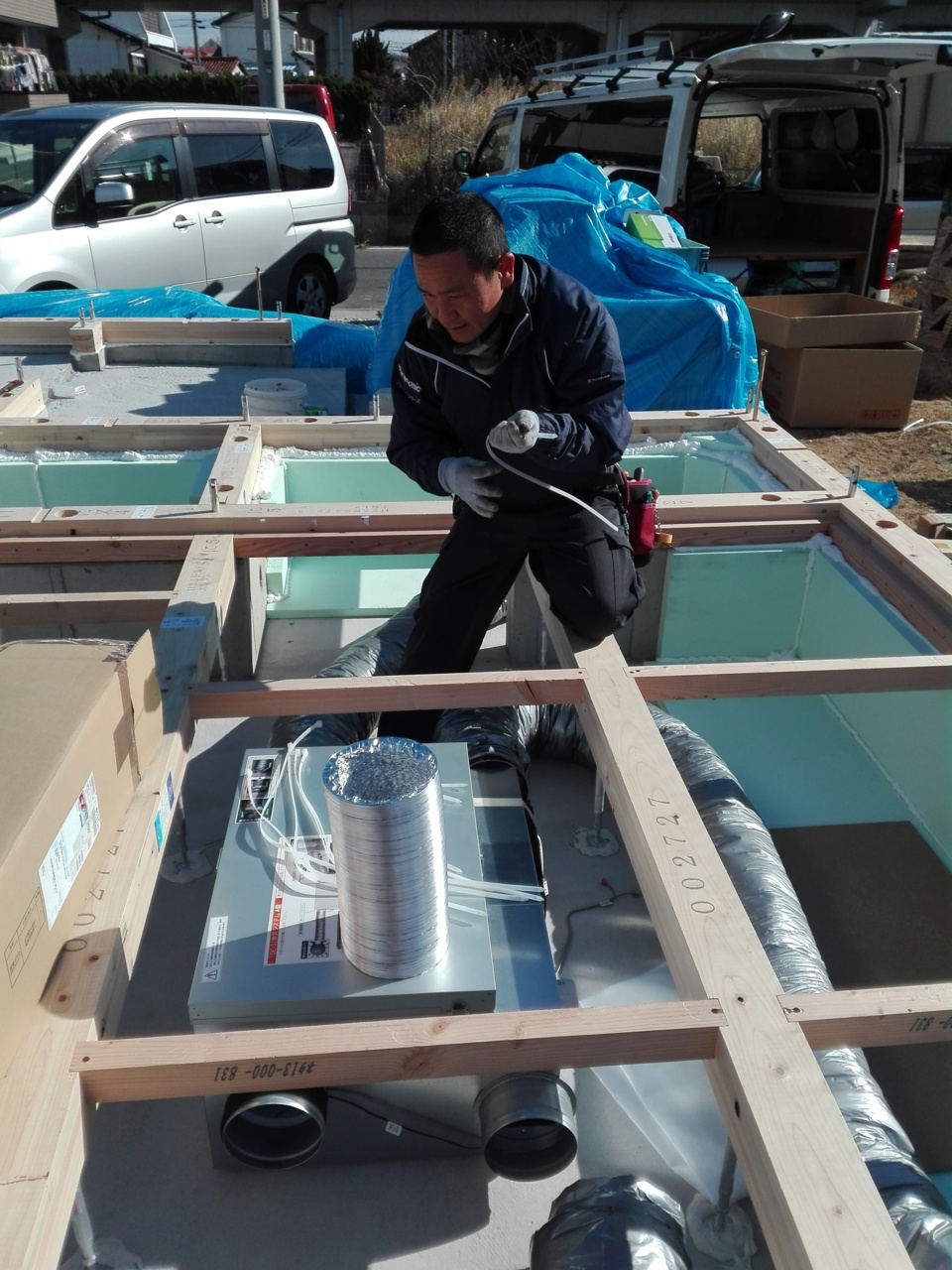

床下には、24時間換気のダクトでいっぱいです(^^♪

54.2017年12月12日
土台伏せ工事
土台伏せ工事

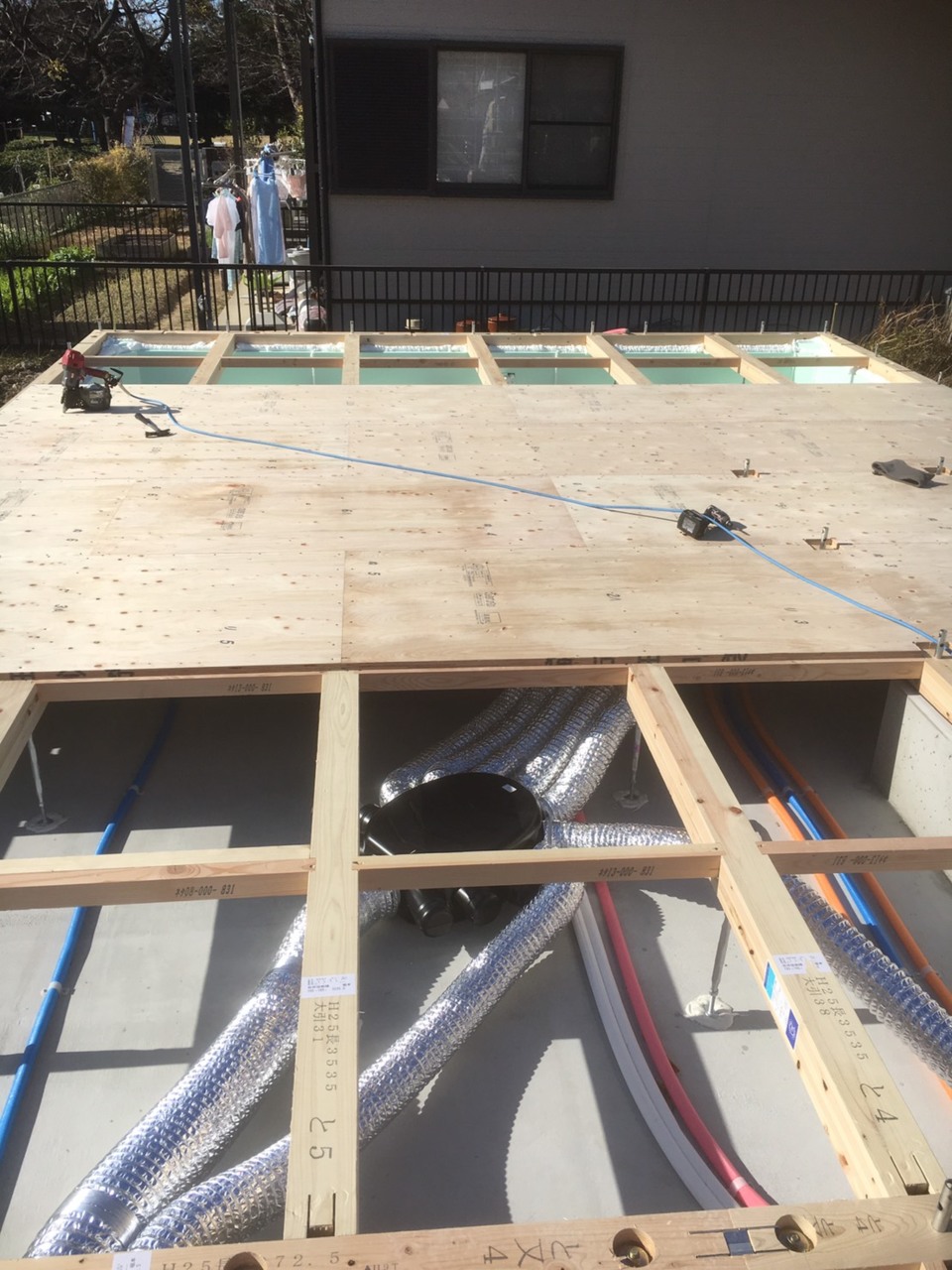

土台の上に、剛床をひいています。
24mmで厚みは十分です(^^)/

55.2017年12月12日
土台伏せ工事
土台伏せ工事

剛床まで完了し、養生しておしまいです。
次の大工さんの登場は、18日の建前となります

56.2017年12月12日
土台伏せ工事
土台伏せ工事

厚手のブルーシートで養生して完了です(^_-)-☆

57.2017年12月17日
足場設置工事
足場設置工事

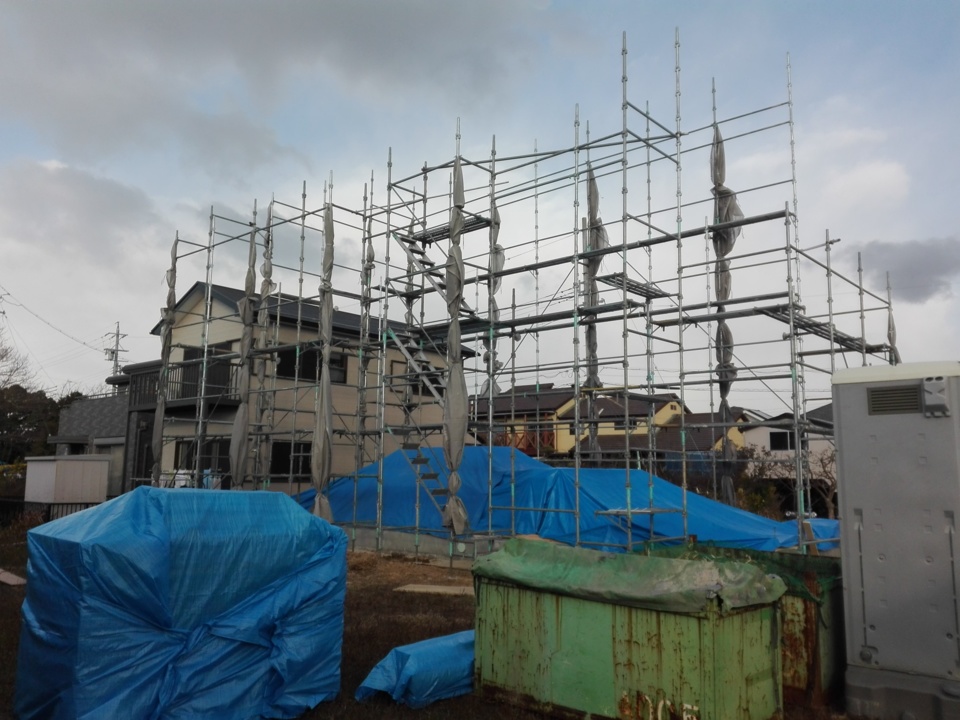

明日の建前に向けて、昨日仮設の足場の設置を行いました。
建前当日になかったら大変な事が、
足場がない
大工さんが来ない
レッカーが来ない
材料が来ない、
なので、確認です!!
足場もOKで安心です。

58.2017年12月18日
祝!上棟
祝!上棟

本日は、I様邸の上棟となりました。
一日中晴れの予報でしたが、朝は曇りでとても寒かったです( ゚Д゚)
棟梁とお施主様にて、お清めをして頂きました

59.2017年12月18日
祝!上棟
祝!上棟

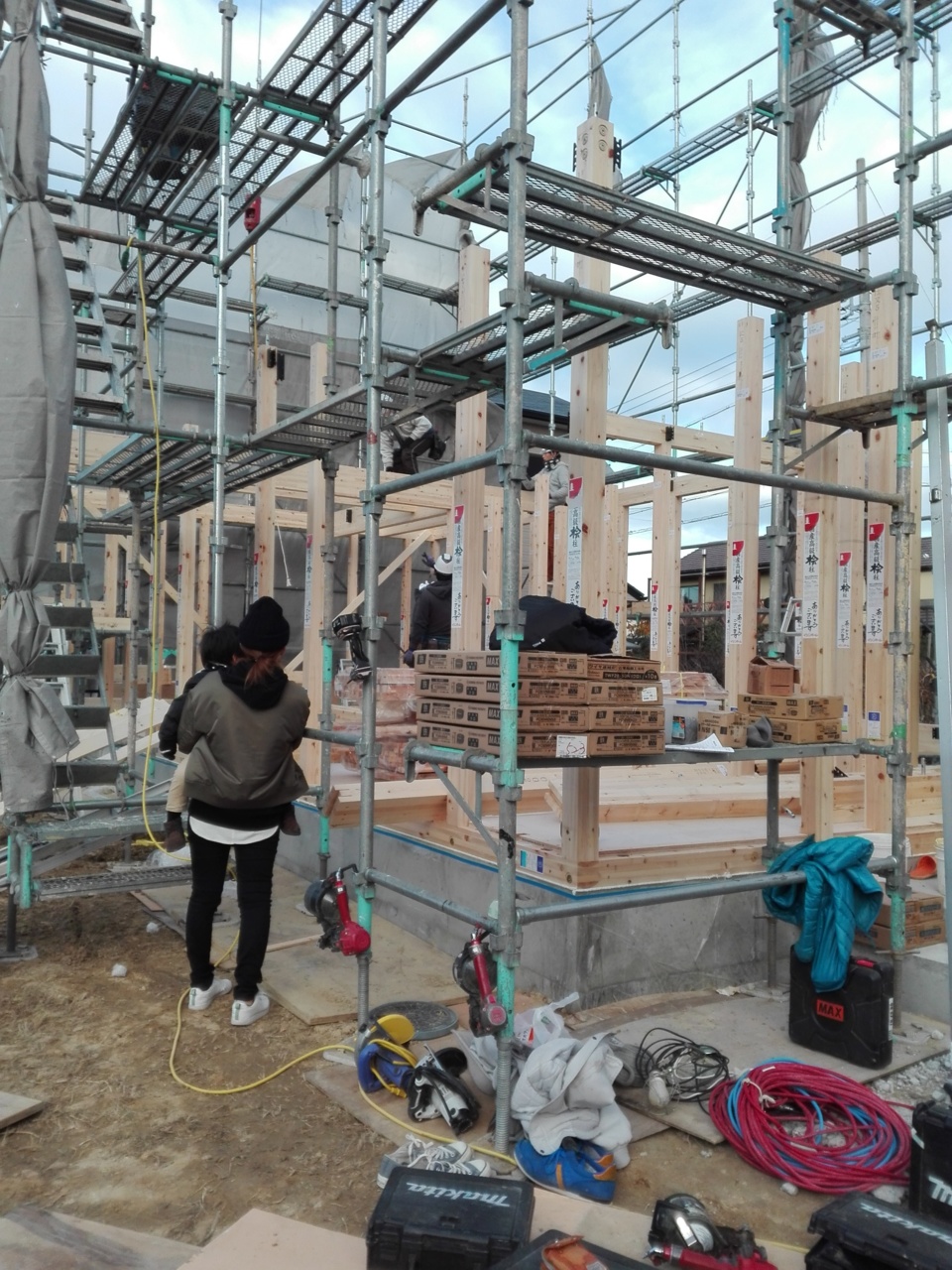

建前の作業を開始し、興味津々で奥様作業を見ています!

60.2017年12月18日
祝!上棟
祝!上棟

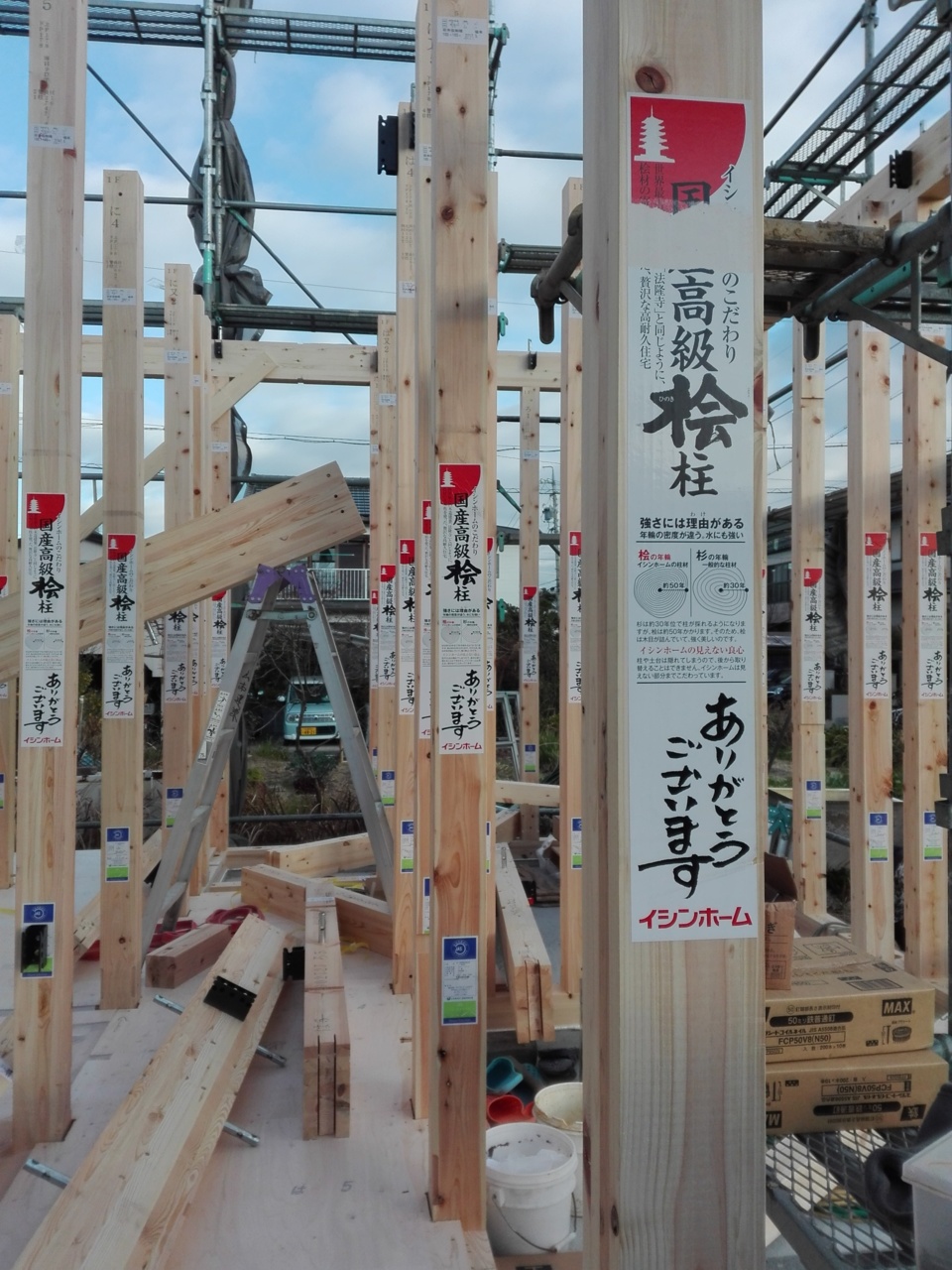

イシンの構造を支える、国産高級檜の柱です。(^_-)-☆

檜の案内動画はこちら
https://www.youtube.com/watch?v=KA_FSdtlLcs&index=3&list=PLnCU7cmpEKJ35xTTf5h4srDI8uH5y0zWU

61.2017年12月18日
祝!上棟
祝!上棟

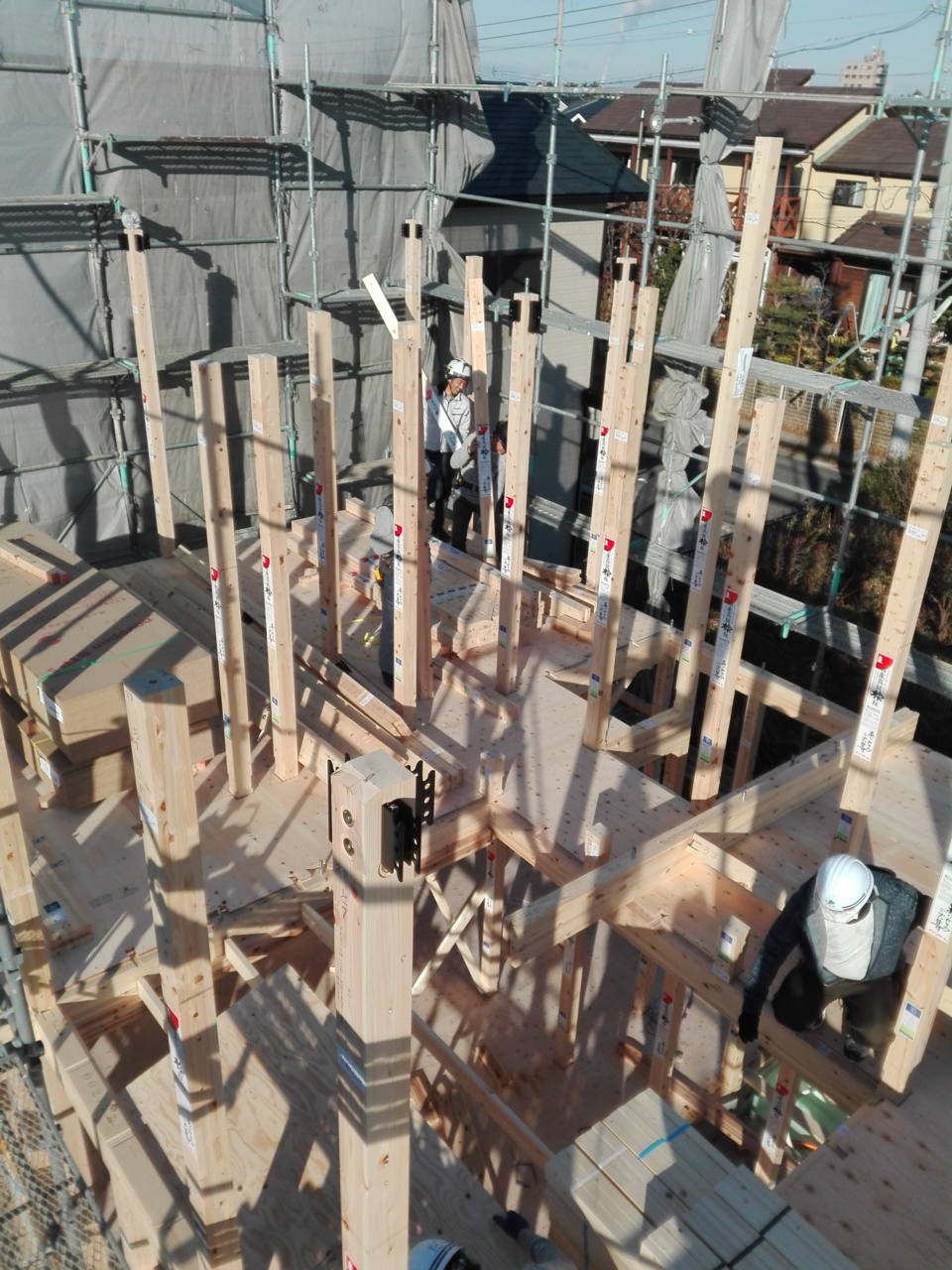

2階の床組まで完了しました!
吹抜けもばっちりあります。(^_-)-☆

62.2017年12月18日
祝!上棟
祝!上棟

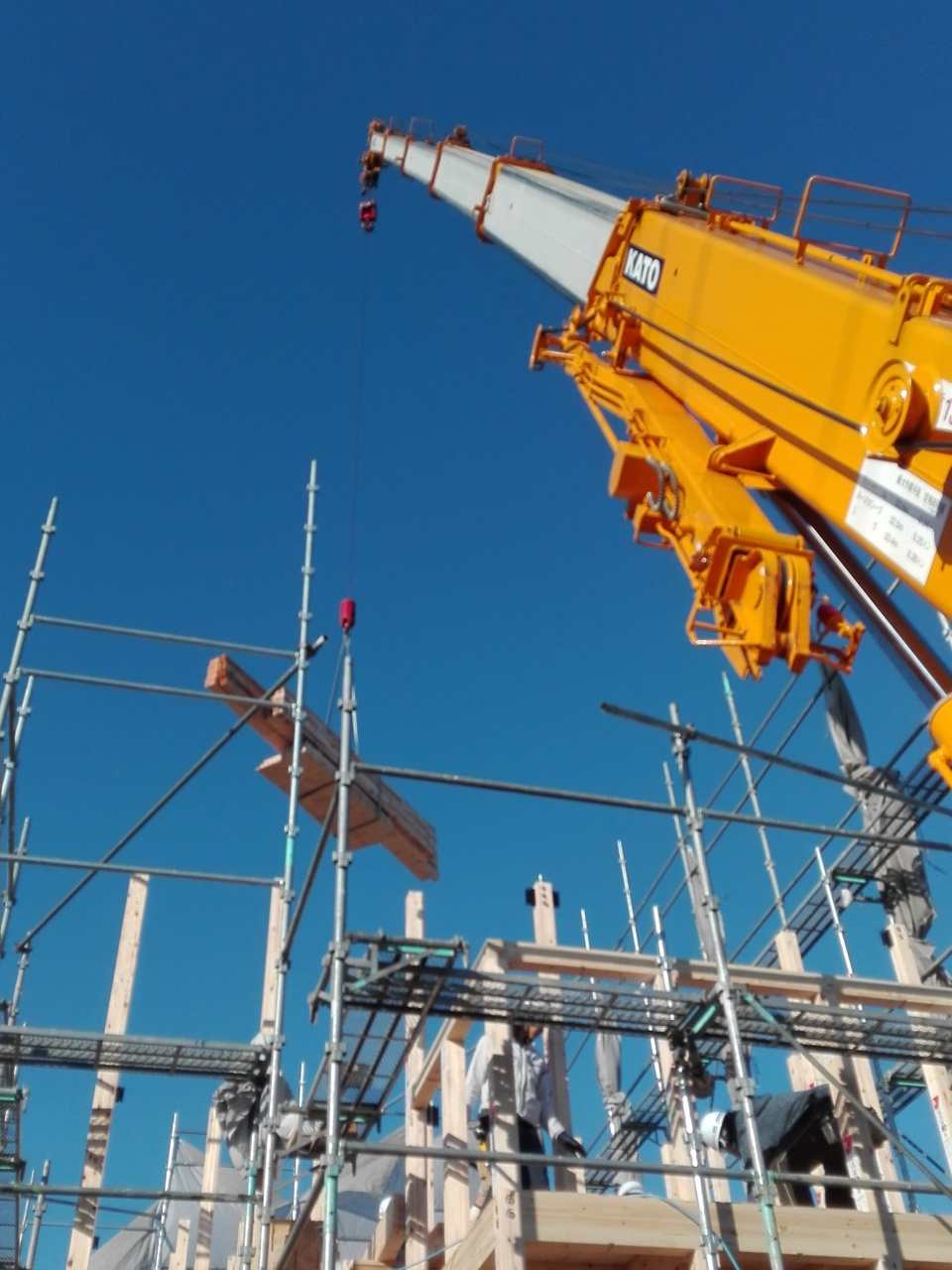

レッカーにて材料の運搬を行います!!
レッカーは上棟作業には必須で、なかったころは
大工さんたちがすべての材料を手で上げていたと思うと
ぞっとします( ˘•ω•˘ )

63.2017年12月18日
祝!上棟
祝!上棟

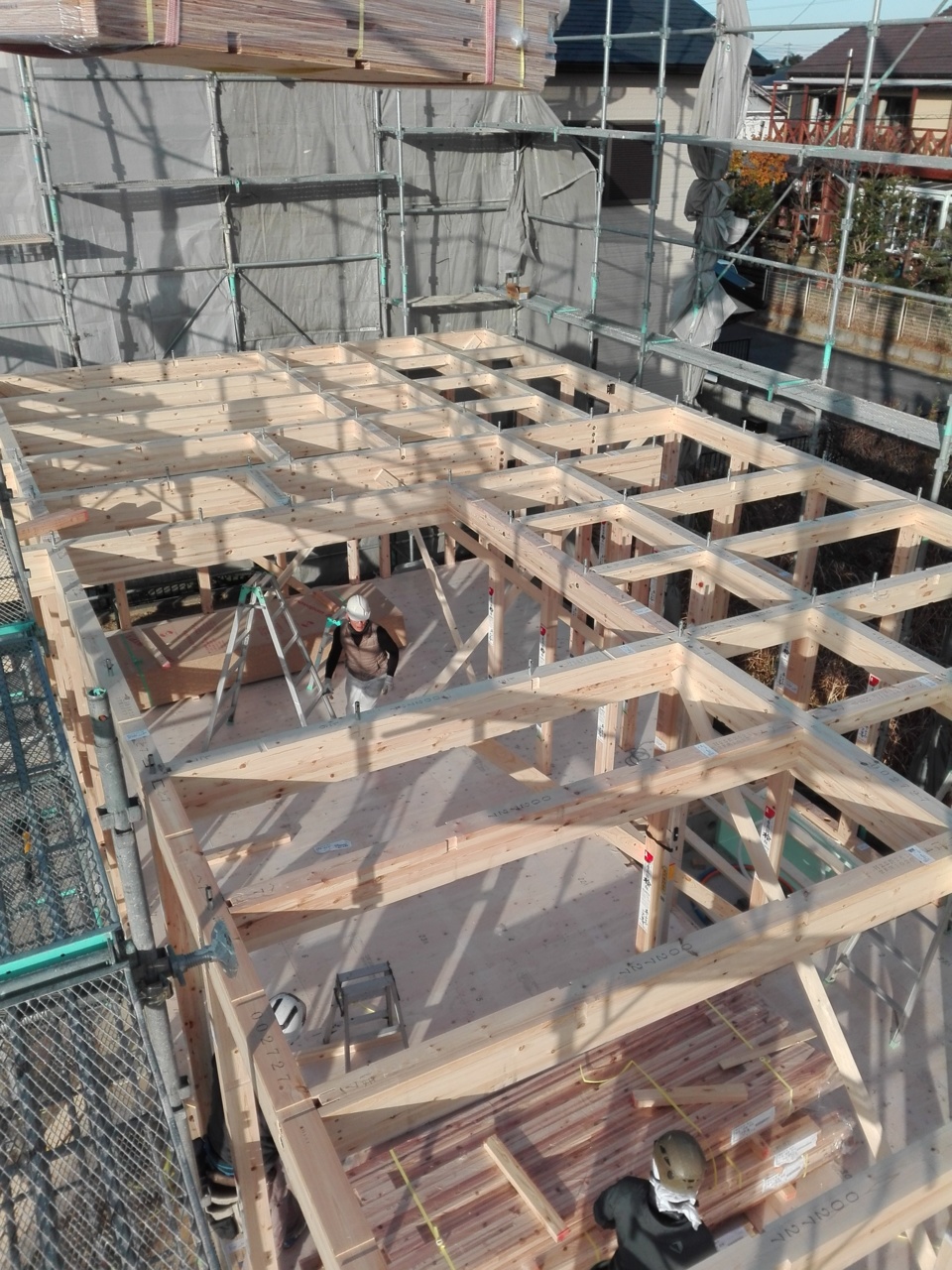

2階の床合板も完了し、柱も建て終わりました。
作業はとても順調です(^。^)y-.。o○

64.2017年12月18日
祝!上棟
祝!上棟

トラックにて材料が届き、
どの材料から降ろすかバルコニーから覗いて
作戦を立てる大工さん。
お施主様ご主人もこうやって眺めるんだろうなーと
思いながら見ていました。

65.2017年12月18日
祝!上棟
祝!上棟

屋根の形までできてきました!!
片流れの屋根で、大容量の太陽光発電搭載用屋根です(^_-)-☆

66.2017年12月18日
祝!上棟
祝!上棟

屋根の間に見える銀色のシートが
赤外線を80%反射する遮熱シートです。(^^)/
この材料を壁にもはり、家全体をすっぽりと覆います。
商品紹介はこちら
    ↓
https://www.youtube.com/watch?v=Pq9_CkJ17gg&index=10&list=PLnCU7cmpEKJ35xTTf5h4srDI8uH5y0zWU

67.2017年12月18日
祝!上棟
祝!上棟

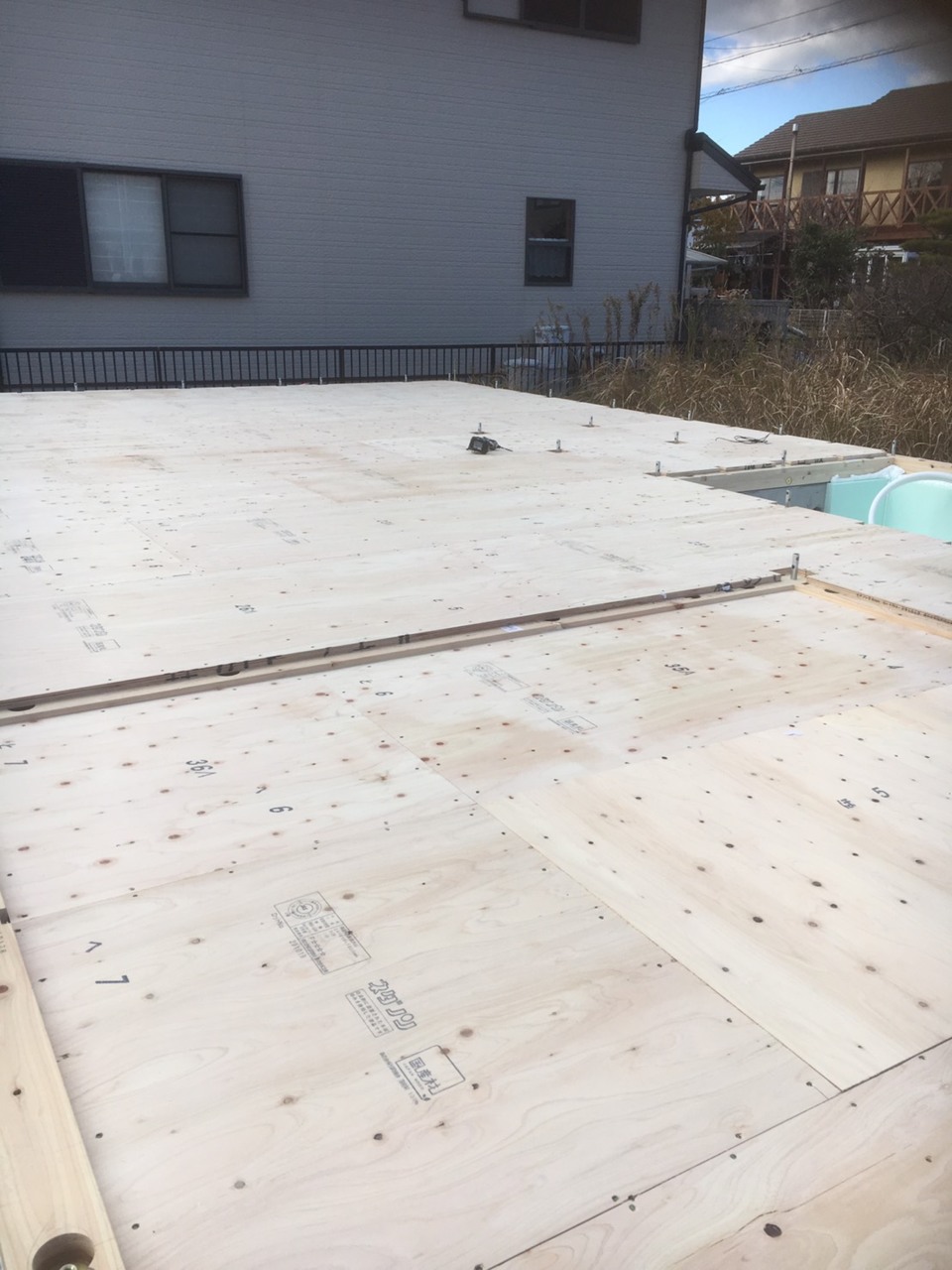

屋根の野地板も終わり、屋根の防水材の
アスファルトルーフィングの施工です。

68.2017年12月18日
祝!上棟
祝!上棟

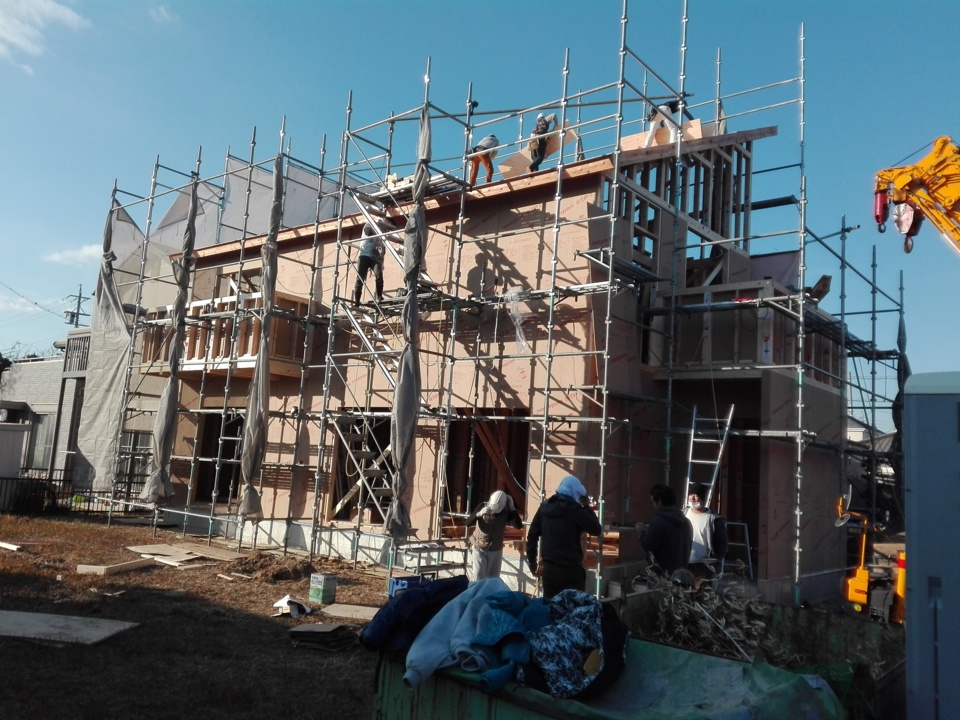

壁の耐力壁も大分終わってきました!!
作業は本当に順調です!(^^)!

69.2017年12月18日
祝!上棟
祝!上棟

建前終了後、レッカーに載せてもらい記念撮影!!
きっと大人になり、自分の家を建てる際には、
自分の子供も載せるんでだろうな~。

70.2017年12月19日
大工工事
大工工事

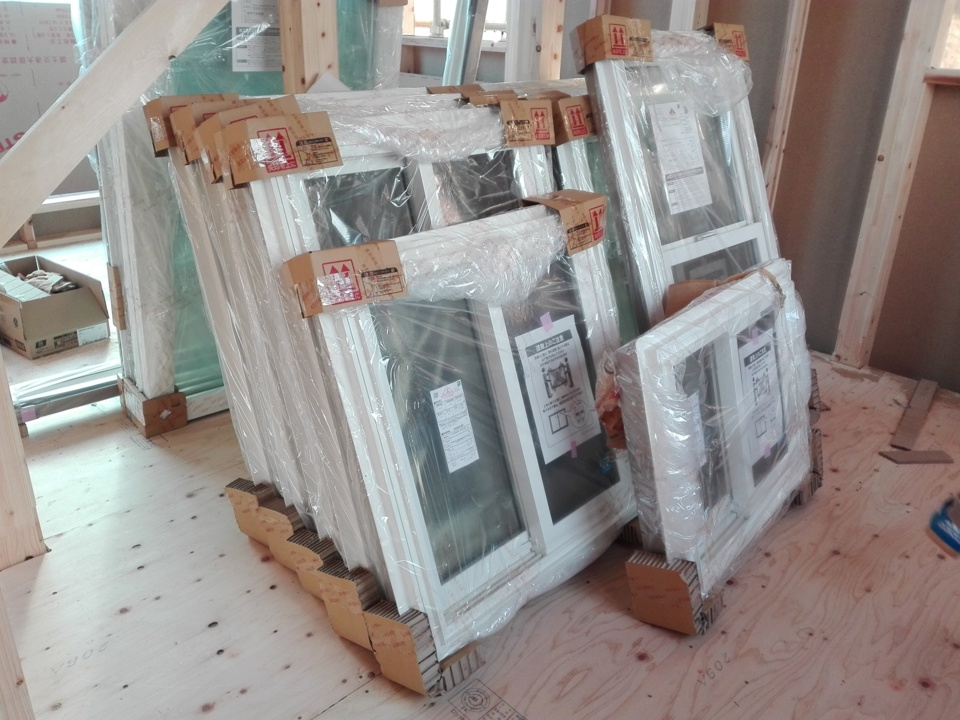

建前の翌日になりますが、サッシが到着しました。
サッシは、YKKAP社の樹脂サッシです。
アルゴンガス封入商品です。
     ⇓
サッシ説明動画のURLです。
https://www.youtube.com/watch?v=-GO2FRQEoas&feature=em-subs_digest-vrecs

71.2017年12月19日
屋根工事

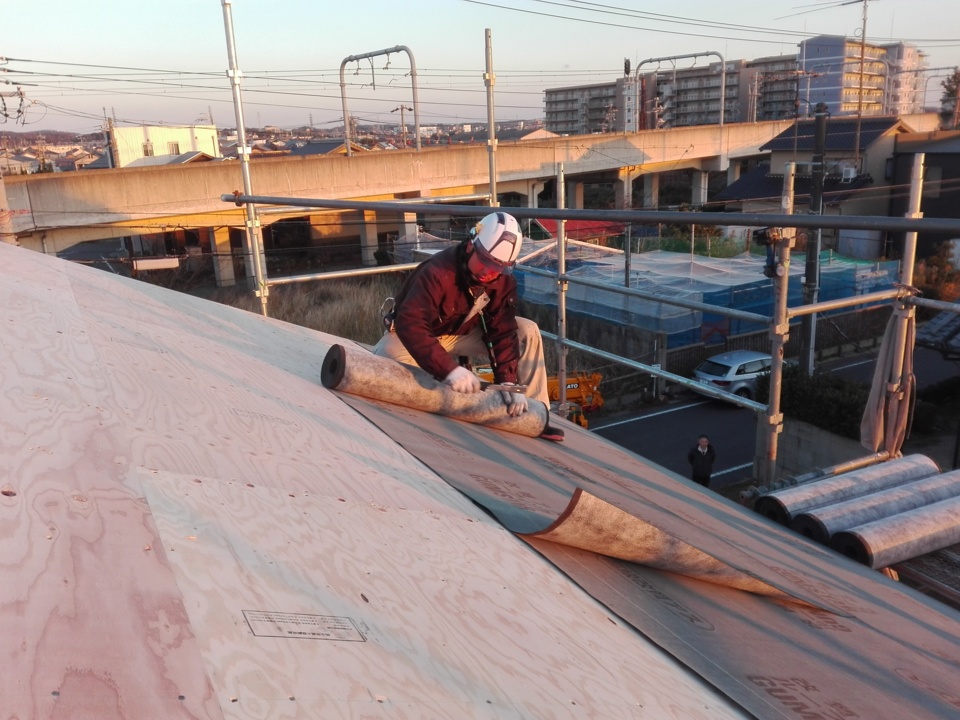

屋根工事

本日、屋根工事も行うため、ガルバニウム鋼板の屋根材が搬入されました。
ユニック車で、屋根へ直接材料を上げます。
太陽光パネルを、ガルバニウム鋼板屋根へ取付を行います。(1/12予定)

72.2017年12月19日
大工工事
大工工事

修一棟梁が、サッシの取付を行っています。
まずは、雨仕舞から作業は進みます。木の家なので雨で
濡れないように気を使っています。

73.2017年12月20日
シロアリ薬剤塗布
シロアリ薬剤塗布

第二回目のシロアリ薬剤塗布工事を行いました。
建前後は、沢山の業者さんの出入りがあり、
順番も間違えないようにしないといけません。
第一回目は、地盤面への塗布を行いましたが、
今回は地面に近い構造躯体部への塗布です。

74.2017年12月20日
バルコニー防水工事
バルコニー防水工事

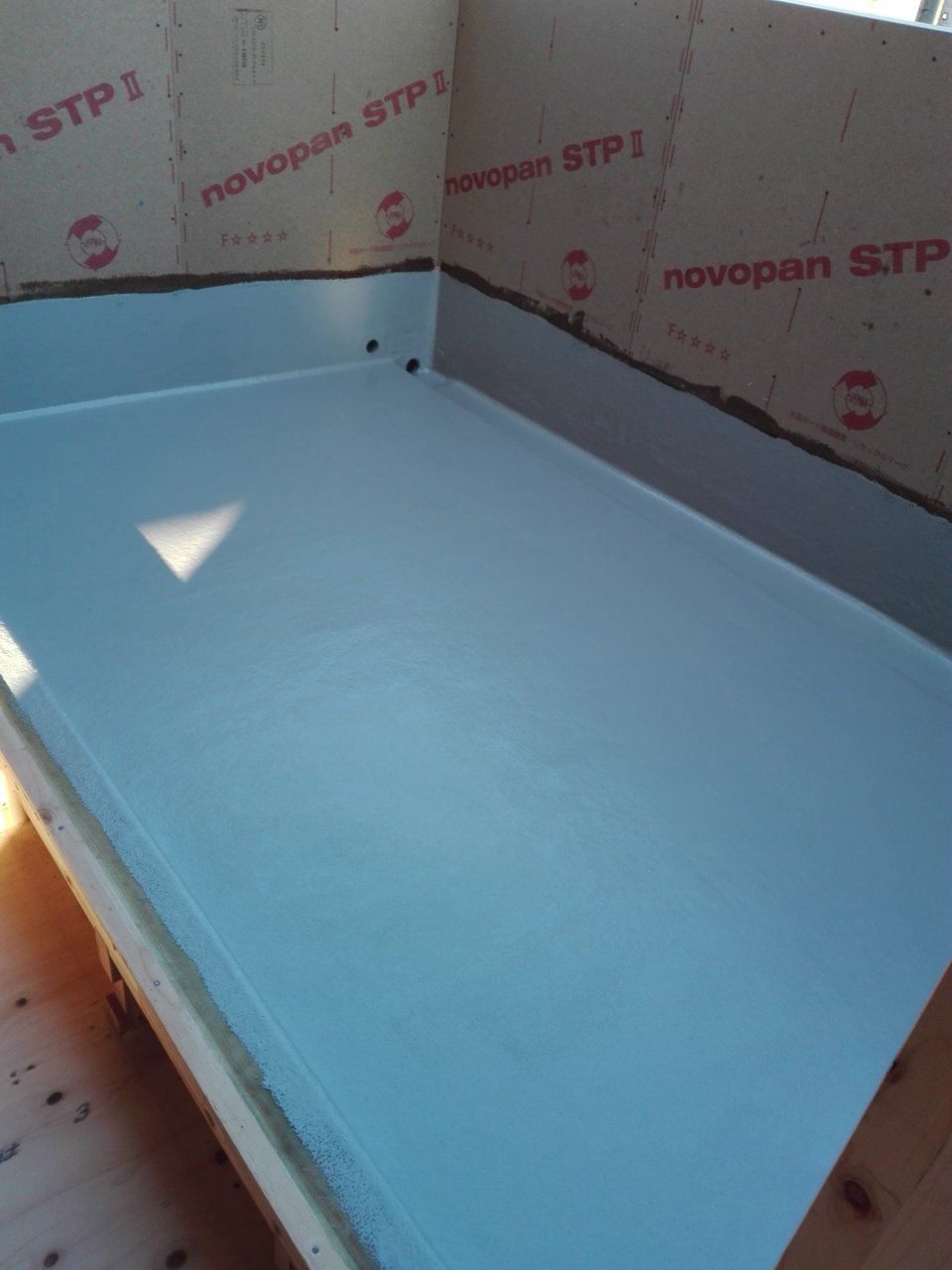

バルコニー防水工事も行いました。
担当しましたのは、奥津ボートサービスの奥津さん。
施工には立ち会えず、工事完了後の写真です。

75.2017年12月20日
大工工事
大工工事

今日は現場で、下地や仕上げ材の納材店の
豊隆木材の榊原さんと、修一棟梁と細かい収まりについて
打合せを行いました。

76.2017年12月21日
屋根工事
屋根工事

屋根のガルバニウム鋼板工事も完了しました。

77.2017年12月25日
防水紙施工
防水紙施工

家全体を、赤外線を80%反射する遮熱効果のある防水紙の施工を行いました。
屋根面にも施工してあるため、全体をすっぽりと覆っているため、
外気の影響を受けにくく、中で冷暖房を効かせた際にはその熱が逃げにくい
家となります。

https://www.youtube.com/watch?v=Pq9_CkJ17gg&index=10&list=PLnCU7cmpEKJ35xTTf5h4srDI8uH5y0zWU

78.2017年12月26日
修一棟梁
修一棟梁

本日の棟梁です。
めずらしく写真目線・・・・

79.2017年12月26日
電気工事
電気工事

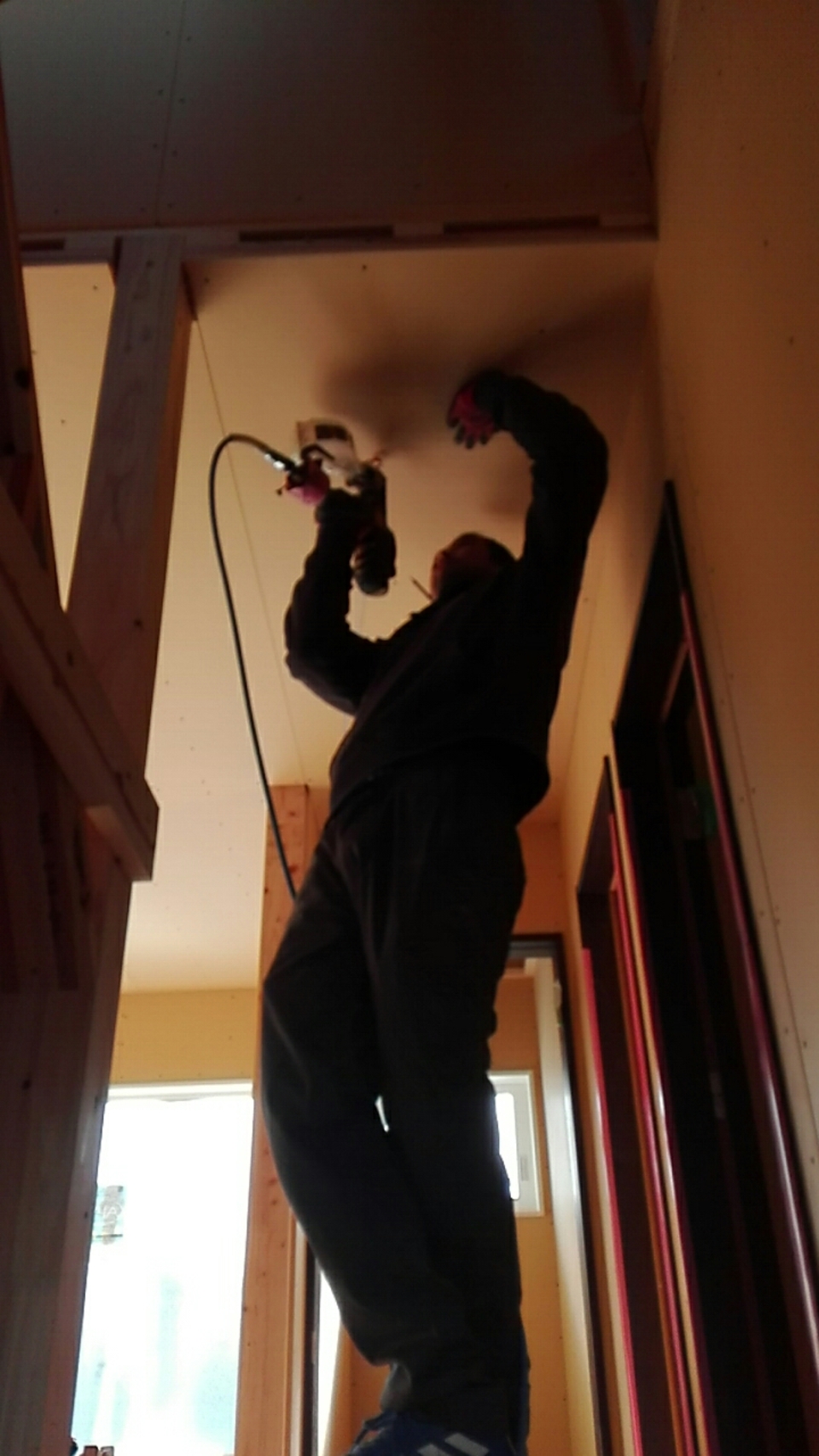

今日から電気屋さんが入り、電気の先行配線工事を行っています。
28日に壁や屋根に発泡ウレタンの断熱工事を行うため、
それまでに先行配線を行っています。

80.2017年12月28日
吹付断熱工事
吹付断熱工事

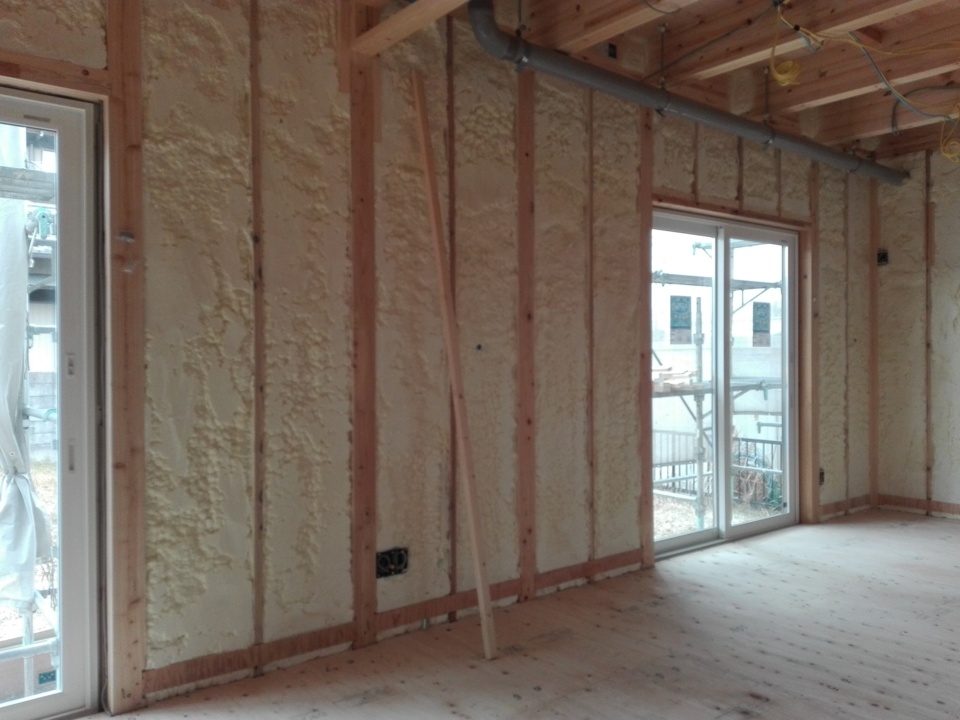

本日、発泡ウレタンの吹付け断熱工事が行われました。
発泡ウレタンは、現場で液体を吹きかけ、もちのように膨らむ
断熱材で、隅々まで隙間なく施工されるのが一番の大きな利点です。

https://www.youtube.com/watch?feature=player_detailpage&v=I7c8nz1_zKM

81.2018年01月05日
大工工事
大工工事

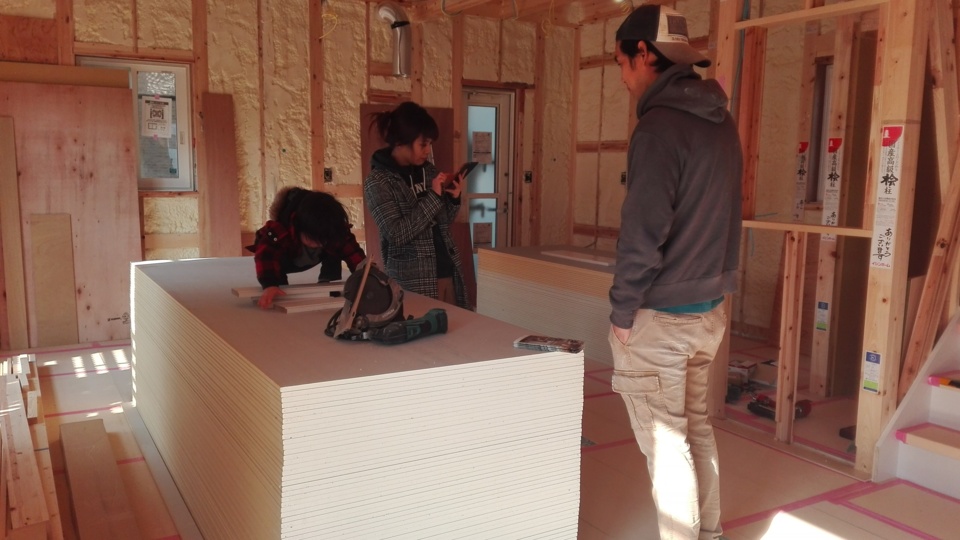

2F床には、フローリングの下に防音のためにプラスターボードを敷いています。
元気な子が多いので、音が響かない!とは言いませんが、多少でも軽減されれば、
という所でやっています。!(^^)!

82.2018年01月05日
仮設トイレ
仮設トイレ

建前の時に、娘ちゃんがトイレを使おうとした時に、クサイ!!
と一言・・・・
という事で、年末に仮設トイレ用の芳香剤を買ってきました!!
こっちのにおいが強いか、あっちのにおいが強いか、
判定をまた娘ちゃんにしてもらいたいと思います( ゚Д゚)

83.2018年01月05日
現場用スリッパ
現場用スリッパ

お子さん達は、皆さん年齢がいろいろなので、
大人のように現場スリッパの使いまわしが難しいです。
娘ちゃん用に、新しいものを購入してきました。

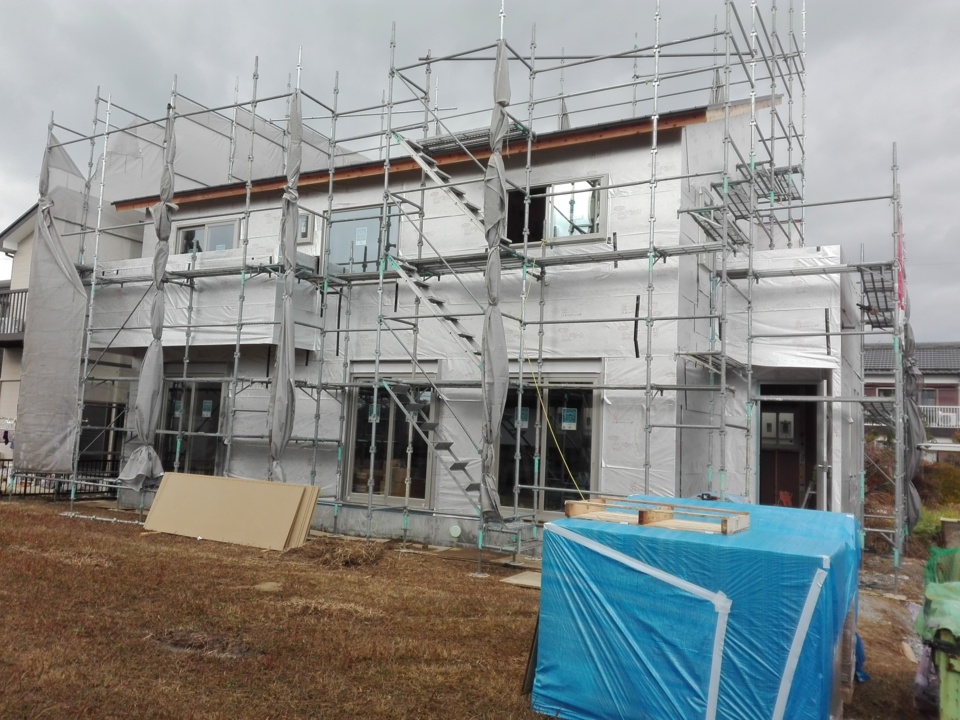

84.2018年01月08日
大工工事
大工工事

2Fのフローリングを貼っている途中です。

主寝室と子供室で床の色を変えているのですが、

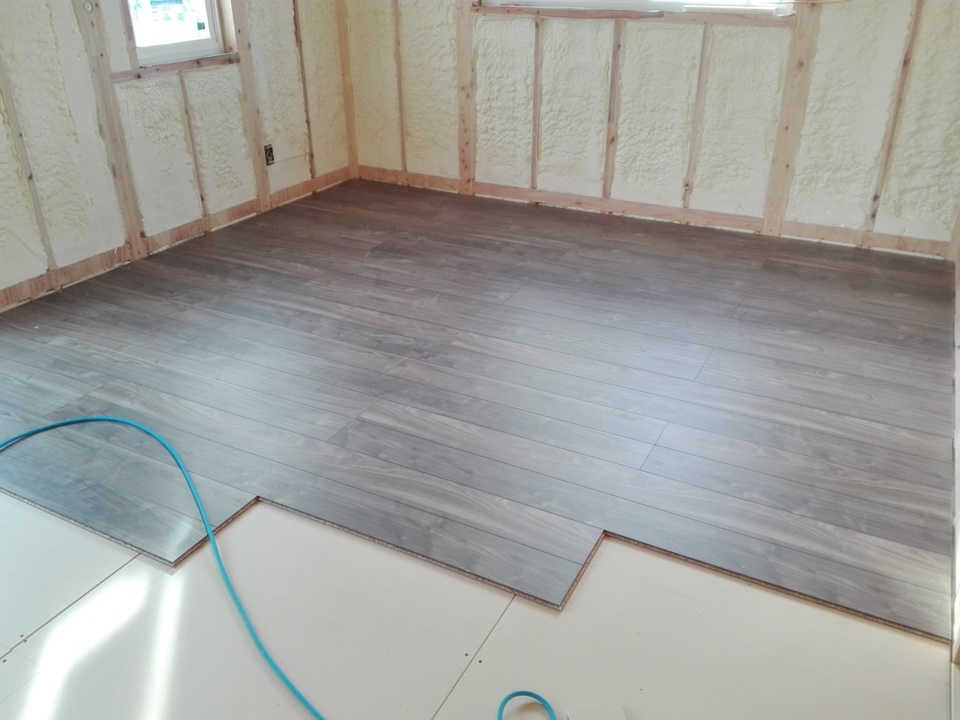

主寝室はウォルナットを採用(^_-)-☆
落ち着いたシックな感じで好きです。

85.2018年01月09日
外壁工事
外壁工事

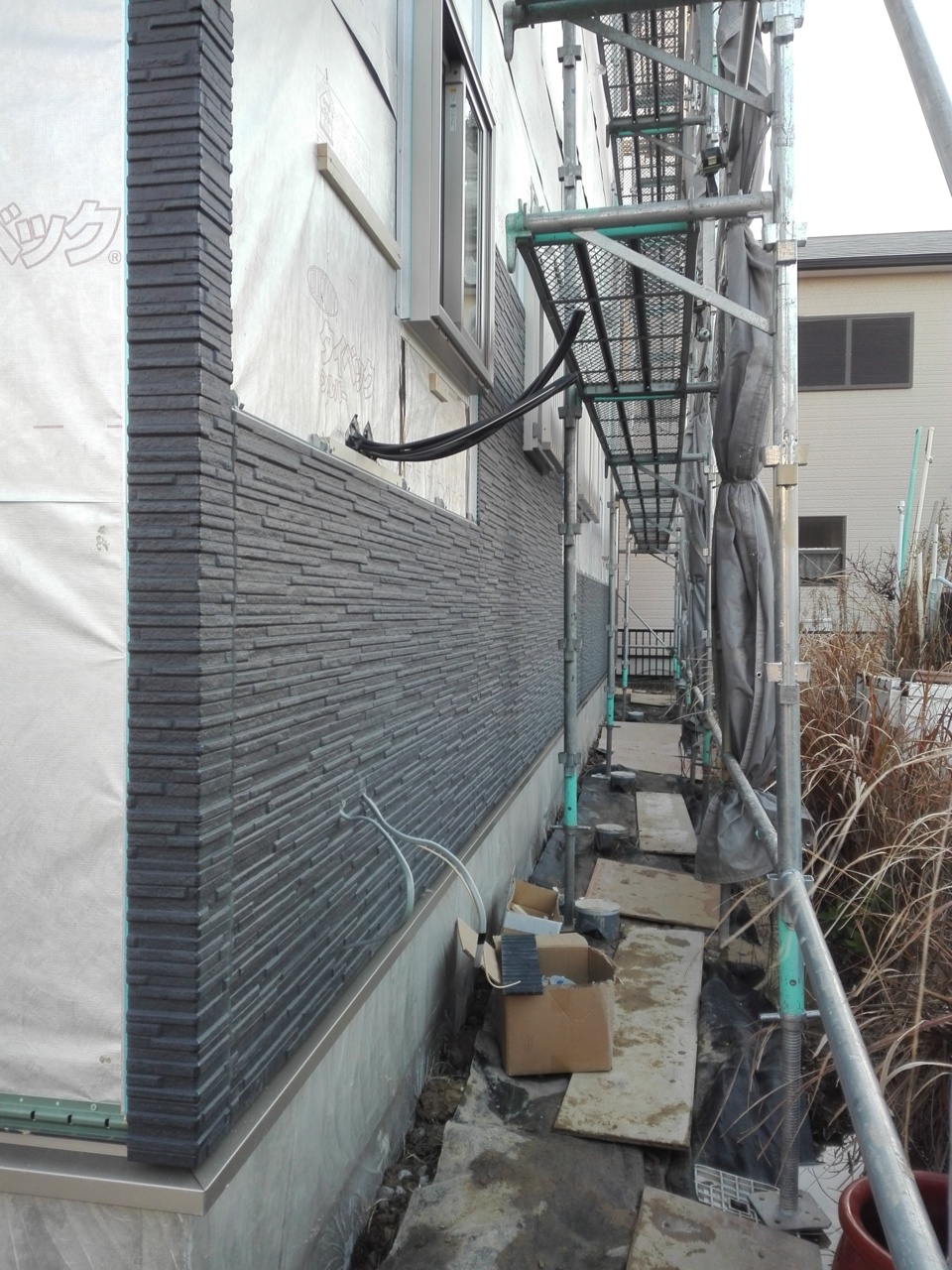

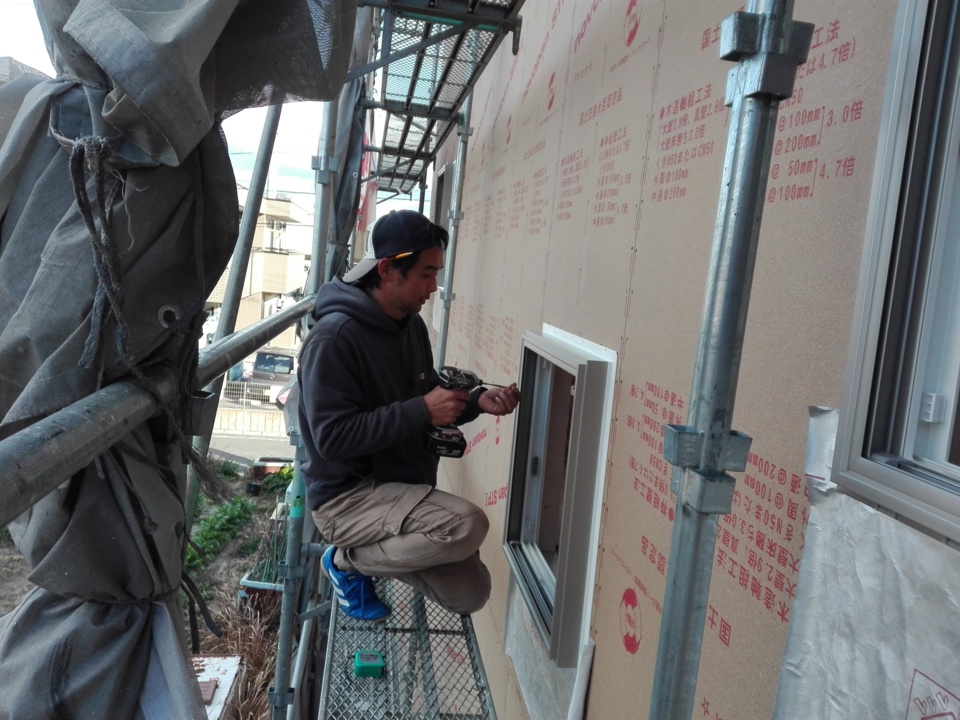

本日より、外壁工事が本格的に始まりました。
まずは、土台水切りを付けるために寸法を測っています

86.2018年01月09日
ユニットバス施工
ユニットバス施工

本日はユニットバスの施工を行います。
メーカーはTOTOさんです。
ショールームで選んで頂きました。
TOTOのショールームは新しくなった大名古屋ビルジングにあり、
とてもゴージャスです。僕も行くのが楽しみです・・・

87.2018年01月10日
大工工事
大工工事

今日は大工さんが階段を作っています。
階段はないと梯子で上に上がらないといけないので、
出来上がるとお施主さんも上に行きやすくなります!
プレカットの階段で、直線部分についてはあらかじめカットされたものが
納品されてきています。あとは、使用時に音が鳴らないように、しっかりと
固定しないといけないです。

88.2018年01月10日
大工工事
大工工事

階段制作途中です。

89.2018年01月10日
外壁工事
外壁工事

外壁工事も進んでいます!
黒を基調としたシックな感じになります。
足場解体が楽しみです。

90.2018年01月10日
外壁工事
外壁工事

設備機器の配管の穴をサイディングに開けている所です。
ばっちりはまるはずですが、はまると嬉しいものですね(^^)/

91.2018年01月10日
外壁工事
外壁工事

赤外線を80%反射する特殊シートの上に、
通気層を設けて、外壁の仕上げ材を貼っていますあ。

92.2018年01月12日

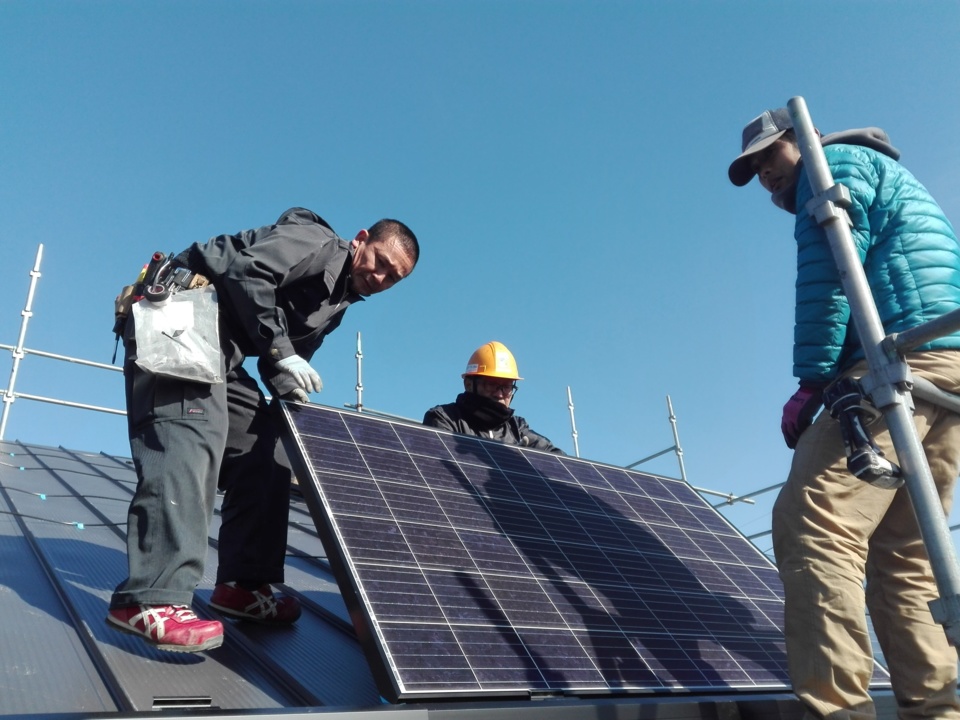

太陽光発電工事
太陽光発電工事

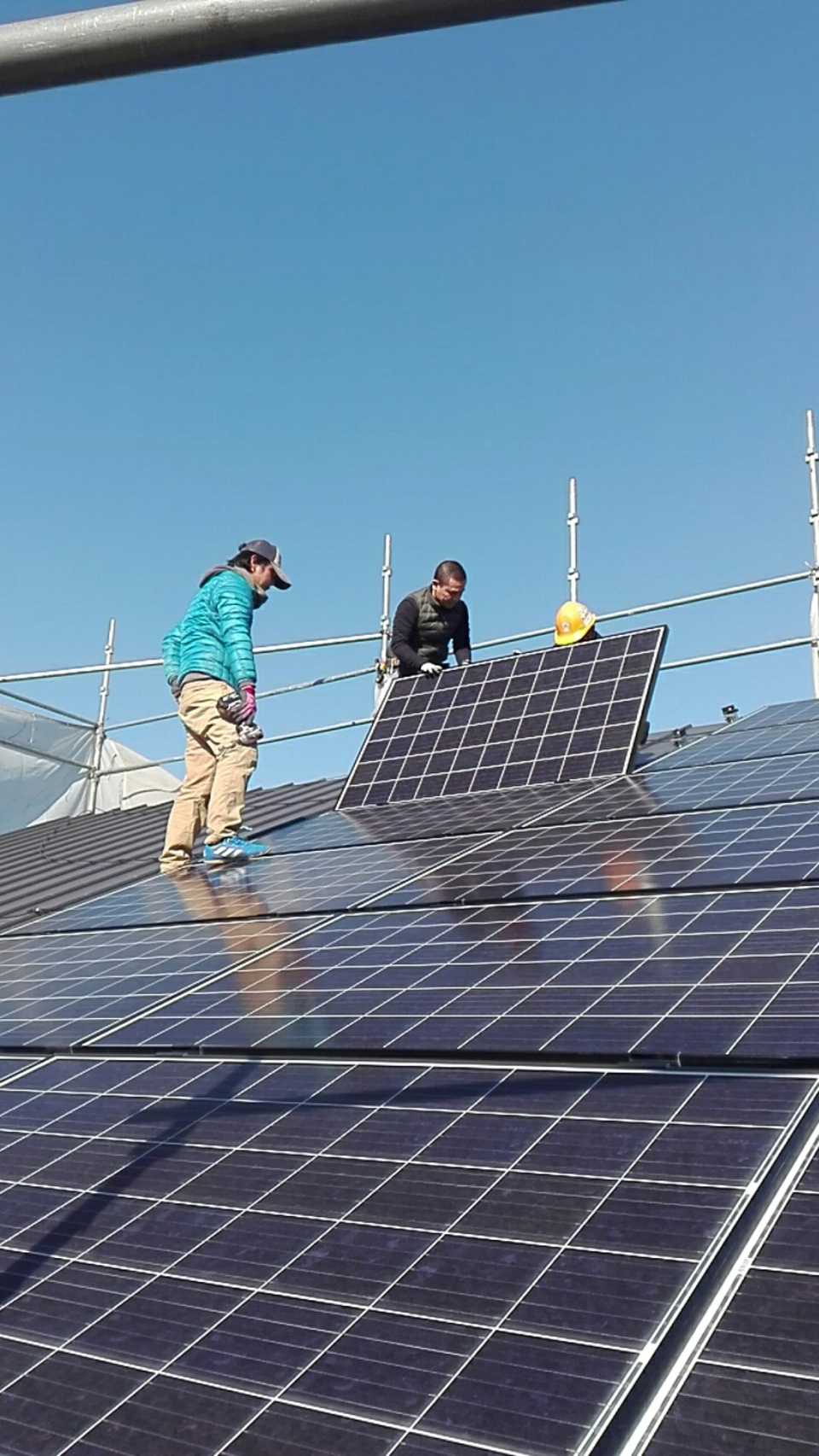

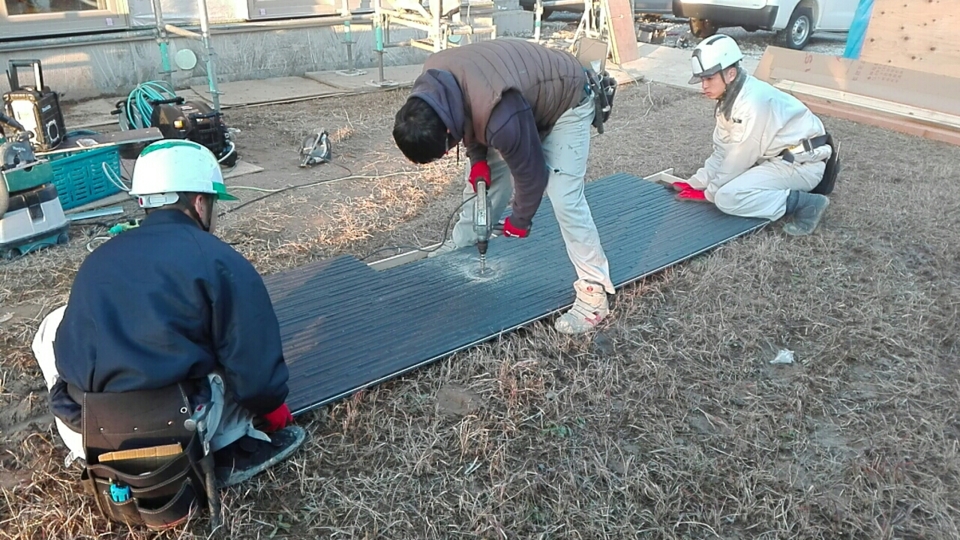

ソーラーパネルを設置している所です。
今回は地面からパネルを上げるため、5人がかりです。
大工さん2人、電気屋さん2人、僕1人です。

93.2018年01月12日
太陽光発電工事
太陽光発電工事

約半日の作業ですが、パネルを伏せながら裏で結線をしながらで、
屋根勾配も急なので、結構大変な作業です。風もあり僕は怖いので、
パネルを上にあげるだけで、屋根には上りません(^_-)-☆

94.2018年01月12日
太陽光発電工事
太陽光発電工事

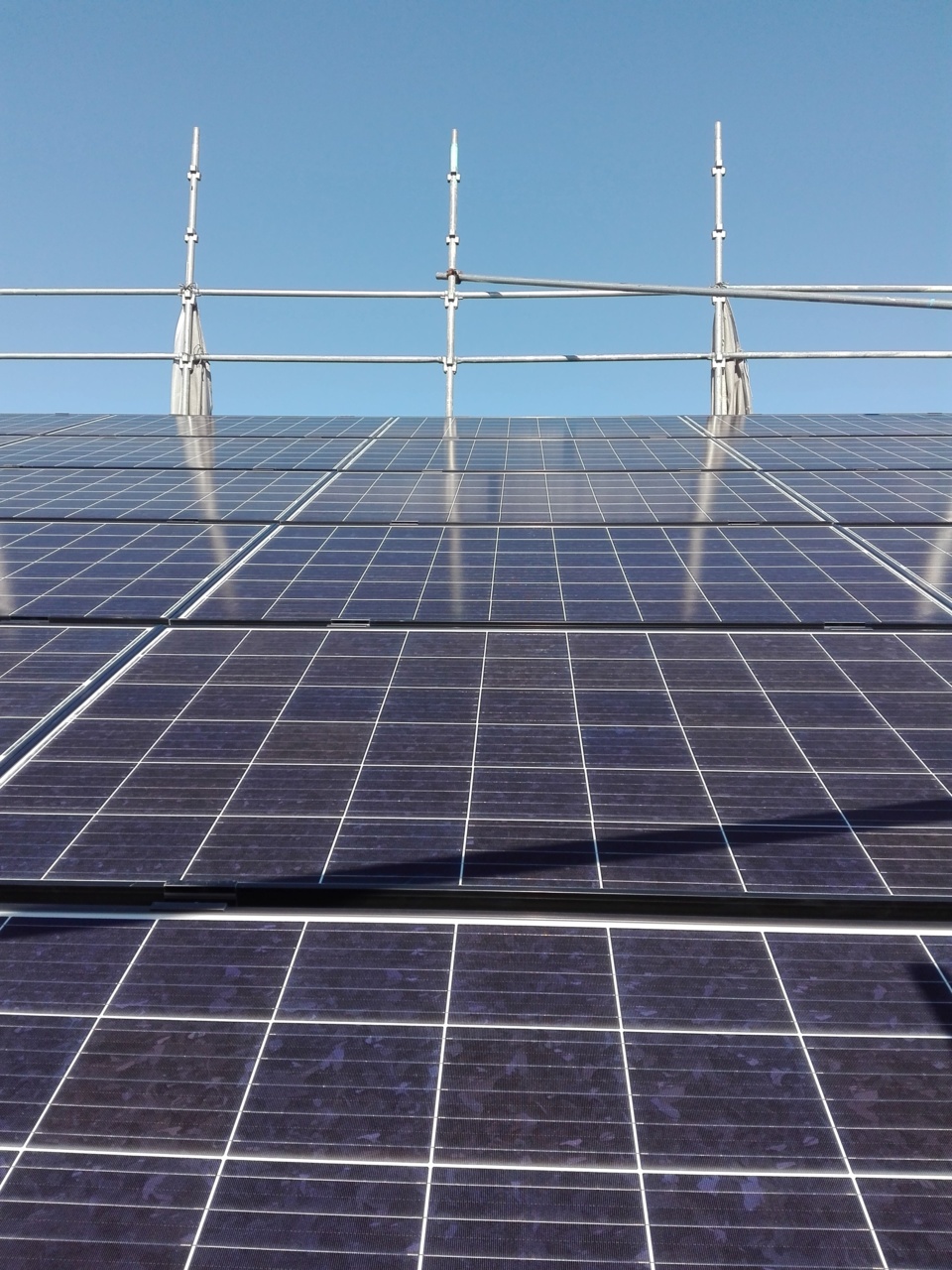

パネル設置完了です!!

95.2018年01月14日
お施主様来訪
お施主様来訪

基礎工事の時には、1回しか訪問のなかった施主様奥さまですが、
建前後は頻繁に来て頂いています(^_-)-☆元気なお子さんなので大変・・・そう。

96.2018年01月16日
外壁工事
外壁工事

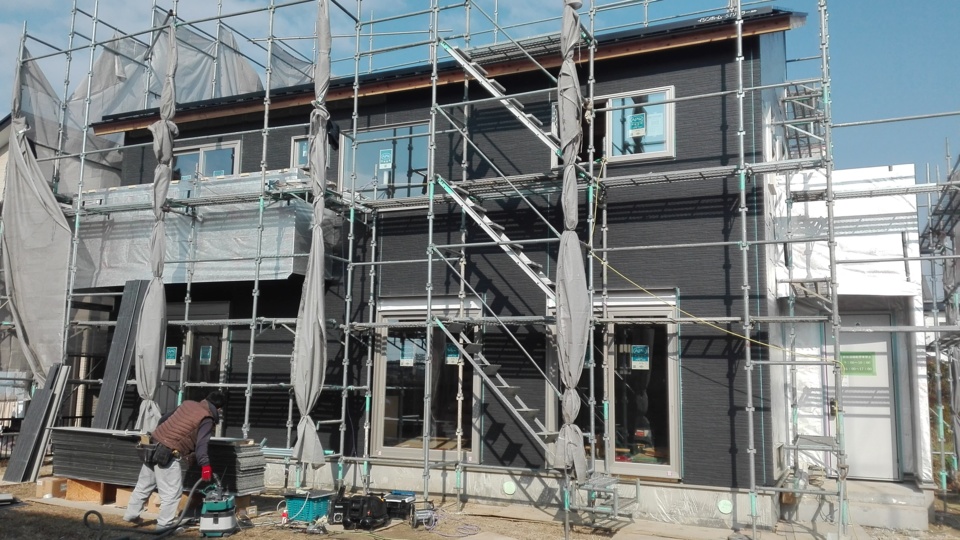

外壁工事も大分終わってきました!!

97.2018年01月22日
外壁工事
外壁工事

外壁工事が完了しました!
後外部は、屋根廻りの破風・鼻隠し、樋、電気の引込み、
換気扇のフード、パワコンの設置です。

98.2018年01月22日
大工工事
大工工事

大工工事も2階は大分進んできました。
壁のプラスターボードは張れて、これから天井の下地を組むところです。

99.2018年01月22日
外壁工事
外壁工事

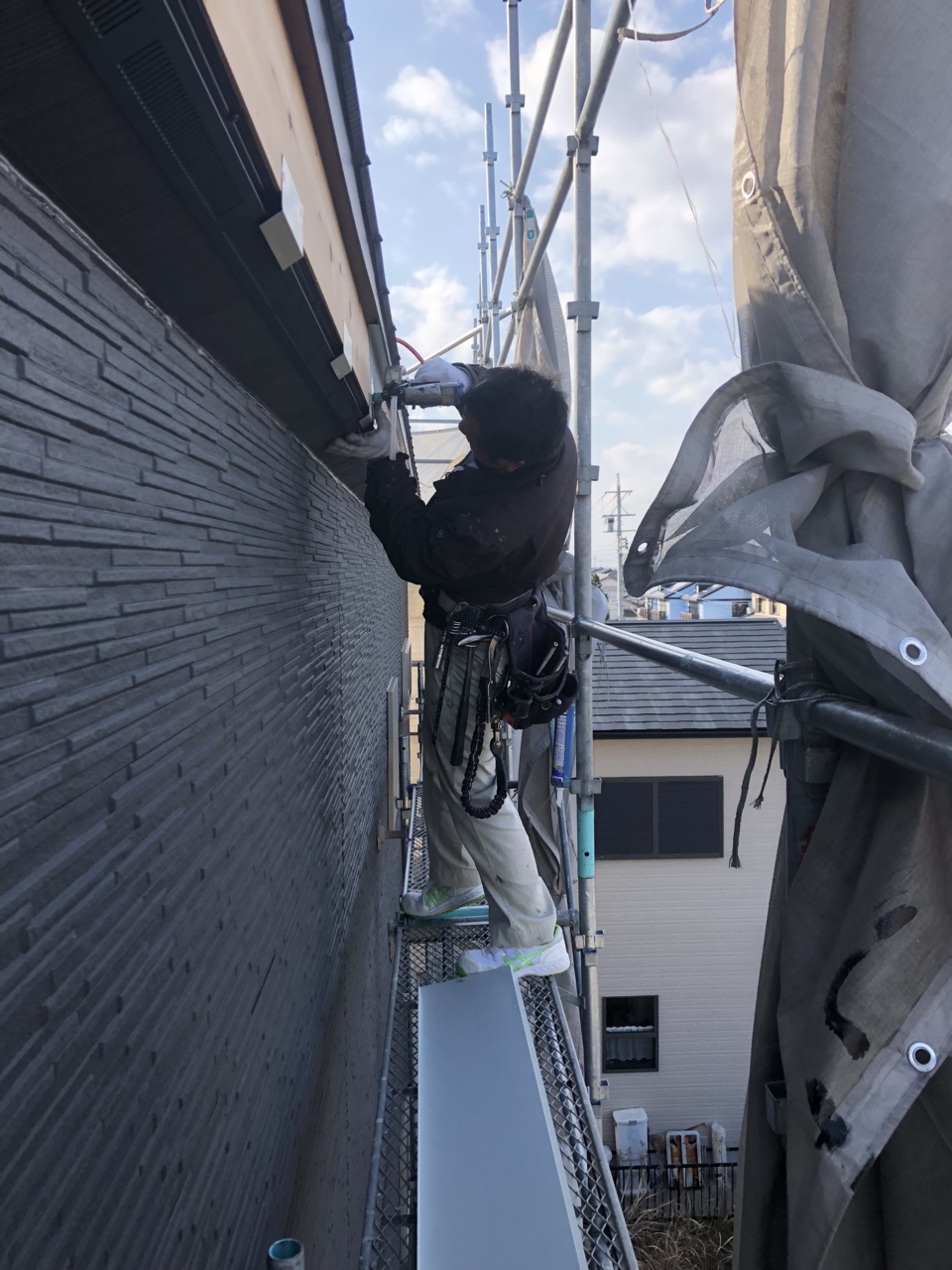

外部ではコーキング屋さんが来て、マスキングテープを貼っていましたが、
雨が降ってきて本日は終了です。明日、明後日で、テープの間に
コーキングを打っていきます。

100.2018年01月24日
大工工事
大工工事

2階の天井を貼っています。以前より材料の厚みが厚くなったので、結構重いです。
それを天井まで廻りを傷つけないように気を付けながら、持ち上げて固定する。
大変な作業です。($・・)/~~~

101.2018年01月25日
大工工事
大工工事

天井下地を組み終わった所です。

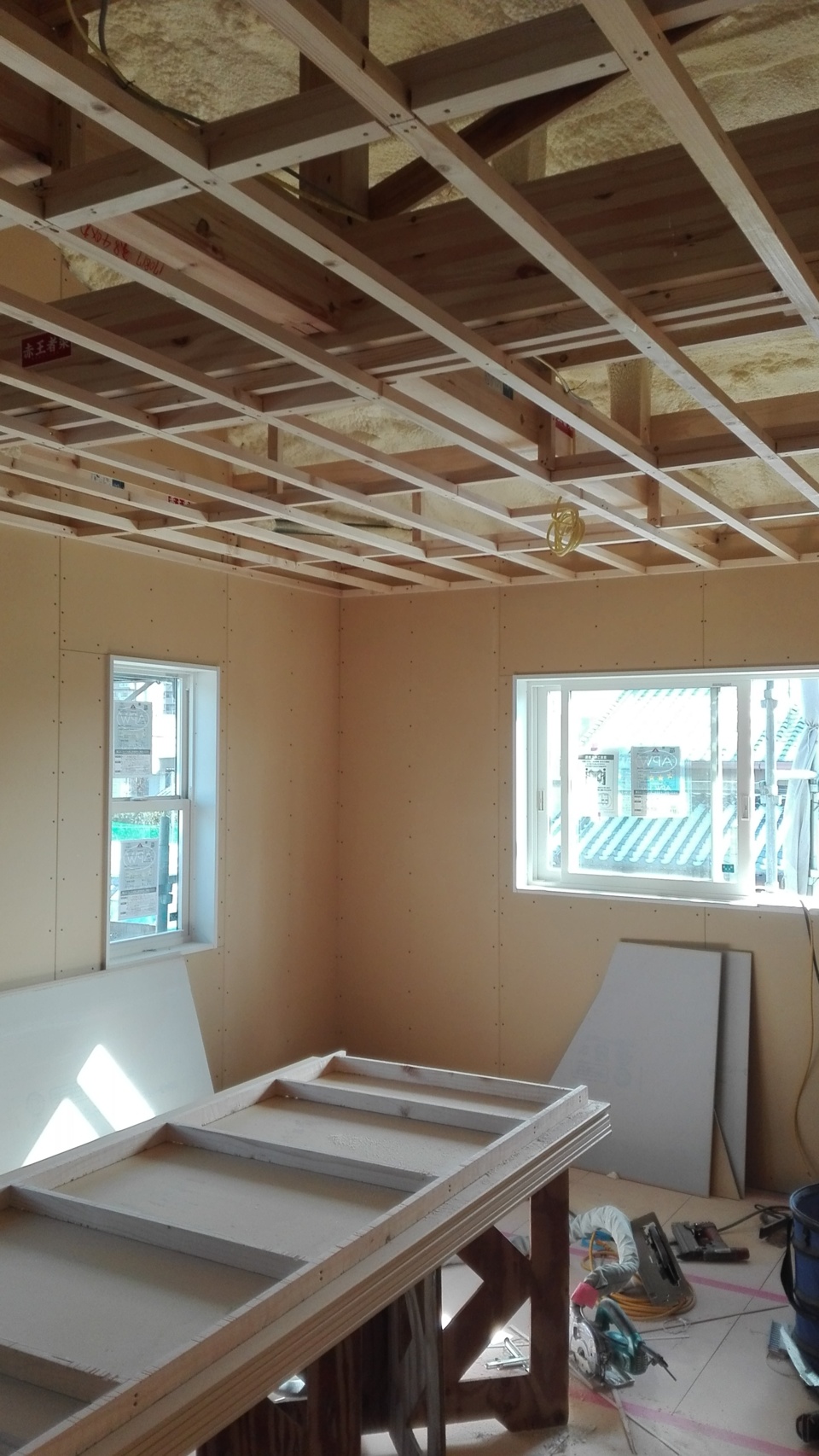

102.2018年01月26日
お施主様来訪
お施主様来訪

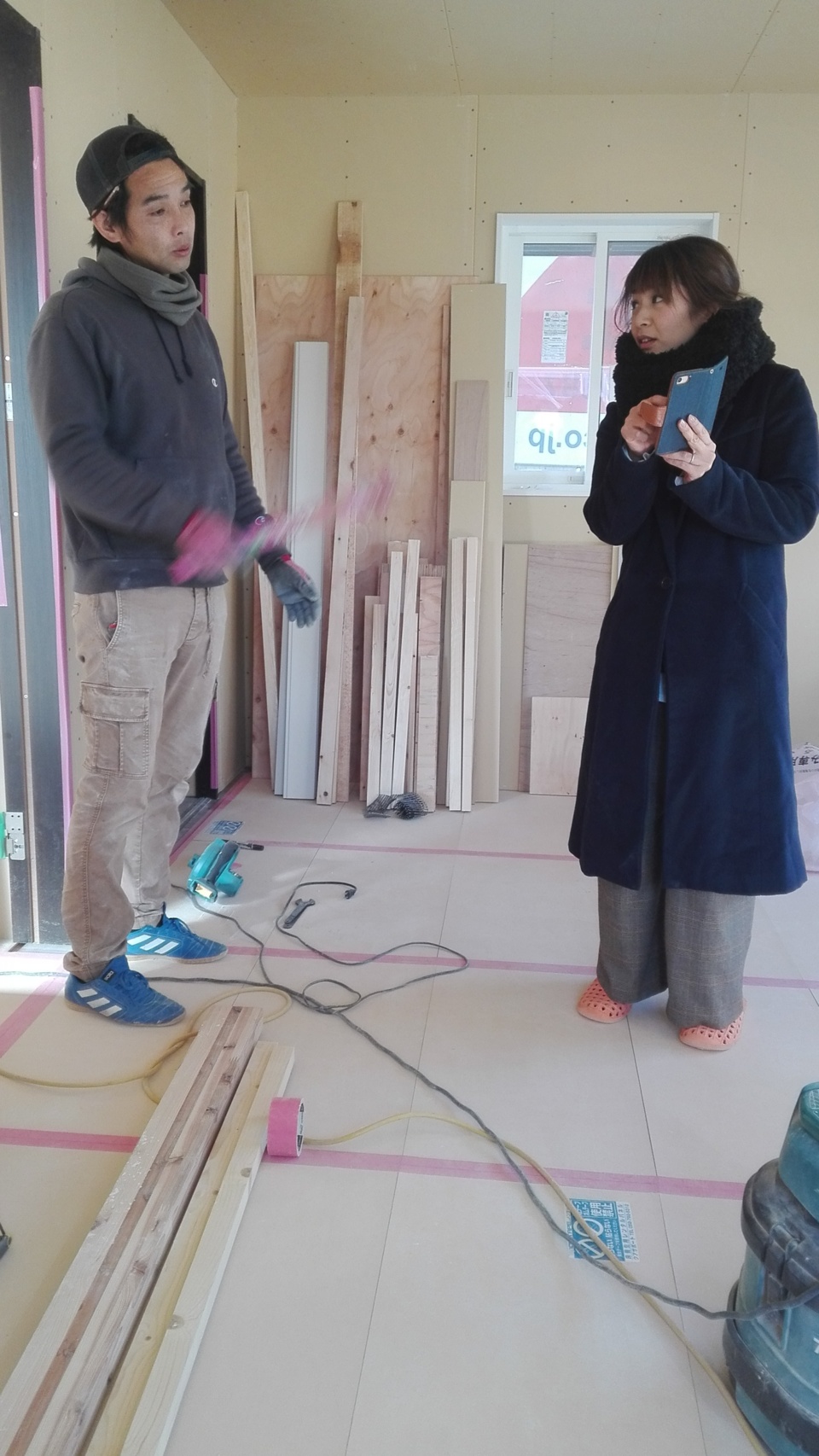

奥様が棟梁にお願いごとをしています。
今日はいつもよりもセレブな格好での登場。
子供とくると真っ白になって帰っていきます・・・

103.2018年01月29日
鈑金工事
鈑金工事

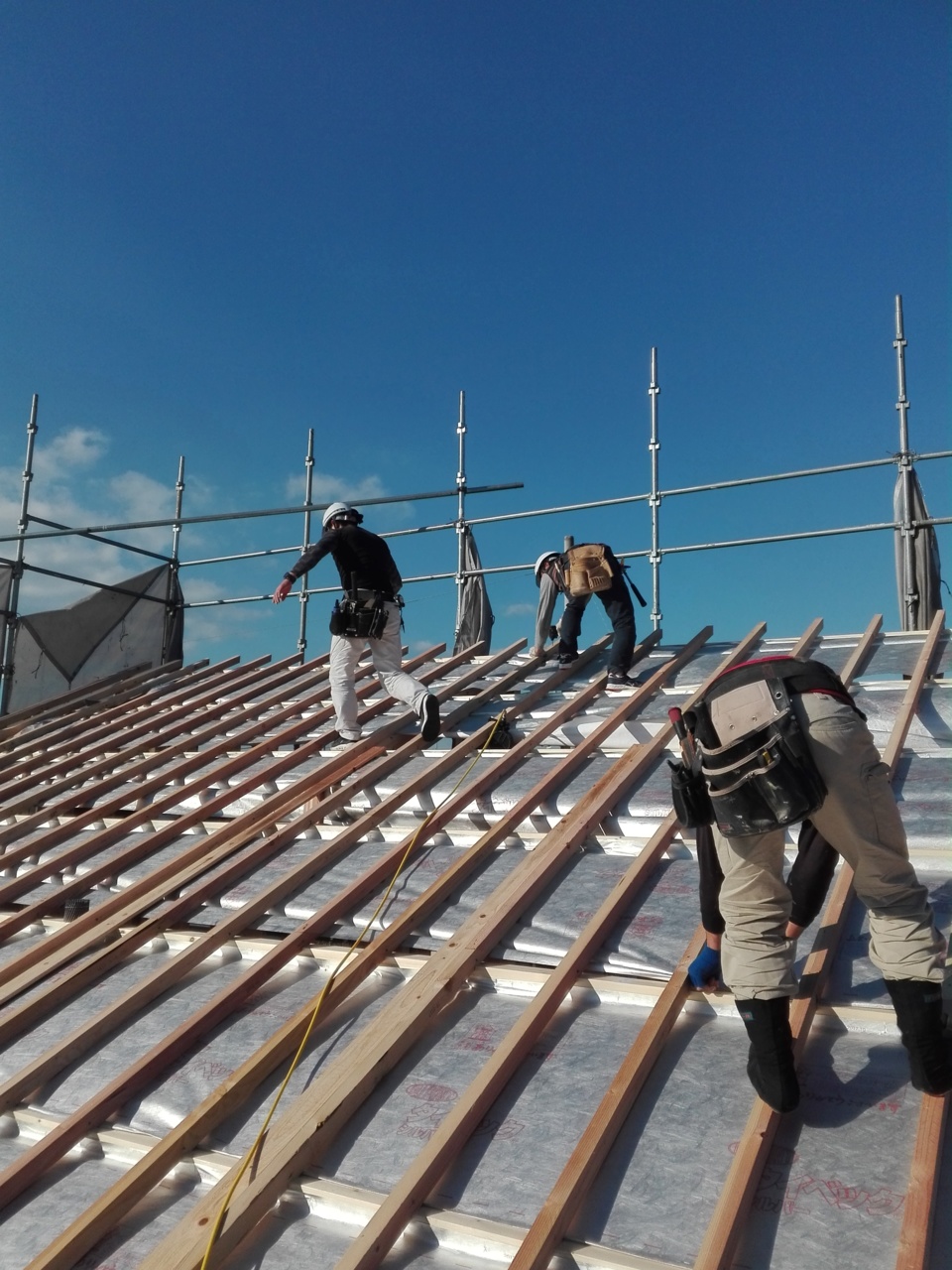

屋根廻りの破風・鼻隠しを施工しています。
僕は外壁の検査を行いました(^^)/

104.2018年01月29日
大工工事
大工工事

棟梁と一緒に、神棚の高さの確認をしています!!

105.2018年01月30日
大工工事
大工工事

修一棟梁は、天井の下地を作るために、下地材を加工しています。

106.2018年02月01日
TVアンテナ設置
TVアンテナ設置

本日壁掛けTVアンテナの取付を行いました!!
イシンの家は、屋根には太陽光パネルがフルで載っているため、
屋根へのアンテナの取付が出来なく、壁用のアンテナを取り付けています。

107.2018年02月01日
スタディカウンター設置
スタディカウンター設置

キッチン前のスペースに、
スタディカウンターの取付を行いました。

108.2018年02月01日
太陽光パワコン取付
太陽光パワコン取付

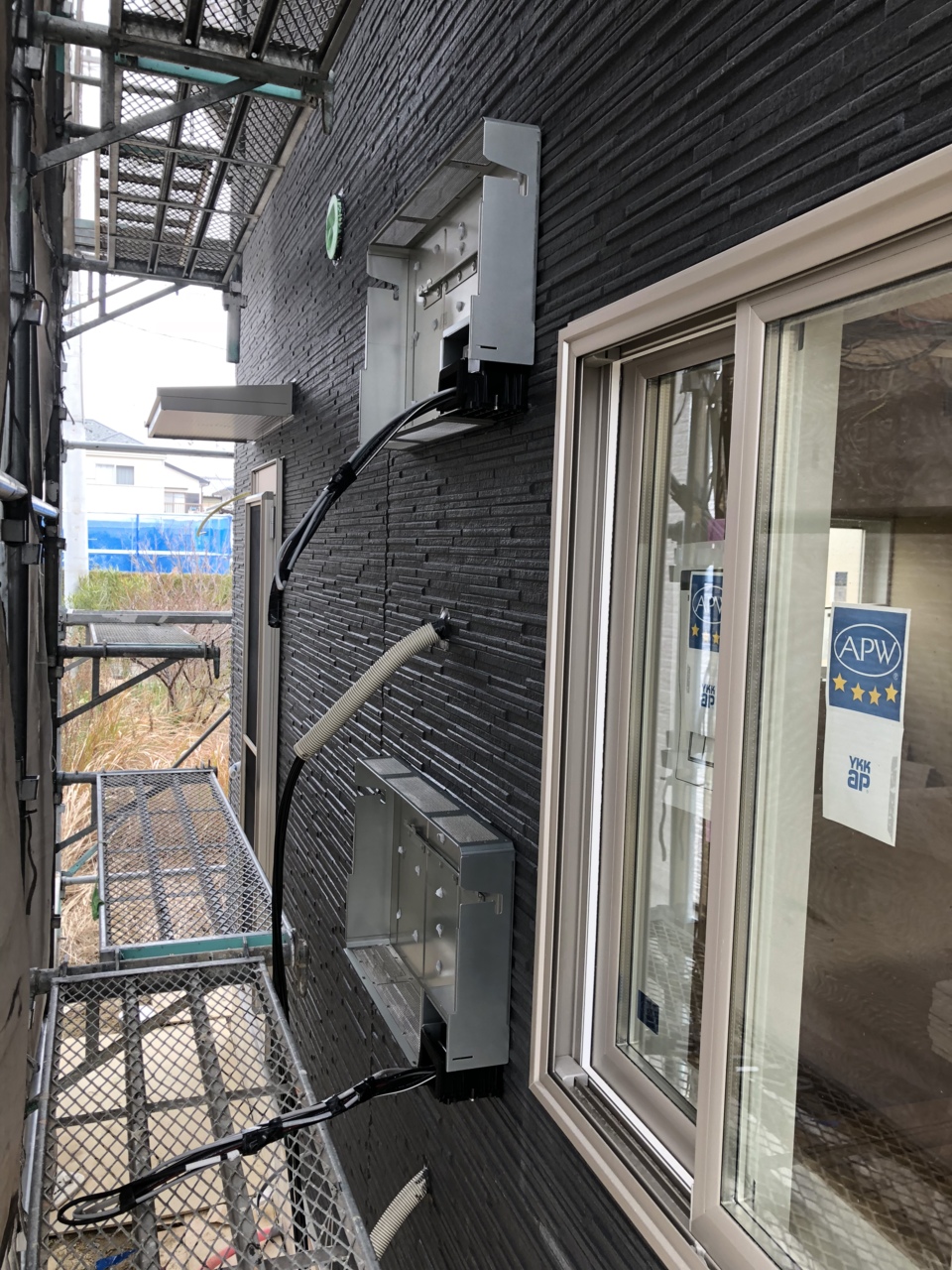

本日は、電気屋さんも来て外壁部分に太陽光のパワコンの設置を行っています。
パワコンは太陽光パネルで受けた直流の電気を、家で使ったり電力会社に
送ったりする交流の電気に変換する装置になります。

109.2018年02月02日
足場バラシ
足場バラシ

今日は足場の解体を行っています。

110.2018年02月02日

大工工事
大工工事

修一棟梁、和室の造作をしています。
細かい電動のこぎりのような道具です。
名前を聞いたのに忘れてしまいました・・・・・

111.2018年02月02日
足場バラシ完了
足場バラシ完了

夕方には足場の解体も終わりました!!!

112.2018年02月06日
大工工事
大工工事

和室の吊押入の部分です。
写真の赤いシールの下の部分には奥にサッシが付いています。

113.2018年02月12日
大工工事
大工工事

階段横に大きめのニッチが付きました。
サイズはお施主様指定ですが、背の高い物を飾る模様です

114.2018年02月14日
大工工事
大工工事

玄関収納を取り付けています。
スペースも小さいので、幅が80センチの
上下分けるセパレートタイプですが、
下を少し浮かせるようにしています。

115.2018年02月15日
水道工事
水道工事

今日は水道工事の高橋設備さんが、
水道メーターの設置と、汚水の最終マスの設置を行っています。

116.2018年02月16日
吹抜け足場設置
吹抜け足場設置

LDKの真ん中に吹抜けがあるため、
クロス工事を行うために、足場の設置を行いました!

117.2018年02月16日
エコアイ換気システム
エコアイ換気システム

和室の床下に、エコアイ24時間換気システムの本体(熱交換部)が
設置され、ここから家中にダクトがつながっています。

118.2018年02月23日
クロス工事
クロス工事

クロス工事が進んでいて、大分貼られてきました。

119.2018年02月23日
クロス工事
クロス工事

ダイニング部の壁にはレンガ調のクロスが貼られました。

120.2018年02月23日
浄化槽工事
浄化槽工事

本日は浄化槽の設置工事を行ってます。
5人層の浄化槽で、常滑市では補助金が出るようになっています。

121.2018年02月23日

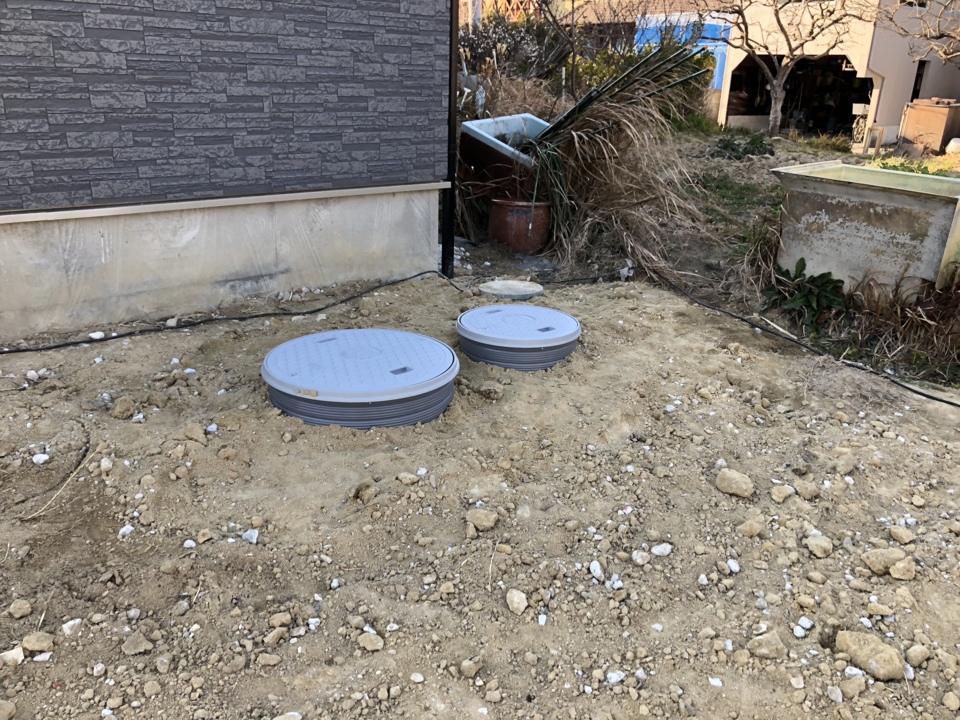

浄化槽設置工事
浄化槽設置工事

設置完了です!!

122.2018年02月26日
左官工事
左官工事

今日から左官屋さんが入っています。
村井左官さん夫妻で堀本住宅でも最も付き合いの長い業者さんになります。
左官工事の内容は、ポーチタイル施工、基礎の化粧、勝手口階段、エコキュートの架台と、今回は浄化槽上部のスラブ打ちになります。
写真は、ポーチタイルの下地を作っている所です。

123.2018年02月28日
左官工事
左官工事

勝手口階段の完了したところです。

124.2018年02月28日
建具納品
建具納品

クロス工事も終わり、仕上げの材料の納品が始まっています。
照明器具やスイッチ類、水回り商品や、写真の内装建具などです。

125.2018年02月28日
左官工事
左官工事

ポーチタイル完了しました($・・)/~~~

126.2018年03月01日
キッチン設置工事
キッチン設置工事

養生後の写真ですが、本日はトクラスのキッチンの施工を行いました。

127.2018年03月03日
電気工事
電気工事

電気工事の仕上げの器具付けを行っています。
家電たちのコンセントの取付を行っている所です。

128.2018年03月05日
吹抜け手摺
吹抜け手摺

吹抜けの手摺が到着し、山本さんにお願いして
木部にクリア塗装とペーパーを3回ずつくらいやってもらっています。(^_-)-☆

129.2018年03月05日
水道工事
水道工事

高橋設備さんが洗面化粧台の設置を行っています。
洗面化粧台もトクラス製を採用されています。

130.2018年03月05日
時計
時計

施主様支給の時計・・・リビングに設置されました。
いい感じです。

131.2018年03月07日
吹抜け手摺
吹抜け手摺

吹抜けの手摺の設置状況です。
鉄骨の縦格子デザインです。

132.2018年03月08日
水道工事
水道工事

納品の遅れていたトイレの設置が完了しました!!

133.2018年03月08日
電気工事
電気工事

サービスで電気屋さん取付してくれました!!

134.2018年03月09日
完成写真
完成写真

カーテンも取り付き完成しました!
主寝室です

135.2018年03月09日
完成写真
完成写真

和室です。照明器具は施主様支給

136.2018年03月09日
完成写真
完成写真

和室たたみ

137.2018年03月09日
完成写真
完成写真

LDK全景

138.2018年03月09日
完成写真
完成写真

ダイニングからキッチン方面を

139.2018年03月09日
完成写真
完成写真

キッチンのアクリルの取付もしました(これは僕が(^_-)-☆)

140.2018年03月09日
完成写真
完成写真

ダイニングのペンダント

141.2018年03月09日
完成写真
完成写真

LDK全景2

142.2018年03月09日
完成写真
完成写真

棟梁と奥様で話を進めていた、猫用の階段。
ここまで上がるのにキャットタワーを置く予定です。
