完成現場レポート
地域別にみる|すべて
KI様邸 知多市/知多半島
建築中レポート
- 1.2021年03月16日
-
ショールーム見学
今日は、トクラスショールーム、ハウステックショールームの見学を行いました!
ショールームに行って、イシンホームの標準仕様の説明を受け、オプション等の説明も受け、色も含めて一旦仕様を決めて、後日金額も考慮して決定する、という流れです。
- 2.2021年04月01日
-
ショールーム見学
TOTOショールームの見学を行いました!
3軒めのショールーム見学になりましたので、ベテランになっていました!
ご主人は、ウォシュレットの水圧の確認をしたいと依頼し、
ショールームのスタッフさんは、依頼されたのは初めて~と言っていました( ゚Д゚)
- 3.2021年04月07日
-
祝!地鎮祭
本日は好天の中、地鎮祭を執り行いました!
土地の神様に、無事立派な家が建ちますように!
そして喜んで頂いて引渡しが出来ますように、と僕もお願いをしました(^^)/
- 4.2021年04月26日
-

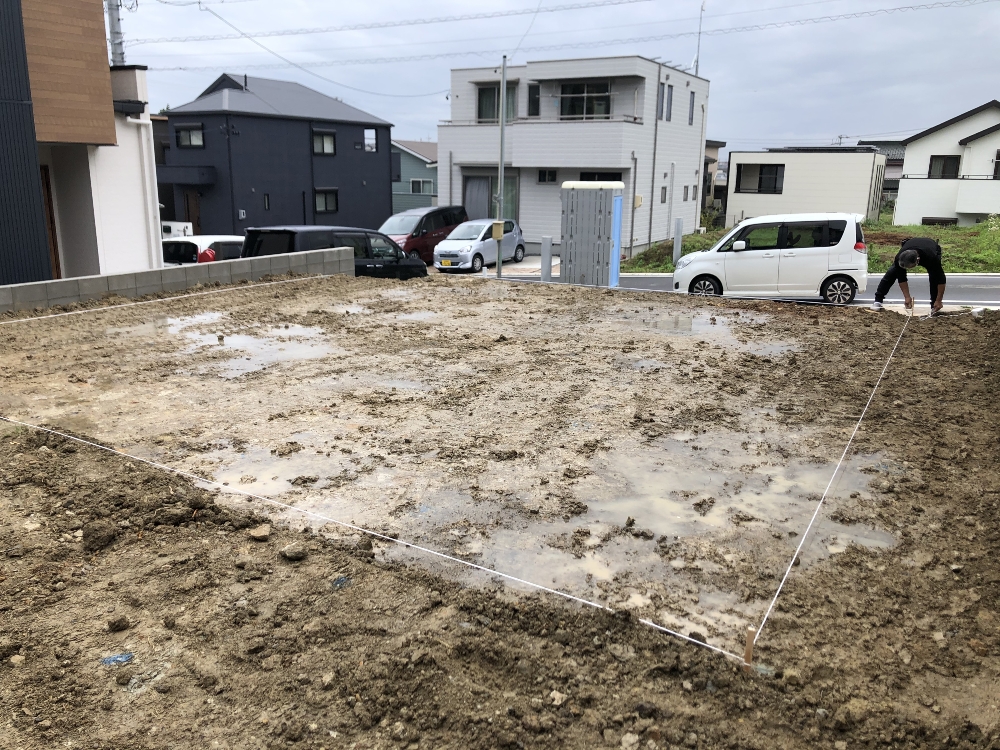

造成工事着工

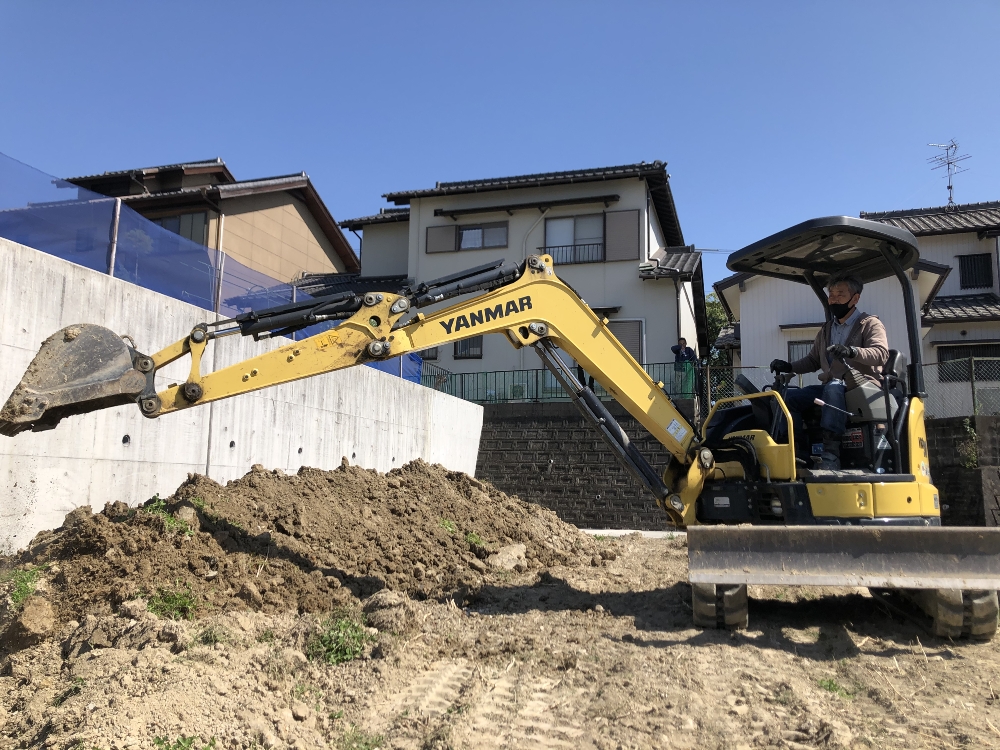

待ちに待った、造成工事の着手となりました!
- 5.2021年05月06日
-
造成工事
隣地さんとの間に、土留め工事を行っております!
- 6.2021年05月17日
-

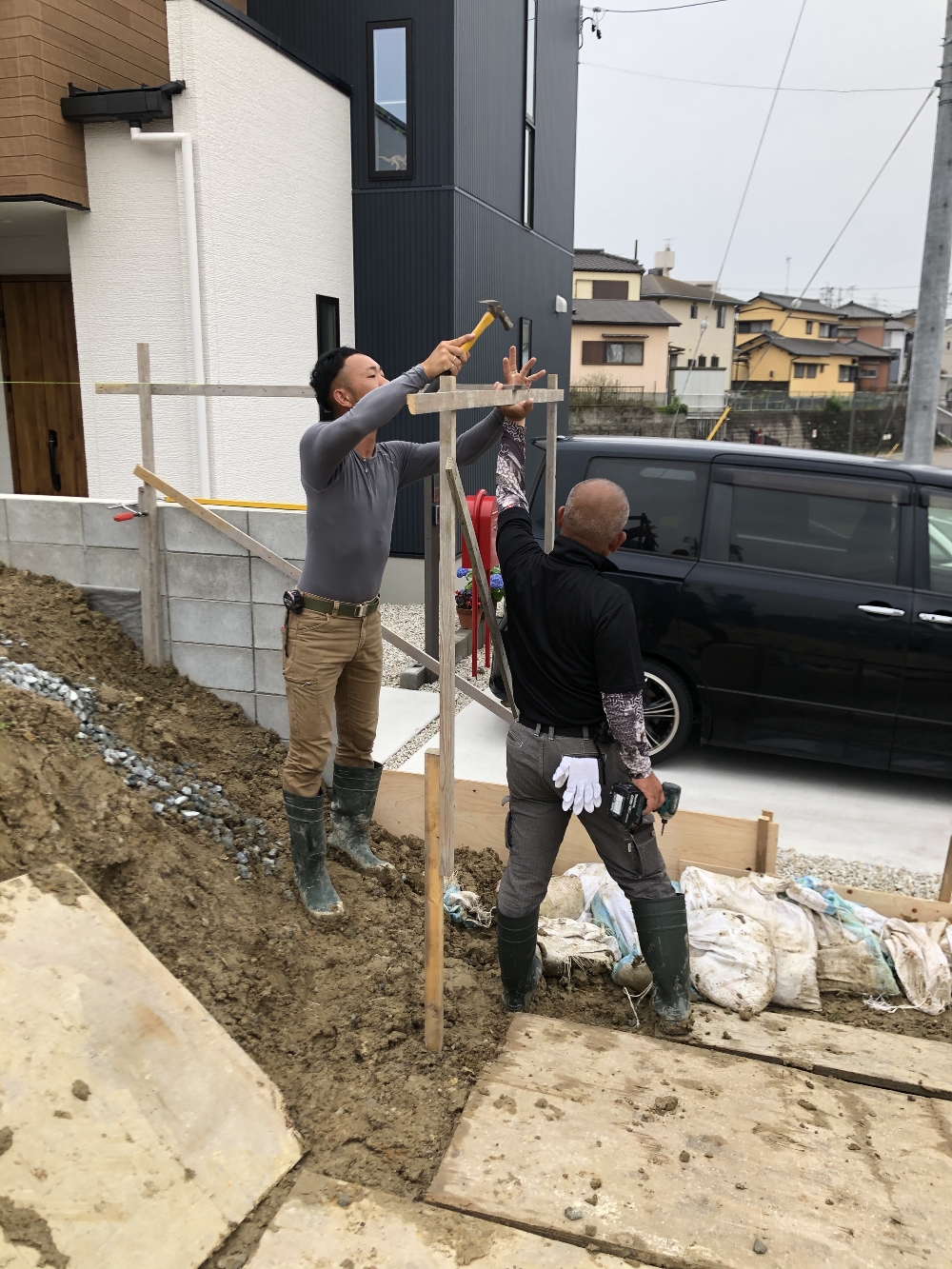

地縄はり
明日からの地盤補強工事に備えて、補強会社から地縄はりをお願いします!と依頼をうけて、山本さんを誘って地縄はりを行ってきました!予定通りの位置で安心しました!
- 7.2021年05月18日
-
地盤補強工事

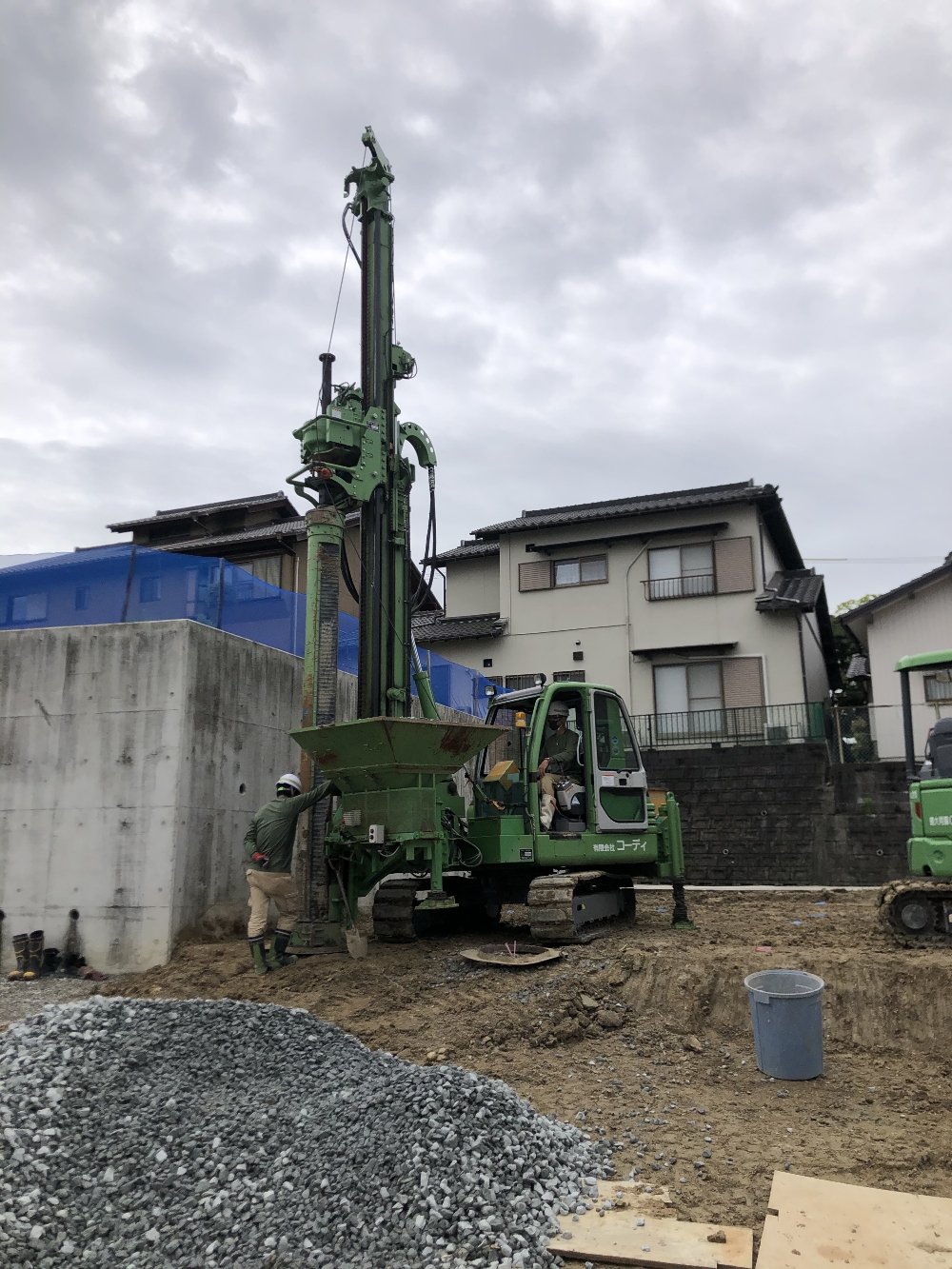

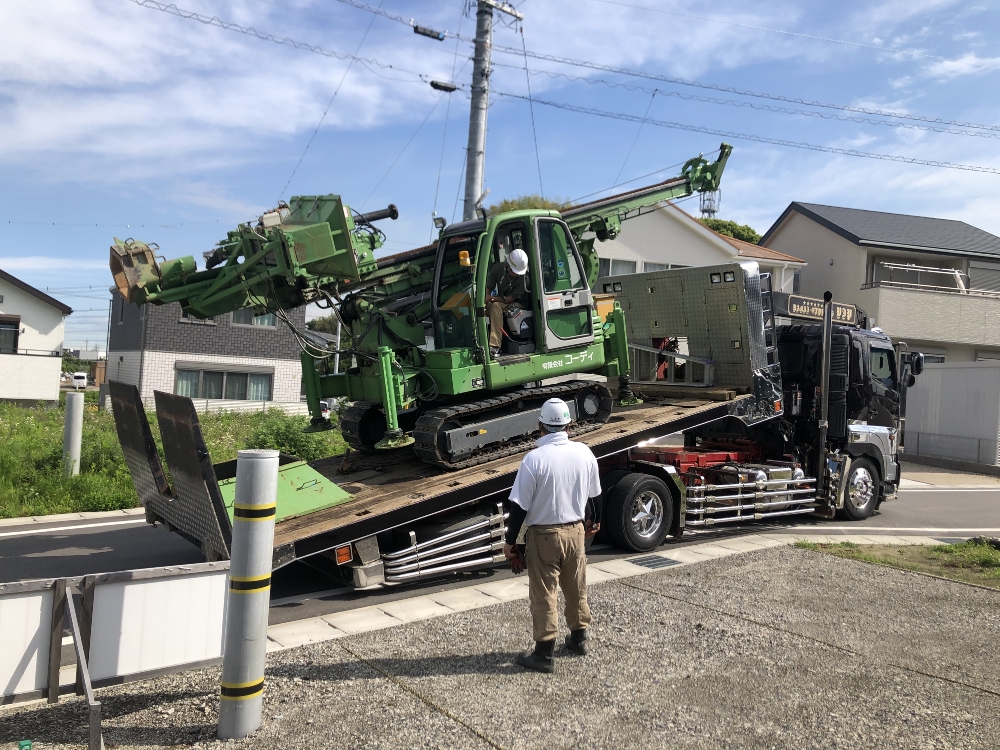

建柱機、到着です!
子供なのか分かりませんが、テンション上がりました~
- 8.2021年05月18日
-
地盤補強工事
地中に、砕石の杭を作る砕石パイル工法です。
写真手前に写っている砕石で直径32センチの砕石柱を作ります。
最初に穴をあける際に、32㎝分土を周りに圧をかける為、土の部分も締まる事になります!
- 9.2021年05月20日
-

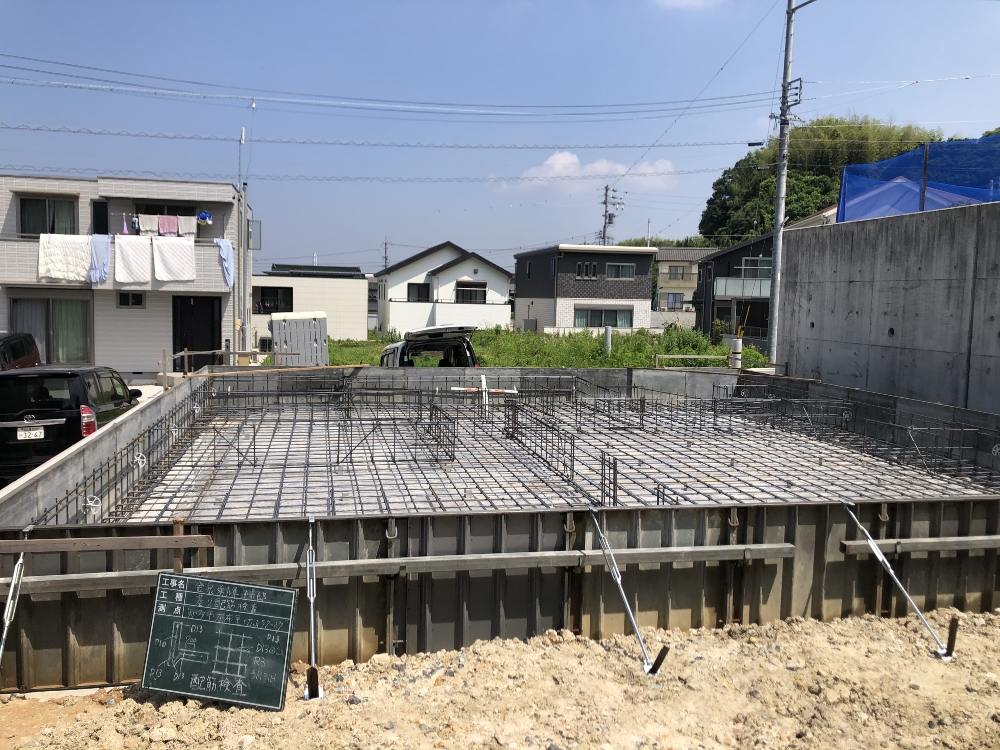

基礎工事
ついに始まりました、基礎工事!
- 10.2021年05月20日
-
基礎工事
まずは、基礎(建物)の位置と高さを決める為の遣り方を行っております。
親子なので息ピッタリなのかは分かりませんが・・・・
- 11.2021年05月20日
-
基礎工事

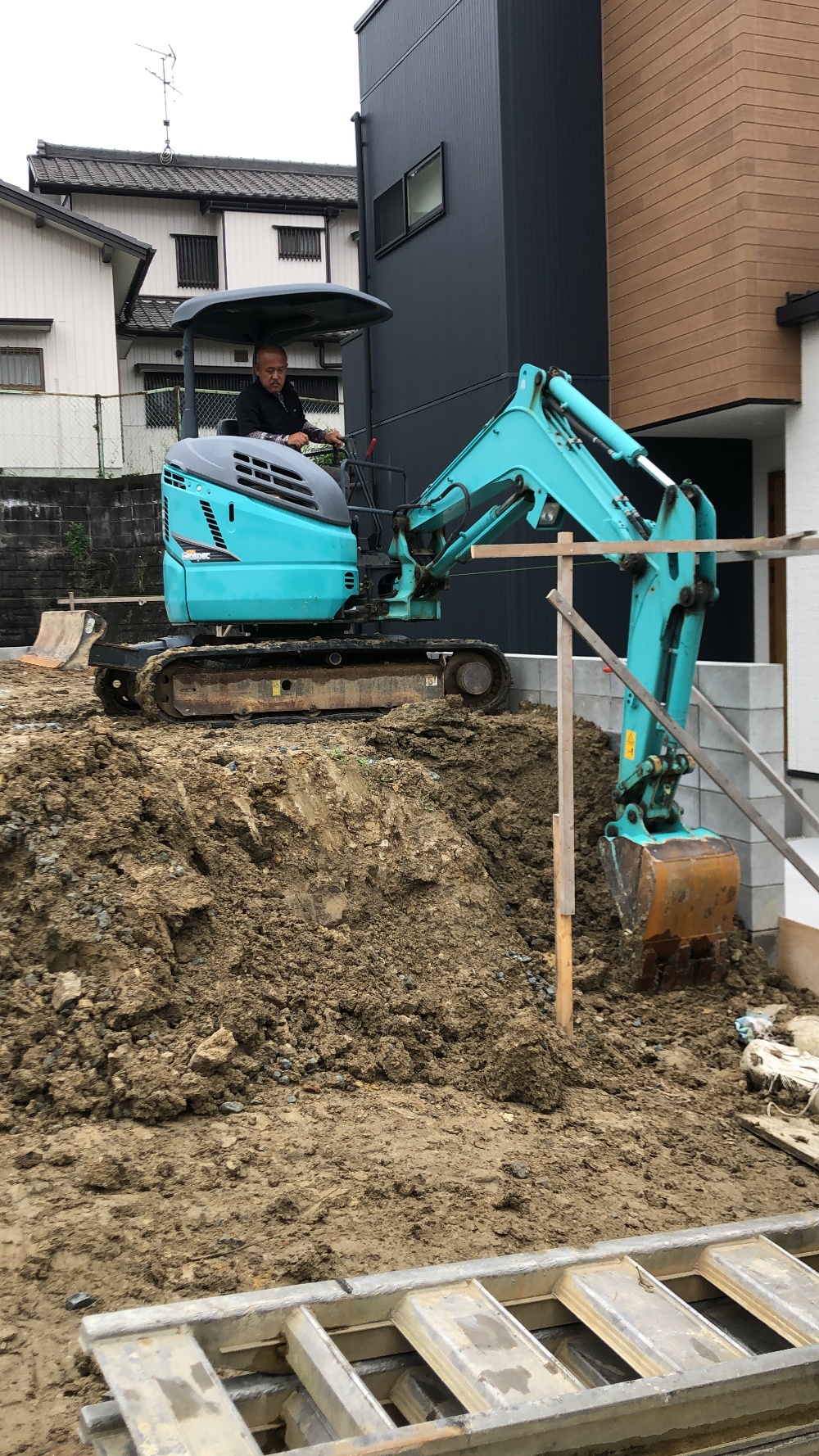

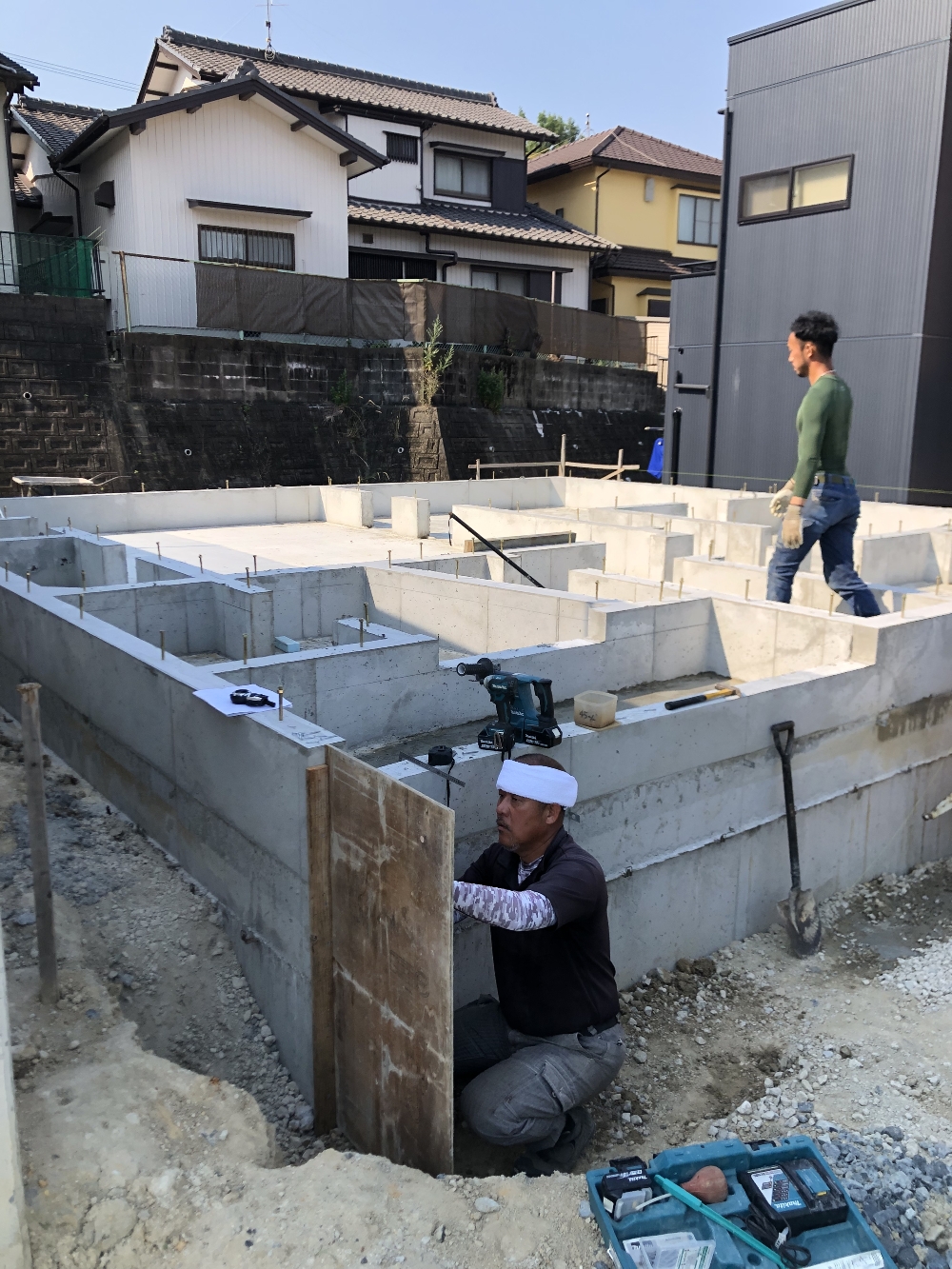

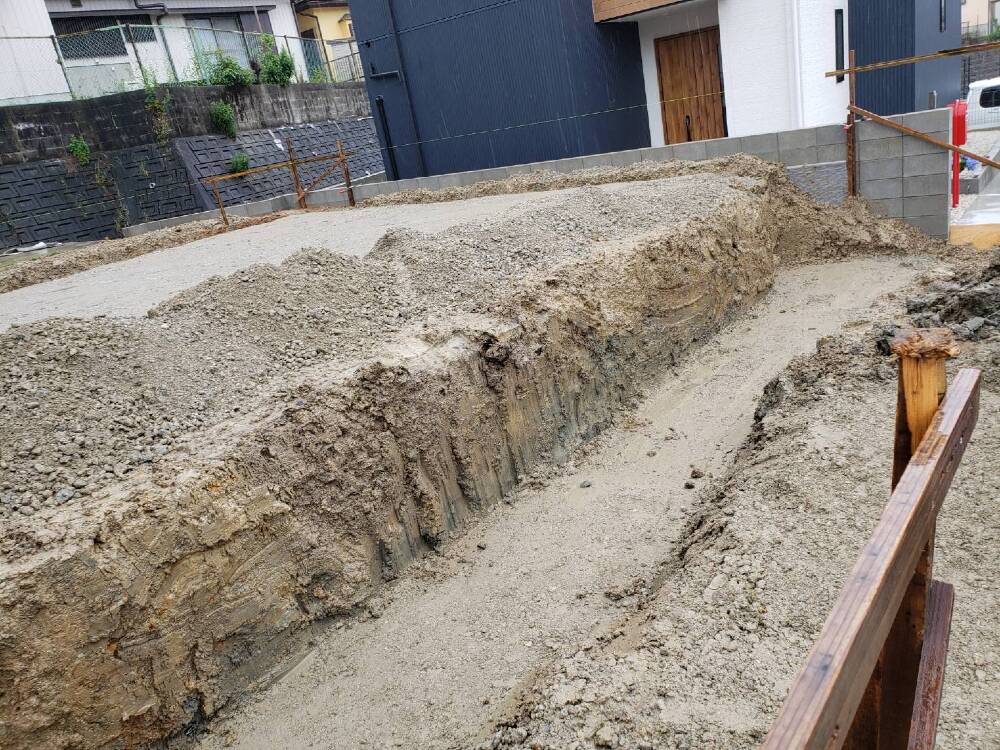

遣り方が終わり、掘削を行っております。
道路に面した部分は深基礎の計画ですので、深基礎部分から掘削を行っております!
- 12.2021年05月20日
-
基礎工事
道路に面した深基礎部分の掘削も完了しました!
深基礎部分から基礎工事進めます(^^)/
- 13.2021年05月26日
-

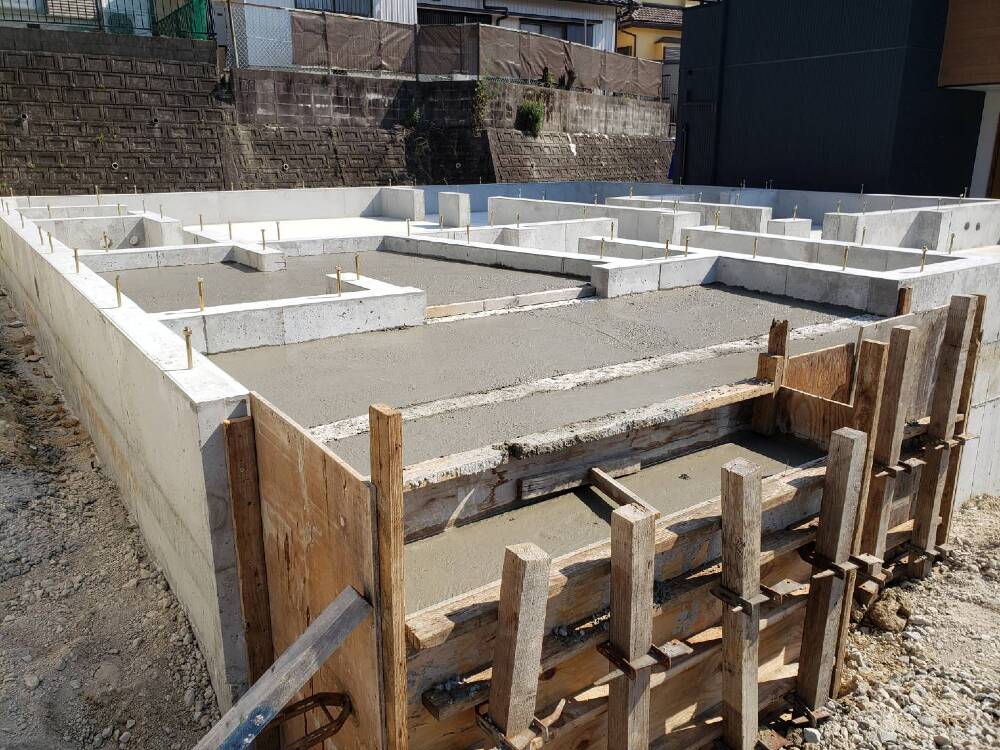

基礎工事
基礎工事、防湿シートの後の、捨てコンまで進みました!
シート施工の前に、土壌へのシロアリ薬剤の塗布も完了しています(^_-)-☆
- 14.2021年05月29日
-
基礎工事
深基礎裏側部分の改良土での埋め戻しを行っています!
普通の土で行うと下がってしまう恐れがありますので( ゚Д゚)
- 15.2021年05月29日
-
基礎工事

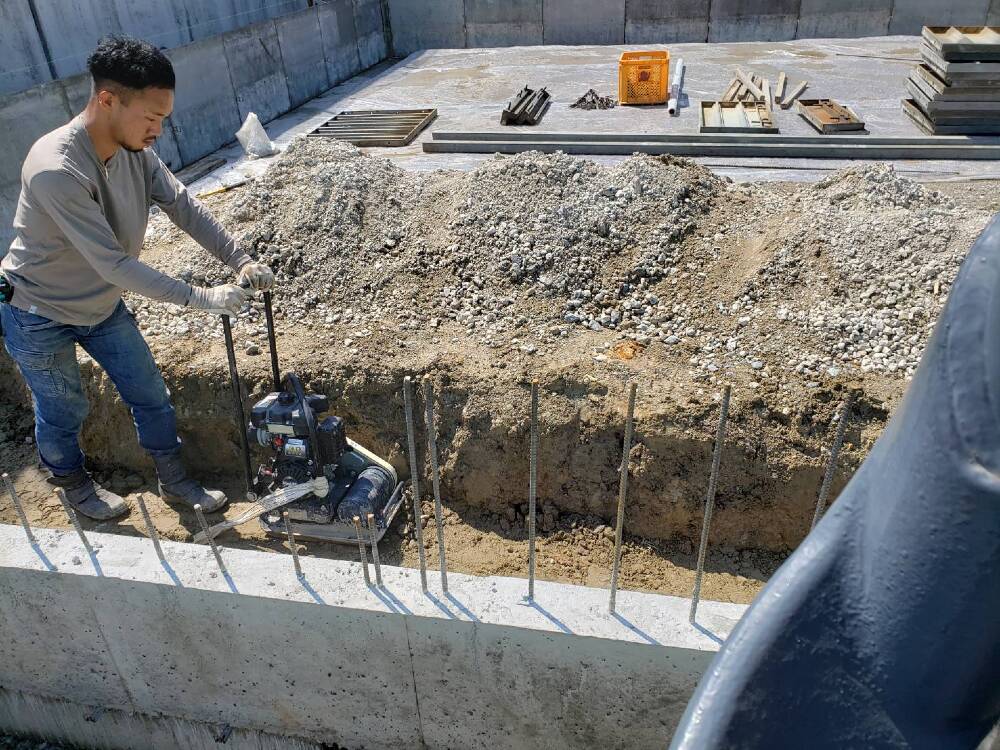

埋め戻し部分の転圧もしっかりと行っております!!
- 16.2021年05月31日
-
基礎工事

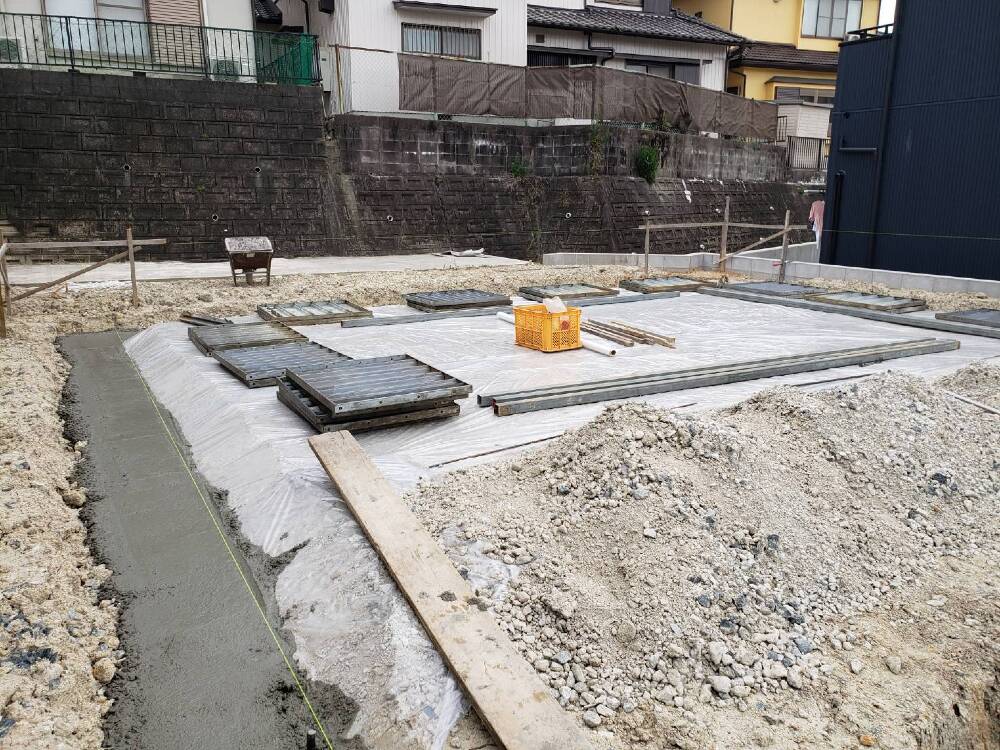

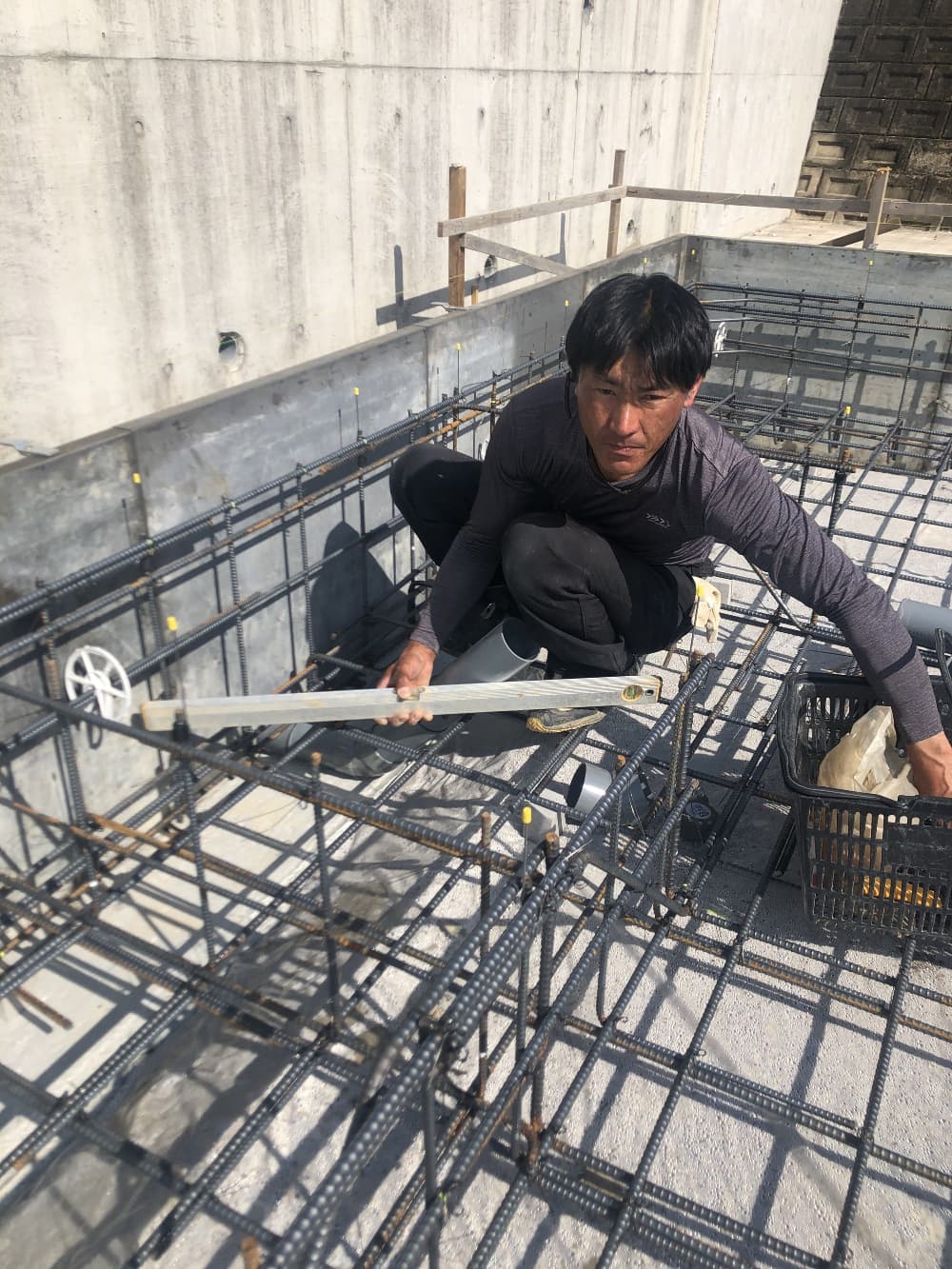

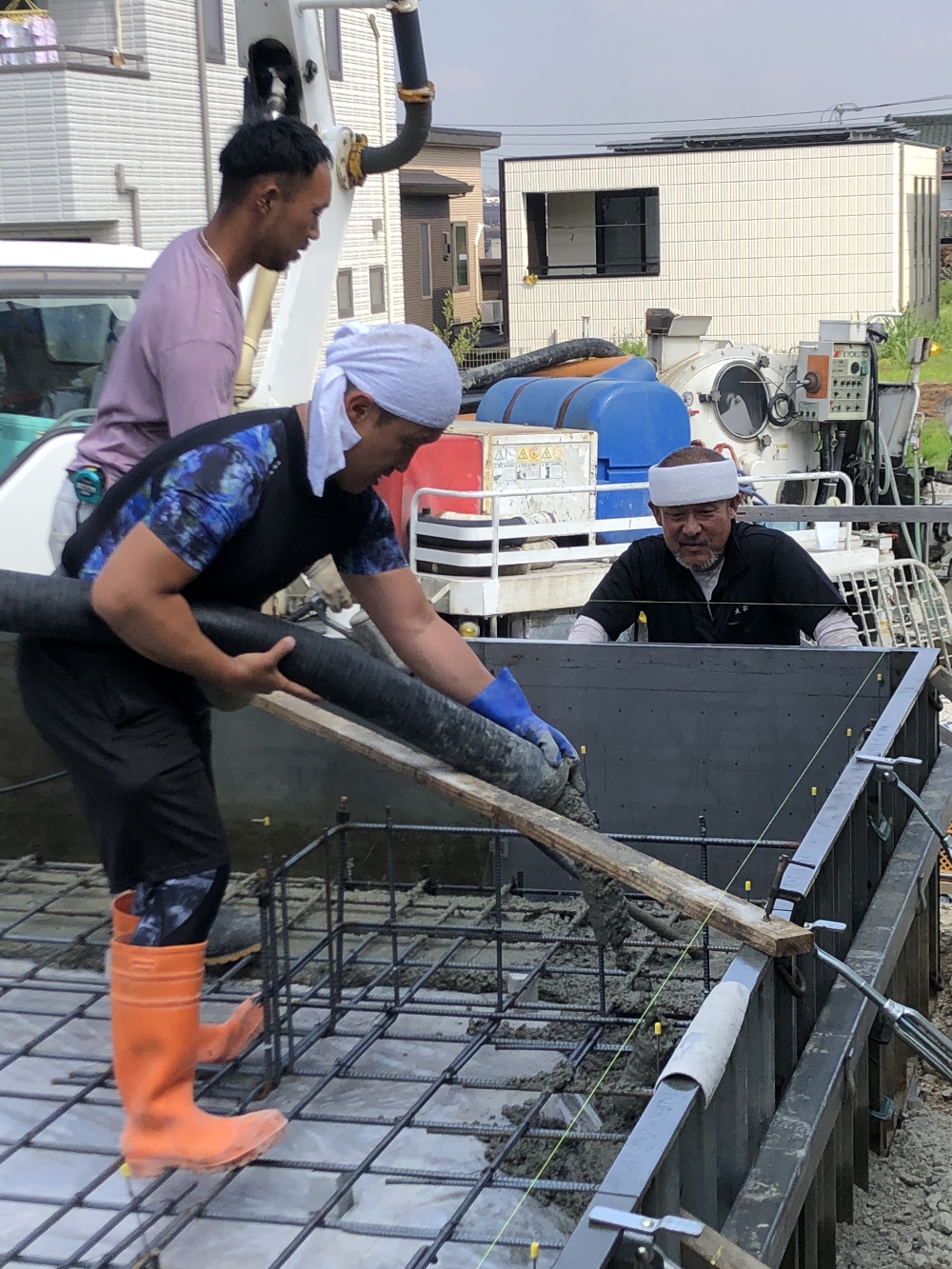

鉄筋組も完了し、明日ベース部分の生コン打設を行います!
今日は、打設前の配筋検査を行いました!
2点の指摘の手直しを行いました(^_-)-☆
- 17.2021年05月31日
-

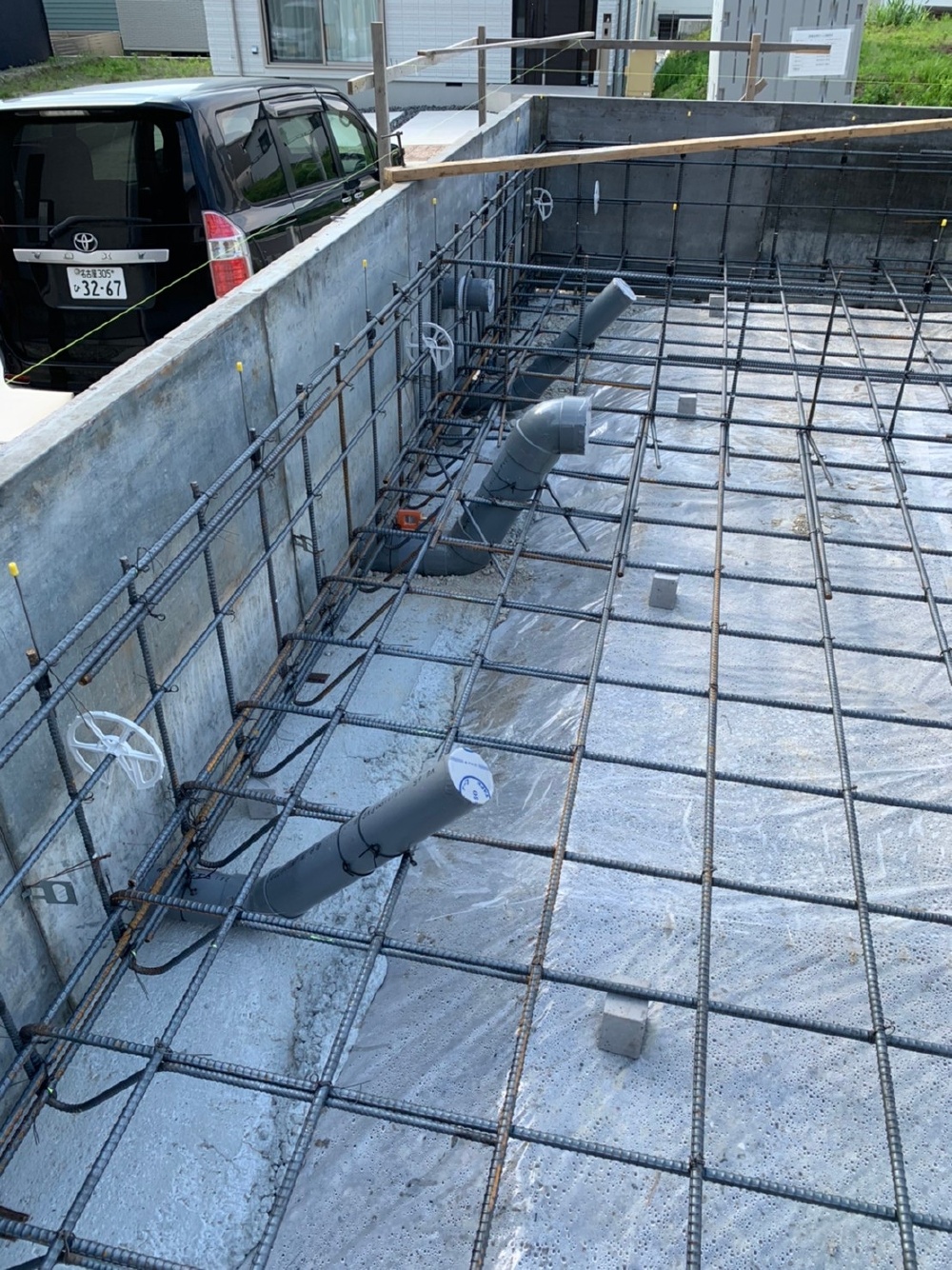

水道工事

今日は水道屋さんも来て、土間逃げ配管工事を行いました!
土間逃げ配管とは、コンクリートが打設されてしまうと、水道の排管を通せなくなってしまう為、事前にスリーブを入れておく工事の事です。
- 18.2021年05月31日
-
水道工事
土間逃げ配管の写真です。
こんな感じで鉄筋の間を通して基礎型枠まで当てておきます。
後で、外も中もパイプを繋いだり、配管を通したりします。(^_-)-☆
- 19.2021年06月01日
-
基礎工事
ベース生コンの打設状況です。
- 20.2021年06月02日
-
基礎工事
今日の現地は、内部の型枠くみとアンカーボルトの設置を行いましたので、作業終了後に検査に来ました!
型枠OK,アンカーボルトの位置を2本移動を行いました!
- 21.2021年06月03日
-
基礎工事
K様、ご実家の方々様、初めまして!
担当させて頂いております、後藤と申します。
このページをご覧いただいていると聞きましたので、ご挨拶と思いまして

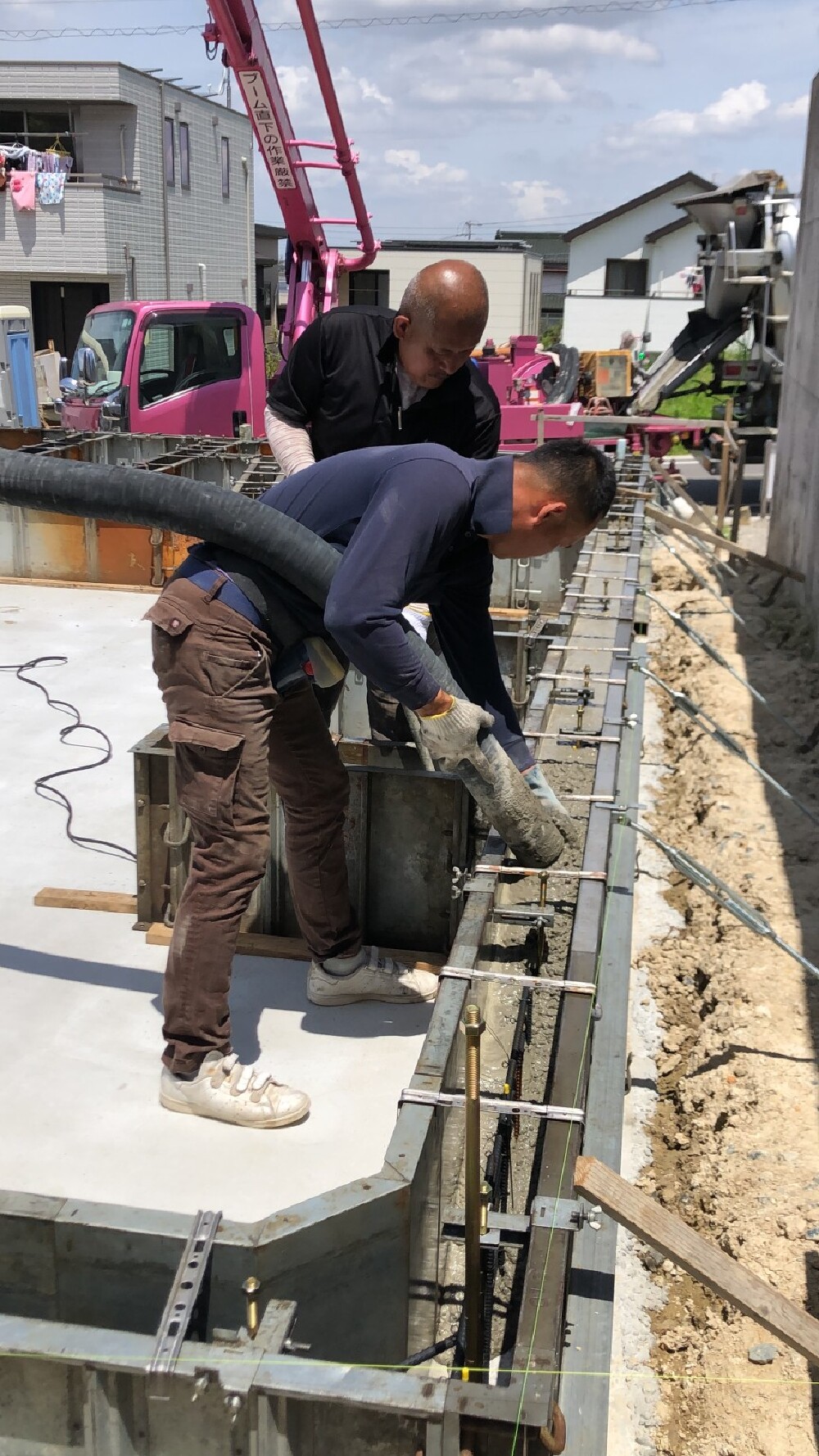

今日は、基礎立ち上がりコンクリートの打設を行いました!
どんどん鉄筋が隠れていく様子を見ながら、この鉄筋を見る事はもうないんだろうな・・・・
末永くこの家をお守り下さい、宜しくお願いします。
とお願いするのです。
- 22.2021年06月08日
-
基礎工事
只今養生期間中ですので、現場は動いていない事は分かりながらも・・・・・・・富山のお父さんへ・・・…(^^♪
梅雨時と被る時期でしたので、雨天時にはコンクリートを打設しないよう、長めの基礎期間を見ていたので、思いのほか天気よく順調に進み、その分養生を長めにとっております!(決して放置しているわけではありません(^_-)-☆)
- 23.2021年06月10日
-
基礎工事
昨日で大体型枠をばらして、本日は清掃片付け、ポーチの雑コンうちを行いました!
手前の親方の方が計算しながら墨出しをしている所です。
- 24.2021年06月10日
-
基礎工事

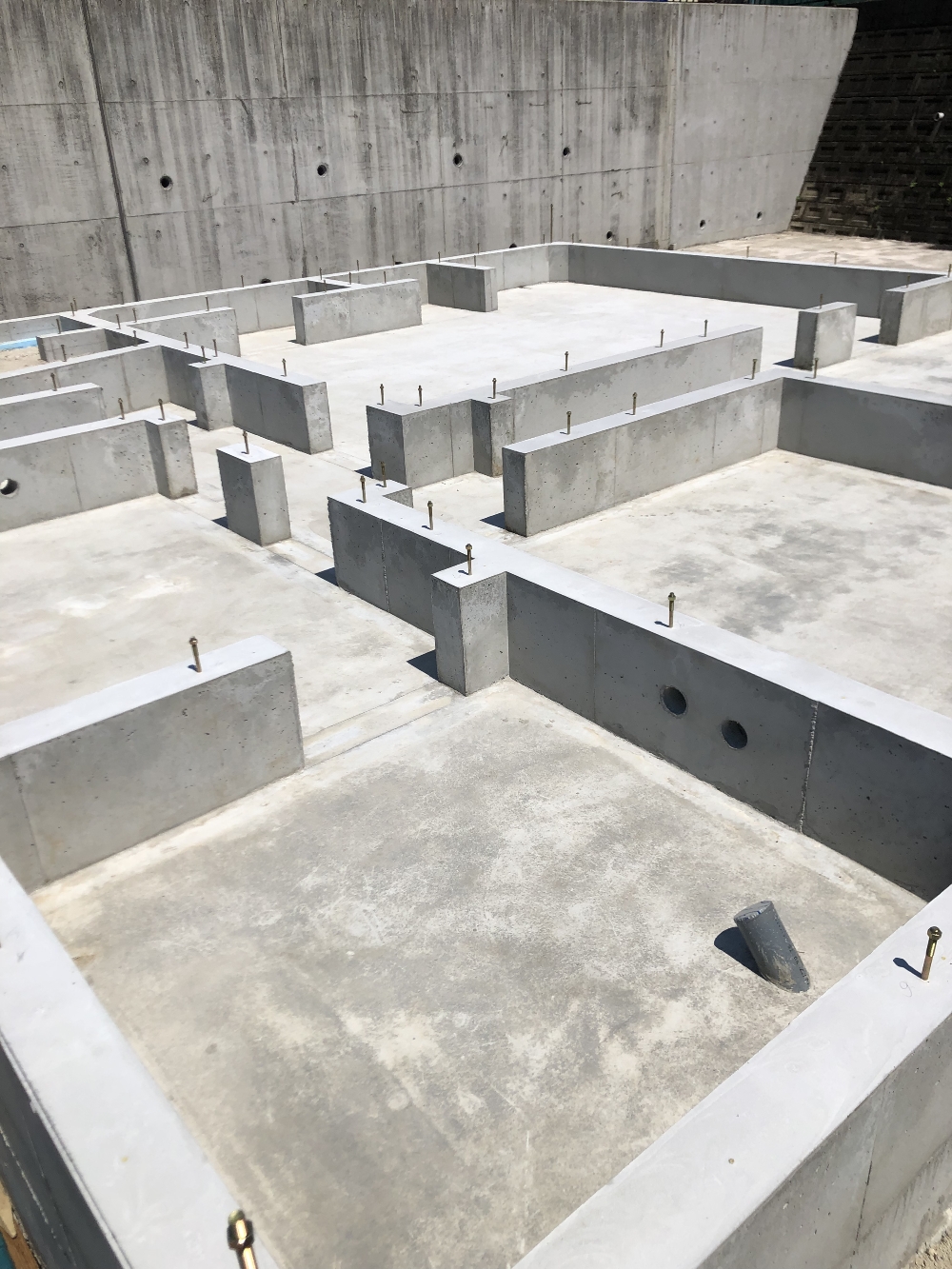

清掃後の基礎状況です。
綺麗に仕上がっています!
写真手前は浴室部分になっています。
- 25.2021年06月10日
-
基礎工事
ポーチ部分の雑コン打設後の写真です。
後は養生後、型枠をばらして基礎工事は完了となります!
- 26.2021年06月15日
-
玄関仮設階段設置
外構工事まで玄関の段差があるので、mioちゃんが上がるのも大変だろうと、山本さんに階段を作ってもらいました!
(水道屋さんの椅子になりましたが・・・・)
- 27.2021年06月15日
-
水道工事

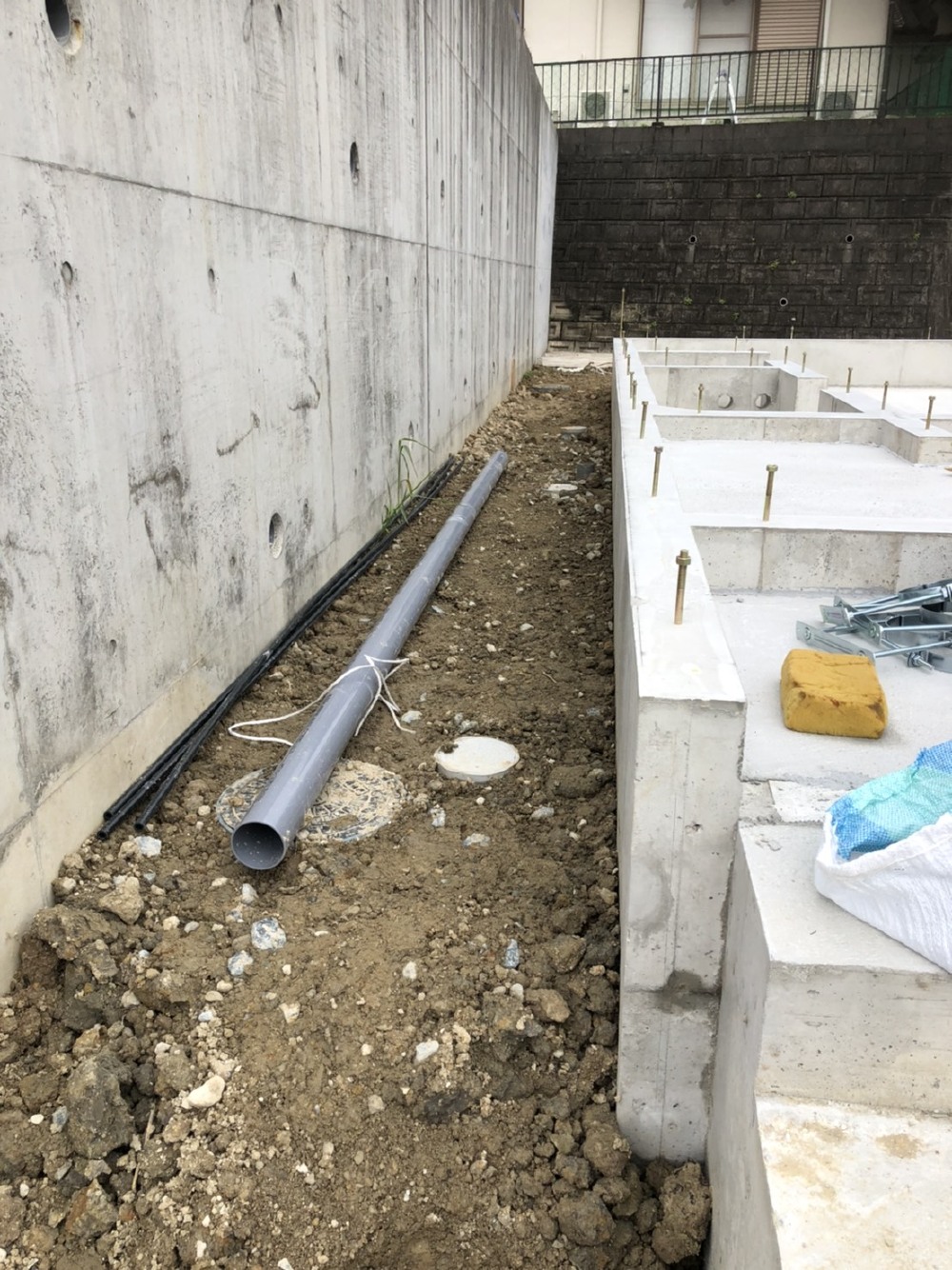

今日は建物外周部の排水配管の施工を行っております!
写真に写っている桝が、雨水桝になります。基礎と隣地擁壁の間を通して、道路まで繋がっていきます!
- 28.2021年06月18日
-
水道工事

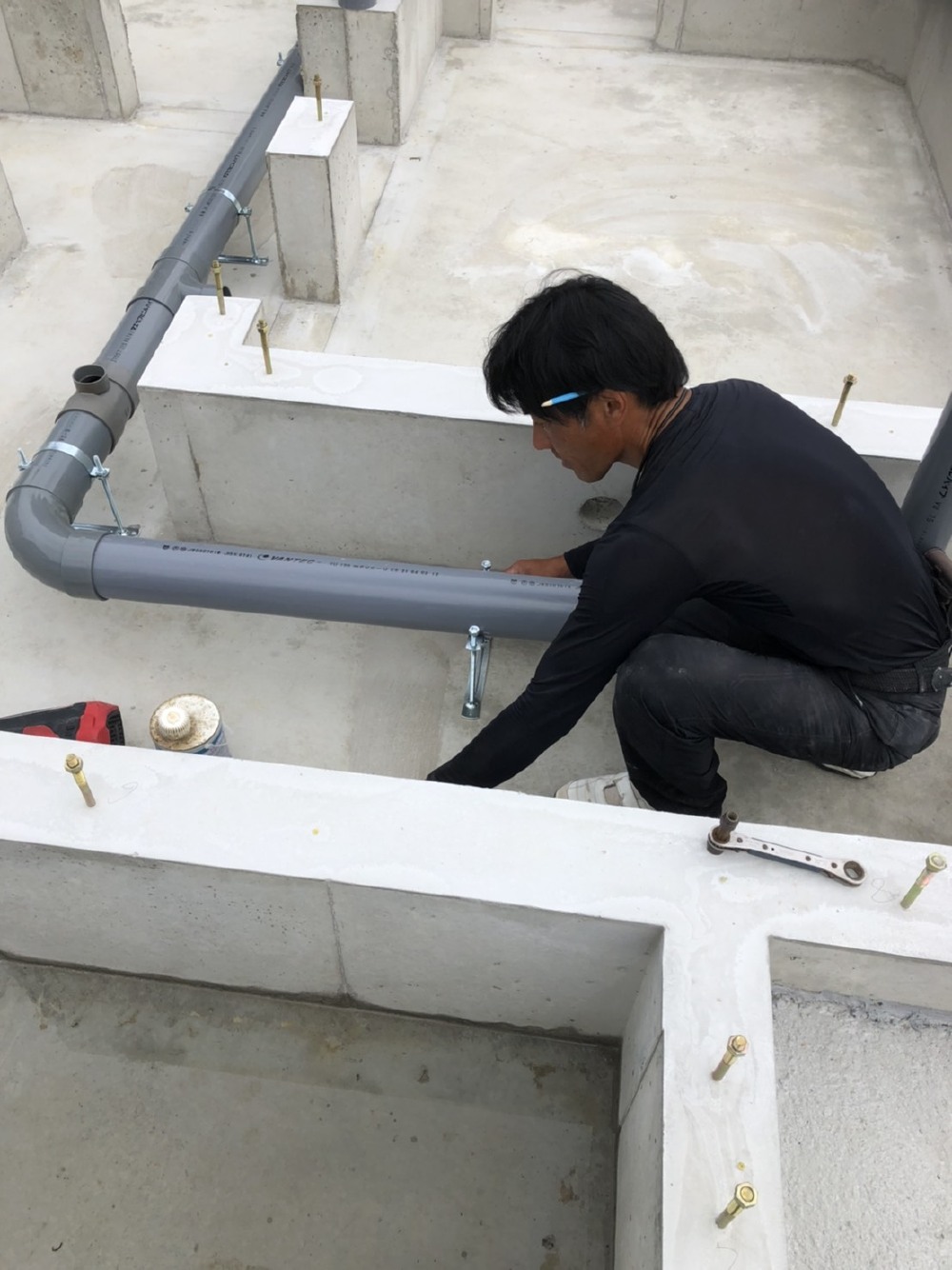

今日は水道屋さんが、ついに基礎の中に侵入!
写真は排水管の設置状況です。トイレからの排水ですね(^_-)-☆
- 29.2021年06月18日
-

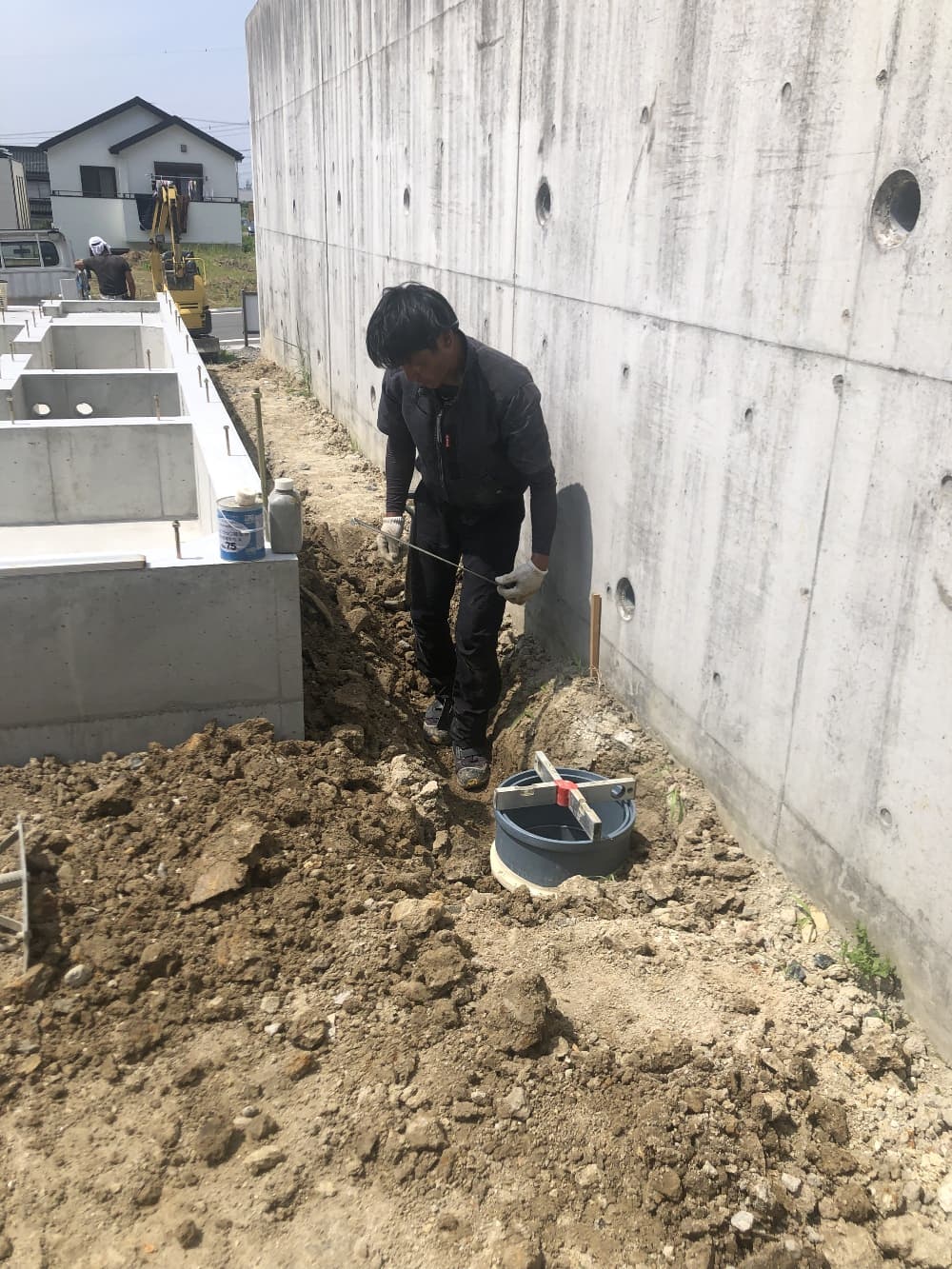

水道工事
建物横部分の、庭側から道路側への排水は完了しました!
大きい蓋が雨水排水の桝で、白く小さい蓋が汚水排水桝になります。
小さい方を開ける時は、覚悟して!’なるべく開けたくないですね~
- 30.2021年06月21日
-
水道工事

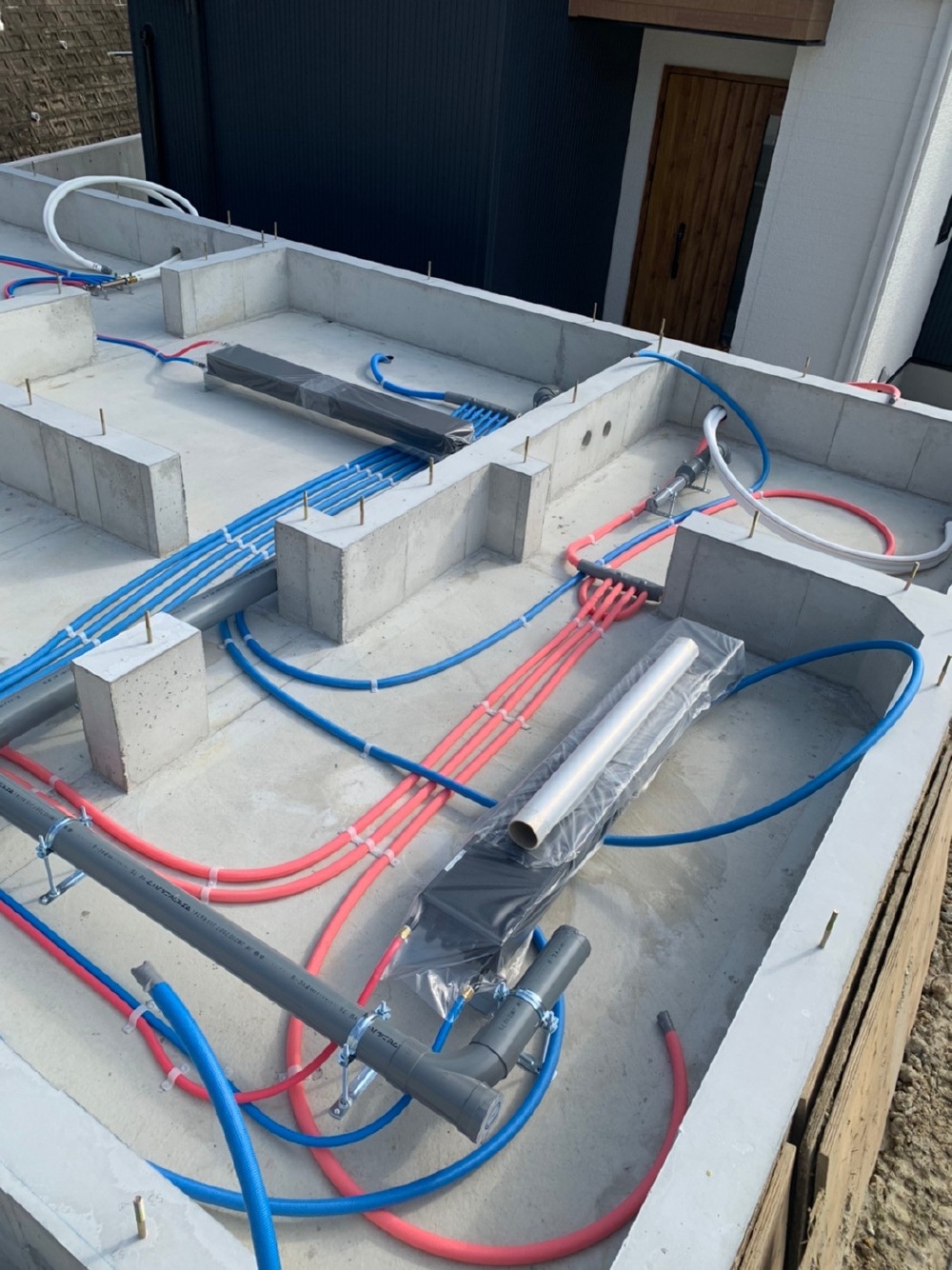

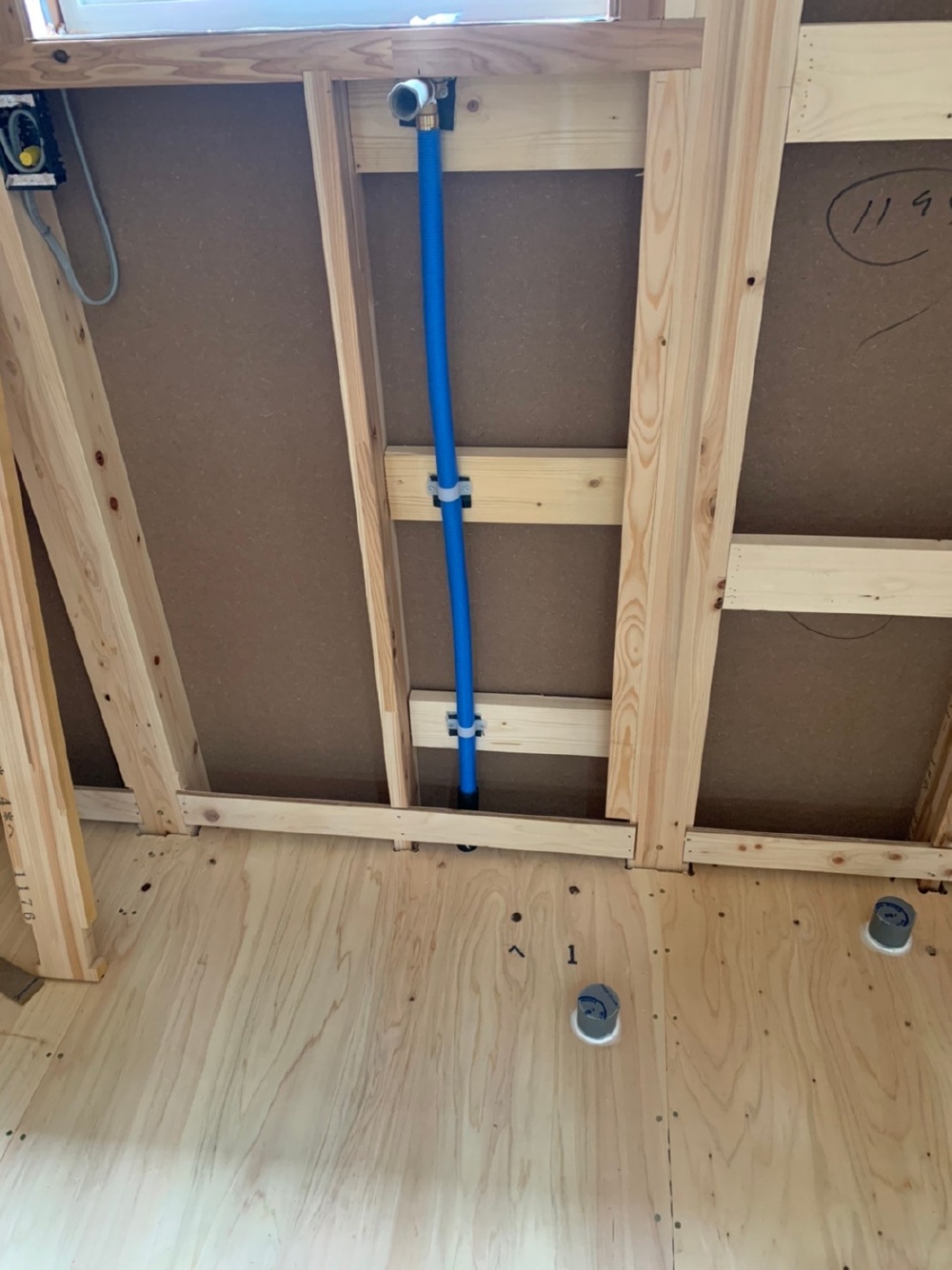

今日は床下部分の給排水管工事を行いました!
写真は洗面所の床下になります。
一般的な家より、床下暖房分の管が多くなっています。
黒目の長い物が放熱器と言いまして冬はここから暖気が出て、
床上に上がり家じゅうを温めてくれます。
放熱器は床下に4機設置されています!
- 31.2021年06月21日
-
水道工事
一番左に写っているのが、床下暖房用の不凍液のヘッダーになります。

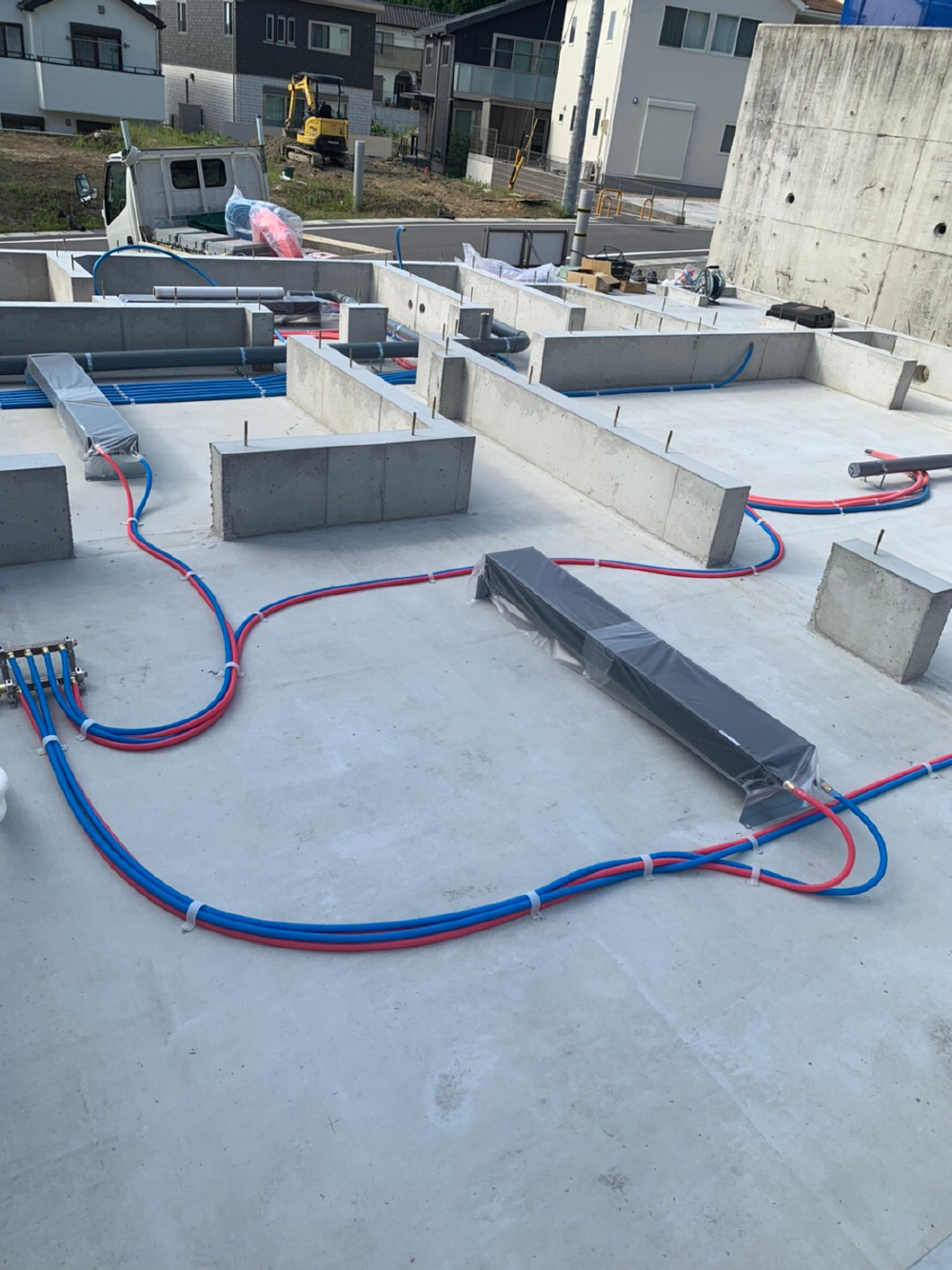

4ヶ所の放熱器に対して、4本のピンクと4本のブルーが出ており、
温められた不凍液がピンクを通り放熱器の中を通り、ブルーの管を通って戻ってくる感じです!
- 32.2021年06月23日
-
土台材料搬入
今日は、明日の土台伏せ工事で使う木材や金物の搬入がありました。
- 33.2021年06月24日
-

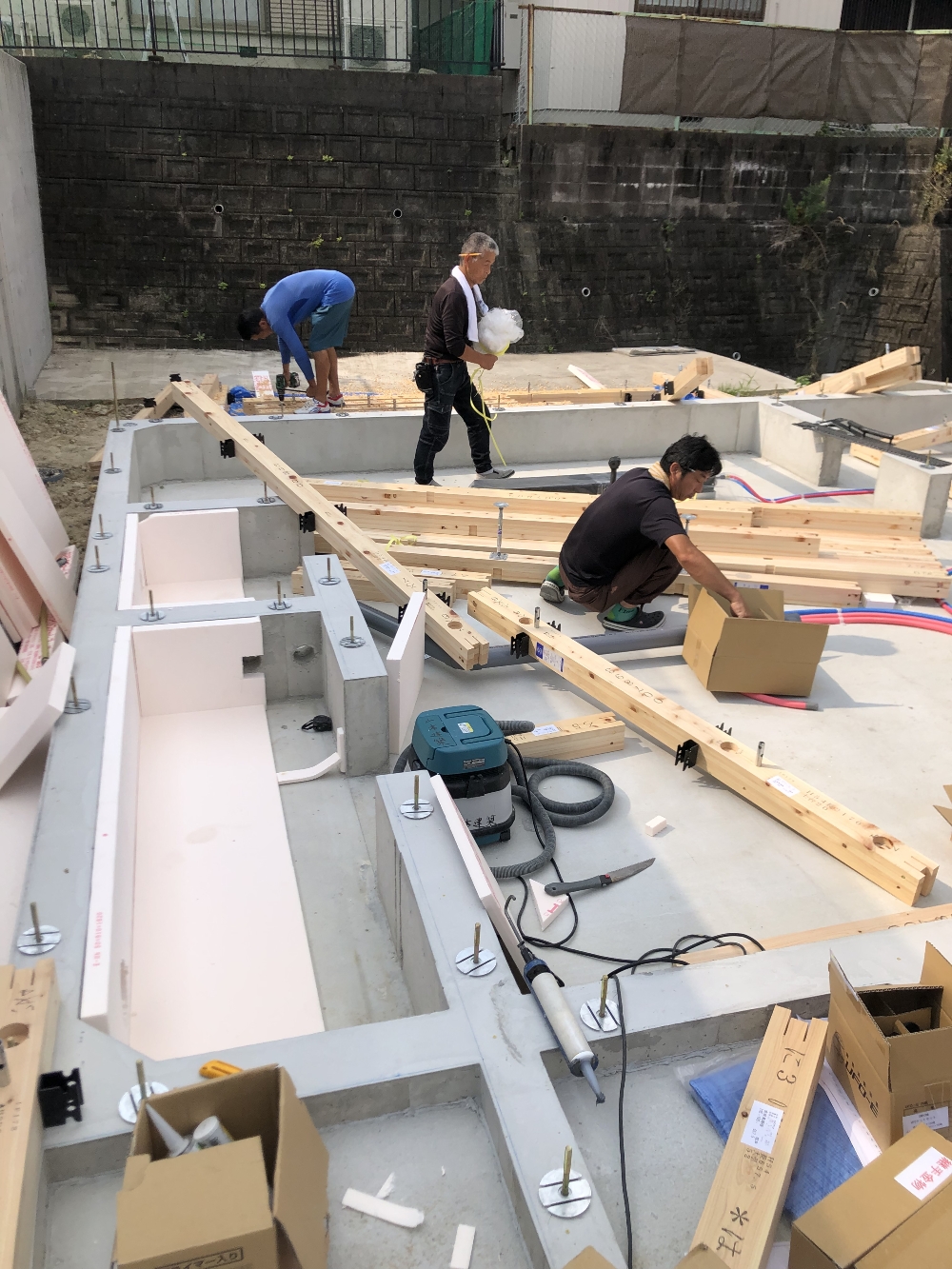

土台伏せ工事
今日は、暑すぎる天気の中、大工さんが登場し土台伏せ工事を行っております。
基礎の上に乗っている円盤が、地震エネルギーを1/4まで軽減する減振ブレーキになります。
https://vimeo.com/user34035748/review/211192174/a9e1a08627
- 34.2021年06月24日
-
電気工事
土台伏せ工事の合間に、電気屋さんも登場し、床下にエコアイ24時間換気システムのダクトと熱交換器の設置を行っております!
https://www.youtube.com/watch?v=cj4sof9Gu4U
https://www.youtube.com/watch?v=7Bj-jePP4mA
- 35.2021年06月25日
-

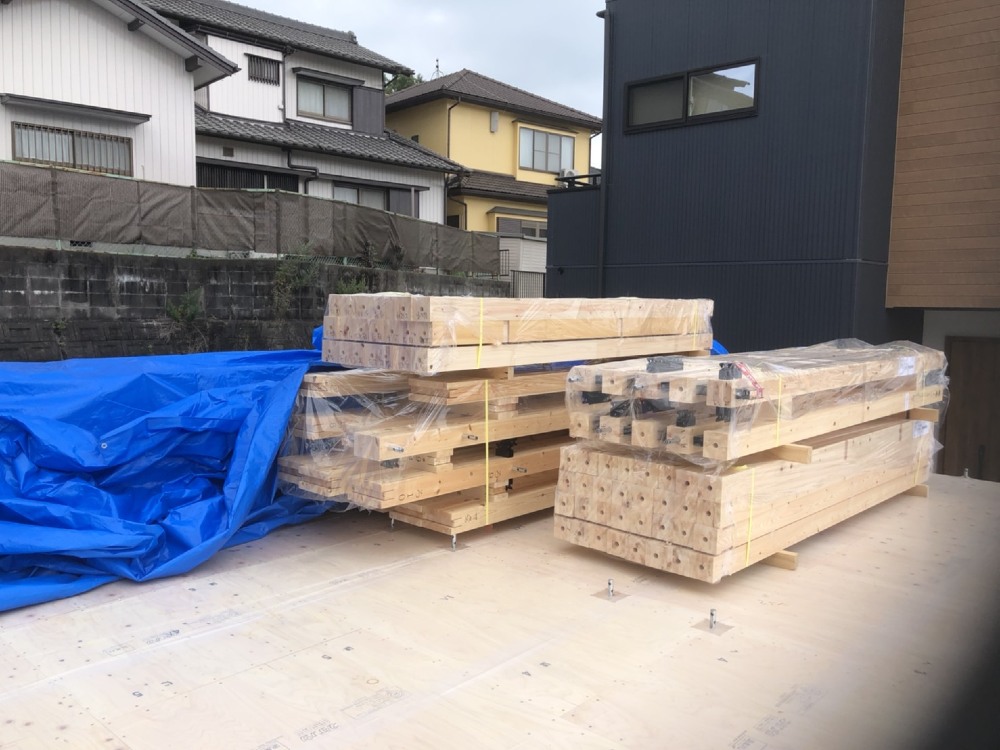

プレカット材料搬入

今日は、月曜日の建前に向けてプレカット材料の搬入を行いました!
1F部分で使う材料を床の上に置いておくという作業です。
明日は周りに足場を組みますので、その前に入れておく必要があるのです!
- 36.2021年06月25日
-
プレカット材料搬入
もっと量は多いですが、こんな感じで入れてブルーシートで覆って完了です!
- 37.2021年06月25日
-
建前準備

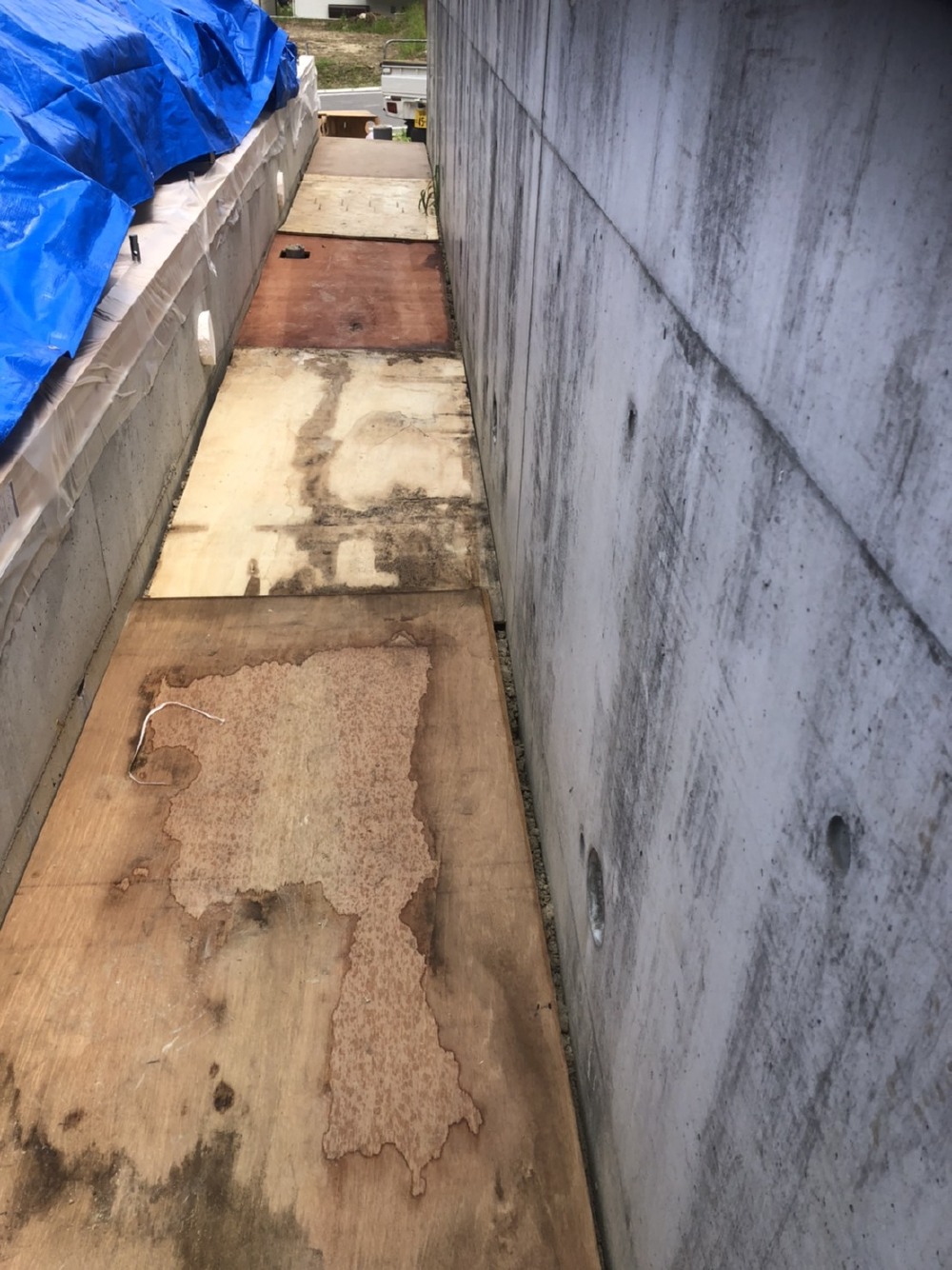

しぶいしぶい仕事ですが、KI様建物基礎と隣地さんとの間の部分に、材木やさんで不要になっているベニヤをもらってきて敷きました(山本さんが)
しばらく雨が絡むこともあり、どろどろの所を歩かなくてよいように、配管の所をくり抜いてくれるなどとれも綺麗にやってくれました!!準備は万端です(^_-)-☆
- 38.2021年06月26日
-
足場設置

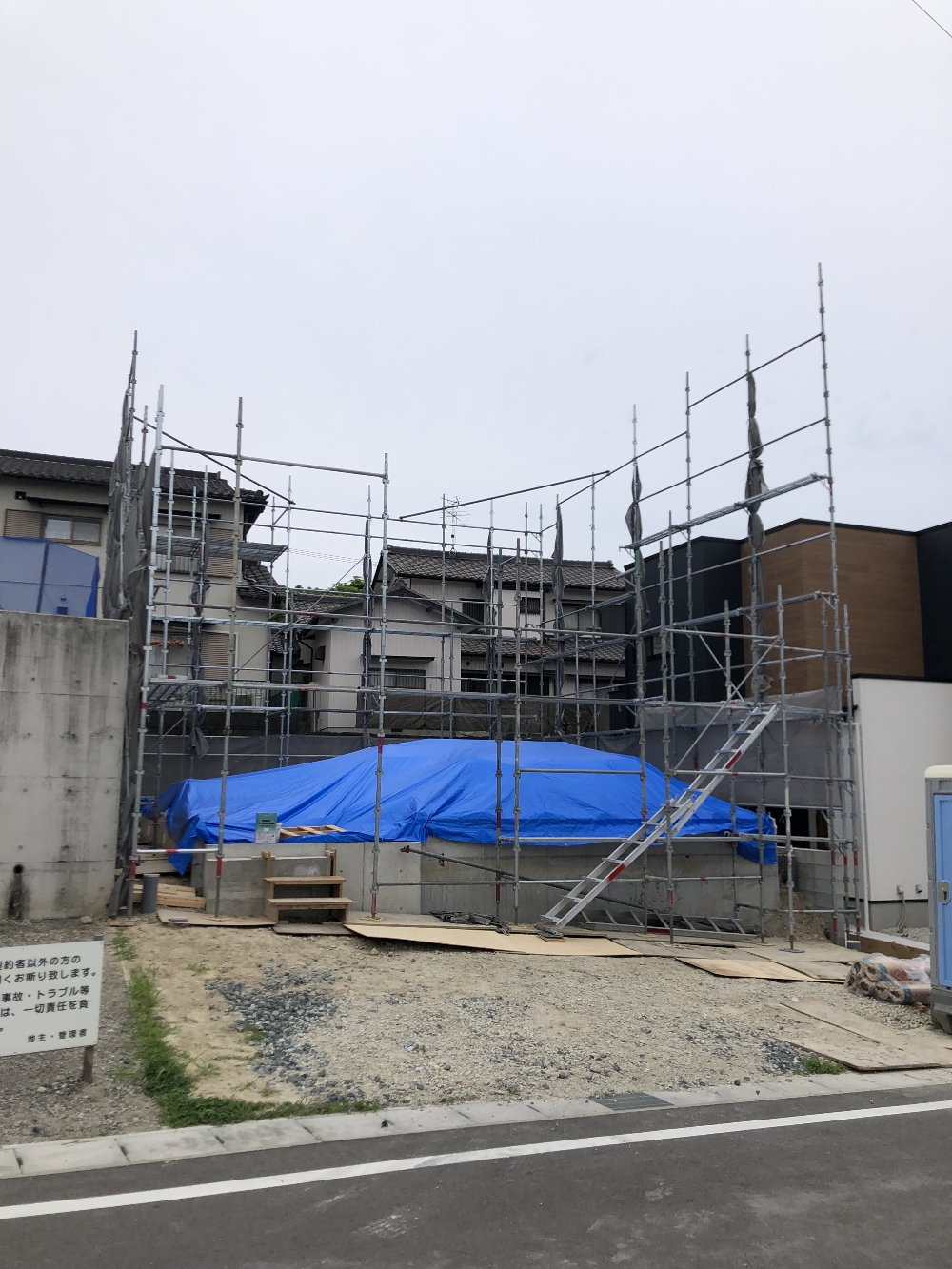

本日AMに足場の設置まで完了しました!
天気が不安定で、月曜日の天候がまだコロコロ変わりますが、
本来土曜日の10時までに月曜日の建前の可否をプレカット会社に連絡しないと
材料搬入を止められなくなるのですが、隣地の駐車場を借りた事で、
建前を雨天中止にしても材料は、借りた駐車場に入れられることから、可否の決定を日曜日AM中まで伸ばすことが出来ました。だったら月曜日の朝でもいいんじゃない?と思われるかと思いますが、建前には10人近くの大工が来て、その日に下地材料が届いたりソーラーパネルが届いたり、建前直後に入る業者さんがいたりと、いろんな方の段取りもあり、決定が遅れるほど皆さんの当日の予定まで組めなくなってしまったりもありで、ギリギリの隊見んでしたね!KI様と相談の上決定後、10軒に月曜日GOの連絡をし、現場近隣の方に建前明日やります~の挨拶廻りを行いで、後は天気よ変わらないでくれ~~~。と。近隣様への挨拶廻りは、突然朝からどんどんとうるさい!とならないよう前もって連絡しておかないとね。
- 39.2021年06月28日
-
祝上棟
天候不安で可否をギリギリまで検討の上、夜中までは雨が降らない、という予報の中の決行でしたが、非常に非常に好天で風もなく(暑すぎるくらいの)好天となりました!!

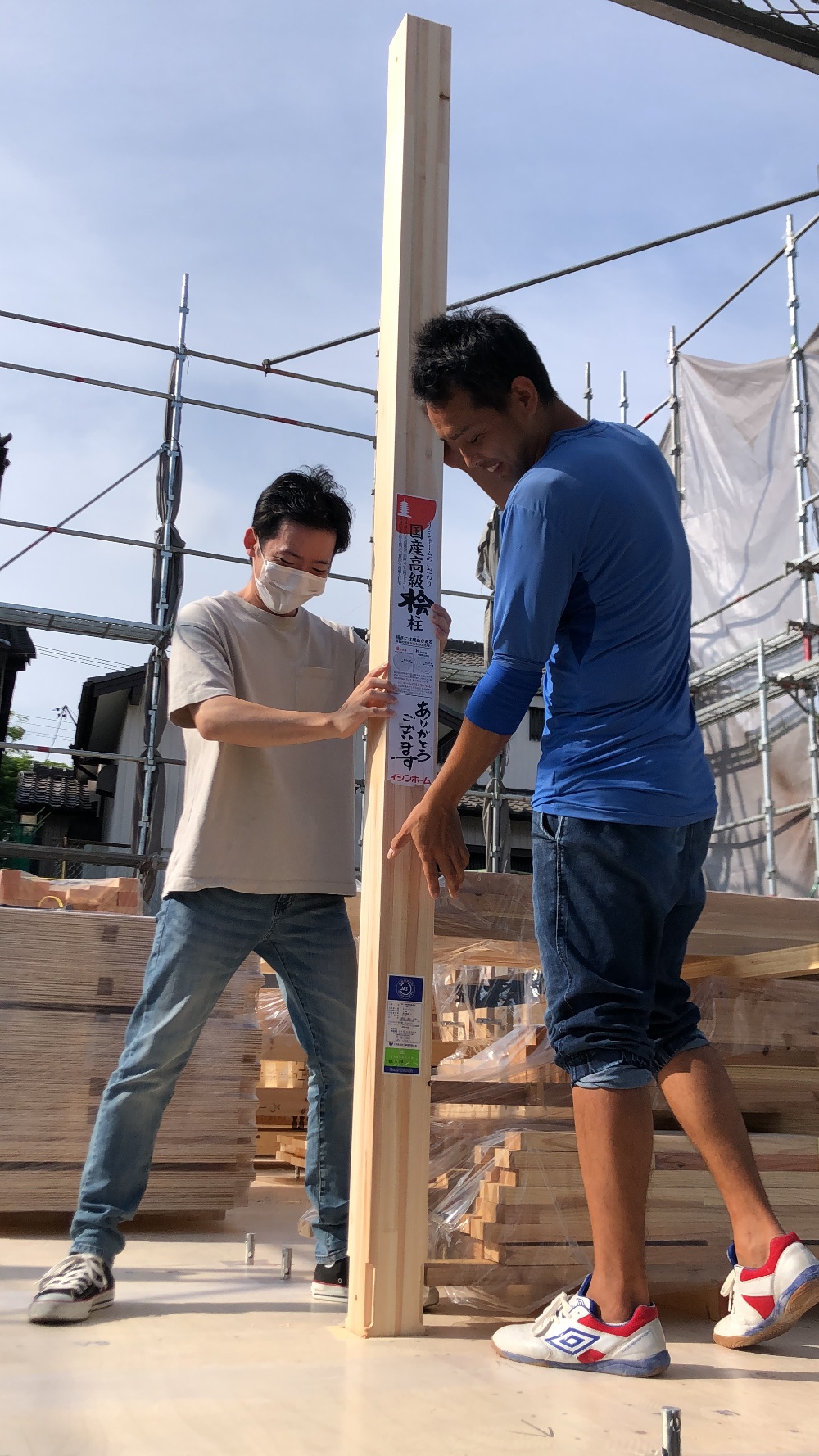

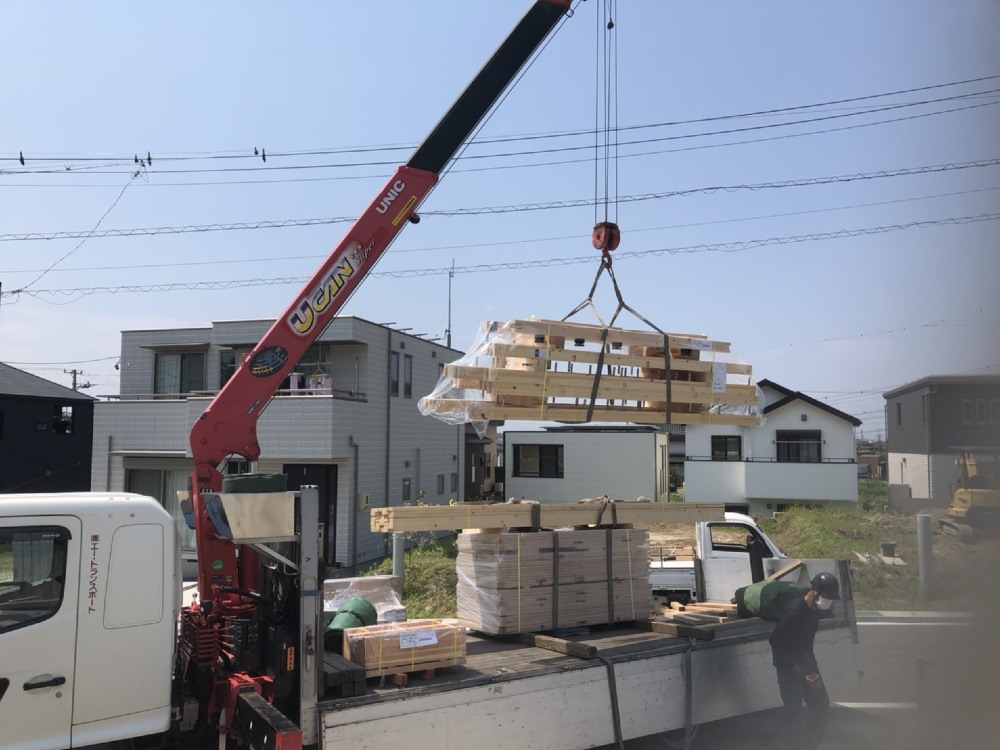

写真は、1本目の柱を棟梁とKI様で一緒に建てて頂いている所です!
- 40.2021年06月28日
-

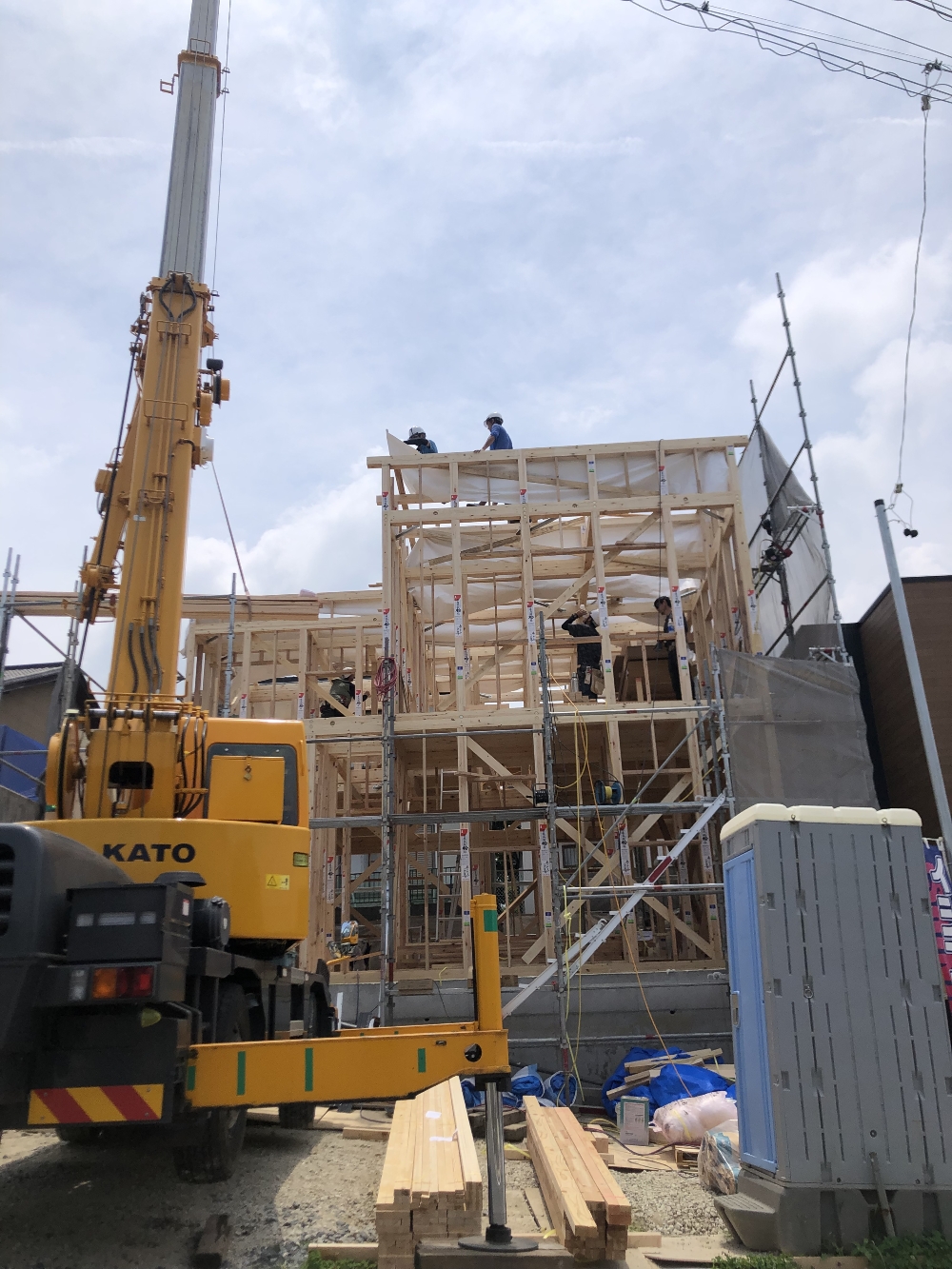

祝上棟

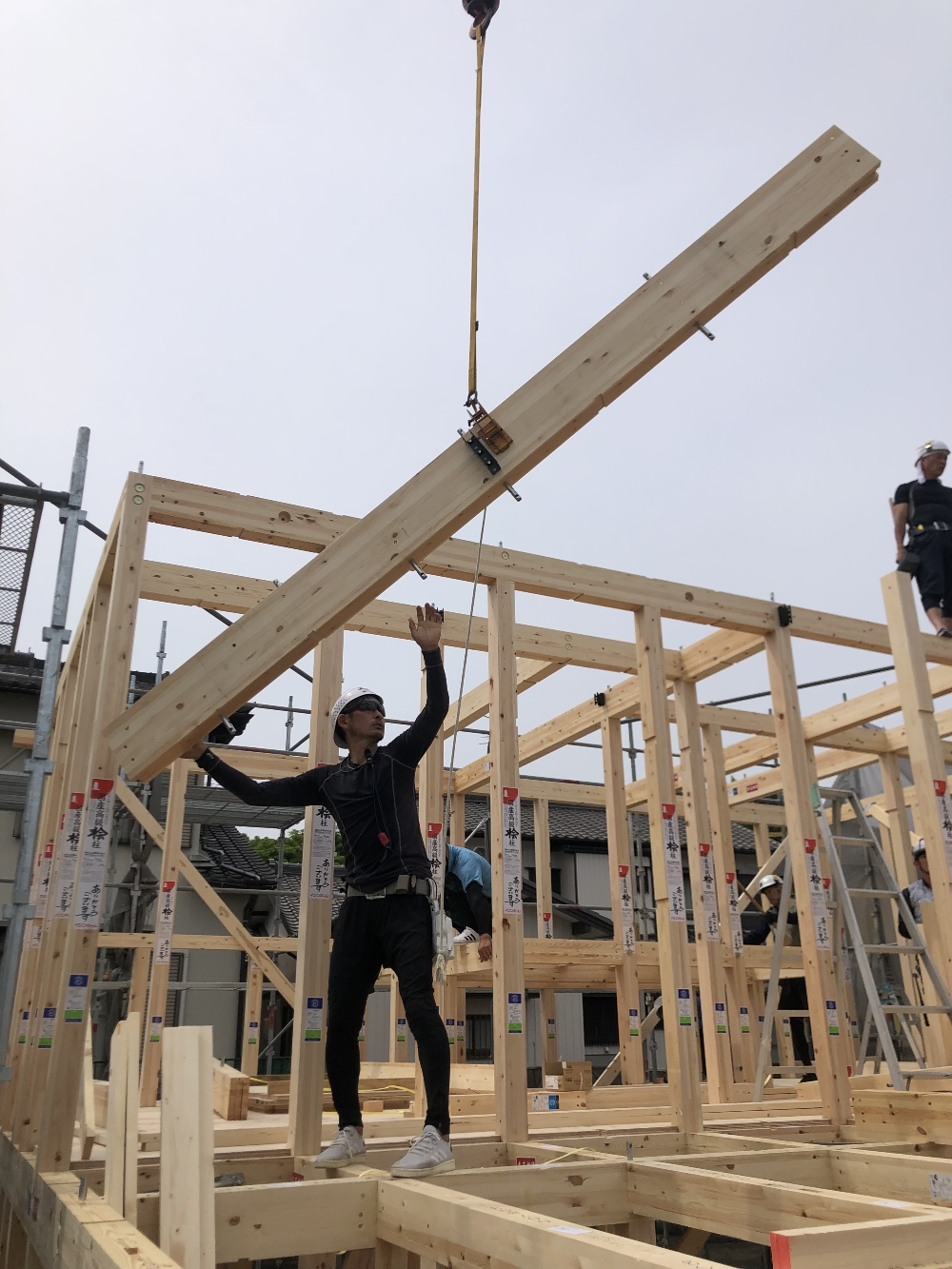

建前状況です。2F部分です!
レッカーで梁を吊っております(^^)/
- 41.2021年06月28日
-
祝上棟
形が大分出来てきました!
後は屋根を作り、
壁面にシロアリガード機能付きの耐力面材を貼っていきます!
- 42.2021年06月28日
-
祝上棟

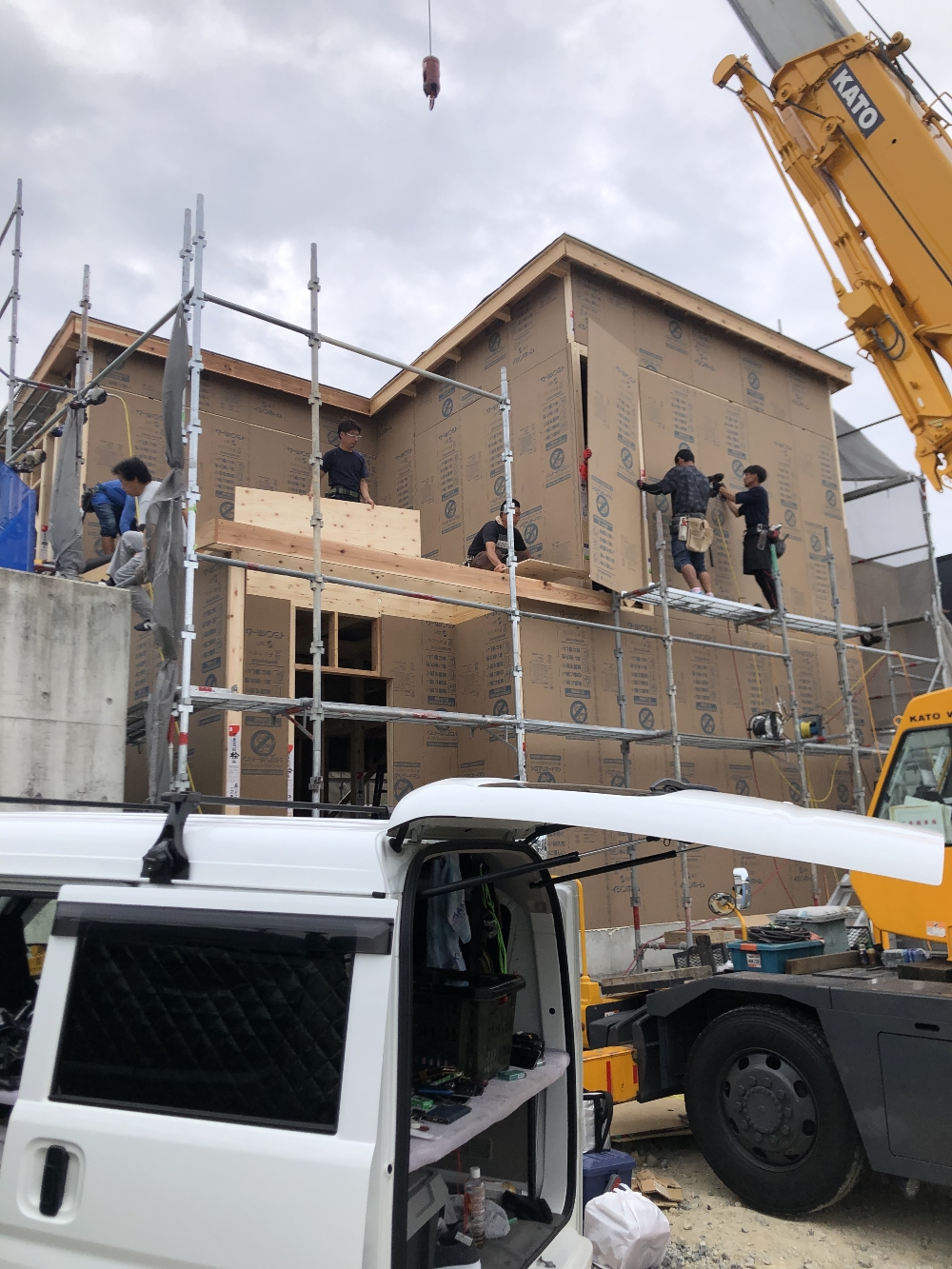

外回りの耐力面材パネルも大分貼られてきました!
建前の日にここまでやる会社は余りない!・・・・はず。(^^♪
- 43.2021年06月29日
-
鈑金工事
鈑金屋さんが屋根廻りの唐草鈑金という部材の取付を行っております!
青い空を背景とする工事写真って、とても映えますよね!
- 44.2021年06月29日
-
大工工事
定期的に雨が降ってくるので、止んでいる間に作業して、またブルーで覆っての作業で疲弊中の棟梁です。
今日は、外周の耐力面材に窓の開口を開けました。
- 45.2021年06月30日
-
大工工事

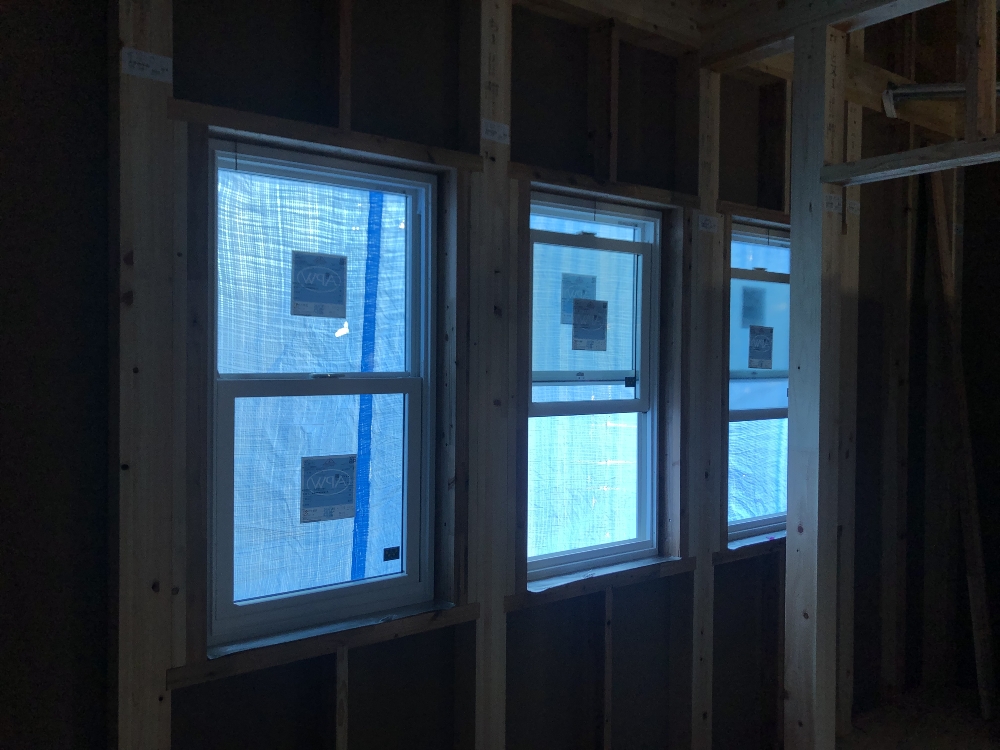

ブルーシートをまだ取る事が出来ないので、めくってサッシを付けて、また戻しての作業を繰り返してなかなか作業進まないですが、2F部分のサッシは取付が完了しました!
写真は室内からの物ですが、外側はホワイトとなっております。奥様からかわいい、とコメント頂きました!
自分がかわいいと言われているようで、嬉しかったです。←きもって言われそう・・・・
- 46.2021年07月03日
-
屋根工事

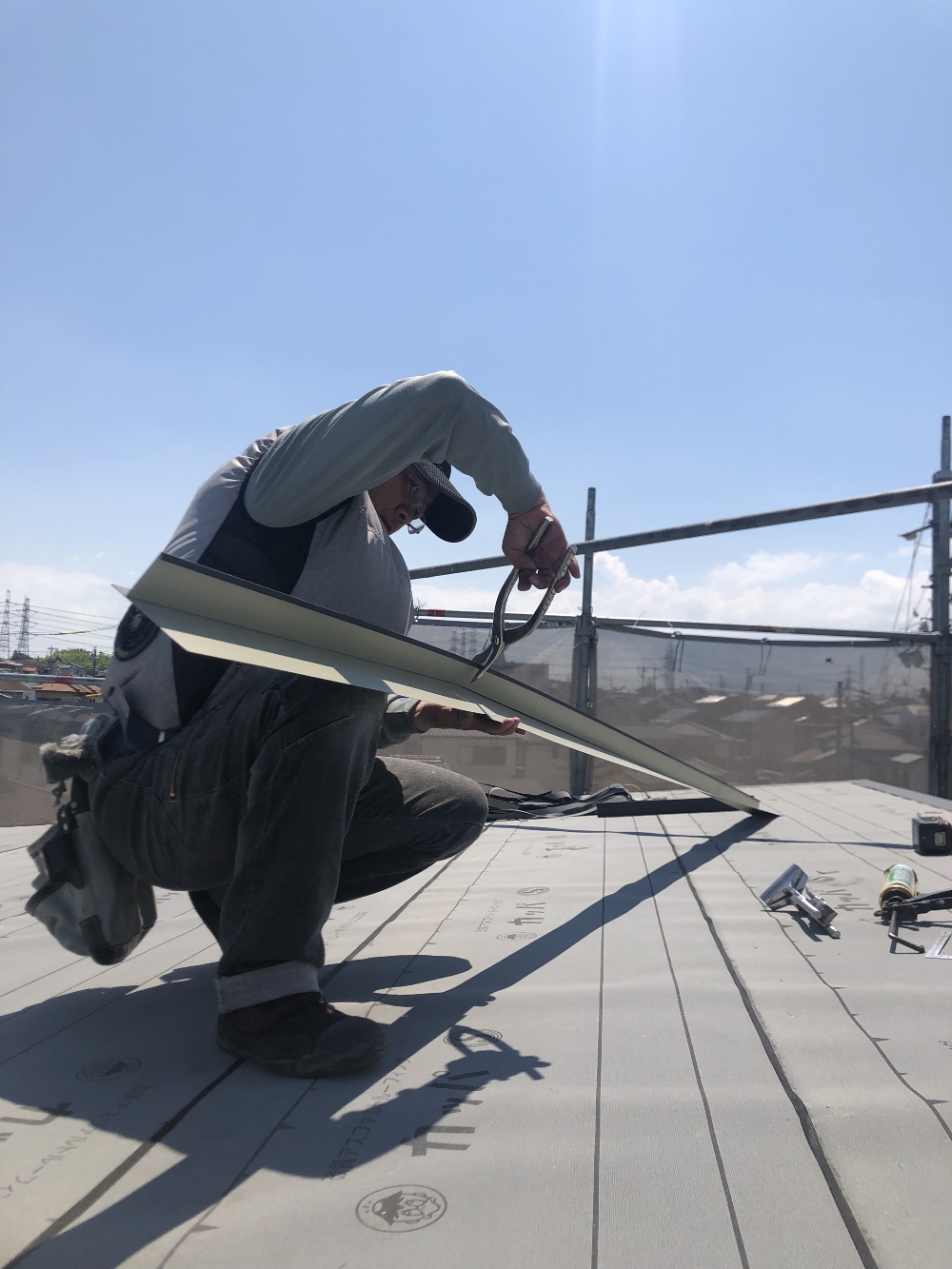

今日は、屋根屋さんが入り、ガルバニウム鋼板屋根の工事を行っております。
太陽光パネルも全面に設置予定ですので、ほとんど屋根は見えなくなってしまいますが( ゚Д゚)
縦方向に線が見えるかと思いますが、このはぜの部分に太陽光の掴み金具でつまんでパネルを固定させていきますので、
屋根に穴をあけない工法です!

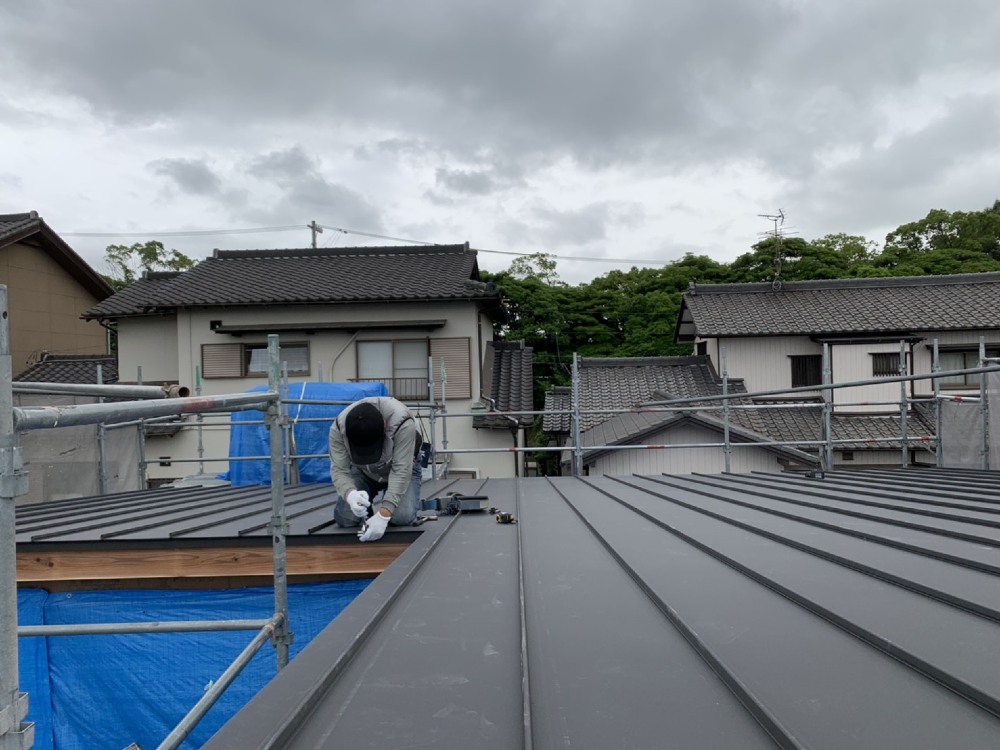

- 47.2021年07月05日
-
電気工事
今日から、金曜日までの間で電気屋さんが壁の中や、屋根裏などの電気配線工事を行っていきます!

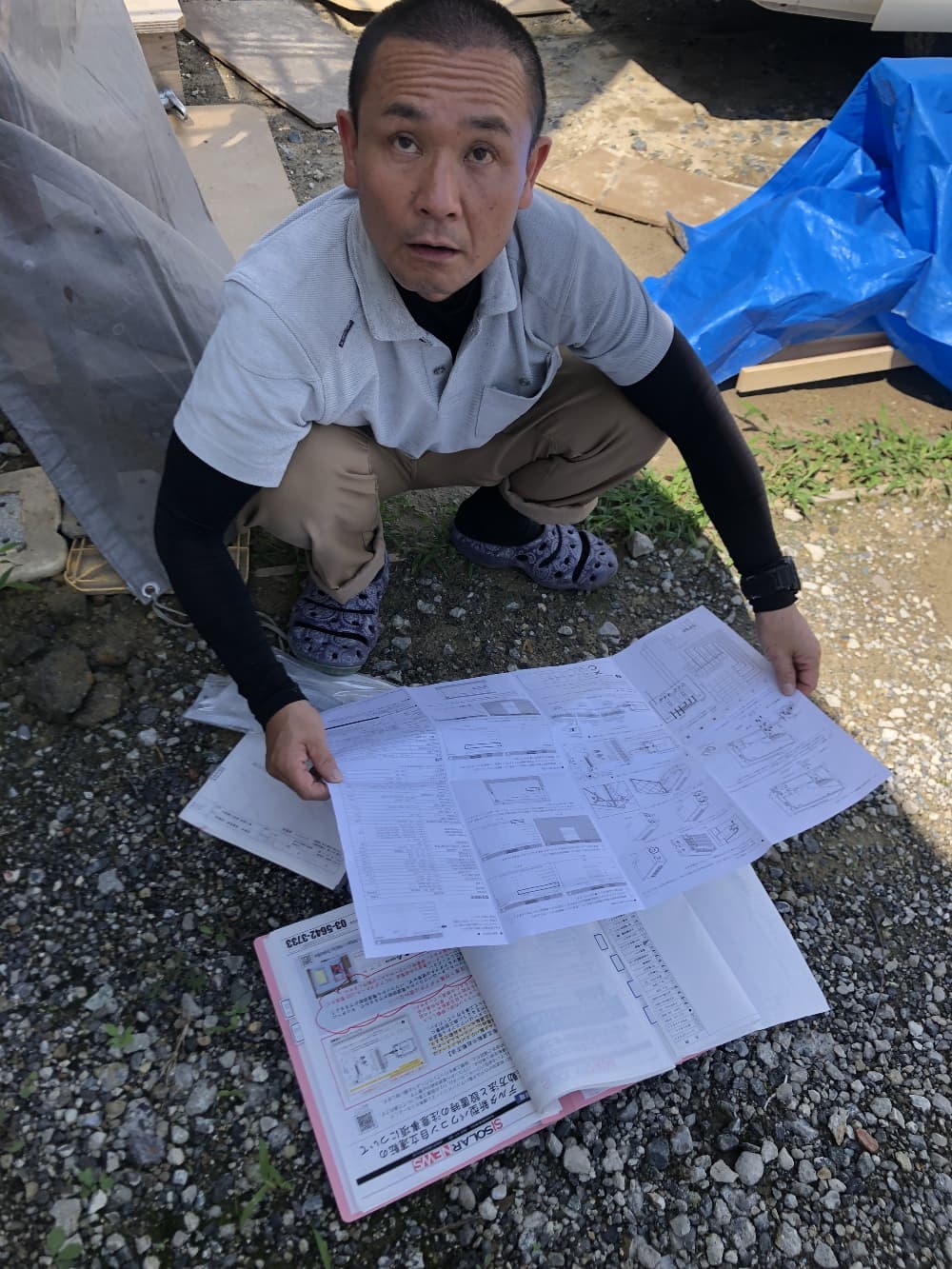

今日がその初日になりますので、現地にて打合せをしてきました(^^)/
太陽光パネルのパワーコンディショナーの仕様のマイナーチェンジがありましたので、その説明をしている時の写真です。
- 48.2021年07月05日
-
外壁工事
7/3土曜日に、建物外部に赤外線を80%反射する効果のある遮熱防水シートの施工を行いました!
↓
https://vimeo.com/user34035748/review/285813754/3ebd56d75f
- 49.2021年07月05日
-

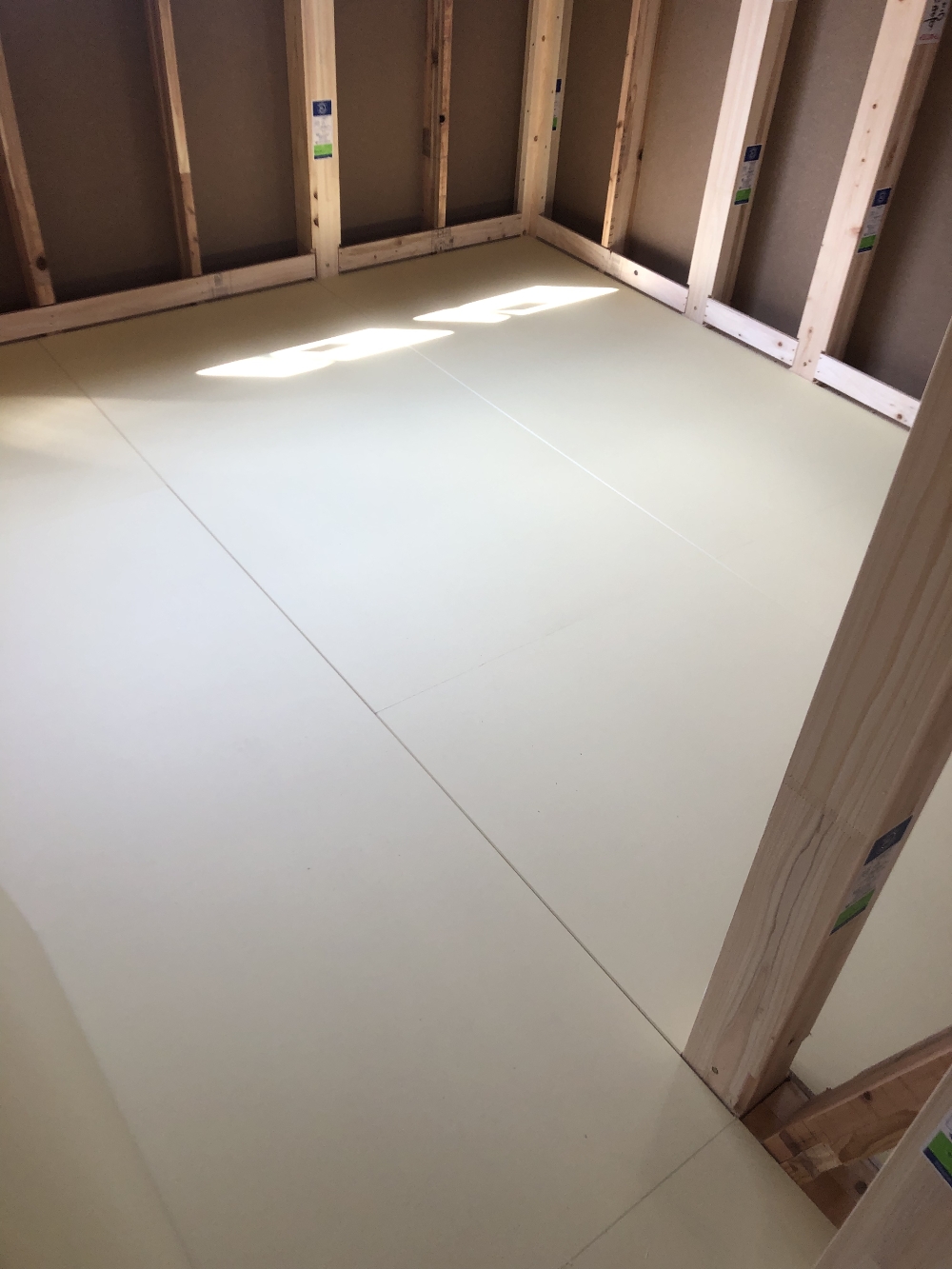

大工工事
2階の床になります。剛床の上にボードを1枚貼っています。
これは、気持ち程の事かも知れませんが、2階の衝撃音が下階に伝わるを少しでも軽減できるようにと思ってやっています。
- 50.2021年07月07日
-
大工工事

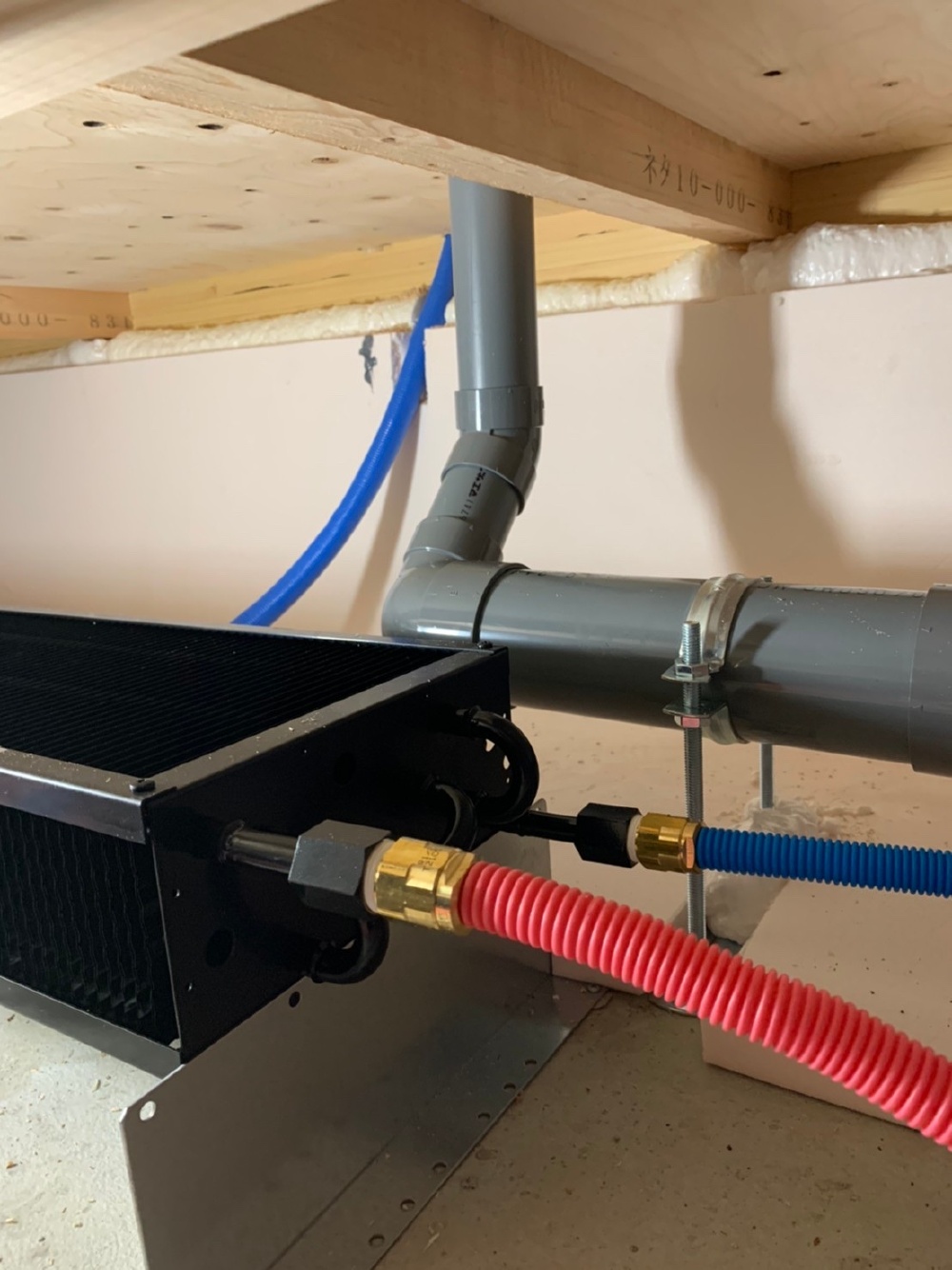

床に写っているのが、床下暖房システムの暖気の吹き出し口になります。
この下には放熱器があり、そこから熱が上がってくる感じです。
洗面所にもあるのでお風呂から出た後のひやっと感が軽減されますよ!
- 51.2021年07月07日
-
電気工事
今日から電気の配線工事が始まっております。

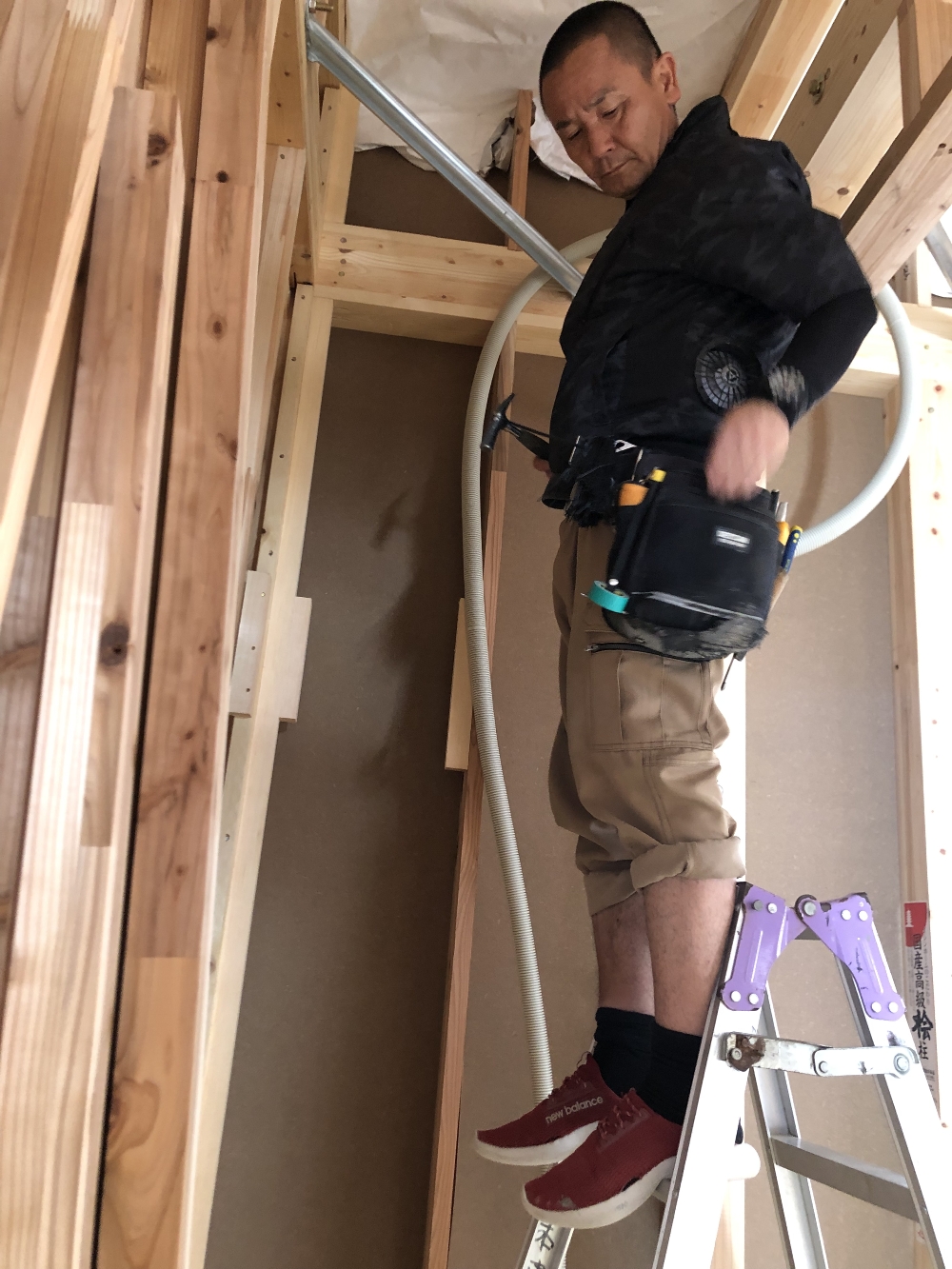

土曜日に吹付断熱工事があるので、それまでにやらないといけないので、頑張っています~
- 52.2021年07月08日
-
水道工事
今日は水道屋さんが入っております。
写真は2階のトイレからの排水管です。
音ナインという防音材が施工された排管です!
- 53.2021年07月08日
-
大工工事
今日はK様が現場に来て下さり、ニッチの位置や大きさ、ガラスブロックの位置、垂壁の高さなどを、棟梁と話しながら決めていきました。こういうのが注文住宅の良さだよな~、と思いながら。
- 54.2021年07月09日
-
水道工事
水道工事後の床下の状況です。
場所は洗面所の下です。
黒いのは床下暖房の放熱器になります。
グレーは洗濯機からの排水管で、ブルーは洗濯機への給水管になります。
- 55.2021年07月09日
-
水道工事
さっきの投稿写真の床上の部分はこんな感じでつながっています。
- 56.2021年07月11日
-

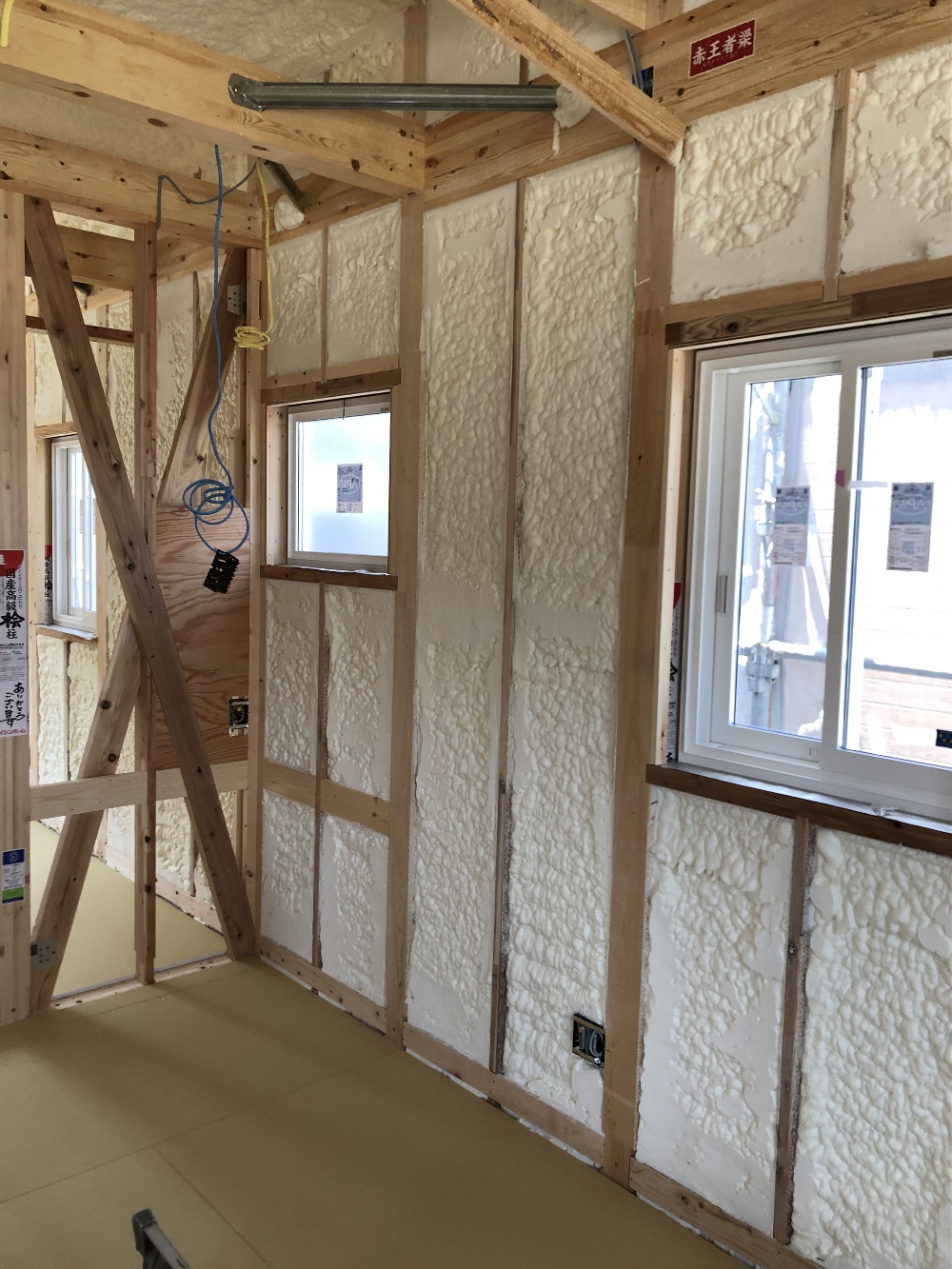

吹付断熱工事
昨日土曜日、現場発泡ウレタン吹付け工事を行いました、、、、、僕は予定があり工事を見には行けませんでした。
発注は2ヵ月程前にしていたのですが、半月ほど前に吹付業者の営業さんが体調不良で長期休暇中と連絡があったので、
もしかして工事に入ってなかったらどうしようと、心配で心配で心配になりましたが日曜日なので業者に電話をかけるのもかわいそうで、家族の予定の合間に見てきたのですがちゃんと施工が終わっていたので一安心、、、、という日曜日でした。
大型の宅地分譲地なのですが、近所では10名くらいがバーベキューをやっていました。K様も秋には引っ越してきますので宜しくお願いします!と心の中で思いながら、車で素通りしたのでした(^_-)-☆
現場を順調に進めなければいろんな業者さんにも迷惑をかけてしまうので、ほんとドキドキの毎日です。
- 57.2021年07月12日
-
大工工事
棟梁が床の養生を貼る前に写真を撮って送ってくれました。
新しい床材で初採用となりました!
- 58.2021年07月12日
-
太陽光発電工事

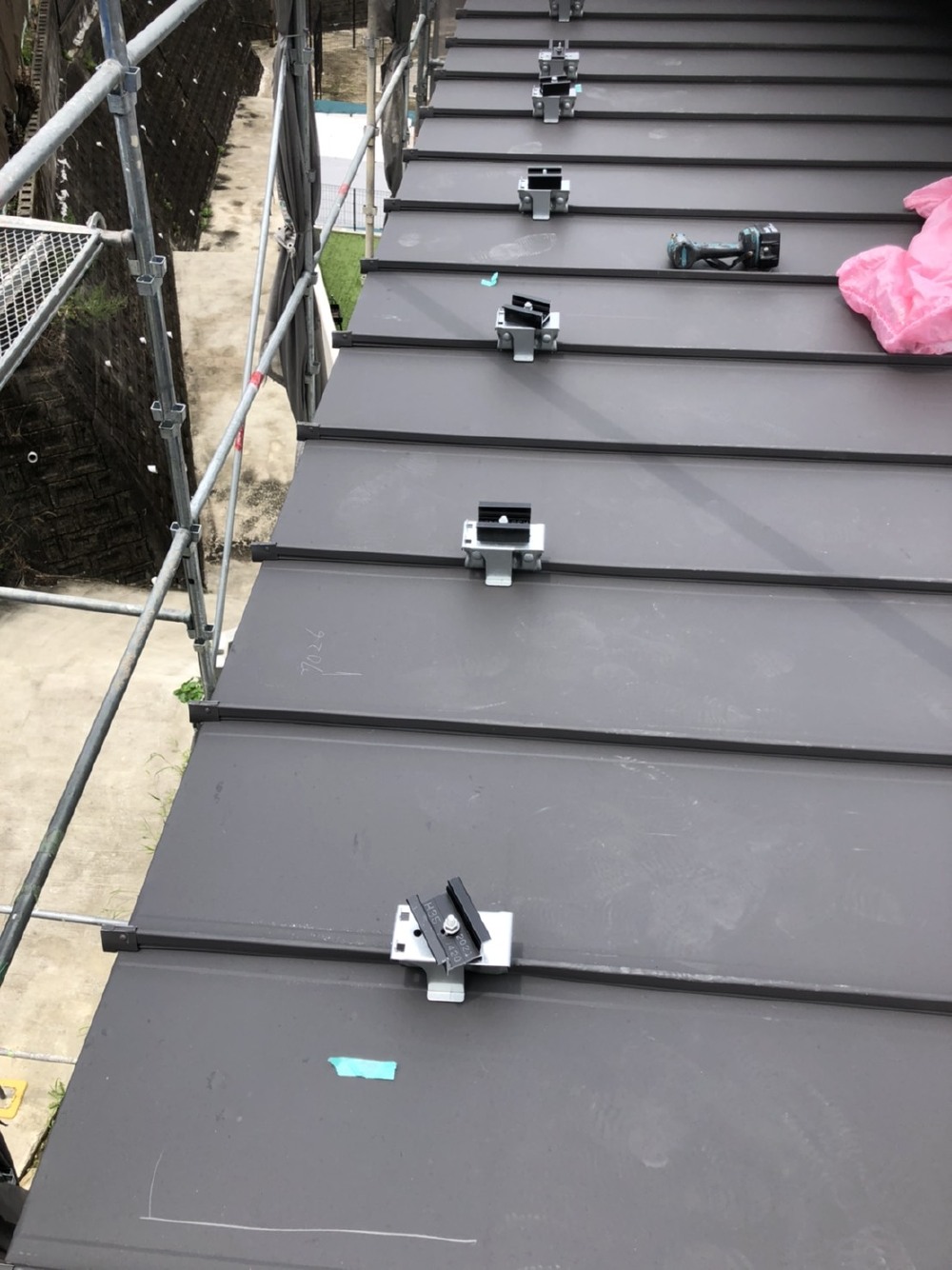

今日は太陽光パネル設置工事(7/20予定)の前にパネル設置の基準となるスターターの設置を行いました。
掴み金具なので、屋根材に穴をあけずに施工できますので、雨漏れの心配はありません!!
- 59.2021年07月14日
-
大工工事
1階床材の到着が遅れております。

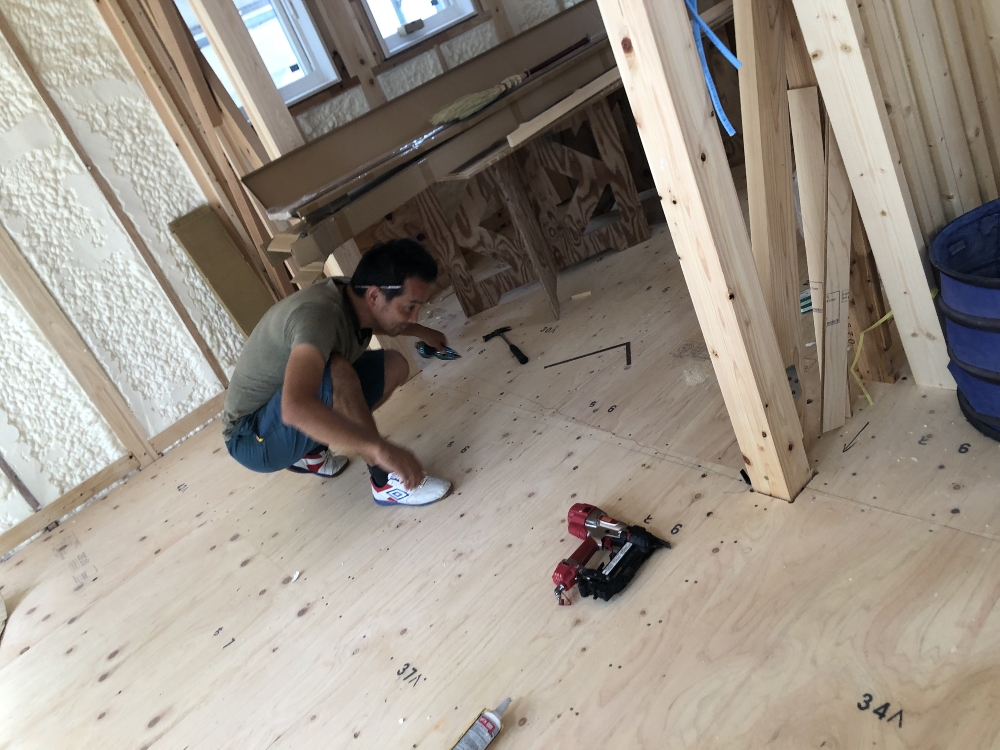

今日の午後には到着するそうですが、棟梁は床を貼りたいのを我慢しやれる事から。
内装建具の枠が届いているので、墨出しをしております。
- 60.2021年07月14日
-

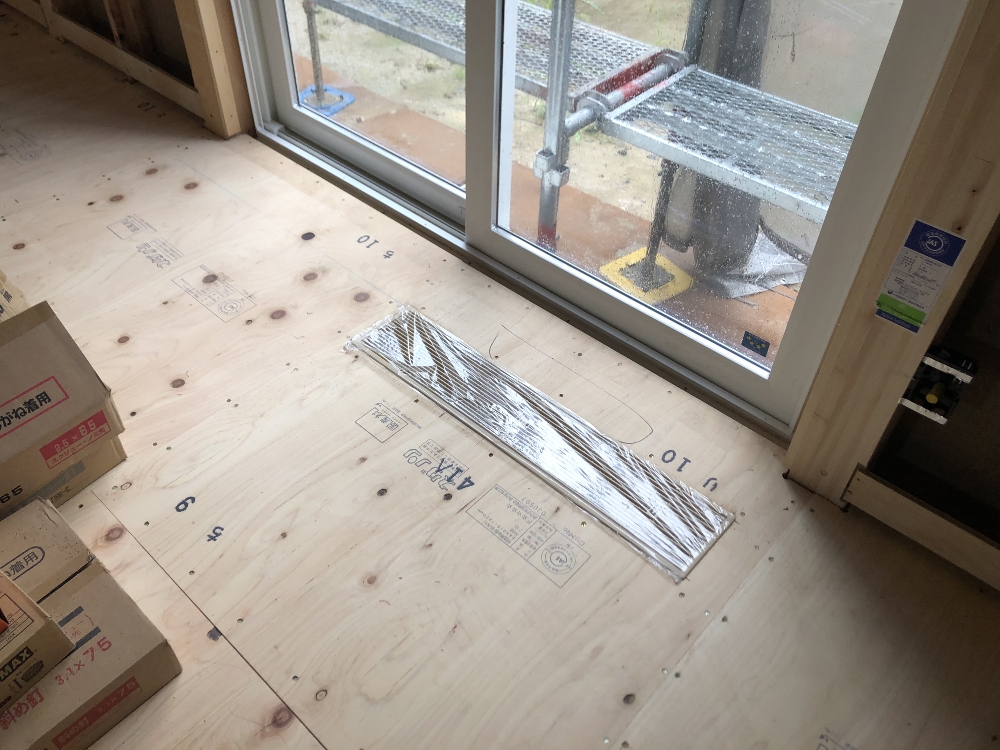

大工工事

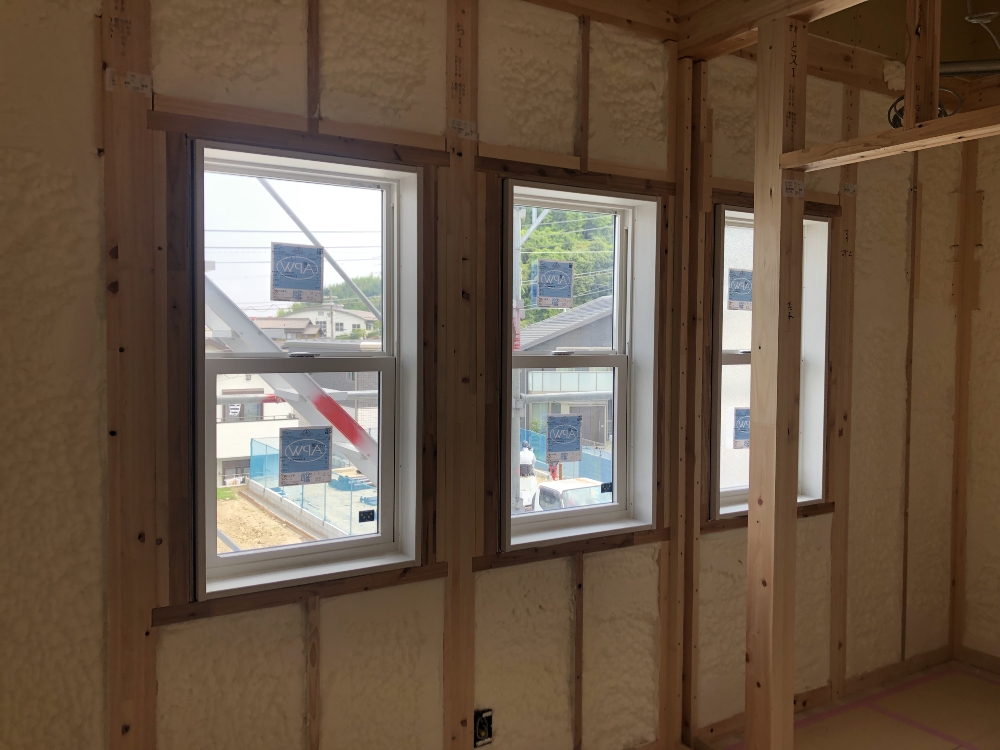

見えにくいかもしれませんが、窓枠が付きました!(^_-)-☆
現場で採寸してきたので、今からロールスクリーンやプリーツスクリーンの発注を行います!
寸法間違えるといけないので、3回も測ってしまいました。
近くに棟梁がいて、棟梁も自分の仕事の寸法を測っては口にしていたので、
その寸法とこんがらがって、心配になってまた測って、でした。
棟梁には何回測ってるの、と言われましたが・・・・
- 61.2021年07月17日
-
大工工事

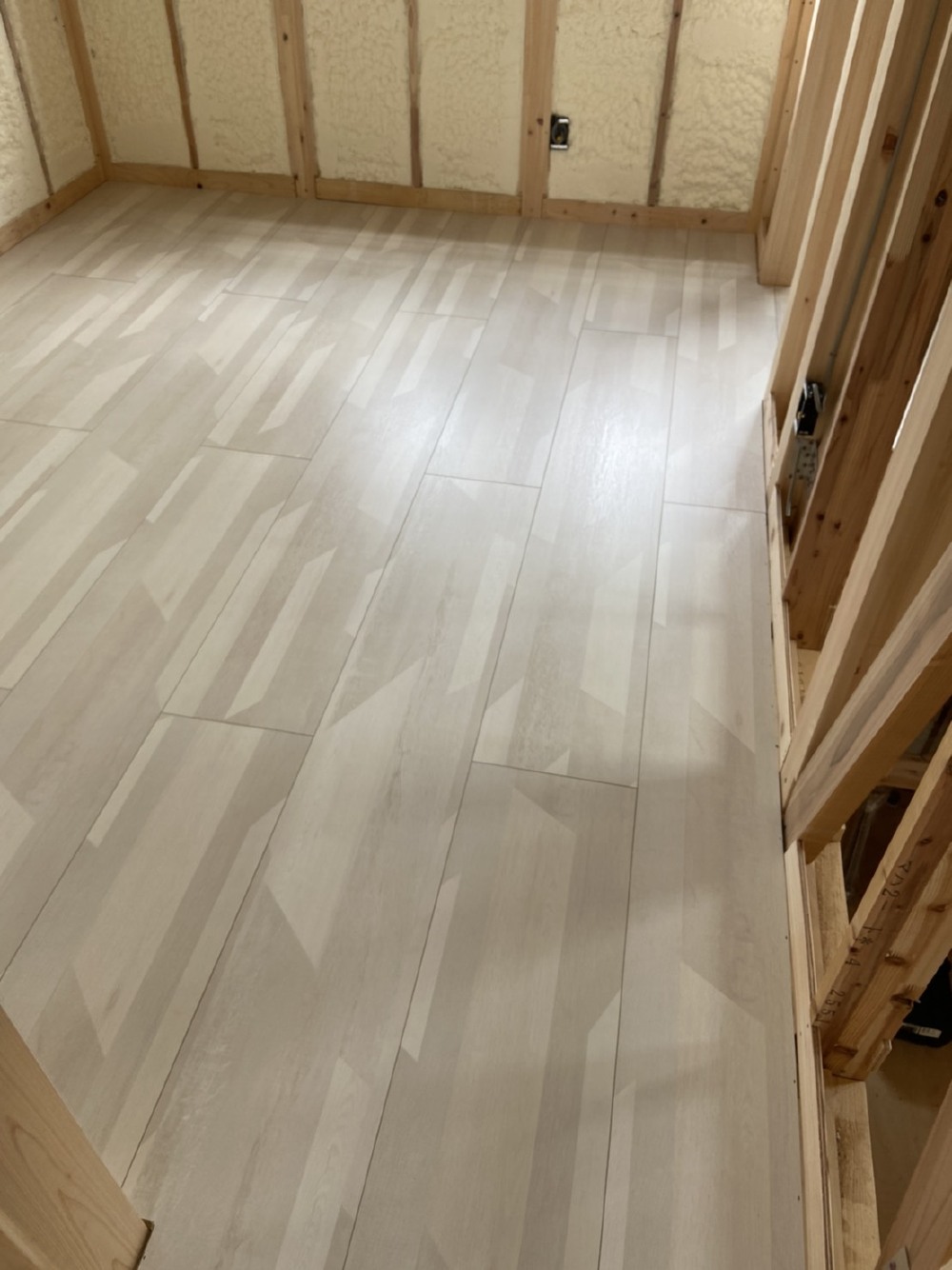

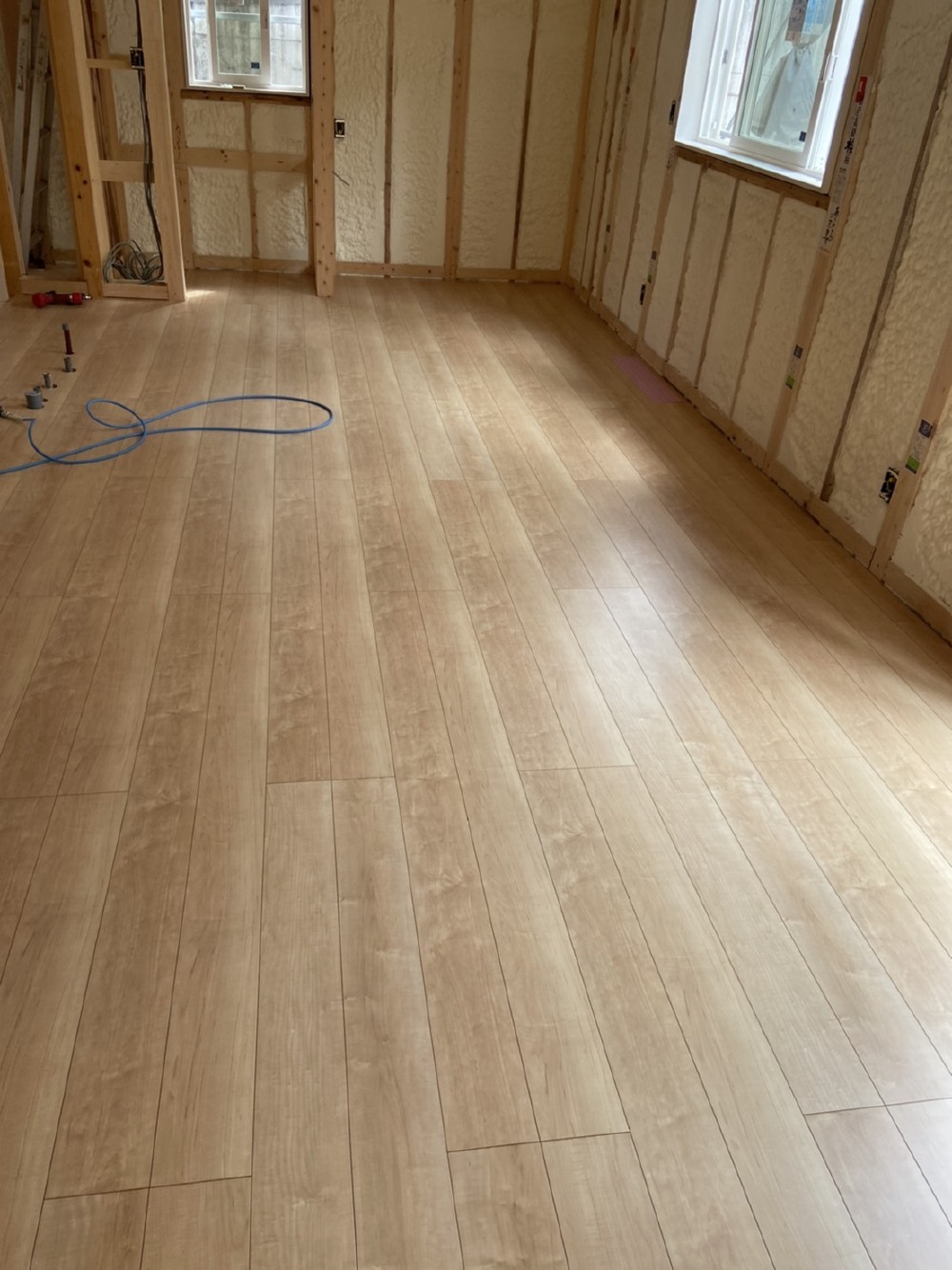

照明のような弱い光でも光触媒で除菌してくれる床(メープル柄)が貼られました!
養生を貼る前に、棟梁が写真を撮って送ってくれました!
- 62.2021年07月19日
-
大工工事
大工工事?

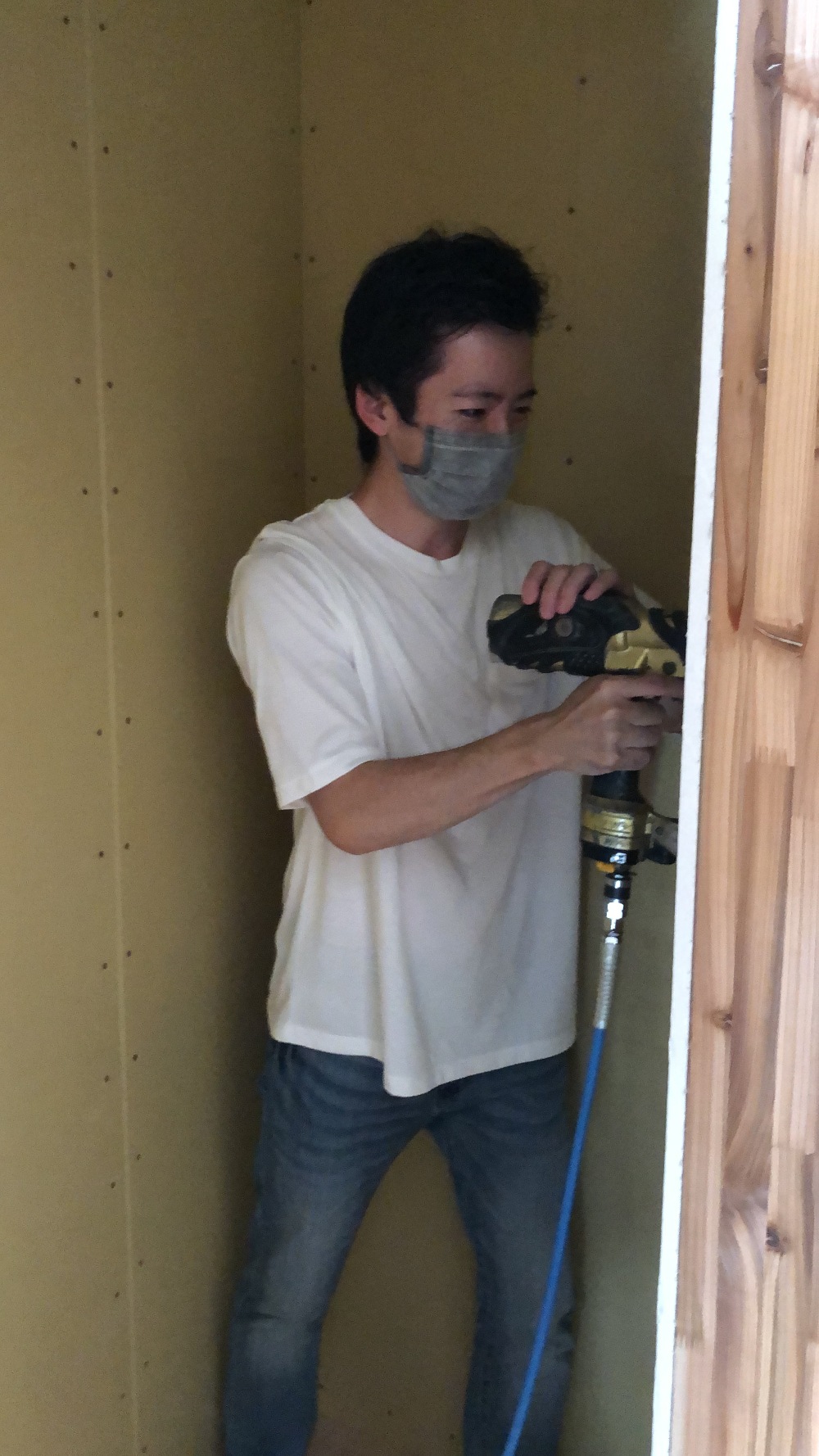

棟梁から教えてもらい、鉄砲でボードビスを打っているK様です。
- 63.2021年07月20日
-
太陽光パネル設置

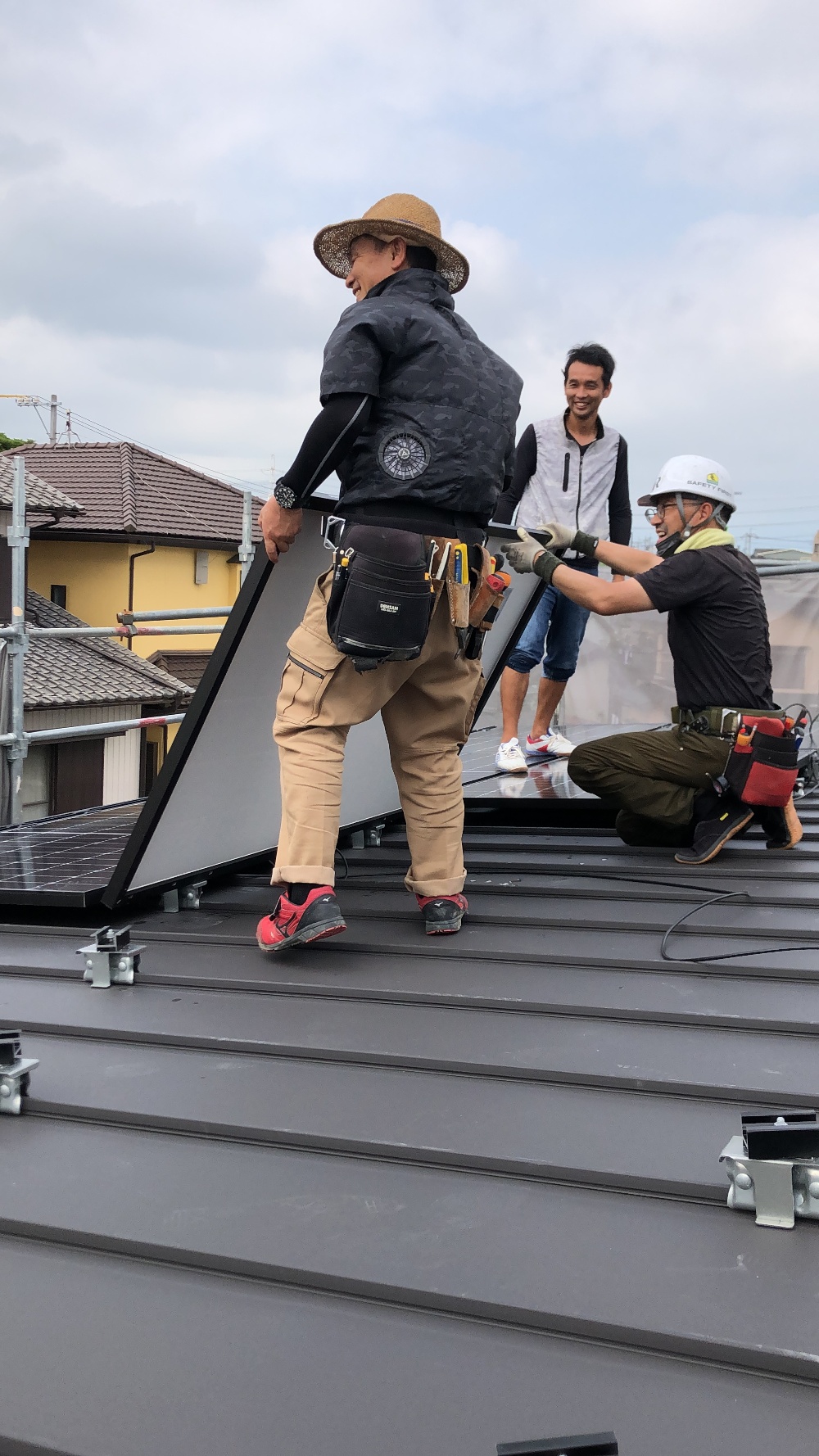

今日は、7人のメンバーで太陽光パネルの設置工事を行いました!
電気屋さん2人、大工さん2人、サイディング屋さん2人、僕の計7人ですが。
サイディング屋さん??はパネルを運ぶのを手伝ってくれて、
僕?は力持ちのサイディング屋さんが手伝ってくれた為、僕は不要になり・・・・・・休憩のデザートを買いに行っただけとなりました。
男7人でスイーツを食べるのも良い物です(^_-)-☆
- 64.2021年07月20日
-
太陽光パネル設置
パネル設置後の全景です。
パネル設置時は、僕が屋根に対してパネルが何枚載るか計算して、
経済産業省に計画の認定申請を出すのですが、屋根からパネルがはみ出したらドウシヨウ・・・・・
と心配になります。
- 65.2021年07月20日
-
カウンター塗装

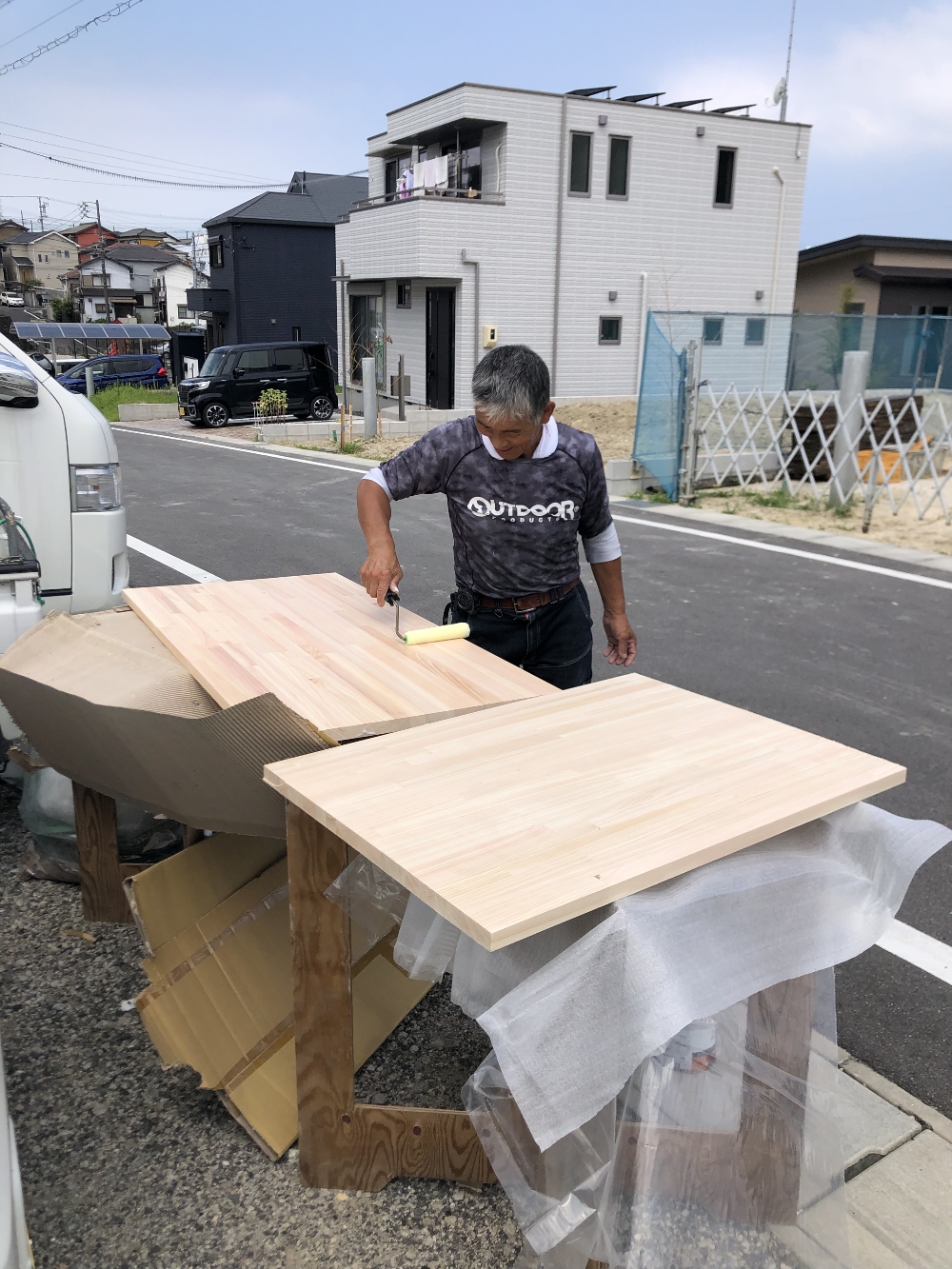

パネルの設置後、山本さんが設置される2枚のカウンターの磨き・塗装・磨き・塗装・磨きを行いました!
- 66.2021年07月20日
-
電気工事

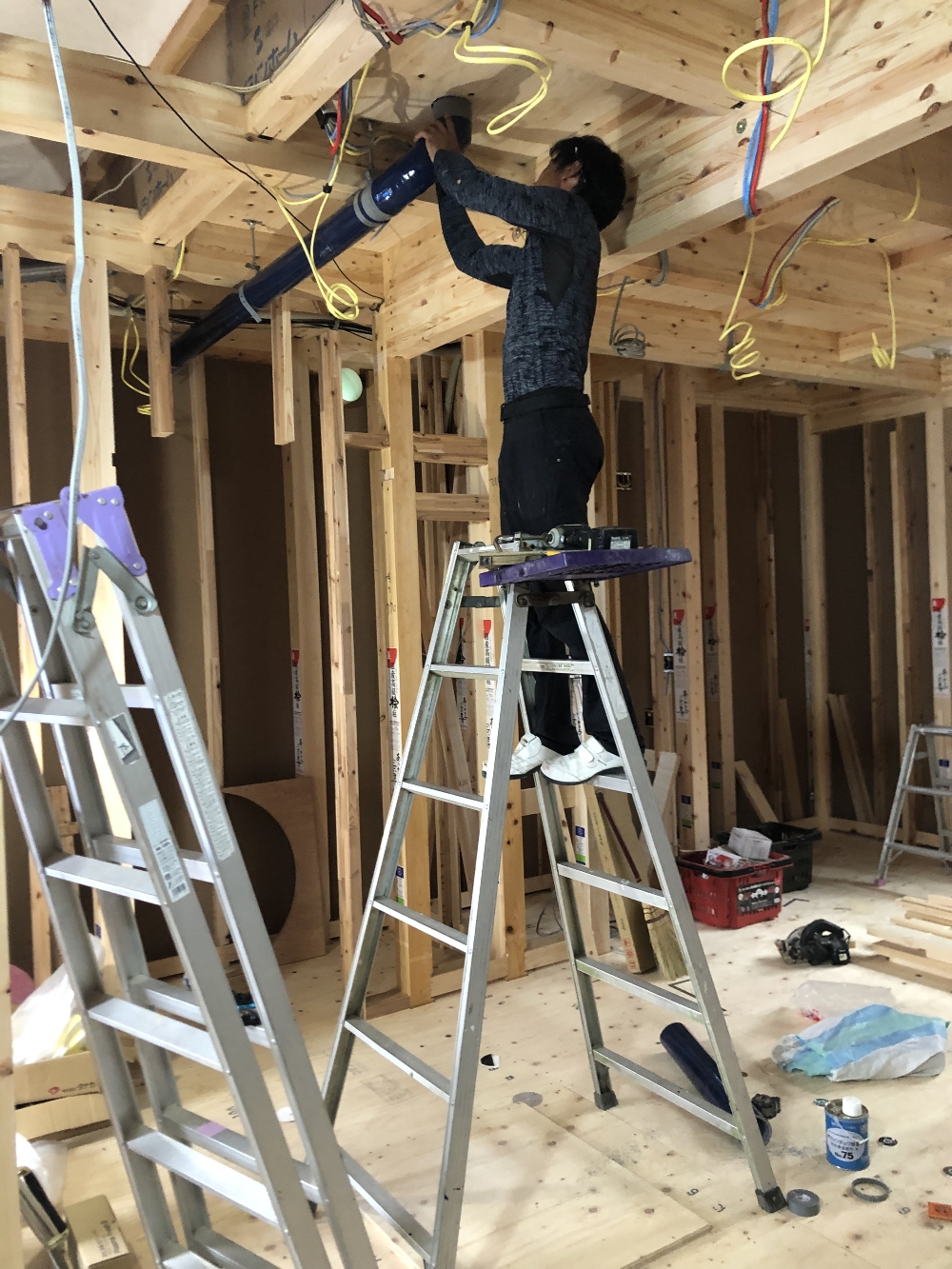

エコアイ24時間換気のダクトを床下から出して、壁の中を通して2階へ上げる作業をしています!
イシンの家の特徴の一つで、熱交換率93%なのでほとんど温度を変えることなく、家の中の汚染された空気を外の新鮮な空気と入れ換える作業を24時間365日継続して行ってくれますよ(^^♪
富山のお父さん、かわいいお孫さん達新鮮な空気の家ですくすくと(美人とイケメンへ)育ちますよ!
https://www.youtube.com/watch?v=cj4sof9Gu4U
https://www.youtube.com/watch?v=-W9WRPRTeVM
https://www.youtube.com/watch?v=jERUbyhCxJI&t=3s
- 67.2021年07月20日
-
大工工事

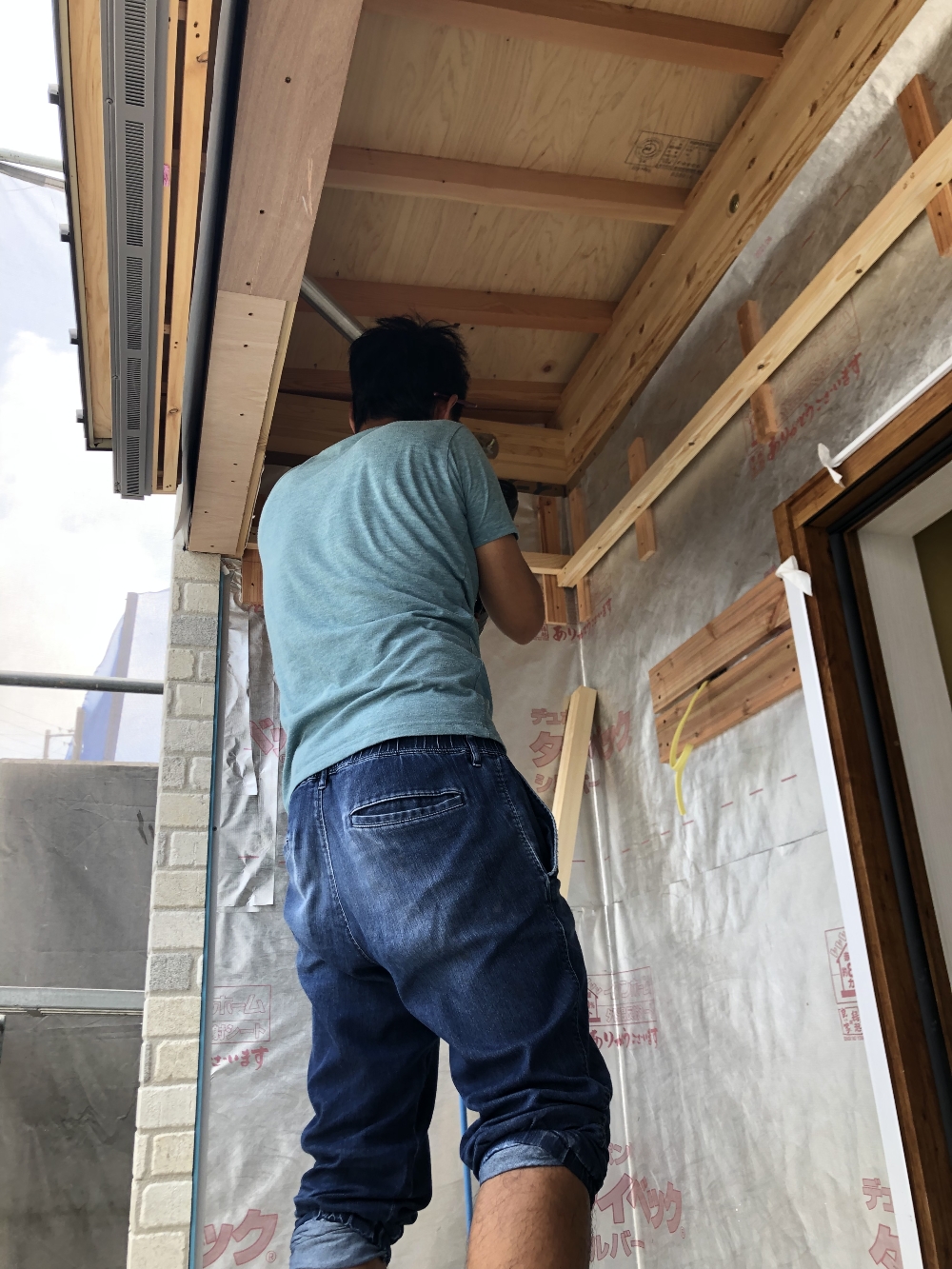

棟梁が玄関の軒天の高さの張り下げを行っております!
外壁がレンガ調の為、きれいに割れるように。
結果、、、、、、、、バッチリ!
- 68.2021年07月29日
-
電気工事

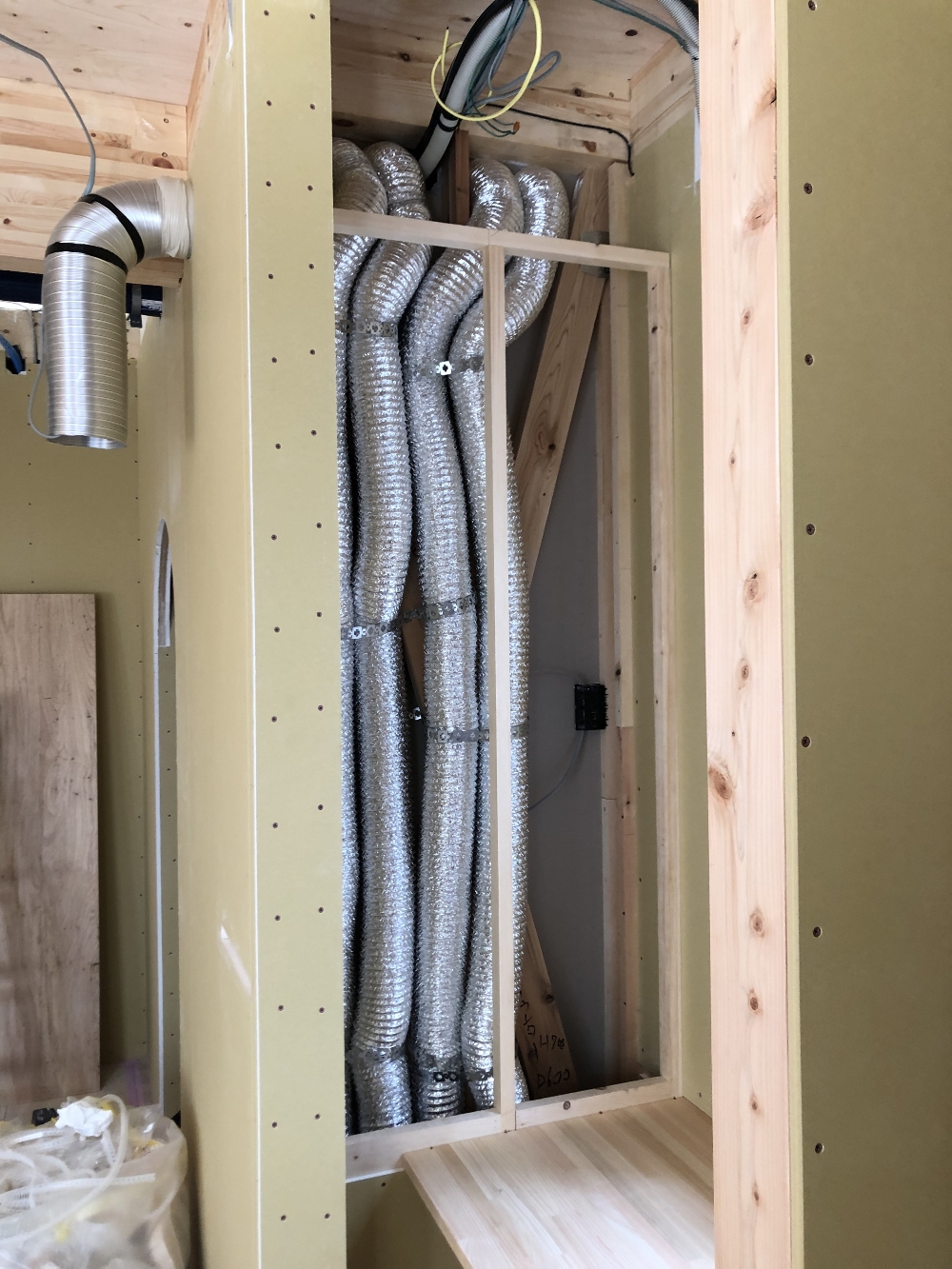

7/20の投稿での換気システムのダクトですが、壁の中にこんな感じに納まりました!
- 69.2021年07月29日
-
大工工事
棟梁が壁に貼るボードを加工中です!
- 70.2021年07月29日
-

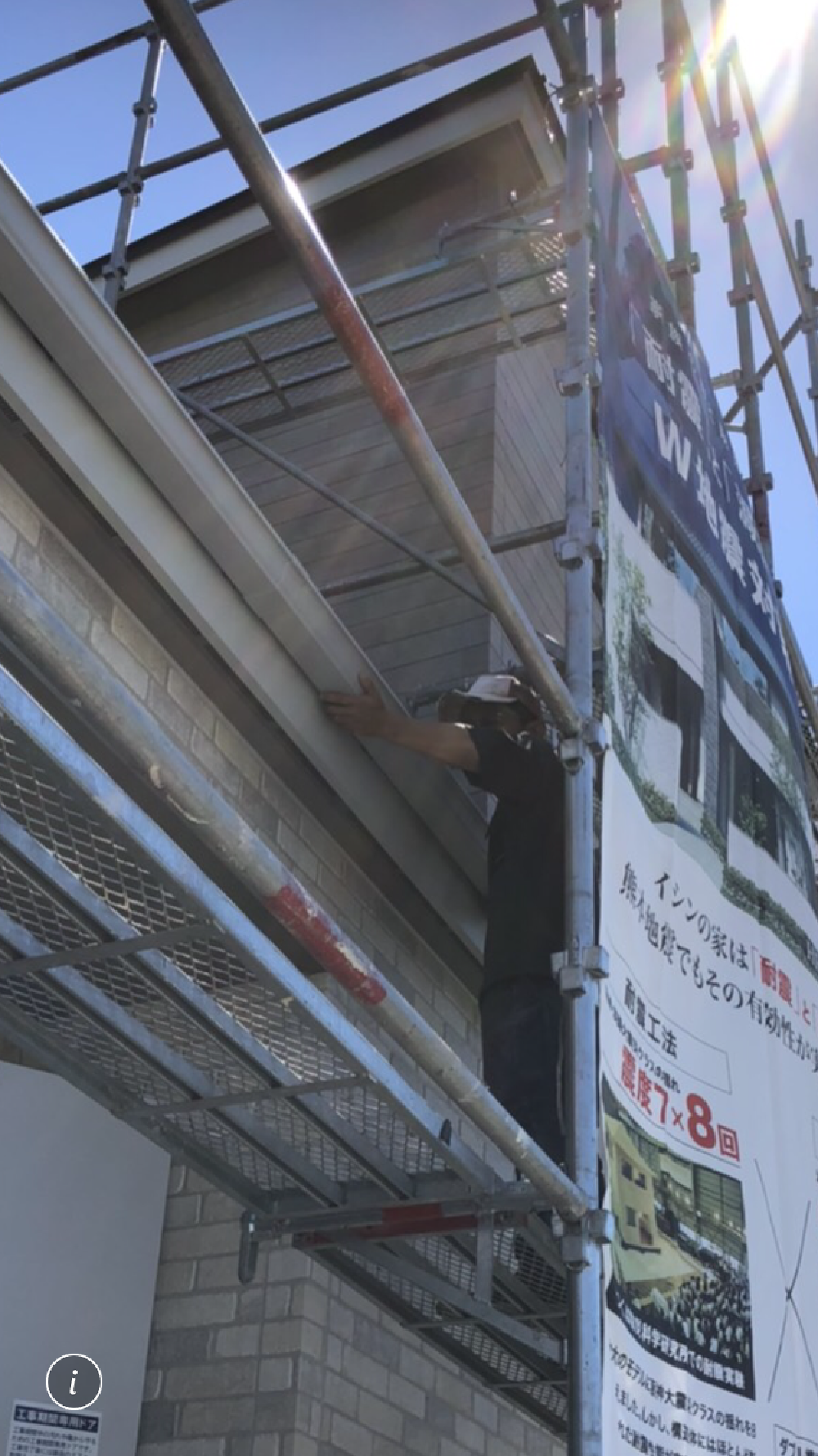

外壁工事
外壁工事も進んでおります!

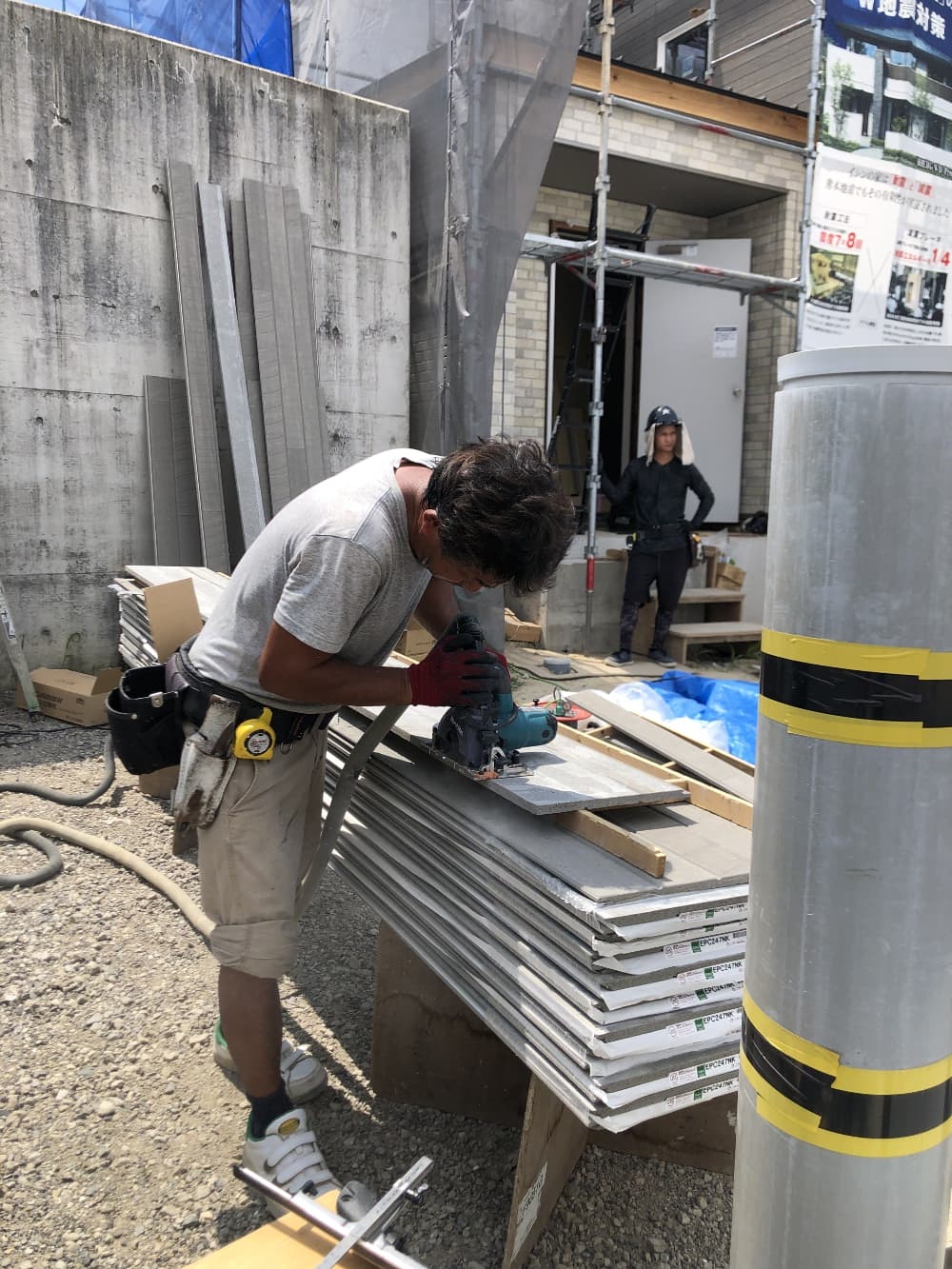

サイディングをカットしている所です(^^♪
写真の奥で、もう一人カットされてくるのを待っています( ;∀;)
- 71.2021年07月31日
-
大工工事
階段掛け終わった直後の養生前の写真を棟梁が送ってくれました。
養生した途端に、K様奥様がお子さんと見に来てくれたようで、喜んでくれたとの事でした!
棟梁もまだ階段で2階に上がる前のホカホカを施主様に上がってもらえてよかったです。
- 72.2021年08月03日
-
外壁工事
外壁貼り工事は終わりました!
上下のツートンでその見切りの高さをどこにすると、
レンガの割り、玄関上の下屋との取り合い、南面の窓の取り合い、バルコニーからの排水ドレンとの取り合いが綺麗に行くのか熟考を重ね・・・・・・・外壁屋さんは苦労したと思いますが、いい感じに納まりました!
- 73.2021年08月04日
-
鈑金工事
昨日は天気が悪かったので、現場に来たけど雨が上がらず、本日鈑金工事の2日目は出直しとなりました。
写真は、最後玄関上の屋根の軒樋を設置している所です!
- 74.2021年08月06日
-
電気工事
8/10足場解体の為、電気屋さんが換気扇のベントキャップの取付を行っております!
- 75.2021年08月11日
-
大工工事
明日大工工事完了で、本日で大分終わっておりました。
棟梁がいる所がキッチンになります。
- 76.2021年08月11日
-

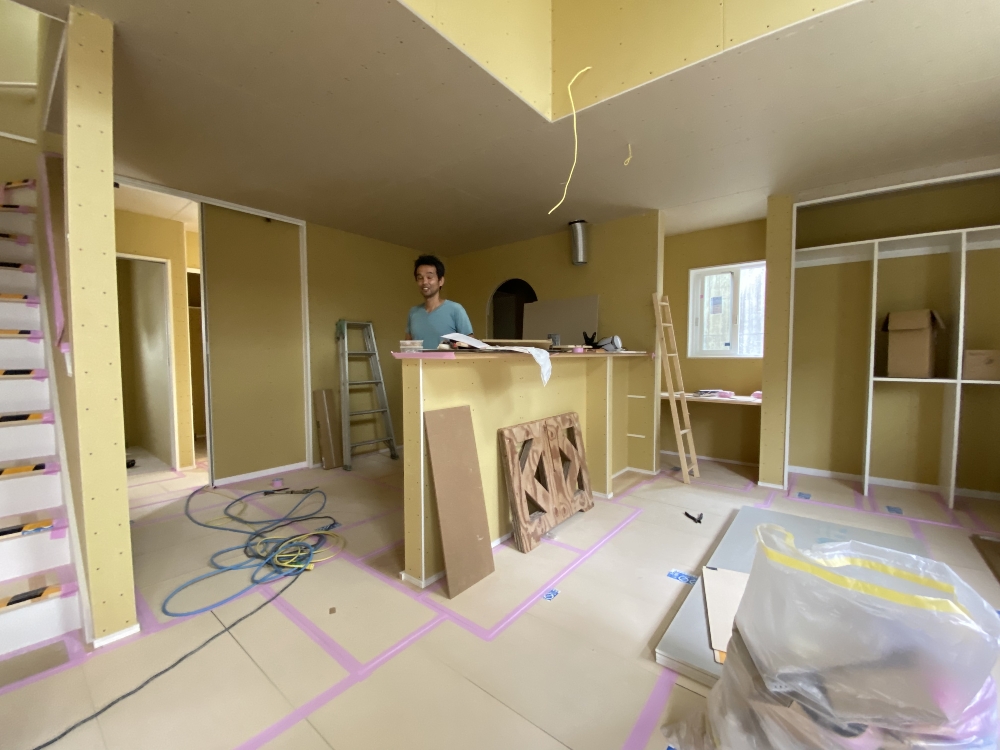

大工工事
ダイニング方向から撮ったリビングや吹抜けになります!
現場での写真を撮る為に!広角で撮れるiPhone11に変えました!!
今まで必死に下がって壁に激突しながら撮ったり、魚眼レンズみたいな物をスマホに付けて撮っておりましたが、これからは!!
- 77.2021年08月11日
-
大工工事
たったと言ってしまって良い物か・・・・・・・
ご主人の書斎でございます!
- 78.2021年08月11日
-

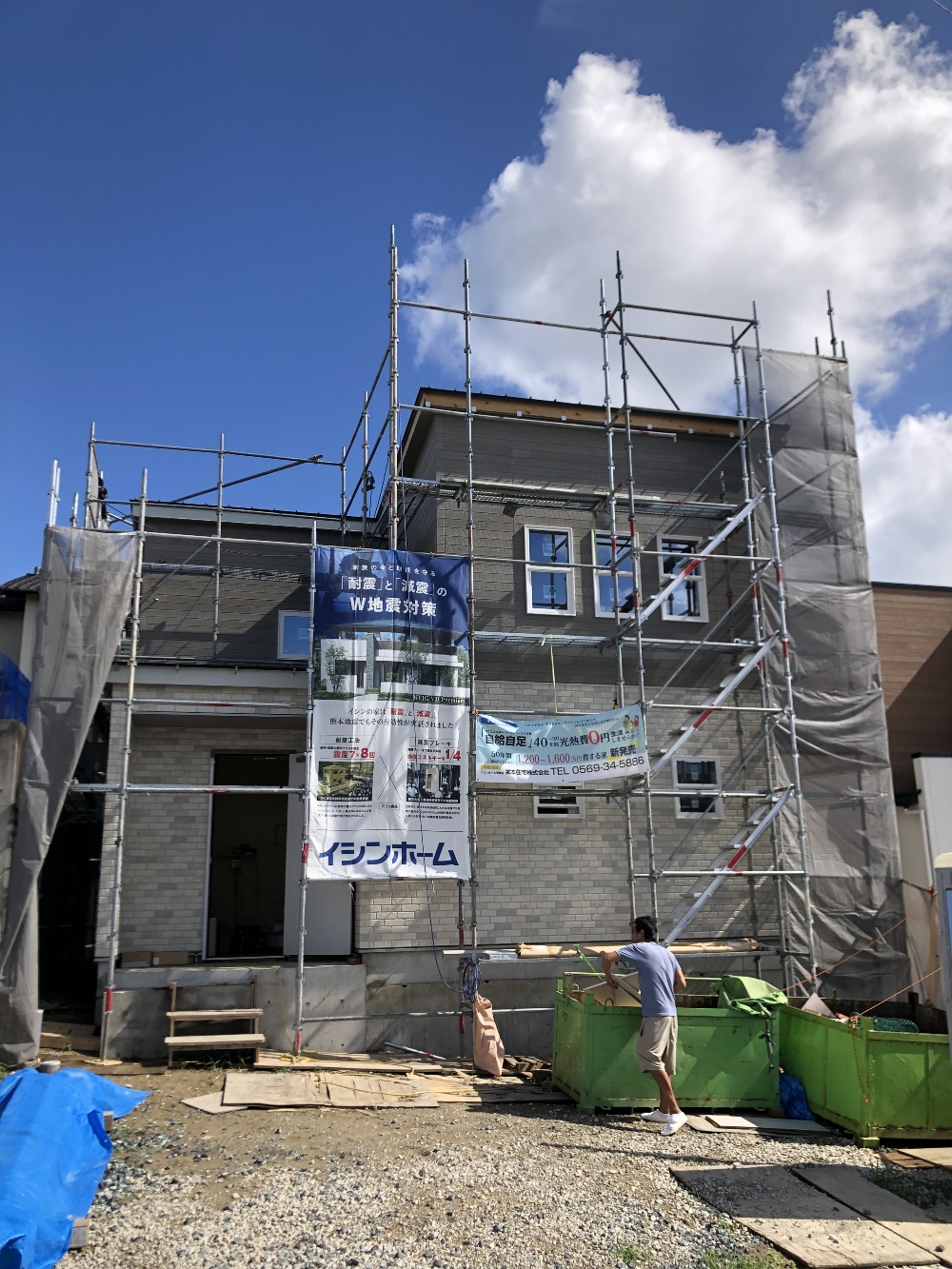

外壁工事
昨日無事、足場の解体となりました~
- 79.2021年08月17日
-

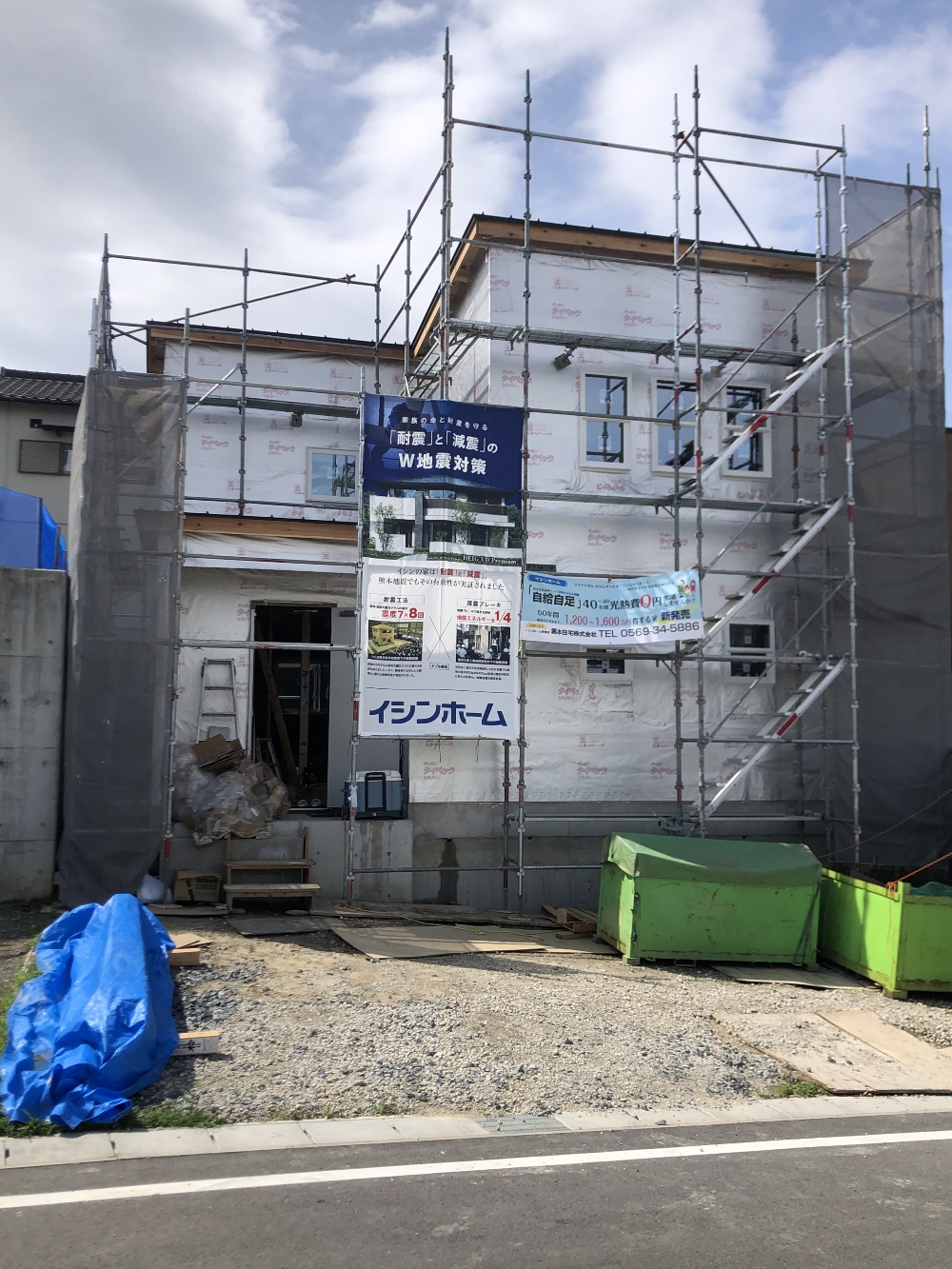

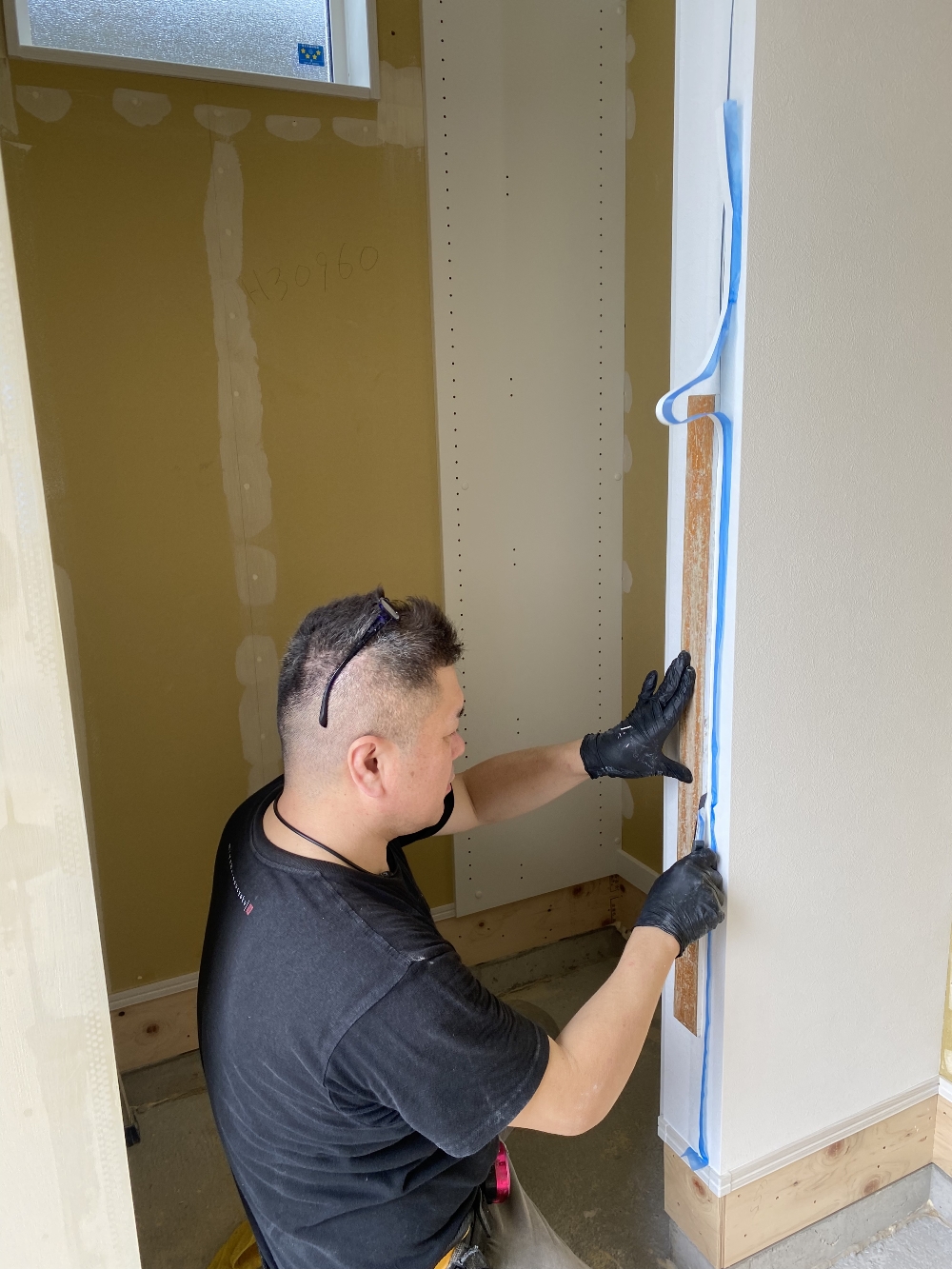

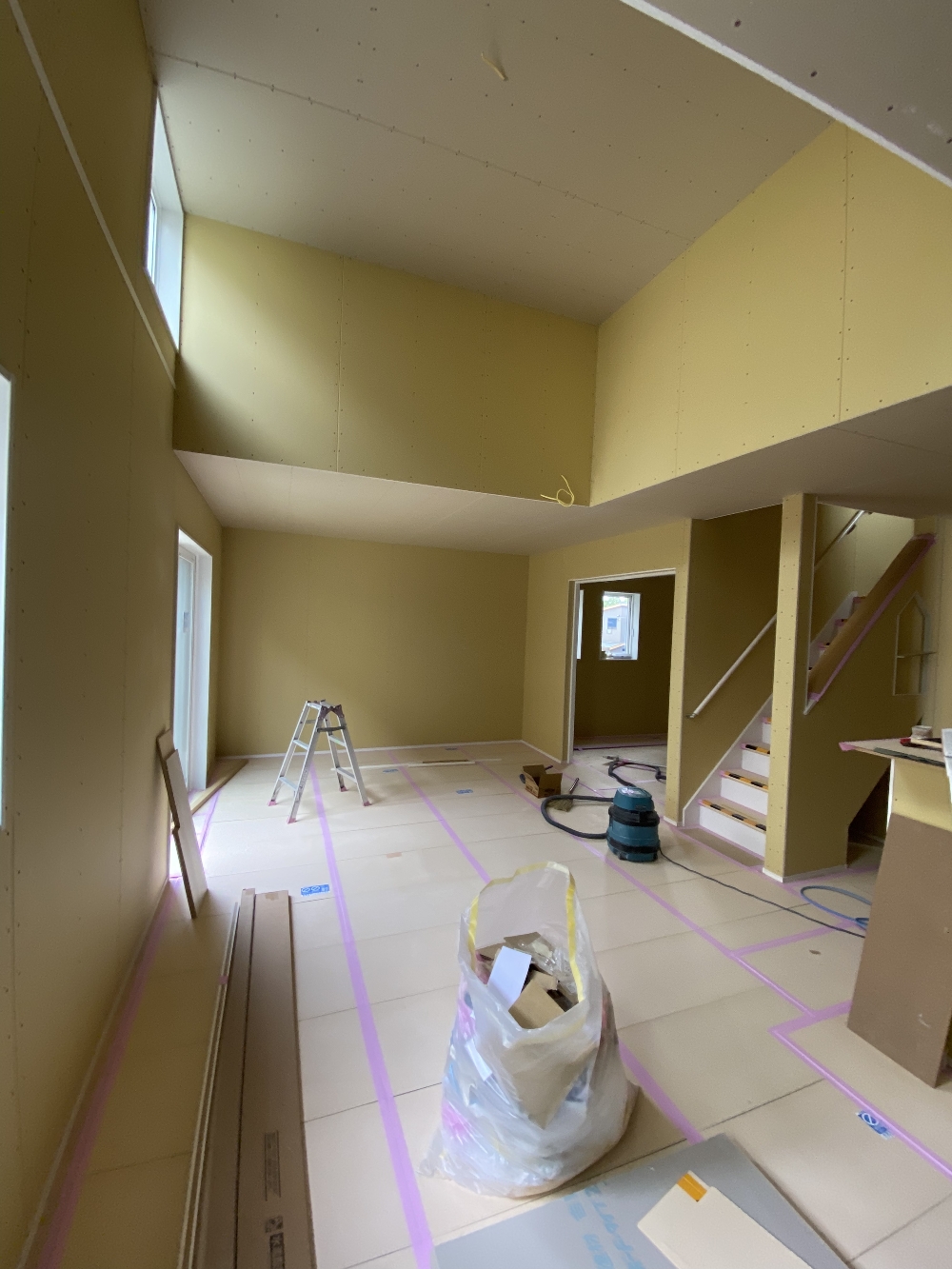

クロス工事

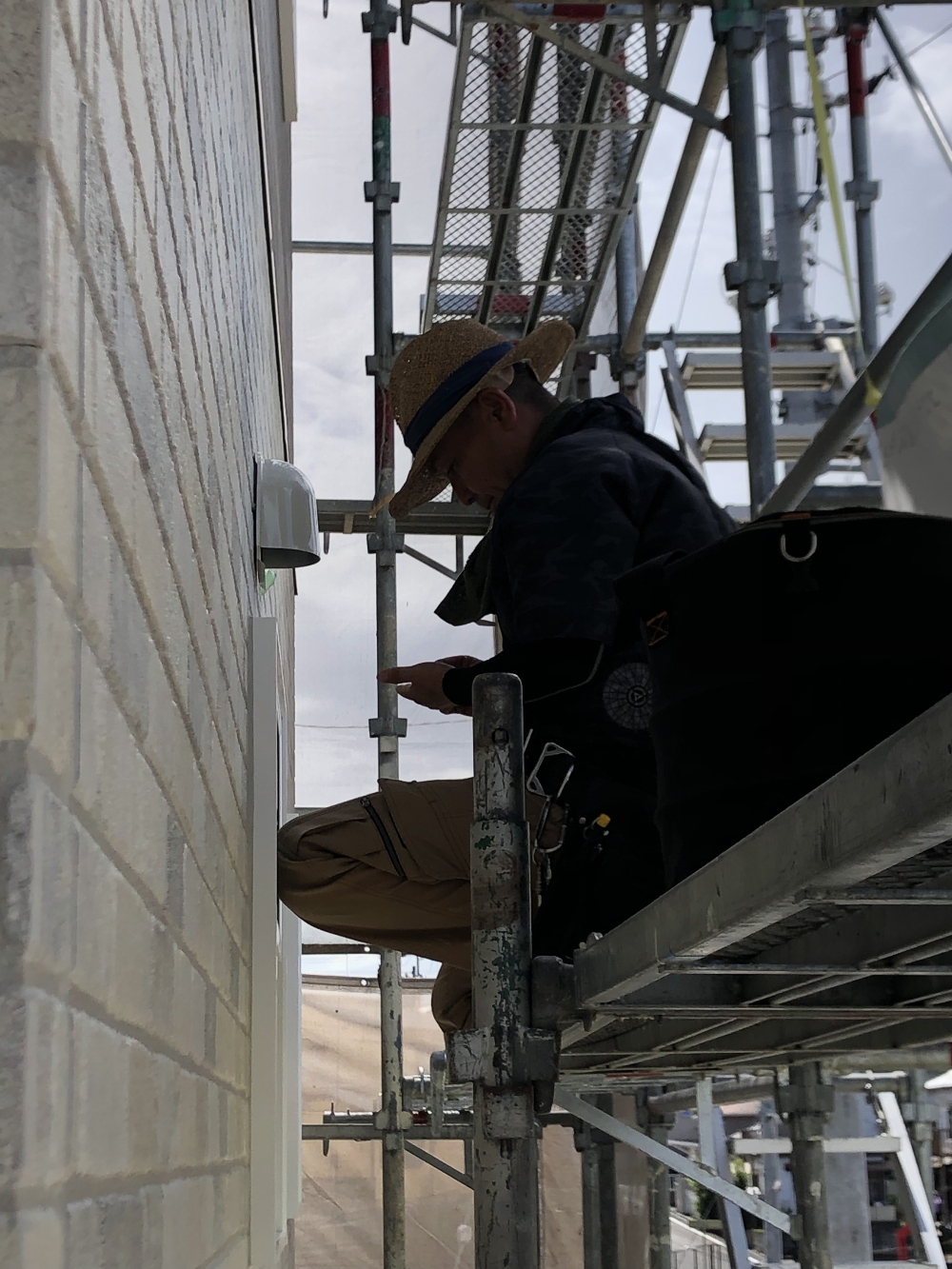

今週からクロス工事が始まっています。
僕が現場に行った時には、クロス屋さんは不在でしたが、

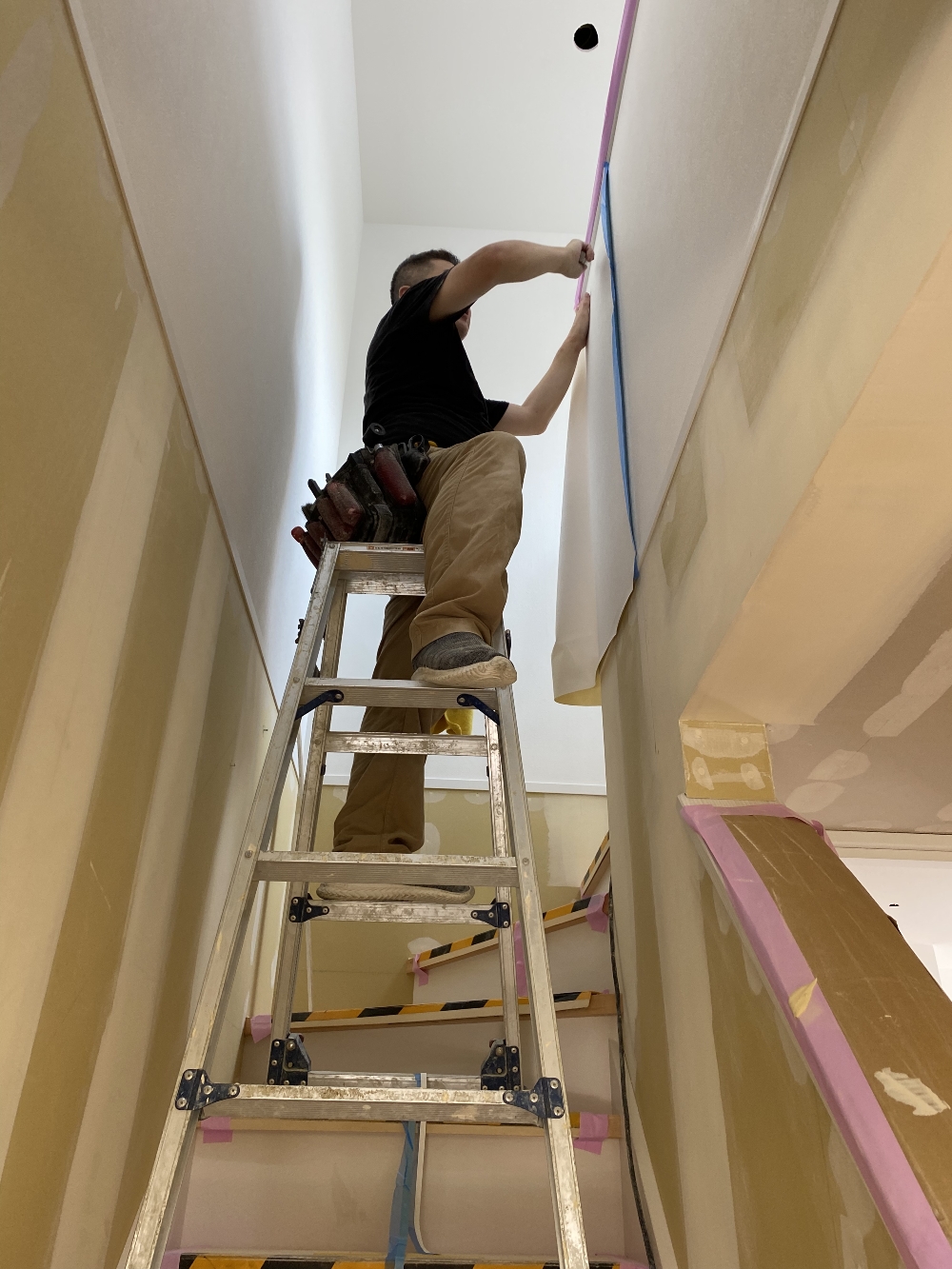

パテ工事が進んでます(^^)/

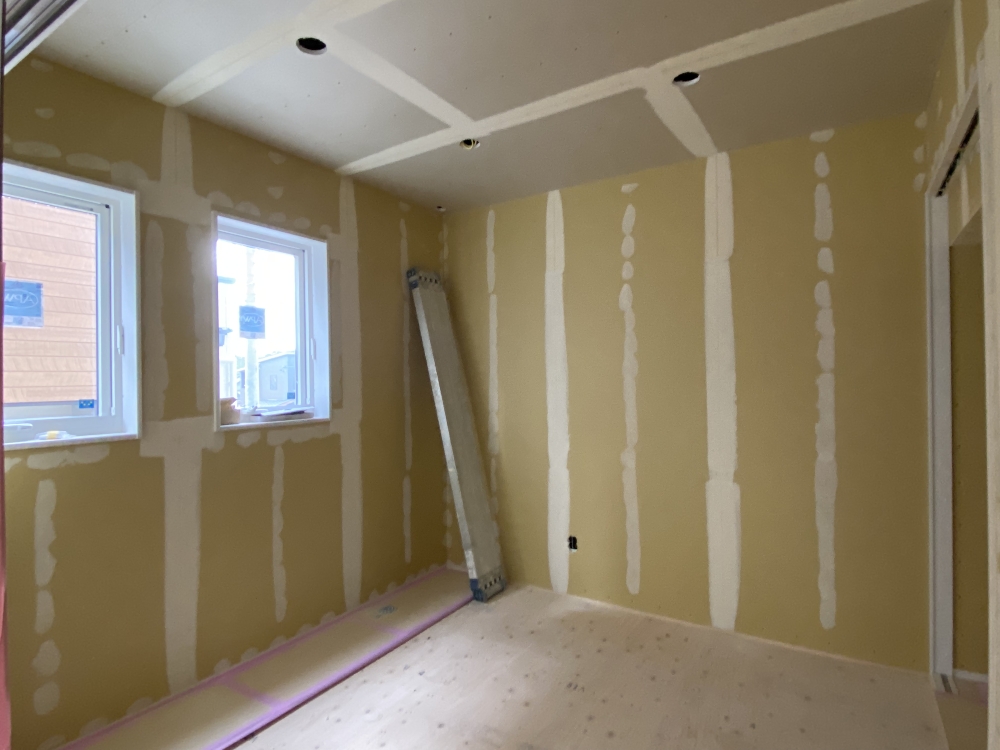

壁や天井の白っぽいのがパテになります。
大工さんが貼ったボードのジョイントや、ビスの頭などに打っていきます!
- 80.2021年08月19日
-
電気工事

今日は大雨の中でしたが、外では電気の引込線の工事が行われていました!
電気屋さんが中部電力に対して、引込みの依頼をして、中電が手配した業者さんによって工事が行われました!
- 81.2021年08月20日
-
クロス工事
今日からクロス貼り始まっています。
8年ぶりくらいに再会の職人さん!!
お互い老けたね~と言われましたが、僕から見た職人さんは髪型以外は変わっていなかった!!
って事は、老けたのは僕だけ・・・・・・という事実。
- 82.2021年08月26日
-
クロス工事
クロス工事進んでおります!
写真の部分が終わると2Fは大体終わりになります!
- 83.2021年08月27日
-
左官工事
昨日から左官工事が始まっております。
3日間の予定で、天気もよさそうで良かったです!

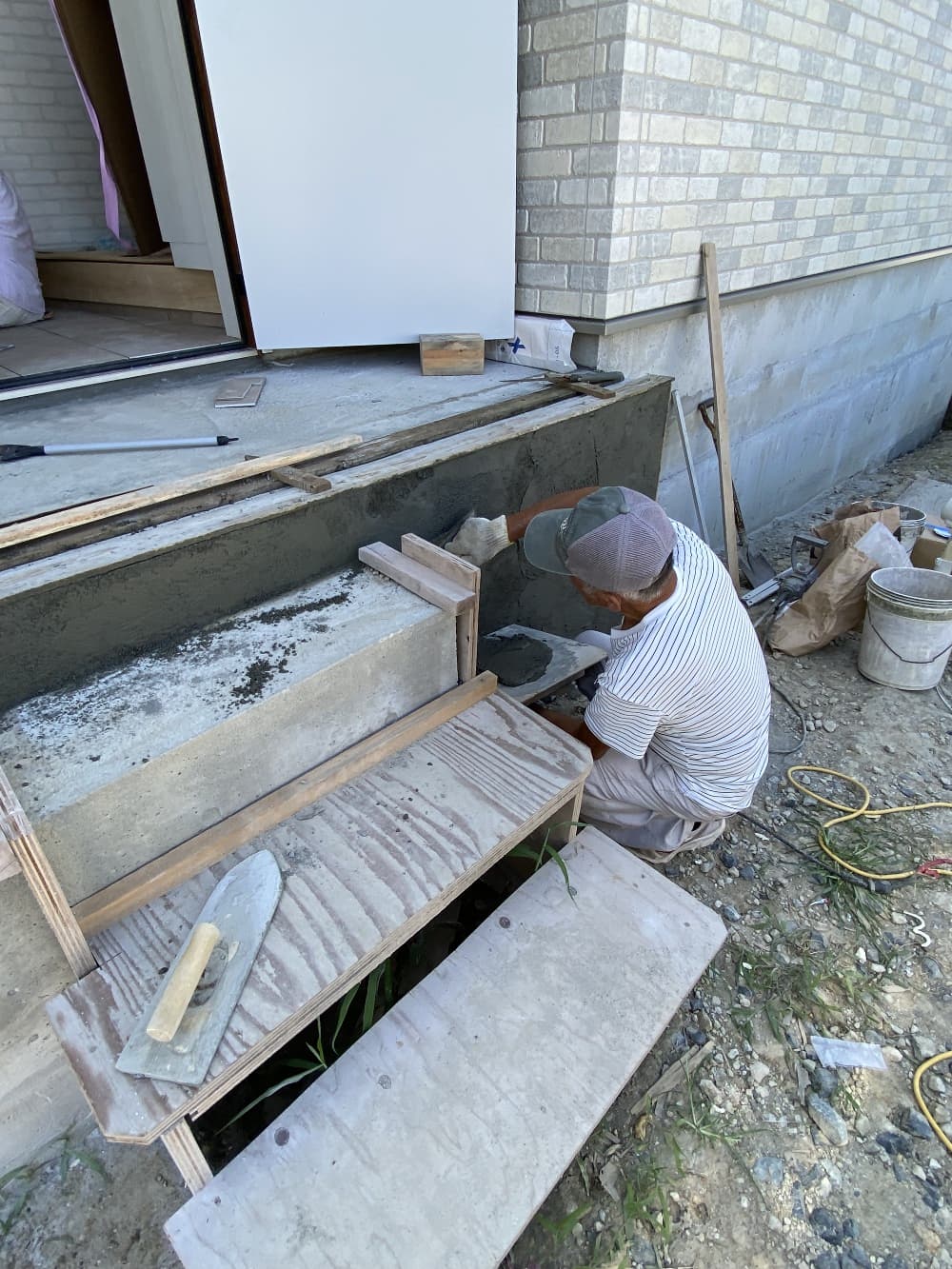

写真はポーチ階段のタイルの下地を作っている所です(^^♪
- 84.2021年08月27日
-
左官工事
昼寝ではありません、
倒れているわけでもありません。
細かい部分のタイル張りを行っております(^_-)-☆
- 85.2021年08月27日
-
左官工事
エコキュートの架台打ち合わっています。
狭い所への設置なので、薄型のエコキュートです(^_-)-☆
- 86.2021年08月28日
-
クロス工事
今日の午前でクロス工事完了しました!
写真はキッチン方向です。カップボード部分はサブウェイタイル
調クロスです。(^^♪凹凸もあって結構リアルです。
- 87.2021年09月01日
-
水道工事

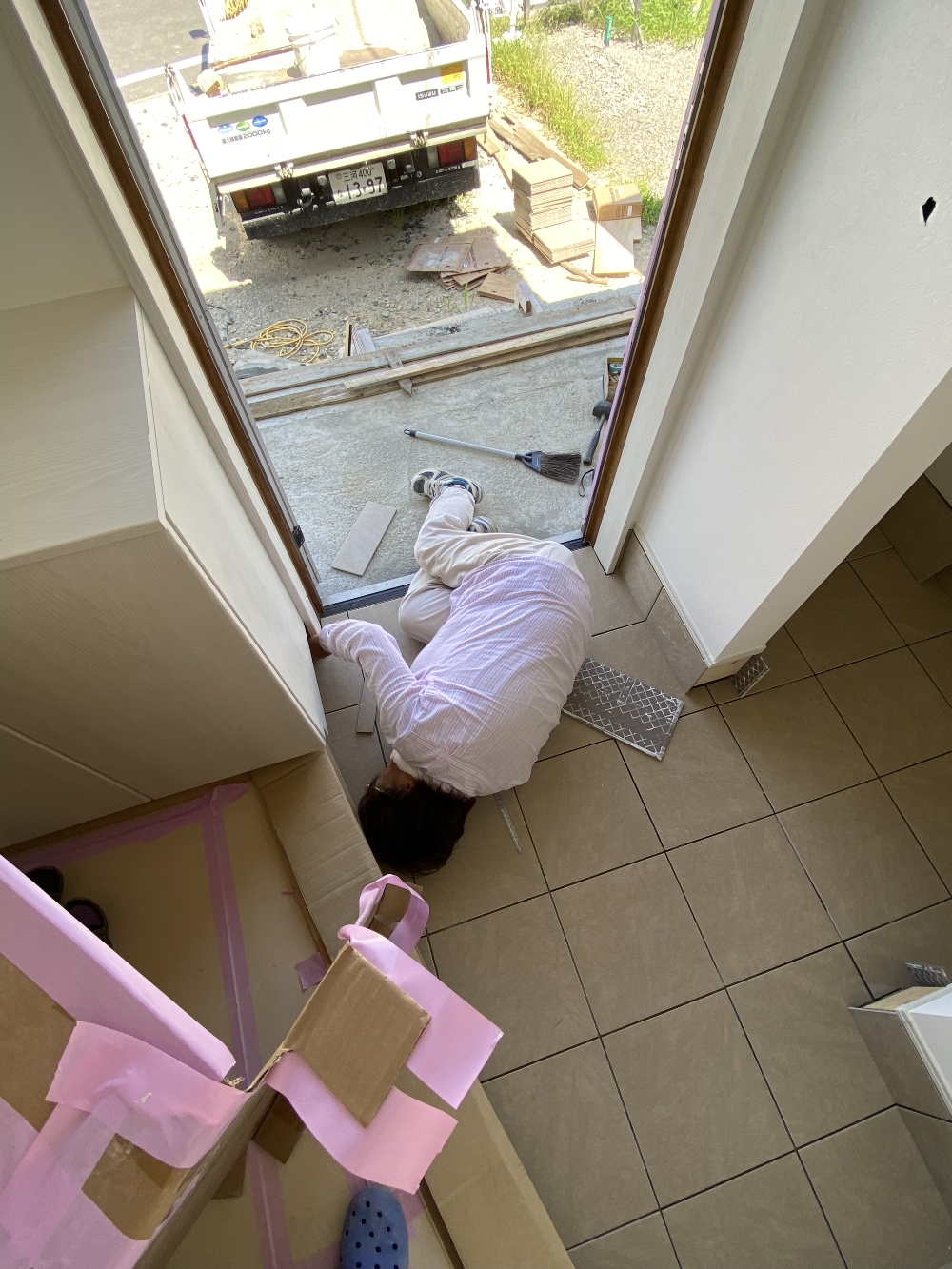

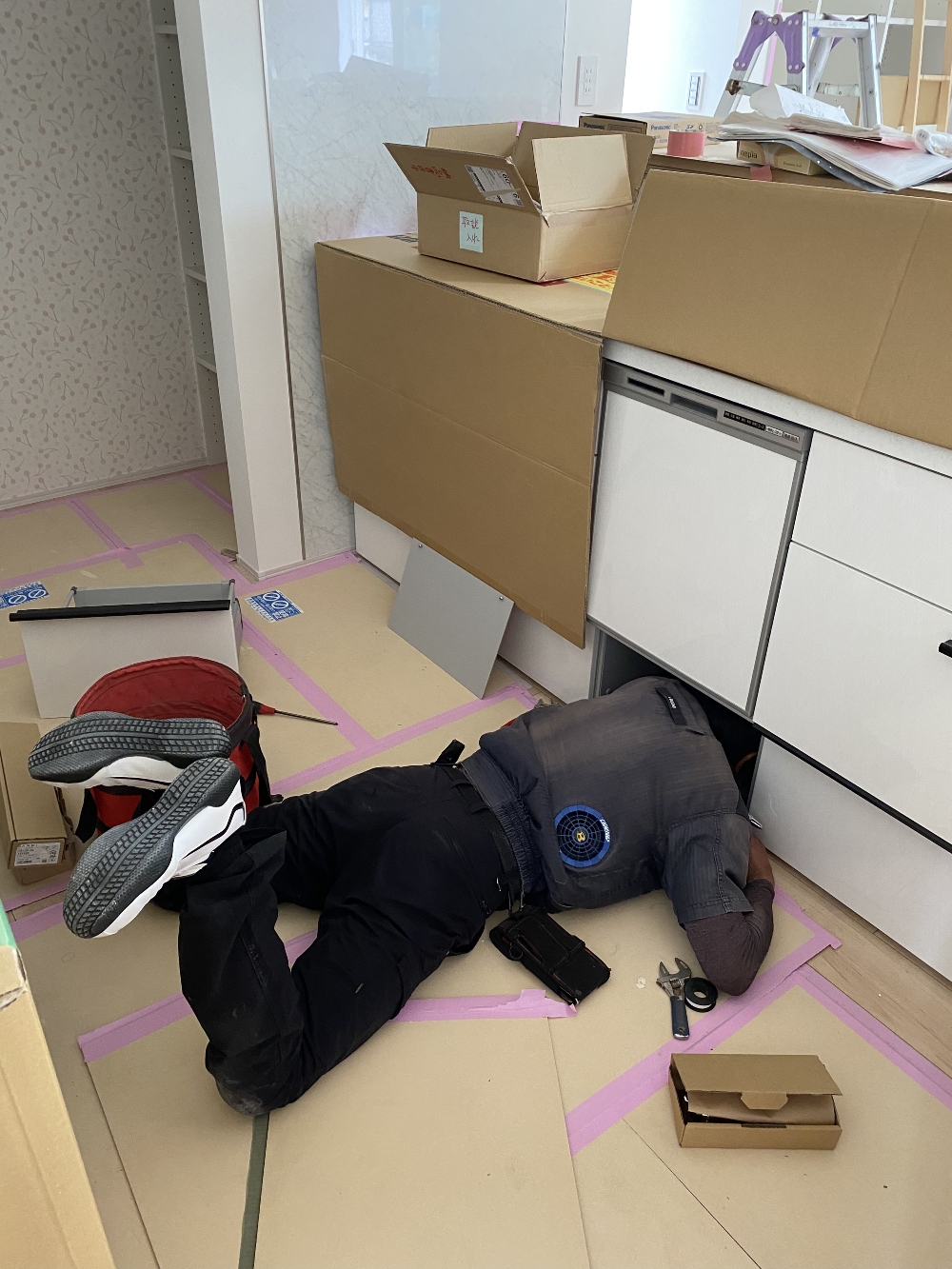

キッチンも一昨日に設置完了し、水道屋さんが食洗器のつなぎを行っています!
こういう体勢見るとどうしても写真を撮りたくなってしまう・・・・
- 88.2021年09月01日
-
電気工事

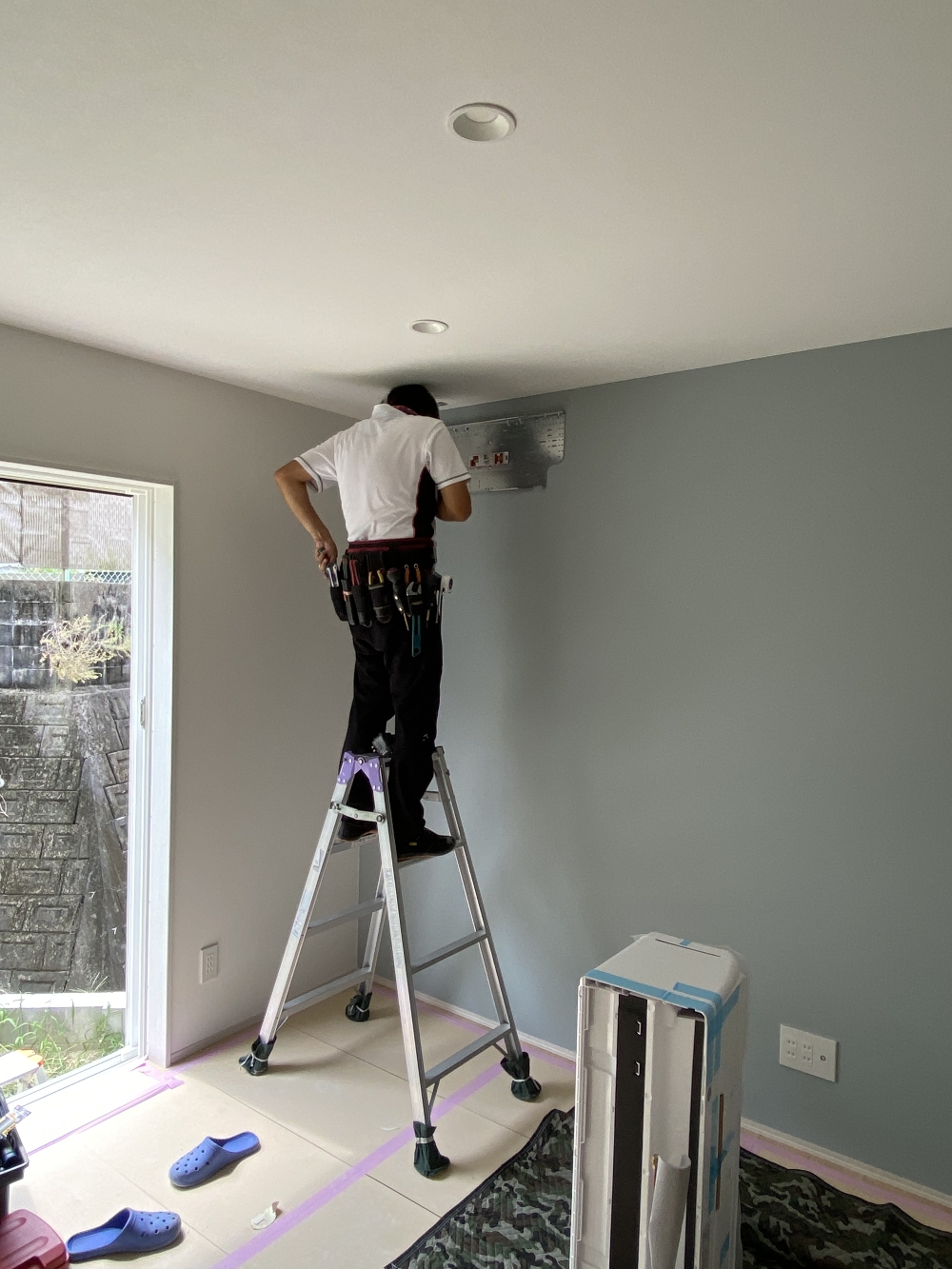

昨日から電気屋さんの器具付け工事も始まっております。
写真はエアコンの取付けしている所です”
- 89.2021年09月01日
-
電気工事
昨日からの電気工事の続きです。
玄関ポーチのブラケット照明を付けています!
- 90.2021年09月01日
-

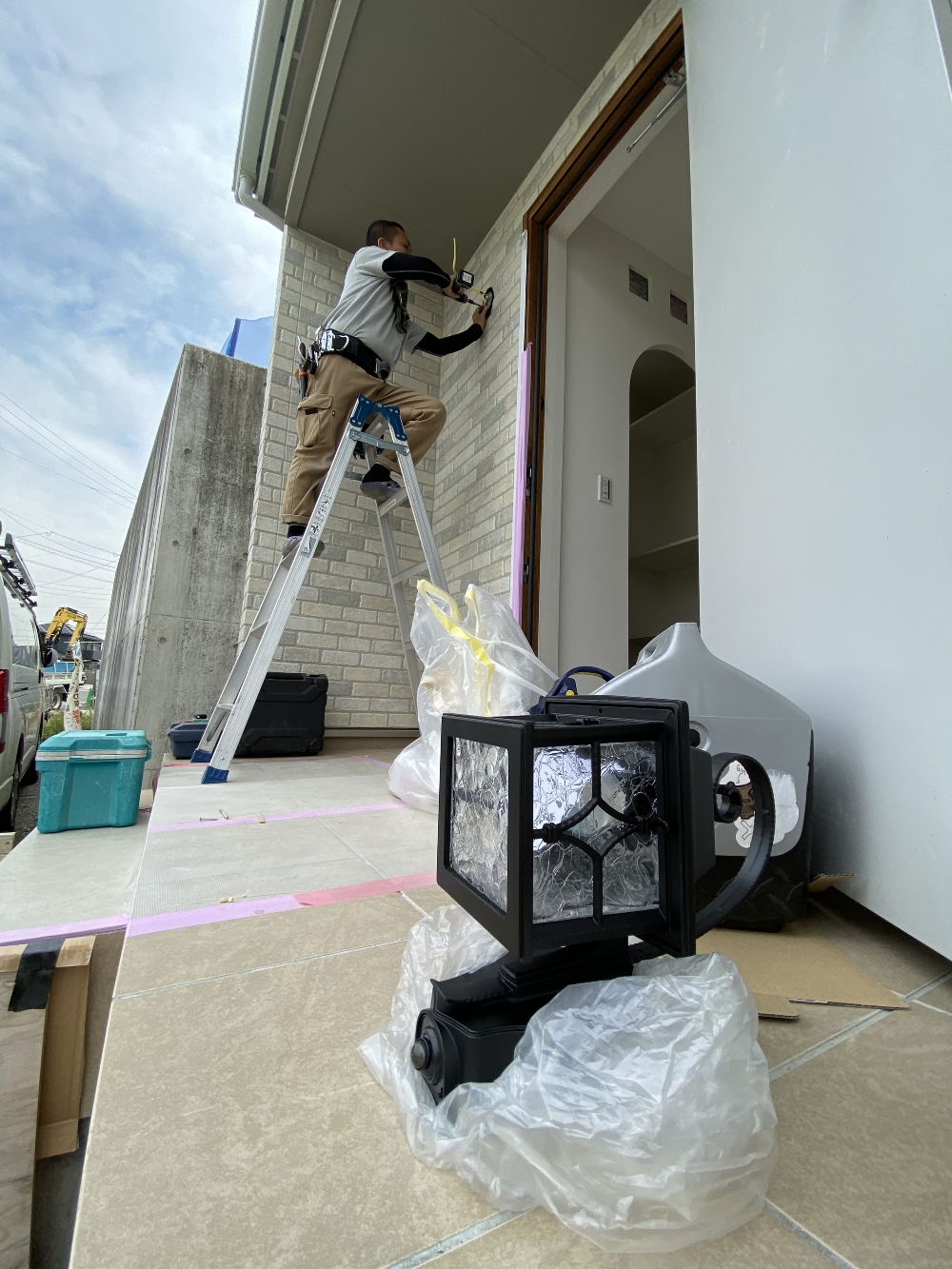

電気工事
ブラケット照明取付後のポーチの様子です!
いい感じです!!
- 91.2021年09月02日
-
水道工事

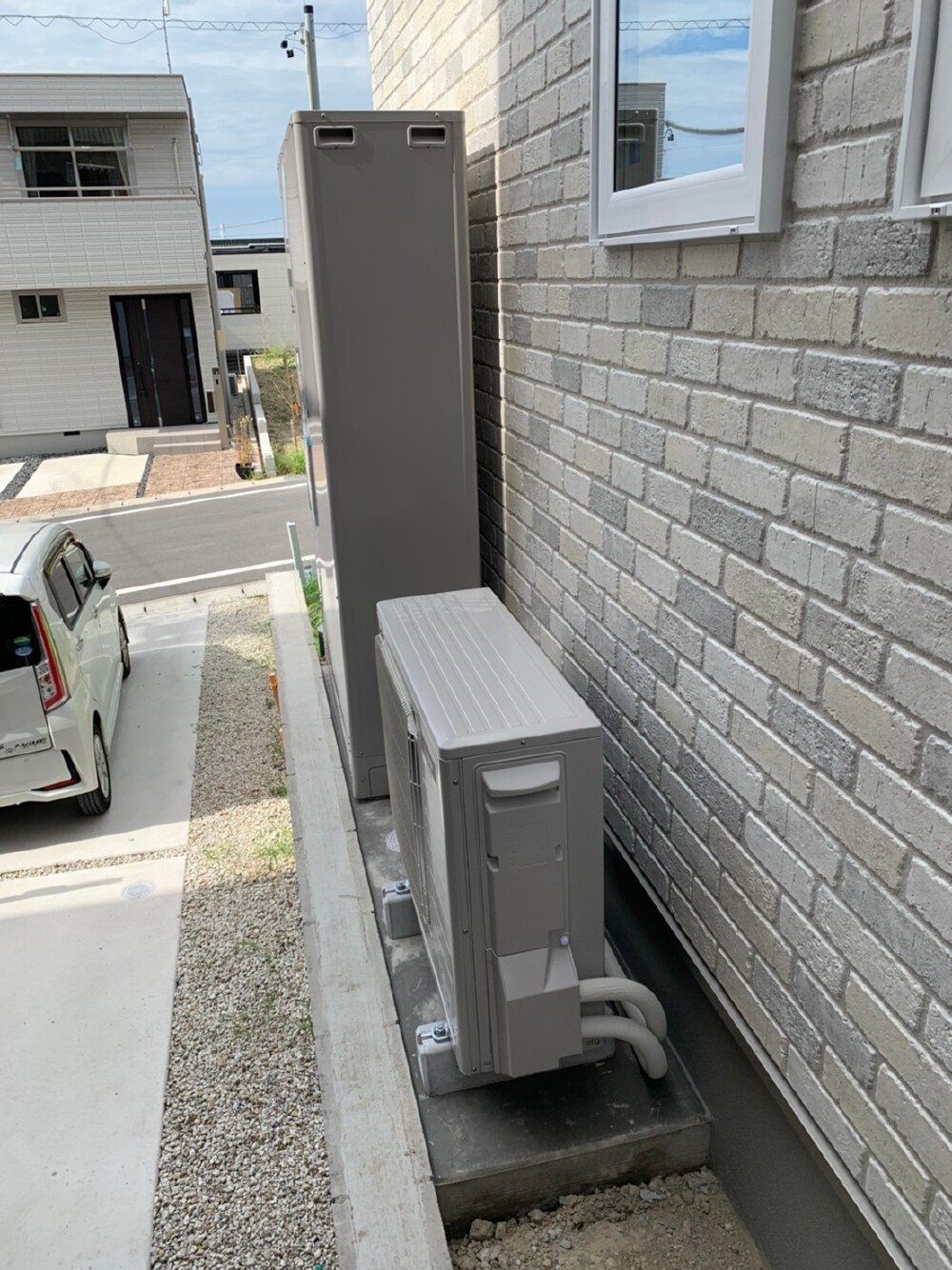

エコキュート無事設置完了しました!
何度も計算して大丈夫なはずなのに、やっぱり納まった様子を見るまでは不安でしたが、予定通りで良かったです(^^)/
- 92.2021年09月03日
-
建具吊り込み

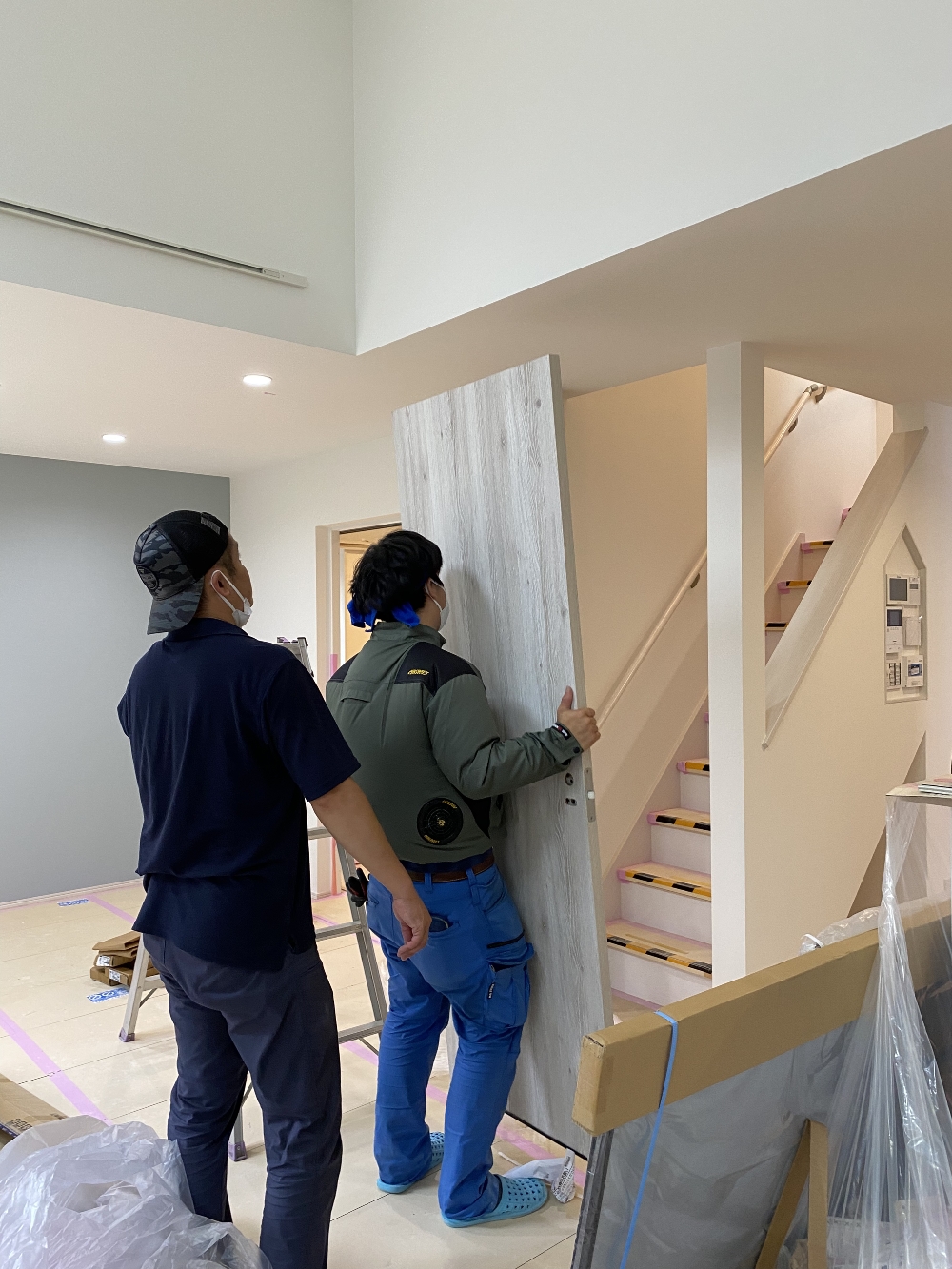

内装建具のつり込みを行っております。
お施主さんもいて、ブルーグリーン木目ホワイトピンク色とりどりの建具を見て、とても喜んで頂けました!
- 93.2021年09月06日
-
水道工事

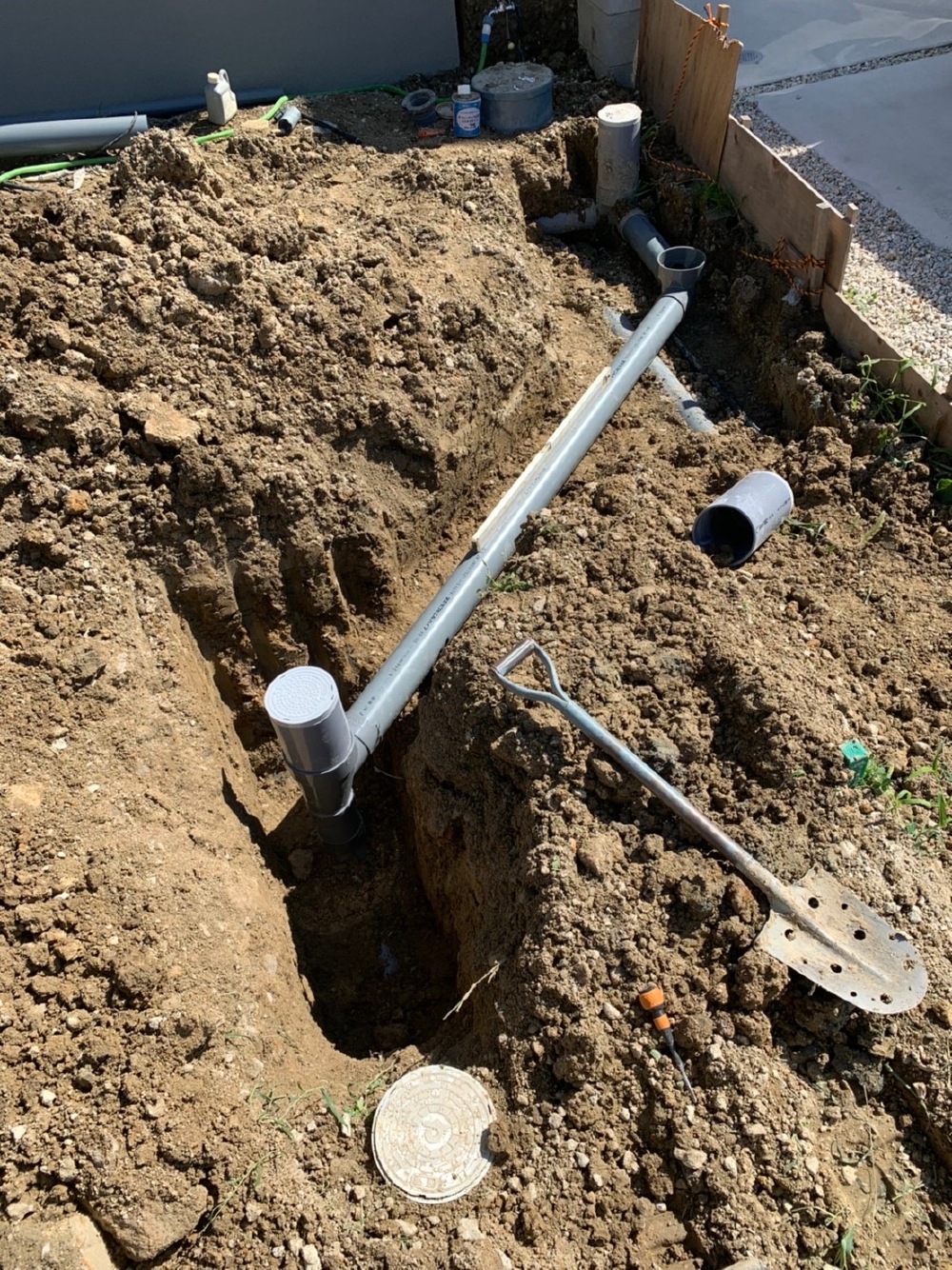

汚水排管の接続状況です!
- 94.2021年09月06日
-
水道工事

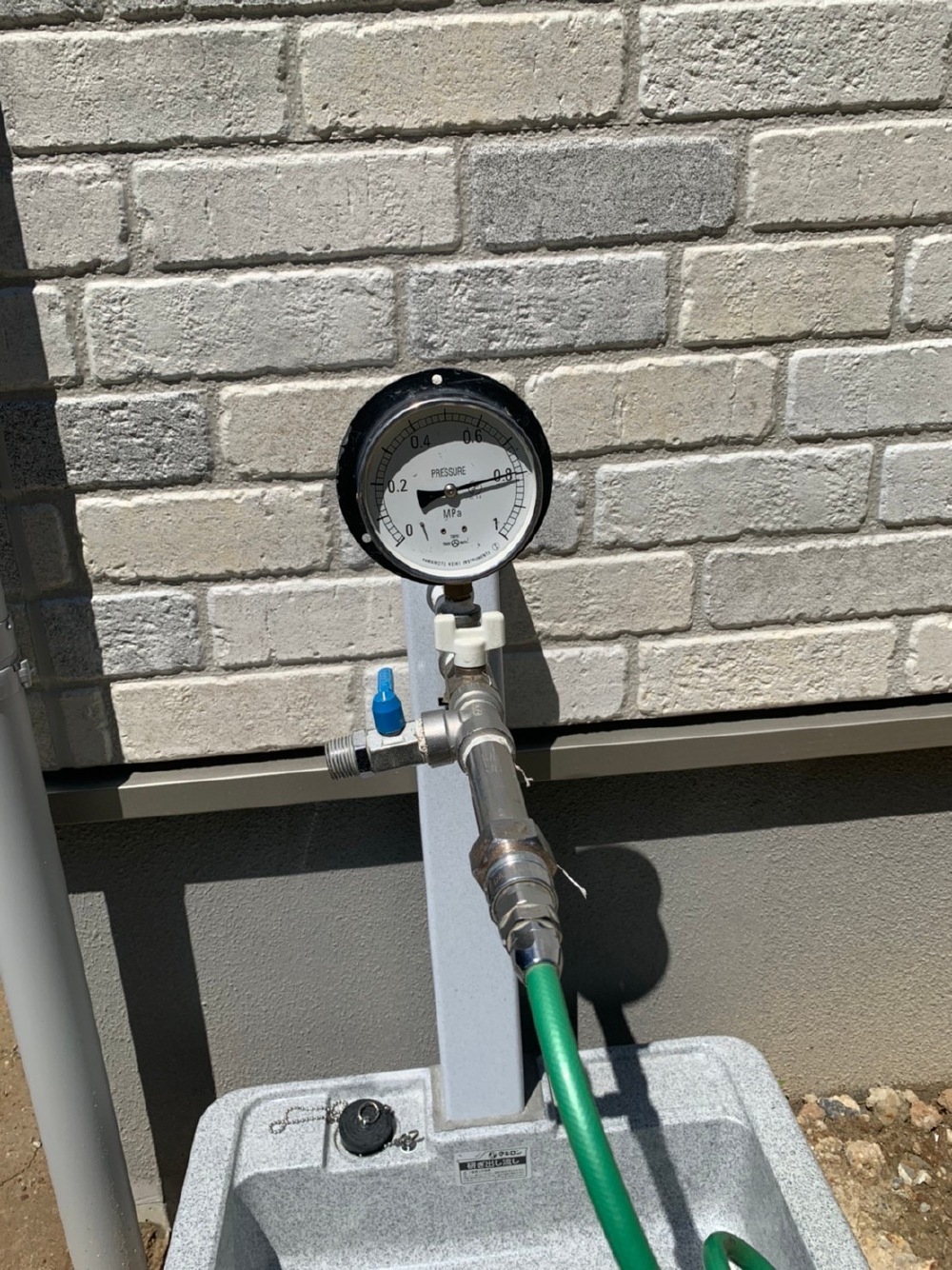

きちんと水圧検査も行っております!
- 95.2021年09月07日
-

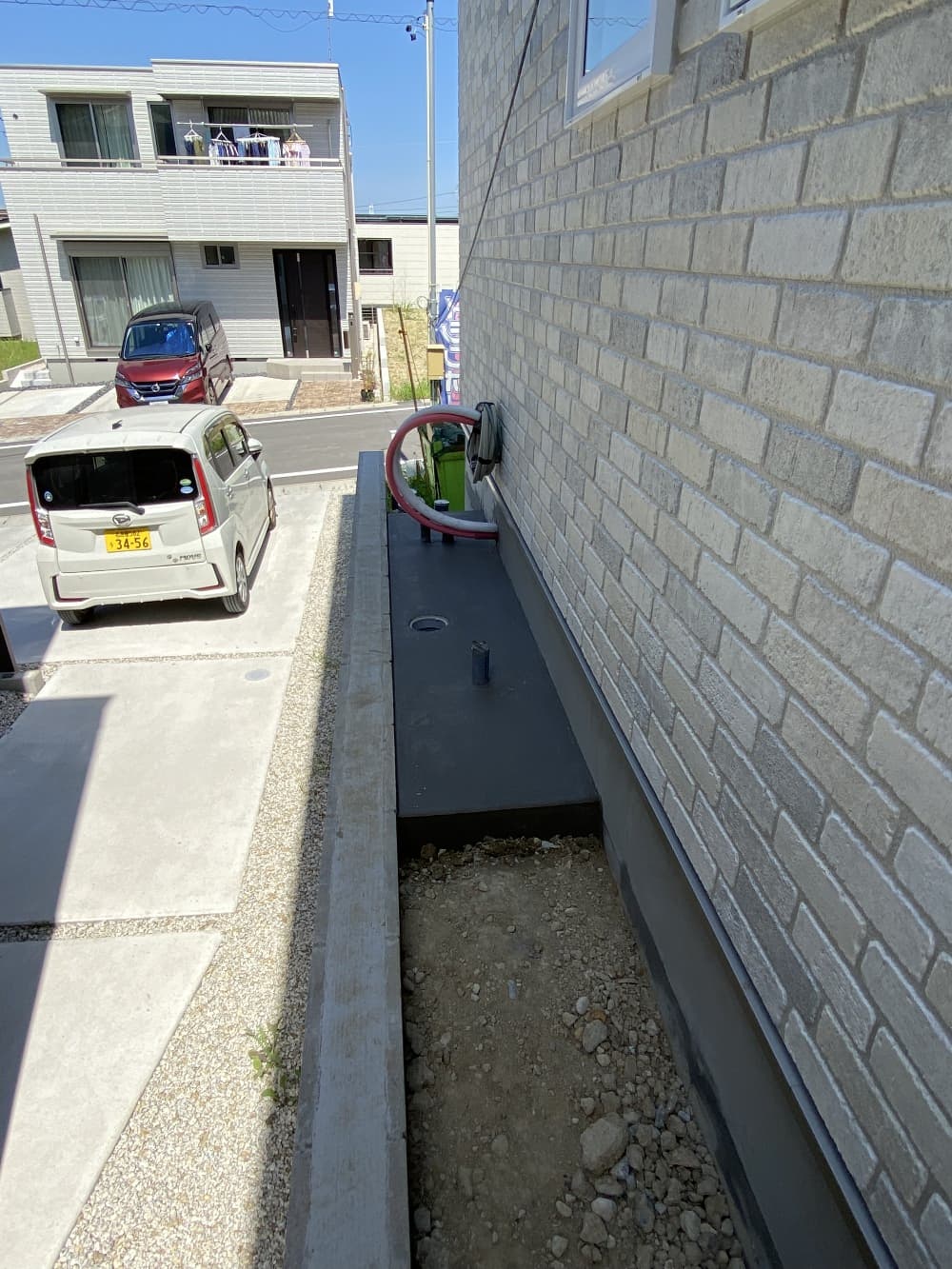

完成写真
- 96.2021年09月07日
-
完成写真
- 97.2021年09月07日
-
完成写真
- 98.2021年09月07日
-
完成写真
- 99.2021年09月07日
-
完成写真
- 100.2021年09月07日
-
完成写真
- 101.2021年09月07日
-
完成写真

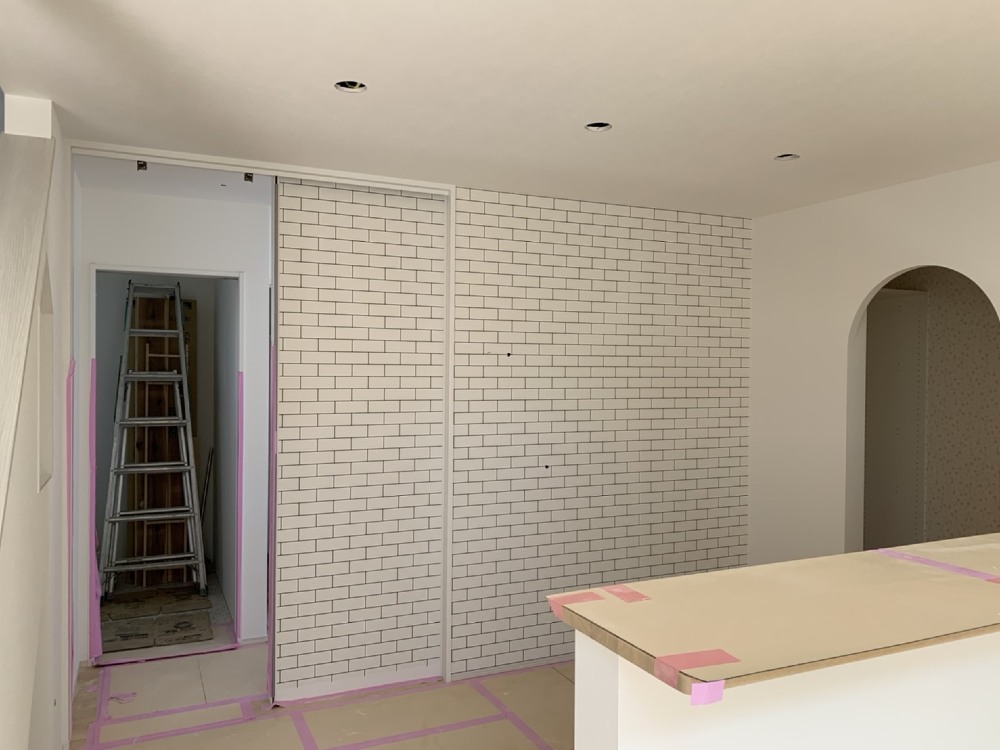

- 102.2021年09月07日
-
完成写真
- 103.2021年09月07日
-
完成写真
- 104.2021年09月07日
-
完成写真
- 105.2021年09月07日
-
完成写真
- 106.2021年09月07日
-
完成写真
- 107.2021年09月07日
-
完成写真
- 108.2021年09月07日
-
完成写真
- 109.2021年09月07日
-
完成写真
