建築現場レポート

地域別にみる|すべて

S様邸 武豊町/知多半島

建築中レポート

1.2023年09月08日
完成写真
完成写真

洗面所

2.2023年09月08日
完成写真
完成写真
3.2023年09月08日
完成写真
完成写真

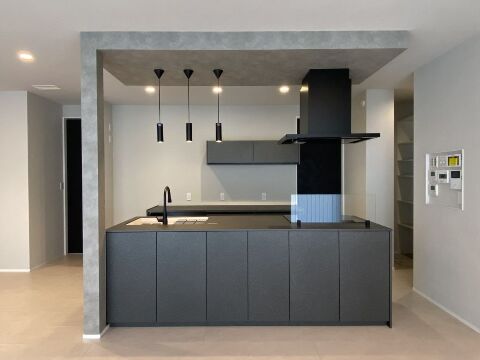

KDK壁の向こうはキッチンです。

4.2023年09月07日
引渡し
引渡し

全館空調屋さんが、空調の取り扱い説明中

5.2023年09月05日
完成写真
完成写真

2Fトイレ

6.2023年09月05日
完成写真
完成写真

主寝室

7.2023年09月05日
完成写真
完成写真

シューズクローク
天井照明は、光触媒除菌機能付きです(^_-)-☆

8.2023年09月05日
完成写真
完成写真

1F玄関ホール手洗い

9.2023年09月05日
完成写真
完成写真
10.2023年09月05日
完成写真
完成写真

キッチン、カップボード

11.2023年09月05日
完成写真
完成写真

ランドリールーム兼、ファミリークローゼット
天井には、換気扇、室内物干し、全館空調熱交換器の点検口があります。

12.2023年09月05日
完成写真
完成写真

LDK
バーチカルブラインドも、2枚動かずレール交換もあり、苦労しました”

13.2023年09月05日
完成写真
完成写真

リビング入口引戸
リモコンニッチ(まだ2つ空調リモコンが付いてない・・・・)
だから本当は、9/5ではない。
その下が、ペットスペース

14.2023年09月05日
完成写真
完成写真

2Fホール手洗い

15.2023年09月05日
完成写真
完成写真

玄関框・・・・・黒へお色直し

16.2023年09月04日
水道工事
水道工事

外部水栓の水受けを取付に来ました!

17.2023年08月29日
全館空調
全館空調

全館空調の室外機2機設置完了しました!
お施主様手配の外構屋さんが、こんな風に防草マット先に敷いてやってくれている建築屋さんはない!!
いつも、室外機動かしながら下に防草マット敷いてやってるから、凄く助かる!と言ってもらえて、実は内心めちゃくちゃうれしかったです。

18.2023年08月29日
全館空調
全館空調

天井に全館空調の本体が収められております。

19.2023年08月28日
玄関ドア取付
玄関ドア取付

玄関ドアの取付を2人で行っております!
クリーニング後の最終工事。

20.2023年08月28日
玄関ドア
玄関ドア

出来た!

21.2023年08月27日
水道工事
水道工事

外部の立水栓ですが、水圧の確認もきちっと行っております(^_-)-☆

22.2023年08月26日
水道工事
水道工事

外部の給水管、排水管を接続作業を行っております!

23.2023年08月26日
養生メクリ
養生メクリ

明日クリーニングの為、床やキッチン、浴室などの養生メクリを行っております。
キッチンも施工後すぐに段ボールで覆われたのでようやく顔合わせ出来ました!

24.2023年08月26日
大工工事
大工工事

工事途中で追加の依頼を頂きました、玄関収納も無事付きました!
チャコールブラックという色ですが、標準が側面はチャコールブラック色が選択できなかったため、オプションでの選択となりました。

25.2023年08月26日
大工工事
大工工事

ランドリー兼、ファミクロの天井に物干し金物設置中です!
棟梁付けるのを忘れていて・・・・・

26.2023年08月26日
水道工事
水道工事

地面下の排水の様子です。
屋根からの排水はこんな感じで、雨水桝迄接続されております。

27.2023年08月25日
クロス工事
クロス工事

キッチンの裏側部になります。
見えないですが、ニッチの中にもコンセントを仕込ませております。

28.2023年08月25日
クロス工事
クロス工事

クロス工事最終日(5日ほど遅れましたが・・・・・)糊付け機を使って、ゴール目前です!

29.2023年08月25日
水道工事
水道工事

洗面化粧台施工中。
ミラーはカウンターより先に付けます。
後に付けるとカウンターに乗ってつける事になってしまうからです。

30.2023年08月25日
クロス工事
クロス工事

この壁を張って完了です!
主寝室天井は木目クロス。
いい感じです( ^)o(^ )

31.2023年08月25日
水道工事
水道工事

洗面絵化粧台のボウルを組立中。

32.2023年08月25日
水道工事
水道工事

出来た!!

33.2023年08月24日
水道工事
水道工事

道路部を掘削し、水道引込径を13㎜から武豊町指定の20㎜へ変更する工事を行っております。

34.2023年08月24日
水道工事
水道工事

お施主様指定の、鋳鉄製蓋の水道メーター設置を行いました”!

35.2023年08月24日
水道工事
水道工事

そのエコキュートも本日設置となりました。

36.2023年08月23日
エコキュート搬入
エコキュート搬入

本日はエコキュートの搬入で荷受け要請があったため、現場へ向かいました!
そしたら。。。。ドライバーともう一人いまして・・・・・・僕はその様子を写真に収めたのでした。
いや、手前の人の足元にある木材をエコキュートの下に来るように20㎝ほど僕が移動させました。一応やりました!

結局、僕は荷受けには不要でした

37.2023年08月23日
クロス工事
クロス工事

盆明け19日ころに終わる予定だったクロス工事ですが、職人さんの体調不良の為、遅れてしまっております。
後1.5日ほどで終わる予定ですが、明日から水道屋さん電気屋さんの器具付けが始まりますので、現場は最終工程へと入っております(^_-)-☆

38.2023年08月23日
クロス工事
クロス工事

洗面所です、壁の向こう側が脱衣スペースで、ロールスクリーンで脱衣部と仕切れるようになります。

39.2023年08月23日
クロス工事
クロス工事

玄関部分の壁を張っています。

40.2023年08月23日
キッチン
キッチン

昨日キッチンの設置工事を行いました!
いつもの事ですが、当日の作業終わりころに来ないとキッチンの完成写真は撮れません($・・)/~~~
お施主様も楽しみにしている方が多いので、撮って送ってあげたいのはやまやまなのですが・・・・・
段ボールでしっかりと養生されております。

41.2023年08月21日
浄化槽工事
浄化槽工事

本日午後からと聞いていた浄化槽設置工事・・・・・・(午前は他の現場がある為午後からで良いですか?と確認があったに・・)
2時頃に現場行ったら、終わっておりました!!しっかり午前から入ってるじゃん!!( ゚Д゚)

42.2023年08月19日
僕の工事
僕の工事

全館空調本体が2機あるので、室外機も2機になります。
家が完了した後に外構工事となり、その際に室外機を動かさなくて良いように、防草シートを2重にし、コンクリートブロックの上に室外機を置くようにしています。室外機の銅菅はでデリケートなので動かすとガス漏れのリスクが上がりそれを回避するために考えたのでした!

43.2023年08月19日
大工工事
大工工事

黒の巾木を取付しています。←実際は・・・・・・・黒は黒でも高さの高い巾木を付けてしまったため、取って小さい巾木へやり替えです・・・・・(゚Д゚)ノ

44.2023年08月10日
クロス工事
クロス工事

まだパテの途中ですが、クロス工事始まっております。
クロス屋さん、朝早く、夕方も早いのでなかなか会えずですが・・・・

45.2023年08月10日
クロス工事
クロス工事

クロス材料も貼られるのを心待ちに、仲間と一緒に待っています。
まだかな~、まだかな~、と?

46.2023年08月06日
外壁工事
外壁工事

足場解体後の正面外観です!
反対側から見ると全然違うのですが、正面から見ると真四角!!

47.2023年08月05日
左官工事
左官工事

左官工事完了し、ポーチ養生もしました!

48.2023年08月05日
大工工事
大工工事

階段の裏側ですが、床なりがしないように入念に固定を行っております( ^)o(^ )

49.2023年08月03日
左官工事
左官工事

エコキュートの架台が完成しました!

50.2023年08月03日
電気工事
電気工事

設置完了後のエコキュート×2台です。

51.2023年08月02日
左官工事
左官工事

今日から左官屋さんが入っています。
いつもは、クロス工事の終盤にしているのですが、
今回はクロス屋さんの始めとなりました。
ポーチタイルの施工です。

52.2023年08月02日
電気工事
電気工事

太陽光のパワーコンディショナーの設置を行っております。
縦に2つ並べです。

53.2023年08月02日
左官工事
左官工事

基礎巾木の化粧を行っています。
まずは段差解消の下塗りの段階です(^_-)-☆

54.2023年07月25日
大工工事
大工工事

キッチンの前の壁になります。
写真の向こう側がキッチン。
ダイニング側に横長のニッチを作っています。

55.2023年07月18日
仮設工事
仮設工事

いよいよ足場の解体となりました。
足場の解体も楽しみの工程の1つです(^_-)-☆

56.2023年07月18日
大工工事
大工工事

洋間コーナーの天井部分です。
間もなく棟梁によって塞がれ、2階のトイレや手洗いの給排水管や、全館空調のダクトなどは見えなくなります!

57.2023年07月18日
大工工事
大工工事

2階主寝室です。
天井のボード施工も終わり、あとは巾木の施工待ちです。

58.2023年07月14日
水道工事
水道工事

水道屋さんが、2階のトイレと手洗いからの排水管に黒のペンキ塗装をしています。
グレーの管をそのままの仕上にしていたりする現場も見ますが、管の表面保護にもなるので塗装があった方が良いのです( ^)o(^ )

59.2023年07月12日
外壁工事
外壁工事

外壁材は貼り終わり、あとは電気の引込であったり、樋や鈑金の施工が終わると足場の解体となります!

60.2023年07月12日
大工工事
大工工事

ここは、ランドリー&ファミリークローゼットスペースとなります。
収納部の上から自然光を取り入れるようにしています。

61.2023年07月02日
大工工事
大工工事

階段上の壁のボードを張っています。
階段を掛ける前に貼らないといけないので、危険な作業です。

62.2023年07月01日
太陽光パネル設置
太陽光パネル設置

鳩がパネルの下に巣を作るケースがありますので、ステンレス製の網で進入を塞ぐようにしました。
オプションになりましたが、これで安心かと思います。

63.2023年06月30日
太陽光パネル設置工事
太陽光パネル設置工事

今日は5人で太陽光パネルの設置を行っております。
まず1枚目!!1枚当たり400w発電のマキシオン社製のパネルです。

64.2023年06月30日
太陽光パネル設置工事
太陽光パネル設置工事

24枚×400w=9.6Kwのパネル設置完了です!!
配線や、パワコンの設置はまだまだありますけどね。

65.2023年06月27日
大工工事
大工工事

写真のグレーは、磁石対応のボードになります。
今までは、ボードの上に鋼板を張っていたりもしますが、磁石対応のボードの方が同価格で広い面積が取れるので、こちらを使う事が多くなりそうです。

66.2023年06月27日
外壁工事
外壁工事

外壁工事も進んでおります(^_-)-☆

67.2023年06月26日
大工工事
大工工事

もうすぐ外壁屋さんが入ってくるので、修一棟梁は軒天(屋根の裏側)の下地を入れています。
S様邸は写真の所以外は軒ゼロなので、ここだけですね。
ここだけ軒を出している理由は、太陽光パネルを1列余分の乗せるためなのです( ゚Д゚)

68.2023年06月26日
外壁工事
外壁工事

玄関上の軒天が貼られました!
外壁に合わせてブラックで統一です(^_-)-☆

69.2023年06月26日
大工工事
大工工事

床貼りが終わり、今は窓枠を付けています。
壁のボードを張る為には、先に枠を付けて、それから枠に当てるようにしてボードを張っていくのです

70.2023年06月22日
大工工事
大工工事

2Fの床貼りが昨日終わり、今日は1Fの床を張っています。

71.2023年06月22日
全館空調工事
全館空調工事

天井裏はダクトでいっぱいです!!
玄関ホール天井裏にある、1F用空調機本体です。
その奥に熱交換器があります。もちろん断熱ダクトを使っております(だから太い!)(^_-)-☆

72.2023年06月21日
大工工事
大工工事

吹付工事が終わり、修一棟梁が床貼りをスタート!
やっと大工工事らしくなってきました

73.2023年06月21日
全館空調工事
全館空調工事

写真は、天井裏に隠れる空調機本体になります。
写真で見るより実物は大きく感じました!
S様邸は堀本住宅全館空調2軒目になります。

74.2023年06月19日
現場発泡ウレタン吹付断熱工事
現場発泡ウレタン吹付断熱工事

今日と明日で、吹付断熱工事を行っています。
窓を閉め切って行うので、熱気はむんむん、職人さんは吹付が付いてしまうので、肌の露出ゼロでの作業で大変だと思います!

75.2023年06月19日
現場
現場

壁から出てしまった部分の削りが終わった所です。
床は削りカスでいっぱいです。作業後しっかり綺麗に掃除していってくれます($・・)/~~~

76.2023年06月16日
電気工事
電気工事

6/20にウレタン吹付断熱工事があるので、それまでに先行の電気配線工事を行っています。
電気屋さんとても忙しく、いつも吹付ギリギリになるのですが、今回は?珍しく早めに入っています( ^)o(^ )

77.2023年06月16日
水道工事
水道工事

ウレタン吹付断熱工事前に水道屋さんも入っています。
土台伏せ工事前に床下に設置した給排水管を、床上に取り出す工事をしています。

78.2023年06月16日
大工工事
大工工事

修一棟梁は地味ではありますが大事な工程、壁の中に下地を入れています。

79.2023年06月16日
水道工事
水道工事

2Fのトイレ、手洗いからの排水管の写真です。
防音材が巻いてあるので紺色になっています。
今は、2F手洗いに向けて給水・給湯管を施工している所です。

80.2023年06月16日
鈑金工事
鈑金工事

昨日行いました、屋根工事です。
ガルバニウム鋼板葺きです。

81.2023年06月14日
透湿防水遮熱シート施工
透湿防水遮熱シート施工

今日は、防水シートと呼ばれるシートの施工を行いました。
イシンホームの防水シートは遮熱効果付きの物を採用し、色が一般的な白色ではなく銀色のシートです。
屋根裏で使っている物と同じで、家全体を遮熱材料ですっっぽりと覆っているイメージです。
https://vimeo.com/user34035748/review/285813754/3ebd56d75f

82.2023年06月12日
大工工事
大工工事

2Fの床には、下階への衝撃重量音の軽減のために、プラスターボードの施工を行っています。
効果が大きい物ではありませんが、あった方が良いのは間違いありません・・・

83.2023年06月09日
大工工事
大工工事

建前翌日 2F主寝室の写真です。
上の白い物は反対側がシルバーになっている、遮熱材料になります。
赤外線を80%以上反射する特殊シートです。
https://vimeo.com/user34035748/review/285813754/3ebd56d75f

84.2023年06月09日
大工工事
大工工事

建物外部には、窓を除く前面に耐力面材を張っています。
これもイシンホームならではの物で、シロアリを寄せ付けない効果がある物になります。
動画での該当部分は、2分30秒あたりです。
https://www.youtube.com/watch?v=bHBTKYn6ZYM&t=57s

85.2023年06月08日
祝上棟
祝上棟

今日は、夕方にちょっと微妙な天気予報ですが、お施主様と相談の結果、それまでには雨仕舞迄行けるであろうと、建前決行です!
まずは、1本目の柱を施主様と修一棟梁により建てて頂いております。

86.2023年06月08日
祝上棟
祝上棟

柱はいつも通りイシンホーム自慢の国産高級檜柱を使っています。
https://vimeo.com/user34035748/review/340118713/101771f2b1

87.2023年06月08日
祝上棟
祝上棟

8時頃から作業を開始し、9時過ぎ頃の写真です。
2Fの柱を建てている所です。順調に来ています。

88.2023年06月08日
祝上棟
祝上棟

建前状況写真

89.2023年06月08日
祝上棟
祝上棟

3時頃に結構降ってきましたが、その頃には屋根のルーフィングも終わり、壁もブルーシートが出来ていたので、雨被害を回避出来ました!
頑張ってくれました大工さんたちに感謝でございます

90.2023年06月07日
足場設置
足場設置

いよいよ明日が建前となり、
今日は足場組を行っています。
いつも建前の前日に足場を組みますが、
足場を見ると、いよいよだ!と実感!

91.2023年06月07日
足場設置
足場設置

足場を組み終わり、一番上からの写真です。
毎回撮れるわけではありませんが、こういう写真好きです。

92.2023年06月07日
足場設置
足場設置

ちゃんと普通の写真も撮っています。
右上には、ソーラーパネルを置くためのステージを作っています。

93.2023年06月01日
土台伏せ工事
土台伏せ工事

今日は修一棟梁他、応援の大工さんも入り土台伏せ工事を行っています。
基礎の上に土台や大引きを敷き、その上に剛床を伏せていく・・・・簡単に言うとそんな工事です。
イシンホームで特別なのは、基礎と土台の間に減振プレートと呼ばれる、地震エネルギーを1/4に低減させるプレートが入っている所になります。
その動画が↓になります。
https://www.youtube.com/watch?v=dFLTvwiSkwY

94.2023年06月01日
土台伏せ工事
土台伏せ工事

土台伏せ工事途中の写真です。
一般的な家と違い、床下空間迄空気を循環させますので、基礎内部に断熱材を施してあります。

95.2023年05月31日
プレカット材料搬入
プレカット材料搬入

明日が土台伏せ工事なので、土台伏せで使う木材や金物の搬入を行っています。

96.2023年05月29日
水道工事
水道工事

昨日の建物周りの給排水管の工事に引き続き、本日は内部(床下)の水道工事です。
写真は、給水給湯管の写真です。
奥の方の白い管はエコキュートにつながる管になります。
いつも通りにはなりますが、ピンクがお湯でブルーが水のヘッダー工法です。

97.2023年05月28日
水道工事
水道工事

建物周りの給排水管の敷設工事を行っています。
写真は汚水排水管で奥の方からの排水管に、トイレからの排水管が接続されている状況写真です。
勾配もちゃんと確認しながら施工しています。

98.2023年05月20日
基礎工事
基礎工事

基礎工事完了!!!!
S様邸もきれいな基礎が出来ました( ^)o(^ )

99.2023年05月18日
基礎工事
基礎工事

ポーチ部分の増し打ち中です。
靴を脱ぐ部分で、砕石を入れて高くしてからコンクリートを打ちます。

100.2023年05月18日
基礎工事
基礎工事

ポーチの増し打ち後の写真です。
階段の形も出来ています。

101.2023年05月12日
基礎工事
基礎工事

本日は好天の中、ベースコンクリートの打設を行っております。
べた基礎部分のコンクリート打設です。

102.2023年05月12日
基礎工事
基礎工事

基礎の中に降った雨がたまらないように、家の中央辺りを若干高めに打設しています。

103.2023年05月12日
基礎工事
基礎工事

家の中央付近に、地鎮祭の時に神主さんからもらった砂を鎮めました。

104.2023年05月12日
基礎工事
基礎工事

ベースコンクリート打設直後の写真です。
いわゆるべた基礎です(^_-)-☆

105.2023年05月11日
基礎工事
基礎工事

基礎工事、順調に進んでおりまして、外周の型枠を組み、鉄筋組みまで終わりました( ^)o(^ )

106.2023年05月11日
基礎工事
基礎工事

明日のベースコンクリート打設に先立ち、
本日は基礎配筋の検査となりました。

107.2023年05月11日
水道工事
水道工事

配筋検査と同じタイミングで、水道のスリーブ工事を行っています。
高橋さんはカメラを構えるとちゃんとカメラ目線くれます!
おじさんがおじさんの写真を撮る感じになっています。
職人さんが若い女子だったら、写真撮りにくいのでおじさんで助かります!

108.2023年05月08日
シロアリ薬剤塗布工事
シロアリ薬剤塗布工事

基礎の下になる部分に、シロアリ薬剤の塗布を行っております。
基礎下には、後々の塗布が困難なので防湿シートの施工前に行います。

109.2023年05月08日
基礎工事
基礎工事

シロアリ薬剤の塗布が終わり、基礎屋さんが防湿シートの施工を行いました。

110.2023年05月02日
基礎工事
基礎工事

今日から基礎工事が始まりました!
基礎工事はいつもの大拓さんが担当していますが、
大拓さんの親方は、S様の父様の地元の同級生です(^_-)-☆

111.2023年05月01日
地盤補強工事
地盤補強工事

今日は地盤補強工事を行っております。
地中にコンクリートの柱を作る工事です。
24本の予定です。

112.2023年05月01日
地盤補強工事
地盤補強工事

地盤補強工事状況。
袋の中にセメント粉が入っていて、それを先に掘った穴に流し込んでいきます!

113.2023年04月24日
造成工事
造成工事

CB積み完了しました!
これから埋め戻しを行います(^_-)-☆

114.2023年04月19日
造成工事
造成工事

敷地外周のCB積みを行ております。
写真はCB下のベースコンクリートの下地となる砕石敷きの状況です。

115.2023年04月10日
造成工事
造成工事

解体後の土が多かったので、土の掘削処分から行っております。
相当量の土の搬出を行いました!

116.2023年03月22日
祝!地鎮祭
祝!地鎮祭

今日は地鎮祭を行っております。
両家ご両親も参加いただいて、僕も顔を合わせる事が出来て良かったです( ^)o(^ )
立派で素敵な家が建ちますように!

117.2023年03月22日
祝!地鎮祭
祝!地鎮祭

地鎮祭後、奥様母様から海苔を頂きました!
受け取ったからにはしっかりやってよ~、賄賂だから!と。。

118.2023年03月15日
地盤調査
地盤調査

解体完了後、地盤調査を行っております。
地盤調査は、建築予定建物の4角と中央辺りの計5ポイントを調査します。

119.2023年03月13日
解体工事
解体工事

解体工事が完了し、更地となりました!!

120.2023年03月08日
解体工事
解体工事

売主様手配での解体工事が行われております。
解体工事も終盤です!

121.2022年11月15日

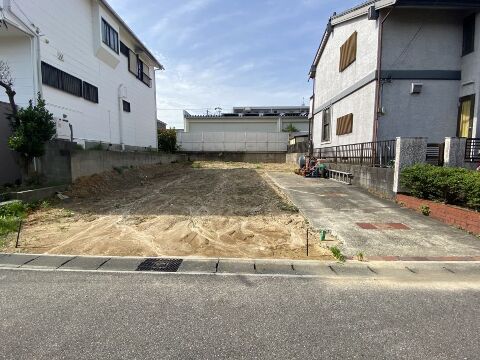

解体前現場
解体前現場

S様邸敷地
土地からの購入の為、所有権移転前になります。
解体してからの新居の建築となる予定(゚Д゚)ノ
